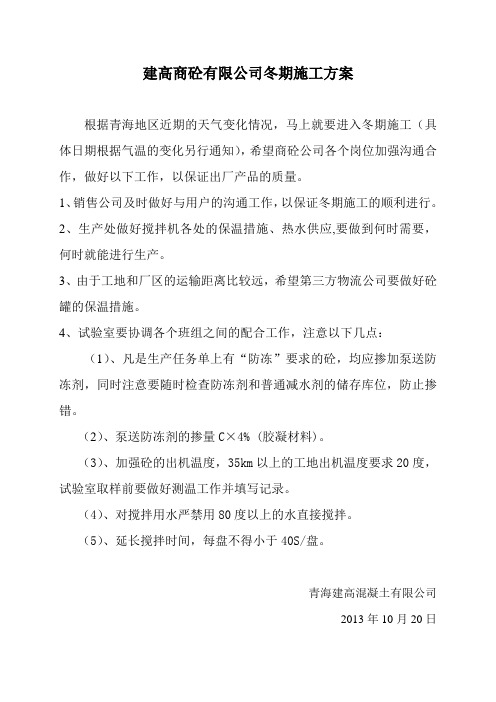

建高商砼有限公司冬期施工方案
根据青海地区近期的天气变化情况,马上就要进入冬期施工(具体日期根据气温的变化另行通知),希望商砼公司各个岗位加强沟通合作,做好以下工作,以保证出厂产品的质量。
1、销售公司及时做好与用户的沟通工作,以保证冬期施工的顺利进行。
2、生产处做好搅拌机各处的保温措施、热水供应,要做到何时需要,何时就能进行生产。
3、由于工地和厂区的运输距离比较远,希望第三方物流公司要做好砼罐的保温措施。
4、试验室要协调各个班组之间的配合工作,注意以下几点:
(1)、凡是生产任务单上有“防冻”要求的砼,均应掺加泵送防冻剂,同时注意要随时检查防冻剂和普通减水剂的储存库位,防止掺错。
(2)、泵送防冻剂的掺量C×4% (胶凝材料)。
(3)、加强砼的出机温度,35km以上的工地出机温度要求20度,试验室取样前要做好测温工作并填写记录。
(4)、对搅拌用水严禁用80度以上的水直接搅拌。
(5)、延长搅拌时间,每盘不得小于40S/盘。
青海建高混凝土有限公司
2013年10月20日。
冬期施工方案编制:审核:审批:编制日期:2013年10月9日专业文档供参考,如有帮助请下载。
.目录一、工程简述二、冬期施工准备三、施工现场部署及生活区部署四、主要施工方法及主要措施五、冬期施工的质量控制六、测温要求七、测温、计量保证措施八、冬期施工安全、消防措施九、施工进度计划及保证措施专业文档供参考,如有帮助请下载。
.一、工程简述工程概况:工程名称新疆华域龙湾B7#楼乌市米东区红光山工程地点建筑等级及设计使用年限二级:50年风景区内建设单位新疆俊发房地产开发有限责任公司新疆四方建筑设计院有限公司设计单位新疆生产建设兵团第六建筑安装工程有限责任公司施工单位新疆昆仑工程监理有限责任公司监理单位B7#楼:建筑物长26.8 建筑尺寸米,宽14.55米。
合格安全目标质量目标建筑结构类别结构类型一类剪力墙结构抗震设防烈场地类二耐火等地下室为一级,地上部分为二三结构抗震等屋面防水等二结构安全等10245.9585.650m建筑面建筑高度根据《建筑工程冬期施工规范》JGJ104-97规定:当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续高于5℃时解除冬期施工。
根据天气状况连续5天平均气温已在5℃以下施工,须对砼加抗冻剂,并加火炉保持恒温。
冬季施工需搭设暖棚,所用砼加抗冻剂。
具体冬期施工日期及工程量以实际发生为准。
专业文档供参考,如有帮助请下载。
.二、冬期施工准备(一)组织准备1、有项目经理组织质量保证体系。
2、针对工程项目制定使用合理的施工方案,组织项目部有关技术人员认真学习《建筑工程冬期施工规范》JGJ104-97中有关规范、规定和技术措施,并向施工操作人员进行全面认真的技术交底。
组织全体管理人员、劳务队、施工人员进行有关冬期施工安全教育培训。
3、培训施工管理人员学习有关冬期施工规范、规定。
学习冬期施工的理论,冬期施工技术、学习、理解冬期施工方法和措施。
4、指定质量检查员控制外加剂的使用,外加剂必须有法定检测机构的检验报告,使用的外加剂必须报公司技术部门的批准,质检员必须了解当天的天气预报和测温员的测温报告。
第1篇一、方案编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑工程冬期施工规程》(GB 50411-2019)3. 《建筑安全技术规范》(GB 50345-2010)4. 施工合同及相关设计文件5. 项目现场实际情况二、工程概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,建筑高度XX米。
主要建筑物为XX栋,结构形式为框架结构,地基基础形式为筏板基础。
工程总投资XX万元,计划工期XX个月。
三、冬季施工特点及注意事项1. 冬季施工特点(1)气温低,湿度大,干燥程度低,影响施工材料的性能和质量;(2)混凝土、砂浆等易受冻,影响施工质量;(3)施工设备易受冻,影响施工进度;(4)施工人员易受寒,影响施工效率。
2. 冬季施工注意事项(1)加强施工材料、设备的保温措施;(2)合理安排施工顺序,确保施工质量;(3)加强施工人员保暖,确保施工安全;(4)加强施工现场的管理,防止安全事故发生。
四、冬季施工专项方案1. 施工组织(1)成立冬季施工领导小组,负责冬季施工的全面管理工作;(2)明确各部门职责,确保冬季施工顺利进行;(3)加强施工现场巡查,发现问题及时解决。
2. 施工材料及设备(1)施工材料:选用符合冬季施工要求的材料,如抗冻混凝土、抗冻砂浆等;(2)施工设备:选用保温性能好的设备,如保温模板、保温棚等。
3. 施工技术措施(1)地基基础施工1)基础土方开挖:采用机械开挖,确保开挖深度满足设计要求;2)地基处理:采用冻结法、换填法等处理措施,确保地基稳定;3)基础混凝土浇筑:采用保温措施,如保温棚、保温材料等,确保混凝土强度。
(2)主体结构施工1)模板工程:选用保温性能好的模板,如保温模板、保温板等;2)钢筋工程:采用保温措施,如保温棚、保温材料等,确保钢筋焊接质量;3)混凝土工程:采用保温措施,如保温棚、保温材料等,确保混凝土强度。
(3)屋面及防水施工1)屋面防水:采用保温性能好的防水材料,如自粘防水卷材、防水涂料等;2)保温层施工:采用保温性能好的保温材料,如挤塑板、岩棉板等。
冬季施工方案第1篇冬季施工方案一、前言鉴于我国北方地区冬季气候特点,为确保施工安全和工程质量,根据《建筑工程施工质量验收统一标准》(GB50300-2013)、《建筑工程冬期施工规程》(JGJ/T104-2011)等相关法律法规和标准,结合本项目实际情况,制定本冬季施工方案。
二、工程概况1. 工程名称:XXX项目2. 工程地点:XX省XX市3. 建筑面积:XX平方米4. 结构类型:框架结构5. 工期要求:自XX年XX月XX日至XX年XX月XX日6. 气候特点:本项目地处北方,冬季气温较低,平均气温在-5℃至-10℃之间,极端最低气温可达-15℃以下。
三、施工部署1. 施工顺序:按照主体结构、装饰装修、安装工程、室外工程的顺序进行。
2. 施工区域:根据工程进度和气候条件,合理划分施工区域,确保各施工区域相互独立,互不干扰。
3. 施工人员:组织专业施工队伍,进行技术培训,提高施工人员的安全意识和技能水平。
4. 施工材料:提前采购冬季施工所需材料,确保材料质量合格,满足施工要求。
5. 施工设备:选择适合冬季施工的设备,确保设备性能稳定,提高施工效率。
四、冬季施工措施1. 防寒保温(1)对施工现场进行封闭管理,设置围挡、大门等设施,防止寒风侵袭。
(2)对施工现场的临时设施进行保温处理,如宿舍、食堂、仓库等。
(3)对施工现场的水管、电缆等设施进行保温处理,防止冻裂。
2. 防滑措施(1)施工现场道路采用防滑材料铺设,如炉渣、砂石等。
(2)施工现场设置安全警示标志,提醒施工人员注意防滑。
(3)施工人员穿戴防滑鞋,提高行走安全。
3. 防火措施(1)施工现场严禁使用明火,必要时采用电加热设备。
(2)加强对易燃易爆物品的管理,设置专用库房,严禁乱堆乱放。
(3)定期开展防火检查,及时消除火灾隐患。
4. 施工质量控制(1)严格按照施工规范进行施工,确保工程质量。
(2)加强对冬季施工常见质量问题的预防,如混凝土冻害、砌体裂缝等。
中 冶 建 工 集 团 有 限 公 司CHINA METALLURGICAL CONSTRUCTION CO.,LTD目 录1. 编制依据 --------------------------------------------------------------------- 22. 工程概况 --------------------------------------------------------------------- 23. 冬施计划和保温措施 ------------------------------------------------------- 24. 施工部署 --------------------------------------------------------------------- 55. 冬季施工准备措施 --------------------------------------------------------- 66. 冬季施工技术措施 --------------------------------------------------------- 97. 冬季施工质量控制 ------------------------------------------------------- 168. 冬季施工安全措施 ------------------------------------------------------- 169. 危险源辨识与预防措施 ------------------------------------------------- 1810. 环境保护措施 ------------------------------------------------------------ 1811. 其他冬季施工措施 ------------------------------------------------------ 18中 冶 建 工 集 团 有 限 公 司CHINA METALLURGICAL CONSTRUCTION CO.,LTD1. 编制依据《建筑工程冬期施工规程》JGJ104―2011《地基与基础工程施工质量验收规范》GB50202-2013《混凝土结构工程施工质量验收规范》GB50204-2015《混凝土外加剂应用技术规范》GBS0119-2013业主关于工期和质量的相关要求2. 工程概况银川恒天如意科技产业城工程位于银川市滨河新区,建筑占地面积为189476.99平方米,总建筑面积390836.12平方米,其中由我司承建的有:高档西装一厂房、高档西装三厂房、高档衬衫三厂房、高档衬衫一厂房、员工餐厅、综合楼。
目录1.编制依据......................................................................................................................................... - 1 -2.工程概况......................................................................................................................................... - 1 -3.冬施阶段的特点............................................................................................................................. - 2 -4.冬期施工阶段划分......................................................................................................................... - 2 -5.冬期施工部署及计划..................................................................................................................... - 3 -6.冬期施工准备................................................................................................................................. - 7 -7.冬期施工方法及技术措施 ............................................................................................................. - 8 -8.质量保证措施............................................................................................................................... - 15 -9安全保护措施:............................................................................................................................ - 15 -10.文明施工成品保护及环保措施 ................................................................................................. - 17 -11.风险预测..................................................................................................................................... - 18 -12.应急预案..................................................................................................................................... - 19 -1.编制依据1.1《建筑工程冬期施工规程》JGJ104-971.2《混凝土结构工程施工质量验收规范》GB50204-20021.3《混凝土外加剂应用技术规范》GB50119-20031.4《冬期混凝土综合蓄热法施工成熟度控制养护规程》DBJ/T01-36-97。
中原油田天桥花园(2013年棚户区改造)工程9#楼冬季施工方案编制:_____________________审核:_____________________审批:_____________________日期:_____________________河北省第四建筑工程有限公司中原油田天桥花园项目部一、冬期施工的准备1、组织措施1.1做好冬施预报工作,试验员、资料员负责大气温度的测量统计工作。
进入冬施后要连续监测气温变化情况,及时掌握寒流突然袭击的时间,做好防冻措施的准备工作。
1.2进入冬施前,项目部应组织各职能人员对制定的冬期措施进行学习,了解冬施工程的施工内容、施工顺序、施工方法和材料、能源、机具的供应使用计划以及制定的安全、防火措施,熟知测温制度和质量检查制度等。
2、现场准备2、1根据实物工程量提前组织有关机具、保温材料入场。
2、2准备好冬季施工的物资,利用导热系数小的草帘、棉毡等保温材料,对砼结构进行覆盖及维护。
砼采用混凝土罐车将混凝土输送到现场,保证入模温度不低于5℃。
按施工规范要求留设试块及同条件试块,严格控制拆模时间。
作好砼施工记录和测温工作。
3、冬期施工内容根据工程的具体情况,本项目冬施的重点工作有钢筋砼。
其中冬施期间对外加剂的正确使用和对结构的覆盖保温工作,应作为项目施工控制的重点。
二、重要分部分项工程冬期施工技术措施1、砼工程1.1 混凝土要求:本工程砼采用商品混凝土。
为满足冬施要求商品混凝土内应掺加早强防冻剂,需能够满足-15~-20℃的最低环境温度下进行施工。
同时与甲方、监理协商解决,在原有设计强度上,增加一个标号浇筑。
保证砼出罐温度不低于10℃(环境温度不小于-5℃)或15℃(环境温度不小于-10℃),入模温度不得低于5℃。
要求试验员及施工员对混凝土的入模温度做好详细记录。
1.2混凝土浇筑:砼在浇注前,应确保模板和钢筋上无冰雪污垢,及时收听天气预报,了解天气变化情况,在下雪前将绑扎好的钢筋用围挡布进行覆盖,雪停后将其清除,钢筋内的少量积雪用鼓风机吹净或加热融化。
冬期施工方案永恒时代广场B-5-1地块和B-6-1地块杭州建工文件编号:HJG/永恒时代广场·J·11·2013拟稿:日期:审核:日期:批准:日期:版号:日期:杭州建工永恒时代广场项目部目录1.工程概况 (3)2.编制依据 (4)3.施工准备 (5)3.1人员组织 (5)3.2材料准备 (6)3.2临设准备 (6)4.冬季施工技术措施 (6)4.1钢筋工程 (6)4.2模板工程 (7)4.3混凝土工程 (8)4.4砌体工程 (10)4.5装饰工程 (10)4.6冬季测温措施 (11)5.质量保证措施 (12)6.施工安全措施 (12)6.1项目部冬施领导小组 (12)6.2、冬期施工安全技术规定 (12)6.3、冬期施工安全技术交底 (13)6.4、冬期施工安全技术措施 (14)7.冬期文明施工措施 (19)1.工程概况建设单位:郑州永恒万通置业有限公司。
设计单位:机械工业第六设计研究院有限公司。
施工单位:杭州建工集团有限责任公司。
监理单位:河南兴建建设管理有限公司。
勘察单位:河南省有色工程勘察有限公司。
工程地址:项目位于河南省郑州市,基地位于北凤凰东路与建业路交叉路口西北角、东南角。
2.1工程名称:永恒时代广场,永恒美馆苑(B-5-1地块)1#、2#、3#、4#楼工程及商业部分。
建筑层数和高度:本工程地下共2层,为人防用房、汽车库及设备用房。
2.2工程名称:永恒时代广场,永恒上宅苑(B-6-1地块)1#、2#、3#、4#楼工程及商业部分。
建筑层数和高度:本工程地下共2层,为人防用房、汽车库及设备用房。
2.3目前工地工程进度情况B-5-1地块(美馆苑)1#楼主体结构已经封顶,正在施工屋面层以上结构;2#楼主体结构18层完成,正在施工19层主体结构;3#楼主体结构21层完成,正在施工22层主体结构;4#楼主体结构15层完成,正在施工16层主体结构;商业J-S轴,2层完成,正在施工商业3层;商业b-h轴,1层完成,正在施工商业2层;商业s-x轴,1层完成,正在施工商业2层;B-6-1地块(上宅苑)1#楼主体结构21完成,正在施工22层结构;2#楼主体结构19层完成,正在施工20层结构;3#楼主体结构19层封顶,正在施工屋面层以上结构;4#楼主体结构16层完成,正在施工17层主体结构;商业北部分2层完成,正在施工商业3层;商业南部分1层正在施工;幼儿园3层已封顶,正在施工屋面以上结构;B-5-1地块砌体队伍已经进场,2#楼施工电梯已安装,进入二次结构施工。
宁夏亘元万豪大厦冬期施工方案(2014版)中国建筑第八工程局有限公司2014年11月3日编制说明1、本年度冬施预计开始时间较早,在11月10日左右。
冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程和湿作业工序居多。
项目计划11月15日开始供暖,冬施期间,计划施工剩余零星砌体工程、抹灰修补、地下室顶板防水等施工,机电安装、幕墙安装、电梯安装工程。
2、幕墙安装、电梯安装工程冬施方案由专业施工单位单独编制专项方案报批。
3、计划土建施工的内容主要有:1)剩余少量砌体及抹灰:我部计划在入冬前完成我方施工范围内的砌体、抹灰湿作业施工内容,但由于幕墙仓库材料堆放影响,一层船头部分墙体无法砌筑,砌体总量10余方,剩余抹灰修补均为室内,在供暖条件下,可不做防冻处理。
2)地下室顶板防水,项目采用pvc防水卷材,该类卷材可在一定低温条件下施工,找平层、保护层混凝土添加防冻剂,并采取保温措施。
4、2014年度冬施内容分析针对2014年冬施内容,我部对现场施工条件进行核查,部分施工内容具有很大制约因素,现做如下分析:施工;1F船头幕墙仓库部分墙体、船尾施工通道处墙体。
根据现场制约条件协调解决时间,计划依次施工内容为:地下室顶板不受影响部位防水施工同时协调各种影响因素,满足做条件后完成剩余防水施工;对于受材料堆放影响部位墙体,材料转移一处施工一处,抹灰修补收尾工作多作业面同时施工尽快满足移交条件。
中建八局亘元万豪项目部2013-11-1目录第一章:工程概况 (4)1、工程概况 (4)2、建筑物周边环境 (4)第二章施工部署 (4)1、组织机构 (4)2、施工顺序 (5)3、施工准备 (5)第三章施工方法 (6)1、降水排水改道...................... 错误!未定义书签。
2、土方开挖.......................... 错误!未定义书签。
3、基坑支护破除...................... 错误!未定义书签。
北京绿海能环保有限责任公司海淀区循环经济产业园再生能源发电厂工程冬期施工专项方案编制:审核:批准:湖北省工业建筑集团有限公司绿海能再生能源发电厂工程项目部2013年10月28日目录1.编制依据 (3)1.1工程施工合同文件 (3)1.2工程投标文件 (3)1.3施工图纸 (3)1.4国家、行业及地方规范和标准 (3)1.5体系文件 (3)2.工程概况 (3)2.1工程总体概况 (3)2.2建筑结构主要概况 (4)3.冬期施工部署 (4)3.1冬期主要施工内容 (4)3.2冬期施工日期 (4)3.3冬期施工组织 (5)4.冬期施工准备 (6)4.1冬期施工技术准备 (6)4.2冬施测温 (7)4.3人员培训 (7)4.4冬期施工物资准备 (7)4.5冬期施工现场准备 (8)4.6后勤准备工作 (8)5.冬期施工方法 (9)5.1土方工程冬期施工 (9)5.2钢筋工程冬期施工 (10)5.3模板工程冬期施工 (10)5.4混凝土工程冬期施工 (11)5.5砌筑工程冬期施工 (16)5.6脚手架工程冬施措施 (17)6.冬期施工管理措施 (17)6.1冬期施工安全管理措施 (17)6.2冬期施工消防管理措施 (17)6.3冬期施工机械管理措施 (18)7.热工计算 (18)8.附件 (22)8.1大气测温记录表 (22)8.2成熟度计算表 (22)冬期施工专项方案1.编制依据1.1工程施工合同文件《施工合同文件》。
1.2工程投标文件技术标文件及施工组织总设计。
1.3施工图纸海淀区绿海能发电厂主工房A区卸料大厅、垃圾坑、焚烧间、B区炉渣间、D区汽机间、E区主控室及其它单体砼构筑物结构施工图。
1.4国家、行业及地方规范和标准序号名称编号1 建筑工程施工质量验收统一标准GB50300-20012 混凝土结构工程施工质量验收规范GB50204-2002(2011版)3 混凝土外加剂应用技术规范GB50119-20034 建筑工程冬期施工规程JGJ104-20115 建筑结构长城杯工程质量评审标准DBJ/T01-69-20036 建筑长城杯工程质量评审标准DBJ/T01-70-2003 1.5体系文件1.5.1GB/T 19001-2000质量管理体系标准;1.5.2GB/T 14001-1996环境管理体系;1.5.3GB/T 28001-2001职业健康安全管理体系;1.5.4湖北省工业建筑集团有限公司三体系程序文件2.工程概况2.1工程总体概况编号项目内容1 工程名称海淀区循环经济产业园绿海能再生能源发电厂2 工程地址北京市海淀区苏家坨镇寨口村西六环旁3 建设单位北京绿海能环保有限责任公司4 设计单位北京五洲工程设计研究院5 监理单位北京五环国际工程管理公司6 施工单位湖北省工业建筑集团有限公司2.2建筑结构主要概况编号项目内容1 基础结构形式混凝土独立基础及筏板基础2 主体结构形式钢筋混凝土剪力墙及框架结构3 屋盖结构形式钢筋混凝土屋面及轻钢屋面3.冬期施工部署3.1冬期主要施工内容根据总体进度计划的安排,2013年11月上旬-2014年3月中旬期间(预计冬期施工期间),工程将进行主工房A区卸料大厅-2.0m至6.88m层结构施工、垃圾坑0m至8.15m 层结构施工、焚烧间-2.0m以上焚烧锅基础砼施工、B区炉渣间8m层至14m层结构施工、D区汽机间14m层至23.7m层结构施工及汽机基础顶板结构施工、E区主控室13.3m层结构施工和其它具备开工的单体构筑物结构施工及土方开挖、土方回填、二次结构施工、砌体工程等项目的施工。
根据以上施工项目,在冬施期间预计混凝土浇筑量大约为5900m3;钢筋用量大约为680t;砌筑量约为1400m3。
3.2冬期施工日期3.2.1冬期施工日期的确定1)当室外日平均气温连续5天稳定低于5℃时,其最后一天即为进入冬施开始日,且冬施开始不迟于11月15日;当气温回升时,室外日平均气温连续5天高于5℃时,其最后一天为冬施结束日,且冬施结束不早于3月15日。
2)项目部将根据每日上报的测温记录,以最早达到进入冬施条件的日期为冬施开始日期,以最晚达到冬施结束条件的日期为冬施结束日期。
3)按照《建筑工程冬期施工规程》(JGJ104-2011)要求,大气测温“每昼夜不少于4次,此外还需测量最高、最低气温”,日平均气温是指这些观测结果的平均值,测温处应设在距地面以上1.5米处,并远离热源的地方。
4)目前通用测量大气温度的方式,是使用高低温度计测定当日最高、最低气温,然后取平均值作为当日平均气温。
5)根据北京地区的气候特点,每年约在11月中旬进入冬施,来年3月中下旬解除冬施。
严冬期约为12月中下旬至1月中下旬。
考虑到项目位于北京西部的山区,可能从11月上旬即进入冬施。
3.2.2冬期施工温度监测1)从10月下旬起每天及时接收天气预报,做好防止气温突然下降的准备。
2)现场设立测温箱,自11月初开始派专人进行大气测温工作,并做好每日的温度记录。
测温箱应布置在标准养护室附近的通风处。
3)项目部将根据大气温度记录情况,以书面形式下达进入冬施和解除冬施的通知。
3.3冬期施工组织3.3.1工程项目部成立以项目经理为负责人的冬期施工领导小组,全面负责现场冬施工作。
各工号成立各自的冬施管理小组,负责各自施工区域的冬施工作,落实项目部冬施要求。
3.3.2明确各级施工管理人员冬施责任,制订冬施岗位责任制。
3.3.3各种冬施物资必须在11月初落实完毕,保温材料、测温设备要进入现场;测温工、试验人员全部到位;冬施混凝土配合比经监理审批完毕。
3.3.4冬施前完成对管理人员、施工人员,特别是测温、试验人员的培训工作。
3.3.5建立冬施值班制度,做好各种冬施记录。
记录齐全、准确、真实。
冬期施工领导小组构成4.冬期施工准备4.1 冬期施工技术准备4.1.1 凡进行冬期施工的施工项目,技术人员均要认真审核施工图纸,对不宜冬期施工的工艺及做法,应及时与设计单位研究解决,或待冬施结束后再进行施工。
4.1.2 由技术部门组织冬施方案的技术交底工作,做到各项技术保证措施的贯彻实施。
4.1.3 冬施前建立测温体系,由各工号组织测温人员,对每日大气温度进行观测,做好冬施准备。
4.1.4 备齐冬施期间的特殊用品:电子测温仪、高低温度计、百叶箱、保温草帘、塑项目经理 潘立宏技术部:刘向东项目副经理 霍英志、周福云总工程师 刘向东质量部:魏玉安工程部:易德胜物资部:程红博安保部:胡剑峰综合办公室:王晓东财务部:张 琪机电部:王宝恒各工号主管缷料大厅:刘鹏垃圾坑:何斌焚烧间:何忠洲炉渣间:南岳中控室:陈大魏综合办公室:王晓东财务部:张 琪汽机间:彭亚东料薄膜、手电、对讲机、混凝土试块保温箱(桶)等。
4.1.5混凝土试块保温箱外包50mm厚聚苯板保温,外面用薄铁皮封闭,防止试块受冻。
4.1.6检查各标养室的冬期保温、加热设施,保证冬施期间正常有效。
4.1.7冬施前,以书面形式向预拌混凝土供应单位提出冬施期间各个施工阶段的技术要求。
本工程冬施期间,混凝土均需掺加防冻剂,防冻剂分为-10℃、-15℃和-20℃三种。
4.2冬施测温冬期施工测温主要内容为:大气温度、混凝土出罐及入模温度、混凝土养护测温、大体积混凝土测温。
4.2.1大气日平均气温是指一昼夜内4次室外气温观测结果的平均值。
目前通用方式,为使用高低温度计测量每日的最高、最低气温,取平均值后作为日平均气温。
4.2.2混凝土测温详见《5.5.5混凝土测温》相关内容。
4.2.3当冬末春初的时候,天气变化大,有“倒春寒”的现象发生,所以在防冻剂的准备或工期安排方面要予以考虑。
气温突然降低也应采取冬施中的防护措施。
4.3人员培训冬施前,组织技术员、试验员、测温员、材料员、安全员、工长学习有关冬施的规范、规程、规定,学习具体分项工程冬期施工方法,冬施措施;提高质量意识、安全意识,加强对冬施措施的理解,严格按国家规定、规范、规程施工。
组织有关人员学习安全防护、防火措施。
加强施工人员防风、防滑、防寒、防火、防中毒等方面的安全意识。
4.4冬期施工物资准备4.4.1在10月中旬提出冬施物资使用计划,并在11月初分批逐步进场就绪,保证进入冬施后能够马上投入使用。
预计使用数量见下表:序号物资名称单位数量备注1 阻燃防火草帘(1m×2m×50mm)m2 150002 塑料布m2150003 50mm厚聚苯板m21004 彩条布m2100005 电子测温仪套 36 温度计根207 岩棉管m 2004.4.2保温材料进场后要入库存放,条件不具备的要在已硬化的材料堆放场上砌300mm高砖礅堆放,并用防雨布苫盖,周围10m范围内以及材料正上方不得有明火作业。
易燃物品进场时要申报到项目部。
4.4.3保温材料周转使用时每次及时整理晾晒。
4.4.4防火草帘必须购合格产品,并经消防保卫部门验收后方可使用。
4.4.5冬施前各种胶、涂料等易冻材料应及时入库,并做好库房防火、防毒及保温工作。
焊条、焊药要在室内存放,使用之前进行烘培。
施焊区要做好防风保温工作,并控制好环境温度。
4.5冬期施工现场准备4.5.1清除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,清除因现场施工用水造成的场地结冰现象。
4.5.2施工现场的积雪清扫后,积雪堆放应远离机电设备、构件堆放场地。
4.5.3工程在冬施前做好大模板的保温工作,在模板背面使用聚苯板块或草帘保温。
4.5.4混凝土输送泵管和布料杆包裹岩棉管,以减少输送过程中混凝土热量的散失。
4.5.5冬施前,消火栓、自来水管等外露水管全部用岩棉管保温,地下消火栓用防火草帘覆盖保温。
4.5.6做好现场机械维修、保养,及时掺加防冻液,确保冬施机械设备正常运转。
4.5.711月10日前,组织冬施准备工作检查,检查内容主要包括冬施物资、人员、设备准备工作,暂设采暖、临水管线保温、大型机具维护、材料码放、脚手架的稳定、临边洞口的封闭及现场照明等。
4.5.8现场的办公用房、库房、各种加工棚、养护室、临水管线等均要做好保温防风工作。
养护室内应保证其温湿度达到规范要求。
4.6后勤准备工作4.6.1冬施前做好冬季职工后勤工作,临时临电照明(动力)线路应进行检查,不符合规定的应及时更换。
4.6.2临时供暖的办公室、住房,进入冬施前要检修管道和暖气片,保证按时供暖。
4.6.3食堂送暖、采暖设备应在冬施前准备完毕。
5.冬期施工方法5.1土方工程冬期施工5.1.1冬期施工期间,加强边坡观测工作,保证边坡稳定,每两天观测一次;在冬施结束日期前后,温度回升时,为防止边坡冻土解冻造成边坡坍塌,应每天观测一次。
具备条件时抓紧进行回填土。
5.1.2挖槽见底后,在没有进行基槽验收前及垫层施工前,用50mm厚的防火草帘覆盖保温,槽底含水率高时,先铺一层塑料布,再覆盖防火草帘,防止冻槽。
