最新最全坡改梯农田水利田间道路工程施工组织设计
- 格式:doc
- 大小:352.00 KB
- 文档页数:56
第1篇一、工程概况1. 工程背景随着我国农业现代化进程的加快,坡耕地整治工程成为改善农业生产条件、提高土地利用率、促进农业可持续发展的关键措施。
本工程旨在对某地区坡耕地进行整治,以提高土地质量,增加粮食产量,改善生态环境。
2. 工程规模本工程涉及坡耕地面积共计1000亩,其中梯田改造面积800亩,坡面治理面积200亩。
3. 工程目标(1)提高坡耕地土地利用率,增加粮食产量。
(2)改善坡耕地生态环境,减少水土流失。
(3)提高农业机械化水平,降低劳动强度。
二、施工组织设计1. 施工队伍成立由项目经理、技术负责人、施工员、质检员等组成的专业施工队伍,确保施工质量和进度。
2. 施工进度安排(1)施工准备阶段:1个月(2)梯田改造阶段:3个月(3)坡面治理阶段:2个月(4)验收阶段:1个月总计施工周期为7个月。
三、施工工艺1. 梯田改造(1)放线:根据地形地貌,采用GPS定位技术进行放线,确保梯田的整齐度和坡度。
(2)土方开挖:采用挖掘机进行土方开挖,注意保持土方堆放整齐,避免对周围环境造成污染。
(3)土方回填:将开挖的土方回填到梯田中,并进行压实,确保梯田的稳定性。
(4)筑埂:在梯田两侧筑埂,埂高50cm,宽30cm,采用混凝土材料,确保埂的牢固性。
2. 坡面治理(1)坡面平整:采用推土机对坡面进行平整,确保坡面坡度在5%以下。
(2)坡面植被恢复:选择适合当地生长的植被进行种植,如灌木、草本植物等,以改善坡面生态环境。
(3)坡面防护:采用铁丝网、土工布等材料对坡面进行防护,防止水土流失。
四、质量控制措施1. 梯田改造(1)严格按照设计图纸进行施工,确保梯田的整齐度和坡度。
(2)对土方开挖、回填、压实等工序进行严格的质量控制,确保梯田的稳定性。
(3)对筑埂工程进行质量检测,确保埂的牢固性。
2. 坡面治理(1)对坡面平整度进行检测,确保坡度符合设计要求。
(2)对植被种植进行质量监控,确保植被的成活率和覆盖率。
土地整治施工组织设计2019.5.10一、概述(一)、工程概况(新增建设用地土地有偿使用费)土地整治项目第二标段位,主要工程有灌溉与排水工程、田间道路工程。
(二)工期安排工程工期为365天,我公司若中标,预计在要求的工期内完成所有施工任务,并具备竣工验收条件。
二、临时设施(一)生产、生活设施根据招标文件、设计资料,我公司进行了实际考察,拟将料场、钢筋场、拌和机等生产、生活设施和工程项目经理指挥部分别布置在工地附近,生产设施靠近施工点布置,生活区设在生产区外侧。
进场后,我公司采用推土机结合人工平整场地,作为施工现场,以便布置,工程竣工后恢复其原貌。
人工开挖排水沟,搭设生产生活设施,生产生活设施计划如下:生产设施计划表生活设施计划表注:原则上生活设施尽量租用附近民房。
(二)交通设施1、场外交通本工程场外交通陆路为乡村道路,交通比较方便。
2、场内交通为保证工程材料及时安全运至现场,保证生产生活的需要,我公司拟在生产生活区内修筑场内临时道路,临时道路宽5米,施工队伍进场后结合场地平整,对场内道路路基用推土机平整压实,整个施工期间,本公司安排专人对临时道路和停车场进行保养和维护。
(三)、供电设施本工程生产、生活用电采用自发电,发电机组为40KW柴油发电机,发电机组设在配电间,配电间至工地各施工点及生活区低压架空线采用75mm2铝线,由低压线至各施工电器设备,采用不同规格电缆架设,生活区照明及用电采用2.24mm2铝线架设,电杆用杉木杆。
另外,本公司为监理工程师提供办公及生活用电,并配备监理工程师所需的室内电器设备。
同时,本公司负责对所有供电线路进行管理与维修。
(四)通讯设施1、场外通讯配备多部移动电话,项目经理技术负责人工程科长质检科长等相关人员每人配备一个。
2、场内通讯场内通讯采用高音喇叭及扩音系统,并免费提供给发包人及监理人使用,本公司在施工期间负责保养和维修。
(五)照明设施本公司拟在各工地均安装两盏镝灯,在各施工作业点安装碘弧灯数盏,道路沿线安装路灯数盏,项目经理部办公室、会议室及监理人员现场办公室、值班室安装日光灯、其他生活区安装白炽灯。
田间道路施工组织设计一、前言随着我国农业现代化的推进,田间道路作为农业基础设施的重要组成部分,其建设质量直接关系到农业生产效率的提高和农村经济的发展。
本施工组织设计旨在为田间道路施工提供一套科学、合理、高效的施工方案,确保施工顺利进行,达到预期的施工质量。
二、工程概况1. 工程背景本项目为某地区田间道路新建工程,道路全长10km,路基宽度5m,路面宽度4m,设计时速20km/h。
工程主要包括路基、路面、桥涵、排水及交通设施等。
2. 工程目标(1)确保工程质量,达到优良等级;(2)确保施工安全,实现零事故;(3)确保工程进度,按时完成施工任务;(4)提高农业生产效率,促进农村经济发展。
三、施工总体布局1. 施工分区根据工程特点和现场条件,将施工区域划分为四个施工分区:路基施工区、路面施工区、桥涵施工区和排水及交通设施施工区。
2. 施工顺序(1)路基施工区:土方开挖、路基填筑、路基整形;(2)路面施工区:底基层施工、基层施工、面层施工;(3)桥涵施工区:桥涵基础施工、桥涵主体施工、桥涵附属设施施工;(4)排水及交通设施施工区:排水设施施工、交通设施施工。
四、施工方案及工艺1. 路基施工(1)土方开挖:采用机械开挖,人工配合,按照设计高程进行开挖,确保路基底部平整;(2)路基填筑:采用分层填筑法,每层厚度不大于30cm,压实度要求大于90%,确保路基稳定;(3)路基整形:对路基进行整形,确保路基线形、坡度符合设计要求。
2. 路面施工(1)底基层施工:采用水泥稳定碎石,厚度15cm,摊铺后进行碾压,确保底基层平整、压实;(2)基层施工:采用沥青混凝土,厚度20cm,摊铺后进行碾压,确保基层平整、压实;(3)面层施工:采用沥青混凝土,厚度4cm,摊铺后进行碾压,确保面层平整、光滑。
3. 桥涵施工(1)桥涵基础施工:采用明挖法,开挖后进行基础处理,浇筑混凝土基础;(2)桥涵主体施工:采用预制梁或现浇混凝土,按照设计图纸进行施工;(3)桥涵附属设施施工:包括桥面铺装、伸缩缝、栏杆等。

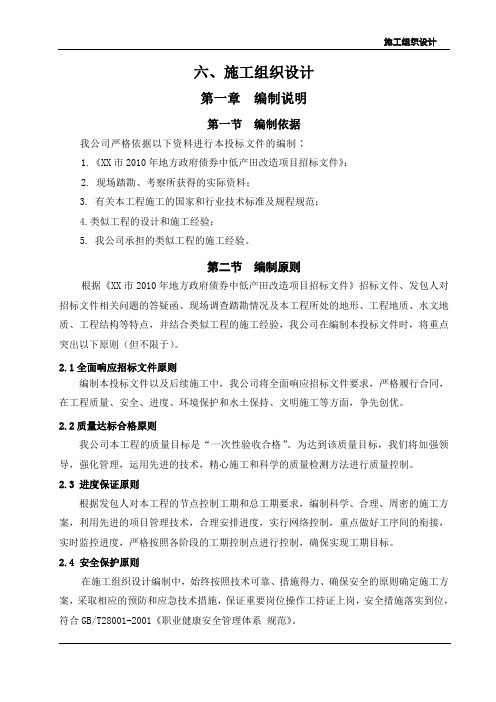

六、施工组织设计第一章编制说明第一节编制依据我公司严格依据以下资料进行本投标文件的编制∶1.《XX市2010年地方政府债券中低产田改造项目招标文件》;2. 现场踏勘、考察所获得的实际资料;3. 有关本工程施工的国家和行业技术标准及规程规范;4.类似工程的设计和施工经验;5. 我公司承担的类似工程的施工经验。
第二节编制原则根据《XX市2010年地方政府债券中低产田改造项目招标文件》招标文件、发包人对招标文件相关问题的答疑函、现场调查踏勘情况及本工程所处的地形、工程地质、水文地质、工程结构等特点,并结合类似工程的施工经验,我公司在编制本投标文件时,将重点突出以下原则(但不限于)。
2.1全面响应招标文件原则编制本投标文件以及后续施工中,我公司将全面响应招标文件要求,严格履行合同,在工程质量、安全、进度、环境保护和水土保持、文明施工等方面,争先创优。
2.2质量达标合格原则我公司本工程的质量目标是“一次性验收合格”。
为达到该质量目标,我们将加强领导,强化管理,运用先进的技术,精心施工和科学的质量检测方法进行质量控制。
2.3 进度保证原则根据发包人对本工程的节点控制工期和总工期要求,编制科学、合理、周密的施工方案,利用先进的项目管理技术,合理安排进度,实行网络控制,重点做好工序间的衔接,实时监控进度,严格按照各阶段的工期控制点进行控制,确保实现工期目标。
2.4 安全保护原则在施工组织设计编制中,始终按照技术可靠、措施得力、确保安全的原则确定施工方案,采取相应的预防和应急技术措施,保证重要岗位操作工持证上岗,安全措施落实到位,符合GB/T28001-2001《职业健康安全管理体系规范》。
2.5 环境保护原则保护自然和生态环境是我国的一项基本国策,就本工程而言,涉及施工废弃物排放、卫生防疫、景观与视觉保护、噪声控制、粉尘控制、扰民与污染控制、水土保持、生态保护等多方面问题。
结合本工程的具体情况,根据GB/T24001-2004 idt ISO14001∶2004《环境管理体系规范及使用指南》,我们将采取积极、严密的环保措施,尽可能减少施工对水库和周边环境的影响,按照国家有关环境保护的法律法规和地方政府对工程的环境保护及水土保持的要求,编制施工区环保措施计划,报送监理人审批后严格执行,服从发包人的管理。
高标准农田土地平整、灌溉与排水、田间道路工程施工组织设计批准:审核:编制:***工程公司项目部二〇一六年x月施工组织设计第一章、施工部署,包括施工方案、施工组织及管理程序安排一、工程概况xx市2016年度第一批耕地占补平衡项目(石横片)第一标段位于xx市边院镇境内,主体工程为土地平整、灌溉与排水工程、田间道路工程等工作。
二、编写依据通过对本工程各阶段具体情况的分析,结合我公司的技术实力,施工水平,我们认为本工程重点是保证田间工程顺利进展,使部分工程在尽量躲开冬季施工,因此分片区分阶段的工序必紧凑,安排要合理,在施工过程中,要抓住以上重点,合理部署,切实做好技术、设备、材料的准备工作,制定合理可行的施工方案,保证工程工期完成。
(1)xx市2016年度第一批耕地占补平衡项目(石横片)一标段施工招标及合同文件;(2)山东新汇建设集团有限公司设计的施工图纸:(3)全国新增千亿斤粮食生产能力规划整理标准;(4)现行的施工操作规程,施工验收规范。
三、施工总体规划我公司针对本工程施工的特殊情况,有针对性的组建项目班子,并且入选一旦经过建设、监理单位确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作。
为按质、按时完成合同赋与的责任和义务,公司针对该工程严格实行“项目法”施工,新组建一个由公司技术经理亲自挂帅,公司副总工程师任技术负责人,由公司优秀的项目经理组建的项目经理部,负责具体施工管理。
通过对现场的踏勘及详细研读设计文件、图纸,利用我单位人员、设备及丰富的工程施工经验等诸多优势,拟对本工程施工作以下规划。
1、项目班子配备我单位现场将成立“全国新增千亿斤粮食生产能力规划xx市2014年田间工程建设项目部”,项目部按项目法管理,负责该工程项目的实施。
我们将按照与业主签订的承包合同,按期组织进场开工,并根据工程需要,合理配置人力、机械设备等各种资源进场,选派具有丰富施工经验的人员组成项目经理部,实行项目经理负责制,严格按照项目法施工,对人、财、物进行合理调配,采用先进施工方法,严格控制质量标准,保质保量地圆满工。
目录第一章编制说明及工程概况第一节工程概况第二章施工组织机构第一节组织机构体系第二节技术保证措施第三章施工方案与技术措施第一节施工总则第二节工程测量第三节各分部分项工程施工安排及施工顺序第四节土地平整施工方案和技术措施第五节农田水利工程施工方案和技术措施第六节生产道工程施工方案和技术措施第四章质量管理体系与措施第一节质量管理体系第二节材料设备的质量保证措施第三节质量保证的技术准备第四节施工过程质量控制第五节不合格品的纠正和预防措施第六节初步验收、运行检测、竣工验收第七节其他分项工程保证质量的技术组织措施第八节主要分部工程质量保证措施第五章施工总平面布置第一节开工前准备工作第二节施工组织第三节施工营地布置第六章安全文明管理体系与措施第一节安全管理体系与措施第二节文明施工管理体系与措施第七章环境保护管理体系与措施第一节建立健全环保体系第二节施工区、居民区及农田防尘第三节防止水土流失保护周环境第四节项目部驻地环境保护措施第五节弃、借土场的防护与恢复第六节减少噪音污染措施第八章工程进度计划与措施第一节施工总进度编制原则及依据第二节工期保证措施第九章资源配备计划第一节劳动力安排计划第二节施工设备及试验、检测仪器设备配置第十章季节性施工措施第一节雨季施工技术措施第二节冬季的施工技术措施第三节高温季节施工措施第十一章地下管线及其他地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制说明及工程概况第一节工程概况项目名称:大英县蓬莱镇(高桐村)土地整理项目。
项目业主:大英县国土资源局。
建设地点:大英县蓬莱镇高桐村。
项目建设内容:土地平整工程、农田水利工程、生产道工程。
计划工期:100日历天。
质量要求:按施工设计符合国家现行《工程施工质量验收规范》一次性验收合格。
田间路生产路施工组织设计一、项目背景田间路是农田中的重要交通线,对于农作物的种植、管理和收获起着重要的作用。
为了提高农田的生产效率和农民的生活质量,需要进行田间路的施工工程。
本文将详细介绍田间路生产路施工组织设计的相关内容。
二、施工目标1. 提高农田的交通条件,便于农民的农作业和农产品的运输。
2. 保证施工质量,确保田间路的平整、坚固和耐久。
3. 合理利用资源,降低施工成本,提高经济效益。
三、施工组织设计1. 施工方案确定根据田间路的具体情况,制定施工方案,包括施工工艺、施工方法和施工顺序等。
考虑到农作物的生长周期和农民的农作业时间,合理安排施工时间,以减少对农民的影响。
2. 人员组织确定施工队伍的人员数量和组成,包括工程师、技术人员、施工人员和管理人员等。
根据施工进度和施工质量的要求,合理分工,确保施工工作的顺利进行。
3. 施工设备根据田间路的类型和长度,确定所需的施工设备,包括挖掘机、平地机、压路机等。
确保施工设备的数量和质量能够满足施工需求,提高施工效率和施工质量。
4. 施工材料根据田间路的材料要求,确定所需的施工材料,包括石料、沙子、水泥等。
采购施工材料时,要注意材料的质量和价格,确保施工材料的供应和使用。
5. 施工安全制定施工安全措施,确保施工过程中的安全。
包括施工现场的安全防护、施工人员的安全培训和施工设备的安全操作等。
同时,要加强对施工现场的监督和管理,防止事故的发生。
6. 施工质量控制建立施工质量控制体系,确保田间路的施工质量。
包括施工过程中的质量检查和验收,以及施工后的维护和修复等。
同时,要加强对施工人员的技术培训,提高施工质量的水平。
7. 施工进度控制制定施工进度计划,确保田间路的按时完成。
根据施工任务和施工资源的情况,合理安排施工进度,及时调整施工计划,确保施工进度的顺利进行。
四、施工效果评估1. 施工质量评估对田间路的施工质量进行评估,包括路面平整度、路面坚固度和路面耐久度等。
目录第一章施工总说明 (3)1.1项目概况 (3)1.2本标段工作内容 (3)1.3工程总体规划 (3)第二章施工组织保证措施 (4)2.1 施工人员保证 (4)2.2 施工物资机械保证 (4)2.3 制订科学的激励改进措施 (5)第三章工程施工方法 (5)3.1施工测量 (5)3.1.1测量前的准备 (6)3.1.2控制测量 (6)3.1.3施工测量 (7)3.1.4进度测量 (7)3.1.5竣工测量和竣工总平面图的编绘 (7)3.2土地平整工程 (8)3.2.1施工流程 (8)3.2.2施工方法 (8)3.3排水沟渠工程 (9)3.3.1施工流程 (9)3.3.2施工方法 (9)3.4排水建筑物(农涵)工程 (10)3.4.1施工工艺 (10)3.4.2建筑物土方开挖 (10)3.4.3预制砼管 (10)3.4.4建筑物土方回填 (12)3.5田间道路施工 (13)3.5.1道路施工流程 (13)3.5.2土方开挖施工 (13)3.5.3原土夯实 (13)3.5.4灰土垫层施工 (13)3.5.5混凝土路面施工 (13)3.6生产路施工 (16)3.7农田防护工程 (17)第四章企业现场机构设置 (17)4.1 项目部施工组织机构 (17)4.2项目部各部门职责 (18)4.3主要管理及技术人员配置情况 (18)第五章劳动力计划 (19)第六章主要施工机械需用计划 (20)6.1拟投入本标段的主要施工机械设备 (20)6.2拟投入本标段的试验和检测仪器设备表 (21)第七章确保工程质量的技术组织措施 (22)7.1质量方针及质量目标 (22)7.2质量保证体系 (22)7.3建立质量管理组织机构,健全质量责任制。
(22)7.4 质量管理措施 (26)第八章确保安全生产的技术组织措施 (30)8.1 安全生产管理目标 (30)8.2安全生产施工领导组织机构 (30)8.3安全生产保证体系 (30)8.4安全生产保证措施 (31)第九章确保文明施工的技术组织措施 (34)9.1 文明施工管理组织体系 (34)9.2文明施工管理制度 (34)9.3文明施工措施 (35)第十章确保工期的技术组织措施 (38)10.1 施工工期目标 (38)10.2 施工进度技术保证措施 (38)10.3 工期网络计划图 (40)第十一章环境协调的得力措施 (42)11.1遵守国家有关法律法规 (42)11.2 保护水生物和水环境 (42)11.3 施工弃渣 (42)11.4生活垃圾 (42)11.5 施工过程中的注意事项 (43)11.6 施工人员应按规定配戴防护用具,以减少各种污染。
田间路生产路施工组织设计一、项目背景和目标田间路是农田中的重要交通设施,对于农业生产的顺利进行至关重要。
本项目旨在对田间路进行施工组织设计,确保施工过程高效、安全,并最大程度地减少对农田的影响。
二、施工组织设计原则1. 安全第一:施工过程中,必须严格遵守相关安全规范,确保施工人员和周边环境的安全。
2. 高效完成:合理安排施工时间和工序,确保施工进度紧凑,减少农田闲置时间。
3. 资源合理利用:合理安排施工人员和设备,确保资源的最大利用率。
4. 环境保护:在施工过程中,要采取措施减少对农田土壤和水源的污染。
三、施工组织设计步骤1. 施工前准备1.1 项目调研:对田间路的现状进行调查,包括路面状况、路宽、交通流量等数据的采集和分析。
1.2 设计方案制定:根据项目调研结果,制定田间路施工的设计方案,包括施工工序、施工时间和所需人员、设备等。
1.3 材料准备:根据设计方案,准备所需的施工材料,如砂石、水泥等。
2. 施工组织2.1 人员组织:根据设计方案,安排合适的施工人员,包括项目经理、施工队长、技术人员等。
2.2 设备调配:根据设计方案,调配所需的施工设备,如挖掘机、压路机等。
2.3 施工工序安排:根据设计方案,制定详细的施工工序安排,确保施工过程有条不紊。
3. 施工过程控制3.1 安全措施:在施工过程中,严格遵守相关安全规范,如佩戴安全帽、防护服等。
3.2 质量控制:对施工过程进行质量检查,确保施工质量符合要求。
3.3 进度控制:根据施工工序安排,及时调整施工进度,确保按时完成施工任务。
4. 施工后收尾4.1 清理整理:施工完成后,及时清理施工现场,确保农田环境整洁。
4.2 资料整理:对施工过程中的相关数据和记录进行整理,以备后续参考。
四、施工组织设计的效果评估1. 施工质量评估:对田间路施工的质量进行评估,包括路面平整度、路面抗压能力等指标。
2. 施工进度评估:对施工进度进行评估,比较实际施工时间和设计方案中的时间安排。
第1篇一、工程概况1. 工程名称:XX县农田道路建设工程2. 工程地点:XX县XX乡3. 工程规模:全长XX公里,路面宽度XX米,路面等级为XX级。
4. 工程内容:路基工程、路面工程、排水工程、涵洞工程、交通安全设施等。
5. 工程投资:XX万元二、施工组织机构1. 成立施工现场指挥部,由项目经理、技术负责人、质量负责人、安全负责人等组成。
2. 施工现场指挥部下设工程部、技术部、质量部、安全部、物资部、财务部、后勤部等。
3. 各部门职责:(1)工程部:负责工程进度、施工质量、施工安全、合同管理等工作。
(2)技术部:负责施工方案编制、技术交底、技术培训、技术支持等工作。
(3)质量部:负责施工质量检查、验收、整改等工作。
(4)安全部:负责施工现场安全检查、安全隐患整改、安全培训等工作。
(5)物资部:负责工程材料采购、运输、验收、保管等工作。
(6)财务部:负责工程资金管理、报销、结算等工作。
(7)后勤部:负责施工现场生活、后勤保障等工作。
三、施工进度计划1. 施工准备阶段:15天(1)完成施工图纸会审、技术交底。
(2)完成施工组织设计、施工方案编制。
(3)完成施工人员、机械设备、材料等准备工作。
2. 路基工程阶段:60天(1)完成路基土方开挖、填筑、压实等工作。
(2)完成路基排水沟开挖、涵洞施工等工作。
3. 路面工程阶段:50天(1)完成路面基层施工。
(2)完成路面面层施工。
4. 排水工程、涵洞工程、交通安全设施等:40天(1)完成排水沟、涵洞、桥梁等施工。
(2)完成交通安全设施施工。
5. 竣工验收阶段:15天(1)完成工程自检、验收。
(2)完成工程资料整理、归档。
四、施工方案及措施1. 路基工程(1)采用分层填筑、压实,确保路基稳定性。
(2)采用机械施工,提高施工效率。
(3)严格控制路基土方开挖、填筑、压实质量。
2. 路面工程(1)采用沥青混凝土路面,确保路面平整、密实。
(2)采用摊铺机、压路机等机械施工,提高施工质量。
目录第一章工程概况及编织依据第二章编制依据第三章施工准备第四章施工方案与技术措施一、土地平整工程二、农田水利工程三、田间道路工程第五章质量管理体系与措施第六章安全管理体系与措施第七章环境保护管理体系与措施第八章工程进度计划与措施第九章资源配备计划第十章技术负责人及其它主要人员第十一章施工设备第十二章试验、检测仪器设备第十三章确保文明施工的技术组织措施第十四章夏季及雨季施工措施附件一、拟投入本标段的主要施工设备表附件二、拟投入本标段的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地计划表第一章工程概况及编织依据该工程为土地平整坡改梯农田水利及田间道路工程,建设地点位本项目建设地点;计划工期为210日历天,质量要求达到国家施工验收规范一次性合格标准。
主要施工内容:1、土地平整工程2、农田水利工程3、田间道路工程其他工程量详见工程量清单。
二、实施目标1、质量目标:严格按国家施工质量验收规范要求施工,确保本工程质量达到合格工程。
2、工期目标:根据甲方要求,本工程总工期为210日历天。
我公司郑重承诺:在无重大图纸修改的情况下决不延误工期。
3、安全生产目标:制定和完善安全管理责任制度,提高施工人员的安全意识,采取有效的安全防范措施,争创“安全优质工程”,将死亡和重伤事故率控制在“0”,轻伤事故率控制在0.1%以下。
4、文明施工目标:坚决贯彻执行建筑行政主管部门的有关安全规定,按文明施工规则组织管理,并与其他单位积极配合,力争达到“文明施工现场”。
5、环保卫生目标:不污染环境,不排放未经处理的污水。
第二章编制依据一、编制依据1、本工程的招标文件和施工图纸。
2、《省坡改梯工程建设技术规程》。
3、《土地开发整理项目设计规范》;4、《水土保持综合治理技术规范》)5、《灌溉与排水工程规范》6、《建筑地基基础规范》7、《渠道防渗工程规范》8、《公路路基设计规范》9、《公路水泥混凝土路面设计规范》10、《公路工程技术标准》11、《省乡村机耕道通用技术条件》其它与土地整理相关规定和规范。
二、工期目标计划工期210日历天,我公司计划合同签订五日内开工,210日历天内完成工程量清单包含的所有内容。
三、质量目标达到国家施工验收规范一次性合格标准。
四、其他目标1、安全目标:无工程安全事故和重大设备、人身伤害事故,杜绝因工死亡事故发生,确保安全生产指标达国标。
2、环保目标:在当地环保部门的指导下,按照有关要求在施工过程中和工后采取有效措施全面达到环保标准,施工过程中重点防止扬尘、噪音、生产生活污水排放、植被破坏及水土流失。
第三章施工准备一、施工现场平面布置及有关说明施工现场平面布置原则(1)按“经济、适用、利于施工、节约用地”的原则进行本标段的施工现场平面布置。
(2)尽力减少因施工而对当地居民生活、生产产生的干扰。
(3)以工程为核心,合理布置库房,分门别类,就近的原则,生产、生活设施,避免或减少设备、材料的二次搬运。
二、施工现场平面布置图说明项目经理部设置在本工程机耕道旁,租用地方附近的房屋作为生活、办公用房。
拌合站设置在田间道桥涵旁。
本标段施工与既有公路频繁交叉,运输条件好,不需修建或扩建便道。
三、施工场地布置在工程项目所在设立项目指挥部,统一协调组织和管理工程相关事宜。
项目工程建设物资应由建设单位统一采购,统一检验,统一调拨,确保工程质量。
同时,根据工程设计分析以工程任务量大小设置施工作业区,但施工作业区须设置于交通便利的地方,以利于资源调配。
施工用水可就地提取,施工用电采用农村电网和各施工单位自备柴油发电机结合利用。
工程所需主要建筑材料如水泥、钢筋、河砂、块条石、炸药、雷管、导火索等,由承包单位统一购买,除部分材料需要建设单位协调购买外,其它材料可在项目区附近购得。
工程用爆破材料如炸药、雷管、导线等实行专库分放、专人管理,严格使用程序。
四、施工通讯本合同段通讯方便,经理部与业主、设计院、监理公司及项目经理部下属项目队之间采用程控电话和移动电话通讯联系。
五、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、设备、人员动员周期我们在本工程投标的同时,即下达了设备维修保养计划和完成了人员动员工作,一旦中标,主要管理人员保证在三天以内到达施工现场,其他人员及大型设备保证在5天以内全部到位。
设备及人员主要从四川省内相关项目经理部抽调组成。
目前,我单位位于省内的数个项目经理部的项目工程已交验或趋于交验,机械设备维修、养护工作已完毕,队伍处于待调遣阶段。
2、设备、人员、材料运到施工现场的方法(1)人员到达施工现场的方法主要管理人员部份乘座汽车赴工地,部份自驾车先期到达施工现场进行考查、布置、安排,其他管理人员及施工人员乘座汽车到达施工现场,考虑施工现场情况,可使用当地及相邻居民。
(2)大型机械设备采用大型平板拖车运到施工现场。
各种小型机具设备采用载重汽车运至施工现场。
(3)载重汽车等自行式设备从泸州自驾至施工现场。
(4)各类主要施工材料在县内购置后,采用汽车运至施工现场。
3、拌合站(1)拌合站设置通过对交通运输、材料堆放、施工用水用电等因素综合比选,拟在田间道桥涵旁附近处设置拌合站,负责本工程混凝土拌合及砂浆的搅拌。
(2)临时用房本标段部份、生活用房采取就近租用民房方式解决。
(3)技术准备①积极汇同设计院、业主对现场进行交接桩及复测工作。
②根据规范和设计文件要求精度,认真复测各导线点,并对该工程建立施工平面控制网,高程控制网,并与相邻标段贯通复核,同时做好施工测量放样工作。
③对沿线构筑物、管线、地材进行调查,同时做好沿线水质、填料、地材的试验检测工作。
④编制详细的实施性施工组织设计,上报业主和监理单位。
一旦接到开工令,即开始清表及基底处理,做到当月开工,当月即形成施工高潮。
六、施工组织机构的设置及任务划分1、组织机构的设置我单位中标后,将组建精干高效的“土地整理项目工程项目部”,经理部设五部二室。
即工程技术部、计财部、机电设备部、物资供应部、安全质量监察部、办公室、试验室。
经理部下辖多个项目工程队,人员及机械设备主要由省内地区相应项目经理部抽调组成。
2、施工队伍的布置及任务划分施工队伍的布置详见《劳动力计划表》。
施工组织机构图组织管理机构图3、施工协调施工期间与相邻工作范围之间应切实加强对工程测量的界面接口管理工作。
在工程施工前和施工过程中应对测量工作互通信息,对中线控制桩点和水准点的贯通测量和检测应相互闭合,这些过程控制测量工作应与测量监理工程师、测量监理单位、相邻工程项目承包商测量队彼此协调配合,避免测量事故的发生,以确保工程施工顺利进行。
(1)与设计单位的协调①中标后,协助驻地监理、甲方代表,及时同设计单位联系,进行开工前的设计技术交底。
②审图中发现的问题,及时向驻地监理汇报,并向设计人员征求意见,经设计人员同意,办理设计变更后进行施工。
严格按施工设计图纸施工,未取得设计同意不随意更改设计。
③积极邀请设计单位的有关人员参加关键部位的技术方案讨论、审定会,充分理解设计意图,把设计思想体现到实际施工中。
(2)与监理工程师的协调①充分配合监理工程师的“质量、进度、投资”控制和合同、信息管理职能,做好基础工作。
②在施工过程中,严格按照经业主及监理工程师批准的施工组织设计进行质量管理。
在班组自检和安质部专检的基础上,接受监理工程师的验收和检查。
③贯彻质量控制、检查、管理制度。
所有进入现场的成品、半成品、设备、材料等均按要求向监理工程师提交产品合格证、质保书及进场报验单。
外购小型构件,请监理工程师共同把关,审核生产单位的资质、信誉、合格证、材质检验等是否符合本工程的要求。
④部位或分项检查工序的质量,严格执行上道工序不合格,下道工序不施工的准则,使监理工程师能顺利展开工作。
⑤积极配合试验监理工程师完成对各试验项目的有见证送检。
七、总体工期安排根据招标文件规定,本标段项目工程预计施工总工期210个日历天。
本单位若中标本工程项目,我公司拟定于合同签开工,并保证在招标文件规定的工期内全部完成本标段所有项目工程的施工任务。
详见《施工进度计划表》。
八、施工机械配置由于本工程工序较多,工期短。
施工机械的配置较多。
其进场时间根据现场情况调整。
安排多个施工队独立施工。
施工机械由专职的机械管理人员负责调配和安排,尽量减少窝工和闲置。
在保证工期和质量的前提下使机械得到有效的利用。
第四章施工方案与技术措施一、土地平整工程(1)测量放样根据设计单位提供的坐标控制点及水准测量点,定出平整开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合理的土方调度方案。
如存在较大差错时,应邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更。
高程复核完后,应对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是应及早进行协调,保证施工机械及人员的安全和耕作侧防渗能力。
(2)剥离耕作层根据设计图纸及招标文件要求,大于或等于200mm的土方开挖填需要进行剥离耕作层,根据测量结果,采用人工开挖方法,剥离的耕作层土方集中堆放,作铺设耕作层的土方。
(3)填土工程本标段施工现场面积大,局部切填土工程分为三区同时进行,从主进场路开发始由近往远施工每个区分三个施工段,各施工段流水作业。
土方的调配:土方调配时,若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平。
划分调配区,根据方格网平面图上划出挖填区的分界线,并在挖方区和填方区划出若干调配区,确定调配区的大小和位置,计算各调区的土方量标注于图上,计算每对调配区的平均运距,确定最优调配方案,绘制土方调配图,标出土方调配方向、土方量及平均运距。
依据拟定的调配方向、运输路线、施工顺序,组织车辆运输,避免土方运输出现对流现象,同时便于机具的调配,机械化的施工。
(4)人工作田梗在平整好的土地上,根据测量定位的田梗线,用石灰线划出田梗线的位置,采用手推车推运土方,人工堆筑田梗,分层夯实。
(5)铺设耕作层对于平整完成后的田地,在人工筑好田梗后即可进行耕作层的铺设,铺设耕作层前,对平整完成后的田地进行一次人工平整,对局部超高或超低的部位进行操作;铺作层使用的土壤应符合相关标准要求,然后由人工摊铺。
二、农田水利工程(1)蓄水池1、选择有一定集水面积,且较平坦,不是石滩的地方建蓄水池。
2、施工时按图示位置建蓄水池,但根据上条原则,可适当在图示位置的附近作调整。
3、采用人工开挖土方,人工打眼放炮开挖石方,但应注意施工面,和一定的边坡,防止垮塌事故发生。
在接近迟底,约15cm时,停止爆破开挖,采用人工打平池底。
