某集团SSGF工业化建造体系资源管理办法(2017试行版)
- 格式:pdf
- 大小:169.47 KB
- 文档页数:4
碧桂园集团SSGF工业化建造体系资源管理办法(2017试行版)为确保SSGF工业化建造体系有条不紊地推广落地,特针对各SSGF工业化建造体系试点项目的资源管理做出以下规定:一、智能爬架、预制墙板、铝合金模板(模具)、PVC墙纸、自愈合防水、高压水枪拉毛、结构拉缝材料、XPS保温板、YT保温砂浆、整体卫浴等涉及SSGF新体系工艺的资源厂家必须经过集团成本中心、集团采购中心、集团新体系推进团队考察合格后方可采用,且其材料或工艺相关性能指标符合SSGF工业化建造体系材料或工艺的性能标准要求。
二、SSGF工业化建造体系资源单位(甲分包或乙分包)必须按碧桂园集团的标准要求提供承诺函报备集团成本中心、集团采购中心、集团新体系推进团队备案方可进行投标合作。
另总包单位在申请进度款时,需附上上次拨付的进度款已支付乙分包单位的凭证。
三、SSGF工业化建造体系资源的生产或供应必须满足SSGF工业化建造体系现场施工进度要求,且接受集团成本中心、集团采购中心、集团新体系推进团队的监管,相关生产或供应计划需报备集团新体系推进团队审核备案。
其中项目部需在智能爬架、预制墙板、铝合金模板供货时间前30天/25天/20天进行抽检,如发现前期供货满足不了项目进度要求,20天以后需派人员蹲点监督生产。
四、SSGF工业化建造体系各资源厂家的现场施工必须按SSGF工业化建造体系工艺标准执行。
SSGF工业化建造体系资源厂家如因在合作过程中违反SSGF工业化建造体系要求的或存在转包行为的,一旦经项目部、集团成本中心、集团采购中心、集团新体系推进团队核实情况属实,该厂家列入黑名单,其余项目禁止采用该厂家,黑名单由集团成本中心、集团采购中心、集团新体系推进团队定期联合公布。
附件1:承诺函(碧桂园的项目公司名称):我司明确知悉(碧桂园的项目公司)公司与(承包方)公司年月日就项目签署之《》(合同编号:,下称“施工合同”)中有关工期、施工工艺、质量标准相关约定及当期“碧桂园SSGF工业化建造体系”相关要求。
2017年建设工程项目管理试行办法为了促进我国建设工程项目管理健康发展,规范建设工程项目管理行为,不断提高建设工程投资效益和管理水平,依据国家有关法律、行政法规,制定建设工程项目管理试行办法。
下文是建设工程项目管理试行办法,欢迎阅读!2017年建设工程项目管理试行办法内容全文第一条[目的和依据]为了促进我国建设工程项目管理健康发展,规范建设工程项目管理行为,不断提高建设工程投资效益和管理水平,依据国家有关法律、行政法规,制定本办法。
第二条[适用范围]凡在中华人民共和国境内从事工程项目管理活动,应当遵守本办法。
本办法所称建设工程项目管理,是指从事工程项目管理的企业(以下简称项目管理企业),受工程项目业主方委托,对工程建设全过程或分阶段进行专业化管理和服务活动。
第三条[企业资质]项目管理企业应当具有工程勘察、设计、施工、监理、造价咨询、招标代理等一项或多项资质。
工程勘察、设计、施工、监理、造价咨询、招标代理等企业可以在本企业资质以外申请其他资质。
企业申请资质时,其原有工程业绩、技术人员、管理人员、注册资金和办公场所等资质条件可合并考核。
第四条[执业资格]从事工程项目管理的专业技术人员,应当具有城市规划师、建筑师、工程师、建造师、监理工程师、造价工程师等一项或者多项执业资格。
取得城市规划师、建筑师、工程师、建造师、监理工程师、造价工程师等执业资格的专业技术人员,可在工程勘察、设计、施工、监理、造价咨询、招标代理等任何一家企业申请注册并执业。
取得上述多项执业资格的专业技术人员,可以在同一企业分别注册并执业。
第五条[服务范围]项目管理企业应当改善组织结构,建立项目管理体系,充实项目管理专业人员,按照现行有关企业资质管理规定,在其资质等级许可的范围内开展工程项目管理业务。
第六条[服务内容]工程项目管理业务范围包括:(一)协助业主方进行项目前期策划,经济分析、专项评估与投资确定;(二)协助业主方办理土地征用、规划许可等有关手续;(三)协助业主方提出工程设计要求、组织评审工程设计方案、组织工程勘察设计招标、签订勘察设计合同并监督实施,组织设计单位进行工程设计优化、技术经济方案比选并进行投资控制;(四)协助业主方组织工程监理、施工、设备材料采购招标;(五)协助业主方与工程项目总承包企业或施工企业及建筑材料、设备、构配件供应等企业签订合同并监督实施;(六)协助业主方提出工程实施用款计划,进行工程竣工结算和工程决算,处理工程索赔,组织竣工验收,向业主方移交竣工档案资料;(七)生产试运行及工程保修期管理,组织项目后评估;(八)项目管理合同约定的其他工作。
建发房地产集团有限公司工程质量管理办法建发房产〔2017〕39号第一章管理内容及范围第一条本办法适用于集团(含建发国际投资集团有限公司及其控股公司)开发、代建及受托管理的所有项目。
第二章质量管理职责及分工第二条集团管理职责1、负责工程质量管理的制度、内部标准、业务流程的制定和完善。
2、负责对工程质量管理进行指导、支持、监督、检查和评价。
3、负责工程质量过程评估工作的协调、监督及争议事项的评判。
4、协助各事业部(公司)处理重大工程质量问题。
5、负责对工程质量问题的收集、分析和提炼,构建工程施工质量管理知识共享平台。
第三条事业部(公司)管理职责1、事业部(公司)为工程质量管理的责任主体,负责工程质量管理的具体实施。
2、事业部(公司)应积极主动地配合集团领导、职能部门及第三方咨询公司对工程质量的检查和评价,对发现的问题及时、认真地落实整改,并对整改情况进行总结和反馈。
3、事业部(公司)应认真组织学习集团各类工程质量技术文件,并落实到位。
第三章工程质量管理组织架构第四条各事业部(公司)总经理为工程质量的最高负责人第五条工程质量第一责任人制1、各事业部(公司)工程质量第一责任人对所属事业部(公司)所有项目(不论是否分管)的工程施工质量负第一责任。
2、工程质量第一责任人由事业部(公司)分管工程的助总或以上人员担任。
3、工程质量第一责任人职责:(1)负责所属事业部(公司)所有项目(不论是否分管)工程施工质量的总体把控。
(2)负责集团工程质量管控体系及管控要点在事业部(公司)各项目上的实施。
(3)负责组织各项工程质量管理文件、制度、技术规定、正反面案例等的培训、宣讲及落地执行。
(4)负责与集团工程管理中心就工程质量管理的相关情况进行沟通、反馈。
4、工程质量第一责任人权利:(1)拥有对所属事业部(公司)所有项目(不论是否分管)的工程质量进行检查、提出整改意见及督促整改的权利。
(2)拥有对我司工程管理人员、各总、分包单位、监理单位进行奖罚的权利。
.碧桂园集团SSGF工业化体系1.0屋面保温PC标准做法(2017试行版)目录一、目的 (2)二、适用范围 (3)三、编制说明 (3)四、屋面保温PC安装要点 (3)五、屋面保温PC施工工具 (3)六、屋面保温PC施工过程 (4)七、屋面保温PC施工完成验收标准 (5)一、目的明确屋面保温PC施工标准做法,规范现场施工操作,提高施工质量。
二、适用范围适用于碧桂园集团所有采用屋面保温PC的SSGF工业化体系1.0项目。
三、编制说明(一)原则上要求所有拟用屋面保温PC施工的项目均按此做法执行。
(二)屋面保温PC型号以设计图纸为准:屋面工程技术规范 GB 50345-2012;屋面工程质量验收规范 GB50207-2012。
四、屋面保温PC安装要点(一)屋面保温PC的四角与下一层的结合应牢固、无吊脚。
基层与PC结合牢固必须符合设计要求,首先试铺,排列要适当,标高、坡度等应符合设计要求。
(二)屋面保温PC表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、缺楞、掉角等缺陷。
(三)严格控制平整度,符合规范要求,铺砌之前应洒水,湿润基层,注意泛水坡度,不泛水、无积水;与管道结合处应严密牢固,无渗漏。
(一)铁锹(二)桶五、屋面保温PC 施工工具六、屋面保温PC 施工过程(三)钢尺; (四)水平尺(五)橡皮锤 (六)抹子铺贴施工:1.基层处理:施工前,把沾在基层上的浮浆、落地灰等垃圾清理掉,再用扫把将浮浆清理干净;2.找标高:根据水平标准线和设计标高,在女儿墙上弹出面层水平标高控制线;3.排版:在铺设屋面上依照屋面保温PC 尺寸留缝大小,排出屋面保温PC 的放置位置,并在基层地面弹出十字控制线和分格线,分格线必须根据设计图纸向雨水口找出坡度,排砖应符合设计要求,原则上整砖铺贴,可以不做到边;4.铺设结合层砂浆:铺设前应将基层彻底清理干净,在地面上拌合的1:4干硬性水泥砂浆,水泥砂浆应严格根据配合比配置;5.铺装:将屋面保温PC 放置在干拌料上,用橡皮锤按标高控制线和方正控制线坐平坐正;成品保护措施:切割屋面保温PC 时,不得在刚铺砌好的PC 上操作;屋面保温PC 铺装完成后,在结合层砂浆抗压强度未达到1.2Mpa 前,应对此部位的进出口进行全封闭,禁止闲杂人员进出。

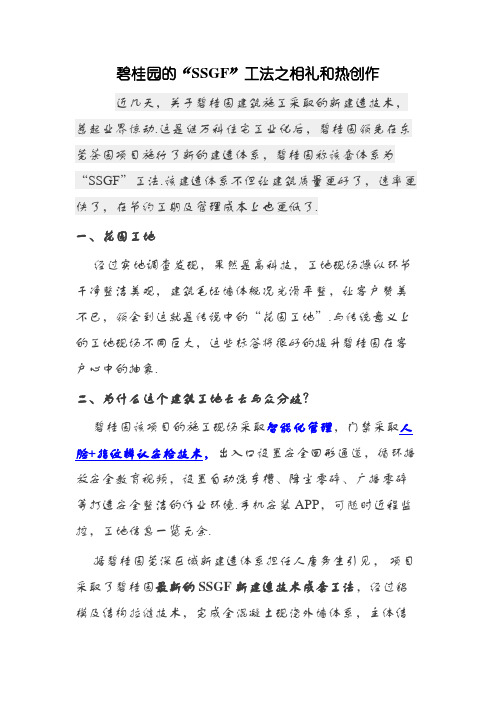

碧桂园的“SSGF”工法之相礼和热创作近几天,关于碧桂园建筑施工采取的新建造技术,惹起业界惊动.这是继万科住宅工业化后,碧桂园领先在东莞茶园项目施行了新的建造体系,碧桂园称该套体系为“SSGF”工法.该建造体系不但让建筑质量更好了,速率更快了,在节约工期及管理成本上也更低了.一、花园工地经过实地调查发现,果然是高科技,工地现场操纵环节干净整洁美观,建筑毛坯墙体概况光滑平整,让客户赞美不已,领会到这就是传说中的“花园工地”.与传统意义上的工地现场不同巨大,这些标签将很好的提升碧桂园在客户心中的抽象.二、为什么这个建筑工地云云与众分歧?放安全教育视频,设置自动洗车槽、降尘零碎、广播零碎等打造安全整洁的作业环境.手机安装APP,可随时近程监控,工地信息一览无余.据碧桂园莞深区域新建造体系担任人唐务生引见,项目采取了碧桂园最新的SSGF新建造技术成套工法,经过铝模及结构拉缝技术,完成全混凝土现浇外墙体系,主体结构一次浇筑成型,让建造房屋也像3D打印一样,免除外墙二次结构和内外抹灰,完成结构自防水,减少外墙、窗边渗漏等质量隐患.内墙大量运用预制间隔板,让砌砖、抹灰工序成为历史;厨卫间隔墙特地运用的陶瓷墙板,质量只要水的三分之二重,却有着出色的防水和隔热功能;施工现场各种标识明晰,扫描二维码还可以了解建材状况,完成“产品溯源”.三、什么是SSGF新建造技术?这套零碎的工法有什么过人之处?碧桂园全新SSGF新建造技术成套工法,该工法运用包含附着式爬架、铝合金模板、全现浇混凝土外墙、高精度地面、楼层截水零碎、预制墙板、团体卫浴、高压水枪拉毛、自愈合防水、预制PC构件、PVC墙纸、全穿插施工等12项核心工艺.1、从根本上处理了房子防渗漏、防裂成绩房子空鼓、开裂、漏水,不停是建筑行业的弊病,不但建造者对此痛之欲尽,对业主来说,在收房、入住过程中遇到这些成绩也是颇为烦恼.碧桂园采取SSGF新建造技术成套工法,以优于传统建造技术的作业方式,匠心精锻毫米级产品品格,打造高科技当代住宅.主体结构一次浇筑成型,经过铝模及结构拉缝技术,完成全混凝土现浇外墙体系,对楼栋外门窗洞口、防水企口,滴水线、空调板、外立面线条等进行优化.免除外墙二次结构和内外抹灰,取消抹灰工艺.大幅减少渗漏、空鼓等质量隐患,完成结构自防水,减少外墙、窗边渗漏等质量通病.2、高质高效施工延长工期降低成本新的建造体系不但从根本上处理了以往建筑行业面临的难题,对开发商而言异样大有裨益.最大的裨益莫过于能延长工期,由此节约工夫及管理成本.该建筑工地在建筑过程中还运用了全穿插施工法,完成了建筑主体、装修、公开室、园林、外墙面穿插施工,主体封顶后180天达到装修交付条件,在包管单工序合理工期的同时,可延长团体建造周期6到8个月.延长的工夫可以尽早把房子卖出往,回收资金,以是工夫成本很紧张.大量运用全新SSGF新建造技术成套工法施工的茶山碧桂园,不但俭省了1/3的施工人力,也俭省了建筑成本,而且包管了建筑品格达到精良程度.同时,管理成本也很紧张.“管理团队干两年半与干一年半,那是完全纷歧样的.省上去的钱,可以少发一年的工资.”正是这样一套可以延长工期、俭省成本并快速制造效益的工法,碧桂园外部曾经组织开展了学习班,计划在全公司快速推进该套体系.为了让大家对这个SSGF新建造工法体系有更多的了解小编逐项给大家细致分析1、爬架碧桂园采取附着式爬架具有安全、节能环保等优点.爬架跟随楼栋主体进度爬升,主体施工完后半个月解体拆架,为穿插施工提供条件,装修提早介入,也就是说,楼上还在建房子,楼下就能开始装修了.延长建造周期,可使交楼工夫延迟约6-8个月,提升工程质量,提升了工程质量,让业主早点收到心仪的房,给这个工法点赞!!茶山碧桂园工地现场2 、全穿插施工全穿插施工和180后主体施工,就是经过施工前合理筹划,完成主体、门窗、电路照明、室内装修、公开室、园林、外墙面穿插施工,主体封顶后,180天达到装修交付条件.包管单工序合理工期的同时,延长团体建造周期6~8个月,减少开裂、渗漏、零落等质量隐患,完成了节能环保的建造方式.延长6-8个月的周期是什么概念?就是可以提早把房子卖出往,回收资金,延长建造周期还能减少隐患,以是工夫成本很紧张.3、铝合金模板铝合金模板工厂化消费,精锻达到毫米级结构. 优质的波动性、环保、高效,承载力强、施工质量好,拆模团体观感好等优点.铝合金模板刚度强,周转次数高,施工简易,减少人力投入和对工人技术的依赖,处理了以往传统模板存在的缺陷,使混凝土建造精度从厘米级提升到毫米级.完成免抹灰,消弭空鼓质量隐患.更好地处理砂浆空鼓、墙体开裂、雨水渗漏3大墙体质量顽疾;具备约6度的抗震才能;基墙厚度达200mm,添加宅内运用面积;铝模外墙混凝土工艺,外墙概况光滑平整;4、全现浇外墙在施工图计划阶段,根据团体建筑计划方案,进行深化的优化计划,经过铝模及结构拉缝技术,完成全混凝土现浇外墙体系,对建筑外门窗洞口、防水企口、滴水线、空调板、阳台反坎、外立面线条等进行优化,并使主体结构一次浇筑成型.这项工法的好处在于免除外墙二次结构和内外抹灰,完成结构自防水,减少外墙、窗边渗漏等质量隐患.5、高精度地面在结构板浇筑时,操纵楼面程度度和平整度,免除装修二次砂浆找平,大幅减少沙和水泥的运用,节能环保,木地板可以在结构面直接安装.6、楼层截水零碎经过美满楼层截水零碎,对施工用水和雨水进行有组织的拦截与引流,完成楼层干湿分区,为装修穿插施工提供条件.7、预制墙板预制内墙板是以水泥、陶粒、砂、外加剂和水等质料为基料,内置冷拔低碳钢筋(丝),经抽芯制成的墙板.具有环保、防火、防潮、防渗,隔声,隔热、保温等精良功能.采取工厂工业化消费方式,现场安装施工简单快捷,施工工效快工期短.同时因其产品平整度高,可完成免抹灰,减少废水、建筑垃圾的发生,节能环保、还无效的杜尽抹灰空鼓、开裂等质量隐患.8、团体卫浴团体卫浴底盘一体成型,无渗漏,墙面可采取瓷砖、石材、玻璃等分歧装饰材料,具备结构牢固,耐火、隔音、隔热、环保节能、安全温馨,经济耐用等特点.经过工厂化消费,现场可团体吊装或现场拼装.9、高压水枪拉毛利用水利切割技术,经过高压水在混凝土基面、内墙板上拉出粗糙面,完成概况快速拉毛,减少基层残存浮浆、脱模剂等发生空鼓的质量隐患.大幅进步墙砖粘结力和砖墙展贴质量.10、自愈合防水自愈合防水是一项自动防水的自动技术,经过在混凝土结构复合上特有的自愈合防水材料,使带缝隙工作的混凝土结构能在水的作用下生长晶体而变得密不透水,使建筑立足于结构自防水,完成了建筑与水共生共荣!11、预制PC构件预制PC构件可代替石材,用料环保,可用于园建道路展装、排水沟、景观部品.12、PVC墙纸PVC墙纸具有耐腐蚀、防霉变、防老化、不容易腿色的功能,具有韧性,降低墙体热胀冷缩生成裂缝的概率,代替树木资源,更环保,施工简单、进步功效、提升装饰团体品格,减少北方地区天气潮湿导致墙体发霉成绩.碧桂园的这个SSGF新建造工法体系,在建造工法上分明要优于传统建造技术的作业方式.SSGF技术运用得淋漓极致.这不但仅是对客户担任,更是向外界展现SSGF新建造科技、先进的工艺工法和管理经验的紧张窗口. SSGF新建造工法体系一定是将来建筑技术的进展趋向,值得很多企业学习!!。
碧桂园集团SSGF工业化建造体系水电精确定位标准做法(2017试行版)1/17目录一、目的 (3)二、适用范围 (3)三、编制说明 (3)四、标准做法 (3)2/17一、目的明确标准做法,提升水电工程整体安装质量。
二、适用范围适用于碧桂园集团(国内)所有在建及新建项目洋房。
三、编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行。
四、标准做法(一)室内水电精准定位设计1.标高定位电气类(1)配电箱:单排箱底H1800mm,双排箱底H1600(入户鞋柜隔板设计需避开配电箱);(2)多媒体箱:H300mm;(3)开关高度:普通开关H1300mm,中心距门洞边150mm,床头柜开关H750mm,儿童房学习上方开关H900mm;(4)强电插座:①入户鞋柜处:插座H1300mm;②客厅:普通插座H300mm,电视背景墙插座H850mm,柜式空调插座H300mm;3/17③卧室:普通插座H300mm,床头插座H750mm,壁挂空调插座距离板底H350mm,儿童房学习桌上方插座H900mm,飘窗及窗口下方处插座H300mm;④厨房:操作台下插座H450mm,操作台上插座H1300mm,冰箱插座H1300mm,燃气热水器插座H1850/2200mm,排油烟机插座H2150mm;⑤卫生间:电动马桶预留插座H400mm,洗手盆上方插座H1300mm;⑥阳台:阳台柜内洗衣机插座H450mm(柜内),其他剪力墙处洗衣机插座H1100mm,燃气热水器插座H1850/2200mm;(5)弱电插座:①电视插孔、电话插孔、网络插孔标高同安装位置强电插座标高;②可视对讲:H1300mm;③其他:智能化设备、燃气报警设备按专业厂家深化设置.2。
给排水、通风、空调类(管中心标高)(1)厨房洗菜池冷、热水点:H350mm;洗菜盆在飘窗上方的户型,洗菜池冷、热水点:H450mm;燃气热水器冷、热水点:H1300mm;洗菜盆在飘窗上方的户型,洗燃气热水器冷、热水点:H1800mm;(2)卫生间:淋浴冷热水、点:H1050mm,洗手盆冷、热水点H350mm;马桶冷水点H200mm;4/17(3)阳台:阳台柜内洗衣机水点H350mm,矮剪力墙处洗衣机冷水点H1100mm,拖布池冷水点H600mm,燃气热水器冷、热水点H1300mm;(4)柜式空调预留洞口:底边距离完成地面H150mm。
碧桂园集团SSGF工业化体系1.0结构拉缝标准做法(2017试行版)目录一、目的 (3)二、适用范围 (3)三、编制说明 (3)四、结构拉缝的订货交货流程 (4)五、结构拉缝板标准做法 (5)(一)结构拉缝的常规编码 (5)(二)结构拉缝板示例 (5)(三)结构拉缝板安装 (5)(四)严禁做法 (6)一、目的明确原外墙非承载砌体墙体改现浇砼墙体结构拉缝处理的标准做法,提高抗震等级,减小由于地震引起墙体开裂对结构的破坏。
二、适用范围适用于碧桂园集团所有采用全现浇砼外墙的SSGF工业化体系1.0项目。
三、编制说明(一)本标准做法原则上要求所有拟采用结构拉缝施工新项目均按此做法执行;(二)结构拉缝设计生产厂家选择需经过区域工程技术部考察合格同意后方可采用;(三)结构拉缝安装位置及长度以设计院图纸为准;(四)结构拉缝型材采用PVC-U型材;四、结构拉缝的订货交货流程(一)结构拉缝订货到交货验收完成的标准工期10天;(二)向结构拉缝供应商提供相应的订单,订单必须有相关人员签字或者单位盖章,有相关签发记录;(三)收到订单开始备料生产;(四)结构拉缝交货必须提供送货清单清单、验收单、结构拉缝施工技术交底等;验收不合格结构拉缝厂根据订单备料生产生产周期(10天)需方根据图纸要求,向结构拉缝厂提供采购订单交货验收验收合格返厂重新生产结构拉缝厂整改(3天内必须整改完成)不合格五、结构拉缝板标准做法(一)结构拉缝的常规编码(二)结构拉缝板示例竖向结构拉缝板横向结构拉缝板(三)结构拉缝板安装1.设计深化:按照图纸标示的位置、尺寸确定安装的位置及规格; 2.竖向拉缝板稳定钢筋:采用Φ12钢筋(端部平整,不超出墙面),进行平行和垂直于拉缝板焊接固定;类别代码S-200H-200说明竖向(宽)横向(宽)3.横向结构拉缝安装:在混凝土初凝前安装横向拉缝板,使拉缝板与混凝土粘接密实,未密实区域使用抹平工具推送混凝土填充实;(四)严禁做法1.禁止横向拉缝板在混凝土凝固后安装。
碧桂园集团SSGF工业化建造体系高精度砌块砌筑工程标准做法(2017试行版)目录一、目的 (3)二、适用范围 (3)三、编制说明 (3)四、砌筑工程标准做法 (3)(一)工具准备 (3)(二)原材料 (4)(三)图纸深化 (6)(四)集中加工 (6)(五)工作面准备 (7)(六)砌筑过程 (7)(七)节点要求 (9)(八)特殊部位处理 (10)五、管理动作 (11)一、目的明确高精度砌块砌筑工程的标准做法,提高砌筑实测质量、观感质量、现场整洁度,实现薄抹灰或免抹灰要求,从而提升客户对于工程质量的满意度。
二、适用范围适用于碧桂园在建及新建采用SSGF工业化建造体系(非预制内墙板)的项目标准层非卫生间区域(厨房、水电井取消混凝土反坎,采用陶瓷墙板反坎代替)。
三、编制说明原则上要求所有新建SSGF工业化建造体系的项目采用预制内墙板施工,如确因墙板资源有限,则必须选用高精度砌块砌筑内墙,按本标准做法执行。
四、砌筑工程标准做法(一)工具准备齿形刮刀橡胶锤吊线锤毛刷卷尺勾缝器不锈钢连接片射钉、射钉枪扫把(二)原材料1.砌块要求:(1)尺寸偏差:长、宽、厚分别为±2mm、±1.5mm、±1.5mm (2)龄期:≥28天(3)强度等级(Mpa):抗压强度≥A5.0。
2.运输要求:(1)采用专用叉车装车、卸货,减少人工搬运造成的损坏。
3.砌块存放:(1)砌块从厂家运到工地后,集中堆放场地必须上盖下垫:(2)上盖:采用搭棚的方式,棚的外檐超出砌块外边至少1米,有效防雨(或彩条布等防雨布覆盖);(3)下垫:方木+模板铺平台,平台高出周边至少10公分、并能有效排水。
4.砌筑砂浆:(1)采用蒸压加气混凝土专用砂浆(聚合物干粉砂浆),强度等级≥5.0MPa,砌体与砂浆之间粘结强度≥0.2MPa ,保水率≥99%(见GB/T25181-2010预拌砂浆)。
5.水电管线槽封堵采用专用聚合物修补加固砂浆。
碧桂园集团SSGF工业化建造体系资源管理办
法(2017试行版)
为确保SSGF工业化建造体系有条不紊地推广落地,特针对各SSGF工业化建造体系试点项目的资源管理做出以下规定:
一、智能爬架、预制墙板、铝合金模板(模具)、PVC墙纸、自愈合防水、高压水枪拉毛、结构拉缝材料、XPS保温板、YT保温砂浆、整体卫浴等涉及SSGF新体系工艺的资源厂家必须经过集团成本中心、集团采购中心、集团新体系推进团队考察合格后方可采用,且其材料或工艺相关性能指标符合SSGF工业化建造体系材料或工艺的性能标准要求。
二、SSGF工业化建造体系资源单位(甲分包或乙分包)必须按碧桂园集团的标准要求提供承诺函报备集团成本中心、集团采购中心、集团新体系推进团队备案方可进行投标合作。
另总包单位在申请进度款时,需附上上次拨付的进度款已支付乙分包单位的凭证。
三、SSGF工业化建造体系资源的生产或供应必须满足SSGF工业化建造体系现场施工进度要求,且接受集团成本中心、集团采购中心、集团新体系推进团队的监管,相关生产或供应计划需报备集团新体系推进团队审核备案。
其中项目部需在智能爬架、预制墙板、铝合金模板供货时间前30天/25天/20天进行抽检,如发现前期供货满足不了项目进度要求,20天以后需派人员蹲点监督生产。
四、SSGF工业化建造体系各资源厂家的现场施工必须按SSGF工业化建造体系工艺标准执行。
SSGF工业化建造体系资源厂家如因在合作过程中违反SSGF工业化建造体系要求的或存在转包行为的,一旦经项目部、集团成本中心、集团采购中心、集团新体系推进团队核实情况属实,该厂家列入黑名单,其余项目禁止采用该厂家,黑名单由集团成本中心、集团采购中心、集团新体系推进团队定期联合公布。
附件1:
承诺函
(碧桂园的项目公司名称):
我司明确知悉(碧桂园的项目公司)公司与(承包方)公司年月日就项目签署之《》(合同编号:,下称“施工合同”)中有关工期、施工工艺、质量标准相关约定及当期“碧桂园SSGF工业化建造体系”相关要求。
为确保施工合同正常履行,我司作为施工合同产品/服务供应商,现就产品/服务提供及遵守“碧桂园SSGF工业化建造体系”相关要求一事做出如下承诺:
一、我司确保依约按时、保质完成项目产品/服务供应,且确保所供应之产品/服务满足当期“碧桂园SSGF工业化建造体系”相关要求,如我司未能按前述标准履行的,我司愿意按照下述标准向(碧桂园的项目公司)公司支付相应赔偿金:
(一)如我司提供的项目所需产品(品种、规格、型号、性能以及设计标准)、服务无法达到施工合同约定及当期“碧桂园SSGF工业化建造体系”相关要求的,我司将按照(碧桂园的项目公司)公司要求及时进行更换,并按照未达到要求产品/服务批次数量×壹拾万元人民币标准向(碧桂园的项目公司)公司进行赔偿。
(二)如我司未能及时提供产品/服务的(具体时间标准见附件一),每逾期一天,我司将按照未提供产品/服务价值总额1%标准,向(碧桂园的项目公司)公司支付赔偿。
(三)我司委托(承包方)公司将我司需支付(碧桂园的项目公司)公司的赔偿款“直接从(承包方)公司需支付我司的任一款项中扣除后直接支付(承包方)公司”,如前述款
项不足以支付的,我司将在收到书面通知后5日内另行支付(承包方)公司。
二、如我司在履约过程中违反“碧桂园SSGF工业化建造体系”相关要求或存在转包行为的,碧桂园集团有权将我司列入“黑名单”,并有权依据相关合同追究我司违约责任。
特此承诺!
附件一:履约承诺时间文件
承诺单位(盖章):
承诺单位负责人(签字):
承诺时间:。
