浆砌片石拱形骨架植草护坡施工工法浆砌片石拱形骨架植草护坡施工工法一、前言浆砌片石拱形骨架植草护坡是一种有效的环保护坡工法,通过合理的结构设计和施工工艺,能够有效地解决土壤侵蚀和坡面破坏的问题,防止山体滑坡和土石流的发生,同时也可以美化环境,提高植被覆盖率。
二、工法特点1. 结构稳定:采用拱形骨架结构,能够增加坡面的稳定性,提高抗滑抗冲击的能力。
2. 植草保护:在骨架结构上设置植草保护层,能够有效防止坡面的水土流失,提高植被覆盖率。
3. 节约土石方:采用片石填充,与骨架结构形成坡面整体,可以减少填方量,节约工程成本。
4. 施工方便快捷:采用现场拼装的方式进行施工,不需要专用模板,施工速度快,效率高。
三、适应范围浆砌片石拱形骨架植草护坡适用于山区、丘陵地带的高边坡护坡工程,特别适合于土质松散、易发生滑坡和土石流的地区。
四、工艺原理浆砌片石拱形骨架植草护坡工法是基于以下几个原理进行设计和施工的:1. 骨架结构原理:通过设置拱形骨架,能够增加坡面的稳定性,分散荷载,减少坡面的压力。
2. 片石填充原理:片石填充在骨架结构中,形成坡面整体,能够增加坡面的摩擦力,提高抗滑能力。
3. 植草保护原理:在骨架结构上设置植草保护层,能够有效固定土壤,防止坡面水土流失,提高植被覆盖率。
五、施工工艺1. 坡面准备:首先进行坡面的清理和平整,清除杂草和杂物,确保坡面干净平整。
2. 基础处理:对坡面进行必要的基础处理,如强夯、喷砂等,提高坡面的承载力和抗滑性。
3. 拱形骨架搭建:根据设计要求,将钢筋和节点进行现场拼装,搭建出拱形骨架结构。
4. 片石填充:将合适大小的片石填充到骨架结构中,填满整个坡面,确保夯实和紧密连接。
5. 植被种植:在片石填充完毕后,进行植被种植,选择适宜的植被进行种植,提高植被覆盖率。
六、劳动组织根据工程规模和施工进度,合理组织施工人员,分工协作,确保施工顺利进行。
七、机具设备1. 钢筋切割机:用于对钢筋进行切割,保证钢筋的长度和形状符合设计要求。
技术交底书表格编号技术交底书2411项目名称新建湄洲湾南岸铁路支线项目共6页交底编号20160530工程名称浆砌片石骨架护坡设计文件图号施工部位DK12+900-DK18+490段交底日期2015-12-1主要内容:1、一般技术要求⑴、截水骨架采用M7.5 水泥砂浆砌片石砌筑,拦水缘采用C15 混凝土浇注。
⑵、截水骨架的主骨架作成槽形,支骨架作成L 形,用以分流排除地表水。
⑶、骨架由支骨架和主骨架组成。
主骨架和边坡水平线垂直,沟底厚0.5m,沟槽宽0.4m,深0.1m,沟槽两侧设置0.1m 厚C15 混凝土拦水沿,详见“I-I 剖面图”,主骨架净间距6m;支骨架和主骨架成45°,按人字型铺设,沟底厚0.4m,沟槽宽0.4m,深0.1m,沟槽下侧设置0.1m 厚C15 混凝土拦水沿,详见“Ⅱ-Ⅱ剖面图”,支骨架净间距为3m。
⑷、护坡防护起迄点处各 0.5m 宽度内采用 M7.5 水泥砂浆砌片石镶边加固,厚 0.6m。
⑸、单级护坡最大高度>6 m(多级护坡其总高度最大值>10 m)且连续长⑶护坡防护起迄点处各0.5m宽度内采用M7.5水泥砂浆砌片石镶边加固,厚0.6m。
单级护坡最大高度>6m(多级护坡其总高度最大值>10 m)且连续长度>50m, 间距50~100米左右,沿坡面设浆砌片石踏步一处,以利养护作业,踏步宽0.6m。
台阶高20cm,检修踏步设置于两个主骨架之间。
修筑方法同骨架修筑,台阶两侧为主骨架C15混凝土挡水缘。
⑷镶边、基础、含平台封闭必须统一每间隔10-20m设置一道伸缩缝,缝两侧块石应该选择方正的石料并进行适当加工。
伸缩缝设置在两个主骨架之间,缝宽2cm ,缝内全断面采用沥青麻筋填充,伸缩缝均为贯通缝,严禁切割假缝,伸缩缝的位置必须与排水槽的位置错开布置,以确保与坡面整体和谐美观。
2.2.6 勾缝骨架与坡面要密贴结合,砌体咬口紧密,错缝砂浆饱满。
浆砌片石骨架植草护坡施工方案设计一、项目背景和要求随着城市化进程的不断推进,城市道路和房地产项目等的建设日益增多,土地资源有限,因此需要在建设中合理利用土地,并加强环境保护。
在坡地建设中,为了防止坡体土壤的侵蚀和滑坡的发生,常常需要采取护坡措施。
本项目将采用浆砌片石骨架植草护坡的方式进行施工,以达到环境美化、防止土壤侵蚀和滑坡的目的。
二、施工流程1.地面准备工作在开始施工前,需要对施工现场进行地面准备,包括清理杂物、除草、破碎砂石等。
确保施工现场平整、整洁,并且杂物不会对后续施工造成干扰。
2.确定护坡参数根据现场实际情况,对坡体进行测量和分析,确定护坡的高度、坡度和面积等参数。
同时,还需要进行土质分析,以确定后续施工所需材料的种类和数量。
3.石块安装根据护坡的高度和坡度,在现场选择合适的石块进行安装。
首先,在坡面上预留出石块的安装空间,并用防护网进行固定。
然后,将石块依次摆放在预留的位置上,并使用钢筋或钢丝将石块与防护网牢固地连接起来。
4.架设钢网在石块安装完成后,需要架设钢网,以增加坡体的稳定性。
钢网的安装方式可以采用埋入式或嵌入式,具体根据现场情况确定。
在钢网安装完成后,需要对其进行检查和调整,确保钢网的牢固性和坡体的整体稳定性。
5.植草工作在钢网安装完成后,需要对护坡体进行植草,以增加坡体的美观度和生态环境效益。
根据施工现场的实际情况,选择适合的植被种类,并将其种植在坡面上。
同时,还需要注意保持植被的充足浇水,并进行定期的施肥和修剪工作,以确保植被的良好生长。
三、施工要点和注意事项1.施工人员必须经过专业培训,并具备相关施工经验和技能。
2.在施工过程中,要保持施工现场的整洁,并且杂物不得堆积在防护网和钢网上,以免影响施工质量。
3.在浆砌片石的安装和钢网的架设过程中,要确保其牢固性和稳定性,以防止后期出现松动或坍塌的现象。
4.在植草工作中,要选择适合当地气候和土壤条件的植被种类,并根据其生长特点进行合理的布局和管理。

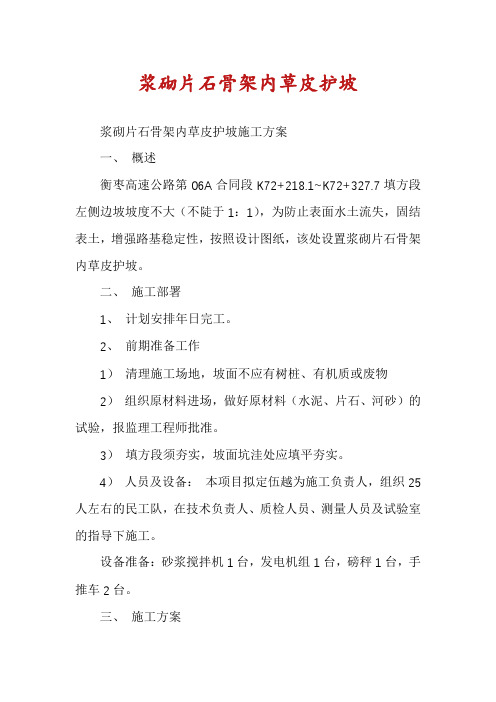

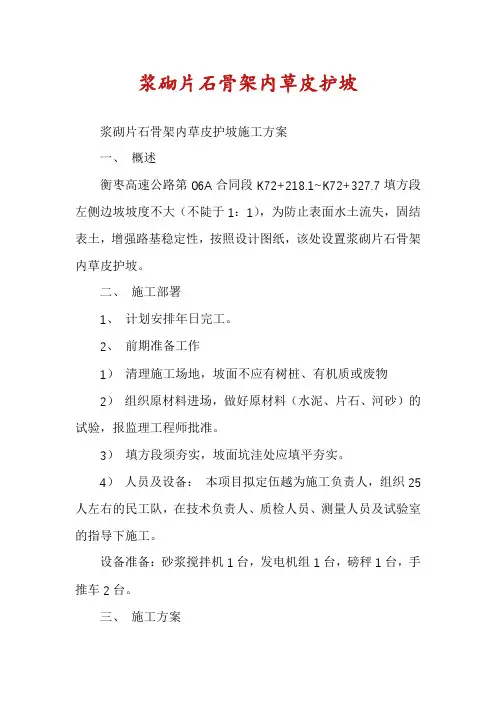

浆砌片石骨架内草皮护坡浆砌片石骨架内草皮护坡施工方案一、概述衡枣高速公路第06A合同段K72+218.1~K72+327.7填方段左侧边坡坡度不大(不陡于1:1),为防止表面水土流失,固结表土,增强路基稳定性,按照设计图纸,该处设置浆砌片石骨架内草皮护坡。
二、施工部署1、计划安排年日完工。
2、前期准备工作1)清理施工场地,坡面不应有树桩、有机质或废物2)组织原材料进场,做好原材料(水泥、片石、河砂)的试验,报监理工程师批准。
3)填方段须夯实,坡面坑洼处应填平夯实。
4)人员及设备:本项目拟定伍越为施工负责人,组织25人左右的民工队,在技术负责人、质检人员、测量人员及试验室的指导下施工。
设备准备:砂浆搅拌机1台,发电机组1台,磅秤1台,手推车2台。
三、施工方案1、测量放样:用全站仪按照路基设计型式及边坡坡比放出坡顶、坡脚镶边线,并放出线型控制桩。
2、坡面整修按设计图纸要求的坡比填筑路基,并严格控制压实度,以保证修整后边坡呈压实的整体。
待路基填筑到位后,应按图纸所示整修成坡度整齐的新鲜坡面,并使砌筑地带的标高和边坡坡度与图纸要求相一致。
3、骨架砌筑:坡面修整经检验合格后,放出各方格型骨架的上下交点,即可人工开挖出各方格槽。
方格槽开挖好后,采用7.5#砂浆砌片石从上往下砌筑方格骨架。
砌筑时可视坡面具体情况同时进行一个至几个骨架的砌筑。
砌筑时应选用厚度不小于15 cm的片石,卵形或薄片、风化剥落、受腐蚀严重的石料不得使用。
砌筑石块在使用前应浇水湿润,石料表面如有泥土、水锈,应清洗修凿干净,较大的砌块应放置在下层,且大面朝下,石块尖锐突出部分应敲掉。
所用片石强度不得小于30#。
砌筑时,应选用有面子的块片石镶面。
砌体外露面的坡顶、边口应选用较平整的石块并加以修整。
砌筑时应坐浆错缝,砂浆饱满,使砌体咬扣紧密,嵌缝饱满密实,表面平整,坡比准确一致,严禁采用灌浆砌筑,严禁从坡面上滚石,以免振松下层砌体。
骨架砌筑完成后,应立即用7.5#砂浆砌片石进行镶边。
浆砌片石骨架植草护坡施工方案一、引言在现代城市建设和环境保护中,护坡工程是一项至关重要的任务。
浆砌片石骨架植草护坡是一种有效的护坡方式,既美化了环境,又起到了护坡固土的作用。
本文将介绍浆砌片石骨架植草护坡的施工方案。
二、施工准备1. 物料准备•片石:挑选坚硬、质地均匀的片石作为骨架,尺寸约为15-25厘米。
•浆料:选择优质的水泥浆料。
•植草土:选择适合植物生长的植草土。
•植草植物:选择适合生长在护坡上的植草植物。
2. 施工设备•短尺、铲子、锤子等基本工具。
•手动搅拌机。
•清洁水源和灌装工具。
三、施工步骤1. 基础准备•在护坡区域清理地表杂物,并进行适当的夯实处理。
•根据设计要求,在护坡区域设置好基础框架。
2. 浆石骨架施工•将片石按照设计要求逐层浆砌,注意保持均匀的间距和水平度。
•浆砌至设计高度后,需用线杆检查坡度和水平度。
3. 植草层施工•在石骨架上均匀撒播植草土。
•撒播适量的植草植物种子。
•覆盖一层透水性草帘,有利于种子萌发和土壤保水。
4. 养护管理•浇水保湿:在种子发芽生长初期要保持表层土壤湿润。
•定期修剪:植草植物长势过旺时,要进行适当修剪。
•定期检查:定期检查植草情况,及时处理出现问题。
四、施工注意事项•施工过程中要注意安全防护,严格按照相关标准操作。
•片石骨架的选择要符合设计要求,尺寸大小一致。
•植草土应该是透气性好、排水性良好的土壤。
•植草植物的选择应考虑到当地气候和生长条件。
五、施工效果浆砌片石骨架植草护坡施工完成后,不仅能起到护坡固土、美化环境的作用,还能提高植被覆盖率,改善生态环境。
同时,该护坡方式具有施工简单、成本低廉等优点,是目前护坡工程的一种理想选择。
结语浆砌片石骨架植草护坡施工方案是一种有效的护坡方式,本文介绍了该施工方案的准备工作、具体步骤、注意事项以及效果展望。
希望能为相关护坡施工提供一定的参考和指导。
浆砌片石拱形骨架植草护坡施工工法浆砌片石拱形骨架植草护坡施工工法一、前言浆砌片石拱形骨架植草护坡施工工法是一种结合了砌石、拱形骨架和植草技术的坡面保护工法。
该工法能够有效防止坡面土壤的侧缘侵蚀、滑坡等问题,同时也能为坡面提供良好的绿化效果。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点 1. 结构稳定:通过砌石和拱形骨架的结合,形成了坚固的护坡结构,能够有效抵抗土壤的侵蚀和滑坡等问题。
2. 绿化效果显著:通过植草技术,将坡面覆盖植被,提高了施工工地的环境和美观性。
3. 施工方便快捷:采用简单的施工工艺,能够加快施工进度,并且减少了施工难度和工期。
4. 维护成本低:该工法具有良好的耐久性,能够减少维护和修复的次数,降低了维护成本。
三、适应范围该工法适用于边坡、河道、高速公路等需要保护和绿化的场所。
尤其对于坡面较陡峭、土壤松散、易发生滑坡和侵蚀的地区,该工法具有良好的适应性。
四、工艺原理浆砌片石拱形骨架植草护坡施工工法的原理是利用砌石和拱形骨架的结构,形成坚固的护坡体系。
首先,在坡面根据设计方案开挖出坑槽,并按照一定的倾斜角度进行处理。
然后,在开挖的坑槽中铺设钢筋网,并根据设计要求进行加固,在钢筋网上搭建拱形骨架,并与地面进行固定。
接着,通过浆砌的方式将石块或石条进行砌筑,形成坚固的砌石结构。
最后,在砌筑的石块间填充土壤,并进行植被绿化,达到护坡和绿化的效果。
五、施工工艺1. 布置场地:清理施工场地,划定工作区域,并进行临时设施的建设。
2. 坑槽开挖:按照设计要求在坡面开挖坑槽,并进行倾斜处理。
3. 钢筋网铺设:在坑槽中铺设钢筋网,并进行加固。
4. 搭建拱形骨架:根据设计要求,在钢筋网上搭建拱形骨架,并与地面进行固定。
5. 浆砌石块:采用浆砌石块的方式对拱形骨架进行砌筑,形成坚固的砌石结构。
6. 填充土壤:在砌筑的石块间填充土壤,并进行均匀压实。

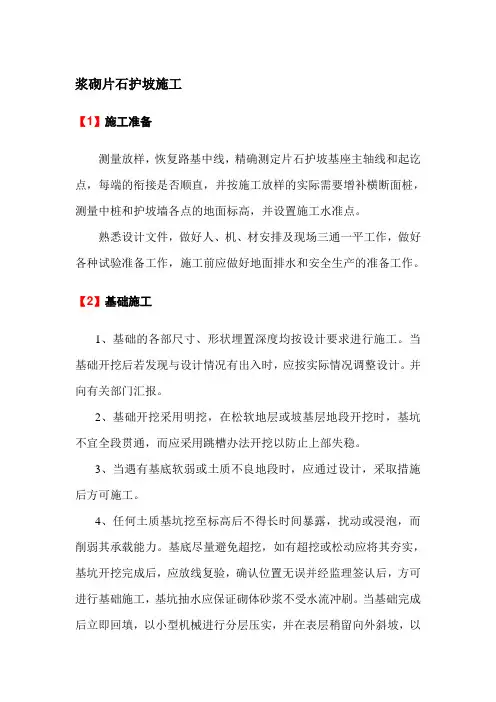

浆砌片石护坡施工【1】施工准备测量放样,恢复路基中线,精确测定片石护坡基座主轴线和起讫点,每端的衔接是否顺直,并按施工放样的实际需要增补横断面桩,测量中桩和护坡墙各点的地面标高,并设置施工水准点。
熟悉设计文件,做好人、机、材安排及现场三通一平工作,做好各种试验准备工作,施工前应做好地面排水和安全生产的准备工作。
【2】基础施工1、基础的各部尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。
并向有关部门汇报。
2、基础开挖采用明挖,在松软地层或坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖以防止上部失稳。
3、当遇有基底软弱或土质不良地段时,应通过设计,采取措施后方可施工。
4、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱其承载能力。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理签认后,方可进行基础施工,基坑抽水应保证砌体砂浆不受水流冲刷。
当基础完成后立即回填,以小型机械进行分层压实,并在表层稍留向外斜坡,以免积水渗入浸泡基底。
【3】浆砌块片石1、块片石宜分层砌筑,以2~3层石块组成一工作层,每工作层的水平缝大致平齐,竖缝应错开,不能贯通。
2、外圈定位行列和转角石选择形状方正、尺寸相对较大的片石,并长短相间地与里层砌块立交接成一体,上下层石块也应交错排列,避免竖缝重合,砌缝宽度一般不应大于4cm。
3、较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开,不得直接接触,竖缝较宽时可在砂浆中塞以碎石块,但不得在砌块下面用小石子支垫。
4、砌体中的石块应大小搭配、相互错叠、咬接密实并备有各种小石块,作挤浆填缝之用,挤浆时可用小锤将小石块轻轻敲入缝隙中。
【4】勾缝勾缝采用凸缝,勾缝宜用1:1.5~1:2的水泥砂浆,并应嵌入砌缝内约2cm。
勾缝前,应先清理缝槽,用水冲洗湿润,勾缝应横平竖直、深浅一致,不应有瞎缝、丢缝、裂纹和粘结不牢等现象。
浆砌片石拱骨架护坡安全技术交底(一)设计说明拱形骨架空心砖防护设施应在稳定的基脚和坡体上施工,防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。
使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石子强度应符合设计要求。
施工用砂浆、混凝土,应用机械拌合,不应直接在砌体面上或路面上以人工拌合,并应随拌随用。
混凝土空心砖间砂浆应饱满,砌筑后外面整齐,各方向接缝顺直。
勾缝应于路堤己趋稳定后进行。
(二)施工准备 1、技术准备施工前组织技术人员认真学习实施性施工组织设计,阅图、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
根据图纸和规范编制施工方案、作业指导书和技术交底。
2、机械、人员准备 1)人员配臵要求:队长 1名 ; 技术负责人 1名; 质量员 1名; 测量员 1名 ; 试验员 1名 ;安全员 1名; 材料员 1名 ; 领工员 1名 ; 施工人员 40人 ; 2)每个工作面配被机械数量: 台拌合站1 台; 挖机 1 台; 运输车1 台;装载机1 台 3、材料准备石料应符合设计要求,石材应质地坚硬、不易风化、无裂纹,表面的污染应予清楚。
砂浆水泥采用P•042.5水泥,砂浆用砂采用砂石场生产的中砂。
所有原材料经试验室检测,均满足设计施工要求。
(三)施工过程控制 1、脚墙基础施工刷坡完成后,用挖机进行脚墙基础开挖,开挖深度0.75m,底宽0.5m。
按设计尺寸开挖完成后,报监理工程师验收,验收合格后砌筑M7.5砂浆卵石至设计标高。
2、刷坡护坡放样完成后,用挖机按照放样尺寸进行刷坡。
刷坡时由一人指挥挖机施工,确保刷坡的准确,坡比为1:1.5。
3、护坡放样路基填筑成型后,测量班进行护坡放样,放样严格按照设计图纸几何尺寸进行,骨架宽度为3m、骨架之间间距为40cm、沿线路方向每隔15m设一条2cm沉降缝、踏步宽度为42cm,根据放样结果打上石灰线,确保路基边坡开挖准确,坡面平整。
4、护坡基槽开挖基槽开挖采用人工开挖修整。
浆砌片石骨架护坡工序质量控制手册一、概述本手册旨在明确浆砌片石骨架护坡工序的质量控制要求,确保工程质量符合设计、施工图纸及相关技术规范的要求。
本手册适用于浆砌片石骨架护坡的施工过程中的质量控制管理。
二、工序要求1.施工前准备:(1)施工前必须按照设计要求进行测量、布线,确保施工位置、高程、坡度符合设计要求。
(2)施工前应按工程需要采购和准备各种施工材料和施工设备,并检查其数量和质量是否满足工程需要。
2.材料验收:(1)施工过程中使用的材料应符合国家和行业标准,并应于送达施工现场时进行检查。
(2)检查时需要对材料的数量、尺寸、表面质量和强度等进行检验,如有不合格的情况,应及时退回供应商或更换。
3.施工质量控制:(1)施工现场应按照设计要求进行测量、布线,严格控制高程、坡度和位置等参数的误差范围。
(2)施工时应注意施工技术,对每个工序都要按照标准要求进行操作,确保施工质量。
(3)施工结束后应及时进行验收,并进行质量记录,防止漏检和纰漏。
4.验收标准:(1)施工结束后应进行全面验收,包括但不限于材料、施工质量、工程结构、防水、堆砌密实度等方面的检查。
(2)验收时应参照设计和相关标准,合格者方可进行通过验收,并交付业主使用。
三、质量控制方案1.复合材料灌注桩(1)复合材料灌注桩的灌注深度必须符合设计要求,且不得小于5m。
(2)灌注时应严格按照灌注方案进行,确保灌注质量和可靠性,并严格控制灌注时的杆长、灌注时间和压力。
(3)对于灌注过程中发现的异常情况,需要及时停机处理,并保证处理后的质量符合设计要求。
2.石笼网(1)石笼网的填筑物应符合设计要求,应使用规格一致、质量优良的砾石和熟料。
(2)石笼网填筑物堆砌时,应注意控制高度和坡度,确保填筑物表面的平整度和协调度。
(3)石笼网堆砌结束后,应及时进行整体调整和修整,确保石笼网的美观和稳定性。
3.浆砌片石(1)浆砌片石的选择应符合相关标准,质量良好,尺寸规范,能够满足设计要求。

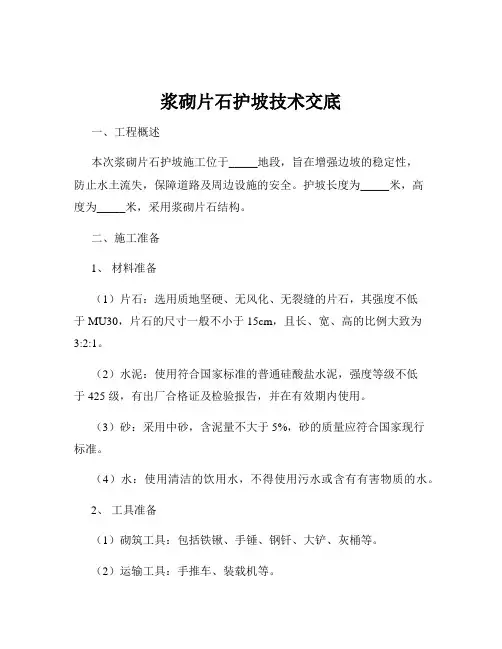

浆砌片石护坡技术交底一、工程概述本次浆砌片石护坡施工位于_____地段,旨在增强边坡的稳定性,防止水土流失,保障道路及周边设施的安全。
护坡长度为_____米,高度为_____米,采用浆砌片石结构。
二、施工准备1、材料准备(1)片石:选用质地坚硬、无风化、无裂缝的片石,其强度不低于 MU30,片石的尺寸一般不小于 15cm,且长、宽、高的比例大致为3:2:1。
(2)水泥:使用符合国家标准的普通硅酸盐水泥,强度等级不低于 425 级,有出厂合格证及检验报告,并在有效期内使用。
(3)砂:采用中砂,含泥量不大于 5%,砂的质量应符合国家现行标准。
(4)水:使用清洁的饮用水,不得使用污水或含有有害物质的水。
2、工具准备(1)砌筑工具:包括铁锹、手锤、钢钎、大铲、灰桶等。
(2)运输工具:手推车、装载机等。
(3)测量工具:水准仪、全站仪、钢尺等。
3、现场准备(1)清理施工现场的杂物、浮土等,保证基底平整、坚实。
(2)按照设计要求进行边坡的修整,使其坡度符合设计要求。
(3)在边坡上设置排水设施,排除坡面积水。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定护坡的位置和标高,并用木桩或钢筋作出标记。
2、基槽开挖(1)采用人工或机械开挖基槽,开挖深度和宽度应符合设计要求。
(2)在开挖过程中,要注意控制基底的标高和平整度,避免超挖或欠挖。
(3)开挖完成后,对基底进行夯实处理,如基底为软弱土层,应采取换填等处理措施。
3、片石砌筑(1)在砌筑前,先将片石湿润,并清除表面的泥土和杂质。
(2)采用坐浆法砌筑,先铺一层厚度为 3~5cm 的砂浆,然后将片石放置在砂浆上,用手锤轻轻敲打,使其稳定。
(3)片石应分层砌筑,每层厚度不宜超过 30cm,相邻两层片石的砌缝应错开,不得出现通缝。
(4)砌筑时,要注意片石的大面朝下,小面朝上,且片石之间要相互咬紧,不得出现松动现象。
(5)每隔 10~15m 应设置一道伸缩缝,缝宽 2~3cm,缝内用沥青麻筋或其他防水材料填充。
第1篇一、工程概况浆砌骨架护坡是一种常用的边坡防护措施,适用于土质边坡、岩石边坡及软基边坡的防护。
本方案针对某边坡工程,对浆砌骨架护坡的施工进行详细规划。
工程名称:某边坡防护工程工程地点:某市某区某边坡工程规模:护坡长度200米,宽度5米,高度3米施工周期:60天二、施工准备1. 组织准备(1)成立项目部,明确各岗位职责,确保施工顺利进行。
(2)组织施工人员参加技术培训,提高施工技能。
(3)成立质量、安全、进度等管理小组,确保施工质量、安全和进度。
2. 技术准备(1)根据设计图纸和相关规范,编制施工组织设计。
(2)组织施工人员学习施工方案,确保施工过程中各项技术要求得到满足。
(3)对施工设备进行检查、保养,确保设备完好。
3. 材料准备(1)水泥:符合国家标准,强度等级不低于32.5MPa。
(2)砂:河砂,粒径0.5~2.0mm,含泥量不大于3%。
(3)石子:粒径5~20mm,含泥量不大于1%。
(4)钢筋:符合国家标准,直径为8~12mm。
(5)其他材料:砂浆、模板、支撑等。
4. 施工场地准备(1)清理施工场地,确保施工顺利进行。
(2)设置施工便道,方便材料运输。
(3)搭建施工临时设施,如办公室、宿舍、食堂等。
三、施工工艺及步骤1. 施工工艺(1)放样:根据设计图纸,确定护坡位置、尺寸和坡度。
(2)基础处理:清除边坡表面的杂物,平整场地。
(3)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(4)钢筋加工与绑扎:根据设计要求,加工钢筋,绑扎成骨架。
(5)浆砌:按设计要求,进行浆砌,确保砌体密实、平整。
(6)养护:砌体完成后,进行养护,确保强度。
(7)拆除模板:养护期满后,拆除模板,检查砌体质量。
2. 施工步骤(1)放样:采用全站仪进行放样,确保放样精度。
(2)基础处理:使用挖掘机清除边坡表面的杂物,平整场地。
(3)模板安装:根据设计要求,采用木模板或钢模板,确保模板牢固、平整。
(4)钢筋加工与绑扎:钢筋加工应满足设计要求,绑扎成骨架,确保骨架牢固、稳定。
浆砌片石护坡施工方法护坡的砌筑采用JC350砂浆搅拌机拌合,利用脚手架人工砌筑。
管道洒水养生。
按设计图准确刷坡,为保证工程质量和外表美观,砌筑M7.5号片石时,用钢丝挂线砌筑,保证砌体线型圆顺。
砌筑应按浆砌片石挤浆法施工程序进行。
护坡浆砌片石体积小,每天砌筑收工后,要用草袋覆盖,洒水养生,保证工程质量。
一、选料:1、片石:①石料应密实,坚固与耐久,强度不够的应挑出,不能使用。
②片石的最小截面尺寸,不应小于15厘米,卵形和薄片者不得使用。
③有水锈的片石禁止使用。
2、块石:①块石应大致方正,上下面大致平行,石料厚度200-300mm,石料宽度及长度应分别在石料厚度的1-1.5倍和1.5-3倍。
②石料的表面凹陷深度不得大于20mm。
3、砂子:①应选用中砂或粗砂。
用于砌筑片石时,砂子最大粒径不宜超过5mm,当用于砌筑块石时,砂子最大粒径不宜超过2.5mm。
②砂子应在使用前过筛,把河卵石和泥块筛除。
每处砌石施工后台必备一合适孔径的筛子。
4、水泥:①受潮结块的水泥不能使用.②时间超过3个月的,应经重新试验后确定能否使用。
二、砌筑工具:确保砌石工人,每人手中一把大铲,一把手锤,一根木棍。
三、砌筑1、挖基:①基坑每侧的工作边不应小于50cm,距基底标高差30 cm时,由人工清理,以防破坏基底。
②经监理检查转序后方可砌筑。
2、砂浆拌和:严格按配合比计量,后台必备台秤,砂子每车均应过秤。
砌筑用砂浆必须用机械拌和,搅拌要均匀,砂浆从拌和到使用完毕不能超过2个小时。
砂浆必须放在铁板上,不允许直接倒在地上。
3、片石在砌筑前,应浇水使片石湿润,在每班砌筑前,也应使下层砌体浇水湿润。
4、不能在已砌好的砌体上改石料,或从高处往砌体上扔石块、砂浆等,以免扰动下层砌体。
5、座浆砌筑:所有石块应座于新拌和砂浆上。
砌第一层石块时,基底要坐浆。
石块大面向下,选择比较方正的石块,砌在各转角上,称为角石,角石两边应与准线相合,四角的角石要大致相等。
浆砌片石骨架植草护坡施工方案一、施工前准备工作:1.根据工程要求,对施工现场进行勘测和测量,确定坡度、坡面长度,制定详细的施工方案和标准。
2.探明地下管网,保证施工安全。
3.选用合适的材料和设备,并对其进行检查和验收。
二、材料准备:1.片石:选择坚硬、质量好、形状规整的片石作为护坡材料,具体规格根据工程要求确定。
2.填充物:选择质地坚实、排水性好的填充物,如砂石、碎石等。
3.植被:选择抗逆性强、根系发达、能快速覆盖坡面的草本植物。
三、施工步骤:1.坡面整理:清除坡面上的杂草、碎石等杂物,使坡面平整、洁净。
2.基底处理:对坡面进行压实处理,确保坡面牢固,提高片石骨架的稳定性。
3.片石骨架施工:根据设定的标高,在坡面上连续铺设片石,通过砌缝填充物使其紧密连接,构成均匀稳定的片石骨架结构。
4.坡面固结:通过浇筑水泥浆将片石骨架牢固地粘结在一起,增加整体的牢固性和稳定性。
5.填充物填充:在片石骨架内部填充填充物,以增强坡面的稳定性和排水性。
6.植被种植:在片石骨架的缝隙中种植草本植物,根据施工要求和坡面的设计要求,合理选择植被种植数量和密度。
四、施工要点:1.片石骨架的尺寸和结构要按照设计要求进行施工,确保坡面的稳定性和牢固性。
2.片石骨架的铺设要平整、紧密,铺设过程中不能有大的缝隙和空洞。
3.水泥浆的浇筑要均匀、充分,确保片石骨架与填充物能够牢固粘结。
4.填充物的填充要均匀,控制填充高度,避免填充太高导致坡面失去稳定。
5.在填充物的覆盖层中要合理安排草本植物的位置,使植被能够快速覆盖整个坡面。
6.施工过程中要注意安全措施,确保施工人员的人身安全。
五、施工质量控制:1.片石骨架的铺设要平整、紧密,砌缝填充物要填满,无空隙和松动。
2.片石骨架与填充物的粘结要牢固,无脱离、掉落现象。
3.填充物要排水性好,无积水和渗漏现象。
4.植被覆盖要均匀、完整,无空白和稀疏。
综上所述,浆砌片石骨架植草护坡施工方案的关键是保证片石骨架的稳定性和牢固性,通过填充物和草本植物的应用,增强护坡的排水性和生态性。
浆砌片石拱型截水骨架护坡施工方案1、施工准备1.1 材料浆砌防护的材料主要是砂、片石、水泥。
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆的配合比。
1.2 施工设备小型运输设备、砂浆拌合机。
1.3 施工场地对路堤边坡清理完毕后,合理组织施工,原材料的堆放、电力、水源的问题,特别要注意施工顺序及施工组织。
2、施工技术要求2.1 拱型骨架净距宽×高=3m×3m,拱型骨架截面形式为L型,宽度为0.4m,主骨架截面为U型,宽度为0.6m,骨架嵌入路堤边坡深度为0.6m,外露截水槽0.06m,厚度为0.1m。
2.2 骨架以M7.5水泥砂浆砌片石砌筑,截水槽部分采用C10素砼进行现浇,保证为厚度为0.1m,宽度为0.26m。
2.3 每3个拱设一道伸缩缝,缝宽0.02m,缝内填塞丽青麻筋,深度为0.2m。
2.4 为了便于养护,在适当位置设宽度为1m,厚0.5m的M7.5水泥砂浆片石踏步。
2.5 拱型骨架内种植灌木,窝距0.6m,每窝2株。
喷播草籽含量每平米不小于15-20g。
3、施工工艺方法3.1 施工工艺控制浆砌骨架护坡施工程序严格按下图施工工艺流程图控制,确保施工质量。
骨架护坡施工工艺流程图见下图:测量放线边坡清刷砌筑骨架护坡坡面植草检查验收结束骨架护坡施工工艺流程图3.2 施工过程控制(1) 路堤分段成型后,安排人工按照设计边坡坡率挂线清刷修整边坡、拍实,使坡面平整。
(2) 边坡清理完成后按设计型式、尺寸对骨架挂线放样,确定伸缩缝和浆砌踏步的具体位置后再进行基坑沟槽的开挖。
(3) 基坑开挖的断面尺寸符合设计要求,基坑开挖完成并报监理工程师检查合格后,方可进行基础圬工的施工。
(4) 因为基坑是土质基坑,砌筑骨架基础时直接采用座浆法砌筑。
(5) 砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。
路基防护工程浆砌片石骨架护坡施工方案与施工方法
本段路基防护采用浆砌片石拱型截水骨架护坡对路堤边坡进行防护;部分地段路堤坡脚设M7.5浆砌片石脚墙。
路基预压完成,沉降稳定后施工,片石采用挤浆法砌筑。
每隔3m设置设置主骨架,顺边坡形成横向排水槽,排水槽采用C15混凝土预制构件。
厚度等尺寸严格按照设计取值。
施工工艺方法要点:
(1)清刷浮土、石块、填补坑凹。
挂线放样,开挖骨架沟槽及基础。
(2)路基填筑超出原地面2米以上开始施工坡脚墙,脚墙顶宽0.5m,底宽0.72m,高1.0m,基础埋深不小于0.5m。
(3)骨架护坡施工自下向上逐条进行,调整拱放在路堑边坡的顶部,并在顶部做镶边。
护坡顶向内嵌入边坡0.2米,防止雨水灌入护坡背。
(4)每10~25m,设宽0.02m伸缩缝一道,填塞沥青麻筋,深0.2m,与下部路堑片石混凝土挡土墙设置在同一截面上。
(5)截水埂C15混凝土预制块与浆砌片石骨架一同砌筑。
采用挤浆法分层、分段砌筑,坐浆饱满。
砌缝错开,不得有通缝和空缝,表面平顺整齐。
浆砌片石砌筑要同步施作10cm砂夹卵石反滤层、伸缩缝、泄水孔。
(6)外露面砌缝均用M10砂浆勾凹缝,缝宽1.0~2.0cm,深8~10mm。
勾缝前修凿2cm深的空隙,洗净灰缝,用水润湿,抹入砂浆,压紧成型。
勾缝时保持砌块表面洁净。
(7)浆砌片石砌体应及时覆盖,洒水养护,常温下养护期不得少于7d。
浆砌片石护坡计算方法在土地开发和基础建设过程中,护坡工程是十分重要的一环。
它能有效防止土壤流失,保护地面结构,维护生态环境。
浆砌片石护坡是一种常用的护坡结构,其设计和施工需要严谨的计算方法。
本文将介绍浆砌片石护坡的计算方法,包括坡度计算、坡面积计算、砖石数量计算等内容。
一、浆砌片石护坡的基本概念1.片石片石是护坡结构中的主要构成材料之一,一般选用质地坚硬、形状规整的天然石材。
片石的选用要求符合相关规范和标准,确保其强度和稳定性。
2.浆砌浆砌是指将片石用水泥浆或砂浆粘结在一起,形成坚固的护坡结构。
浆砌过程需要严格控制浆料的配比和施工工艺,以确保护坡结构的牢固性和耐久性。
3.护坡护坡是指在地面坡度较大或易发生土壤流失的地方,采取适当的构筑物或植被措施,以防止坡面沟壑化和土壤侵蚀,保护地面结构和生态环境。
二、浆砌片石护坡的计算方法1.坡度计算浆砌片石护坡的坡度直接影响其稳定性和护坡效果。
坡度的计算方法一般可以通过测量地面高程和水平距离来确定,常见的计算公式为:tanθ=Δh/Δl,其中Δh为坡高,Δl为坡长,θ为坡度角度。
根据坡度的计算结果,可以确定护坡结构的类型和设计参数。
2.坡面积计算坡面积是指护坡结构所覆盖的地面面积,其大小直接影响到浆砌片石和浆料的使用量。
坡面积的计算方法一般可以通过测量坡面的水平长度和高程范围来确定,常见的计算公式为:A=0.5*Δl*Δh,其中A为坡面积,Δl为坡长,Δh为坡高。
根据坡面积的计算结果,可以确定护坡结构的总体设计方案。
3.砖石数量计算砖石数量是指浆砌片石护坡所需的片石和浆料的使用量,其计算方法通常分为两部分:(1)片石数量计算片石数量的计算一般可以根据设计要求和实际情况来确定,常见的计算方法包括按体积比例确定、按面积比例确定和按长度比例确定等。
根据片石数量的计算结果,可以确定护坡结构所需的片石种类和规格。
(2)浆料数量计算浆料数量的计算一般可以根据设计要求和实际情况来确定,常见的计算方法包括按浆砌面积确定、按片石体积确定和按片石数量确定等。
技术交底书
表格编号技术交底书
2411
项目名称新建湄洲湾南岸铁路支线项目
共6页交底编号20160530
工程名称浆砌片石骨架护坡
设计文件图号
施工部位DK12+900-DK18+490段
交底日期2015-12-1
主要内容:
1、一般技术要求
⑴、截水骨架采用M7.5 水泥砂浆砌片石砌筑,拦水缘采用C15 混凝土浇注。
⑵、截水骨架的主骨架作成槽形,支骨架作成L 形,用以分流排除地表水。
⑶、骨架由支骨架和主骨架组成。
主骨架和边坡水平线垂直,沟底厚0.5m,沟槽宽0.4m,深0.1m,沟槽两侧设置0.1m 厚C15 混凝土拦水沿,详见“I-I 剖面图”,
主骨架净间距6m;支骨架和主骨架成45°,按人字型铺设,沟底厚0.4m,沟槽宽0.4m,深0.1m,沟槽下侧设置0.1m 厚C15 混凝土拦水沿,详见“Ⅱ-Ⅱ剖面图”,支骨架净间距为3m。
⑷、护坡防护起迄点处各 0.5m 宽度内采用 M7.5 水泥砂浆砌片石镶边加固,厚 0.6m。
⑸、单级护坡最大高度>6 m(多级护坡其总高度最大值>10 m)且连续长
⑶护坡防护起迄点处各0.5m宽度内采用M7.5水泥砂浆砌片石镶边加固,厚
0.6m。
单级护坡最大高度>6m(多级护坡其总高度最大值>10 m)且连续长度>50m, 间距50~100米左右,沿坡面设浆砌片石踏步一处,以利养护作业,踏步宽0.6m。
台阶高20cm,检修踏步设置于两个主骨架之间。
修筑方法同骨架修筑,台阶两侧为主骨架C15混凝土挡水缘。
⑷镶边、基础、含平台封闭必须统一每间隔10-20m设置一道伸缩缝,缝两侧块石应该选择方正的石料并进行适当加工。
伸缩缝设置在两个主骨架之间,缝宽2cm ,缝内全断面采用沥青麻筋填充,伸缩缝均为贯通缝,严禁切割假缝,伸缩缝的位置必须与排水槽的位置错开布置,以确保与坡面整体和谐美观。
2.2.6 勾缝
骨架与坡面要密贴结合,砌体咬口紧密,错缝砂浆饱满。
无通缝、叠砌、贴砌和浮塞保证砌体勾缝牢固美观。
勾缝一律采用平缝,勾缝采用的砂浆强度M7.5。
每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护。
2.2.7 养护
待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护。
覆盖养生 7~14d。
养护期间避免外力碰撞、振动或承重。
1)对浆砌砌体应加强养护,以便砌体砂浆强度的形成和提高。
一般气温条件下,在砌完后的10~12h以内,炎热天气在砌完后2~3h以内即须洒水养护。
养护时间一般不少于7天;养护时须使覆盖物经常保持湿润,在一般条件下(气温在15℃及以上),最初的3d内,昼夜至少每隔3h浇水一次,夜间至少浇水一次,以后每昼夜至少浇水3次。
2)新砌施工的砂浆,在硬化期间不应使其受雨水冲刷或水流浸淹;在养护期间,一般砂浆在强度未达到设计强度的70%以前,不可使其受力。
3)如所砌石块在砂浆凝结后有松动现象,应予拆除,刮净砂浆,清洗干净后,重新安砌。
拆除和重砌时,不得撞动邻近石块。
