雨水检查井砌筑技术交底
- 格式:doc
- 大小:40.50 KB
- 文档页数:3
一、交底对象项目全体施工人员、管理人员及技术人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容为确保砌筑检查井施工过程中的安全,特进行以下安全技术交底:一、施工前的准备工作1. 技术交底:施工前,必须对全体施工人员进行详细的技术交底,明确施工工艺、施工流程、质量要求和安全注意事项。
2. 人员培训:所有参与施工的人员必须经过专业培训,了解检查井砌筑的相关知识和技能,确保施工安全。
3. 材料检查:确保所有砌筑材料符合国家标准,如砖块、砂浆、钢筋等,并进行严格的质量检测。
4. 机械设备:检查所有机械设备,如搅拌机、运输车辆、起重设备等,确保其安全可靠。
二、施工过程中的安全措施1. 现场环境:- 检查井施工区域应保持整洁,施工道路畅通,防止滑倒和绊倒事故。
- 施工现场应设置明显的警示标志,提醒施工人员和过往行人注意安全。
2. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 上下检查井时,必须使用安全梯或安全绳,严禁攀爬井壁。
- 砌筑过程中,应避免高空坠落和物体打击事故。
3. 砌筑操作:- 砌筑砖块时,应按层叠砌,确保砌体稳定。
- 砌筑过程中,应随时检查砌体的垂直度和水平度,及时调整。
- 砌筑完毕后,应进行强度试验,确保砌体质量。
4. 机械设备安全:- 搅拌机、运输车辆等机械设备操作人员必须持证上岗,严格遵守操作规程。
- 起重设备操作人员应熟悉设备性能和操作流程,确保吊装作业安全。
三、应急措施1. 高处坠落:一旦发生高处坠落事故,应立即启动应急预案,迅速进行救援。
2. 物体打击:若发生物体打击事故,应立即停止施工,进行现场清理,并采取措施防止事故扩大。
3. 火灾事故:若发生火灾,应立即启动火灾应急预案,迅速进行灭火和人员疏散。
四、注意事项1. 施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工,确保人员安全。
2. 施工人员应保持良好的精神状态,严禁酒后作业。
3. 施工现场应保持良好的通风,防止有害气体积聚。

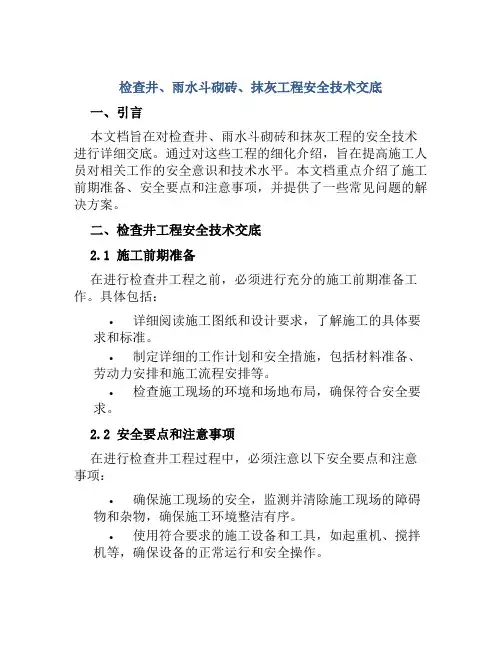

检查井、雨水斗砌砖、抹灰工程安全技术交底一、引言本文档旨在对检查井、雨水斗砌砖和抹灰工程的安全技术进行详细交底。
通过对这些工程的细化介绍,旨在提高施工人员对相关工作的安全意识和技术水平。
本文档重点介绍了施工前期准备、安全要点和注意事项,并提供了一些常见问题的解决方案。
二、检查井工程安全技术交底2.1 施工前期准备在进行检查井工程之前,必须进行充分的施工前期准备工作。
具体包括:•详细阅读施工图纸和设计要求,了解施工的具体要求和标准。
•制定详细的工作计划和安全措施,包括材料准备、劳动力安排和施工流程安排等。
•检查施工现场的环境和场地布局,确保符合安全要求。
2.2 安全要点和注意事项在进行检查井工程过程中,必须注意以下安全要点和注意事项:•确保施工现场的安全,监测并清除施工现场的障碍物和杂物,确保施工环境整洁有序。
•使用符合要求的施工设备和工具,如起重机、搅拌机等,确保设备的正常运行和安全操作。
•严格按照相关施工标准进行工程质量控制,确保检查井的稳定性和耐久性。
•加强施工过程中的监督和管理,明确各项施工任务的责任和权限。
2.3 常见问题解决方案下面是一些常见问题的解决方案,以帮助施工人员更好地应对突发问题:•问题1:检查井的底部出现渗水现象,影响工程质量怎么办?解决方案:及时暂停施工,排查渗水原因,对问题进行修补,以确保检查井的密封性。
•问题2:检查井的砌砖出现裂缝怎么办?解决方案:及时停工,对裂缝进行修补,检查砌砖过程中是否有松动现象,确保检查井的稳定性。
•问题3:施工现场发现土壤松软,无法满足检查井工程要求怎么办?解决方案:及时联系相关负责人,评估土壤情况,必要时进行地基处理,确保检查井的稳定性。
三、雨水斗砌砖工程安全技术交底3.1 施工前期准备在进行雨水斗砌砖工程之前,必须进行充分的施工前期准备工作。
具体包括:•深入了解雨水斗施工的标准和规范要求。
•制定详细的工作计划和施工流程,包括材料准备和人员安排等。

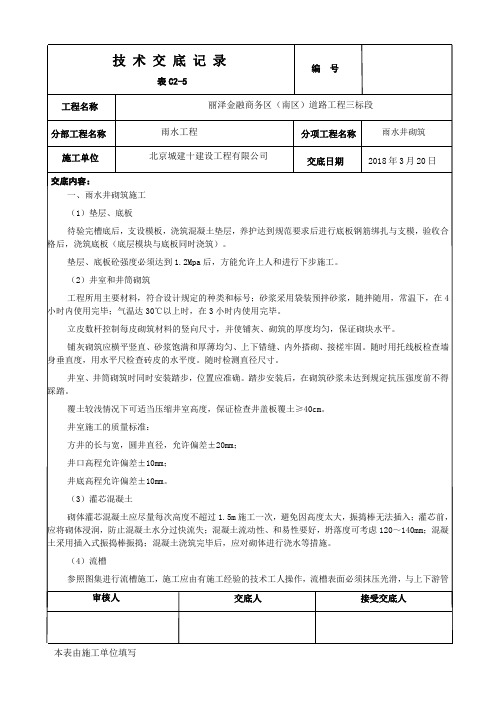

检查井砌筑安全技术交底4篇【第1篇】管道安装检查井砌筑平安技术交底1、施工前作业人员必需佩带平安帽和必要的劳动防护用品进入施工现场;并且进行现场勘察,了解施工区平安状况,排解事故隐患。
2、管沟采纳机械与人工开挖,管沟开挖前,有技术人员按图纸规定要求定位放线。
3、土方开挖必需由上而下挨次放坡进行,严禁采纳挖空底脚的操作法。
开挖土方的操作人员之间,必需保持足够的平安距离;横向间距不小于2米,纵向间距不小于3米。
4、上下沟槽(坑)必需设置结实立梯,梯子不得有缺层或垫高使用,上端要扎牢,下端有防滑措施。
严禁攀登支撑、支架或乘吊运机械设备上下沟槽。
5、在靠近建筑物、设备基础、电杆及各种脚手架四周挖土时,必需实行平安防护措施。
6、进行沟槽作业施工时,上方人员不得向沟槽内乱扔砖石碎块或与沟槽内的人员嬉闹。
7、沟槽开挖是严禁扰动草地土壤,如发生超挖,严禁用土回填。
管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢。
8、机械下管时,应设专人管理交通,管理交通人员应手持红旗位于明显位置处。
下管时,应设专人指挥,沟内人员应远离作业处。
9、管材未连接前,应实行临时固定措施,防止管材下滑。
10、管材对接时,应设专人指挥,沟槽内管材之间要保持肯定的平安距离,作业人员不得站在已到位管子和正在对接的管材之间。
11、管接口必需密实,平顺,不脱落。
内胀圈中心应对正管缝,填料密实。
管内不得有泥土,石子,砂浆,砖块,木块等杂物。
12、污水管道、雨污水合流管道,设计要求闭水的其他排水管道,必需作闭水试验。
闭水试验允许偏差值渗水量符合规定要求。
13、检查井砌筑时,按规定的内径砌筑,井壁必需相互垂直,不得有通缝,必需保证灰浆爆满,灰缝平整。
抹面压光,不得有空鼓,裂缝等现象。
井框井盖必需完整无缺,安装平稳位置正确。
14、检查井井壁必需相互垂直,不得有通缝,必需保证灰浆饱满,灰缝平整。
抹面压光不得有空鼓、裂缝等现象。
井内溜槽应平顺,踏步安装坚固,位置正确,不得有建筑垃圾等杂物。

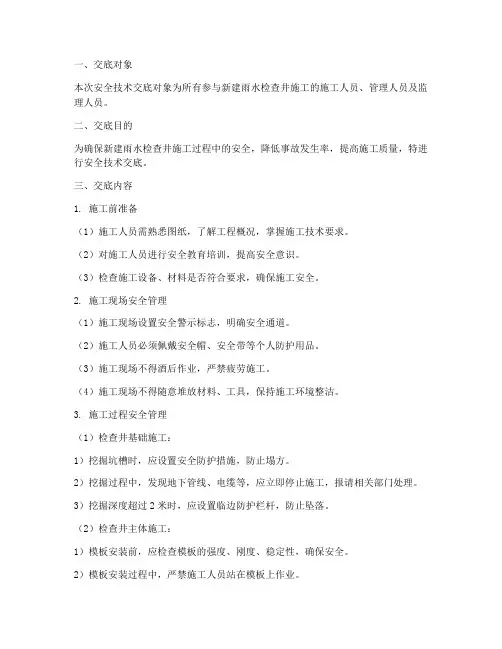

一、交底对象本次安全技术交底对象为所有参与新建雨水检查井施工的施工人员、管理人员及监理人员。
二、交底目的为确保新建雨水检查井施工过程中的安全,降低事故发生率,提高施工质量,特进行安全技术交底。
三、交底内容1. 施工前准备(1)施工人员需熟悉图纸,了解工程概况,掌握施工技术要求。
(2)对施工人员进行安全教育培训,提高安全意识。
(3)检查施工设备、材料是否符合要求,确保施工安全。
2. 施工现场安全管理(1)施工现场设置安全警示标志,明确安全通道。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场不得酒后作业,严禁疲劳施工。
(4)施工现场不得随意堆放材料、工具,保持施工环境整洁。
3. 施工过程安全管理(1)检查井基础施工:1)挖掘坑槽时,应设置安全防护措施,防止塌方。
2)挖掘过程中,发现地下管线、电缆等,应立即停止施工,报请相关部门处理。
3)挖掘深度超过2米时,应设置临边防护栏杆,防止坠落。
(2)检查井主体施工:1)模板安装前,应检查模板的强度、刚度、稳定性,确保安全。
2)模板安装过程中,严禁施工人员站在模板上作业。
3)混凝土浇筑过程中,防止模板移位、变形。
(3)检查井盖板施工:1)检查井盖板安装前,确保井盖板尺寸、重量符合要求。
2)安装过程中,防止井盖板坠落。
3)井盖板安装后,检查井盖与井座的连接是否牢固。
4. 施工结束后的安全管理(1)施工结束后,清理施工现场,确保无安全隐患。
(2)检查井盖板是否牢固,防止车辆、行人坠落。
(3)对施工人员进行安全总结,提高安全意识。
四、注意事项1. 施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
2. 施工人员应严格遵守操作规程,不得违章作业。
3. 施工过程中,如发现安全隐患,应立即停止施工,报请相关部门处理。
4. 施工结束后,对施工人员进行安全教育,提高安全意识。
五、交底人(签名)六、交底日期年月日。
砖砌检查井施工技术交底施工技术交底记录施管表5工程名称:XXX厂三期道路及外管网分部工程分项工程名:砖砌检查井施工技术交底一、应用图集1.雨污水检查井施工图1)按照《给水排水标准图集》02S515设计图施工,检查井规格选用按照图集管径大小选用,雨污水检查井(盖板式)。
2)对于雨水系统的虹吸井,当进井支管超过三根(不含主管道)时采用异型现浇钢筋砼消能井。
参见图集02(03)S515排水检查井图集第33页,图集中的尺寸B变更为1700mm,配筋及井盖尺寸相应变化。
二、施工要求1.按照设计图及《给水排水标准图集》施工。
2.井坑开挖:注重雨季施工的安全防护措施,根据现场施工进度(人员、材料、机械)、土壤情况确定放坡系数,坑两侧2m范围内不得堆放土方,留出不低于1.5m宽度的施工道路。
3.检查井施工:先按下列规范验收管道,允许偏差应符合下表的规定。
按照设计要求,核对井室高度与井室尺寸形状。
通常预留至地面的高度是75cm(铸铁盖15cm,井筒高度40cm,混凝土盖板20cm)。
三、施工细节1.管道与检查井周围用砂浆(混凝土)填满,不能留空隙。
2.要求管口要与矩形检查井壁内壁平齐或管端进入井内壁≦1cm,圆形井与管口留有合适距离,所有井均与管内底结合平顺,不得积水或倒坡。
3.矩形井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓、裂缝等现象。
4.检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。
流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。
井内流槽应平顺,不得有建筑垃圾等杂物。
雨水井内壁在流槽上D/2.流槽应与上下游管道底部平滑顺接,管道内底高程应符合设计图纸的要求。
5.井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。
铸铁井盖及座圈必须完整无损,安装平稳,位置正确。
本工程的检查井采用收口式。
交底单位:施工单位接收单位:监理单位交底人:施工单位接收人:监理单位。
检查井砌筑安全技术交底一、管道安装、检查井砌筑安全技术交底1、管道安装铺设,必须由专人负责专人指挥。
2、管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢。
3、溜放管子所用的索具均事先检查,确保牢固可靠。
4、吊车下管,绳索吊环、钢丝绳等用具应安全可靠,其回旋范围内不得有人,管下方沟槽不得有人。
5、管子就位对接时,注意勿将手脚伸入两管接口处,以免轧伤手脚。
6、管子就位后,应随即用混凝土或塞块稳住,不让滚动。
7、管道内的接口沟缝工作,应随铺管进度,分段进行,进入管内操作的部位距管口不宜超过20米,管内操作时,管外应有专人监护,互相呼应,以免发生意外。
8、向槽下递运砌井材料时,应上下照应,互相配合。
用手递砖时,每次不应超过2块,递灰浆桶必须稳提稳放,如井深超过2米时,砖必须用容器盛装后用绳索吊送,灰浆桶亦用绳索吊送。
9、在井下应将砖及灰浆桶堆齐放稳,以免倾倒砸脚。
10、砌筑的间息时,井口必须用铁和木盖板盖严,当井砌好四周回填后,应随即将井框、井盖安上,防止行人跌入,并防止闲人下井发生意外。
11、施工作业人员必须正确佩带安全帽和必要的劳动防护用品。
二、路基工程施工通用安全技术交底1、施工前,应邀请道路施工占地范围内有关现况管线等地下设施的管理单位召开施工配合会,了解各种设施的状况,核实位置,必要时应采取详探措施,并研究、确认加固或迁移方案,详探作业中,应采取措施使被探地下管线保持安全的状态。
2、施工前应清理现场,清除各种障碍物,平整地面,满足施工需要;施工现场使用的机具设备,使用前应检查、试运转,确认合格后方可使用,施工中应定期检查,保持正常运行。
3、对于路基下的坟坑和废弃的水井、人防设施、地下管道等应在路基外封堵,并按技术规定及时处理,确认合格。
4、使用汽车,机动翻斗车运输工具、材料时,应严格按照运输车辆相关安全技术交底要求操作。
5、施工中,应对道路范围内的地下管线做周密计划,合理安排,道路结构以下的管线应先行施工,不得互相干扰;施工中由于设计变更等原因,使路基范围内的原地下管线等构筑物埋深较浅,作业中可能受到损坏时,应向监理工程师、设计单位和建设单位提出采取加固或迁移措施的要求,并办理手续。
一、交底目的为确保雨水井砌筑施工过程中施工人员的人身安全和工程质量,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须进行入场安全教育,经考试合格后方可进场。
(2)进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
2. 施工现场安全检查(1)在操作之前,必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全。
(2)检查基坑土质变化情况,有无崩裂现象,确保基坑安全。
(3)检查施工设备、材料是否符合施工要求,确保施工质量。
3. 雨水井砌筑施工安全要点(1)砌筑前,应确保砌块充分湿润,砌筑砂浆配合比符合设计要求,现场拌制应拌合均匀、随用随拌。
(2)排水管道检查井内的流槽,宜与井壁同时进行砌筑。
(3)砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口。
(4)圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
(5)砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆,上下砌块应错缝砌筑。
(6)砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
(7)内外井壁应采用水泥砂浆勾缝;有抹面要求时,抹面应分层压实。
(8)井壁抹面应密实平整,不得有空鼓、裂缝等现象,检查井流水槽应平滑、圆滑、光洁。
(9)底板与井室、井室与盖板之间的拼缝,水泥砂浆应填塞严密,抹角光滑平整。
4. 雨水口砌筑安全要点(1)雨水口的位置及深度应符合设计要求。
(2)开挖雨水口槽及雨水管支管槽,两侧宜留出300~500mm的施工宽度。
(3)槽底应夯实并及时浇筑混凝土基础。
(4)采用预制雨水口时,基础顶面宜铺设20~30mm厚的砂垫层。
(5)管端面在雨水口内的露出长度,不得大于20mm,管端面应完整无破损。
(6)砌筑时,灰浆应饱满,随砌、随勾缝,抹面应压实。
(7)雨水口底部应用水泥砂浆填塞严密。
检查井砌筑安全技术交底检查井砌筑安全技术交底为了确保检查井砌筑工程的顺利进行,并保证施工过程中的安全性,我们需要进行检查井砌筑安全技术的交底。
本文将详细介绍检查井砌筑的相关安全技术措施,以确保每个施工人员都能正确操作,避免事故发生。
1.施工现场准备在进行检查井砌筑之前,我们需要进行施工现场的准备工作。
首先,要确保施工现场的地基坚实、平整,并清理干净杂物,防止发生意外。
其次,确保施工现场的周围没有危险物品和人员经过,以免造成伤害。
最后,在施工现场设置合适的安全警示标志,提醒工人注意安全。
2.用具材料准备在检查井砌筑之前,需要对所需的用具和材料进行准备。
检查井砌筑一般需要用到水泥、砂子、石头等材料,以及高强度的砌筑工具。
在使用和搬运这些材料时,需要注意以下几点:首先,要确保材料质量合格,不可使用过期或劣质的材料。
其次,要正确使用工具,避免造成划伤或刺伤等事故。
最后,在使用工具和搬运材料时要注意自身的安全,避免受伤。
3.砌筑过程中的注意事项在进行检查井砌筑时,需要注意以下几点:首先,要严格按照设计要求进行施工,确保砌筑质量。
其次,要注意砌筑过程中的防护措施,如佩戴好安全帽、手套、口罩等。
同时,要注意防止落石和溅水等情况引发的事故。
最后,在砌筑过程中要定期检查施工现场的安全状况,及时清理工地杂物,确保施工环境整洁、安全。
4.高温天气的施工注意事项在高温天气下进行检查井砌筑时,需要特别注意以下几点:首先,要提前做好防暑工作,备好充足的清凉饮品。
其次,避免在中午12点到下午3点这段时间进行施工,因为此时的高温对施工人员的健康有较大影响。
最后,在砌筑现场要提供足够的遮阳设施,确保施工人员有合适的休息和避暑场所。
5.紧急情况处置方法在检查井砌筑过程中,如遇到紧急情况,需要按照以下步骤进行处理:首先,要立即停止施工,确保所有人员的安全。
其次,要及时报告相关部门和上级领导,寻求帮助和支援。
最后,在等待救援的过程中,要做好防护措施,确保施工现场的安全状况。
雨污水检查井砌筑及回填土技术交底
1井基:采用C10混凝土,厚度等于干管管基厚(配合比为1:2:3)体积比
2砖砌体:采用MU10砖M7.5水泥砂浆
(1)砖砌体必须砂浆饱满,灰浆均匀
(2)砌砖提前2天浇水阴砖,严禁干砖上墙,砖与管壁必须有1-2公分立缝用灰塞实,管两下角必须用水泥砂浆塞实塞严
(3)D1350、D1500雨水管发券高为250mm,D800发券高125mm,混凝土盖板XXX为620mm
(4)流槽采用与井墙一次砌筑,雨水检查井:相同直径的管道连接时,流槽顶与管中心平,不同直径的管道连接时,流槽顶与小管中心平,污水检查井
(5)井外观必须横平竖直
3铁爬梯安放
(1)盖板下120mm设一控制踏步,以此控制踏步向井筒及井室按36毫米距离,水平净距150毫米XX设置踏步及脚窝,起点踏步控制在井盖下230毫米
(2)当D≥1500时,流槽设脚窝D<1500时不设脚窝
4抹面
(1)采用1:2(体积比)防水水泥砂浆抹面厚20mm(雨水井分二次抹灰XX,污水井分三次抹灰XX)
(2)检查井井壁内外均用防水水泥砂浆抹面,抹至检查井顶部
(3)必须用。
1.1 一般规定1.1 砌筑检查井安装前应做好相应的交底工作。
1.2 砌筑检查井安装前应进行检查产品进场检验:砌筑检查井的井座、井筒、配件、井盖及密封材料进场后均应按国家和行业有关砌筑检查井产品标准进行检查,检查工程主要为环刚度、环柔性和抗冲击性。
砌筑检查井的内外外表应光滑平整,无气泡、变形、裂口、脱皮和明显的痕纹、凹陷,且色泽根本一致,接口完好,无破损变形。
砌筑检查井的规格尺寸均应符合设计施工图的要求,并应根据砌筑检查井的编号进行核实,砌筑检查井产品合格证格式见附录E。
砌筑检查井尺寸偏差应符合表1.2.4的规定。
对外观质量不符合要求的检查井,不得使用。
表1.2.4 砌筑检查井允许偏差〔mm〕井筒内径高度 孔口直径垂直度 偏转角+10,-15 ±20 +10,-15 ≤2% ±2°砌筑检查井在装卸、运输、堆放时,应轻抬轻放,不得抛摔或受剧烈撞击,严禁拖拉。
砌筑检查井应存放在通风良好、温度低于40摄氏度的房库内,不宜露天存放。
如须露天临时存放时,应有遮盖,尽量防止爆晒和雨淋。
不得与油类、酸、碱、盐等其他化学物质接触,注意防火平安,远离热源。
1.3 砌筑检查井安装应编制详细的施工组织方案,方案应包括施工方法、主要机械设备配置、施工质量和平安措施等内容。
2.1 井坑2.1 井坑开挖应与管沟同时开挖,开挖时井座主管道应与管沟中的管道在同一轴线上;2.2 井坑开挖应根据选用的规格,考虑井座主管线偏置因素,偏置端的坑壁应与管沟齐平;2.3 有沉泥室的雨水检查井井坑应根据选用的规格局部开挖沉泥室坑;2.4 井坑边坡应与管沟边坡一致, 施工时应根据地质条件放坡开挖或采取支护措施,确保施工平安。
2.5 井坑开挖时,不得扰动基土超挖,如基土受到扰动,那么应按现行国家标准【给水排水管道工程施工及验收标准】GB50268的有关规定,根据基土土质采取弥补措施;2.6 井坑人工开挖时,临时堆土或施加其它荷载不得影响井坑的稳定性,堆土高度及其距井坑边缘的距离按相关施工标准执行。
启东江海产业园道路及配套工程经二路K0+221~K1+217段
雨水检查井砌筑技术交底
交底单位名称:中铁四局集团江海产业园道路一标项目经理部编号:
工程名称启东江海产业园道路及配套工程经二路K0+221~K1+217段排水工程
设计文件图号中国江海产业园启动区道路及配套工程施工图设计(一标段道路工程)施工部位经二路K0+221~K1+217段
交底日期2014年5月8日
1、技术交底范围
本交底适用于经二路K0+221~K+217段雨水检查井砌筑。
2、设计情况
经二路K0+221~K1+217段雨水检查井均为方形检查井,检查井的高度均大于2米。
3、开始施工的条件及施工准备工作
挖掘机、铲车、砂浆搅拌机性能检查良好,道路桩线明确。
4、施工工艺
4.1施工顺序
测量放样→材料检查→底板安装→检查井砌筑
4.2各工序技术要点
1)测量放样
测量出检查井的桩点,并且复测基坑的标高,符合设计标高后方可砌筑。
2)材料检查
砌筑之前需要检查混凝土底板是否有开裂露筋等现象,残次品全部清除出场,砖块是否符合规范的要求,水泥、砂必须有厂家出具的合格证,以及实验室出具的的实验报告,检查合格后才能使用。
3)底板安装
基坑的地步需要填筑20cm的砾石砂,铲车将砾石砂运送至现场,现场人工将砾石砂平整,平整完毕后。
用小型夯机夯实,沿周边逐渐向中心夯实,每次夯实时,均要有1/3搭接到上一次夯实的痕迹上。
如此往复三次,对不能夯机夯实的死角部位,人工将其拍实。
直至所有的砾石砂全部夯实。
砾石砂夯实完成后,安装混凝土底板,混凝土底板采用挖掘机吊装,吊装时必须保证基坑内无人,吊装完成后进行安装,挖掘机调整底板的位置,直至达到设计的
4)检查井砌筑
1)井室砌筑:砌砖前必须检查基础尺寸、高程及砼强度,与砼基础相接的砌筑面先清扫并用水冲刷干净,砖必须用水浸泡。
砖砌体一般采用一顺一丁或三顺一丁的砌法,最下一皮和最上一皮砖必须采用丁砖砌筑。
砌筑时砂浆必须满铺满挤,灰缝不得有竖向通缝,水平灰缝10毫米,误差不大于2毫米。
砌筑时应随砌筑随检查尺寸,当需要收口时,每次收进不大于3cm,如三面收进,每次最大部分不大于5cm。
随砌随将挤出的砂浆刮平,以便井室内墙,抹面砂浆采用1:2防水水泥砂浆,厚20毫米,分层压实。
支管与井壁接触处应用砂浆抹满,不得漏水,预留管口须用砂浆砌筑封口抹平。
2)流槽:检查井的流槽在井壁管顶以下即行砌筑。
流槽表面用砂浆分层压实抹光,流槽高度与下游管内顶齐平。
3)拱旋:检查井接入口,管顶必须要砌砖旋加固。
拱旋高度为125毫米。
灰缝凹面取5-8毫米。
4)砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
5)砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等级砂浆砌筑封口抹平。
6)当砖砌井身不能一次砌完,在二次接高时,应将原砖面得泥土杂物清理干净,再用水清洗砖面并浸透。
5、质量标准
1)井壁不得有通缝、瞎缝,必须保证灰缝砂浆饱满、平整,抹面压光,不得有空鼓、裂缝等现象。
2)流槽平顺、圆滑。
3)盖板尺寸及留孔位置正确,压墙缝整齐。
4)爬梯安装牢固、位置正确。
6、安全、环保、文明施工措施
1)进入施工现场必须正确佩戴安全帽;
2)严格按照施工规范和安全操作规程施工,在作业地点挂警告牌,严禁违章操作,野蛮施工。
3)建立环保体系,明确到人,施工现场设专人负责卫生及环保工作。
1000*1000雨水检查井示意图。
