贵州渝能矿业有限责任公司煤矿建设项目竣工验收程序规范二〇一×年×月×日目录一、重点煤矿建设主要验收项目 (4)二、单位工程验收 (7)(一)资料部分--------------------------------------------------------- 7(二)验收程序:------------------------------------------------------- 9三、专项验收 (17)(一)消防设施验收---------------------------------------------------- 17(二)职业病防护设施验收---------------------------------------------- 17一、主要依据:----------------------------------------- 17二、申请人须提交的材料: ------------------------------- 17三、办理程序(核准项目省级验收由省卫生厅组织)---------- 18四、现场验收工作程序----------------------------------- 18(三)水土保持设施验收-------------------------------------------------- 22一、主要依据------------------------------------------- 22二、申请人须提交的主要材料 ----------------------------- 22三、办理程序------------------------------------------- 23四、现场验收工作程序----------------------------------- 23(四)环境保护设施验收-------------------------------------------------- 27一、主要依据------------------------------------------- 27二、申请人须提交的主要材料(报件份数:纸质1套):------- 27三、办理程序------------------------------------------- 27四、现场验收工作程序----------------------------------- 27(五)档案验收-------------------------------------------------------- 28一、主要依据------------------------------------------- 28二、申请人须提交的材料(报件份数:纸质1套):----------- 29三、办理程序(省内以上核准项目验收材料直接上报省档案局) 29四、现场验收工作程序----------------------------------- 29四、联合试运转验收 (33)五、质量认证 (36)(一)单项工程(建设项目)质量监督申请书------------------------------ 36(二)单位工程质量监督注册登记---------------------------------------- 44六、安全设施条件及《安全生产许可证》颁证验收 (66)煤矿建设项目安全设施及条件-------------------------------------------- 66煤矿安全验收评价所需资料目录------------------------------------------ 71煤矿验收应提供的机电管理基础资料目录---------------------------------- 78《安全生产许可证》申办与颁证--------------------------------------------- 81七、项目竣工综合验收 (89)煤矿建设项目竣工综合验收程序------------------------------------------ 89一、建设项目竣工验收范围---------------------------------------------- 90二、煤矿建设项目竣工验收基本条件-------------------------------------- 90三、煤矿建设项目竣工验收程序------------------------------------------ 91四、监督管理---------------------------------------------------------- 91八、《煤炭生产许可证》颁证验收 (93)附件一 (130)一、建设单位程序文件归档资料----------------------------------------- 130二、勘察单位勘察文件归档资料----------------------------------------- 133三、设计单位设计文件归档资料----------------------------------------- 134四、监理单位监理资料归档资料----------------------------------------- 134煤矿建设工程施工资料编制要求----------------------------------------- 136附件二 (144)煤矿建设项目竣工验收管理办法----------------------------------------- 144附件三 (149)关于加强煤炭建设项目管理的通知--------------------------------------- 149附件四: (154)国家煤矿安全监察局关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知------------------------------------------------------------------- 154附件五煤矿井巷单位工程竣工资料范本 (160)质量管理资料--------------------------------------------------------- 165一、重点煤矿建设主要验收项目重点煤矿建设项目主要验收分为:1、单位工程竣工验收(分矿建、土建、机电安装三个专业)2、安全质量标准化验收根据新的要求,进入联合试运转前还要进行安全质量标准化验收,且必须达三级及以上标准,通风、瓦斯防治专业必须达到二级及以上标准。

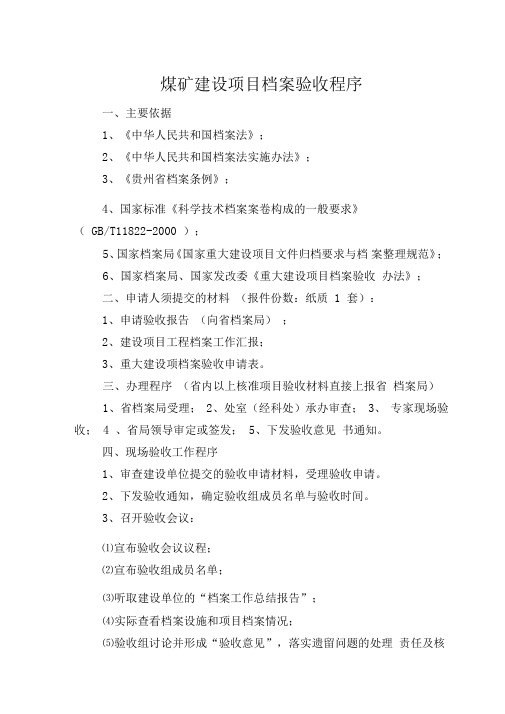

煤矿建设项目档案验收程序一、主要依据1、《中华人民共和国档案法》;2、《中华人民共和国档案法实施办法》;3、《贵州省档案条例》;4、国家标准《科学技术档案案卷构成的一般要求》(GB/T11822-2000 );5、国家档案局《国家重大建设项目文件归档要求与档案整理规范》;6、国家档案局、国家发改委《重大建设项目档案验收办法》;二、申请人须提交的材料(报件份数:纸质1 套):1、申请验收报告(向省档案局);2、建设项目工程档案工作汇报;3、重大建设项档案验收申请表。
三、办理程序(省内以上核准项目验收材料直接上报省档案局)1、省档案局受理;2、处室(经科处)承办审查;3、专家现场验收;4 、省局领导审定或签发;5、下发验收意见书通知。
四、现场验收工作程序1、审查建设单位提交的验收申请材料,受理验收申请。
2、下发验收通知,确定验收组成员名单与验收时间。
3、召开验收会议:⑴宣布验收会议议程;⑵宣布验收组成员名单;⑶听取建设单位的“档案工作总结报告”;⑷实际查看档案设施和项目档案情况;⑸验收组讨论并形成“验收意见”,落实遗留问题的处理责任及核查单位;⑹宣布项目档案“验收意见”;⑺验收组成员在“验收意见”上签字。
重大建设项目档案验收申请表煤矿建设项目档案资料管理要求根据国家档案局、国家计委印发的《关于建设工程项目档案资料验收、管理办法的通知》规定,必须认真做好建设工程项目的档案资料管理工作,充分发挥档案资料在工程建设、生产管理、工程维护和改、扩建中的作用,按照统一领导,统一管理档案的原则,确保工程项目档案的完整、齐全、准确、系统和有效利用,对煤矿建设项目档案具体要求如下:一、工程项目文件材料要求按进程分阶段收集归档,保持其完整性。
(一)、要求工程项目前期归档的材料包括:1、工程项目立项建议书及批复;2、可行性研究报告书及批复;3、项目评估意见;4、工程项目环评大纲;5、环境影响评价报告书及批复;6、劳动、安全、卫生评价报告书及批复;7、初步设计及施工图设计委托书、合同;8、工程监理委托书、合同;9、有关工程项目的协议、合同、委托书;10、工程地质、水文地质、工程占地、征地(购地)等关于工程项目的各种许可证及拆迁工作的各种原始材料等。

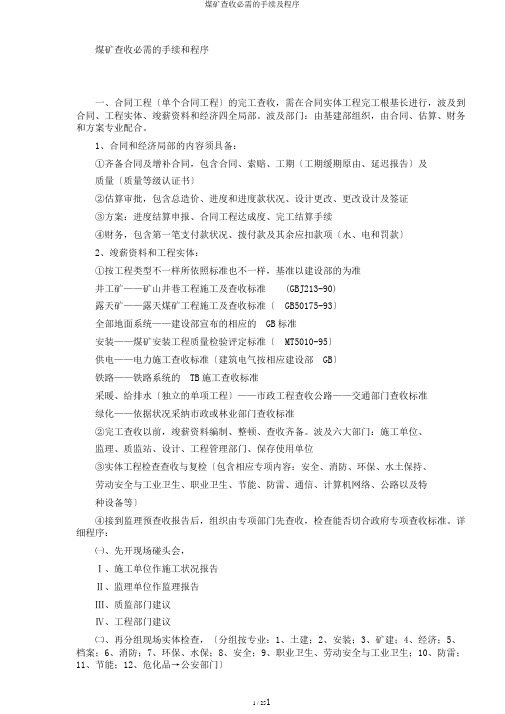

煤矿查收必需的手续和程序一、合同工程〔单个合同工程〕的完工查收,需在合同实体工程完工根基长进行,波及到合同、工程实体、竣薪资料和经济四全局部。
波及部门:由基建部组织,由合同、估算、财务和方案专业配合。
1、合同和经济局部的内容须具备:①齐备合同及增补合同,包含合同、索赔、工期〔工期缓期原由、延迟报告〕及质量〔质量等级认证书〕②估算审批,包含总造价、进度和进度款状况、设计更改、更改设计及签证③方案:进度结算申报、合同工程达成度、完工结算手续④财务,包含第一笔支付款状况、拨付款及其余应扣款项〔水、电和罚款〕2、竣薪资料和工程实体:①按工程类型不一样所依照标准也不一样,基准以建设部的为准井工矿——矿山井巷工程施工及查收标准(GBJ213-90)露天矿——露天煤矿工程施工及查收标准〔GB50175-93〕全部地面系统——建设部宣布的相应的GB标准安装——煤矿安装工程质量检验评定标准〔MT5010-95〕供电——电力施工查收标准〔建筑电气按相应建设部GB〕铁路——铁路系统的TB施工查收标准采暖、给排水〔独立的单项工程〕——市政工程查收公路——交通部门查收标准绿化——依据状况采纳市政或林业部门查收标准②完工查收以前,竣薪资料编制、整顿、查收齐备。
波及六大部门:施工单位、监理、质监站、设计、工程管理部门、保存使用单位③实体工程检查查收与复检〔包含相应专项内容:安全、消防、环保、水土保持、劳动安全与工业卫生、职业卫生、节能、防雷、通信、计算机网络、公路以及特种设备等〕④接到监理预查收报告后,组织由专项部门先查收,检查能否切合政府专项查收标准。
详细程序:㈠、先开现场碰头会,Ⅰ、施工单位作施工状况报告Ⅱ、监理单位作监理报告Ⅲ、质监部门建议Ⅳ、工程部门建议㈡、再分组现场实体检查,〔分组按专业:1、土建;2、安装;3、矿建;4、经济;5、档案;6、消防;7、环保、水保;8、安全;9、职业卫生、劳动安全与工业卫生;10、防雷;11、节能;12、危化品→公安部门〕㈢、检查后每组提交问题清单,安排施工整顿,整顿完成后复验。

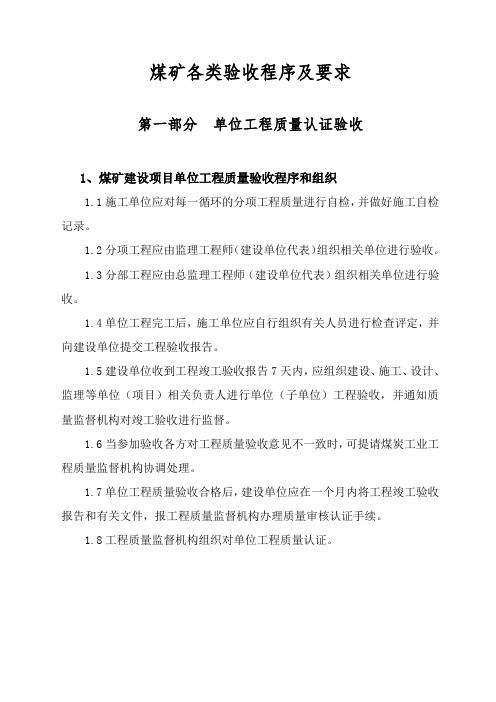

煤矿各类验收程序及要求第一部分单位工程质量认证验收1、煤矿建设项目单位工程质量验收程序和组织1.1施工单位应对每一循环的分项工程质量进行自检,并做好施工自检记录。
1.2分项工程应由监理工程师(建设单位代表)组织相关单位进行验收。
1.3分部工程应由总监理工程师(建设单位代表)组织相关单位进行验收。
1.4单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程验收报告。
1.5建设单位收到工程竣工验收报告7天内,应组织建设、施工、设计、监理等单位(项目)相关负责人进行单位(子单位)工程验收,并通知质量监督机构对竣工验收进行监督。
1.6当参加验收各方对工程质量验收意见不一致时,可提请煤炭工业工程质量监督机构协调处理。
1.7单位工程质量验收合格后,建设单位应在一个月内将工程竣工验收报告和有关文件,报工程质量监督机构办理质量审核认证手续。
1.8工程质量监督机构组织对单位工程质量认证。
附件1 基本情况附件2 单位工程质量监督登记表附件3建设工程质量保证体系审查表监督工程师:年月日1、本表建设单位组织填写,一式四份,在办理监督登记时报质监站一份。
2、单位工程在设计、监理、施工等单位及人员相同时,本表可只填一式四份,但必须附单位工程。
附件4 建设工程质量整改通知单质监( )改字第号1、先整改后施工;2、以上问题需在日内填写整改情况记录由建设、监理、施工单位确认签字后报我站。
煤炭工业建设工程质量监督站签字人:通知单接受人签字:年月日注:本表由质监站项目监督工程师填写后存档一份。
附件5建设工程质量监督记录项目监督工程师:记录人:注:本表由质监站项目监督工程师填写后存档一份。
附件6工程质量事故报告施工企业负责人:填报人:填报日期:备注:按照国家建设行政主管部门规定上报,且报质监站一份。
附件7单位工程(子单位工程)工程质量验收记录备注:此表由施工单位填写,验收结论由监理(建设)单位填写,综合结论由参加验收各方共同商定,由建设单位填写,应对工程质量是否符合设计和规范要求及总体水平做出评价,各参加单位及人员盖章签字后报质监站。
矿山项目竣工验收流程一、准备阶段。
这就像是要去参加一场大考试之前的复习一样。
施工单位得把自己做的那些工程资料都整理得妥妥当当的。
比如说工程竣工报告得写得明明白白,把这个矿山项目从开始到结束的过程,都像讲故事一样说清楚,哪里挖了矿,怎么挖的,用了啥设备,都得写上。
还有施工过程中的各种记录,像质量检验的记录呀,安全管理的记录之类的,这些就像是考试时候的小抄一样,是证明自己做得好的证据呢。
设计单位也不能闲着呀,要拿出设计文件,这可是整个矿山项目最初的蓝图。
得看看实际做出来的和当初设计的有没有走样,要是偏差太大,那可不行。
就像你按照菜谱做菜,最后做出来的东西和菜谱上的照片完全不一样,那肯定是有问题的啦。
监理单位也得把监理报告准备好,这个报告就像是一个裁判打分后的总结。
监理在整个施工过程中可是一直在旁边盯着的,哪里做得好,哪里有点小毛病,都得在报告里体现出来。
这时候监理就像是一个特别严格的老师,施工单位哪里做错了就得指出来。
二、初步验收。
当这些资料都准备好了,就可以进行初步验收啦。
这时候就像是一个小彩排,先在内部看看有没有大问题。
由建设单位组织施工、设计、监理等单位一起,大家就像一群小伙伴聚在一起检查作业一样。
先到矿山项目的实地去走走看看,那些挖矿的设备是不是安装得稳稳当当的,矿山的道路是不是修得安全又方便,还有那些开采出来的矿石堆放得是否合理之类的。
然后再回来看看那些准备好的资料是不是齐全,有没有错误或者遗漏的地方。
要是发现了问题,可不能藏着掖着,就像脸上有脏东西得赶紧擦干净一样,马上让相关单位去整改。
三、正式验收。
经过初步验收的整改之后,如果没什么大问题了,就可以进行正式验收啦。
这时候就像一场盛大的毕业典礼一样。
会有相关的政府部门或者专家团队过来检查。
这些专家可都是这个行业里的大佬呢,他们看问题的眼光可犀利了。
他们会从各个方面去检查这个矿山项目,从环保方面,看看挖矿有没有对周围的环境造成太大的污染,有没有按照规定处理废水、废渣之类的;从安全方面,看看矿山里面的安全设施是不是齐全,矿工们在里面工作是不是足够安全;从工程质量方面,就像检查一座大楼的质量一样,看看矿山的结构是不是稳固,开采的技术是否合理等等。
煤矿竣工验收程序手册-环保设施验收(大全)第一篇:煤矿竣工验收程序手册-环保设施验收(大全)煤矿建设项目竣工环境保护验收程序一、主要依据1、《中华人民共和国环境保护法》;2、《中华人民共和国环境保护实施条例》;3、《建设项目环境保护管理条例》;4、《建设项目竣工环境保护验收管理办法》。
二、申请人须提交的主要材料(报件份数:纸质1套):1、申请验收报告(表)(向审批该项目环境影响评价文件的环境保护行政主管部门申请);2、建设项目“三同时”执行情况报告并附环境保护验收报告(表)(有资质的中介机构出具);3、建设项目环境影响报告书(表)(有资质的中介机构出具);4、建设项目环境影响报告书(表)批复文件。
三、办理程序1、向审批该项目环境影响评价文件的环境保护行政主管部门提交《建设项目环境保护设施验收申请报告(表)》及相关文件资料;2、验收组组织现场检查验收;3、环境保护行政主管部门审查后,作出审查决定;4、下发批文四、现场验收工作程序1、审查建设单位提交的验收申请材料,受理验收申请。
2、听取技术评估机构的技术评估汇报,确定行政验收时间。
3、召开预备会议,听取建设单位有关验收准备情况汇报,确定验收组成员名单。
4、现场检查环保设施及其运行情况。
5、查阅有关资料。
6、召开验收会议:⑴宣布验收会议议程;⑵宣布验收组成员名单;⑶观看工程的声像资料;⑷听取建设单位的“三同时”执行情况报告;⑸听取验收调查单位的“验收调查报告”;⑹听取评估单位的“评估报告”;⑺会议质询;⑻验收组讨论并形成“验收意见”,落实遗留问题的处理责任及核查单位;⑼宣布环保设施竣工的“验收意见”;⑽ 验收组成员在“验收意见”上签字。
第二篇:煤矿竣工验收程序手册-5部分水土保持设施验收五、水土保持设施验收煤矿项目取水工程或者设施验收程序一、主要依据1、《中华人民共和国水法》2、《取水许可和水资源费征收管理条例》;3、《取水许可管理办法》。
二、申请人须提交的主要材料(一)项目建设的批准或核准文件;(二)取水许可批准文件;(三)营业执照复印件(四)取水工程或者设施验收报告,其主要内容包括:1、建设项目概况及取退水基本情况;2、取退水计量设施安装简介;3、取水许可申请手续办理情况;4、取退水设施建设及试运行情况;5、试运行期间的取水、退水监测情况及矿井水处理设施的建设、运行情况报告及水质监测资料;6、水资源保护措施的落实情况;7、节水措施落实情况;8、实际运行对第三方造成的影响及补偿落实情况。
采矿竣工验收流程采矿竣工验收可是个挺复杂但又超级重要的事儿呢!一、准备工作。
咱先得把各种资料整理得妥妥当当的。
比如说采矿许可证,这可是采矿的“身份证”,没有它可不行。
还有地质勘查报告,这就像是采矿的“地图”,告诉咱们哪里有矿,矿的情况是啥样的。
开采设计方案也得准备好,这就好比是采矿的“作战计划”,怎么开采,从哪儿开始,都得在这方案里写清楚。
安全设施设计审查意见书也不能少,毕竟安全可是重中之重啊,就像咱们出门得把钥匙带好一样重要。
这些资料都要仔仔细细地核对,缺了哪一个都可能让竣工验收卡壳呢。
二、初步自查。
在正式迎接验收之前,咱们得自己先检查检查。
就像考试之前自己先做个小测验一样。
先看看采矿的现场,开采的范围是不是按照设计来的,有没有越界开采的情况。
要是越界开采了,那可就麻烦大了,就像在别人家院子里乱挖东西一样不道德还违法呢。
再看看安全设施,像通风设备啊,是不是正常运行的。
要是通风不好,矿井里就像个大蒸笼,又闷又危险,工人在里面可就遭罪了。
还有排水系统,要是排水不行,矿井里积水了,那可就成小池塘了,采矿工作根本没法进行。
三、正式申请验收。
等咱们自己觉得准备得差不多了,就可以向相关部门申请验收啦。
这个时候就像是要参加一场盛大的比赛,得把自己最好的状态展现出来。
要填写申请表,把采矿项目的各种信息都准确地填上去,可不能马虎。
就像填自己的个人信息一样,一个小错误都可能带来大麻烦。
然后把之前准备好的资料一并交上去,就像把自己的宝贝都拿出来给别人看一样,心里还怪紧张的呢。
四、验收过程。
相关部门的专家们就会来实地检查啦。
他们可都是很专业的,就像一群超级英雄来检查咱们的采矿工程。
他们会先检查资料,看看资料全不全,准不准。
要是发现资料有问题,就像发现衣服上有个破洞一样,肯定得让咱们补上。
然后就是现场检查,他们会到矿井里去看看,检查开采的设备是不是合格,运行得是不是正常。
这时候咱们就得像个乖学生一样,专家问啥咱们就好好回答啥。
煤矿建设项目竣工验收程序手册目录一、煤矿建设项目主要验收工作程序框图 (1)二、单位工程验收 (2)1、煤矿建设项目单位工程质量验收程序和组织 (2)2、基本情况 (3)3、单位工程质量监督登记表 (4)4、建设工程质量保证体系审查表 (5)5、建设工程质量整改通知单 (6)6、建设工程质量监督记录 (7)7、工程质量事故报告 (8)8、单位工程(子单位工程)工程质量验收记录 (9)9、单位工程竣工验收证书 (10)10、单位工程质量认证申请书 (14)11、单位工程质量认证书 (16)三、消防设施验收1、煤矿建设项目消防设施验收程序 (19)2、建筑消防设计防火审核申报表 (20)四、劳动卫生设施验收1、煤矿建设项目劳动工业卫生验收程序 (24)2、建设项目职业病危害控制效果评价应收集的主要资料 (25)五、水土保持设施验收1、煤矿建设项目水土保持设施验收程序 (27)2、煤矿建设项目水土保持设施验收应提供的资料目录 (29)3、煤矿建设项目水土保持设施验收备查资料目录 (30)六、环境保护设施验收1、煤矿建设项目环境保护设施验收程序 (31)七、档案验收1、煤矿建设项目档案验收程序 (33)2、重大建设项目档案验收申请表 (35)3、煤矿建设项目档案资料管理要求 (36)八、单项工程质量认证1、煤矿建设项目单项工程质量认证程序 (40)2、煤炭工业建设工程质量监督工作规则 (42)3、煤炭工业建设工程质量认证办法 (55)4、单项工程质量认证书 (60)九、安全设施验收1、煤矿建设项目安全设施及条件验收程序 (69)2、煤矿建设工程安全设施设计申请验收表 (72)3、煤矿安全验收评价所需资料目录 (74)4、煤矿验收应提供的机电管理基础资料目录 (81)5、煤矿验收应提供的机电部分现场备查资料目录 (84)十、《安全生产许可证》申办与颁证1、煤矿建设项目申办《安全生产许可证》程序 (85)2、煤矿企业《安全生产许可证》申请书………………………88十一、《煤炭生产许可证》现场复核1、《煤炭生产许可证》现场复核(30万吨/年及以下) (92)2、《煤炭生产许可证》现场复核(30万吨/年以上) (117)十二、项目竣工综合验收1、煤矿建设项目竣工综合验收程序 (121)2、煤矿申请竣工综合验收的相关要求 (122)3、申请验收报告主要附件明细 (125)十三、《煤炭生产许可证》颁证验收1、《煤炭生产许可证》颁证验收程序 (127)2、《煤炭生产许可证》申请表 (129)十四、附件1、关于加强煤炭建设项目管理的通知(发改能源[2006]1039号)2、国家煤矿安全监察局关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知(煤安监监察[2007]44号)3、煤矿建设项目联合试生产报告主要内容。
档案验收
煤矿建设工程档案验收程序
一、主要依据
1、【中华人民共和国档案法】;
2、【中华人民共和国档案法实施方法】;
3、【××省档案条例】;
4、国家标准【科学技术档案案卷构成的一般要求】〔GB/T11822-2000〕;
5、国家档案局【国家重大建设工程文件归档要求与档案整理标准】;
6、国家档案局、国家发改委【重大建设工程档案验收方法】;
7、××省档案局、××省开展和改革委员会、××省经济贸易委员会【××省〈重点建设工程档案验收方法〉实施细那么】
二、申请人须提交的材料〔报件份数:纸质1套〕:
1、申请验收报告〔向省档案局〕;
2、建设工程工程档案工作汇报;
3、重大建设项档案验收申请表。
三、办理程序〔省内以上核准工程验收材料直接上报省档案局〕
1、省档案局受理;
2、处室〔经科处〕承办审查;
3、专家现场验收;
4、省局领导审定或签发;
5、下发验收意见书通知。
四、现场验收工作程序
1、审查建设单位提交的验收申请材料,受理验收申请。
2、下发验收通知,确定验收组成员名单与验收时间。
3、召开验收会议:
⑴宣布验收会议议程;
⑵宣布验收组成员名单;
⑶听取建设单位的“档案工作总结报告〞;
⑷实际查看档案设施和工程档案情况;
⑸验收组讨论并形成“验收意见〞,落实遗留问题的处理责任及核查单位;
⑹宣布工程档案“验收意见〞;
⑺验收组成员在“验收意见〞上签字。
重大建设工程档案验收申请表
煤矿建设工程档案资料管理要求
根据国家档案局、国家计委印发的【关于建设工程工程档案资料验收、管理方法的通知】规定,必须认真做好建设工程工程的档案资料管理工作,充分发挥档案资料在工程建设、生产管理、工程维护和改、扩建中的作用,按照统一领导,统一管理档案的原那么,确保工程工程档案的完整、齐全、准确、系统和有效利用,对煤矿建设工程档案具体要求如下:
一、工程工程文件材料要求按进程分阶段收集归档,保持其完整性。
〔一〕、要求工程工程前期归档的材料包括:
1、工程工程立项建议书及批复;
2、可行性研究报告书及批复;
3、工程评估意见;
4、工程工程环评大纲;
5、环境影响评价报告书及批复;
6、劳动、平安、卫生评价报告书及批复;
7、初步设计及施工图设计委托书、合同;
8、工程监理委托书、合同;
9、有关工程工程的协议、合同、委托书;
10、工程地质、水文地质、工程占地、征地(购地)等关于工程工程的各种许可证及拆迁工作的各种原始材料等。
〔二〕、要求工程工程设计阶段归档的材料包括:
总体规划设计、初步设计及批复、初步设计审查、技术设计(扩大初步设计)、优化设计等。
〔三〕、要求工程工程施工阶段归档的材料包括:
1、工程施工招标、投标文件;
2、工程承包合同、协议;
3、工程开工报告、施工技术要求、工程图纸会审记录、技术交底资料、施工组织措施、隐蔽工程记录、分局部项工程施工质量检查记录;
4、工程用主要原材料出厂证明、质量鉴定、试验报告;
5、工程设计变更;
6、工程交工验收记录;
7、工程施工总结;
8、工程财务概算(预算)等。
〔四〕、要求工程工程设备、仪器安装阶段归档的材料包括:
1、有关进场设备仪器及各类设备仪器购置(含购置报告、设备出厂合格证、操作、维护说明书、开箱记录、随机图纸、调试记录等随机资料)的文件材料;
2、设备安装、调试记录;
3、安装施工记录、质量检查记录、焊接试验记录、探伤检验记录、强度、密闭试验报告、设备仪器安装系统调试记录等。
〔五〕、工程工程的涉外文件材料包括:
1、有关工程工程涉外的询价、报价、投标、合同、协议、议向书、洽谈记录、工作备忘录;
2、围绕工程建设出外考察收集的材料、设计过程有关来往电函、设备;
3、原材料到货开箱验收记录、商检和设备储运材料记录、厂家现场技术人员提供的文件材料等。
〔六〕、要求工程竣工验收阶段归档的材料包括:
1、工程竣工验收报告、竣工图;
2、工程财务决算材料;
3、工程质量评审材料;
4、工程现场验收记录;
5、工程监理文件材料;
6、工程竣工验收鉴定书;
7、工程质量评定材料等。
〔七〕、要求围绕工程工程所产生的录音带、录像带、照片、计算机软盘及实物档案等。
二、对归档文件材料质量和标准的要求。
1、竣工图应逐张加盖竣工图章。
根据中华人民共和国国家标准【建设工程文件归档整理标准】规定,竣工图章内容包括:竣工图字样、施工单位名称、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。
图章规格尺寸为80mm×60mm(如下图)。
做到图物相符,技术数据准确可靠,签字手续完备。
2、归档的文件材料要字迹清楚,图面整洁、清晰,不得使用铅笔、圆珠笔、纯蓝墨水等易退色的书写材料书写、绘制,复印件中有公章的必须加盖红色印章。
三、对档案管理人员的要求。
根据工程工程的专业性、成套性和实效性的特点,要求档案管理人员要了解工程工程的生产工艺和工程建设进程,对所形成的文件材料,做到随时随地的跟踪收集。
从开工典礼到竣工验收所形成的具有保存价值的、有依据性的、起法律凭证作用的文字材料、图表、计算材料、声像材料等都应及时收集归档,并参加设备到货的开箱验收工作。
四、对施工单位和监理单位的要求。
工程工程应本着“谁施工、谁管理、谁负责〞的原那么,各单位工程的档案资料由施工单位负责整理,在工程施工的同时收集整理,建立工程档案资料,待工程工程竣工验收时,一并验收工程资料及竣工档案文件材料,并由档案人员参加。
验收后由施工单位将竣工档案资料移交建设单位,形成一套完整的工程工程档案。
监理单位应积极发挥其监理职能,协助建设单位监督、检查各单位工程文件材料的形成、积累和立卷归档工作。
监理文件在工程竣工
验收时一并整理归档,并交建设单位一套完套的工程监理资料。
单位为毫米。
