基坑专项施工方案的主要内容和审查要点
- 格式:doc
- 大小:22.50 KB
- 文档页数:4
深基坑专项设计施工方案审查要点
一、专项设计方案审查要点
1、提交资料
1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容
二、专项施工方案审查要点
1、提交资料
1)施工组织设计(方案)报审表。
原件,必须有项目监理机构章,项目总监理工程师签字及注册章。
2)基坑支护设计文件。
复印件,已通过专家论证审查与设计文件同时送审时可免。
3)周边环境示意图(含规划红线,周边建、构筑物,道路,地下管线图、地下障碍物等)。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
4)经施工图审机构审查合格的在基坑开挖2倍深度范围内的工程地质勘察报告。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
5)专项施工方案。
原件,加盖施工单位公章(如属分包的,应加盖总承包单位公章),评审完毕后退还1份给施工单位。
6)建设单位委托的具备相应资质的第三方提交的对基坑工程现场监测方案。
7)施工单位提交的应急救援预案。
2、审查内容:。
深基坑工程专项施工方案的主要内容一、前期筹备阶段在深基坑工程施工前期,需要进行充分的前期筹备工作,包括但不限于:•土质勘察:对工程所在地的土质进行详细勘察,了解地质情况,为后续施工提供依据。
•设计方案审核:对深基坑工程的设计方案进行审核,确保方案符合施工要求。
•材料准备:准备所需的施工材料和设备,确保施工进展顺利。
二、基坑开挖阶段1. 地面围护结构施工•钢支撑安装:根据设计要求安装钢支撑,确保基坑的稳定性。
•地下水处理:采取必要措施处理地下水,防止地下水对施工造成影响。
•地面围护:进行地面围护结构的施工,确保基坑周边的安全。
2. 基坑开挖•采用适当的机械设备进行基坑开挖,确保开挖的速度和质量。
•基坑开挖过程中要随时进行监测,确保施工安全。
3. 地下连续墙施工•进行地下连续墙的施工,确保基坑的围护结构完整性。
三、基坑支护阶段1. 地下连续墙支撑•采用适当的支护材料对地下连续墙进行支撑,确保基坑的稳定性。
2. 地下水处理•继续进行地下水处理,确保基坑工程顺利进行。
3. 地下室施工•在地下连续墙支撑的基础上,进行地下室的施工,确保地下室的结构安全。
四、基坑回填与复原阶段1. 基坑回填•对基坑进行回填处理,使其恢复原貌。
2. 围护结构拆除•对围护结构进行拆除,工程完工。
五、总结与建议深基坑工程专项施工方案的执行需要严格执行上述步骤,注重安全和质量,确保工程顺利进行。
同时,在实际施工过程中,应根据实际情况进行调整,并及时总结经验,为日后类似工程提供参考。
以上为深基坑工程专项施工方案的主要内容,希望能够对相关人员在实际工作中有所帮助。
基坑专项施工方案包括哪些内容基坑专项施工方案包括哪些内容随着城市化进程的加速,建筑工程的规模也越来越大,其中涉及到的基坑施工方案的制定显得尤为重要。
基坑专项施工方案是指在基坑施工中,为了保证工程质量和安全,在工程开工前制定的详细施工方案。
它是基坑工程施工的重要组成部分,影响着工程的质量、进度和安全。
本文将从六个方面,详细介绍基坑专项施工方案包括哪些内容。
一、工程概况工程概况是基坑专项施工方案的第一部分,主要包括工程地点、工程范围、工程类型、工程设计单位、监理单位等工程基本信息。
施工方案编制者需要对工程整体情况有一个清晰的了解,这样才能制定出更加具体、实用的基坑专项施工方案。
二、工程条件工程条件是基坑专项施工方案的关键部分,主要包括地下水位、土壤类型、地下管线、建筑物等因素。
在基坑施工中,不同的工程条件会对施工方案产生不同的影响,因此在制定基坑专项施工方案时,必须对工程条件进行详细分析,以便制定出合理的施工方案。
三、施工方法施工方法是基坑专项施工方案的核心内容,主要包括开挖、支护、排水、回填等施工方法。
在制定施工方案时,需要根据工程条件、土体性质等因素,选择合适的施工方法,确保工程的安全、质量和进度。
四、工程安全工程安全是基坑专项施工方案的重要内容,主要包括各类安全措施的具体实施方案。
在基坑施工中,安全问题是最需要关注的问题之一,所以制定基坑专项施工方案时,必须充分考虑工程安全,明确各项安全措施的具体实施方案,确保工人的人身安全。
五、工程质量工程质量是基坑专项施工方案的重要内容,主要包括各项质量控制的具体实施方案。
在基坑施工中,工程质量的要求非常高,因此制定基坑专项施工方案时,必须充分考虑各项质量控制措施的具体实施方案,确保工程质量符合设计要求。
六、工程进度工程进度是基坑专项施工方案的重要内容,主要包括工程进度计划、工期分解和各项进度控制措施。
在基坑施工中,工程进度的要求非常严格,因此制定基坑专项施工方案时,必须充分考虑工程进度的要求,制定出合理的进度计划和进度控制措施,确保工程能够按时完成。

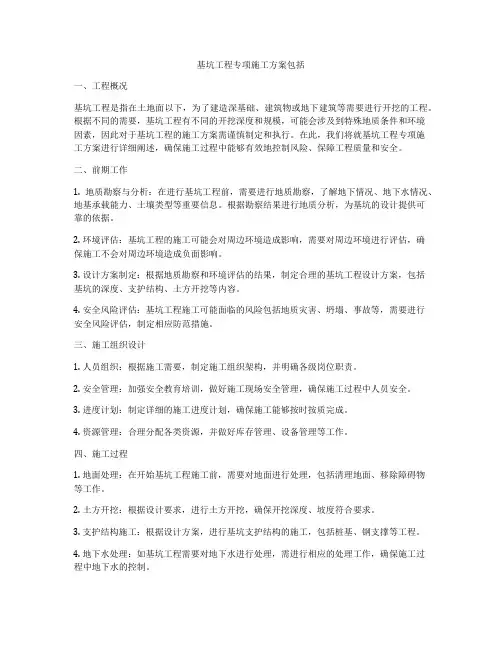

基坑工程专项施工方案包括一、工程概况基坑工程是指在土地面以下,为了建造深基础、建筑物或地下建筑等需要进行开挖的工程。
根据不同的需要,基坑工程有不同的开挖深度和规模,可能会涉及到特殊地质条件和环境因素,因此对于基坑工程的施工方案需谨慎制定和执行。
在此,我们将就基坑工程专项施工方案进行详细阐述,确保施工过程中能够有效地控制风险、保障工程质量和安全。
二、前期工作1. 地质勘察与分析:在进行基坑工程前,需要进行地质勘察,了解地下情况、地下水情况、地基承载能力、土壤类型等重要信息。
根据勘察结果进行地质分析,为基坑的设计提供可靠的依据。
2. 环境评估:基坑工程的施工可能会对周边环境造成影响,需要对周边环境进行评估,确保施工不会对周边环境造成负面影响。
3. 设计方案制定:根据地质勘察和环境评估的结果,制定合理的基坑工程设计方案,包括基坑的深度、支护结构、土方开挖等内容。
4. 安全风险评估:基坑工程施工可能面临的风险包括地质灾害、坍塌、事故等,需要进行安全风险评估,制定相应防范措施。
三、施工组织设计1. 人员组织:根据施工需要,制定施工组织架构,并明确各级岗位职责。
2. 安全管理:加强安全教育培训,做好施工现场安全管理,确保施工过程中人员安全。
3. 进度计划:制定详细的施工进度计划,确保施工能够按时按质完成。
4. 资源管理:合理分配各类资源,并做好库存管理、设备管理等工作。
四、施工过程1. 地面处理:在开始基坑工程施工前,需要对地面进行处理,包括清理地面、移除障碍物等工作。
2. 土方开挖:根据设计要求,进行土方开挖,确保开挖深度、坡度符合要求。
3. 支护结构施工:根据设计方案,进行基坑支护结构的施工,包括桩基、钢支撑等工程。
4. 地下水处理:如基坑工程需要对地下水进行处理,需进行相应的处理工作,确保施工过程中地下水的控制。
5. 基坑排水:对于已有地下水的情况,需要进行排水工作,确保施工场地无积水。
6. 施工安全:在施工过程中,严格遵守安全规定,加强施工现场管理,确保施工人员的安全。

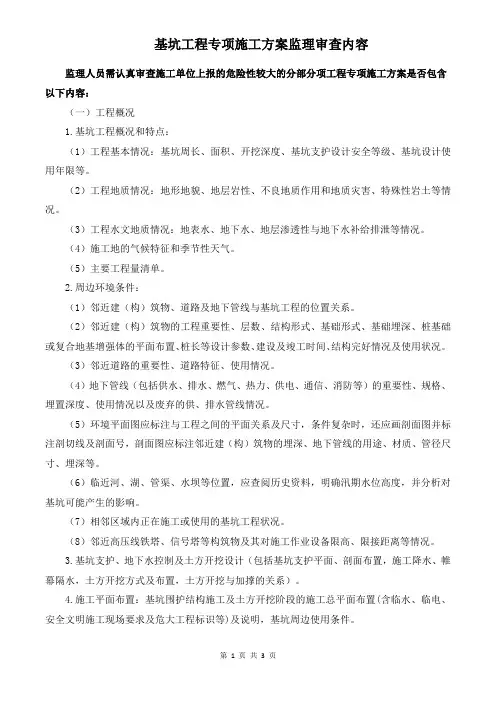

监理人员需认真审查施工单位上报的危险性较大的分部分项工程专项施工方案是否包含以下内容:(一)工程概况1.基坑工程概况和特点:(1)工程基本情况:基坑周长、面积、开挖深度、基坑支护设计安全等级、基坑设计使用年限等。
(2)工程地质情况:地形地貌、地层岩性、不良地质作用和地质灾害、特殊性岩土等情况。
(3)工程水文地质情况:地表水、地下水、地层渗透性与地下水补给排泄等情况。
(4)施工地的气候特征和季节性天气。
(5)主要工程量清单。
2.周边环境条件:(1)邻近建(构)筑物、道路及地下管线与基坑工程的位置关系。
(2)邻近建(构)筑物的工程重要性、层数、结构形式、基础形式、基础埋深、桩基础或复合地基增强体的平面布置、桩长等设计参数、建设及竣工时间、结构完好情况及使用状况。
(3)邻近道路的重要性、道路特征、使用情况。
(4)地下管线(包括供水、排水、燃气、热力、供电、通信、消防等)的重要性、规格、埋置深度、使用情况以及废弃的供、排水管线情况。
(5)环境平面图应标注与工程之间的平面关系及尺寸,条件复杂时,还应画剖面图并标注剖切线及剖面号,剖面图应标注邻近建(构)筑物的埋深、地下管线的用途、材质、管径尺寸、埋深等。
(6)临近河、湖、管渠、水坝等位置,应查阅历史资料,明确汛期水位高度,并分析对基坑可能产生的影响。
(7)相邻区域内正在施工或使用的基坑工程状况。
(8)邻近高压线铁塔、信号塔等构筑物及其对施工作业设备限高、限接距离等情况。
3.基坑支护、地下水控制及土方开挖设计(包括基坑支护平面、剖面布置,施工降水、帷幕隔水,土方开挖方式及布置,土方开挖与加撑的关系)。
4.施工平面布置:基坑围护结构施工及土方开挖阶段的施工总平面布置(含临水、临电、安全文明施工现场要求及危大工程标识等)及说明,基坑周边使用条件。
5.施工要求:明确质量安全目标要求,工期要求(本工程开工日期、计划竣工日期),基坑工程计划开工日期、计划完工日期。
6.风险辨识与分级:风险因素辨识及基坑安全风险分级。
基坑支护专项施工方案内容和审查要点
一、引言
基坑支护是城市建设中常见的工程技术之一,其施工方案的设计和审查至关重要。
本文将就基坑支护专项施工方案的内容和审查要点进行详细阐述,以期能够为相关工程人员提供参考。
二、专项施工方案内容
1.基坑支护设计方案:包括基坑的形式、尺寸、深度等设计参数,以及
支护结构的材料、构件和施工工艺等方面的设计。
2.施工组织设计:包括基坑支护施工的组织结构、工艺流程、施工措施
安排等内容。
3.安全生产方案:包括施工现场的安全管理措施、应急预案、事故处理
程序等内容。
4.质量保障方案:包括施工过程中的质量控制措施、检测方法、验收标
准等内容。
三、审查要点
1.设计方案的合理性:要求基坑支护设计方案符合相关规范要求,能够
满足工程实际需要。
2.施工组织的合理性:要求施工组织设计能够保障施工效率和施工质量,
而且具备应变能力。
3.安全生产方案的完备性:要求安全生产方案考虑全面,能够应对各类
安全风险,确保施工现场安全。
4.质量保障方案的可行性:要求质量保障方案能够确保支护结构质量,
达到设计标准要求。
四、结语
基坑支护是工程施工中重要的一环,其施工方案的合理性和审查要点的把控对
工程的安全和质量具有重要意义。
施工单位在编制专项施工方案时,应严格按照相关规范要求进行设计,确保施工过程中安全和质量的保障。
同时,在审查专项施工方案时,相关部门需重点关注设计方案合理性、施工组织的合理性、安全生产方案的完备性和质量保障方案的可行性等要点,从而有效预防和解决各类问题,确保工程顺利实施。
文末。

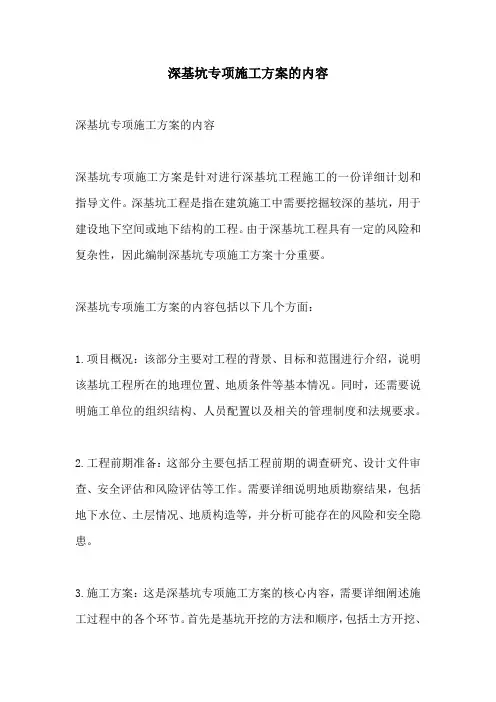

深基坑专项施工方案的内容深基坑专项施工方案的内容深基坑专项施工方案是针对进行深基坑工程施工的一份详细计划和指导文件。
深基坑工程是指在建筑施工中需要挖掘较深的基坑,用于建设地下空间或地下结构的工程。
由于深基坑工程具有一定的风险和复杂性,因此编制深基坑专项施工方案十分重要。
深基坑专项施工方案的内容包括以下几个方面:1.项目概况:该部分主要对工程的背景、目标和范围进行介绍,说明该基坑工程所在的地理位置、地质条件等基本情况。
同时,还需要说明施工单位的组织结构、人员配置以及相关的管理制度和法规要求。
2.工程前期准备:这部分主要包括工程前期的调查研究、设计文件审查、安全评估和风险评估等工作。
需要详细说明地质勘察结果,包括地下水位、土层情况、地质构造等,并分析可能存在的风险和安全隐患。
3.施工方案:这是深基坑专项施工方案的核心内容,需要详细阐述施工过程中的各个环节。
首先是基坑开挖的方法和顺序,包括土方开挖、支护结构的施工等。
其次是基坑排水方案,需要说明排水系统的设计和施工方法,以保证基坑内的水位控制在合理范围内。
同时,还需要对基坑支护结构进行设计和施工方案的说明,确保支护结构的稳定性和安全性。
4.监测方案:在深基坑工程施工过程中,需要对各个环节进行监测和实时数据的采集。
监测方案需要说明监测的方法、仪器设备的选择和布置,以及监测数据的处理和分析方法。
这样可以及时发现问题并采取相应的措施,确保施工的安全性和质量。
5.安全措施:深基坑工程具有较高的风险,因此必须重视安全措施的制定和执行。
深基坑专项施工方案中需要详细说明安全措施的内容,包括施工现场的安全管理、作业人员的安全培训和防护措施、紧急救援预案等。
6.质量控制:施工质量是保证工程安全和可靠性的基础。
深基坑专项施工方案中需要明确质量控制的要求,包括施工过程中的质量检查、验收和记录等。
同时,还需要指定质量控制的责任单位和人员,并明确追责制度和整改措施。
深基坑专项施工方案的编制需要由相关专业人员进行,确保施工过程的科学性和合理性。
深基坑专项施工方案编制及审核要点摘要:随着城市化进程的加速,高层建筑越来越多,深基坑工程也日益增多。
深基坑工程是高层建筑的基础,其施工质量直接影响到建筑物的安全性和稳定性。
因此,编制和审核深基坑专项施工方案显得尤为重要。
本文将详细阐述深基坑专项施工方案的编制要点和审核要点,以期为相关工程提供参考。
关键词:深基坑,专项施工方案,编制,审核一、引言随着城市建设的快速发展,高层建筑越来越多,深基坑工程也日益普遍。
深基坑工程作为高层建筑的基础,其施工质量直接关系到整个建筑的安全性和稳定性。
因此,编制和审核深基坑专项施工方案显得尤为重要。
本文将重点探讨深基坑专项施工方案的编制要点和审核要点,以期为相关工程提供参考。
二、深基坑专项施工方案的编制要点1、工程概况和地质条件在编制深基坑专项施工方案时,首先要对工程概况和地质条件进行详细描述。
工程概况包括建筑物的类型、规模、结构形式、设计要求等;地质条件包括地形、地貌、地层、地质构造、水文地质条件等。
通过对工程概况和地质条件的详细描述,可以更好地了解项目的基本情况和特点,为后续的方案设计提供基础资料。
2、方案设计方案设计是深基坑专项施工方案的核心部分,包括支护方案、降水方案、开挖方案、监测方案等。
在方案设计过程中,应充分考虑各种因素,如地质条件、周边环境、施工条件等,选择最合适的方案。
同时,应注意方案的经济性、合理性和可行性。
3、施工组织设计施工组织设计是实现方案设计的重要保障。
在编制施工组织设计时,应明确各施工环节的责任人、施工流程、材料设备、质量安全等方面的具体要求。
同时,应考虑施工现场的实际情况,合理安排施工顺序和进度计划。
4、质量安全措施质量安全是深基坑工程施工的关键。
在编制深基坑专项施工方案时,应制定完善的质量安全措施,包括原材料质量保障、施工过程质量控制、应急处理措施等。
同时,应明确各环节的安全责任人,确保安全措施的落实。
要确保施工安全,首先要明确深基坑工程的危险源及风险因素。

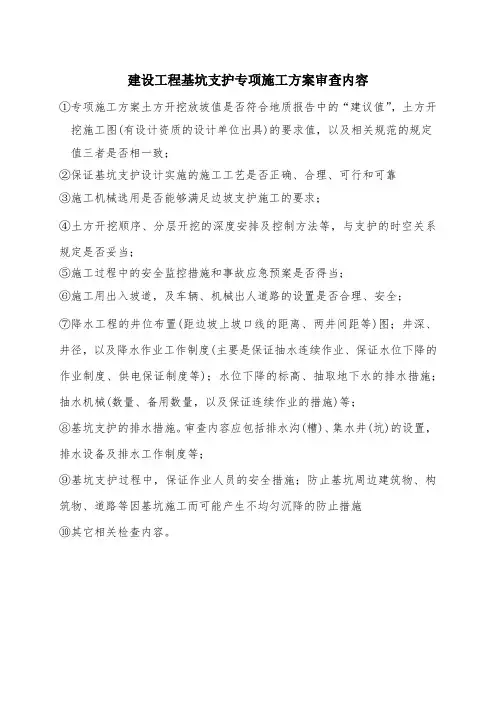

建设工程基坑支护专项施工方案审查内容
①专项施工方案土方开挖放坡值是否符合地质报告中的“建议值”,土方开
挖施工图(有设计资质的设计单位出具)的要求值,以及相关规范的规定值三者是否相一致;
②保证基坑支护设计实施的施工工艺是否正确、合理、可行和可靠
③施工机械选用是否能够满足边坡支护施工的要求;
④土方开挖顺序、分层开挖的深度安排及控制方法等,与支护的时空关系规定是否妥当;
⑤施工过程中的安全监控措施和事故应急预案是否得当;
⑥施工用出入坡道,及车辆、机械出人道路的设置是否合理、安全;
⑦降水工程的井位布置(距边坡上坡口线的距离、两井间距等)图;井深、井径,以及降水作业工作制度(主要是保证抽水连续作业、保证水位下降的作业制度、供电保证制度等);水位下降的标高、抽取地下水的排水措施;抽水机械(数量、备用数量,以及保证连续作业的措施)等;
⑧基坑支护的排水措施。
审查内容应包括排水沟(槽)、集水井(坑)的设置,排水设备及排水工作制度等;
⑨基坑支护过程中,保证作业人员的安全措施;防止基坑周边建筑物、构筑物、道路等因基坑施工而可能产生不均匀沉降的防止措施
⑩其它相关检查内容。

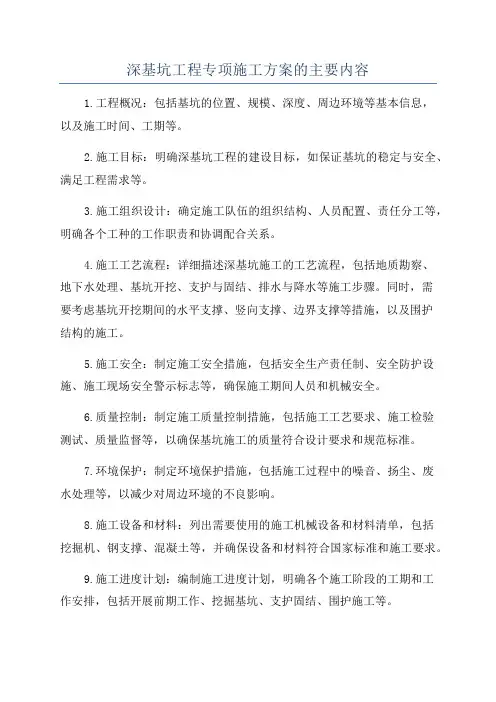

深基坑工程专项施工方案的主要内容1.工程概况:包括基坑的位置、规模、深度、周边环境等基本信息,以及施工时间、工期等。
2.施工目标:明确深基坑工程的建设目标,如保证基坑的稳定与安全、满足工程需求等。
3.施工组织设计:确定施工队伍的组织结构、人员配置、责任分工等,明确各个工种的工作职责和协调配合关系。
4.施工工艺流程:详细描述深基坑施工的工艺流程,包括地质勘察、地下水处理、基坑开挖、支护与固结、排水与降水等施工步骤。
同时,需要考虑基坑开挖期间的水平支撑、竖向支撑、边界支撑等措施,以及围护结构的施工。
5.施工安全:制定施工安全措施,包括安全生产责任制、安全防护设施、施工现场安全警示标志等,确保施工期间人员和机械安全。
6.质量控制:制定施工质量控制措施,包括施工工艺要求、施工检验测试、质量监督等,以确保基坑施工的质量符合设计要求和规范标准。
7.环境保护:制定环境保护措施,包括施工过程中的噪音、扬尘、废水处理等,以减少对周边环境的不良影响。
8.施工设备和材料:列出需要使用的施工机械设备和材料清单,包括挖掘机、钢支撑、混凝土等,并确保设备和材料符合国家标准和施工要求。
9.施工进度计划:编制施工进度计划,明确各个施工阶段的工期和工作安排,包括开展前期工作、挖掘基坑、支护固结、围护施工等。
10.预案和应急措施:制定施工期间可能出现的意外事故和突发情况的应急预案,包括人员撤离、设备停止使用、施工现场封锁等。
在编制深基坑工程专项施工方案时,需要综合考虑地质条件、土层情况、周边环境、工程要求等多个因素,确保施工安全、质量和环境保护。
同时,施工方案需要根据实际情况进行动态调整和优化,以应对不同的施工变化和风险挑战。

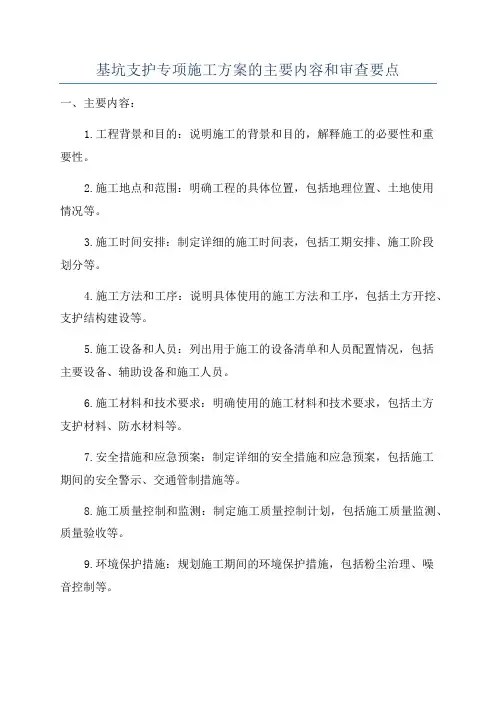

基坑支护专项施工方案的主要内容和审查要点一、主要内容:1.工程背景和目的:说明施工的背景和目的,解释施工的必要性和重要性。
2.施工地点和范围:明确工程的具体位置,包括地理位置、土地使用情况等。
3.施工时间安排:制定详细的施工时间表,包括工期安排、施工阶段划分等。
4.施工方法和工序:说明具体使用的施工方法和工序,包括土方开挖、支护结构建设等。
5.施工设备和人员:列出用于施工的设备清单和人员配置情况,包括主要设备、辅助设备和施工人员。
6.施工材料和技术要求:明确使用的施工材料和技术要求,包括土方支护材料、防水材料等。
7.安全措施和应急预案:制定详细的安全措施和应急预案,包括施工期间的安全警示、交通管制措施等。
8.施工质量控制和监测:制定施工质量控制计划,包括施工质量监测、质量验收等。
9.环境保护措施:规划施工期间的环境保护措施,包括粉尘治理、噪音控制等。
10.技术措施和创新点:描述施工中采用的技术措施和创新点,包括机械化施工、数字化管理等。
二、审查要点:1.合规性审查:审查方案是否符合相关法规、标准和规范的要求,包括建设工程法律法规、工程建设标准等。
2.可行性审查:审查方案是否在技术、经济和管理等方面具有可行性,包括施工方法的可行性、设备配置合理性等。
3.安全性审查:审查方案中的安全措施是否完善,能否保障施工过程中的安全,包括施工设备的安全性、施工人员的安全性等。
4.质量控制审查:审查方案中的质量控制措施是否科学合理,能否保证施工质量,包括施工质量监测方法、质量验收标准等。
5.环境保护审查:审查方案中的环境保护措施是否到位,能否保护周围环境,包括粉尘控制、废弃物处理等。
6.工期安排审查:审查方案中的工期安排是否合理,能否保证工程按时完成,包括施工时间表的合理性、施工阶段划分的合理性等。
7.经济性审查:审查方案的经济性是否合理,能否保证施工成本控制,包括施工设备和材料的合理采购、施工人员的合理配置等。
深基坑工程专项施工方案编制的主要内容深基坑工程是城市建设中常见的重要工程之一,施工过程中需要制定详细的专项施工方案以确保工程顺利进行。
深基坑工程专项施工方案的编制工作旨在科学、合理地组织工程施工,确保施工过程安全高效,同时保障工程质量。
下面将介绍深基坑工程专项施工方案编制的主要内容。
1. 工程概况深基坑工程的位置、规模、施工单位、设计单位等基本信息必须在专项施工方案中明确。
工程概况部分还应包括地质条件、基坑形式、工程要求等重要内容。
2. 安全管理措施深基坑工程施工中安全第一,专项施工方案应详细阐述安全管理措施,包括现场安全、作业人员安全、设备安全等各个方面的安全保障措施。
3. 施工组织设计施工组织设计是确保工程按照既定计划有序进行的关键环节,需要在专项施工方案中详细说明施工工序、作业程序、施工顺序、资源配置等内容。
4. 地质勘察评价地质勘察评价是深基坑工程施工前的重要准备工作,专项施工方案中需要包括地质勘察评价报告的相关内容,如地层情况、地质构造、地下水情况等。
5. 监测方案深基坑工程施工过程中需要进行各种监测工作,以确保工程稳定性和安全性。
专项施工方案应明确监测内容、监测方案、监测频率等细节。
6. 预警及处置方案在施工过程中可能出现各种突发事件,专项施工方案必须包含预警及处置方案,以应对各种可能出现的问题和风险。
7. 质量管理措施质量是工程的生命,专项施工方案应包含质量管理措施,明确质量要求、检测方案、验收标准等内容,确保工程质量达标。
以上列举的是深基坑工程专项施工方案的主要内容,编制专项施工方案是确保深基坑工程施工安全、高效进行的关键步骤,只有严格执行专项施工方案的要求,才能保障工程的顺利完成。
基坑支护专项施工方案的主要内容和审查要点加强基坑支护专项施工方案审查,对工程的质量、进度、安全都是十分重要的。
下面就基坑支护专项施工方案的主要内容和审查要点和大家一起探讨。
一、基坑支护专项施工方案的主要内容1、工程概况工程概述;地下室结构概述;工程地质水文地质条件(特别是不良地质反映);周围环境情况,特别要说明需重点关注的建筑物、地下管线等的状态.2、基坑支护设计概述基坑支护设计方案、降水方案、支护设计对施工提出的特殊要求3、编制依据4、基坑工程的难点、重点和关键点5、施工组织管理机构、人员配置及职责6、资源配置计划机械设备配置、劳动力配置、材料配置、监测仪器配置7、总体施工部署施工准备工作、总体施工顺序(各工序交叉施工顺序)、施工进度计划、施工进度计划实施的风险及预防措施分析8、施工方法及技术措施各类桩墙施工技术措施(钻孔桩、搅拌桩、旋喷桩、振动灌注桩、人工挖孔桩、预制桩、咬合桩、地下连续墙等)、土钉墙施工技术措施、压顶梁(围檩)、内支撑、锚杆施工技术措施、格构柱施工技术措施、土方开挖施工技术措施,这是关键施工措施(特别是软粘土)。
降水与排水措施(轻型井点、深井、明排等),砂性土层中是关键施工措施.传力带施工(拆除)、支撑拆除、土方回填等施工技术措施.9、基坑支护监测10、危险源辨识及应急措施11、工程质量保证措施质量保证体系、关键工艺或工序质量保证措施、材料和设备保证措施12、安全生产、文明施工、环境保护保证措施13、附件(1)、基坑围护设计专家论证意见书和设计院对论证意见的回复(2)、基坑支护专项施工方案专家论证意见书(3)、企业相关技术标准(4)、基坑围护设计平面图、典型剖面图及节点大样图(5)、典型地质剖面图及土工指标一览表(6)、基坑环境平面图(7)、基坑降、排水平面布置图(8)、施工平面布置图(9)、土方开挖平面流向图、剖面图、工况图、运输组织图(10)、进度计划网络或横道图(11)、支护体系(放坡的边坡稳定性计算)的设计计算书。
基坑专项施工方案的主要内容和审查要点在建筑工程中,基坑工程是一个关键的环节,直接关系到整个建筑工程的安全和质量。
为了保障基坑施工的安全和顺利进行,必须制定科学合理的基坑专项施工方案并加以审查。
本文将介绍基坑专项施工方案的主要内容和审查要点。
基坑专项施工方案的主要内容1. 工程概况•描述基坑工程所在地点、规模和用途等基本情况。
2. 工程范围•确定基坑的布置位置、尺寸和深度等具体范围。
3. 基坑支护设计•包括基坑支护结构类型、施工工艺、使用的支护材料等内容。
4. 地下水处理方案•描述处理地下水的方法、设备和工艺等信息。
5. 地下管线处理•说明如何保护和迁移地下管线,确保施工过程中不损坏地下管线。
6. 施工组织设计•组织工程施工的流程、人员配备、安全管理等方面的安排。
7. 安全措施•描述基坑施工过程中的安全措施和应急预案。
8. 环境保护措施•制定环境保护方案,保护周边环境和生态。
基坑专项施工方案的审查要点1. 技术合理性•施工方案是否符合相关国家、地方标准和规范要求。
2. 安全性•施工方案是否能够保障施工人员和周围环境的安全。
3. 可行性•施工方案是否可行,并能够保证工程质量。
4. 经济性•施工方案是否经济合理,节约成本并提高效益。
5. 法律合规•施工方案是否符合相关法律法规的规定。
6. 环保要求•施工方案是否符合环保要求,减少环境污染。
7. 施工组织•施工组织是否合理,施工流程是否清晰。
总之,基坑专项施工方案的制定和审查十分重要,只有制定出科学合理的施工方案并经过严格审查,才能确保基坑工程的顺利进行,保证建筑工程的质量和安全。
一、前言深基坑工程作为城市建设中的重要组成部分,其施工质量直接关系到工程的安全和稳定。
为了确保深基坑工程的顺利进行,根据《建筑深基坑基坑工程施工安全技术规范》等相关法律法规,特制定本专项方案审查。
二、审查依据1. 《建筑深基坑基坑工程施工安全技术规范》JGJ311-2013;2. 《建筑桩基技术规范》JGJ94-2008;3. 《建筑变形测量规程》JGJ/T8-2007;4. 《工程测量规范》GB50026-2007;5. 《建筑基坑工程监测技术规范》GB50497-2009;6. 项目岩土工程勘察报告;7. 类似工程施工经验。
三、审查内容1. 编制依据及原则审查方案编制依据是否符合相关法律法规和标准规范,编制原则是否合理,是否充分体现了工程安全、质量、进度、环境保护等方面的要求。
2. 工程概况审查工程概况是否完整,包括工程位置、规模、地质条件、周边环境等,以及工程特点、施工难点等。
3. 施工组织设计审查施工组织设计是否合理,包括施工顺序、施工方法、施工进度计划、资源配置、人员组织等。
4. 技术措施审查技术措施是否先进、可靠,包括基坑支护、降水、监测、施工工艺等。
5. 安全、质量、环境保护措施审查安全、质量、环境保护措施是否完善,包括安全防护设施、施工质量控制、环境保护措施等。
6. 风险评估及应急预案审查风险评估及应急预案是否合理,包括风险评估、事故预防、应急响应、救援措施等。
四、审查程序1. 收集审查资料,包括专项方案、施工图纸、勘察报告等;2. 组织专家进行审查,对审查内容进行详细讨论;3. 根据审查意见,对专项方案进行修改和完善;4. 审查通过后,出具审查意见书。
五、审查要求1. 专项方案审查应严格按照审查依据和审查内容进行;2. 审查过程中,专家应独立、客观、公正地发表意见;3. 审查意见书应明确、具体,具有可操作性。
六、结论深基坑专项方案审查是确保工程安全、质量、进度、环境保护等目标实现的重要环节。
深基坑工程专项方案审核要点一、基本情况对于待审核的深基坑工程专项方案,首先需要对工程的基本情况进行了解。
包括项目名称、位置、规模、用途等基本信息。
同时,还需要了解工程的背景和需求,如工程的发起背景、建设目的、投资规模、工期等信息。
这些基本情况将为后续审核提供必要的背景资料。
二、工程设计深基坑工程的设计是专项方案审核的重点内容。
需要审查设计单位提交的相关设计文件,包括勘察报告、设计方案、施工图纸等。
审查的重点包括以下几个方面:1.地质情况:地质勘察报告对地下情况的描述需要详实清晰,包括地层分布、地下水情况、断层、裂隙等地质特征,对地质灾害的评估和应对措施也需要审核。
2.基坑结构设计:对基坑的形式、尺寸、支护结构、排水系统等方面进行审核,保证基坑的稳定性和安全性。
3.地下连续墙及支护结构:地下连续墙及支护结构的设置和设计需要符合相关规范和标准,能够保证工程的整体稳定。
4.施工工艺:对施工工艺和施工难点进行审核,保证工程的施工可行性。
以上是工程设计方面的主要审核内容,需要结合实际工程情况进行具体分析。
三、安全管理安全管理是深基坑工程专项方案审核的重点内容。
要求设计单位在专项方案中提供详细的安全管理措施,并对方案的实施过程进行评估。
具体包括以下几个方面:1.安全隐患分析:对深基坑工程可能存在的安全隐患进行分析和评估。
2.安全管理措施:要求设计单位在专项方案中提出详细的安全管理措施,包括安全教育培训、现场施工管理、通风、排水等方面的措施。
3.应急预案:设计单位需要提供深基坑工程应急预案,包括应对各种突发事件的措施和预案。
四、环保措施深基坑工程对环境的影响较大,因此环保措施也是审核的重点内容。
需要对以下方面进行审核:1.环境影响分析:对深基坑工程可能对周边环境产生的影响进行分析和评估。
2.环境保护措施:要求设计单位在专项方案中提出详细的环境保护措施,包括噪音、粉尘、废水处理等方面的措施。
3.资源利用:审核设计单位在专项方案中对资源的合理利用情况。
一、编制依据与原则1. 编制依据:评审应首先关注专项方案的编制依据是否齐全、合规,包括但不限于国家相关法律法规、行业标准、地方规范、项目设计文件、地质勘察报告等。
2. 编制原则:评审应审查专项方案是否遵循安全、经济、合理、环保、高效的编制原则,确保方案实施过程中的安全、质量、进度、环境保护等方面得到有效保障。
二、工程概况与周边环境1. 工程概况:评审应关注工程规模、结构形式、基础形式、基坑深度、开挖面积等关键参数,确保专项方案针对性强。
2. 周边环境:评审应关注工程周边建筑物、地下管线、交通状况、环境保护等因素,确保专项方案充分考虑周边环境对施工的影响。
三、深基坑支护方案1. 支护形式:评审应关注支护形式的选择是否合理,是否符合地质条件、周边环境及工程需求,如锚杆、支护桩、挡土墙等。
2. 支护参数:评审应关注支护参数的设置是否合理,包括锚杆长度、间距、锚固深度、支护桩直径、间距等。
3. 支护材料:评审应关注支护材料的选择是否符合规范要求,确保材料质量可靠。
四、深基坑开挖施工方法1. 开挖顺序:评审应关注开挖顺序是否合理,是否有利于支护结构的稳定和施工安全。
2. 开挖深度:评审应关注开挖深度是否与支护结构相匹配,确保施工安全。
3. 开挖方法:评审应关注开挖方法的选择是否合理,如机械开挖、人工开挖等。
五、深基坑降水与排水1. 降水方案:评审应关注降水方案是否合理,包括降水井布置、抽水设备选择等。
2. 排水方案:评审应关注排水方案是否合理,包括排水管道布置、排水设备选择等。
六、深基坑监测1. 监测内容:评审应关注监测内容是否全面,包括支护结构、周围建筑物、地下管线等。
2. 监测方法:评审应关注监测方法是否合理,如地表沉降、位移、裂缝等。
3. 监测频率:评审应关注监测频率是否合理,确保及时发现并处理问题。
七、施工组织与管理1. 施工组织:评审应关注施工组织是否合理,包括施工进度、人员安排、资源配置等。
2. 施工管理:评审应关注施工管理措施是否到位,如安全、质量、进度、环境保护等。
附录四专项施工方案审查要点1基坑工程审查要点(5) 支护结构平面布置应与基础结构相吻合,并留有必要的工作面;支护设计时应考虑 基础承台、电梯井、集水井等局部加深部位以及塔吊基础对基坑支护的影响; 支撑设置位置应与建筑结构布置相协调,不应影响工程施工。
(6) 采用放坡开挖时,应满足场地条件,坡面应有保护措施。
支护结构的构造措施应符 合规范要求。
(7) 支护设计方案中应明确监测项目、测点布置和报警值指标。
(8) 降排水方案应合理并满足施工需要,采用降水方案时,应考虑对四周环境产生的影 响。
3.当支护设计方案由专业设计单位编制时,监理机构应对支护设计文件进行符合性审 查。
(1) 设计单位资质符合规定。
(2) 设计内容完整,深度应符合规定并满足施工要求。
(3) 设计文件的签字盖章手续应齐全。
1.基坑工程专项施工方案的主要内容:(1) 工程概况(含:周边环境、场地地质条件 )。
(2) 编制依据。
(3) 基坑支护设计方案与说明。
(4) 基坑支护施工方案。
(5) 基坑降排水施工方案(含计算书)。
(6) 基坑土方施工方案(含施工图)。
(7) 施工进度安排。
(8) 人员、材料、机械配置计划。
(9) 质量保证措施。
(10) 安全技术措施。
基坑施工方 (11) 应急预案。
案的编制2.基坑工程专项施工方案审查要点与审查 (1)审批程序符合要求,签字手续齐全,内容基本完整。
施工进度计划,大面积基坑工程应采取分段施工的方法, 应合理,并充分考虑技术间隙时间。
土方开挖、降排水、监测、基础施工各工序应相互协调,密切配合。
(3)支护施工1) 施工流向、桩机配备应符合基坑工程施工进度和后续工序的要求;2) 保证质量的措施(如:水泥土搅拌桩控制水泥用量、控制水灰比、控制提升速度以 及保证搭接宽度的措施;其它形式支护结构按设计文件和相关行业规范、 标准的要求进行质量控制);3) 支撑的安装和拆除顺序必须符合设计工况要求,并与土方开挖和结构施工顺序相 协调。
1.专项施工方案编制内容与审查要点附录五一.(一) 工程概况,应包括以下内容:1.基坑所处的地段,周边的环境。
2.四周市政道路、管、沟、电力和通讯电缆等情况。
3.基础类型、基坑开挖深度、降排水条件、施工季节、支护结构使用期限及其他要求。
(二) 工程地质情况及现场环境1.施工区域内建筑基坑的工程地质勘察报告中,要有土的常规物理试验指标,必须提供土的固结快剪内摩擦角φ、内聚力c、渗透系数K等数据。
2.施工区域内及邻近地区地下水情况。
3.场地内和邻近地区地下管、线位置、深度、直径、构造及埋设年份等。
4.邻近的原有建筑、构筑物的结构类型、层数、基础类型、埋深、基础荷载及上部结构现状,如有裂缝、倾斜等情况,需作标记、拍片或绘图,形成原始资料文件。
5.基坑四周道路的距离及车辆载重情况。
(三) 基坑支护设计方案1. 基坑支护设计:提供完整的施工图纸,包括:平面、剖面,明确支护范围、构造做法、质量要求、验收标准以及施工说明等。
支护设计平面图中应反映出电梯井、集水井、基础承台的位置尺寸、底标高。
2. 降排水方案。
3. 土方开挖要求。
4. 监测点布置与监测要求,报警值。
5. 其他施工中应注意的事项。
(四) 施工部署与进度计划提出基坑工程中支护、土方、降排水各工序的施工顺序、配合要求和时间安排,在满足设计工况要求、工艺关系的前提下提出合理的进度计划。
(五) 支护施工方法根据支护设计方案,选择施工机械、施工工艺、施工方法、施工顺序,有质量保证的具体措施,如采用深搅桩作止水帷幕时如何保证桩搭接质量等。
(六) 基坑土方开挖土方开挖应根据工程特点、支护形式、施工部署确定开挖方案,土方开挖方案应包括:1.根据土方工程开挖深度和工程量的大小,选择挖土机械。
2.开挖时间、开挖程序、流向,必须与设计工况一致。
3.便道设置。
基坑施工方案编制内容与审查要点4.确定弃土地点。
5.安全技术、雨季施工措施等。
6.保护工程桩、支护桩、监测点的措施。
一、目的为确保基坑支护工程的安全、顺利进行,防止基坑坍塌、安全事故的发生,特制定本基坑支护专项审查方案。
二、审查范围1. 基坑支护设计文件;2. 基坑支护施工方案;3. 基坑支护施工过程中的变更及验收;4. 基坑支护监测数据。
三、审查内容1. 基坑支护设计文件审查:(1)审查基坑支护设计文件是否符合国家相关法律法规、规范和标准;(2)审查基坑支护设计文件是否充分考虑了地质条件、周边环境、施工条件等因素;(3)审查基坑支护设计参数是否合理,如支撑形式、支护结构、锚杆等;(4)审查基坑支护设计文件的编制质量,如图纸、计算书、说明书等。
2. 基坑支护施工方案审查:(1)审查施工方案是否符合设计文件要求,施工方法是否合理;(2)审查施工方案中的安全措施是否到位,如人员、设备、材料、施工环境等;(3)审查施工方案中的质量保证措施是否完善,如施工工艺、质量检验等;(4)审查施工方案中的应急预案是否可行,如安全事故、自然灾害等。
3. 基坑支护施工过程中的变更及验收审查:(1)审查施工过程中发生的变更是否经过设计单位、监理单位、建设单位确认;(2)审查变更后的施工方案是否符合原设计要求,是否影响工程安全;(3)审查验收程序是否符合规范要求,验收结果是否合格。
4. 基坑支护监测数据审查:(1)审查监测数据是否及时、准确、完整;(2)审查监测数据是否达到设计要求,如位移、沉降、应力等;(3)审查监测数据的处理和分析是否合理,是否对施工、验收等环节提供依据。
四、审查程序1. 设计文件审查:(1)施工单位提交设计文件;(2)监理单位组织审查,提出审查意见;(3)建设单位组织设计、监理、施工单位进行会审,确定审查意见。
2. 施工方案审查:(1)施工单位提交施工方案;(2)监理单位组织审查,提出审查意见;(3)建设单位组织设计、监理、施工单位进行会审,确定审查意见。
3. 施工过程中的变更及验收审查:(1)施工单位提出变更申请;(2)监理单位组织审查,提出审查意见;(3)建设单位组织设计、监理、施工单位进行会审,确定审查意见。
基坑支护专项施工方案的主要内容和审查要点
加强基坑支护专项施工方案审查,对工程的质量、进度、安全都是十分重要的。
下面就基坑支护专项施工方案的主要内容和审查要点和大家一起探讨。
一、基坑支护专项施工方案的主要内容
1、工程概况
工程概述;地下室结构概述;工程地质水文地质条件(特别是不良地质反映);周围环境情况,特别要说明需重点关注的建筑物、地下管线等的状态。
2、基坑支护设计概述
基坑支护设计方案、降水方案、支护设计对施工提出的特殊要求
3、编制依据
4、基坑工程的难点、重点和关键点
5、施工组织管理机构、人员配置及职责
6、资源配置计划
机械设备配置、劳动力配置、材料配置、监测仪器配置
7、总体施工部署
施工准备工作、总体施工顺序(各工序交叉施工顺序)、施工进度计划、施工进度计划实施的风险及预防措施分析
8、施工方法及技术措施
各类桩墙施工技术措施(钻孔桩、搅拌桩、旋喷桩、振动灌注桩、人工挖孔桩、预制桩、咬合桩、地下连续墙等)、土钉墙施工技术措施、压顶梁(围檩)、内支撑、锚杆施工技术措施、格构柱施工技术措施、土方开挖施工技术措施, 这是关键施工措施(特别是软粘土)。
降水与排水措施(轻型井点、深井、明排等),砂性土层中是关键施工措施。
传力带施工(拆除)、支撑拆除、土方回填等施工技术措施。
9、基坑支护监测
10、危险源辨识及应急措施
11、工程质量保证措施
质量保证体系、关键工艺或工序质量保证措施、材料和设备保证措施
12、安全生产、文明施工、环境保护保证措施
13、附件
(1)、基坑围护设计专家论证意见书和设计院对论证意见的回复
(2)、基坑支护专项施工方案专家论证意见书
(3)、企业相关技术标准
(4)、基坑围护设计平面图、典型剖面图及节点大样图
(5)、典型地质剖面图及土工指标一览表
(6)、基坑环境平面图
(7)、基坑降、排水平面布置图
(8)、施工平面布置图
(9)、土方开挖平面流向图、剖面图、工况图、运输组织图
(10)、进度计划网络或横道图
(11)、支护体系(放坡的边坡稳定性计算)的设计计算书。
二、基坑支护专项施工方案的审查要点
1、方案的审批情况
检查方案的编制、审核、审批手续是否齐全。
是否经施工单位技术负责人审批签字,加盖公司一级图章,不得有代签的现象。
2、专家论证的情况
土方开挖深度超过5m(含5m),或地下室三层以上(含三层),或深度虽未超过5米,但地质条件和周围环境及地下管线极其复杂的工程,其基坑支护设计方案必须经过专家论证。
检查须经过专家论证的方案是否有书面基坑支护专项施工方案专家论证意见书,以及专家论证意见书中提出的问题是否有设计院对论证意见的回复,以及是否在方案中得到修改。
3、方案的完整性情况
方案应包含十三个方面的内容,详见本文第一部分。
很多方案的内容都不完整,有的方案对许多重要的内容都没有描述。
4、方案的设计情况
基坑围护的设计单位应具有相应资质条件,其中深基坑设计方案应经专家论证取得专家意见书,设计单位再根据专家论证意见出设计变更联系单,连同设计方案一起去市建委办理备案手续。
5、周边环境的描述
许多方案对周边环境的描述很简单,有的甚至完全没有。
基坑周边的建筑物、构筑物、重要管线、围墙、临时设施、塔吊位置、出土口、施工道路等都要描述清楚,越详细越好。
特别是周边有河流和池塘的更应该描述清楚。
6、重点难点的情况
基坑的重点难点是否描述清楚,如砂性土中的土钉墙支护,基坑降水的处理就是一个关键点。
对井点降水等要有详细的叙述,要有确保降水成功的措施,还要有备用井点、备用发电机等。
在软粘土中的挖土也是一个关键点,应有详细的措施,确保工程桩不歪斜、不断裂,确保支护结构的安全性等。
7、资源配置计划
资源配备要考虑基坑支护的整体,而不是只考虑挖土。
有的方案只安排了挖土的劳动力和机械设备。
应该把支护桩、土钉墙、内支撑、井点降水、监测等工程的劳动力和机械设备都考虑进去,统一列表。
8、总体部署的问题
有的方案很详细的写了围护桩、土钉墙、降水、挖土等施工工艺,但对总体的部署和施工流程却没有交代。
基坑支护中土钉墙、降水、挖土等是交叉穿插进行的,应有总体的施工流程。
还要有总体进度计划的安排,各工序开始时间、交叉时间、结束时间,总进度计划表。
安排的管理力量、劳动力、机械设备能否满足总进度计划的要求等。
9、土方开挖施工流程
土方开挖是基坑支护中很重要的一道工序,应该进行详细的叙述,而有的方案只是原则性的写了土方开挖的情况,但具体如何开挖却没有叙述。
围护桩支护、土钉墙支护土方开挖的流程是不同的。
大型的土方工程更应该详细说明土方开挖的平面流向、分层分段的情况、出土口的布置、机械设备的配备、对工程桩及围护结构的保护措施和施工组织、进度计划等。
有内支撑的基坑还应有对内支撑和格构柱的保护措施以及局部内支撑下面大型挖掘机无法工作部位的土方的开挖措施。
还有深浅基坑高低跨处的处理、出土坡道处的处理等。
10、传力带、支撑拆除和土方回填
许多方案都没有传力带、支撑拆除和土方回填的内容,应予以完善。
传力带、支撑拆除时应有确保安全的措施。
土方回填中应有如何保证密实的措施以及对地下室外墙防水层的保护措施等。
11、基坑监测的情况
经过专家论证的方案一般都有专门的基坑监测方案,而自行编制的方案中往往较简单。
而基坑监测又是非常重要的。
一个完整的监测方案应包括监控目的、监测项目、监测仪器、监控报警值、监测方法、监测点的布置、监测周期、信息反馈等。
检查监测项目是否齐全,监测点的布置、监测周期是否合理。
施工单位应有专人进行监测,除了专业的仪器监测外,每天专人巡回目测是更简捷而更有效的监测。
每天反馈信息以及一旦超出报警值所采取的措施。
12、应急措施
应急措施是方案中极其重要的部分,方案中要有对危险源的辨识,可能发生的险情,以及针对各种险情采取的应急措施。
还应有应急领导小组成员名单及分工,及应急抢险材料物资机械设备的准备要求等。
