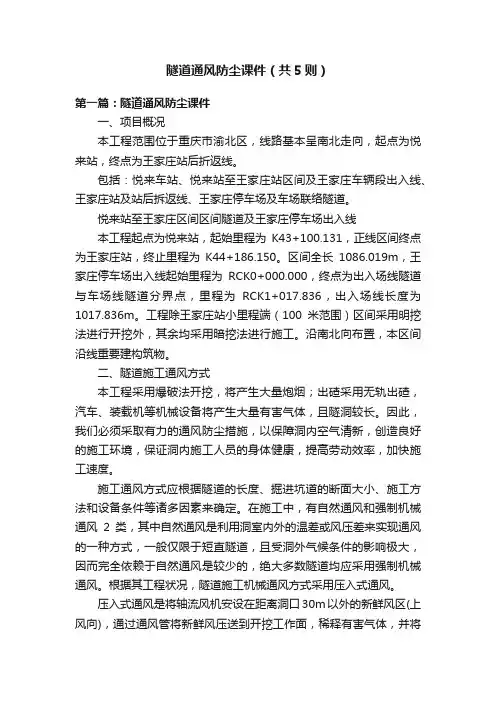

隧道通风防尘课件(共5则)第一篇:隧道通风防尘课件一、项目概况本工程范围位于重庆市渝北区,线路基本呈南北走向,起点为悦来站,终点为王家庄站后折返线。
包括:悦来车站、悦来站至王家庄站区间及王家庄车辆段出入线、王家庄站及站后拆返线、王家庄停车场及车场联络隧道。
悦来站至王家庄区间区间隧道及王家庄停车场出入线本工程起点为悦来站,起始里程为K43+100.131,正线区间终点为王家庄站,终止里程为K44+186.150。
区间全长1086.019m,王家庄停车场出入线起始里程为RCK0+000.000,终点为出入场线隧道与车场线隧道分界点,里程为RCK1+017.836,出入场线长度为1017.836m。
工程除王家庄站小里程端(100米范围)区间采用明挖法进行开挖外,其余均采用暗挖法进行施工。
沿南北向布置,本区间沿线重要建构筑物。
二、隧道施工通风方式本工程采用爆破法开挖,将产生大量炮烟;出碴采用无轨出碴,汽车、装载机等机械设备将产生大量有害气体,且隧洞较长。
因此,我们必须采取有力的通风防尘措施,以保障洞内空气清新,创造良好的施工环境,保证洞内施工人员的身体健康,提高劳动效率,加快施工速度。
施工通风方式应根据隧道的长度、掘进坑道的断面大小、施工方法和设备条件等诸多因素来确定。
在施工中,有自然通风和强制机械通风2类,其中自然通风是利用洞室内外的温差或风压差来实现通风的一种方式,一般仅限于短直隧道,且受洞外气候条件的影响极大,因而完全依赖于自然通风是较少的,绝大多数隧道均应采用强制机械通风。
根据其工程状况,隧道施工机械通风方式采用压入式通风。
压入式通风是将轴流风机安设在距离洞口30m以外的新鲜风区(上风向),通过通风管将新鲜风压送到开挖工作面,稀释有害气体,并将污风沿隧道排出洞外。
三、隧道施工作业环境标准隧道施工中,由于炸药爆炸、内燃机械的使用、开挖时地层中放出有害气体,以及施工人员呼吸等因素,使洞内空气十分污浊,对人体的影响较为严重,因此,在隧道内必须尽量降低有害气体的浓度,同时对其他不利于施工的因素如噪声、地热等也应进行控制。
