水闸主体结构施工介绍
- 格式:doc
- 大小:192.00 KB
- 文档页数:5
浅谈水闸主体结构的施工摘要:水闸是重要的水利工程之一,该工程对工农业生产及社会经济发展有重要作用,还有助于抗旱防汛工作。
水闸施工时必须认真控制好底板、闸墩、墙身等主体工程的施工质量,只有保证这些部位的施工质量才能控制好水闸的质量。
本文以某水闸工程为例,探讨了其底板、闸墩、墙身等施工技术。
关键词:水闸主体结构;底板;闸墩;墙身一、工程概况xx闸按50年一遇防潮标准设计,水闸建筑物级别为3级,闸中心线布置在顺堤1+997,基础为软基,设计流量541m3/s,闸规模为7孔×5m,总净宽35m,底槛高程-2.0m。

外海设计高潮位(P=2%)为5.24m,多年平均高潮位为2.61m,多年平均潮位为0.3m。
xx正常水位1.0m,该闸闸上设计洪水位为3.64m(5%)。
xx闸闸室为钢筋混凝土平底板胸墙式结构,16.5*46.84m,闸孔净宽5m, 共7孔,每孔设一道钢结构工作闸门,采用QP-2*25T螺杆启闭机启闭。
闸室和翼墙地基采用φ80cm钻孔灌注桩,桩长35-45m,消力池、护坦基础、闸堤衔接段采用水泥搅拌桩处理(桩长13m,直径φ70cm)。
二、闸室底板施工技术(一)模板、钢筋及预坦件检查浇筑前,必须按照设计图纸和施工规范的要求,对仓面安设的模板、钢筋及预埋件进行全面检查验收,签发合格证。
(1)模板检查。
主要检查模板的架立位置与尺寸是否准确,模板及其支架是否牢固稳定,固定模板用的拉条是否弯曲等。
模板板面要求洁净、密封并涂刷脱模剂。
(2)钢筋检查。
主要检查钢筋的数量、规格、间距、保护层、接头位置与搭接长度是否符合设计要求。
要求焊接或绑扎接头必须牢固,安装后的钢筋网应有足够的刚度和稳定性,钢筋表面应清洁。
(3)预埋件检查。
对预埋管道、止水片、止浆片、预埋铁件、冷却水管和预埋观测仪器等。
主要检查其数量、安装位置和牢固程度。
混凝土拌制,是按照混凝土配合比设计要求,将其各组成材料(砂石、水泥、水、外加剂及掺合料等)拌和成均匀的混凝土料,以满足浇筑的需要。
浅谈水闸主体结构的施工技术【摘要】水闸主体结构作为水利工程施工的重点结构,对整个建筑工程的使用效果具有巨大影响。
本文将从以下几个方面来分析水闸主体结构的施工技术要点,以期能够有效的提高水闸主体结构的施工水平,从而提高水利工程整体施工质量。
【关键词】水闸;主体结构;施工技术水闸主体结构施工包括了众多的零部件,施工的环节比较多,任何一个施工环节出现问题都有可能造成水闸完工后无法正常工作。
因此,必须严格控制水闸主体结构,确保施工技术的有效性。

浙江省瑞安市下埠水闸工程是温州第一个水利工程标准化工地,本文围绕下埠水闸工程来具体分析施工技术要点。
二、水闸工程施工流程水闸工程施工应事先根据工程设计要求及工程特点来确定分项工程施工方案,采取先重后轻、先下后上的施工原则。
例如某水闸工程的闸室属于整体结构,宽度较大,在基础开挖之后及保证施工排水的情况下,优先进行闸底板、上游铺盖、消力池、翼墙底板的施工,再进行闸室的胸墙及上部结构的施工。
图1水闸施工流程图三、工程概况瑞安下埠水闸工程位于浙江省瑞安市东山街道办事处下埠老浦口附近,一个集挡潮、防洪排涝、通航、船舶避风、城市交通等综合功能的工程,是瑞安市防洪体系的重要组成部分。
瑞安下埠水闸工程枢纽建筑物主要由水闸、船闸、堵口坝、船舶避风港和驳坎组成,其中船闸布置在内河河道右侧的滩地上,主体为混凝土结构,设2孔泄水闸和1孔船闸,单孔净宽9.0m。
水闸主体结构施工技术包括了水闸底板施工、水闸闸墩施工、水闸止水设施施工、平面闸门门槽施工等几方面,本文将从以下几个方面来详细分析具体施工技术。
四、水闸主体结构的施工技术1、基础开挖与处理(一)基础开挖前,先根据监理工程师提供的测量控制网进行地形测量。
由监理工程师审核批准后方可开挖基础土方。
且在开挖水闸基础前,先进行测量放样控制开挖线,设立标记,在基础开挖时严禁超挖。
(二)水闸的基坑开挖采用1.0m3 挖掘机进行倒退式开挖土方,装入5t 自卸汽车运至业主指定的弃料场地。

水闸的结构形式及组成水闸是一种常见的水工建筑物,主要用于调节水位、控制流量、排沙、泄洪等。
水闸的结构形式和组成是多样的,以下将对水闸的主要组成部分进行详细的介绍。
一、总体结构水闸的总体结构是指闸室及上下游连接段,包括闸前、闸后、闸槽、消力池等部分。
总体结构的布局应考虑到地形、地质、水流条件、施工条件、运行管理等因素,使水闸能够有效地实现其功能。
二、进水口结构进水口结构是水闸的重要组成部分,其形式和位置应根据地形、地质、水流条件等因素进行设计。
进水口通常包括闸门槽、拦污栅、闸门等部分,其结构应满足强度、刚度、耐久性等要求。
三、闸室结构闸室结构是水闸的主体部分,包括闸底板、闸墩、翼墙、岸墙等部分。
闸底板是承受水压和荷重的主要构件,应具有足够的强度和刚度。
闸墩和翼墙是支撑闸门和承受侧向荷重的构件,其设计应考虑结构稳定性、防渗性能等因素。
岸墙是连接闸室和岸边的构件,应满足防渗、抗冲刷、稳定等要求。
四、消能防冲设施消能防冲设施是水闸的重要部分,其作用是减小水流对下游河床的冲刷力,防止水流对下游河床的破坏。
消能防冲设施包括消力池、海漫、防冲槽等部分,应根据下游河床的地形、地质条件进行设计。
五、闸门和启闭机闸门是控制水流的关键部件,其形式和尺寸应根据水闸的类型和功能进行设计。
启闭机是控制闸门的设备,应根据闸门的尺寸和重量进行选择和设计。
闸门和启闭机的安装位置应便于操作和维护。
六、闸墩和岸墙闸墩是支撑闸门和承受侧向荷重的构件,岸墙则是连接闸室和岸边的构件。
这两者的设计应考虑结构稳定性、防渗性能等因素,以确保水闸的安全运行。
七、翼墙和护底翼墙是连接闸室和岸边的挡水墙,护底则是防止水流冲刷的措施。
翼墙和护底的设计应考虑水流条件、地质条件等因素,以保证水闸的安全性和稳定性。
八、闸基处理由于地质条件等因素的影响,有时需要对水闸的基底进行处理。
常见的处理方法包括桩基、扩基、换填等。
在选择处理方法时,应充分考虑地质勘察资料和上部结构的要求,以确保水闸的安全性和稳定性。
水闸工程施工方案一、项目概述水闸工程是一项重要的水利工程,主要用于调节河流水位、控制洪水和灌溉用水。
本项目位于某省某市,是一座新建水闸工程,主要包括水闸主体工程、闸首建筑、辅助设施等。
本工程的施工将有效提高当地的水资源利用效率,保障周边农业生产和城市供水用水安全。
二、工程设计1. 水闸主体工程:水闸采用闸室式结构,闸室采用钢筋混凝土结构,长度100米,宽度50米,闸室内设置3孔闸门,闸门采用液压控制方式。
水闸有3个闸室,分为上中下三级水位控制,能有效调节河道水位。
水闸采用固定式闸门,可根据需要进行升降操作。
2. 闸首建筑:闸首建筑位于水闸上游,主要包括办公室、生活区、机械设备房等,建筑风格简洁实用,符合工程要求。
3. 辅助设施:辅助设施包括排水系统、围堰工程、导流工程等,以保障水闸工程的正常运行。
三、施工组织1. 施工队伍:本项目施工队伍将由具有丰富水利工程施工经验的专业队伍组成,确保施工质量和安全。
2. 施工方案:施工方案分为预施工准备、主体工程施工、闸首建筑施工、辅助设施施工和工程竣工验收等阶段,各阶段按计划有序进行,确保工程进度和质量。
四、主体工程施工1. 河道封堵:首先需要封堵河道,确保施工过程中不受水流影响。
2. 地基处理:对水闸主体结构的地基进行处理,保证结构的稳固和耐久性。
3. 主体结构施工:采取模块化施工方式,保证施工效率和施工质量。
4. 闸门安装:闸门安装过程需严格按照设计要求进行,确保水闸运行正常。
5. 进水调试:在主体工程施工完成后进行进水调试,检测水闸工程的运行情况。
五、闸首建筑施工1. 基础施工:对闸首建筑基础进行处理,确保建筑稳固。
2. 主体建筑施工:建筑主体采用钢筋混凝土结构,严格按设计要求施工,确保建筑质量。
3. 机械设备安装:对水闸所需的机械设备进行安装,保证设备正常运转。
4. 室内装修:对办公室、生活区等进行内部装修,使建筑实用舒适。
六、辅助设施施工1. 排水系统:建设排水系统,确保水闸周边地区排水畅通。
试析水闸主体结构的施工技术水利工程的建设对于维护我国城市的稳定运转、保证人们的日常生活有着积极的意义。
作为水利工程的重要组成,水闸主体结构的施工状况对于工程整体的进度具有促进作用。
为了尽可能减少混凝土浇筑中干扰因素的影响,要合理安排施工顺序,制定施工方案,保证施工的合理性和有针对性。
本文就水闸主体结构的施工技术进行了详细的讨论。
标签:水闸;主体结构;施工技术一、底板施工分类水闸底板分为两类形式,分别为平底形式和反拱形式。
在这两种形式中,第一种较为常见。
这两种底板尽管都是采用混凝土来进行浇筑的,但是施工中所应用的方法却并不相同,通常来说,首先进行平底施工,然后再进行墩墙施工,就反拱形式的施工方法来说,首先浇筑墩墙,合理预留联结钢筋,当沉陷完全,处于静止状态时,再进行反拱底板的浇筑。
二、平底板施工1.划分浇筑块沉降缝和温度缝将混凝土水闸划分为多个结构块,在施工中,可以通过结构缝,进行合理分块。
如果永久缝之间的距离过大,则所形成的浇筑块的范围就过大,导致混凝土运输能力无法达到实际的需要,为了解决这一问题,可以通过合理设置施工缝,来减少浇筑面积。
浇筑块尺寸的大小,可以通过改变施工条件来调节,包括体积、范围以及高度几个因素的调节。
2.浇筑混凝土在进行闸室的地基处理过程中,可以首先在软基上铺筑混凝土垫层,控制其厚度为8厘米-10厘米的范围内,实现地基的合理保护,做好基面的找平。
在浇筑开始之前,首先扎筋,然后立模,再进行脚手架的搭设。
底板浇筑可以采用的混凝土的运输方式有多种,比如:重载汽车、自卸汽车。
这两类汽车各自有其不同的入仓方式,但是都不用再将脚手架搭建在仓面。
手推车或者翻斗车等混凝土的运输方式适合于中小型的水闸结构。
水闸平底板形式,在浇筑混凝土时,通常逐层进行,如果底板厚度尺寸较小,拌合站生产能力有限,则可以采用斜层的浇筑方式进行。
在浇筑底板混凝土结构时,按照由上到下的浇筑顺序进行,由一端开始浇筑,到另一端浇筑完成。

水闸主体结构施工介绍一、水闸混凝土施工水闸主体结构施工主要包括闸身上部结构以及闸底板、闸墩、止水设施与门槽等方面得施工内容,其中混凝土工程就是水闸施工中得主要环节。
1、水闸混凝土施工原则混凝土工程得施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”得原则进行。
(1)先深后浅。
(2)先重后轻。
(3)先高后矮。
(4)先主后次。
2、平底板施工水闸底板有平底板与反拱底板两种,平底板为常用底板。
平底板得施工总就是底板先于墩墙,而反拱底板得施工一般就是先浇墩墙,预留联结钢筋,待沉降稳定后再浇反拱底板。
水闸平底板得混凝土浇筑,一般采用逐层浇筑法。
但当底板厚度不大,拌合站得生产能力受到限制时,亦可采用台阶浇筑法。
平底板混凝土得浇筑,一般先浇上、下游齿墙,然后再从一端向另一端浇筑。
当底板混凝土方量较大,且底板顺水流长度在12m以内时,可安排两个作业组分层通仓浇筑。
首先两组同时浇筑下游齿墙,待齿墙浇平后,将第二组调至上游齿墙,另一组自下游向上游开浇第一坯底板。
上游齿墙组浇完,立即调至下游开浇第二坯,而第一坯组浇完又调头浇第三坯。
这样交替连环浇筑可缩短每坯间隔时间,加快进度,避免产生冷缝。
钢筋安装方法有整装法与散装法。
工程中使用得钢筋直径在30mm以内时,一般可采用整装法。
3、施工缝施工施工缝得位置应设在结构受力较小得部位,易于凿毛与清理,并考虑对外观质量得影响。
施工缝得处理应符合下列规定:(1)可采用凿毛、冲毛或刷毛等方法处理、清除表层得水泥浆薄膜与松散软弱层,并冲洗干净,排除积水。
(2)混凝土强度达到2、5MPa后,方可进行浇筑上层混凝土得准备工作;浇筑前,水平缝应铺厚10~20mm得同配合比得水泥砂浆,垂直缝应随浇筑层刷水泥浆或界面剂。
二、止水设施得施工为了适应地基得不均匀沉降与伸缩变形,在水闸设计中均设置温度缝与沉降缝,并常用沉降缝代温度缝作用。
缝有铅直与水平得两种,缝宽一般为1、0~2、0cm。

浅谈水闸主体结构施工技术摘要:水闸主体结构是水利工程施工的重要组成部分,可用于完成灌溉、排涝、防洪、给水等多种任务。
其施工技术的好坏决定了整个工程质量的好坏,因此,在施工中必须要对各个环节进行严格把控,保证技术施工正确科学。
关键词:水闸主体;施工技术;技术运用水闸主体结构是水闸工程的重要组成部分,对其施工时要注意各个环节的施工,根据技术的特点完成各个环节的施工,保证工程的质量。
1 水闸工程主体结构的内容和安排混凝土浇筑施工顺序1.1 水闸工程主体结构的内容包括闸身上部结构预制构件的安装以及闸底板、闸墩、止水设施和门槽等。
1.2 安排混凝土浇筑施工顺序先深后浅。
先浇深基础,后浇浅基础,避免混凝土产生裂缝。
先重后轻。
荷重大的部位先浇筑,待完成沉陷后,再浇荷重小的部位,减小两者的不均匀沉陷。
先主后次。
优先浇筑结构中复杂等对工程影响较大的浇筑块或部位。
穿插进行。
优先安排关键项目,穿插安排次要的浇筑部位。
2 水闸主体结构施工技术分析2.1底板施工水闸底板有平底板与反拱底板两种,平底板为常用底板。
这两种闸底板虽都是混凝土浇筑,但施工方法并不一样,下面分别予以介绍。
一般来说,平底板的施工先于墩墙,而反拱底扳的施工,通常是先浇墩墙、预留联结钢筋,待沉陷稳定后再浇反拱底板。
2.1.1平底板的施工(1)浇注块划分。
混凝土水闸常由沉降缝和温度缝分为许多结构块,施工时应尽量利用结构缝分块。
当永久缝间距很大,所划分的浇筑块面积太大,以致混凝土拌和运输能力或浇筑能力满足不了需要时,则可设置一些施工缝,将浇筑块面积划小些。
浇注块的大小,可根据施工条件,在体积、面积及高度三个方面进行控制。
(2)混凝土浇筑。
闸室地基处理后,软基上多先铺筑素混凝土垫层8~10cm,以保护地基,找平基面。
浇筑前先进行扎筋、立模、搭设仓面脚手架和清仓等工作。
浇筑底板时,运送混凝土入仓的方法很多。
可以用载重汽车装载立罐通过履带式起重机吊运人仓,也可以用自卸汽车通过卧罐、履带式起重机人仓。

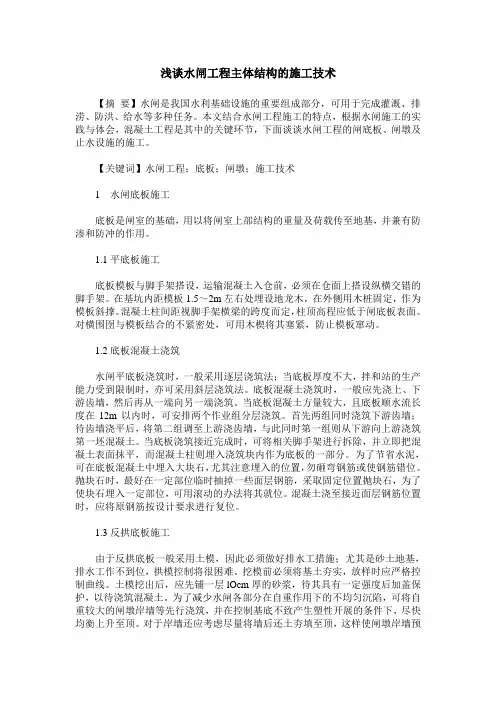

浅谈水闸工程主体结构的施工技术【摘要】水闸是我国水利基础设施的重要组成部分,可用于完成灌溉、排涝、防洪、给水等多种任务。
本文结合水闸工程施工的特点,根据水闸施工的实践与体会,混凝土工程是其中的关键环节,下面谈谈水闸工程的闸底板、闸墩及止水设施的施工。
【关键词】水闸工程;底板;闸墩;施工技术1水闸底板施工底板是闸室的基础,用以将闸室上部结构的重量及荷载传至地基,并兼有防渗和防冲的作用。
1.1平底板施工底板模板与脚手架搭设,运输混凝土入仓前,必须在仓面上搭设纵横交错的脚手架。
在基坑内距模板1.5~2m左右处埋设地龙木,在外侧用木桩固定,作为模板斜撑。
混凝土柱间距视脚手架横梁的跨度而定,柱顶高程应低于闸底板表面。
对横围囹与模板结合的不紧密处,可用木楔将其塞紧,防止模板窜动。
1.2底板混凝土浇筑水闸平底板浇筑时,一般采用逐层浇筑法;当底板厚度不大,拌和站的生产能力受到限制时,亦可采用斜层浇筑法。
底板混凝土浇筑时,一般应先浇上、下游齿墙,然后再从一端向另一端浇筑。
当底板混凝土方量较大,且底板顺水流长度在12m以内时,可安排两个作业组分层浇筑。
首先两组同时浇筑下游齿墙;待齿墙浇平后,将第二组调至上游浇齿墙,与此同时第一组则从下游向上游浇筑第一坯混凝土。
当底板浇筑接近完成时,可将相关脚手架进行拆除,并立即把混凝土表面抹平,而混凝土柱则埋入浇筑块内作为底板的一部分。
为了节省水泥,可在底板混凝土中埋入大块石,尤其注意埋入的位置,勿砸弯钢筋或使钢筋错位。
抛块石时,最好在一定部位临时抽掉一些面层钢筋,采取固定位置抛块石,为了使块石埋入一定部位,可用滚动的办法将其就位。
混凝土浇至接近面层钢筋位置时,应将原钢筋按设计要求进行复位。
1.3反拱底板施工由于反拱底板一般采用土模,因此必须做好排水工措施;尤其是砂土地基,排水工作不到位,拱模控制将很困难。
挖模前必须将基土夯实,放样时应严格控制曲线。
土模挖出后,应先铺一层lOcm厚的砂浆,待其具有一定强度后加盖保护,以待浇筑混凝土。

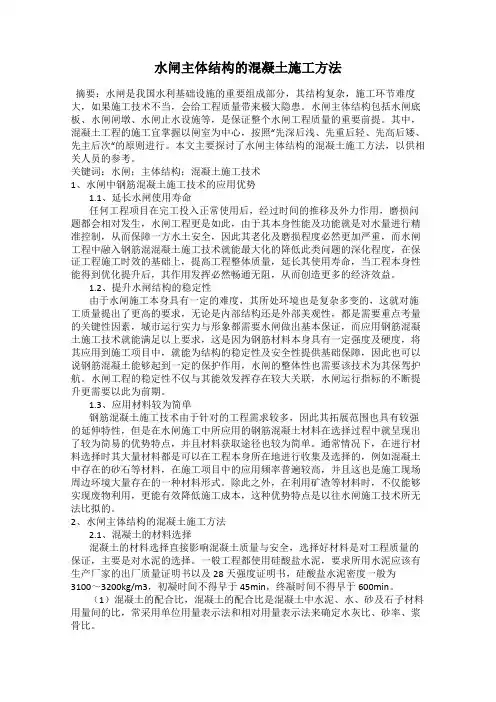

水闸主体结构的混凝土施工方法摘要:水闸是我国水利基础设施的重要组成部分,其结构复杂,施工环节难度大,如果施工技术不当,会给工程质量带来极大隐患。
水闸主体结构包括水闸底板、水闸闸墩、水闸止水设施等,是保证整个水闸工程质量的重要前提。
其中,混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次“的原则进行。
本文主要探讨了水闸主体结构的混凝土施工方法,以供相关人员的参考。
关键词:水闸;主体结构;混凝土施工技术1、水闸中钢筋混凝土施工技术的应用优势1.1、延长水闸使用寿命任何工程项目在完工投入正常使用后,经过时间的推移及外力作用,磨损问题都会相对发生,水闸工程更是如此,由于其本身性能及功能就是对水量进行精准控制,从而保障一方水土安全,因此其老化及磨损程度必然更加严重,而水闸工程中融入钢筋混混凝土施工技术就能最大化的降低此类问题的深化程度,在保证工程施工时效的基础上,提高工程整体质量,延长其使用寿命,当工程本身性能得到优化提升后,其作用发挥必然畅通无阻,从而创造更多的经济效益。
1.2、提升水闸结构的稳定性由于水闸施工本身具有一定的难度,其所处环境也是复杂多变的,这就对施工质量提出了更高的要求,无论是内部结构还是外部美观性,都是需要重点考量的关键性因素,城市运行实力与形象都需要水闸做出基本保证,而应用钢筋混凝土施工技术就能满足以上要求,这是因为钢筋材料本身具有一定强度及硬度,将其应用到施工项目中,就能为结构的稳定性及安全性提供基础保障,因此也可以说钢筋混凝土能够起到一定的保护作用,水闸的整体性也需要该技术为其保驾护航。
水闸工程的稳定性不仅与其能效发挥存在较大关联,水闸运行指标的不断提升更需要以此为前期。
1.3、应用材料较为简单钢筋混凝土施工技术由于针对的工程需求较多,因此其拓展范围也具有较强的延伸特性,但是在水闸施工中所应用的钢筋混凝土材料在选择过程中就呈现出了较为简易的优势特点,并且材料获取途径也较为简单。
水闸主体结构施工浅谈水闸主体结构施工技术摘要:水是生命之源、生产之要、生态之基。
兴水利,除水害,事关人类生存、经济发展、社会进步,历来是治国安邦的大事。
新中国成立60多年来,我国水利水电建设事业取得了举世瞩目的巨大成就,为经济社会发展,人民安居乐业作出了突出的贡献。
水利工程包括诸多方面,水闸工程是水利工程中较常见的,水闸主体结构是水闸的关键部位,主体结构的施工也是水闸施工的重点、难点,本文简单阐述了水闸主体结构几个关键部位的施工技术及安装。
关键字:主体结构;水闸混凝土;止水设施;闸门1.水闸的结构水闸是一种利用闸门挡水和控制泄水的低水头水工建筑物,多建于河道、渠系及水库、湖泊岸边。
水闸主要包括上游连接段、闸室和下游连接段三部分。
1.1上游连接段上游连接段用以引导水流平顺地流入闸室,保护两岸及河床免遭冲刷,并与闸室等共同构成防渗地下轮廓,确保在渗流作用下两岸和闸基的抗渗稳定性。
一般包括上游翼墙、铺盖、上游防冲槽和两岸的护坡等。
1.2闸室闸室是水闸的主体部分,其作用是:控制水位和流量,兼有防渗防冲作用。
闸室段结构包括:闸门、闸墩、边墩(岸墙)、底板、胸墙、工作桥、交通桥、启闭机等。
闸门用来控制过闸流量;闸门安放在闸底板上,横跨孔口,有闸墩支撑。
闸门分为检修闸门和工作闸门。
工作闸门用于正常运行时挡水,控制下泄流量;检修闸门用于检修时临时挡水。
闸墩用以分隔闸孔和支撑闸门、胸墙、工作桥、交通桥。
闸墩将闸门、胸墙以及闸墩本身挡水所承受的水压力传递给底板。
胸墙设于工作闸门上部,帮助闸门挡水。
可以大大减小闸门的尺寸。
胸墙也可以做成活动型,当遭遇特大洪水时开启胸墙加大泄流量。
底板是闸室的基础,用以将闸室上部结构的重量及荷载传至地基,建在软基上的闸室主要由底板与地基间的摩擦力来维持稳定。
底板还兼有防渗和防冲的作用。
工作桥和交通桥用来安装启闭设备、操作闸门和联系两岸交通。
1.3下游连接段下游连接段用以消除过闸水流的剩余能量,引导出闸水流均匀扩散,调整流速分布和减速流速,防止水流出闸后对下游的冲刷。
水闸工程施工一、水闸施工概述水闸施工涉及上游连接段、闸墩、岸墙、下游连接段、上下游翼墙和护岸。
地基多为软土地基,基础处理较难,开挖时施工排水困难。
拦河闸施工导流较困难。
水闸施工前,应具备按基建程序经审查批准的设计文件和满足施工需要的图纸及技术资料,研究并编制施工措施设计。
遇到松软地基、复杂的施工导流、特大构件的制作与安装、混凝土温度控制等重要问题时,应作专门研究。
水闸施工的主要内容有:施工导流工程与基坑排水,基坑开挖、基础处理及防渗排水设施的施工,闸室段的底板、闸墩、边墩、胸墙及交通桥、工作桥等的施工,上下游连接段工程的铺盖、护坦、海漫、防冲槽的施工,两岸工程的上下游翼墙、刺墙、上下游护坡施工,闸门及启闭设备安装等。
一般大、中型水闸的闸室多为混凝土及钢筋混凝土工程,其施工原则是:以闸室为主,岸墙、翼墙为辅,插空进行上下游连接段施工,次要项目服从主要项目。
二、施工导流与地基开挖水闸的施工导流与地基开挖一般包括引河段的开挖与筑堤、导流建筑物的开挖与填筑,以及施工围堰的修筑与拆除、基坑的开挖与回填等项目,工程量较大,为此,在施工中应对土石方进行综合分析,做到次序合理,挖填结合。
综合考虑施工方法(采用人工还是机械开挖)、渗流、降雨等实际因素,研究制定出切实合理的施工计划。
其他有关内容可参阅第3章“导截流工程施工”中的有关内容。
三、混凝土分块分缝与浇筑顺序混凝土的分块与分缝请参阅第6章“混凝土坝工程施工”中的有关内容。
在水闸施工时,混凝土浇筑是施工的主要环节,各部分应遵循以下浇筑顺序。
1.先深后浅先深后浅即先浇深基础,后浇浅基础,以避免深基础的施工扰动破坏浅基础土体,并可降低排水工作的难度。
2.先重后轻先重后轻即先浇荷重较大的部分,待其完成部分沉陷以后,再浇筑与其相邻的荷重较小的部分,以减少两者间的沉陷差。
3.先高后低先高后低即先浇影响上部施工或高度较大的工程部位。
如闸底板与闸墩应尽量先安排施工,以便上部桥梁与启闭设备安装施工,而翼墙、消力池等可安排稍后施工。
水闸工程施工工序
水闸工程施工是一项十分重要的工作,需要严谨的计划和严格的工
序操作。
下面将详细介绍水闸工程的施工工序:
1、勘测测量
水闸工程的第一步是进行勘测测量,确定施工的具体位置和范围。
通过精确的勘测数据,可以为后续的施工工作提供准确的参考依据。
2、地基处理
在进行水闸工程施工之前,需要对地基进行处理。
这包括清理地表、压实土壤、处理基坑等工作,以确保施工的稳定性和安全性。
3、基础施工
接着是基础施工阶段,这是水闸工程中的关键环节。
在这个阶段,
施工人员需要进行基础的浇筑和加固工作,确保水闸的稳定性和承载
能力。
4、主体结构施工
主体结构施工是水闸工程的重要一环,包括闸门的安装、水闸墙体
的建设等工作。
在这个阶段,需要严格按照设计要求和施工标准进行
操作,确保施工质量。
5、水工建筑
水工建筑是水闸工程中的重要组成部分,包括渠道、水库、闸室等
建筑。
在这个阶段,施工人员需要精细施工,确保水工建筑的密封性
和耐久性。
6、设备安装
最后是设备安装阶段,包括启闭机、控制系统等设备的安装和调试。
这些设备是水闸工程的核心,需要确保其安全可靠运行。
通过以上的施工工序,水闸工程可以顺利完成,确保水利设施的正
常运行和维护,为当地的防洪排涝工作提供重要的保障。
希望施工人
员能够遵守相关规定,严格操作,保证水闸工程的质量和安全。
第1篇一、施工准备阶段1. 工程设计:根据工程需求和地形地质条件,进行水闸工程设计,包括水闸结构设计、基础设计、上下游连接设计等。
2. 施工图纸会审:组织设计、施工、监理等单位对施工图纸进行会审,确保施工图纸的合理性和可行性。
3. 施工组织设计:编制详细的施工组织设计,明确施工顺序、施工工艺、施工技术、施工安全等。
4. 施工材料、设备准备:根据工程需求,提前准备施工材料、设备,确保施工顺利进行。
二、基础施工阶段1. 地基处理:根据地质条件,对地基进行处理,如换填、压实、加固等,确保地基稳定。
2. 基础施工:按照设计要求,进行水闸基础施工,包括混凝土浇筑、钢筋绑扎、模板安装等。
3. 防渗处理:对基础进行防渗处理,如铺设防水层、设置排水系统等,确保水闸防渗效果。
三、主体结构施工阶段1. 模板工程:根据水闸结构特点,选择合适的模板材料,进行模板设计、制作、安装。
2. 钢筋工程:按照设计要求,进行钢筋加工、绑扎、焊接等,确保钢筋质量。
3. 混凝土工程:选择合适的混凝土配合比,进行混凝土搅拌、运输、浇筑、振捣、养护等。
4. 闸门及启闭机安装:按照设计要求,进行闸门及启闭机的安装、调试,确保其正常运行。
四、附属设施施工阶段1. 上下游连接工程:按照设计要求,进行上下游连接工程,如护坡、防冲工程等。
2. 防洪工程:根据防洪要求,进行防洪工程建设,如防洪堤、蓄洪区等。
3. 生态保护工程:在施工过程中,注意生态环境保护,如植被恢复、水土保持等。
五、施工质量与安全管理1. 施工质量控制:严格按照施工规范和标准进行施工,确保工程质量。
2. 施工安全管理:建立健全安全管理制度,加强施工人员安全教育,确保施工安全。
3. 施工进度管理:制定合理的施工进度计划,确保工程按期完成。
4. 施工成本管理:合理控制施工成本,提高经济效益。
总之,水闸工程施工方法涉及多个环节,需综合考虑工程设计、施工技术、施工安全、施工成本等因素,确保工程顺利进行。
水利工程中水闸施工技术简析一、水闸的组成及施工流程1、组成水闸由上游连接段、闸室、下游连接段等部分组成。
其中上游连接段是引导水流平稳进入闸室,具有防冲、防渗作用;下游连接段是消除下泄水流动能,与下游河床水流连接,防冲刷;闸室是水闸的主体部分,主要由底板、闸墩、胸墙、闸门、启闭机等构成;底板是闸室的基础,将闸室上部结构的重量及荷载向地基传递,具有防渗、防冲作用;闸墩是用来分隔闸孔和支承闸门、胸墙、工作桥、交通桥等;闸门是用来挡水及控制过闸流量。
2、施工流程应事先根据工程设计要求及工程特点来确定分项工程施工方案,采取先重后轻、先下后上的施工原则。
例如某水闸工程的闸室属于整体结构,宽度较大,在基础开挖之后及保证施工排水的情况下,优先进行闸底板、上游铺盖、消力池、翼墙底板的施工,再进行闸室的胸墙及上部结构的施工。
二、水闸主体结构施工水闸主体结构主要指闸室,包括底板、闸墩、胸墙、闸门、启闭机等。
水闸施工中只有严格保证水闸底板、水闸闸墩、水闸止水设施等主体结构的施工质量,才能保证整个水闸工程的施工质量。
1、水闸底板施工通常水闸底板分为平底板和反拱底板两种形式,虽然两者均采用混凝土浇筑,但具体的施工方法却不同。
(1)平底板施工1)划分浇筑块:考虑到温度缝及沉降缝可分为多结构块,施工过程中应最大限度地利用结构缝来分块。
分块时应避免在弯距及剪力最大处分缝,并适当考虑建筑物断面变化及模板架立等因素。
例如永久缝间距大,浇筑块面积大,使混凝土的拌和、运输、浇筑能力不足,可设置施工缝,将浇筑块的面积划小。
2)混凝土浇筑:浇筑时利用浇筑块分别进行浇筑。
闸室地基处理后,软基先铺8~10cm混凝土垫层。
浇筑前,先扎筋、立模、搭脚手架、清仓等。
3)逐层浇筑:如果浇筑平底板混凝土时,底板厚度小,可采用斜层浇筑法。
4)浇筑顺序:通常采用先上后下的顺序,从一端到另一端。
如果底板混凝土方量大且底板顺水长度不超过12 m,可由2个作业组进行分层通仓浇筑,平行施工,为缩短浇筑时间,避免冷缝产生。
水闸主体结构施工介绍
一、水闸混凝土施工
水闸主体结构施工主要包括闸身上部结构以及闸底板、闸墩、止水设施和门槽等方面的施工内容,其中混凝土工程是水闸施工中的主要环节。
1.水闸混凝土施工原则
混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
(1)先深后浅。
(2)先重后轻。
(3)先高后矮。
(4)先主后次。
2.平底板施工
水闸底板有平底板与反拱底板两种,平底板为常用底板。
平底板的施工总是底板先于墩墙,而反拱底板的施工一般是先浇墩墙,预留联结钢筋,待沉降稳定后再浇反拱底板。
水闸平底板的混凝土浇筑,一般采用逐层浇筑法。
但当底板厚度不大,拌合站的生产能力受到限制时,亦可采用台阶浇筑法。
平底板混凝土的浇筑,一般先浇上、下游齿墙,然后再从一端向另一端浇筑。
当底板混凝土方量较大,且底板顺水流长度在12m以内时,可安排两个作业组分层通仓浇筑。
首先两组同时
浇筑下游齿墙,待齿墙浇平后,将第二组调至上游齿墙,另一组自下游向上游开浇第一坯底板。
上游齿墙组浇完,立即调至下游开浇第二坯,而第一坯组浇完又调头浇第三坯。
这样交替连环浇筑可缩短每坯间隔时间,加快进度,避免产生冷缝。
钢筋安装方法有整装法和散装法。
工程中使用的钢筋直径在30mm以内时,一般可采用整装法。
3.施工缝施工
施工缝的位置应设在结构受力较小的部位,易于凿毛和清理,并考虑对外观质量的影响。
施工缝的处理应符合下列规定:
(1)可采用凿毛、冲毛或刷毛等方法处理、清除表层的水泥浆薄膜和松散软弱层,并冲洗干净,排除积水。
(2)混凝土强度达到2.5MPa后,方可进行浇筑上层混凝土的准备工作;浇筑前,水平缝应铺厚10~20mm的同配合比的水泥砂浆,垂直缝应随浇筑层刷水泥浆或界面剂。
二、止水设施的施工
为了适应地基的不均匀沉降和伸缩变形,在水闸设计中均设置温度缝与沉降缝,并常用沉降缝代温度缝作用。
缝有铅直和水平的两种,缝宽一般为1.0~2.0cm。
缝中填料及止水设施,在施工中应按设计要求确保质量。
1.沉降缝填料的施工
沉降缝的填充材料,常用的有沥青油毛毡、沥青杉木板及泡沫板等多种。
其安装方法有以下两种。
一种是将填充材料用铁钉固定在模板内侧后,再浇混凝土,这样拆模后填充材料即可贴在混凝土上,然后立沉陷缝的另一侧模板和浇混凝土,具体过程如图1F418012-1所示。
如果沉降缝两侧的结构需要同时浇灌,则沉降缝的填充材料在安装时要竖立平直,浇筑时沉降缝两侧流态混凝土的上升高度要一致。
另一种是先在缝的一侧立模浇混凝土,并在模板内侧预先钉好安装填充材料的长铁钉数排,并使铁钉的1/3留在混凝土外面,然后安装填料、敲弯铁尖,使填料固定在混凝土面上,再立另一侧模板和浇混凝土,具体过程如图1F418012-2所示。
先装填料后浇混凝土的填料施工图1
1-模板;2-填料;3-铁钉
先浇混凝土后装填料的填料施工图2
1-模板;2-填料;3-铁钉
2.止水材料种类
常用的止水材料有紫铜片、橡胶、聚氯乙烯(塑料)等。
紫铜止水片的制作同符合下列规定:
(1)清除表面的油渍、浮皮和污垢。
(2)宜用压模压制成型,转角和交叉处接头,宜在加工厂制作,并留有适当长度的直线段,以利现场搭接;接缝应焊接牢固。
(3)双面焊其搭接长度不应小于20mm。
(4)长时间外露应加强防护措施。
塑料和橡胶止水带应避免油污和长期曝晒。
塑料止水片的接头宜用电热熔接牢固。
橡胶止水带的接头可用氯丁橡胶粘接,其搭接长度不应小于100mm,重要部位应热压粘接。
止水片的安设宜嵌固,不应使用钉子。
紫铜止水片的沉降槽,应用聚乙烯闭孔泡沫板条或沥青灌填密实。
对于沥青灌填密实的水平紫铜止水片的凹槽应向上,以便于沥青灌填。
3.止水缝部位的混凝土浇筑
浇筑止水缝部位混凝土的注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
三、平面闸门门槽施工
采用平面闸门的中小型水闸,在闸墩部位都设有门槽。
为了减小启闭门力及闸门封水,门槽部分的混凝土中埋有导轨等铁件,如滑动导轨、主轮、侧轮及反轮导轨、止水座等。
这些铁件的埋设可采取预埋及留槽后浇混凝土两种方法。
小型水闸的导轨铁件较小,可在闸墩立模时将其预先固定在模板的内侧,闸墩混凝土浇筑时导轨等铁件即浇入混凝土中。
由于中型水闸导轨较大、较重,在模板上固定较为困难,宜采用预留槽,用浇二期混凝土的施工方法。
