框架柱加大截面施工方案
- 格式:doc
- 大小:1006.50 KB
- 文档页数:14

钢筋混凝土框架柱加固设计与施工技术摘要:钢筋混凝土构件出现质量问题后,框架结构的安全性将受到严重威胁,需要进行加固设计和施工。
通过对构件的承栽力和可靠性评估,采用加大截面的加固补强方案,同时采取有效的施工构造措施,并指出了施工要点,对框架柱进行了加固处理。
关键词:框架柱;钢筋混凝土;加固;施工;加固处理钢筋混凝士构件作为框架结构承载体系建筑物上主要的受力构件,在结构中起着至关重要的作用。
当钢筋混凝土构件出现质量问题后,整个框架结构的安全性将受到严重的威胁,必须进行及时处理。
除了出现断裂、倒塌等重大事故必须重新制作构件外,在许多的情况下可以采用加固的方法来处理。
本文以某工程五层裙楼为例,介绍框架柱加固的设计及施工处理。
1结构鉴定由于建筑物增层,结构构件的受力情况发生变化,所以必须通过结构鉴定确定其结构可靠性。
结构的可靠性是结构在规定时间内和条件下完成预定功能的标志。
结构预定功能主要包括结构的安全性、耐久性和实用性。
结构可靠性必须通过结构鉴定即通过调查、检测、计算、分析和判断等手段来评定。
1.1现状勘察。
甲方提供了此建筑物的竣工图,根据图纸我们对建筑物进行了现场勘察,此建筑物结构和竣工图吻合,对结构进行检查时梁、柱、板均没有发现明显结构裂缝缺陷,同时也未发现有明显的沉降及倾斜。
1.2结构检测。
结构检测是结构鉴定重要组成部分,检测的结果是结构鉴定重要依据,检测准确程度直接影响结构鉴定结论,直接影响加固设计和加固施工工作量,也就影响加固工程建设投资额。
结构检测内容主要由两部分组成,首先是对被加固结构的混凝土力学指标检测。
比较常用和较准确的检测方法是取芯和回弹超声法,这两种方法配合使用,减少结构局部损坏,测点数量不太多,并能真实反映混凝土构件材料标准强度。
其次是对混凝土构件中的钢筋力学指标、构件中钢筋数量、直径、保护层厚度,构件变形、裂缝宽度的检测。
工程甲方委托有资质的检测单位,分别对每一层混凝土梁、板、柱等构件采用回弹法检测其混凝土强度,同时又采用取芯法对混凝土强度进行验证,最后的检测结果是各层的混凝土构件强度均能达到c25。
柱混凝土强度不足加固专项方案XXX柳州XXXX综合楼一层框架柱加固方案编制人:审核人:编制单位:XXX日期:2018年施工质量概述本文旨在介绍柳州XXXX综合楼一层框架柱加固方案。
在施工过程中,存在一些问题需要解决。
存在问题在施工过程中,我们发现某些框架柱存在质量问题,主要表现在以下几个方面:1.某些框架柱的截面尺寸不符合设计要求;2.某些框架柱的混凝土质量不达标;3.某些框架柱的钢筋数量不足。
编制依据和原则本加固方案的编制依据为《建筑结构设计规范》和《建筑抗震设计规范》等相关规范。
我们的原则是确保加固后的结构安全可靠,同时尽量减少对原有结构的影响。
原因分析经过对存在问题的框架柱进行分析,我们认为造成这些问题的主要原因是施工过程中的质量监控不严格,施工人员操作不规范等。
一层框架柱专项加固处理方案为了解决存在问题的框架柱的安全问题,我们制定了以下两种加固方案:1.增大截面加固法对于截面尺寸不符合设计要求的框架柱,我们采用增大截面加固法。
具体操作步骤如下:1)对框架柱进行清理和打磨;2)在柱子周围加固钢板;3)在钢板上焊接加固钢筋;4)在钢筋上浇筑混凝土。
2.置换混凝土加固法对于混凝土质量不达标的框架柱,我们采用置换混凝土加固法。
具体操作步骤如下:1)将原有混凝土清除干净;2)在清理后的钢筋上,用模板制作新的混凝土;3)在新混凝土中加入外加剂,提高混凝土强度。
以上两种加固方法均已在其他工程中得到验证,可确保加固后的结构安全可靠。
柳州XXX综合楼工程是由XXX承建的钢筋混凝土框架结构建筑,共有六层地上和一层地下。
在2018年8月2日完成了一层柱结构混凝土浇筑施工,7日完成了二层梁板柱结构混凝土浇筑施工。
然而,在柱模拆除后,一层柱及二层梁板面的混凝土质量外观检查发现了一些问题。
主要问题集中于界面四周,包括新旧混凝土梁柱结合部位的混凝土疑似没有振捣,混凝土外观显示粗糙现象,以及结合面上部混凝土密实度低于下部先期浇筑混凝土。
钢筋混凝土结构柱加大截面法加固施工探讨摘要:加大截面法作为一种传统的加固方法,近几年得到很大的发展和普遍的应用,适用于一般混凝土结构构件的加固,特别是原截面尺寸偏小或者轴压比明显偏高的构件的加固。
关键词:混凝土构件加固施工加大截面法施工方案1前言最近几年,我国出现了很多烂尾楼改造重建项目,设计规范的更新,按照原规范标准设计的结构不能满足新设计标准的要求;设计基础资料和设计方法的不准确,导致设计出来的建筑物存在着安全性问题;原有建筑物使用功能和要求的改变;在建工程出现质量问题而使得结构满足不了耐久性和稳定性要求;地质灾害的影响,导致建筑物严重损坏。
鉴于以上原因,必须对原有结构构件进行加固改造,以满足新标准规范和使用要求。
2工程概况兰州市某大厦,1993年完成设计,1994年开始施工,1997年主体封顶。
大厦采用全现浇钢筋混凝土框架-筒体结构,平面分为主楼、副楼,主楼地面以上30层,含一层设备层兼避难层,建筑高度104.60米,副楼地面以上22层,建筑高度80.70米,主、副楼设3层地下室,埋深12.80米,采用箱型基础,均以砂岩层为持力层。
该建筑1997年主体封顶后,未封外墙,未做粉刷,未做屋面防水,主体结构暴露在大气环境中达12年之久。
于2010年对其进行加固改造。
由于该工程为1993年设计,所依据的抗震设计标准为当时执行89版的抗震规范和91版的高规,建筑抗震设防烈度89度,场地土类别Ⅰ类。
框架及剪力墙的抗震等级均为一级。
3加大截面法加固施工加大截面法是通过采用同种材料(钢筋混凝土)来增大原结构的截面面积来提高结构构件的承载力和构件刚度,是一种传统的加固方法。
优点是有长期的使用经验,施工简单,适应性强。
缺点是湿作业,施工工期长,降低了房间使用空间,且容易形成肥梁胖柱,同时,加大了结构自重。
加大截面法加固施工主要包括柱截面加大,梁截面加大,剪力墙加厚,板加厚等方面,在这里仅讨论柱截面加大施工问题。

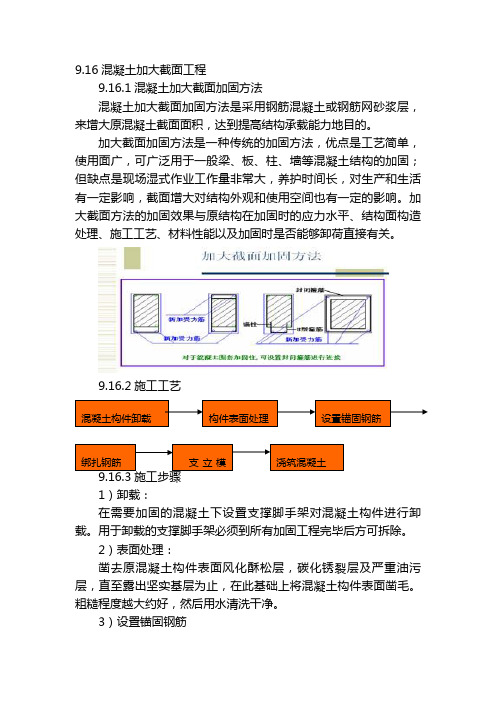

9.16混凝土加大截面工程9.16.1混凝土加大截面加固方法混凝土加大截面加固方法是采用钢筋混凝土或钢筋网砂浆层,来增大原混凝土截面面积,达到提高结构承载能力地目的。
加大截面加固方法是一种传统的加固方法,优点是工艺简单,使用面广,可广泛用于一般梁、板、柱、墙等混凝土结构的加固;但缺点是现场湿式作业工作量非常大,养护时间长,对生产和生活有一定影响,截面增大对结构外观和使用空间也有一定的影响。
加大截面方法的加固效果与原结构在加固时的应力水平、结构面构造处理、施工工艺、材料性能以及加固时是否能够卸荷直接有关。
9.16.2施工工艺9.16.3施工步骤1)卸载:在需要加固的混凝土下设置支撑脚手架对混凝土构件进行卸载。
用于卸载的支撑脚手架必须到所有加固工程完毕后方可拆除。
2)表面处理:凿去原混凝土构件表面风化酥松层,碳化锈裂层及严重油污层,直至露出坚实基层为止,在此基础上将混凝土构件表面凿毛。
粗糙程度越大约好,然后用水清洗干净。
3)设置锚固钢筋 混凝土构件卸载 设置锚固钢筋 绑扎钢筋 构件表面处理 支立模浇筑混凝土对于单面或双面采用混凝土加大截面加固的混凝土墙、梁或板,可通过设置于原混凝土构件中锚固钢筋与新加钢筋网连接。
锚固钢筋可用植筋的方法进行锚固。
梁加大截面的锚固钢筋4)绑扎钢筋、支立模板、浇筑混凝土按照图纸设计要求进行钢筋绑扎,把钢筋网与锚固钢筋焊接。
钢筋、模板、混凝土工程见前几节。
柱加大截面柱加大截面钢筋绑扎9.16.4施工注意问题:1)加大截面中新加的受力钢筋,应根据不同的情况设置相应可靠的锚固措施。
2)对于新加框架柱中新加的受力钢筋应通长设置,中间不得断开。
下端应根据基础深度及柱弯矩的大小不同,采用植筋技术锚固于基础上,中间穿过各楼层,上端伸至加固层上楼板或屋面楼板。
剪力墙加大截面钢筋穿过楼板3)对于加大截面新加受力钢筋在穿墙、楼板处,应采用植筋技术或用灌浆料锚固。
4)由于新旧混凝土的结合强度低,直接浇筑很不理想,若在浇筑新混凝土前,可涂刷一层高粘结性能的截面结合剂,随浇随涂,可使结合面混凝土的粘接抗剪强度和粘接抗拉强度高于混凝土本身强度,避免结合面过早的开裂破坏。
加大截面法加固混凝土框架柱加密区箍筋间距你要知道,混凝土框架柱加密区的加固这事儿啊,说起来可真是有点儿“麻烦”,不过从另一个角度来看,其实也有点意思,毕竟它不仅涉及到力学、结构的严谨性,还跟咱们日常的建筑安全息息相关。
咱们常说“安全第一”,这句话绝不是挂在嘴边的空话,特别是在建筑这块儿,搞不好一座楼塌了,那可不单单是损失那么简单,很多时候都是“人命关天”。
所以说,今天咱们就聊聊这个“加大截面法加固混凝土框架柱加密区箍筋间距”这事儿,别看字面上那么复杂,其实它的道理跟咱们平时修东西、加固墙壁差不多,稍微懂一点儿就能看懂。
大家知道,框架柱是支撑建筑物的重要骨架,柱子一旦出了问题,楼房就得跟着“摇摇欲坠”。
所以,一旦这柱子承载力不够了,或者是用了很长时间,受到外部压力、环境影响,强度下降,那就得“动手”了。
你想象一下,柱子就像咱们的脊柱一样,关键时刻得顶得住,不能像个老弱病残一样随时就“断裂”。
所以,“加大截面法”就来了,这个加固方法,顾名思义就是通过加粗、加厚柱子的截面,让它的承载力变强,像个“壮汉”一样,哪怕外面有多大的风浪,它也能稳稳地站着。
听起来是不是很有道理?不过,问题又来了。
咱们说加大截面,实际上也是给柱子加了一些“外衣”。
这外衣当然不止是加粗那么简单。
为了确保柱子的稳定性,还得加密一些“箍筋”。
你别看这个箍筋小小的一根,它可是起到锁住柱子、增强柱子抗剪切力的作用。
就像咱们腰间的皮带,不系好,裤子就掉了。
可是,如果箍筋间距太大,反而会影响它的效果。
所以在加固过程中,得特别注意箍筋的间距。
这时候,什么样的间距合适呢?一般来说,得根据柱子的大小、所承受的负荷以及外部环境来做调整。
要是问我,什么样的间距合适,那真不好说,毕竟每栋楼的情况不一样。
有的楼是重的,有的是轻的,有的地方可能地基不好,有的地方可能外界的风沙大。
咱得根据实际情况来调整。
如果箍筋间距过大,那加固效果肯定差,等于是做了个“面子功夫”,但实际上不起作用。
混凝土截面加大施工方案
混凝土结构是建筑工程中常见的一种结构形式,其截面尺寸对于结构
的强度和稳定性具有重要的影响。
当设计者需要增加混凝土截面的尺寸时,可以通过以下几种施工方案来实现。
1.增加配筋:混凝土梁、柱等构件的强度主要依靠钢筋的配筋。
如果
需要增加截面的尺寸,可以通过增加配筋的数量和截面面积来提高结构的
承载力。
这需要在施工前充分考虑结构的受力特点,进行合理的配筋计算,并确保钢筋的安装质量。
2.增加混凝土强度等级:混凝土强度等级是指混凝土具有的抗压强度。
增加混凝土的强度等级可以提高结构的承载能力。
在实际施工中,要根据
设计要求选择合适的混凝土强度等级,并确保混凝土的配合比例和浇筑质量。
3.使用钢纤维增强混凝土:钢纤维增强混凝土是一种利用钢纤维对混
凝土进行增强的材料。
钢纤维可以增加混凝土的韧性和承载能力,提高截
面的抗裂性能。
在施工中,可以通过在混凝土中加入适量的钢纤维,来提
高截面的承载能力。
4.使用预应力技术:预应力技术是一种将混凝土构件预先施加预应力,利用混凝土的高强度和钢筋的拉力来提高结构的承载能力的技术。
通过施
加预应力,可以使混凝土梁、柱等构件的截面尺寸减小,从而实现截面的
加大。
预应力技术需要考虑到预应力的施加和传递过程,以及预应力锚固
的可靠性。
以上是几种常见的混凝土截面加大施工方案。
在实际工程中,要根据
具体情况进行选择,并通过合理的设计和施工措施来确保结构的安全性和
可靠性。
同时,施工过程中要严格按照规范要求进行,确保施工质量符合设计要求。
当代商城装修工程柱增大截面施工方案编制人:审核人:北京东洋机械建筑工程有限公司2013年09月02日目录1.编制依据 (4)2.工程概况 (4)2.1 工程简介 (4)3.施工准备 (4)3.1技术准备 (4)4.材料要求 (5)4.1高强补偿收缩混合料产品性能 (5)4.2 植筋胶产品性能 (5)5 工艺流程 (6)5.1植筋工艺流程 (6)5.2 柱增大截面工艺流程 (7)6 施工方法 (7)6.1基础植筋施工 (7)6.2 柱子钢筋绑扎 (8)6.3 柱加固支模 (9)6.4混合料浇筑 (10)6.5 施工注意事项 (10)7 质量检验 (10)8 质量保证措施 (11)8.1 混凝土构件增大截面工程的施工,严格按下列程序进行: (11)8.2 浇筑混合料前,应对下列项目按隐蔽工程要求进行验收: (11)8.2界面处理 (12)1.编制依据1、混凝土结构设计规范GB 50010-20102、高层建筑混凝土结构技术规程JGJ 3-20103、建筑抗震设计规范GB 50011-20104、建筑结构加固工程施工质量验收规范GB50550-20105、混凝土结构加固设计规范GB50367-20066、当代商城装修工程施工图纸2.工程概况3.施工准备3.1技术准备3.1.1、钻孔作业施工要点1、孔径、孔深的几何尺寸必须保证。
2、成孔位置必须正确。
3、清孔必须到位,其中清孔必须汽洗洁净。
4、清孔后对成孔必须采取措施,保持孔内清洁。
钻孔成孔必须及时办理好隐蔽手续。
5、成孔作业必须先行放线,按设计要求定好位置,并经质量检查员验收合格确认后,方可开机钻孔,作业中不能伤及钢筋,作业中遇有钢筋时立即停机,报告工长或项目管理人员确定钻孔移位办法。
6、施工所需的水、电原保持通畅,并引至到各施工部位。
7、本工程柱增大截面节点作法见下图:4.材料要求作改性环氧树脂固化剂;严禁掺加挥发性有害溶剂和非反应稀释剂,其安全性检验指标必须符合《混凝土结构加固技术规范》中表4.5.6的相应规定。
加油站加固改造工程专项施工方案编制审核批准河南金泰工程技术有限公司二〇一一年二月二十日专项施工方案一、工程概况:本工程共两层,现为一层托梁拆墙改造加固工程,主要项目为:原墙体采用钢筋网砂浆面层加固,原框架柱采用包钢加固,新增框架柱,原圈梁采用增大截面法加固。
二、施工工序1、梁柱加固施工工序搭设支撑脚手架—--墙体拆除-——砼地坪破除——-柱基础开挖-—-包钢柱基础施工--——柱加固--—梁截面增大施工--——梁柱面层水泥砂浆抹灰—-—C20砼地坪恢复———养护2、墙体加固施工工序墙体面层铲除———墙体基础地坪破除——-墙体基础开挖----构造锚固筋定位钻孔—-—-基层清洗—-——安装锚固筋-——-定位放线----绑扎钢筋网片——-——浇水湿润墙面-——墙体基础C20砼浇筑-——-抹水泥砂浆--—C20砼地坪恢复————养护3、植筋施工工序划线定位-钻孔-清除孔尘-灌注结构胶-钢筋处理-植入钢筋-养护固化三、主要工艺施工方案钢筋网砂浆面层加固墙体1、材料和构造要求:1)面层的砂浆强度等级,采用M1O;2)钢筋网砂浆面层的厚度为40mm;3)钢筋网的钢筋直径为6mm;网格尺寸为200mm×200mm;4)单面加面层的钢筋网采用φ6的L形锚筋, L形锚筋的间距为600mm,;5)钢筋网的横向钢筋遇有门窗洞时,单面加固将钢筋弯入洞口侧边锚固;2、工艺要求:1)铲除原墙面涂料及抹灰层,原墙面碱蚀严重时,应先清除松散部分并用1:3水泥砂浆抹面.2)加固墙体基础部位地坪破除,开挖基础,开挖宽度不小于500mm,深度不小于500mm,并进行基底原土打夯.3)在墙面钻孔时,应按设计要求先画线标出锚筋位置,锚筋孔洞尺寸直径为60mm,深度为120一180mm,成梅花形布置,锚筋插入孔洞后可采用水泥基灌浆料填实。
4) 铺设钢筋网时,钢筋网深入地下不小于500mm,竖向钢筋应靠墙面并采用钢筋头支起。
5)抹水泥砂浆时,应先在墙面刷水泥浆一道再分层抹灰,且每层厚度不应超过15mm。
万宁市人民医院新院二期工程项目一标段柱截面加大施工方案编制人:审核人:审批人:编制单位:海南盛达建设工程集团有限公司编制日期:年月日一、工程概况工程名称:万宁市人民医院新院二期工程项目一标段建设单位:万宁市卫生健康委员会设计单位: 海南省建筑设计院监理单位: 海南君诚工程监理有限公司勘察单位:海南核工业地质勘察院施工单位:海南盛达建设工程集团有限公司工程地点:万宁市环市三路和纵二路交汇处建筑规模:建筑面积:30303㎡。
框架/剪力墙结构,底下1层,住院楼6层,医技楼4层。
1、建筑概况新建住院楼、医技楼及地下室,总建筑面积30303平方米,其中住院楼6层16300平方米,钢筋混凝土框架-剪力墙结构;医技楼4层4509平方米,钢筋混凝土框架结构;地下室1层9494平方米,主要包括停车场(223车位)、人防工程(632平方米)、污物收集与处理、交通等功能用房。
2、结构概况本工程设计使用年限为50年,建筑结构安全等级为一级,重要性系数γ=1.1本工程地基基础设计等级为乙级,框架抗震等级为三级,剪力墙抗震等级为三级,结构构件的耐火等级为一级;建筑抗震设防烈度六度,地震加速度值0.5g。
本工程建筑场地类别为Ⅱ类,场地抗震设防烈度7度,设计基本地震加速度值为0.05g,设计地震分组为第一组,场地特征周期为0.35s。
建筑场地为对建筑抗震一般地段。
本工程地下室、住院楼采用框架剪力墙结构,医技楼框架结构。
基础采用天然基础、局部地下室采用灌注桩抗拔。
设计标高±0.000相当于绝对标高10.8500m(国家85高程);地下室筏板厚度分别为400mm、500mm、700mm、800mm。
剪力墙厚度分别为200mm、300mm、350mm。
框架柱截面600mm*600mm,600mm*800mm,700mm*700mm,800mm*1000mm,。
异形柱型号有YBZ、GBZ梁截面最大为600mm*2200mm。
其余有600mm*800mm、350mm*1100mm、600mm*900mm。
地下室顶板楼板厚度分别为非人防区为200mm、人防区为250mm。
主楼楼板厚度为100mm、110mm、120mm、150mm。
1.8主要建筑材料技术指标本工程结构形式为钢筋混凝土框架剪力墙结构,钢筋技术指标应符合《混凝土结构设计规范》GB50010要求,其强度标准值应具有≥95%的保证率。
钢筋级别主要是普通钢筋HPB235级(φ)、HRB400级。
采用的直径范围φ6~32(三级)。
a)抗震等级一、二、三级的框架和斜撑构件(含楼梯的梯段),其纵向受力钢筋采用普通钢筋时,钢筋抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与强度标准值的比值不应大于1.3;且钢筋在最大拉力下的总伸长率实测值不应小于9%。
b)b) HPB300钢筋必须满足《钢筋混凝土用钢第1部分:热轧光圆钢筋》GB1499.1-2008标准的要求;HRB335、HRB400钢筋必须满足《钢筋混凝土用钢第2部分:热轧带肋钢筋》GB1499.2-2007标准的要求。
钢筋的化学成分(碳、硫、磷等含量)、力学性能(抗拉强度、屈服强度、伸长率等)以及冷弯试验须满足该标准相关技术要求。
吊钩、吊环均采用HPB235钢筋,不得采用冷加工钢筋,吊环埋入混凝土的深度不应小于30d。
焊条:E43系列用于焊接HPB300钢筋、Q235B钢板型钢;E50系列用于焊接HRB335钢筋;E55系列用于焊接HRB400热轧钢筋。
不同材质时,焊条应与低强度等级材质匹配。
钢筋机械接头的抗拉强度:二、编制依据2.1工程设计图纸2.2工程岩土工程勘察报告2.3国家及省市有关规范规程标准《建筑工程施工质量验收统一标准》GB50300-2001《混凝土结构工程施工质量验收规范》GB50204-2002《混凝土质量控制标准》GB50164-92《钢筋焊接及验收规程》JGJ18-20032.4企业类似工程施工经验钢筋制作2.5主要图集混凝土结构施工图平面整体表示法制图规则和构造详图(中国建筑标准设计研究院编制):现浇混凝土框架、剪力墙、梁、板11G101-1现浇混凝土板式楼梯11G101-2独立基础、条形基础、筏形基础及桩基承台11G101-3建筑物抗震构造详图(多层和高层钢筋混凝土房屋) 11G329-12.5 加固部位及要求三.施工方案1.化学植筋1、一般要求植筋用的胶粘剂必须采用改性环氧类或改性乙烯基酯类(包括改性氨基甲酸酯)的胶粘剂,并符合A级胶标准,胶粘剂的质量和性能应符合《混凝土结构加固设计规范》4.5.6条的规定。
钻孔前应先探明原结构主筋的位置,锚孔避开受力主筋,对于废孔,应用化学锚固胶或高强度等级的树脂水泥砂浆填实。
植筋钻孔直径详下表:2、工艺流程放线、验线→清理结构面→成孔→清孔→隐蔽验收→注胶→植筋→成品保护→验收。
3、施工工艺2.1现场清理:根据工地的实际情况进行相应的处理,总的原则是清理到原结构层或受力层。
2.2放线、验线:放出钢筋植入的点位线,复核点位线位置并探明原结构主筋的位置,钻孔位置避开受力主筋后采用电钻进行钻孔。
2.3钻孔2.3.1根据图纸设计的要求,确定植筋钻孔的直径和钻孔的深度。
2.3.2 接好电锤电源,进行钻孔施工。
2.3.3 钻孔施工完成后,检查成孔直径及深度。
3清孔3.1用空压机或其它设备吹出植筋孔内灰尘。
3.2用毛刷或棉丝蘸丙酮将植筋孔擦拭干净并用棉丝封堵植筋孔口待用。
3.3请甲方、监理负责人,对成孔进行验收。
4钢筋除锈4.1 角磨机配钢丝刷将钢筋锚入部分除去铁锈,氧化层,油污等杂质。
4.2报请监理、甲方验收合格后,方可进行植筋作业。
5注胶植筋5.1将植筋胶注入孔内2/3,应保证孔内锚固胶填充饱满。
5.2将除锈后的钢筋旋转缓慢插入孔洞内,直至插到洞底部为止。
锚固胶体从洞口溢出,则锚固合格。
5.3锚固完钢筋后,在2小时内不得人为扰动,以保证锚筋质量。
6.报验7.待植筋完全固化后,按设计要求做钢筋拉拔试验。
7.1钢筋拉拔试验合格后,报请监理或甲方验收,然后填写隐检资料、分项/分部工程质量报验认可单,请甲方负责人、监理签字。
8、质量标准8.1保证项目:8.1.1植筋必须符合设计要求及加固行业施工规范。
8.2允许偏差项目,见表:序号项目允许偏差(mm)检验方法1 植筋深度+20,-5 用盒尺检查2 植筋孔径+4 用盒尺检查2.钢筋、模板工程1.钢筋工程施工方案:1)原材料采购与供应:钢筋钢筋强度设计值(N/mm ):HPB300(三级钢)fy=270,HRB335(三级钢)fy=300,HRB400:(三级钢)fy=360。
HRB500(三级钢)fy=435。
2)受力钢筋保护层3)钢筋加工:⑴钢筋加工:钢筋加工的形状、尺寸必须符合图纸要求。
4)钢筋绑扎及安装:⑴施工准备:柱的表面劣质面层已清除干净,梁的边角已剔凿成圆角,直至露出坚实的结构层,界面剂已涂刷完毕,植筋孔已钻完并清理完毕,通过验收。
⑵核对成品钢筋的型号、直径、形状、尺寸和数量是否与料单料牌相符。
所有钢筋的保护层均采用塑料垫块来保证。
⑶柱钢筋绑扎及安装:搭设钢管脚手架→主筋化学植筋→拉结筋植筋→绑扎钢筋1,箍筋从距柱边50mm开始配置;箍筋间距及肢数见图纸2,钢筋绑扎安装时还应满足图纸、相关规范的要求。
4)技术质量保证措施:⑴进场钢筋质量标准及验收:a,原材方面:进场热轧光圆钢筋必须符合《普通低碳钢热轧圆盘条》(GB/T701)和《钢筋混凝土用热轧光圆钢筋》(GB13013)的规定;进场热轧带肋钢筋必须符合《钢筋混凝土用热轧带肋钢筋》(GB1499)的规定;每次进场钢筋必须具有原材质量证明书,其质量必须符合有关标准的规定。
b,外观检验:进场钢筋表面必须清洁无损伤,不得带有颗粒状或片状铁锈、裂痕、结疤、折叠、油渍和漆污等。
直筋每米弯曲度≤4mm。
c,力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和弯曲试验。
若有一项试验结果不符和要求,则从同一批中取双倍数量的试样重做各项试验若仍有一个试样不合格,则该批钢筋为不合格品。
⑵配料加工方面:a,成型钢筋形状、尺寸准确,平面上没有翘曲不平。
末端净空直径≥钢筋直径的2.5倍。
弯曲点处不得有裂纹和回弯现象。
b,钢筋加工的允许偏差:6)质量管理与措施:⑴钢筋堆放:工程部根据实际进度计划牵头提出合理的钢筋进场计划,做到进场钢筋及时绑扎、安装。
减少现场钢筋堆放量和占用场地量。
⑵现场成品钢筋堆放必须按不同规格、级别分类堆放并标识。
⑶钢筋保护层:梁混凝土保护层采用塑料垫块,每间隔0.8米设置一道5.2.8环保与文明施工措施:⑴现场钢筋按规格、类别摆放整齐并挂标识。
⑵为减少工地周围居民的噪声污染,严禁在晚22.00至次日6.00在现场卸钢筋。
⑶随时收集施工现场的钢筋材料,作到工完场清。
2.模板工程施工方案1模板加工:⑴模板的加工必须满足截面尺寸,两对角线误差小于1mm,尺寸过大的模板需进行刨边,否则禁止使用。
次龙骨必须双面刨光,主龙骨单面刨光。
翘曲、变形的方木不得作为龙骨使用。
⑵模板加工完毕,必须经过项目经理部技术人员、质检人员验收合格后方可使用。
对于周转使用的多层板,如果有飞边、破损模板必须切掉破损部分,然后刷封边漆加以利用。
2.模板安装:⑴梁模板安装顺序及技术要点:a,搭设和调平模板支架→拉线找直→安装垫块→安装模板→调整模板4注意事项:⑴登高作业时,各种配件放在工具袋内,严禁放在模板或脚手架上。
⑵装拆施工时,上下有人接应,随拆随转运,并把活动部件固定牢靠,严禁堆放在脚手板上或抛掷。
⑶模板拆除时严禁使用大杠或重锤敲击。
拆除后的模板及时清理混凝土渣块。
四.自密实混凝土施工4.1自密实混凝土是指混凝土拌和物主要依靠自重,勿需振捣即可自行填充模型且包裹配筋的混凝土,能极大减轻施工工人劳动强度,缩短工期。
4.2自密实混凝土施工工艺:免振自密实混凝土梁、柱观感质量要达到清水混凝土(结构长城杯)的标准,对模板的要求是:模板及其支架应具有足够的承载能力、刚度和稳定性,棱角平直光洁、面层平整、拼缝严密不漏浆,因此梁、柱面不设穿墙螺栓。
4.3柱模板采用模板采用18mm厚胶合板企口接缝,50mm×100mm,100mm×100mm木方纵横肋@300mm加固,碗扣架支撑体系。
柱头模板必须有下返模板和抱箍,下返板与柱面间粘白色海绵条防止漏浆。
柱头下返模板应上顶到梁、板底混凝土面的下皮,以改善梁板、柱梁交线的表观效果。
梁侧模应尽量包住梁底模,梁底支撑、龙骨、梁侧夹杠必须安装牢固有效。
4.4原材料水泥:使用p.c42.5R型水泥。
外加剂:使用专用缓凝高效减水剂,减水率超过25%。
