高层建筑填充墙砌体技术交底
- 格式:doc
- 大小:27.00 KB
- 文档页数:4

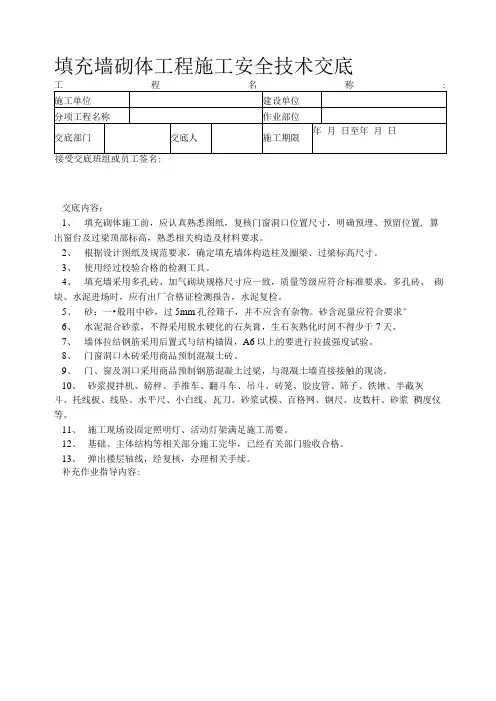

填充墙砌体工程施工安全技术交底
工程名称:
接受交底班组或员工签名:
交底内容:
1、填充砌体施工前,应认真熟悉图纸,复核门窗洞口位置尺寸,明确预埋、预留位置, 算
出窗台及过梁顶部标高,熟悉相关构造及材料要求。
2、根据设计图纸及规范要求,确定填充墙体构造柱及圈梁、过梁标高尺寸。
3、使用经过校验合格的检测工具。
4、填充墙采用多孔砖、加气砌块规格尺寸应一致,质量等级应符合标准要求。
多孔砖、砌块、水泥进场时,应有出厂合格证检测报告,水泥复检。
5、砂:一•般用中砂,过5mm孔径筛子,并不应含有杂物。
砂含泥量应符合要求°
6、水泥混合砂浆,不得采用脱水硬化的石灰膏,生石灰熟化时间不得少于7天。
7、墙体拉结钢筋采用后置式与结构锚固,A6以上的要进行拉拔强度试验。
8、门窗洞口木砖采用商品预制混凝土砖。
9、门、窗及洞口采用商品预制钢筋混凝土过梁,与混凝土墙直接接触的现浇。
10、砂浆搅拌机、磅秤、手推车、翻斗车、吊斗、砖笼、胶皮管、筛子、铁锹、半截灰
斗、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。
11、施工现场设固定照明灯、活动灯架满足施工需要。
12、基础、主体结构等相关部分施工完毕,已经有关部门验收合格。
13、弹出楼层轴线,经复核,办理相关手续。
补充作业指导内容:。
填充墙砌筑技术交底一、工程概述本工程为_____,填充墙采用_____材料砌筑。
为确保填充墙砌筑质量,特进行本次技术交底。
二、施工准备1、材料准备(1)砖或砌块:品种、规格、强度等级必须符合设计要求,并有出厂合格证、试验单。
(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证和复试报告。
(3)砂:宜用中砂,并过 5mm 孔径的筛。
配制 M5 以下的砂浆,砂的含泥量不超过10%;M5 及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。
(4)掺合料:有石灰膏、磨细生石灰粉、电石膏和粉煤灰等,石灰膏的熟化时间不应少于 7d,严禁使用冻结或脱水硬化的石灰膏。
(5)水:应使用自来水或不含有害物质的洁净水。
2、主要机具(1)机械设备:砂浆搅拌机、塔吊、施工电梯等。
(2)工具:手推车、大铲、铁锹、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、扫帚等。
3、作业条件(1)主体结构已施工完毕,并经有关部门验收合格。
(2)弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
(3)立皮数杆:皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。
皮数杆间距 15~20m,转角处均应设立,一般距墙皮或墙角 50mm 为宜。
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。
(4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过 20mm,用细石混凝土找平,不得用砂浆找平。
(5)常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。
(6)砂浆配合比经试验室确定,准备好砂浆试模。
三、操作工艺1、工艺流程基层处理→放线→排砖撂底→砌筑→勾缝→清理2、基层处理将砌筑部位的基层表面清扫干净,剔除浮浆、松散的混凝土块和杂物,并浇水湿润。
3、放线根据设计图纸,在基础顶面或楼面上放出墙的轴线、边线和门窗洞口位置线。
4、排砖撂底(1)根据设计图纸和砖的规格尺寸,进行排砖撂底,使组砌方法合理,便于操作。
工程技术交底填充墙高度大于4.0m时,(小于等于120厚墙体超过3米时),于在墙体半高设置与剪力墙连接的通常钢筋砼水平系梁,梁高180mm,宽度同墙厚,梁配筋为三级钢4根10,箍筋ф6@200。
4、报框柱或构造柱纵筋锚入上、下梁(或板)内。
根据工程实际采取加强措施:混凝土空心砌块砌体填充墙的门窗洞口两侧300mm 范围内采用混凝土实心砖,洞口两侧应沿竖向设置间距为400mm 的2φ6 墙体拉结筋,拉结筋的长度不宜小于600mm,端部设弯钩。
5、电表箱、热表箱等大型箱体洞口四周设置钢筋混凝土报框每边厚180mm,消火栓、电洞等预留洞遇有穿透墙体时,预留洞内表面刷聚氨酯防水层两道,在其后侧加设钢板网抹灰钢板网尺寸比洞口尺寸每边大150mm。
洞口上采用混凝土预制过梁其进入支座不应小于300mm。
6、砌筑时,墙底应不底于200mm高机制实心砖,并先试排砌块,优先使用整体砌块,必须断开时,应使用手据切割机等工具裁整齐,并保护好,砌筑时砌体搭接长度不小于砌块总长的1/2。
砌块转角处纵、横砌块相应搭接,T形处应使横墙砌块隔皮断面露头。
砌体灰缝应横平竖直。
水平灰缝厚度和垂直灰缝宽度宜为3-5mm,各类块材砌体水平灰缝饱满度不得低于80%。
块材砌体垂直灰缝饱满度要求填满砂浆,不得有透明缝、瞎缝和假缝,其他块材砌体垂直灰缝饱满度不得低于80%。
7、构造柱施工进留设马牙槎,马牙槎宜先退后进,进退尺寸为60mm。
槎高240mm 并应为砌体材料高度的整倍数。
8﹑构造柱上部与梁板连接处加插筋及砌块墙顶与梁(板)多点限位连接做法,均见结构总说明中的图5.11.1。
9﹑对有洞口的砌块墙,当洞口宽度小于1.5m时,应在洞口两侧设置100mm厚钢筋混凝土边框;当洞口宽度大于等于1.5m时,应在洞口两侧设置构造柱。
当洞口宽度小于1.5m时,设钢筋混凝土边框。
10、门窗洞口垛砌筑实心砖部位墙体上距离地面或洞口下部200mm高,砌筑240mm 高实心砖、中心距离每隔600mm高砌筑240mm高实心砖、洞口顶部下返150mm高,砌筑240mm高实心砖。
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P. 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.。

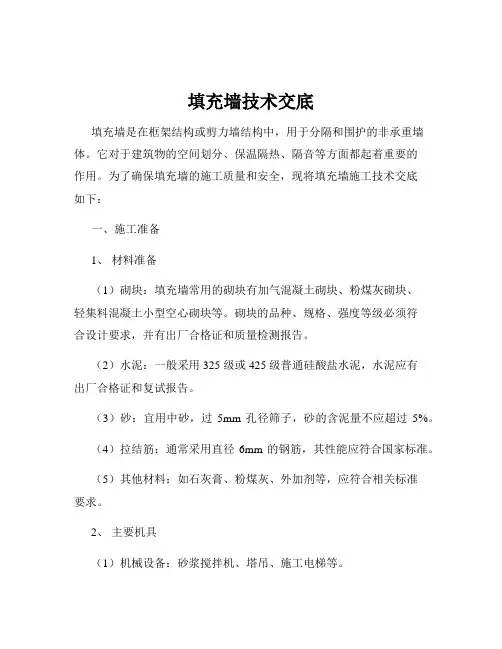

填充墙技术交底填充墙是在框架结构或剪力墙结构中,用于分隔和围护的非承重墙体。
它对于建筑物的空间划分、保温隔热、隔音等方面都起着重要的作用。
为了确保填充墙的施工质量和安全,现将填充墙施工技术交底如下:一、施工准备1、材料准备(1)砌块:填充墙常用的砌块有加气混凝土砌块、粉煤灰砌块、轻集料混凝土小型空心砌块等。
砌块的品种、规格、强度等级必须符合设计要求,并有出厂合格证和质量检测报告。
(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥,水泥应有出厂合格证和复试报告。
(3)砂:宜用中砂,过5mm 孔径筛子,砂的含泥量不应超过5%。
(4)拉结筋:通常采用直径6mm 的钢筋,其性能应符合国家标准。
(5)其他材料:如石灰膏、粉煤灰、外加剂等,应符合相关标准要求。
2、主要机具(1)机械设备:砂浆搅拌机、塔吊、施工电梯等。
(2)工具:瓦刀、铁锹、手推车、胶皮管、筛子、水桶、灰槽、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆等。
3、作业条件(1)主体结构已施工完毕,并经有关部门验收合格。
(2)弹出轴线、墙边线、门窗洞口线,经复核无误。
(3)立好皮数杆,皮数杆间距不宜超过 15m,转角处均应设立。
(4)砌筑前,应将基础面或楼地面按标高找平,然后按设计图纸放出墙体的轴线和边线。
(5)砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。
二、施工工艺流程基层处理→放线→排砖撂底→立皮数杆→砌筑→勾缝→顶部处理1、基层处理将砌筑部位的基层表面清扫干净,剔除表面的浮浆、松散的混凝土块等,并浇水湿润。
2、放线根据设计图纸,在基础面或楼地面上放出墙身中心线、边线及门窗洞口位置线。
3、排砖撂底根据墙体长度、高度及砌块规格,进行合理排砖,确定砌块的砌筑方法和灰缝厚度。
排砖时应注意门窗洞口两侧的砌块应对称排列,尽量避免出现通缝。
4、立皮数杆在墙体的转角处及交接处,立起皮数杆,皮数杆上应标明砌块的皮数、灰缝厚度以及门窗洞口、过梁等的标高。
填充墙砌体工程施工安全技术交底一、前期准备工作1. 确定施工方案在进行填充墙砌体工程施工前,需要根据设计方案确定施工方案。
施工方案应详细包括施工工序、施工顺序、施工方法、材料选用等内容。
2. 地基处理施工前需要对地基进行处理,确保地基的稳定性。
地基处理包括清理、平整土地、松土等措施。
3. 材料准备施工前需要准备好各种施工所需的材料,包括砖块、砂浆、水泥等。
4. 工具设备施工前需要准备好各种施工所需的工具设备,包括砌筑工具、搅拌机、振动器等。
二、施工过程中的安全注意事项1. 人员安全1.1 人员培训施工前需确保施工人员具备相关的安全知识和操作技能,并进行必要的培训。
1.2 佩戴个人防护装备施工人员在施工过程中应佩戴好个人防护装备,包括安全帽、安全鞋、手套、口罩等。
1.3 防止高空坠物当施工人员在高处作业时,应使用安全带进行固定,并采取防止高空坠物的措施,确保施工人员的安全。
2. 施工现场安全2.1 安全防护设施施工现场应设置必要的安全防护设施,包括警示标志、安全网、防护栏杆等,确保施工现场的安全。
2.2 施工场地清理施工现场应保持清洁,及时清理施工过程中产生的杂物和垃圾,防止造成交通障碍和安全隐患。
2.3 环境污染防控施工过程中应防止污染环境,严禁随意倾倒废弃物料和污水,做到环境保护。
3. 施工操作安全3.1 安全操作规程施工人员需遵守安全操作规程,严禁违章操作和使用损坏的工具设备。
3.2 合理选择工具设备施工人员需根据施工要求和工艺要求选择合适的工具设备,避免使用不当的工具设备。
4. 防火和用电安全4.1 防火措施施工现场应设置防火设施,并做好防火管理工作,确保施工现场的防火安全。
4.2 用电安全施工现场应合理布置电缆线路,防止电缆暴露在施工区域,确保电气设备的安全使用。
三、施工结束后的安全注意事项1. 施工成果检查施工结束后,应对施工成果进行检查,确保施工质量符合要求。
2. 施工场地恢复施工结束后,应及时清理施工现场,恢复原貌,清理废料和垃圾。
单位工程名称施工单位日期施工部位施工内容填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土。
二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线。
2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚。
三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求。
2、所需机具设备已准备就绪,并已安装就位。
3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验。
4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续。
5、上道工序已经验收合格,并办理交接手续。
6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工。
7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪。
8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容。
四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定。
五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
按照楼层建筑50线进行画线定位,外墙300厚砂加气应加3道拉结筋,拉结筋51cm—道第一道从建筑50现向下90mm,拉结筋为2根①6mm钢筋距墙边为50mm,长度不小于700mm。
填充墙长度大于5m时或墙长大于2倍层高时,墙顶宜与梁底或板底拉结,墙体中部应设置混凝土构造柱,当填充墙高超过4m,宜在墙体半高处加设水平系梁,梁截面高度不小于60mm。
填充墙砌体工程技术交底
填充墙是建筑工程中一种常见的砌筑材料,其主要目的是填补墙体与墙体之间的空隙和缝隙,使房屋具有更好的隔热性和保温性。
在填充墙砌体工程中,技术交底是非常重要的一环,其目的是确保施工质量,并最终实现建筑工程的质量标准。
技术交底主要包括以下方面:
一、墙体设计和规格要求:
在施工前,需要对填充墙的各项规格要求进行详细的设计规划,如墙体构造、砖头大小、砂浆配比等。
根据实际情况进行调整,确保设计方案符合需求。
二、施工材料选择及质量要求:
填充墙砌体工程材料的质量直接关系到工程的质量和施工进度。
因此,在选择砖头和砂浆时,需要仔细考虑其质量要求,并确保材料的质量符合标准。
三、砌筑方法:
在填充墙的施工过程中,需要按照砌筑方法进行施工,如先确定厚度、用水和拌合砂浆、按照施工线进行输出等。
施工过程中需要注意每一道工序每一步骤的正确进行。
四、现场质量管理:
现场施工过程中需要对施工过程进行现场质量管理,非常重要。
这包括监控材料的运输、转移和储存等,便于检查质量问题是否存在以及及时的解决措施。
综上所述,技术交底在填充墙砌体工程中扮演着非常重要的角色,可以实现施工的质量管理,并确保工程的质量标准。
应当根据实际情况进行适当的调整,以确保施工的质量和进度。
在施工过程中,需要严格按照规格执行工作,对现场进行质量管理,可保证工程施工效果和建筑的使用安全。
