钻孔灌注桩的报验资料全在建筑工程中,钻孔灌注桩作为一种常见的基础形式,其施工质量的把控至关重要。
而报验资料则是对施工过程和质量的详细记录与证明,它不仅是工程验收的重要依据,也是保障工程质量和安全的关键环节。
下面我们就来详细了解一下钻孔灌注桩的报验资料都有哪些。
一、施工准备阶段的报验资料1、施工方案施工方案是指导施工的重要文件,应包括工程概况、施工工艺流程、施工设备选型、施工质量控制措施、安全保障措施等内容。
施工方案需要经过施工单位技术负责人审批,并加盖单位公章。
2、施工技术交底施工技术交底是将施工方案中的各项技术要求向施工人员进行传达和解释的文件,确保施工人员了解施工的要点和质量标准。
交底记录应包括交底时间、地点、交底内容、交底人、被交底人签字等。
3、原材料质量证明文件钻孔灌注桩所使用的原材料,如钢筋、水泥、砂、石等,应具备质量证明文件,包括出厂合格证、检验报告等。
这些文件要能证明原材料的质量符合设计和规范要求。
4、测量放线记录在施工前,需要对桩位进行测量放线,并形成测量放线记录。
记录应包括测量依据、测量数据、测量人员签字等。
二、施工过程中的报验资料1、钻孔记录钻孔记录应详细记录钻孔的起止时间、钻孔深度、孔径、孔斜度、地质情况等。
通过钻孔记录,可以了解钻孔过程中是否遇到异常情况,以及采取的处理措施。
2、钢筋笼制作与安装记录钢筋笼的制作与安装质量直接影响灌注桩的承载能力。
记录应包括钢筋的规格、型号、数量、焊接质量、钢筋笼的长度、直径、主筋间距、箍筋间距等。
3、混凝土灌注记录混凝土灌注是钻孔灌注桩施工的关键环节。
灌注记录应包括混凝土的配合比、坍落度、灌注起止时间、灌注量、灌注速度、导管埋深等。
同时,还应记录灌注过程中是否出现异常情况,如堵管、断桩等,以及采取的处理措施。
4、泥浆性能检测记录在钻孔过程中,需要使用泥浆来护壁和排渣。
泥浆性能的好坏直接影响钻孔的质量和安全。
应定期对泥浆的比重、粘度、含砂率等性能指标进行检测,并形成检测记录。

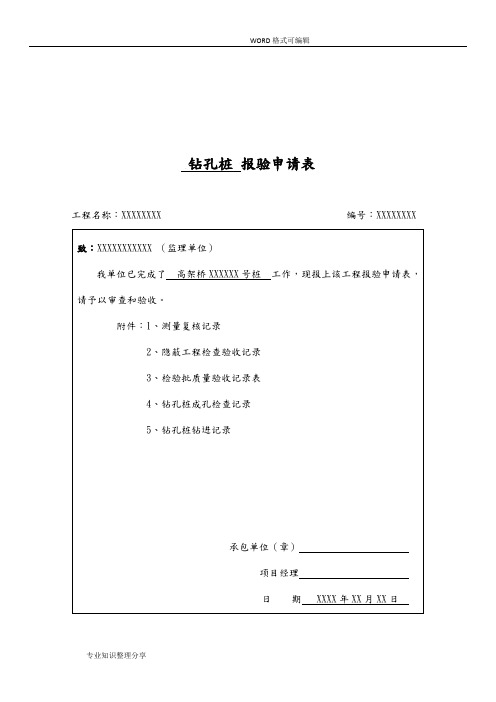

钻孔桩报验申请表工程名称:XXXXXXXX 编号:XXXXXXXX测量复核记录施记表3隐蔽工程检查验收记录质检表4XXXX年XX月XX日钻孔桩成孔检验批质量验收记录表钻孔桩成孔质量检查记录施记表9XXXX年XX月XX日施工项目技术负责人:质检员:监理:钻孔桩钻进记录(冲击钻)施记表6 工程名称:XXXXXXXXXX 施工单位:XXXXXXXXXX专业知识整理分享施工项目技术负责人:工序负责人:记录人:监理: XXXX年XX月XX日专业知识整理分享WORD格式可编辑钢筋报验申请表工程名称:XXXXXXXXXXXXXXXXXXXXXXX 编号:XXXXXXX隐蔽工程检查验收记录XXXX年XX月XX日质检表4钢筋加工检验批质量验收记录表钢筋焊接检验批质量验收记录表钢筋安装检验批质量验收记录表机械连接检验批质量验收记录表灌注桩灌注报验申请表工程名称:XXXXXXXXXXXXXXXXXXXXXXX 编号:XXXXXXX隐蔽工程检查验收记录质检表4 XXXX年XX月XX日灌注桩灌注检验批质量验收记录表钻孔桩水下混凝土灌注记录施记表10 日期:XXXX年XX月XX日专业知识整理分享施工项目技术负责人:工序负责人:记录:监理:专业知识整理分享商品砼材料报审表工程名称:XXXXXXXXXX 编号:XXXXXXXX混凝土浇捣令施工单位:XXXXXXXXXX 编号:XXXXXXXX本表由施工单位填报,一式三份,监理单位、施工单位、业主各一份。
浇捣要求:1、浇捣前模板清理干净、浇水湿润。
2、后台主量机具校核,保证计量准确。
3、施工缝处浇水湿润,按要求接桨。
4、严格控制水灰比,按要求配料,振捣密实等。
钻孔灌注桩报验资料钻孔灌注桩作为一种常见的基础工程形式,因其承载能力高、施工适应性强等优点,在各类建筑和桥梁工程中得到了广泛应用。
而钻孔灌注桩报验资料则是对其施工过程和质量的全面记录和检验,是确保工程质量的重要依据。
一、报验资料的重要性钻孔灌注桩的施工过程较为复杂,涉及到地质勘察、钻孔、钢筋笼制作与安装、混凝土灌注等多个环节。
每一个环节的质量都直接影响到桩的承载能力和稳定性。
报验资料能够及时发现和纠正施工中的问题,保证施工质量符合设计和规范要求。
同时,报验资料也是工程竣工验收和结算的重要依据。
它为工程质量的追溯和评估提供了详细的数据支持,有助于解决可能出现的质量纠纷和争议。
二、报验资料的组成1、施工方案施工方案应包括工程概况、施工工艺流程、施工设备选型、施工质量控制措施、安全保障措施等内容。
施工方案的合理性和可行性直接影响到施工的顺利进行和质量控制。
2、原材料检验报告(1)钢筋:需提供钢筋的出厂合格证、质量检验报告,以及现场抽样复试报告。
复试项目包括抗拉强度、屈服强度、伸长率、弯曲性能等。
(2)水泥:应提供水泥的出厂合格证、质量检验报告,以及现场安定性、强度等指标的复试报告。
(3)砂、石:需提供砂、石的检验报告,包括颗粒级配、含泥量、泥块含量等指标。
(4)外加剂:若使用外加剂,应提供外加剂的产品合格证、质量检验报告和性能检测报告。
3、施工记录(1)钻孔记录:包括钻孔的起止时间、钻进速度、孔深、孔径、地质情况等。
(2)钢筋笼制作与安装记录:记录钢筋笼的主筋规格、间距、箍筋间距、焊接质量等。
(3)混凝土灌注记录:包括混凝土的配合比、坍落度、灌注起止时间、灌注量、导管埋深等。
4、隐蔽工程验收记录(1)钢筋笼隐蔽验收:验收内容包括钢筋笼的长度、直径、主筋根数、箍筋间距、焊接质量等。
(2)桩孔隐蔽验收:主要验收桩孔的深度、孔径、垂直度、孔底沉渣厚度等。
5、桩身质量检测报告(1)低应变动力检测:用于检测桩身完整性,判断桩身是否存在缺陷及缺陷的位置和程度。
钻孔灌注桩报验资料一、项目背景钻孔灌注桩是一种常见的基础工程施工技术,广泛应用于建筑、桥梁、地铁等工程中。
作为一种重要的控制质量手段,每一次钻孔灌注桩的施工完成后,都需要进行报验,以保证施工质量。
本文将介绍钻孔灌注桩报验资料的内容和要求。
二、报验资料的内容1. 施工单位信息:包括施工单位名称、工程负责人、联系电话等。
这些信息主要是为了确认责任方和联系方式,方便后续的沟通和联系。
2. 施工地点信息:详细描述钻孔灌注桩的施工地点,包括所在城市、具体位置、地势等,以及地下管线等相关情况。
这些信息对于后续的工程管理和安全措施制定非常重要。
3. 钻孔灌注桩工程的设计文件:包括工程设计说明书、施工图纸、技术规范等。
这些文件是施工过程中的重要依据,需要在报验时提供,以确保施工过程符合设计要求。
4. 施工材料信息:包括钻孔灌注桩中使用的水泥、砂浆、钢筋等材料的品牌、型号、产地和质量检测报告等。
这些信息确保了施工所使用的材料符合国家标准和设计要求。
5. 施工机械设备信息:包括钻机、灌注设备、搅拌机等设备的品牌、型号和技术参数。
这些信息表明施工所使用的设备符合要求,能够满足工程施工的需要。
6. 施工人员信息:包括施工队伍的人员构成、资质证书等。
这些信息反映了施工单位具备专业的施工人员,并能够保证施工的质量和安全。
7. 施工过程记录:详细记录钻孔灌注桩的施工过程,包括钻孔时的孔深、孔径、钻孔方法,灌注时的材料配比、搅拌时间、搅拌方法等。
这些记录资料是施工过程的真实反映,也是工程质量评估的依据。
8. 现场检测报告:包括对施工过程中的钻孔灌注桩的开挖检测、孔壁纵向平整度检测、混凝土浇筑质量检测等。
这些报告能够验证施工过程的质量,并保证最终的工程质量。
三、报验资料的要求1. 报验资料的整理和齐全性:所有报验资料必须按照要求整理,确保内容完整、准确,各项资料要齐全。
2. 资料的真实性和可靠性:所有报验资料必须真实反映施工过程和施工质量,不得作伪造、篡改等违规操作。
钻孔灌注桩的报验资料钻孔灌注桩的报验资料一、项目概况钻孔灌注桩是一种常见的地基处理方法,合用于建造物、桥梁、隧道等工程的基础施工。
本文档旨在提供钻孔灌注桩的报验资料,以确保工程施工质量和安全。
二、施工准备1. 工程概况:概述工程的规模、位置、用途等基本信息。
2. 安全措施:列出施工期间需要遵守的安全规定和预防措施。
3. 施工方案:详细描述钻孔灌注桩的施工流程,包括设备选型、钻孔参数、灌注混凝土配比等。
三、材料准备1. 钢筋材料:介绍使用的钢筋材料的规格、数量以及质量要求。
2. 砼材料:详细说明所用砼材料的种类、强度等级、水泥标号等信息。
3. 管线材料:罗列使用的管线材料种类、规格、数量等细节。
四、施工过程1. 钻孔施工:描述钻孔设备的选用、钻孔方法、孔径控制等细节。
2. 钢筋安装:说明钢筋布置图、钢筋加工及安装方法、焊接规范等要求。
3. 灌注过程:阐述灌注混凝土的浇筑方式、注浆方法、振捣要求等关键环节。
4. 确认质量:列浮现场质量检测和试验的内容,包括钻孔成孔检验、钢筋质量验收、砼强度检测等。
五、安全质量监测1. 安全监测:说明使用的安全监测设备、监测内容以及监测频率。
2. 质量监测:详细描述每一个阶段的质量监测方法、监测指标、监测标准等要求。
六、质量验收标准根据相关规范和标准,设定钻孔灌注桩施工的质量验收标准,包括钻孔质量验收、钢筋质量验收、灌注混凝土质量验收等方面。
七、文档附件本文档所涉及附件如下:1. 钻孔灌注桩施工方案2. 钻孔施工图纸3. 钻孔成孔检验报告4. 钢筋质量检验报告5. 砼强度检测报告6. 安全监测报告7. 质量监测报告八、法律名词及注释1. 施工验收规范:指针对钻孔灌注桩施工的验收标准和要求,由相关法律法规制定和发布。
2. 基础工程:指钻孔灌注桩所属的土木工程领域,包括桥梁、隧道、建造物等基础工程项目。
钻孔灌注桩工序报验钻孔灌注桩是一种常见的基础工程施工方法,具有承载力高、适应性强等优点。
在施工过程中,为了确保工程质量,需要进行严格的工序报验。
下面将详细介绍钻孔灌注桩的工序报验流程及相关要点。
一、施工准备阶段在正式施工前,需要完成一系列的准备工作,包括场地平整、桩位测量放线、施工设备和材料的准备等。
施工单位应向监理单位提交施工组织设计、施工方案等文件,并进行技术交底。
场地平整应确保施工场地坚实、平整,满足桩机行走和施工的要求。
桩位测量放线应严格按照设计图纸进行,误差控制在规范允许范围内。
施工设备应性能良好、配套齐全,并经过检验和调试。
施工材料如钢筋、水泥、砂、石等应具备质量合格证明文件,并按照规定进行检验和复试。
二、钻进成孔阶段1、护筒埋设护筒的作用是固定桩位、保护孔口、防止地面水流入孔内等。
护筒的埋设应符合设计要求,其中心与桩位中心的偏差不应大于 50mm,护筒的垂直度偏差不应大于 1%。
护筒埋设完成后,应测量护筒顶标高,并做好记录。
2、钻进过程钻进过程中,应根据地质情况选择合适的钻进参数,如钻压、转速、泥浆比重等。
同时,应定期检查钻头的磨损情况,及时更换磨损严重的钻头。
钻进过程中应做好钻进记录,包括钻进深度、地层情况、泥浆性能等。
3、终孔验收当钻进达到设计深度后,施工单位应进行自检。
自检合格后,通知监理单位进行终孔验收。
终孔验收的内容包括孔深、孔径、孔斜度、孔底沉渣厚度等。
孔深应采用测绳进行测量,孔径应采用孔径仪进行测量,孔斜度应采用测斜仪进行测量,孔底沉渣厚度应采用重锤法进行测量。
终孔验收合格后,应及时进行清孔。
三、钢筋笼制作与安装阶段1、钢筋笼制作钢筋笼的制作应符合设计要求和规范规定。
钢筋的品种、规格、数量、间距等应符合设计要求,钢筋的焊接质量应符合规范要求。
钢筋笼制作完成后,应进行检验和验收,合格后方可使用。
2、钢筋笼安装钢筋笼的安装应采用吊车进行。
在安装过程中,应保证钢筋笼的垂直度和保护层厚度。
清单内疑问
一、所有旱桥基坑开挖土方量是否按单个承台开挖。
〔单个开挖根
本就无法施工〕
二、清单里面土方开挖原地坪高程按多少计算?〔与实际地标高不
符〕
三、所有水面上桥梁清单上面筑岛做法是否按单个承台筑岛,实际
单个筑岛做法无法施工。
四、桩混凝土清单量与实际施工不符。
预加部位是否漏算。
五、桥拱圈支模架搭设地面需硬化,清单上面看不到这一项,是否漏算。
钻孔灌注桩报验申请表
工程名称:嵊州市艇湖城市公园逸少桥桩基工程编号:001
桩基施工记录D2-3
编号:001
本表由施工单位填写,城建档案馆、建立单位、施工单位各一份。
混凝土灌注桩工程检验批质量验收记录表
JTG/T F50-2021〔Ⅱ〕
隐蔽工程检查记录表D1-1
编号:001
本表由施工单位提供,城建档案馆、建立单位、施工单位各保存一份。
混凝土灌注桩〔钢筋笼〕工程检验批质量验收记录表
JTG/T F50-2021〔Ⅰ〕
编
号
:
0 0 1
本表由施工单位填写,建立单位、施工单位、城建档案馆各保存一份。
钻孔灌注桩终孔验收记录
表D2-3-4 编号:001
本表由施工单位填写,建立单位、施工单位、城建档案馆各保存一份。
第11 页。
钻孔灌注桩报验资料样本样本一:标准化钻孔灌注桩报验资料一、项目概况1.1 项目名称:钻孔灌注桩施工工程1.2 项目地点:XXXXX1.3 项目施工单位:XXXXX1.4 项目监理单位:XXXXX1.5 项目报验人员:XXXXX1.6 项目报验日期:XXXXX二、施工材料2.1 水泥:按照GB/T XXXX-XXXX的要求进行采购,采样,检测和使用。
2.2 碎石:按照GB/T XXXX-XXXX的要求进行采购,采样,检测和使用。
2.3 砂浆:按照GB/T XXXX-XXXX的要求进行采购,采样,检测和使用。
2.4 钢筋:按照GB/T XXXX-XXXX的要求进行采购,采样,检测,保护层厚度检验和使用。
三、施工工艺3.1 钻孔工艺:钻孔直径、孔深、孔的位置布置,按照施工图要求进行钻孔工艺操作。
3.2 钢筋布置:按照设计要求和构件尺寸,合理布置和连接钢筋。
3.3 灌注工艺:按照灌注方案,控制灌注浆液的流速、浆液的压力和浆液的排气。
四、施工记录4.1 钻孔记录:记录每个钻孔的直径、深度、孔位偏差、钢筋数量等信息。
4.2 钢筋记录:记录每个构件的钢筋直径、长度、数量、布置要求等信息。
4.3 灌注记录:记录灌注浆液的配比、流速、压力、浆液外观等信息。
五、质量验收5.1 钻孔验收:对钻孔直径、孔深、孔位偏差等进行检测,并填写验收记录。
5.2 钢筋验收:对钢筋直径、长度、数量、布置要求等进行检测,并填写验收记录。
5.3 灌注验收:对灌注浆液的配比、流速、压力、浆液外观等进行检测,并填写验收记录。
六、附件1. 钻孔记录表2. 钢筋记录表3. 灌注记录表4. 钻孔验收记录表5. 钢筋验收记录表6. 灌注验收记录表七、法律名词及注释1. GB/T XXXX-XXXX:《水泥标准化验方法》。
规定了水泥的取样、试验方法和质量评定方法。
2. GB/T XXXX-XXXX:《砂浆标准化验方法》。
规定了砂浆的取样、试验方法和质量评定方法。
钻孔灌注桩报验资料一、项目概况钻孔灌注桩是一种常见的桩基施工方式,它能够提供较高的承载力和稳定性,广泛应用于建筑工程的基础设施和土木工程中。
本文将介绍钻孔灌注桩的报验资料要求以及报验流程。
二、报验资料要求(一)钻孔灌注桩设计文件验收单位需要提供完整的钻孔灌注桩设计文件,包括设计图纸、设计说明、结构计算书等。
设计文件应该包含桩的数量、直径、深度等重要参数,并标明每根桩的位置,以便验收单位核对。
(二)施工质量检验报告施工单位应及时进行施工质量检验,并出具相应的检验报告。
检验报告应包括施工过程中的重要监测数据、测试结果等内容,以评估钻孔灌注桩的质量和承载能力。
(三)工艺规程和操作规范施工单位应提供详细的工艺规程和操作规范,包括钻孔、灌注、固结等各个施工阶段的操作措施和要求。
这些规程和规范应该与设计文件相符,并能够确保施工质量的有效控制。
(四)施工记录和日志施工单位应按照规定要求,详细记录施工过程中的各项工作内容和数据,包括钻孔直径、钻孔深度、灌注材料用量等。
这些记录和日志能够为验收单位提供施工质量的参考和证明。
(五)工程验收报告在钻孔灌注桩施工完成后,施工单位应报验单位提供工程验收报告。
报告内容应包括工程质量合格的证明、施工过程中注意事项的总结,以及可能存在的缺陷和问题的解决方案等。
三、报验流程(一)申请报验施工单位在完成钻孔灌注桩施工后,应及时申请报验。
报验申请应包括施工单位的基本信息、施工时间、施工地点等必要信息。
(二)资料准备施工单位应按照报验资料要求,及时整理和准备相应的报验资料,包括设计文件、施工质量检验报告、工艺规程和操作规范、施工记录和日志等。
(三)报验审核报验单位对施工单位提供的报验资料进行审核,核对各项资料的完整性和合规性。
如发现问题或不符合要求的地方,将通知施工单位进行整改。
(四)现场验收验收单位将组织专业人员进行现场验收,对钻孔灌注桩的施工质量、设计要求等进行检查。
如发现问题或质量不符合要求,将要求施工单位进行整改,直至达到要求为止。
