玻璃钢夹砂管顶管技术在市政污水管施工中的应用玻璃钢夹砂管顶管技术在市政污水管施工中的应用一、引言随着城市化进程的不断加快,市政污水管网络也在不断扩建和改造。
然而,在市政污水管施工过程中,传统的开挖施工方式往往会对交通、环境、基础设施等方面造成较大影响。
为了解决这一问题,玻璃钢夹砂管顶管技术应运而生。
本文将重点介绍玻璃钢夹砂管顶管技术在市政污水管施工中的应用,并分析其优势和挑战。
二、玻璃钢夹砂管顶管技术的基本原理玻璃钢夹砂管顶管技术是一种无需开挖地面的管道敷设技术。
其基本原理是通过推进机将玻璃钢夹砂管逐段推进地下,同时进行顶管作业。
在推进过程中,推进机会使用液压系统对顶管施加压力,使其在地下形成连续的管道。
同时,通过将泥浆注入管道内,可以对周围土壤进行支护和固结,以保证施工过程的安全性。
三、玻璃钢夹砂管顶管技术的应用案例1.【案例一】苏州市污水管道改造项目苏州市某污水管道改造项目采用了玻璃钢夹砂管顶管技术。
在施工过程中,没有对道路进行开挖,避免了交通拥堵等问题。
施工期间,玻璃钢夹砂管能够有效地抵御地下水和土壤的压力,确保了施工的顺利进行。
通过该技术的应用,项目的施工周期缩短了50%,大大降低了施工成本。
2.【案例二】北京市市政污水管网建设项目北京市市政污水管网建设项目中,玻璃钢夹砂管顶管技术也得到了广泛应用。
在施工过程中,利用该技术无需开挖道路,避免了对周边环境的破坏。
此外,玻璃钢夹砂管具有良好的耐腐蚀性和抗压性能,能够满足污水管道的要求。
通过该技术的使用,项目的施工速度大幅提高,使污水管网的建设更加快捷高效。
四、玻璃钢夹砂管顶管技术的优势1.节约成本:玻璃钢夹砂管顶管技术无需开挖道路,减少了对市政设施的破坏,节约了施工成本。
2.缩短工期:与传统开挖施工相比,玻璃钢夹砂管顶管技术施工周期更短,可以提高工程的进度。
3.环境友好:该技术无需大量开挖土地,减少了土壤破坏和噪音扰民,对周边环境影响较小。
五、玻璃钢夹砂管顶管技术的挑战1.技术难点:玻璃钢夹砂管顶管技术对设备和材料要求较高,需要专业的施工团队进行操作和监控,提高了技术难度。
顶管内套管施工方案一、工程概况:某引水及水质环境工程第30标输水管线工程,位于某市,全长2.88km,整个工程分为明挖敷设和顶管顶进两种工况,明挖采用Ф1800球墨铸铁管安装,顶管顶进根据设计施工图纸,在过主要道路口、不能明挖动土的地段采用,工作井尺寸为7500×4500,接收井尺寸为5000×4500,采用Ф2200钢筋混凝土管进行顶进连通,顶管内采用Ф1800玻璃钢夹砂管作为内套管,套管外壁与顶管内壁之间采用水泥砂浆压密注浆。
二、工程特点:1、两管壁间距离太小,技术工人无法进行外连接操作。
2、内穿管段较长,内套管在顶管内运输困难。
3、两管壁间间隙太大,进行压密注浆时很难稳固(造成浮管)。
4、内套管偏转角太小:不超过0.5。
三、施工准备:1、对工作井周围进行清理、整平、硬化,做好堆管场地和运输道路的畅通工作。
2、对工作井内壁障碍进行清除,保证井内安装尺寸。
3、工作井底采用混凝土进行精平,控制与顶管口间的标高和顺平,准备操作面(此条应根据顶管进口与井底板的高度确定,小于500mm以下采用混凝土找平,超过500mm以上采用平台架搭设)。
4、采用钢筋混凝土对管底进行精平或顺平(钢筋网与膨胀螺栓焊接,钢筋网采用ф6@120单层双向),宽度确定不小于700mm宽(水平长度700mm在管底的矢高为60mm即厚度),以此作为顶管内运输道。
5、接收井内安装卷扬机并固定好,配备能满足单段顶管长度的钢丝绳(以本标段最长顶管段长度配备,免得再次更换造成浪费)。
6、准备装管、运管的各种工具和器具。
7、预制好单节管道安装后的固定架,每节管8个。
(控制注浆时浮管的卡具):如下图8、制作好在顶管内运输管道的小车,每节内套管在插口端底部设置一个(该小车不能重复利用,为一次性耗材),制作如下图:9、从井地面上架设好380v电源线(三相五线制)至卷扬机,沿顶管顶部架设好36v低压电源照明线、行灯插座。
四、组织机构:根据实际工程量,进行组织机构调整,本标段内套管工程量不大,在组织安排上进行精简强化。

XXX崇山路道路改造工程在配套的排水改造项目中,无开挖地下顶进玻璃钢夹砂管管径DN2100㎜的长度1650米,管径DN1550㎜的长度390米。
崇山路玻璃钢夹砂顶管工程顶力之大,顶进距离之长属国内首创,现从玻璃钢夹砂顶管管材的应用背景、管材特性、设计技术、生产工艺和产品质量控制等方面做一技术总结.一、应用背景XXX上有两座立交桥,在道路改造工程排水改造项目实施过程中,受立交桥下已有的地下管网和构筑物等地下障碍很多,以及立交桥引桥高度的影响,无法采用地面开槽铺设管涵施工方法,而只能采取无开挖地下顶进的施工方案,同时又考虑到顶进过程中不能对桥墩基础造成影响,应保证管材与桥墩之间的最小安全距离,只有玻璃钢夹砂管材内壁光滑,流通能力高,输送相同流量的液体其管径较其它管材的管径要小得多,更能确保桥墩基础不受影响。
经过专家从技术、经济、施工等方面进行反复论证,最终决定使用玻璃钢夹砂管作为顶管,在保证流量的前提下,将管径缩小到DN2100㎜和DN 1550㎜。
二、管材特性XXXXXX道路改造工程排水管DN2100㎜和DN1550㎜玻璃钢夹砂管顶管施工项目于2002年6月15日开始施工,截止到8月31日全部完工,平均单坑日进度6米以上,在施工过程中体现了许多优点,具体如下:1。
施工进度快:单坑日进度不低于6米,而同流量砼管日单坑进度小于1米,钢管为2米.2.顶力小:外表光滑,顶力小。
目前最大顶力为DN2100㎜的800t,DN 1550㎜的500t。
而砼管外表粗糙,顶力大,顶进难度大,顶进机械要求高。
3.流通能力高:玻璃钢夹砂管的内壁非常光滑,粗糙度为n=0.0084,流量系数Cp=150,明显高于钢管、铸铁管、砼管的流量系数Cp=100。
因此,压力相同时,玻璃钢夹砂管的管径可以减小一档,降低造价。
4。
由于管径缩小(由DN2400㎜ DN2100㎜),管壁薄(砼管为200㎜,而玻璃钢夹砂管仅为55㎜),避免了顶管过程中与其它管线交叉而形成的困难。

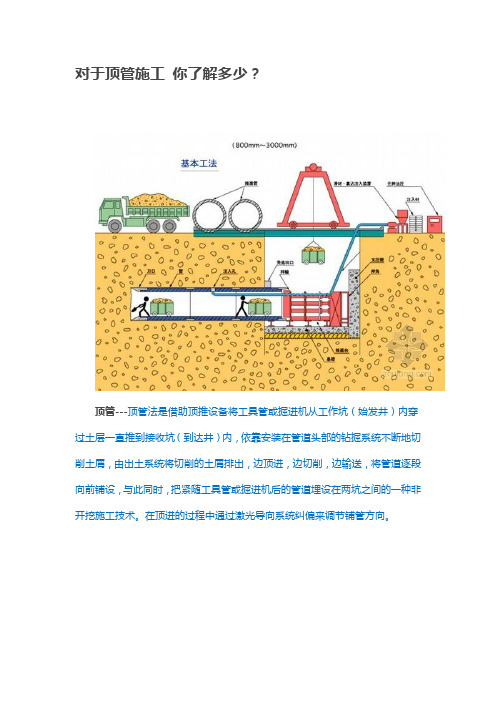

对于顶管施工你了解多少?
顶管---顶管法是借助顶推设备将工具管或掘进机从工作坑(始发井)内穿过土层一直推到接收坑(到达井)内,依靠安装在管道头部的钻掘系统不断地切削土屑,由出土系统将切削的土屑排出,边顶进,边切削,边输送,将管道逐段向前铺设,与此同时,把紧随工具管或掘进机后的管道埋设在两坑之间的一种非开挖施工技术。
在顶进的过程中通过激光导向系统纠偏来调节铺管方向。
工作原理
顶管施工是继盾构施工之后而发展起来的一种地下管道施工方法,它不需要开挖面层,并且能够穿越公路、铁道、河川、地面建筑物、地下构筑物以及各种地下管线等。
顶管施工借助于主顶油缸及管道间中继间等的推力,把工具管或掘进机从工作井内穿过土层一直推到接收井内吊起。
与此同时,也就把紧随工具管或掘进机后的管道埋设在两井之间,以期实现非开挖敷设地下管道的施工方法。
特点:
1、非开挖技术不开挖地面,故而被铺设管道的上部土层未经扰动,管道的管节端不易产生段差变形,其管道寿命亦大于开挖法埋管。
2、采用房下非开挖技术能节约一大笔征地拆迁费用,减少动迁用房,缩短管线长度,有很大经济和社会效益。
3、施工时产生的噪音及振动很小,不扰民。
4、在现有道路下进行管线铺设时,不影响交通。
在顶管施工中最为流行的有三种平衡理论:
气压平衡、泥水平衡和土压平衡理论。
顶管施工最突出的特点就是适应性问题。
针对不同的地质情况、施工条件和设计要求,选用与之适应的顶管施工方式,如何正确地选择顶管机和配套辅助设备,对于顶管施工来说将是非常关键的。
