回填土经济签证
- 格式:doc
- 大小:24.00 KB
- 文档页数:2

谈建设工程经济签证内容及做法内容提要:工程经济签证做好与否直接关系施工单位的经济效益,非常重要。
本文从两个方面阐述经济签证的内容及做法。
关键词:签证内容;范围;签证要及时;反映问题明确;随做随签。
)经济签证是指在施工现场由建设单位和施工单位共同签署的,用以证实施工活动中某些特殊情况的一种书面手续。
它不包含在施工合同和图纸中,也不像设计变更有一定的程序和手续,它的特点是临时发生的、具体内容不同、没有规律性。
凡是施工中发生的一切合同预算未包括的工程项目和费用,必须事先向甲方办理经济签证(签认),明确甲乙双方所承担的经济关系和责任,以免事过境迁,发生补签和结算的困难。
经济签证是索赔的另一种方式。
通过经济签证单要求甲方支付由于甲方原因致使乙方在项目施工中付出的额外费用。
“索赔”二字不易被甲方接受,怕上级认为是由于工作不负责任给承包单位(乙方)造成不应有的损失所产生的赔偿,而“经济签证(认)”含有索赔的内容,但包括的内容不全。
下面把我认为的经济签证做一简单的介绍,供大家参考:一、经济签证的范围和内容经济签证分预算内费用和预算外费用两大部分。
1、预算内费用(1)技术变革的增减费用施工过程中建设、设计单位或授权部门签发的技术变革核定单,施工单位合同预算管理部门应及时会同施工技术部门根据核定单计算增减费用,按单位工程编制增减预算,各方签证后,向建设单位办理经济结算。
(2)材料数量不足或不符合要求由材料部门填写材料代用单,经建设单位签章后,预算部门编制增减预算向建设单位办理经济结算。
(3)大型临建工程费用大型临建费用编制预算有两种方式:按系数包干(包干内容合同中明确)编制和按批准的施组编制。
但其中未包括的项目及费用,须经建设单位同意并办理签证。
(4)返修、加固和拆除工程费用施工中因设计等原因对工程进行返修、加固和拆除,其费用由建设单位负责,除可编制预算外,对无规定单价时双方可商定编制或用估价办法,也可按实际办理现场签证处理。

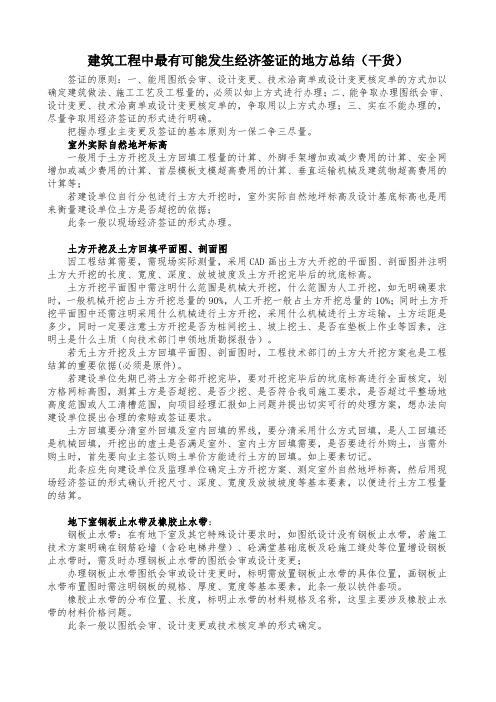

建筑工程中最有可能发生经济签证的地方总结(干货)签证的原则:一、能用图纸会审、设计变更、技术洽商单或设计变更核定单的方式加以确定建筑做法、施工工艺及工程量的,必须以如上方式进行办理;二、能争取办理图纸会审、设计变更、技术洽商单或设计变更核定单的,争取用以上方式办理;三、实在不能办理的,尽量争取用经济签证的形式进行明确。
把握办理业主变更及签证的基本原则为一保二争三尽量。
室外实际自然地坪标高一般用于土方开挖及土方回填工程量的计算、外脚手架增加或减少费用的计算、安全网增加或减少费用的计算、首层模板支模超高费用的计算、垂直运输机械及建筑物超高费用的计算等;若建设单位自行分包进行土方大开挖时,室外实际自然地坪标高及设计基底标高也是用来衡量建设单位土方是否超挖的依据;此条一般以现场经济签证的形式办理。
土方开挖及土方回填平面图、剖面图因工程结算需要,需现场实际测量,采用CAD画出土方大开挖的平面图、剖面图并注明土方大开挖的长度、宽度、深度、放坡坡度及土方开挖完毕后的坑底标高。
土方开挖平面图中需注明什么范围是机械大开挖,什么范围为人工开挖,如无明确要求时,一般机械开挖占土方开挖总量的90%,人工开挖一般占土方开挖总量的10%;同时土方开挖平面图中还需注明采用什么机械进行土方开挖,采用什么机械进行土方运输,土方运距是多少,同时一定要注意土方开挖是否为桩间挖土、坡上挖土、是否在垫板上作业等因素,注明土是什么土质(向技术部门申领地质勘探报告)。
若无土方开挖及土方回填平面图、剖面图时,工程技术部门的土方大开挖方案也是工程结算的重要依据(必须是原件)。
若建设单位先期已将土方全部开挖完毕,要对开挖完毕后的坑底标高进行全面核定,划方格网标高图,测算土方是否超挖、是否少挖、是否符合我司施工要求,是否超过平整场地高度范围或人工清槽范围,向项目经理汇报如上问题并提出切实可行的处理方案,想办法向建设单位提出合理的索赔或签证要求。
土方回填要分清室外回填及室内回填的界线,要分清采用什么方式回填,是人工回填还是机械回填,开挖出的虚土是否满足室外、室内土方回填需要,是否要进行外购土,当需外购土时,首先要向业主签认购土单价方能进行土方的回填。
第1篇一、签证概述土地整理施工工程签证是指在土地整理施工过程中,由于设计变更、现场条件变化、不可抗力等原因,导致原合同约定工程内容、工程量、工程期限等发生变化时,经建设单位、施工单位、监理单位三方协商一致,对原合同进行补充、修改或变更的书面协议。
二、签证内容1. 工程内容变更:因设计变更、现场条件变化等原因,导致原合同约定的工程内容发生变化,如增加或减少工程量、改变施工工艺等。
2. 工程量变更:因设计变更、现场条件变化等原因,导致原合同约定的工程量发生变化,如增加或减少工程量、改变工程量计算方法等。
3. 工程期限变更:因设计变更、现场条件变化、不可抗力等原因,导致原合同约定的工程期限发生变化,如延长或缩短工程期限。
4. 质量要求变更:因设计变更、现场条件变化等原因,导致原合同约定的质量要求发生变化,如提高或降低质量标准。
5. 付款方式变更:因设计变更、现场条件变化等原因,导致原合同约定的付款方式发生变化,如调整付款比例、支付时间等。
6. 其他变更:其他可能影响工程进度、质量、成本等方面的变更。
三、签证程序1. 发起签证:施工单位根据现场实际情况,提出签证申请,并附上相关证明材料。
2. 审查签证:监理单位对施工单位提出的签证申请进行审查,确保签证内容的合理性、合法性。
3. 讨论签证:建设单位、施工单位、监理单位三方就签证内容进行讨论,达成一致意见。
4. 签证签署:三方签署签证协议,并加盖单位公章。
5. 签证归档:将签证协议及相关证明材料归档备查。
四、签证注意事项1. 签证内容应明确、具体,避免产生歧义。
2. 签证应在工程实施过程中及时提出,避免影响工程进度。
3. 签证应遵循合同约定,不得损害各方合法权益。
4. 签证内容应与实际情况相符,不得虚假申报。
5. 签证归档应规范,便于查阅。
五、结语土地整理施工工程签证是确保工程顺利进行的重要手段,各方应充分重视,严格按照程序进行,确保工程质量和进度。
同时,签证的签署和归档也应规范,为工程结算、审计等提供依据。
场地土方回填签证单编号:SG-XXXX-TH-001工程名称:XX项目场地土方回填工程施工单位:XX建筑工程有限公司建设单位:XX房地产开发有限公司签证日期:XXXX年XX月XX日一、签证原因根据建设单位提供的场地地质勘察报告及相关设计文件,本项目场地内需进行土方回填工作,以达到设计要求的地面高程和承载力。
因现场实际情况与设计文件存在差异,需对原设计方案进行调整,特申请本签证。
二、签证内容1.回填土方量调整:根据现场实测数据,需回填的土方量由原设计方案的XXXX立方米调整为XXXX立方米,增加土方量XXXX立方米。
2.回填材料变更:原设计方案中回填材料为砂土,现根据现场实际情况,建议采用碎石土进行回填,以提高场地的承载力和稳定性。
3.施工方法调整:原设计方案中采用机械回填,现根据现场地形及回填材料变更,调整为部分采用人工回填,以确保回填质量和安全。
三、签证依据1.建设单位提供的场地地质勘察报告及相关设计文件。
2.现场实测数据及施工记录。
3.相关国家及地方规范、标准。
四、签证费用根据本签证内容,经双方协商,增加的回填土方量、回填材料变更及施工方法调整所产生的费用,按照双方签订的合同条款进行结算。
五、其他事项1.施工单位应严格按照调整后的施工方案进行施工,确保施工质量和安全。
2.建设单位应协助施工单位解决施工过程中的相关问题,确保施工顺利进行。
3.本签证单一式四份,建设单位、施工单位、监理单位及设计单位各执一份。
六、签证审批建设单位代表(签字):________________施工单位代表(签字):________________监理单位代表(签字):________________设计单位代表(签字):________________日期:XXXX年XX月XX日。
场地土方回填签证单范文尊敬的[签证对象(如甲方代表、监理方等)]:您好!我是[施工方相关人员姓名],负责咱们[工程名称]的场地土方回填工作。
今天我就像个土地魔法师一样,来跟您汇报一下这个神奇的土方回填之旅。
一、工程概况。
咱们这个场地就像一个等待填充的大容器,之前空荡荡的,啥都没有,现在可不一样啦。
场地位于[具体地址],面积嘛,就像一个超级大的操场,大概有[X]平方米呢。
这个工程对咱整个项目那可是相当重要,就好比是盖房子要先打好地基一样,土方回填是给后续工程铺好一个稳稳当当的基础。
二、土方回填的原因。
您看哈,这个场地之前坑坑洼洼的,就像月球表面似的,到处都是不平整的地方。
有的地方低得像个小盆地,有的地方又高出来一块,像个小土坡。
为了让这个场地能像镜子一样平整(这是夸张啦,就是很平整的意思),方便后续盖房子、铺道路啥的,咱就得进行土方回填。
三、土方来源。
这些土可不是我凭空变出来的哦。
我们是从[土方来源地]弄来的土,那个地方就像个土的宝藏库。
我们像勤劳的小蚂蚁一样,把土一车一车地运到咱们这个场地。
这些土质量那可是杠杠的,都是经过我们严格挑选的,就像选美一样,只选最好的土。
四、回填过程。
1. 运输。
我们用的运土车就像一群勤劳的小怪兽,一辆接一辆地把土运到场地。
总共运了[X]车次呢,每辆车都装得满满的,像小山包一样。
这些车跑得可欢实了,在场地和土方来源地之间来回穿梭,就像在两座城市之间跑长途运输的大货车一样。
2. 摊铺。
土运到场地后,我们的工人师傅就开始像摊大饼一样把土均匀地摊开。
他们拿着工具,左一下右一下,把土弄得平平整整的。
这个过程就像是在给大地做美容,把那些坑洼的地方都填平。
3. 压实。
摊平之后可还没完事儿呢,就像做蛋糕要把面糊压实一样,我们得把土压实。
我们用的压实设备就像一个超级大力士,轰隆隆地在土上压来压去,把土压得紧紧的。
这个压实的过程可重要了,如果不压实,这土就像软脚虾一样,根本支撑不住后面工程的重量。
第1篇编号:_______项目名称:__________________工程地点:__________________编制日期:____年__月__日一、签证内容1. 签证原因:(1)因设计变更导致的工程量增加;(2)因地质条件变化导致的工程量调整;(3)因不可抗力或甲方原因导致的工程延误;(4)因材料价格波动导致的工程成本变化;(5)其他需签证的经济事项。
2. 签证工程内容:(1)具体变更工程内容描述;(2)变更工程涉及的工程量;(3)变更工程所需材料及设备;(4)变更工程所需人工及机械台班。
二、签证金额1. 变更工程总造价:____元;2. 材料价格调整:____元;3. 人工及机械台班调整:____元;4. 其他费用:____元;5. 签证总金额:____元。
三、签证期限1. 签证期限:自签证生效之日起____日内;2. 签证期限延长期限:____日。
四、签证依据1. 设计变更通知书;2. 施工现场签证记录;3. 材料价格变动证明;4. 人工及机械台班调整证明;5. 其他相关证明材料。
五、签证审核及签字1. 施工单位:(1)现场负责人:________________;(2)签字:________________;(3)日期:____年__月__日。
2. 监理单位:(1)监理工程师:________________;(2)签字:________________;(3)日期:____年__月__日。
3. 甲方代表:(1)甲方代表:________________;(2)签字:________________;(3)日期:____年__月__日。
六、附件1. 设计变更通知书;2. 施工现场签证记录;3. 材料价格变动证明;4. 人工及机械台班调整证明;5. 其他相关证明材料。
注:本签证单一式三份,施工单位、监理单位、甲方各执一份。
七、其他事项1. 本签证单自签字之日起生效;2. 甲方应在签证期限内向施工单位支付签证款项;3. 施工单位应按照签证内容进行施工,并确保工程质量;4. 如有争议,双方应友好协商解决,协商不成可依法向有关部门申请仲裁或诉讼。
工程签证明细及简单解释工程签证明细及简单解释前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证一、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m围取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
二、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
基础回填土方签证的内容土方回填签证是指在土地开发和建设过程中,对土地进行回填作业时需要申请的一种许可证。
回填土方是指将土地表面上的土壤和石料等移动到其他地方,并用来填充或覆盖其他地方的工程。
因此,为了保护土地资源和环境,很多国家和地区都制定了相关的土方回填管理法规,并要求进行回填土方前必须申请回填土方签证。
下面我们来详细了解一下土方回填签证的内容。
首先,申请土方回填签证时需要提交的材料主要包括:项目建设规划书、土地使用许可证、环境影响评价报告、土地所有权证明、施工单位资质证书、施工方案、工程地勘报告等。
这些材料主要用来证明土方回填作业的合法性和安全性,以及对环境和土地资源的影响评估。
其次,申请土方回填签证时需要填写的申请表格包括:项目基本情况、土地使用计划、工程进度计划、施工方案等内容。
申请表格的填写要求清晰明了,需要详细描述土方回填作业的具体内容、施工方法和时间、对土地资源和环境的影响等信息。
申请土方回填签证还需要进行现场勘察和审查。
相关部门会派员到回填土方工程施工现场进行实地勘察,检查所提交的材料和申请表格是否符合法规要求,是否存在安全隐患和环境风险等问题。
并根据现场勘察结果对申请材料进行审查,最终决定是否批准颁发土方回填签证。
在进行土方回填作业时,需要严格按照颁发的土方回填签证内容执行。
包括施工单位必须按照申请表格填写的土方回填施工方案和工程进度计划进行施工,不得随意更改、擅自增加作业范围或施工方法。
同时,施工单位要履行相应的安全管理责任,保证施工现场和周边环境的安全和稳定。
土方回填签证的内容还规定了对回填土方作业过程中可能出现的风险和问题的应对措施。
比如,在土方回填作业现场要设置相应的安全警示标识、施工路线和现场警戒线,并配备专业的施工人员进行现场管理和监督。
在土方回填作业过程中,发现安全隐患和环境问题需要及时报告相关部门进行处理,确保施工现场和周边环境的安全和稳定。
最后,土方回填签证的内容还包括了土地开发和建设工程结束后的验收和整改要求。
外购花池土回填签证单
(最新版)
目录
1. 外购花池土回填签证单的概述
2. 外购花池土回填签证单的流程
3. 外购花池土回填签证单的注意事项
正文
一、外购花池土回填签证单的概述
外购花池土回填签证单是在进行园林景观工程中,对花池进行回填时所需的一种签证单。
它可以确保工程质量和进度,同时也是施工方和业主方进行工程结算的重要依据。
二、外购花池土回填签证单的流程
1.施工方根据工程需要,提出花池土回填的需求,并向业主方提交签证单申请。
2.业主方收到申请后,进行审核,确认工程量和工程质量。
3.审核通过后,业主方签署签证单,并返回给施工方。
4.施工方收到签证单后,开始进行花池土回填工作。
三、外购花池土回填签证单的注意事项
1.签证单一般应当在工程施工前进行申请,以确保工程的顺利进行。
2.签证单上应当详细填写工程量、工程内容、工程质量等,以便于业主方进行审核。
3.施工方在进行回填工作时,应当严格按照签证单上的要求进行,以确保工程质量。
