埋弧焊管生产车间钢结构工程施工进度横道图
- 格式:doc
- 大小:112.00 KB
- 文档页数:3

一、计划开、竣工日期和施工进度网络图
本工程计划开工日期为2012年6月20日,竣工日期为2012年12月04日。
工期为168日历天。
实际开工日期以合同为准。

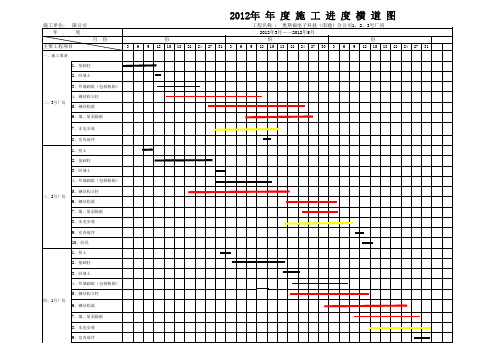

施工进度横道图
三、临时用地表
用途面积(平方米)位置需用时间
生活设施及管理
250见总平面图180天办公用房
器材库房及值班
100见总平面图180天室
水泥库房70见总平面图180天实验室25见总平面图180天拌合系统40*4见总平面图180天砂石料堆场50*4见总平面图180天钢筋加工场35见总平面图180天钢筋堆场20见总平面图180天木材加工场30见总平面图180天钢结构加工厂500场外180天。
完整版)施工总进度计划横道图施工总进度横道图分部序号工程工作内容时间(天) 2014年进度计划 7月份 8月份7 1213 1430 持续土方开挖(桩头处理)50 1714桩基检测40地基验槽1砂石褥垫层2C15垫层基础SBS防水防水保护层 5月份 xxxxxxxx 57 15筏板施工 6月份 xxxxxxxx 70 15夏季麦芒季节,进行地下室施工(2层)。
分部序号工程工作内容时间(天) 2014年进度计划 9月份 10月份1 1F墙、柱绑扎4 11F模板安装 51F砼浇筑 42F墙、柱绑扎 12F模板安装 52F砼浇筑 4DWQ防水施工 3DWQ土回填 1地下车库施工(主体) 2月份 26 砌体工程(构造柱) 3月份 20 31 拉拔实验 4月份 15 10抹灰工程(内、外) 5月份 28卫生间防水施工 6月份 xxxxxxxx 30 门窗工程 7月份 31 31安装工程(预埋) 66照明、动力、弱电穿线 1人防门安装 9楼梯扶手安装 30外墙饰面砖 99公共部分批白 60公共部分贴砖 30进行车库顶板防水施工、地下车库顶板回填、给、雨、污水管道等其它零星附属工作。
分部序号工程工作内容时间(天) 2015年进度计划 8月份 9月份车库顶板防水施工 15 xxxxxxxx0车库顶板挤塑板 25地下车库顶板回填 31给、雨、污水管道 21其它零星附属 0小区绿化 8政府部门放假 0竣工验收 0注:A1、A3、A4、A5同时开工。
A1地块2栋一栋楼占地面约为681.81㎡,按桩间距1.1米计算,2栋楼约1136根桩(电梯基坑处加密),桩基需要2台,一台桩基24小时也就是80根左右,2台桩基需要15天。
A3地块1栋一栋楼占地面约为858.58㎡,按桩间距1.1米计算,约715根桩电梯基坑处加密,桩基需要10天。
A4地块9栋,因9栋楼面积不规则大小不一,一栋楼平均占地面约为根左右,1台桩基需要10天。
(完整版)施工总进度计划横道图一、项目概述本施工总进度计划横道图旨在为某工程项目提供一份全面、系统的施工进度安排。
该工程项目的范围包括主体结构、机电安装、装饰装修等各个阶段,涉及多个施工班组及专业分包商的协同作业。
为确保工程按期、保质完成,特制定本横道图,以明确各施工阶段的起止时间、关键节点及相互之间的逻辑关系。
二、编制依据1. 工程合同文件:包括工程承包合同、施工图纸、设计文件、技术规范等。
2. 工程现场踏勘报告:对施工现场的实际情况进行详细描述,为施工进度安排提供依据。
3. 施工组织设计:明确施工工艺、施工方法、施工顺序等。
4. 相关法律法规及行业标准:确保施工进度安排符合国家及行业标准。
三、施工进度安排1. 主体结构施工阶段:包括基础、主体结构、屋面等部分,起止时间为第1个月至第6个月。
2. 机电安装阶段:包括给排水、电气、暖通、消防等系统,起止时间为第5个月至第10个月。
3. 装饰装修阶段:包括内外墙涂料、地面铺装、门窗安装等,起止时间为第8个月至第12个月。
4. 竣工验收阶段:包括工程自检、监理验收、竣工验收等,起止时间为第12个月至第13个月。
四、关键节点1. 基础施工完成:第1个月。
2. 主体结构封顶:第4个月。
3. 机电安装完成:第10个月。
4. 装饰装修完成:第12个月。
5. 竣工验收合格:第13个月。
五、逻辑关系1. 主体结构施工完成后,方可进行机电安装。
2. 机电安装施工过程中,应与装饰装修施工同步进行,以确保工程进度。
3. 各施工班组及专业分包商应按照施工进度计划进行作业,确保工程按期完成。
六、注意事项1. 施工进度计划应根据现场实际情况进行调整,确保工程进度不受影响。
2. 各施工班组及专业分包商应加强沟通协调,确保施工进度顺利进行。
3. 工程项目负责人应定期对施工进度进行检查,发现问题及时解决。
七、资源分配与调配为确保施工进度计划的顺利实施,需要对各项资源进行合理分配与调配。
