旁 站 监 理 记 录 表---卷材防水及细部构造分项工程
- 格式:doc
- 大小:33.00 KB
- 文档页数:1

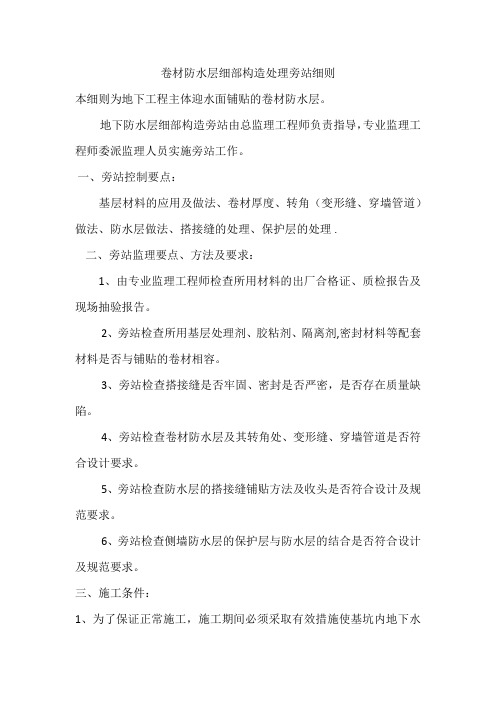

卷材防水层细部构造处理旁站细则本细则为地下工程主体迎水面铺贴的卷材防水层。
地下防水层细部构造旁站由总监理工程师负责指导,专业监理工程师委派监理人员实施旁站工作。
一、旁站控制要点:基层材料的应用及做法、卷材厚度、转角(变形缝、穿墙管道)做法、防水层做法、搭接缝的处理、保护层的处理 .二、旁站监理要点、方法及要求:1、由专业监理工程师检查所用材料的出厂合格证、质检报告及现场抽验报告。
2、旁站检查所用基层处理剂、胶粘剂、隔离剂,密封材料等配套材料是否与铺贴的卷材相容。
3、旁站检查搭接缝是否牢固、密封是否严密,是否存在质量缺陷。
4、旁站检查卷材防水层及其转角处、变形缝、穿墙管道是否符合设计要求。
5、旁站检查防水层的搭接缝铺贴方法及收头是否符合设计及规范要求。
6、旁站检查侧墙防水层的保护层与防水层的结合是否符合设计及规范要求。
三、施工条件:1、为了保证正常施工,施工期间必须采取有效措施使基坑内地下水位降低到垫层以下不少于300mm。
2、卷材的基层应坚实、平整,不得有突出的尖角和凹坑或表面起砂现象,当用2m长的直尺检查时,直尺与基层表面间的空隙不应超过5mm,空隙只允许平缓变化,每米长度内不得超过一处。
基层的相临表面构成的转角处,应作成圆弧型或钝角。
3、贴卷材时气温不应低于5℃。
冬季施天施工应有防雨设备。
强制性规范:地下防水工程所用的防水材料,应有产品的合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
按铺贴面积100m²作为一处抽查,且不少于3处。
四、注意事项:1卷材防水层应采用高聚物改性沥青防水卷材和合成高分子防水卷材。
2.基层表面应平整牢固,无起砂,空鼓等缺陷.3、铺贴防水卷材前,应将找平层清扫干净,在基层表面涂刷基层处理剂;当表面较潮湿时,应涂刷湿固化型或潮湿界面隔离剂。
4基层表面阴阳角处应做成圆弧形.5、卷材短边和长边的搭接宽度均不应小于100MM。
采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。

旁站监理记录表
(混凝土浇筑分项工程)
工程名称:编号:注:本表一式一份,工程监理机构留存。
旁站监理记录表
(梁、柱节点钢筋分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(土方回填分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(卷材防水及细部构造分项工程)
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(土钉墙支护分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(预应力筋张拉分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(砼灌注桩浇筑分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(装配式结构安装分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
旁站监理记录表
(钢构件安装分项工程)
注:本表一式一份,工程监理机构留存。
站监理记录表
(现场预应力张拉施工分项工程)
工程名称:编号:
注:本表一式一份,工程监理机构留存。
安全监理和旁站记录表安全监理和旁站记录表式目录施工安全监理月报表工程安全隐患监理报告书施工安全涉及强制性规定落实情况记录表施工安全技术方案、措施落实情况监理检查记录表安全检查巡视记录表建筑工程施工安全管理检查表06续前表建筑工程土方开挖与基坑支护安全要点检查表07建筑工程模板安全要点检查表08建筑工程高处作业安全要点检查表09建筑工程扣件式钢管脚手架安全要点检查表建筑工程施工现场临时用电安全要点检查表建筑工程物料提升机安全要点检查表12建筑工程塔式起重机安全要点检查表建筑工程施工机具安全检查要点系列表填表说明01表:1、本表宜单独填写编制,以便于安全监理资料单独归档。
2、安全监理月报与工程监理月报应同时编制,同时递交。
3、项目监理机构应每月对所监理项目的施工安全监理情况进行小结,及时填报本表。
02表:1、本单一式四份,建设、施工、监理、建设行政主管部门或施工安全监督机构各一份。
2、本表后应附相应“监理通知”或“工程暂停令”等证明监理人员所做安全监理工作的相关文件资料等。
03表:1、本表由项目监理部如实、及时和全面填写,以国家法律、法规要求,从国家规范与标准的强制性条款方面保证履行安全监理责任。
2、本表应将工程在安全方面所涉及到强制性标准进行全面逐条检查,房屋建筑工程可参照附录“房屋建筑施工安全方面的强制性条文汇编”进行检查。
本表可根据现场情况分阶段进行。
3、当工程涉及安全强制性标准或规范的条款不予落实或落实不充分时,监理应发出整改通知书,督促相关方限期改正,仍未能及时整改时应及时向建设单位和有关部门报告。
04表:1、本表一式一份,项目监理机构保存;以备监理单位、建设单位和安全监督机构检查,并考核项目监理机构履行安全监理责任情况。
2、监理机构在实施安全监理过程中,应对施工安全技术方案、措施落实情况进行检查,对存在的安全问题和安全隐患应及时签发整改通知,未能及时整改时应及时向建设单位和有关安全监督部门报告;3、本检查表内的检查内容,项目监理机构可根据具体工程的实际情况调整,以便切合实际。
屋面卷材防水层工程-旁站记录(全面完整版)(可以直接使用,可编辑全面完整版资料,欢迎下载)表A.0.6 旁站记录工程名称:编号:注:本表一式一份,项目监理机构留存。
屋面卷材防水施工工艺1、防水施工顺序、材料等控制弹性体沥青防水卷材的施工是的重点,屋面要求在结构完工及其它交接工序完成并验收合格后进行施工。
1)屋面施工顺序学习图纸、规范,领会要点→材料进场验收→施工交底;施工做法见前所述。
2)屋面施工材料的控制本工程为了确保创优的目标实现,对屋面材料将严格按公司质量体系要求进行材料组织到现场,对进场材料并按有关程序要求进行复检合格后方可使用,对屋面所用材料必须提供合格证外,对防水卷材及胶结剂等必须抽样复检。
3)屋面关键工序的施工防水卷材的施工是屋面工程的关键工序,在此施工期间,要求操作人员实行持证上岗,对已确定的人员必须保持相对稳定。
各个单体工程按8人组成一个施工组,其中,涂刷基层处理剂及胶粘剂2人,铺卷材4人,接缝和嵌填缝材料2人,其操作工艺如下:a、基层处理:在铺设卷材前,须将基层表面的突起物、砂浆等异物铲除,并清扫干净。
b、复杂部位的附加层施工:水落口、管道根部、阴阳角等是易发生渗漏的薄弱部位,做好园弧形泛水,并铺贴卷材附加层。
c、涂布基层胶粘剂:在胶粘剂搅均匀后,将卷材展开摊铺,在平坦干净的基层上,均匀地涂布在表面上。
但搭接缝部位的80mm处不涂刷,待胶粘剂干燥30min 后,手触基本不粘时,即可进行铺贴施工。
d、铺贴卷材:铺贴时按先低后高、先远后近的顺序,在同一跨内按先铺贴排水集中部位,并按排水坡由下而下配置卷材的方案施工,从流水下坡开始弹出基准线,使卷材的长向与流水坡度相垂直。
e、卷材接缝的粘结:卷材接缝的搭接宽度不小于80mm。
在接缝部位每隔1m 左右,涂刷少许胶粘剂,待其基本干燥后,再将搭接部位的卷材翻开固定。
f、卷材接缝边缘的密封处理:采用双组份的聚氨脂密封处理。
g、卷材末端收头部位的密封处理:卷材末端收头均应裁剪整齐,压入预留凹槽内,并用压条固定,然后填嵌聚氨脂密封膏封严。
