门窗安装技术交底PPT
- 格式:ppt
- 大小:4.86 MB
- 文档页数:29

交底内容:一、施工准备:1、门窗数量及规格见各楼门窗表及门窗详图,外窗为断桥铝合金建筑节能门窗,开启扇均加窗纱。
2、门窗表中尺寸均为洞口尺寸,生产厂商在制作副框前应现场测量准确,并根据外墙做法不同,特定如下:外墙副框缩尺为原设计洞口每侧-10mm,主框缩尺为副框内口每侧-5mm。
3、建筑外门窗应满足相应国家标准规范及设计图纸所要求的的强度、抗风、抗渗等综合性能指标。
4、门窗应根据设计图纸要求由生产厂商提供材料、材质、规格和节点详图,供建设单位和设计单位认可后方能生产施工。
5、门窗玻璃图纸注明外,门窗均为中空玻璃(5+12A+5LOWE),幕墙玻璃为中空玻璃(8+12A+8LOWE);距地900mm高度以下的窗应为固定窗,玻璃采用夹层安全玻璃,公建出入口处的玻璃门、面积大于1.5㎡的窗玻璃或底边距±0.00小于500mm的落地窗,应使用安全玻璃。
6、断桥铝门窗五金均按标准图规定配齐,全部为内平开窗,选用坚朗公司坚宜家品牌五金。
7、断桥铝门窗型材采用55系列和平铝型材,颜色为7014S.二、作业条件:1、结构质量经验收达到合格标准,就可以进行副框安装工序。
2、按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题,及时提前联系项目部,进行剔凿处理。
三、施工工艺:断桥铝门窗安装施工工艺:门窗到现场材料检验→钢副框安装→框周边聚氨酯发泡→主框安装→玻璃安装→成品保护→交验(一)、钢副框安装1、安装前检查安装用水管、靠尺、卷尺等测量工器具是否精确能不能满足安装要求。
安全带、安全绳、安全帽的佩带,佩带前检查有无断裂、老化现象、佩带后检查是否规范、牢固。
施工电器用具必须符合规定要求。
现场安装、焊接用电必须报经项目部批准后操作。
2、检查钢副框规格、尺寸、窗号是否符合要求,钢副框规格、表面处理、胀管安装孔按以下要求施工:1)门窗副框安装应采用规格为20*40*2方钢管,用圆8塑料胀管固定在门窗洞口上。

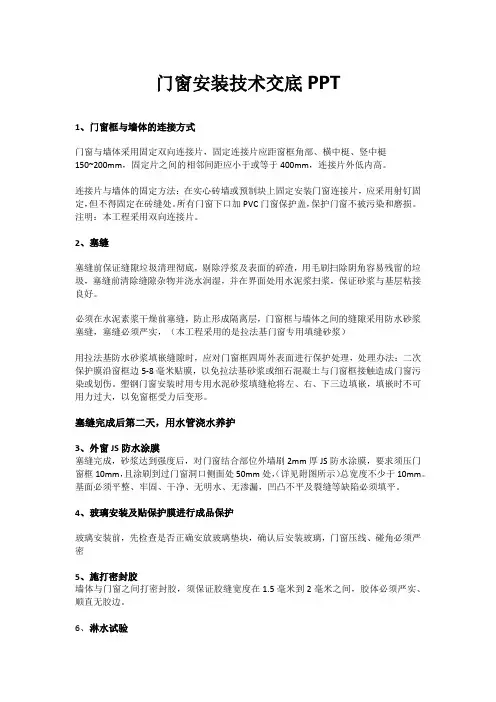

门窗安装技术交底PPT1、门窗框与墙体的连接方式门窗与墙体采用固定双向连接片,固定连接片应距窗框角部、横中梃、竖中梃150~200mm,固定片之间的相邻间距应小于或等于400mm,连接片外低内高。
连接片与墙体的固定方法:在实心砖墙或预制块上固定安装门窗连接片,应采用射钉固定,但不得固定在砖缝处。
所有门窗下口加PVC门窗保护盖,保护门窗不被污染和磨损。
注明:本工程采用双向连接片。
2、塞缝塞缝前保证缝隙垃圾清理彻底,剔除浮浆及表面的碎渣,用毛刷扫除阴角容易残留的垃圾,塞缝前清除缝隙杂物并浇水润湿,并在界面处用水泥浆扫浆,保证砂浆与基层粘接良好。
必须在水泥素浆干燥前塞缝,防止形成隔离层,门窗框与墙体之间的缝隙采用防水砂浆塞缝,塞缝必须严实,(本工程采用的是拉法基门窗专用填缝砂浆)用拉法基防水砂浆填嵌缝隙时,应对门窗框四周外表面进行保护处理,处理办法:二次保护膜沿窗框边5-8毫米贴膜,以免拉法基砂浆或细石混凝土与门窗框接触造成门窗污染或划伤。
塑钢门窗安装时用专用水泥砂浆填缝枪将左、右、下三边填嵌,填嵌时不可用力过大,以免窗框受力后变形。
塞缝完成后第二天,用水管浇水养护3、外窗JS防水涂膜塞缝完成,砂浆达到强度后,对门窗结合部位外墙刷2mm厚JS防水涂膜,要求须压门窗框10mm,且涂刷到过门窗洞口侧面处50mm处,(详见附图所示)总宽度不少于10mm。
基面必须平整、牢固、干净、无明水、无渗漏,凹凸不平及裂缝等缺陷必须填平。
4、玻璃安装及贴保护膜进行成品保护玻璃安装前,先检查是否正确安放玻璃垫块,确认后安装玻璃,门窗压线、碰角必须严密5、施打密封胶墙体与门窗之间打密封胶,须保证胶缝宽度在1.5毫米到2毫米之间,胶体必须严实、顺直无胶边。
6、淋水试验7、防渗漏处理办法1、窗边渗漏:窗框与结构填缝不密实,采取将缝凿开,重新填缝,干燥后,刷防水JS,打硅胶整改。
2、窗角处渗漏:水由窗台板缝隙处渗入,再从窗角处渗入室内,采取将窗角凿开,刷水不漏,阻断水进入室内的通路整改。
