第三方监测方案
- 格式:doc
- 大小:607.00 KB
- 文档页数:19
北京天驿宾馆改扩建项目变形监测技术方案建设综合勘察研究设计院有限公司2011年6月10日目录一、工程概况 (1)二、场地岩土地质条件及基坑周边环境 (1)2。
1地质条件 (2)2。
2水文条件 (3)2.3基坑支护方式 (3)三、监测内容 (3)四、监测目的和依据 (3)4.1监测目的 (3)4。
2监测依据及要求 (4)五、桩顶及桩体水平位移监测 (4)5.1基准点、监测点的布设与保护 (4)5。
2监测方法及精度要求 (5)5.3桩顶水平位移监测周期和监测频率 (7)5。
4桩体水平位移监测 (7)六、沉降观测 (9)6.1沉降基准点、监测点的布设与保护 (9)6.2沉降观测方法及精度要求 (10)6.3沉降监测周期和监测频率 (12)七、锚杆轴力监测 (12)八、周边建筑物裂缝监测 (13)九、监测数据处理与信息反馈 (14)9。
1监测数据处理 (14)9.2信息反馈 (14)十、监测报警及异常情况下的监测措施 (14)十一、参加监测人员、仪器设备配置 (15)十二、作业安全措施 (15)十三、最终成果和技术报告 (16)附图:1、北京天驿宾馆改扩建项目基坑监测点布置图;2、沉降观测点制做示意图及说明;3、基准点埋设示意图;附表:1、北京天驿宾馆改扩建项目基坑监测周期与频率表;2、北京天驿宾馆改扩建项目周边建筑物监测周期与频率表;3、北京天驿宾馆改扩建项目拟建建筑物监测周期与频率表。
北京天驿宾馆改扩建项目基坑及周边环境变形监测技术方案一、工程概况受甲方委托,我院(建设综合勘察研究设计院有限公司)承担北京天驿宾馆改扩建项目基坑及周边环境监测工作。
我单位将严格按规范要求,及时按计划进行监测工作。
拟建天驿宾馆改扩建项目位于北京市顺义区,拟建建筑物包括酒店、配套办公楼、公寓及地下车库,各建筑物基本情况见下表。
建筑物概况一览表拟建建筑物的±0。
000=30。
650m,现状自然地坪标高为31。
65m,主要基础埋深15.41 m~20.36m。
监测方案专家评审意见及执行情况...................... 错误!未定义书签。

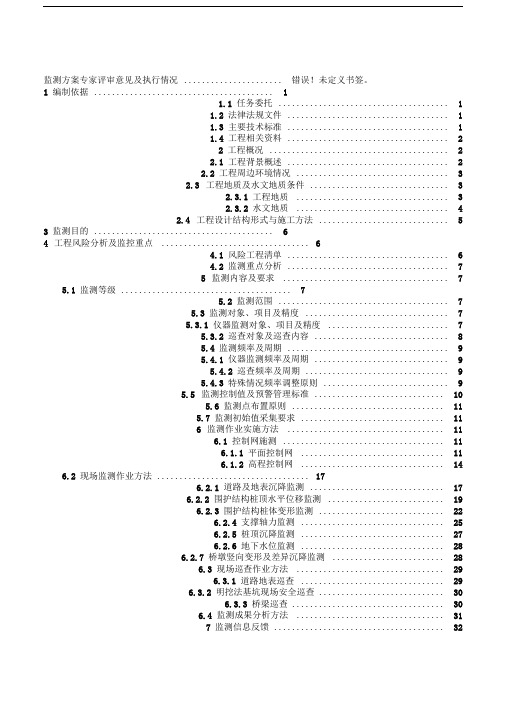

1 编制依据 (1)1.1 任务委托 (1)1.2 法律法规文件 (1)1.3 主要技术标准 (1)1.4 工程相关资料 (2)2 工程概况 (2)2.1 工程背景概述 (2)2.2 工程周边环境情况 (3)2.3工程地质及水文地质条件 (3)2.3.1 工程地质 (3)2.3.2 水文地质 (4)2.4工程设计结构形式与施工方法 (5)3 监测目的 (6)4工程风险分析及监控重点 (6)4.1 风险工程清单 (6)4.2 监测重点分析 (7)5监测内容及要求 (7)5.1 监测等级 (7)5.2 监测范围 (7)5.3 监测对象、项目及精度 (7)5.3.1 仪器监测对象、项目及精度 (7)5.3.2 巡查对象及巡查内容 (8)5.4 监测频率及周期 (9)5.4.1 仪器监测频率及周期 (9)5.4.2 巡查频率及周期 (9)5.4.3 特殊情况频率调整原则 (9)5.5监测控制值及预警管理标准 (10)5.6 监测点布置原则 (11)5.7 监测初始值采集要求 (11)6监测作业实施方法 (11)6.1 控制网施测 (11)6.1.1 平面控制网 (11)6.1.2 高程控制网 (14)6.2 现场监测作业方法 (17)6.2.1 道路及地表沉降监测 (17)6.2.2 围护结构桩顶水平位移监测 (19)6.2.3 围护结构桩体变形监测 (22)6.2.4 支撑轴力监测 (25)6.2.5 桩顶沉降监测 (27)6.2.6 地下水位监测 (28)6.2.7 桥墩竖向变形及差异沉降监测 (28)6.3 现场巡查作业方法 (29)6.3.1 道路地表巡查 (29)6.3.2 明挖法基坑现场安全巡查 (30)6.3.3 桥梁巡查 (30)6.4 监测成果分析方法 (31)7 监测信息反馈 (32)7.1 监测信息反馈流程 (32)7.2 监测信息反馈要求 (32)7.2.1 正常情况下的信息反馈 (32)7.2.2 预警状态下的信息反馈 (32)7.3 监测成果报告格式 (34)7.3.1 报告内容 (34)7.3.2 日常报表格式 (35)8 监测工作量预计 (35)8.1 现场监测工作量 (35)8.2 现场巡查工作量 (35)9 监测实施作业组织计划 (36)9.1 监测组织机构及人员 (36)9.2 监测投入仪器设备 (36)9.3 监测工作进度计划 (36)10 质量、环境、职业健康及安全保障措施 (37)10.1 质量保障措施 (37)10.1.1 质量管理目标 (37)10.1.2 质量风险点分析 (37)10.1.3 质量管理保障流程 (37)10.1.4 各监测环节质量控制措施 (38)10.2 环境保障措施 (40)10.2.1 环境管理目标 (40)10.2.2 环境保护风险点分析 (40)10.2.3 各监测环节环境控制措施 (40)10.3 职业健康及安全保障措施 (41)11 工程监测应急预案 (42)11.1 工程风险监测应急预案 (42)11.2 监测作业安全应急预案 (43)11.2.1 应急监测组织机构 (43)11.2.2 作业安全应急处理流程 (44)11.2.3 监测作业安全应急情况及处理措施 (45)12 与工程相关单位的配合措施 (48)13 其他说明 (49)14 附件及附图 (49)长春市地铁2 号线一期工程袁家店站~长春西站区间明挖段第三方监测项目监测方案1 编制依据1.1 任务委托1)《长春市地铁 2 号线一期工程第三方监测一标段招标文件》;2)《长春市地铁 2 号线一期工程第三方监测一标段合同文件》。
第三方监测的危大工程监测方案的主要内容随着社会经济的发展,危大工程的建设越来越多。
为确保危大工程建设的安全、可靠,第三方监测逐渐成为了危大工程建设中的重要环节之一。
在危大工程监测方案中,第三方监测方案是重要的组成部分,其主要内容包括以下几个方面:
1. 监测目标:明确危大工程监测的目标,包括监测的对象、监测的参数和监测的频率等。
2. 监测方法:根据危大工程的特点和监测目标,确定监测方法和技术,包括现场监测、远程监测、无损检测等。
3. 监测方案:制定危大工程监测方案,明确监测计划、监测周期、监测内容和数据处理等,以确保监测的全面性、准确性和科学性。
4. 监测报告:根据监测数据,编制监测报告,对监测结果进行分析和评价,提出监测意见和建议,以便对危大工程建设进行调整和优化。
5. 监测责任:明确危大工程监测的责任主体和责任范围,建立监测责任制度和监督机制,确保监测工作的有效实施和监测结果的可信度。
总之,第三方监测方案是危大工程建设中必不可少的一环,其主要内容包括监测目标、监测方法、监测方案、监测报告和监测责任等,只有确保监测方案的科学性和可靠性,才能有效保障危大工程建设的安全和顺利进行。
- 1 -。
一、目的与原则1. 目的:为提高第三方环境监测机构应对突发环境事件的应急能力,确保监测数据准确、及时,最大限度地减少突发环境事件对人民群众生命财产和生态环境的危害,特制定本预案。
2. 原则:(1)预防为主,防治结合;(2)快速响应,协同作战;(3)信息共享,公开透明;(4)科学评估,精准应对。
二、适用范围本预案适用于第三方环境监测机构在开展环境监测工作中,遭遇突发环境事件时的应急处置。
三、组织机构与职责1. 组织机构:成立第三方环境监测应急指挥部,负责组织、协调、指挥应急工作。
2. 职责:(1)应急指挥部:- 负责组织、协调、指挥应急工作;- 确定应急响应级别,启动应急程序;- 及时向上级部门和相关部门报告事件情况;- 指导、协调各相关部门开展应急处置;- 审批应急资金和物资的使用。
(2)应急技术支持小组:- 负责对突发环境事件进行技术分析、评估;- 制定应急监测方案,组织实施;- 提供监测设备、技术支持和人员保障。
(3)应急物资保障小组:- 负责应急物资的采购、储备、调配;- 确保应急物资满足应急需求。
四、应急响应程序1. 事件报告:发现突发环境事件后,立即向应急指挥部报告,内容包括事件发生的时间、地点、污染源、污染范围、危害程度等。
2. 应急响应级别确定:根据事件危害程度和影响范围,应急指挥部确定应急响应级别。
3. 启动应急程序:应急指挥部启动应急程序,组织应急队伍、物资和技术支持。
4. 应急处置:(1)现场监测:应急技术支持小组对污染源进行监测,掌握污染状况;(2)信息发布:应急指挥部及时向上级部门和相关部门报告事件情况,向社会发布信息;(3)应急响应措施:根据事件情况,采取应急响应措施,如隔离污染区域、限制人员活动、调配物资等;(4)应急监测:应急技术支持小组对污染源和周边环境进行持续监测,确保监测数据准确、及时。
五、后期处置与总结1. 后期处置:应急指挥部组织相关部门对突发环境事件进行后期处置,包括污染治理、环境修复、事故调查等。
一、监测内容本工程第三方安全监测主要内容:(1)对施工影响范围内的道路进行沉降及土体深层沉降监测;(2)对与拟建管线交叉的W×H=2000×1600mm雨水管线进行沉降监测;(3)对顶管接收坑(35#竖井)周边地表进行沉降监测及对竖井进行水平位移监测;(4)在顶管施工开始前及施工结束并进行回填注浆后对施工影响范围内道路下方土体密实情况各进行一次雷达检测;(5)在顶管施工结束并进行回填注浆后对管道背后土体密实情况进行一次雷达检测;(6)施工期间,每天对施工影响范围内的道路进行现场巡视。
1监测实施(1)测点布设依据《运潮减河(芙蓉路~六环西侧路)截污工程顶管穿越通胡路设计咨询报告》并根据以往的工程经验进行道路沉降测点的布置,施工监测应与第三方监测共点联测。
初始值采集完成后与施工单位进行交接桩。
具体如下:①拟建管线由通胡路与东六环西侧路交叉口西北角向东南顶进,顶管工作坑坑边距通胡路北侧步道约10m范围内作为试验段:在拟建管线中线上方间隔5m布设1个土体深层沉降测点,共布设2个,埋设深度约为3.5 m;②沿拟建管线穿越方向在拟建管线上方间隔20m布设1个主测断面,共布设4个,每个断面7个测点,测点间距由拟建管线中线向两侧各为2m、3m、5m;断面之间,在拟建管线中线上方布设1个道路沉降测点;本段共埋设2个土体深层沉降测点,均位于拟建管线中线上方,埋设深度约为3m;③在拟建管线与W×H=2000×1600mm雨水管线交叉处两侧各布设1个管线沉降测点,共布设2个;④在顶管接收坑周边布设布设4个地表沉降测点,在竖井四周圈梁布设4个水平位移测点。
测点布置平面图见下图1-1~1-3。
图1-2 主测断面测点布置图图1-3 竖井测点布置平面图二、监测控制指标及监控管理等级量测数据的控制指标值主要根据运营安全要求和相关规范规程的要求,结合具体实际情况进行确定。
依据《运潮减河(芙蓉路~六环西侧路)截污工程顶管穿越通胡路设计咨询报告》:本工程变形管理等级按照“双控”指标(累计变形值、变化速率)来控制,“双控”指标之一超过控制值立即采取相应措施,详见表2-1。
第三方监测方案工程一、背景及意义随着社会的不断发展和经济的持续增长,各类工程项目层出不穷,为了保障工程项目的质量和安全,同时也为了监督工程过程中的施工行为,第三方监测始终处于工程建设的重要位置。
第三方监测是指在工程项目实施中,由独立于设计和施工单位,由专门的监测公司或机构进行监测、勘查、检验等工作,对工程项目进行监督、检测和评价,以保证工程的质量和安全性。
第三方监测方案的制定,旨在建立一套科学、严谨、全面的监测体系,确保工程质量、安全以及环境保护。
通过第三方监测,可真实地反映工程项目在建设过程中的实际情况,提前发现问题,及时解决,从而尽快推动工程项目的顺利完成,实现工程的质量和安全保障。
二、第三方监测方案的内容第三方监测方案主要包括以下内容:1、监测的范围和目标:明确监测的范围,包括工程项目的具体位置、工程类型、监测要点等,确定监测目标,体现监测的具体目的,为监测工作提供指导。
2、监测的方法和手段:选择适宜的监测方法和手段,包括现场检测、室内试验、数据采集等,确保监测的科学性和准确性。
3、监测的周期和频次:制定监测的周期和频次,根据工程项目的特点和需求,制定合理的监测周期和频次,以保证监测的及时性和全面性。
4、监测的标准和要求:制定监测的标准和要求,明确监测的具体内容和指标,明确监测的标准和要求,以保证监测的科学性和严谨性。
5、监测的报告和结果:制定监测的报告和结果,明确监测的报告形式和报告内容,确保监测的结果真实、可靠,并及时向相关单位和部门报告。
6、监测的责任和义务:明确监测的责任和义务,规定监测的职责分工,确保监测的全面性和及时性。
7、监测的管理和监督:明确监测的管理和监督制度,建立监测的管理和监督机制,确保监测的规范性和有效性。
三、第三方监测方案的实施1、明确第三方监测的组织架构和人员配置,确定监测小组的组成和人员构成,确保监测小组具备相关的技术和经验。
2、根据第三方监测方案,制定具体的监测计划和工作方案,明确监测的具体内容、范围、方法和手段,制定详细的预案,确保监测的全面性和可行性。
城市轨道交通建设中第三方监测的管理分析1. 引言1.1 研究背景城市轨道交通建设是现代城市发展的重要组成部分,随着城市化进程的加快,城市交通压力不断增加,城市轨道交通的建设迫在眉睫。
为了确保城市轨道交通建设的质量和安全,第三方监测显得尤为重要。
第三方监测是指由与施工、设计等主体无利益关系的独立机构进行的监测活动,其目的在于客观、公正地评估建设工程的质量和安全性。
在城市轨道交通建设中,第三方监测扮演着至关重要的角色。
通过第三方监测,可以有效减少建设中可能存在的质量问题和安全隐患,保障城市轨道交通工程的建设质量。
第三方监测还可以提高建设过程中各方的信任度,促进合作,减少纠纷,推动工程顺利进行。
城市轨道交通建设中第三方监测的管理分析显得尤为重要。
本文将从第三方监测的定义和作用、城市轨道交通建设中第三方监测的必要性、城市轨道交通建设中第三方监测的管理机制、城市轨道交通建设中第三方监测的监督与评估、城市轨道交通建设中第三方监测的问题与解决方案等方面进行分析,旨在探讨城市轨道交通建设中第三方监测的重要性,并提出相关建议和展望。
1.2 研究目的研究目的是为了探讨城市轨道交通建设中第三方监测的管理情况,分析其存在的问题和解决方案,进一步提出建议和展望。
通过对城市轨道交通建设中第三方监测的研究,提高监测的准确性和有效性,保障城市交通建设的质量和安全,为城市发展和居民生活提供更好的交通服务。
通过研究第三方监测的管理机制及监督与评估,加强对监测过程的监督和管理,确保监测结果的公正和客观性。
通过本研究,可以为城市轨道交通建设相关部门提供科学的管理建议,促进城市轨道交通建设的持续发展和提升。
本研究具有重要的理论和实践意义,对城市轨道交通建设中第三方监测的规范化和提升起到积极作用。
1.3 研究意义城市轨道交通建设是现代城市发展的重要组成部分,而第三方监测在其中扮演着至关重要的角色。
研究城市轨道交通建设中第三方监测的管理分析,不仅可以提高建设过程的透明度和效率,还可以有效确保工程质量和安全。
第三方监测方案详细一、背景介绍在项目或活动开始之前,对其背景进行详细介绍是非常重要的。
背景介绍应包括项目或活动的目标、范围、时间表、关键参与方、法规要求等信息。
二、监测目标和指标确定监测目标是为了评估项目或活动的实施效果。
目标必须是明确的、可量化的,以便能够进行审核和评估。
同时,选择合适的监测指标来衡量目标的实现程度也是关键的。
指标应该是准确、可靠的,能够提供可比较的数据。
三、监测方法和工具确定监测方法和工具是为了收集项目或活动的数据和信息。
监测方法可以分为定性方法和定量方法。
定性方法主要通过观察、采访等方式获取信息,定量方法主要通过问卷、统计数据等方式收集数据。
选择适当的监测方法和工具是确保数据和信息质量的关键。
四、监测计划和时间安排制定监测计划和时间安排是为了确保监测工作按时进行。
监测计划应包括监测任务、监测方法和工具、监测指标、监测时间等内容。
时间安排应合理安排监测工作的时间,确保监测结果的及时性和准确性。
五、数据采集和分析数据采集是指采集指定时间段内的数据和信息。
要确保数据的准确性和可靠性,采集过程应有严格的控制。
数据分析是指对采集到的数据进行整理和解读。
数据分析应包括数据处理、数据比较、数据解释等内容,以便得出结论和建议。
六、监测报告和评估监测报告是将监测结果以书面形式进行呈现和总结。
监测报告应包括前言、目标和指标的描述、数据和信息的分析、结论和建议等内容。
评估是对监测工作的评价,评估内容主要包括监测的有效性、效率、可靠性、适用性等。
七、风险管理对监测过程中可能出现的风险进行预测和管理是非常重要的。
风险管理包括确定潜在风险、制定应对措施、监控风险实施等。
八、质量控制质量控制是确保监测工作质量的关键。
质量控制包括监测流程的标准化、数据采集的准确性、数据分析的可靠性等。
可以通过培训、校验等方式来控制质量。
九、项目反馈和改进根据监测结果,及时向项目组提供反馈和建议,以便项目能够及时纠正错误、改进工作。
基坑工程第三方监测方案1 概述本工程中基坑监测工作将由业主聘请独立监测单位进行,故本公司在本章中仅对监测方案的编制原则、监测内容、监测点布设等内容作简单介绍。
2 监测方案的编制原则(1) 本工程监测内容主要为周边管线、建筑物的变形监测、围护墙墙顶位移监测、围护墙侧斜监测、道路地表沉降监测等;(2) 道路下的各种管线,特别是上水管、煤气等刚性压力管线作为重点监测,不便埋设直接测点的地下管线要以管线阀门井、窨井等井口地面结构作为观测点;(3) 监测内容的制定和监测点的设置必须满足本工程设计和符合有关规范规程的要求,并能全面反映在本工程施工过程中周围环境和基坑围护体系的变化情况;(4) 监测过程中,采用的监测方法、监测仪器及监测频率应符合设计和规范要求,能及时、准确地提供数据,满足信息化施工的要求;(5) 监测数据的整理和提交须满足现场施工及业主的要求。
3 监测内容根据有关规范及本工程围护设计图纸的要求,本次监测设置如下内容:围护墙顶的垂直和水平位移以及墙身测斜、坑外土体测斜、支撑轴力、支撑两端点的差异沉降、立柱的水平和竖向变形、基坑坑底回弹、地下管线的水平位移及沉降、邻近地面建筑物、构筑物的沉降、倾斜、裂缝、周边道路路面沉降、坑内外地下水位。
4 监测点布设为保证所有监测工作的统一进行,提高监测数据的精度,使监测工作有效的指导整个工程的施工,监测工作采用整体布设、分级布网的原则。
即首先布设统一的监测控制网,并在此基础上布设监测点(孔)。
5 拟提交成果(1) 监测资料的提交分日报表、周报告、阶段报告和最终报告。
(2) 日报表由计算机处理、计算、储存。
日报表当日提交。
当某监测项目的变化临近“报警”值时,及时向有关方进行报警,以便施工采取相应技术措施,为确保现场施工和周围环境的安全提供监测数据。
(3) 周报告是一周监测情况汇总整理的资料,为施工提供分析资料。
每周一上午提交。
(4) 阶段报告是根据业主、设计和监理单位的要求,对一特定施工阶段提出汇总报告,为安全施工分析提供信息。
第三方监测方案专家意见【原创版】目录1.第三方监测方案的概述2.专家对第三方监测方案的意见3.专家意见的实施建议正文第三方监测方案的概述第三方监测方案是指由独立的第三方机构对某一特定领域或行业的数据、信息、行为等进行监测、分析和评估的一种方案。
这种方案通常被用于保证公正性、客观性和准确性,以便为政府、企业、社会组织等提供决策依据。
在当前信息化社会中,第三方监测方案已经成为许多领域中的重要组成部分,包括环境监测、市场调查、社会评价等。
专家对第三方监测方案的意见近期,一些专家针对第三方监测方案提出了一些意见。
他们认为,第三方监测方案在实施过程中需要考虑以下几个方面的问题:1.监测指标的科学性和全面性:专家认为,监测指标是第三方监测方案的基础,应该具有科学性和全面性。
科学性是指指标应该符合科学原理,可以准确反映出监测对象的真实情况;全面性是指指标应该涵盖监测对象的各个方面,以便全面了解监测对象的状况。
2.监测方法的可行性和有效性:专家认为,监测方法应该是可行的和有效的。
可行性是指监测方法应该可以在实际操作中得到应用,不会遇到太多的困难和障碍;有效性是指监测方法应该可以得到较为准确的结果,可以为决策者提供有效的决策依据。
3.监测结果的公正性和客观性:专家认为,监测结果应该是公正的和客观的。
公正性是指监测结果应该符合公平正义的原则,不应该受到任何不公正因素的影响;客观性是指监测结果应该以事实为依据,不受主观意志的干扰。
专家意见的实施建议根据上述意见,专家提出了以下实施建议:1.完善监测指标体系:应该建立科学、全面的监测指标体系,以确保监测结果的科学性和全面性。
2.提高监测方法质量:应该采用可行、有效的监测方法,以确保监测结果的可行性和有效性。
3.保障监测结果公正、客观:应该采取有效措施,如建立公开透明的监测流程,以确保监测结果的公正性和客观性。
北京天驿宾馆改扩建项目变形监测技术方案建设综合勘察研究设计院有限公司2011年6月10日目录技术方案 (I)一、工程概况 (1)二、场地岩土地质条件及基坑周边环境 (1)2.1地质条件 (2)2.2水文条件 (3)2.3基坑支护方式 (3)三、监测内容 (3)四、监测目的和依据 (3)4.1监测目的 (3)4.2监测依据及要求 (4)五、桩顶及桩体水平位移监测 (4)5.1基准点、监测点的布设与保护 (4)5.2监测方法及精度要求 (5)5.3桩顶水平位移监测周期和监测频率 (7)5.4桩体水平位移监测 (7)六、沉降观测 (9)6.1沉降基准点、监测点的布设与保护 (9)6.2沉降观测方法及精度要求 (10)6.3沉降监测周期和监测频率 (12)七、锚杆轴力监测 (12)八、周边建筑物裂缝监测 (13)九、监测数据处理与信息反馈 (14)9.1监测数据处理 (14)9.2信息反馈 (14)十、监测报警及异常情况下的监测措施 (14)十一、参加监测人员、仪器设备配置 (15)十二、作业安全措施 (15)十三、最终成果和技术报告 (16)附图:1、北京天驿宾馆改扩建项目基坑监测点布置图;2、沉降观测点制做示意图及说明;3、基准点埋设示意图;附表:1、北京天驿宾馆改扩建项目基坑监测周期与频率表;2、北京天驿宾馆改扩建项目周边建筑物监测周期与频率表;3、北京天驿宾馆改扩建项目拟建建筑物监测周期与频率表。
北京天驿宾馆改扩建项目基坑及周边环境变形监测技术方案一、工程概况受甲方委托,我院(建设综合勘察研究设计院有限公司)承担北京天驿宾馆改扩建项目基坑及周边环境监测工作。
我单位将严格按规范要求,及时按计划进行监测工作。
拟建天驿宾馆改扩建项目位于北京市顺义区,拟建建筑物包括酒店、配套办公楼、公寓及地下车库,各建筑物基本情况见下表。
建筑物概况一览表拟建建筑物的±0.000=30.650m,现状自然地坪标高为31.65m,主要基础埋深15.41m~20.36m。
根据现场表明,拟建建筑物四周均紧邻红线,距离为3.00~4.30m,红线外有建筑物或道路,属周边环境较为复杂的基坑,为确保周围土体及建筑物、道路的稳定与安全,并保证干槽作业,须进行基坑降水及有支护土方开挖。
基坑大小为210m×147m。
本基坑工程为一级基坑工程。
二、场地岩土地质条件及基坑周边环境地形、地貌依据岩土工程勘察报告,拟建场地在地貌上位于温榆河洪冲积扇中部,表层人工堆积层,其下为第四纪沉积层,第四纪地层厚度约在200~400m。
地层情况根据目前所完成的现场勘测,将勘探范围内的地层,按其沉积年代、成因类型及岩性划分为人工堆积层与第四纪沉积层2大类,根据各土层岩性、物理力学性质指标及工程特性对各土层进一步划分为9个层。
现按自上而下顺序,对地层自上而下分述如下表。
地层岩性特征一览表本次现场勘察期间(2008年1月下旬)于场区钻孔内实测到地下水静止水位结果详见下表。
根据拟建场区附近已有资料,拟建场区历年最高水位标高接近自然地面,近3~5年最高水位为地面下2.00m。
2.3 基坑支护方式本工程采用土钉墙+桩锚杆复合支护体系。
护坡桩长15-24.30.00m,锚杆体采用1860型钢绞线,杆体长度为:自由段(5.00m)+锚固段+张拉段(0.8~1.0m)。
三、监测内容1、桩顶及桩体水平位移监测;2、桩顶、地表、周边建筑物、拟建建筑物沉降监测;3、锚杆轴力监测。
4、周边建筑物裂缝监测四、监测目的和依据4.1 监测目的根据甲方及规范要求,应对天驿宾馆改扩建项目基坑支护工程项目边坡的变形,从基坑开挖、直至基坑肥槽回填阶段、拟建建筑物从地板施工直至沉降基本稳定的完整过程,进行监测,达到确切反映实际变形程度的基本要求。
通过变形观测,取得精确可靠的变形数据,了解边坡、周边建筑、管线、拟建建筑物在不同施工阶段的变形规律,有效监视边坡在基坑施工期间的安全,以便随时监督施工,确保安全生产和运营,在检查、处理有关工程质量中,藉以做出正确的分析与判断,为验证有关工程边坡支护、工程结构设计的理论及设计参数,提供可靠的基础数据。
4.2 监测依据及要求4.2.1执行技术标准规范4.2.2 执行本方案的要求严格按照预定技术方案执行,服从监理工程师的监督检查,坚持负责人签字制度,确保观测质量,确保仪器、人员安全。
五、桩顶及桩体水平位移监测5.1 基准点、监测点的布设与保护5.1.1基准点的布设(1)监测基准点做法变形监测基准点是变形观测起始数据的基本控制点。
本项目拟建立9个基准点。
基准点采用双金属管浅埋标结构(主要由底靴、内外金属套管、标志头、阴井盖等组成)。
基准点应在基坑的变形影响区以外。
同时,基准点应避开交通干道、地下管线、仓库堆栈、水源地、河岸、松软填土、滑坡地段、机器震动区以及其他能使标石、标志易遭腐蚀和破坏的地点,具体位置可根据实地条件,由甲乙双方现场协商确定。
(2)桩顶水平位移监测点的布设水平位移监测点的布置位置和数量位置和数量根据基坑形状、边坡长度,为保证反映整体水平位移情况,我们拟在基坑四周边坡、护坡桩帽梁上布置约46个水平位移变形监测点。
点位布置示意图见附图一。
5.1.2 基准点、监测点的保护基准点、监测点是变形监测工作必不可少的测量标志,只有长期保存,才能保证监测数据的连续性和正确性。
因此,除在选点时格外注意其地点的合理性外,尚需加以认真保护,如果遇到有可能对基准点、监测点造成损坏或破坏的情况时,甲方、施工单位和任何个人都应事先与乙方联系,以便具体研究监测基准点、监测点的保护方法。
5.2 监测方法及精度要求5.2.1监测方法1 布设平面控制网(1)平面控制网的布设原则和方法按照建筑变形测量规范,对于基坑水平位移观测宜按两个级别布设。
首先在基坑的外围布设相应的控制点组成首级控制网,在需要观测的基坑周围布设监测基准点,在基坑边坡布设位移监测点。
由基坑变形监测点及所联测的监测基准点组成扩展网,必要时可通过首级控制网来检测监测基准点的稳定性。
本工程拟在基坑外围没有变形影响的区域共布设3个以上的沉降基准点、10个水平位移监测基准点、10个工作基点作为首级控制点。
2 监测方法鉴于本工程基坑较深、开挖面较大、基坑长度大的特点,我们准备在基坑外边坡方向采用视准线法监测,凹进点采用小角法测量,两种不同的监测方法进行监测,通过基坑外围布设的高精度平面控制网确保这两种方法中工作基点的的稳定性监测、基坑倾斜的观测精度。
a、小角法在场地范围内,沿基坑每条边线的沿长线两端,埋设工作基点各1个,基坑坡肩1.0米范围内处埋设观测点(钢板尺)。
位移变形观测在各工作基点及各观测点布设完成后,对工作基点进行校核,误差不大于2mm。
选用J2型(测角精度2″)经纬仪进行观测,观测时使每段观测点与两端工作基点布成一条准直线,将仪器设于一端工作基点上,后视另一工作基点,确定各观测点相对于准直线的偏角(小角),然后计算出各点的偏移量。
b、视准线法工作基点的建立和观测点布置与小角法相同属一套。
观测时采用J2型(测角精度2″)经纬仪,将仪器摆放在每条边端点的工作基点上,后视另一端的工作基点,使各观测点均在仪器的视准线上,可直接读取各观测点的偏移量(钢板尺的刻度为毫米)。
3 采用的专用工具我单位根据基坑变形观测的需要,为保证观测精度,特制作了如下观测工具:5.2.2监测的精度要求1、平面控制网的观测精度根据本工程水平位移观测要求和规范要求,本场区为中、高压缩性地基土,依据规范3.0.6条和3.0.7条计算,本工程基坑选用二级观测精度:水平角观测采用方向观测法观测,其限差见下表仪器类型两次照准目标读数差(″)半测回归零差(″)一测回内2C互差(″)同一方向值各测回互差(″)备注DJ2 6 8 13 8注:引自<<建筑变形测量规范>>4.6.2-1条2、水平位移监测精度要求(mm)水平位移监测采用穿线法,对各观测点观测采用2测回,4次读书取均值作为一次观测数据。
水平位移监测精度要求根据下表报警值按规范要求确定5.3 桩顶水平位移监测周期和监测频率本方案制定的监测周期、监测频率,能够反映所测对象的重要变化过程而又不遗漏其变化时刻的要求。
监测周期贯穿于基坑工程和地下工程施工的全过程,监测从基坑开挖前开始,直至地下工程完成为止。
监测频率综合考虑了基坑类别、基坑及地下工程的施工阶段以及周边环境、自然条件和类似工程的经验而定。
5.3.1平面控制网的校核周期和校核频率视准线法监测水平位移,其控制点可布设在稳定的建筑物上或埋设在地面上,对于埋设在地面上的控制点要按规范要求定期检测。
为保证控制点的稳定性,基坑开挖中每月联测一次。
第一次为基础数据采集(3次取均值),共计约6次。
5.3.2监测点的观测周期和观测频率根据施工进度,土方开挖时间预计为6个月,锚杆施工期间,每步观测一次,在护坡桩施工期间,每天观测一次,土方挖至设计标高一周后,每周观测一次,一个月后每半月观测一次,直至肥槽回填完成,预计总观测次数为64次。
详见观测周期和频率表。
5.4 桩体水平位移监测通过对桩体水平位移的监测,了解支护结构及被支护土体水平方向上的变形情况,确认支护结构设计的合理性,保证施工的安全性。
1)采用CX-E03(精度0.01mm)智能型数显测斜仪和配套的ABS测斜导管观测。
如图5-1所示:图5-1 CX-E03智能型数显测斜仪2)测斜导管安装和埋设测斜导管可相互连接拧紧丝扣,垂直安装固定在连续墙钢筋笼底部上,随钢筋笼浇注在混凝土中。
该测斜导管有四个槽口,用于固定测斜仪探头的滑轮。
探头由一根电缆与显示读数仪连接,用于观测与测斜相关的水平位移量,以这种方式测量由墙体运动所引起的任何倾斜量的变化。
在安装时,应及时检查测斜管内的一对导槽,其指向是否与欲测量的位移方向一致(斜管内的一对导槽应平行或垂直于墙体延长轴线方向),否则应及时修正;在未确认测斜管导槽畅通时,不得放入真实的测头,导管顶端应埋设到连续墙冠梁顶部适当高处,量测测斜管导槽方位、管口高程。
要求所有埋设的导管必须保持顺直稳固、端庄,不得扭曲。
并及时做好孔口保护装置,作好量测读数记录。
图5-2 测斜导管示意图导槽侧视图俯视图测读仪导槽上滑轮下滑轮导槽探头测斜导管电缆线滑轮探头测斜导管导槽当冠梁顶部完成以后土方开挖之前开始观测,使用测斜仪测量侧向位移。
电缆线联接测头和测读仪,检查密封装置,仪器是否工作正常,将测头轻轻插入测斜管(导轮正确插放入一对导槽内),测量应自孔底开始。
考虑到地下结构深度19米,故将倾斜管深度设计为22米,对19米深处以下的点考虑为不动点,可作为参考点使用,倾斜观测自19米开始。
自下而上沿导槽全长每隔50cm 距离测读一次显示器自动记录,直到到达测斜管的顶部,每次测量时应将测头稳定在某一位置上;测量完毕后,应将测头提起并旋转180°重新插入同一对导槽重复测量,两次读数应是数值接近、符号相反。
