地基基础工程技术交底CFG桩复合地基处理技术交底记录
- 格式:doc
- 大小:22.50 KB
- 文档页数:2

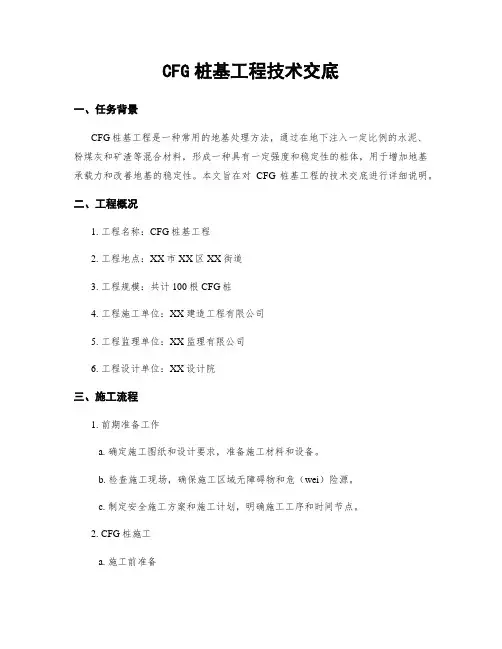

CFG桩基工程技术交底一、任务背景CFG桩基工程是一种常用的地基处理方法,通过在地下注入一定比例的水泥、粉煤灰和矿渣等混合材料,形成一种具有一定强度和稳定性的桩体,用于增加地基承载力和改善地基的稳定性。
本文旨在对CFG桩基工程的技术交底进行详细说明。
二、工程概况1. 工程名称:CFG桩基工程2. 工程地点:XX市XX区XX街道3. 工程规模:共计100根CFG桩4. 工程施工单位:XX建造工程有限公司5. 工程监理单位:XX监理有限公司6. 工程设计单位:XX设计院三、施工流程1. 前期准备工作a. 确定施工图纸和设计要求,准备施工材料和设备。
b. 检查施工现场,确保施工区域无障碍物和危(wei)险源。
c. 制定安全施工方案和施工计划,明确施工工序和时间节点。
2. CFG桩施工a. 施工前准备i. 按照设计要求确定CFG桩的布置位置和间距。
ii. 对施工区域进行标线,确保桩位的准确性。
iii. 准备施工机械设备,包括注浆设备、钻机等。
b. CFG桩钻孔i. 根据设计要求,使用钻机在桩位上钻孔,钻孔直径和深度根据设计要求确定。
ii. 钻孔过程中,应及时排除钻孔灰土和水泥浆,确保钻孔的质量。
c. CFG桩注浆i. 在钻孔完成后,使用注浆设备将CFG桩中注入一定比例的水泥、粉煤灰和矿渣等混合材料。
ii. 注浆过程中,应控制注浆压力和注浆量,确保CFG桩的强度和稳定性。
d. CFG桩成型i. 注浆完成后,等待CFG桩养护一定时间,使其达到设计要求的强度。
ii. 根据设计要求,对CFG桩进行修整和整饰,确保外观美观。
四、质量控制1. 施工过程中,严格按照设计要求和相关规范进行施工。
2. 对施工现场进行日常巡检,及时发现和处理施工中的质量问题。
3. 对CFG桩进行质量抽检,确保其强度和稳定性符合设计要求。
4. 对施工过程进行记录和整理,形成施工日志和档案,便于工程验收和后期维护。
五、安全措施1. 全面落实安全生产责任制,明确各岗位的安全职责和操作规程。

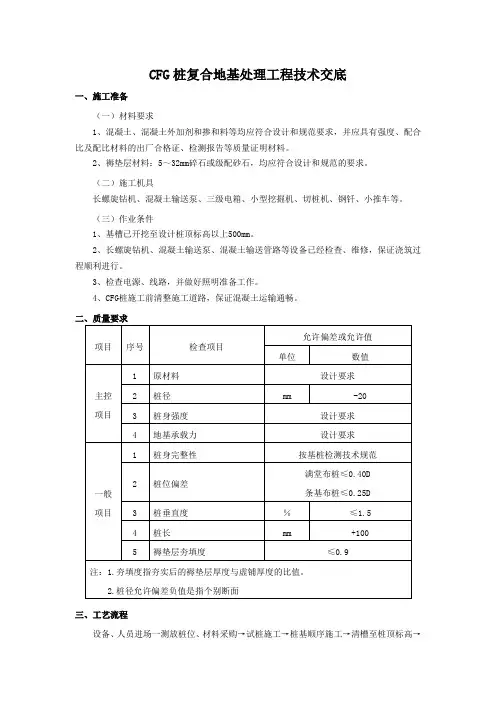

CFG桩复合地基处理工程技术交底一、施工准备(一)材料要求1、混凝土、混凝土外加剂和掺和料等均应符合设计和规范要求,并应具有强度、配合比及配比材料的出厂合格证、检测报告等质量证明材料。
2、褥垫层材料:5~32mm碎石或级配砂石,均应符合设计和规范的要求。
(二)施工机具长螺旋钻机、混凝土输送泵、三级电箱、小型挖掘机、切桩机、钢钎、小推车等。
(三)作业条件1、基槽已开挖至设计桩顶标高以上500mm。
2、长螺旋钻机、混凝土输送泵、混凝土输送管路等设备已经检查、维修,保证浇筑过程顺利进行。
3、检查电源、线路,并做好照明准备工作。
4、CFG桩施工前清整施工道路,保证混凝土运输通畅。
三、工艺流程设备、人员进场一测放桩位、材料采购→试桩施工→桩基顺序施工→清槽至桩顶标高→切割桩头→检测→褥垫层施工→退场。
单桩施工工艺流程:钻机就位→钻孔→终孔至设计深度→压灌混凝土→提钻并压灌混凝土至孔口。
四、施工工艺1、放线:施工前根据放出的外墙轴线或外墙皮线,四周交点用钢钎打入地下,按照桩位布置图统一进行测放桩位线,桩位中心点用钎子插入地下,并用白灰明示,桩位偏差小于20mm。
2、成孔:长螺旋钻机成孔,应匀速钻进,避免形成螺旋孔;成孔深度在钻杆上应有明确标记,成孔深度误差不超过0.1m,确保桩端进入持力层深度大于200mm;垂直度偏差小于l%。
3、混凝土灌注:成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆,并同时通知司泵开始灌注混凝土并保持连续灌注。
灌注混凝土至桩顶时,应适当超过桩顶设计标高500mm左右 (至基槽上表面即可)以保证桩顶标高和桩顶混凝土质量均符合设计要求;灌注混凝土之前,应检查管路是否顺畅稳固;每班第l根桩灌注前,应用水泥砂浆湿润管路。
压灌混凝土时一次提钻高度应小于250mm,混凝土埋钻高度大于1.0m;现场设专人负责检查混凝土灌注质量及意外情况的处理;商品混凝土进场后应立即灌注(2h内),严禁长时间搁置;保证桩身混凝土至少24h养护,避兔扰动;施工过程中应认真填写施工记录,每台班或每日留取试块l~2组。

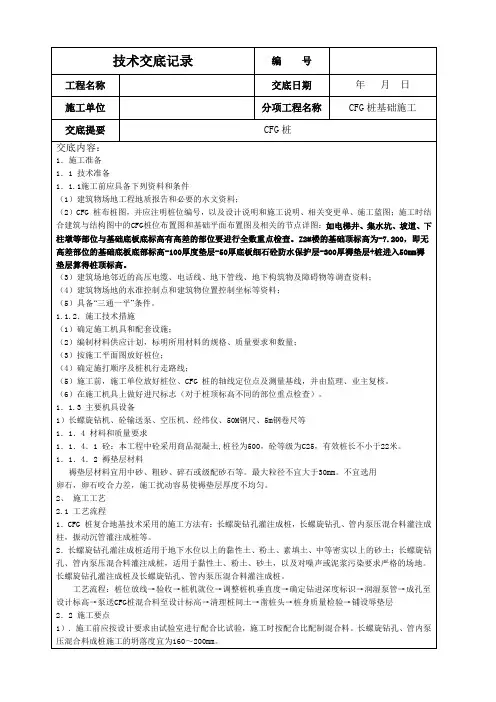

工程名称交底单位交底项目交底日期内容:一、 CFG 桩施工工艺流程1、施工准备(1). 检查清楚 CFG 桩办理范围内及邻近管线的详细地点,采纳必需的举措,防止因施工造成损失。
(2). 消除地表土,进行表面松土层办理,进行碾压,清除地表水,施工区周边做排水渠保证场所排水通畅。
(3). 丈量放线,定出控制轴线,从已定好的轴线控制点放出每个桩的桩位点,依照设计的搅拌桩的平面布孔图放样并编号,在桩位处地面钉设不易改正的标记(现场一般采纳竹签 ),严格依照设计地点施工,并按设计要求组织好钻机的工作线路,防止重复挪动。
(4). 商砼运输车运至现场。
搅拌约150s 。
现场检测塌落度。
保证商砼的实测坍落度为 160 ~200mm 。
2、CFG 桩采纳长螺旋钻管内泵压商砼注施工。
3、长螺旋钻管内泵压商砼灌输施工CFG 桩施工一般优先采纳间隔跳打法,也可采纳连打法。
详细的施工方法由现场试验来确立。
连打法易造成邻桩被挤碎或缩颈,在黏性土中易造成地面隆起;跳打法不易发生上述现象,但土层较硬时,在已打桩中间补打新桩,可能造成已打桩被振裂或振断。
在软土中,桩距较大可采纳隔桩跳打,但施工新桩与已打桩时间间隔许多于 7d;在饱和的松懈粉土中,如桩距较小,不宜采纳隔桩跳打;全长布桩时,应依照由“由一边向另一边”的原则。
(1). 机械按设计桩位就位。
CFG 桩钻机就位后,应调整钻机水平并固定,专人检查钻头锥尖瞄准桩位中心点;螺旋钻机就位后,司钻人员依据钻机架上的铅锤调节钻机垂直度,保证垂直度误差≤ 1% 。
开钻前对桩位进行复核,桩位误差不得大于50mm 。
(2). 检查商砼坍落度。
向管内泵送,泵送量按试桩确立的数目进行,泵送时不得停泵待料。
商砼搅拌要求按配合比进行配料,计量要求正确,拌和时间不得少于1min 。
商砼加水量和坍落度 (设计要求长螺旋钻管内泵压商砼法施工时,坍落度宜控制在 16~20 cm) 依据采纳的施工方法按工艺试验确立并经监理工程师同意的参数进行控制。

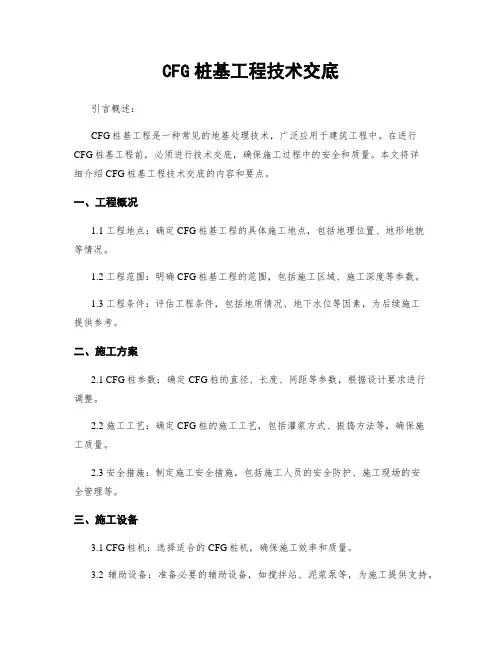

CFG桩基工程技术交底引言概述:CFG桩基工程是一种常见的地基处理技术,广泛应用于建筑工程中。
在进行CFG桩基工程前,必须进行技术交底,确保施工过程中的安全和质量。
本文将详细介绍CFG桩基工程技术交底的内容和要点。
一、工程概况1.1 工程地点:确定CFG桩基工程的具体施工地点,包括地理位置、地形地貌等情况。
1.2 工程范围:明确CFG桩基工程的范围,包括施工区域、施工深度等参数。
1.3 工程条件:评估工程条件,包括地质情况、地下水位等因素,为后续施工提供参考。
二、施工方案2.1 CFG桩参数:确定CFG桩的直径、长度、间距等参数,根据设计要求进行调整。
2.2 施工工艺:确定CFG桩的施工工艺,包括灌浆方式、振捣方法等,确保施工质量。
2.3 安全措施:制定施工安全措施,包括施工人员的安全防护、施工现场的安全管理等。
三、施工设备3.1 CFG桩机:选择适合的CFG桩机,确保施工效率和质量。
3.2 辅助设备:准备必要的辅助设备,如搅拌站、泥浆泵等,为施工提供支持。
3.3 检测设备:配备必要的检测设备,如超声波检测仪、动力桩水平仪等,确保施工质量。
四、质量控制4.1 施工监理:确定施工监理人员,监督施工过程,及时发现和解决问题。
4.2 质量检验:进行施工过程中的质量检验,包括CFG桩的强度、密实度等指标。
4.3 资料记录:及时记录施工过程中的关键数据和问题,为后续工程评估提供依据。
五、验收和交底5.1 施工验收:完成CFG桩基工程后,进行验收工作,确保施工质量符合要求。
5.2 技术交底:对施工过程中的关键技术点进行交底,包括施工方案、质量控制等内容。
5.3 后续工作:确定后续工作安排,包括施工文件整理、工程总结等工作。
结语:CFG桩基工程技术交底是保证施工质量和安全的重要环节,只有做好技术交底工作,才能确保工程顺利进行。
希望本文对读者在进行CFG桩基工程技术交底时提供帮助。
地基与基础工程技术交底记录日期:2024年6月15日地点:XXX工地参与人员:项目经理、土建施工队负责人、监理工程师、施工人员等一、目的和背景该工程承建单位计划在本地进行一处建筑物的施工,本次技术交底的目的是确保施工人员都了解并掌握地基与基础工程的施工要求,并能按照相关规范进行操作,从而确保施工质量和安全。
二、安全与环保要求1.根据项目安全生产管理要求,施工现场必须设置警示标志,确保施工现场的安全。
任何人员进入施工区域都必须佩戴头盔、安全鞋等个人防护装备。
2.在施工过程中,施工人员必须注意环保问题,正确处理废弃物和有害物质的排放,保护周边环境。
三、地基处理1.基坑开挖:施工团队负责将基坑按照设计要求进行开挖,确保基坑的平整和坡度。
2.基坑排水:施工前必须进行基坑排水,防止积水影响地基工程的施工质量。
3.地基处理:根据设计要求,在基坑内进行地基的处理,例如填土、夯实等工作。
四、基础施工1.基础材料:根据设计要求,选择符合相关标准的混凝土材料进行施工。
2.基础模板:施工前必须按照设计图纸制作好基础模板,确保基础的准确度和平整度。
3.钢筋绑扎:施工人员必须按照设计图纸和相关规范进行钢筋的绑扎工作,确保钢筋的正确位置和间距。
4.混凝土浇筑:在基础模板安装好后,可进行混凝土的浇筑工作。
浇筑时需注意控制浇筑速度和浇筑高度,确保混凝土的均匀性。
5.混凝土养护:混凝土浇筑完成后,必须进行养护,保证混凝土的强度和稳定性。
6.基础验收:混凝土养护完成后,根据设计要求进行基础验收,确保基础质量达到要求。
五、其他注意事项1.施工人员必须熟悉相关施工图纸和技术要求,确保按照规范进行操作。
2.在施工现场,严禁乱堆乱放材料,保持场地整洁。
3.施工人员必须熟悉相关安全操作规程,并按照规定进行操作。
4.施工过程中如有变动或发现问题,必须及时向项目经理或监理工程师报告,保证问题能够及时解决。
六、总结通过本次技术交底,所有参与人员对地基与基础工程的施工要求和操作流程有了更加清晰的理解。
cfg施工技术交底记录范文一、工程概况。
咱这个工程啊,有个很重要的部分就是CFG桩施工。
这CFG桩啊,就像给咱这建筑打坚实的小“地基腿儿”一样。
整个工程[具体工程名称]位于[详细地点],这一片儿将来就是个了不起的建筑所在。
二、施工准备。
1. 场地平整。
兄弟们,在开始打CFG桩之前,得先把场地整平整喽。
就像咱要在一块平地上画画儿一样,坑坑洼洼的可不行。
把那些个大石头、树根啥的都清理干净,要是有软土的地方,还得处理处理,让地儿能稳稳当当的承受咱打桩的动静。
2. 测量放线。
这测量放线可重要啦。
就好比咱们盖房子得先画个准儿的图纸一样。
测量人员得用那些个仪器(全站仪、水准仪啥的),把每个桩的位置都精确地在地上标出来。
误差可不能太大,要是偏差个几厘米,那桩打得就歪歪扭扭的,就像人走路外八字似的,可不好看也不结实。
3. 材料准备。
4. 机械设备准备。
打桩可离不开那些个大家伙。
长螺旋钻机是咱的主力,就像战场上的大将军一样。
在使用之前,得让机修师傅好好检查检查,看看各个部件有没有松动啊,油够不够啊。
还有混凝土输送泵,这可是给桩输送“营养”(混凝土)的,也得保证它能正常工作。
搅拌机也不能含糊,得把混凝土搅拌得匀匀的。
三、施工工艺。
1. 钻机就位。
等场地、材料、设备都准备好了,就把钻机拉到指定位置。
这钻机啊,得放得端端正正的,就像学生上课坐得笔直一样。
钻机的钻杆得垂直,这垂直的要求可高了,要是歪了,那桩可就跟着歪了。
可以用那个垂球或者经纬仪来检查一下,确保垂直偏差在允许范围内。
2. 钻进成孔。
钻机启动后就开始钻进啦。
钻进的时候速度要合适,不能太快也不能太慢。
太快了,那孔壁可能就不稳定,就像人跑步太快容易摔倒一样;太慢了呢,又耽误工期。
在钻进过程中,要随时注意地层的变化,如果碰到硬石头或者其他特殊情况,得及时调整钻进参数。
3. 灌注混凝土。
孔钻好了,就该给它灌注混凝土了。
混凝土可是桩的“血肉”啊。
灌注的时候,要保证混凝土连续不断地流进去。
桩基施工技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参会人员:施工队长:XXX施工人员:XXX、XXX、XXX、XXX等交底内容:1.施工单位的责任和要求:施工单位的责任是按照设计图纸和相关规范要求,完成整个桩基施工工程。
施工单位要确保施工过程中的安全性,保证施工工程的质量,做到负责任、合规范。
2.施工前的准备工作:2.2地质勘测和水文勘测:施工前,需要对施工地点进行地质勘测和水文勘测,了解地下地质情况和水文条件,以便选择合适的桩基类型和施工方法。
2.3施工设备和材料的检查:施工前需要对施工设备和材料进行检查,确保设备齐全,材料符合质量要求。
2.4施工人员的安全防护:施工单位要做好施工人员的安全防护工作,确保施工人员佩戴好安全帽、安全鞋等防护用品。
3.施工过程的要点和注意事项:3.1毛坯地基的处理:在开始桩基施工前,需要对毛坯地基进行处理,清除坡度、大块土石等障碍物,确保施工的顺利进行。
3.2桩基的布置:根据设计要求和现场情况,按照一定的间距和排列方式布置桩基。
3.3桩基的施工方法:根据桩基的类型和设计要求,选择适当的施工方法,如钻孔灌注桩、钻孔取心桩等。
3.4施工设备的使用:在施工过程中使用合适的设备,如起重机、钻机等,并对施工设备进行维护和保养,确保设备的正常运行。
3.5施工过程中的质量控制:在施工过程中,要进行质量控制,保证施工工程的质量,如控制桩基的沉降、抗拔力等。
4.施工后的清理和验收工作:4.1施工现场的清理:施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和废料。
4.2施工质量的验收:施工完成后,需要对施工质量进行验收,确保施工工程符合设计要求和相关规范。
交底结束时,项目负责人提问和施工人员的答疑:施工队长:如果遇到地质条件复杂的情况,我们会进行地质勘测和分析,选择合适的施工方法,并加强监控和控制,确保施工的顺利进行。
施工队员:桩基的质量验收标准包括桩身的垂直度、桩周土体的控制、桩身的沉降等多项指标,具体标准根据设计要求和相关规范来确定。

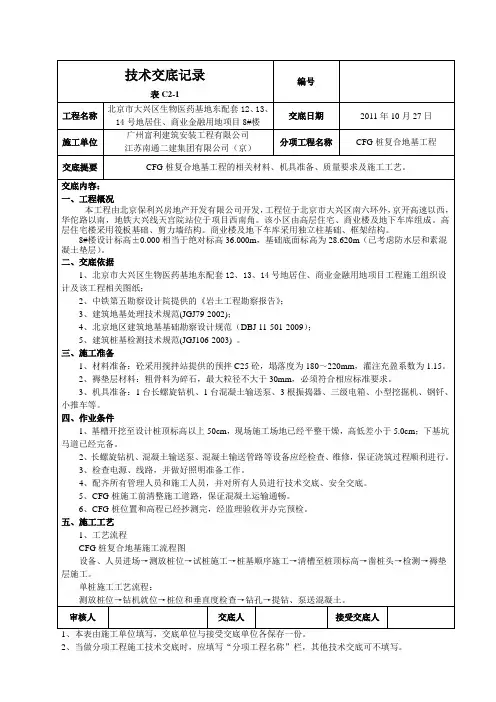

表C2-1编号工程名称北京市大兴区生物医药基地东配套12、13、14号地居住、商业金融用地项目8#楼交底日期2011年10月27日施工单位广州富利建筑安装工程有限公司江苏南通二建集团有限公司(京)分项工程名称CFG桩复合地基工程交底提要CFG桩复合地基工程的相关材料、机具准备、质量要求及施工工艺。
交底内容:一、工程概况本工程由北京保利兴房地产开发有限公司开发,工程位于北京市大兴区南六环外,京开高速以西,华佗路以南,地铁大兴线天宫院站位于项目西南角。
该小区由高层住宅、商业楼及地下车库组成。
高层住宅楼采用筏板基础、剪力墙结构。
商业楼及地下车库采用独立柱基础、框架结构。
8#楼设计标高±0.000相当于绝对标高36.000m,基础底面标高为28.620m(已考虑防水层和素混凝土垫层)。
二、交底依据1、北京市大兴区生物医药基地东配套12、13、14号地居住、商业金融用地项目工程施工组织设计及该工程相关图纸;2、中铁第五勘察设计院提供的《岩土工程勘察报告》;3、建筑地基处理技术规范(JGJ79-2002);4、北京地区建筑地基基础勘察设计规范(DBJ 11-501-2009);5、建筑桩基检测技术规范(JGJ106-2003) 。
三、施工准备1、材料准备:砼采用搅拌站提供的预拌C25砼,塌落度为180~220mm,灌注充盈系数为1.15。
2、褥垫层材料:粗骨料为碎石,最大粒径不大于30mm,必须符合相应标准要求。
3、机具准备:1台长螺旋钻机、1台混凝土输送泵、3根振捣器、三级电箱、小型挖掘机、钢钎、小推车等。
四、作业条件1、基槽开挖至设计桩顶标高以上50cm,现场施工场地已经平整干燥,高低差小于5.0cm;下基坑马道已经完备。
2、长螺旋钻机、混凝土输送泵、混凝土输送管路等设备应经检查、维修,保证浇筑过程顺利进行。
3、检查电源、线路,并做好照明准备工作。
4、配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
cfg施工技术交底记录范文一、工程概况。
咱们这个工程啊,有个很重要的部分就是CFG桩施工。
这CFG桩呢,对整个工程的地基稳固起着超级关键的作用,就像房子的脚一样,脚不稳,房子能好吗?所以这活儿咱们可得干细致喽。
二、施工准备。
# (一)场地平整。
1. 兄弟们,首先要做的就是把施工场地整平整喽。
那些个坑坑洼洼的地方,就像脸上的麻子一样,看着就不舒服,得给它填平。
有啥大的障碍物,不管是石头块儿还是旧的建筑垃圾,统统都得清理掉,不然咱们的桩机可不好施展身手啊。
2. 场地平整完了之后,还得保证有一定的排水坡度,就像水得有个流走的通道一样。
可不能让水在场地里瞎晃悠,积水了的话,这地基就变成泥塘了,那可不行。
# (二)测量放线。
1. 接下来就是测量放线这个精细活儿了。
这就好比给咱们的CFG桩画个地图,告诉它该在哪儿扎根。
测量的兄弟们啊,可得认真点,数据要是差个一星半点的,那这桩可能就打歪了,就像种树种歪了一样,长着长着就倒了。
2. 根据设计图纸的要求,用全站仪或者经纬仪这些家伙事儿,准确地放出桩位的中心线和控制点。
桩位的偏差可不能太大,要控制在允许范围内,这就像射箭一样,得射中靶子,不能偏得太离谱。
# (三)材料准备。
2. 粉煤灰呢,要符合相关的标准,不能是那种杂质多的。
碎石也要级配良好,大的小的石头得搭配着来,这样才能让桩体密实。
材料进场的时候,一定要仔细检查验收,就像检查刚买回来的菜新鲜不新鲜一样,不合格的材料可不能用。
# (四)机械设备准备。
1. 还有咱们的机械设备,桩机就像咱们干活儿的大力士。
在桩机进场之前,得好好检查检查它有没有毛病。
那些个零部件啊,就像人的关节一样,哪个关节不灵通了,这大力士可就使不上劲儿了。
2. 除了桩机,像混凝土输送泵这些设备也得准备好。
混凝土输送泵得保证能顺畅地把混凝土送到桩里面去,要是半路上堵住了,那这桩可就灌不满了,就像吃饭没吃饱一样,没力气。
三、施工工艺。
# (一)桩机就位。
地基基础工程技术交底CFG桩复合地基处理技术交底记录交底记录如下:一、项目概述本项目工业园区厂房基础工程,建筑面积约5000平方米,地基土属于黏土,存在较大的沉降和不均匀沉降的问题。
根据勘察结果和设计要求,我们采用CFG桩复合地基处理技术来解决这一问题。
二、技术原理CFG桩复合地基处理技术是通过预制桩和灌注桩相结合的方式来处理地基沉降问题。
预制桩和灌注桩之间互相衔接,形成一个连续的桩基础体系,通过这种方式可以提高地基的承载力和稳定性。
三、施工步骤1.预制桩施工根据设计要求,在地基中定位预制桩的位置,并进行标线。
然后进行挖孔施工,孔径和孔深根据设计要求和土层情况来确定。
桩身采用C30混凝土进行浇筑,并在合适的位置安装钢筋。
2.灌注桩施工在预制桩完成后,进行灌注桩施工。
首先,需要清理挖孔孔底和孔壁的淤泥和杂物。
然后,按照设计要求,在孔底和孔壁上设置定位钢筋和导管。
同时,在施工现场准备好灌注混凝土,并设置好泵车和水泥搅拌设备。
将混凝土泵入孔中,同时利用搅拌设备进行搅拌,确保混凝土的均匀性和密实性。
3.桩顶处理灌注桩完成后,进行桩顶处理。
根据设计要求,在桩顶设置接头和钢筋连接部件。
同时,检查桩顶的平整度和垂直度,并进行必要的调整和修正。
四、注意事项1.施工过程中,要确保预制桩和灌注桩之间的衔接处严密,确保桩基础的连续性。
2.在灌注桩施工过程中,需要注意混凝土的配比和搅拌时间,确保混凝土质量。
3.桩顶处理时,要注意接头和钢筋的连接质量,确保桩基础的承载力和稳定性。
五、验收标准1.根据设计要求,预制桩和灌注桩的孔径和孔深符合规范要求。
2.桩基础的承载力和稳定性满足设计要求,地基沉降和不均匀沉降问题得到解决。
3.桩顶处理工程符合设计要求,接头和钢筋的连接质量良好。
六、交底人员本次技术交底由技术负责人XXX进行,施工人员XXX、XXX参与。
七、总结通过本次技术交底,施工人员对CFG桩复合地基处理技术有了更深入的了解,清楚了解了施工步骤和注意事项。
CFG桩基工程技术交底一、背景介绍CFG桩基工程是一种常用的地基处理方法,通过钻孔注浆灌注桩的方式增加地基的承载力和稳定性。
本文将详细介绍CFG桩基工程的技术交底内容。
二、技术交底内容1. 工程概况CFG桩基工程是针对某某项目的地基处理工程,施工地点位于某某地区。
工程总面积为XXX平方米,涉及XXX个桩基。
2. 工程要求2.1 承载力要求:每个桩基的承载力需满足设计要求,承载力不得低于XXXkN。
2.2 施工工艺要求:采用CFG桩施工工艺,确保桩身质量良好,无明显缺陷。
2.3 施工进度要求:按照工期计划,合理安排施工进度,确保按时完成工程。
3. 施工方法3.1 钻孔:根据设计要求,在桩基位置进行钻孔,钻孔直径为XXXmm,钻孔深度为XXXm。
3.2 注浆:在钻孔过程中,采用注浆技术,注入CFG浆液,确保桩身的强度和稳定性。
3.3 灌注桩:在注浆完成后,进行灌注桩施工,将混凝土灌注至钻孔中,形成CFG桩。
3.4 桩顶处理:对灌注完成的桩顶进行修整,确保桩顶平整、垂直度符合要求。
4. 施工质量控制4.1 材料质量控制:采用符合国家标准的混凝土和CFG浆液,确保材料质量稳定可靠。
4.2 施工工艺控制:严格按照施工工艺要求进行施工,确保每个环节的质量控制。
4.3 施工现场监控:设置监控点,对施工过程进行实时监控,及时发现并处理质量问题。
4.4 施工记录和验收:施工过程中做好施工记录,完成工程后进行验收,确保施工质量符合要求。
5. 施工安全措施5.1 安全教育:施工前对施工人员进行安全教育,提高安全意识,确保施工过程安全。
5.2 安全防护:施工现场设置安全警示标志,配备必要的安全防护设施,确保施工人员的人身安全。
5.3 施工管理:严格按照相关安全规范进行施工管理,定期进行安全检查,及时处理安全隐患。
6. 施工进度安排6.1 施工计划:根据工期要求,制定详细的施工计划,明确各个施工阶段的时间节点。
6.2 施工进度控制:安排足够的施工人员和机械设备,合理安排施工顺序,确保施工进度。

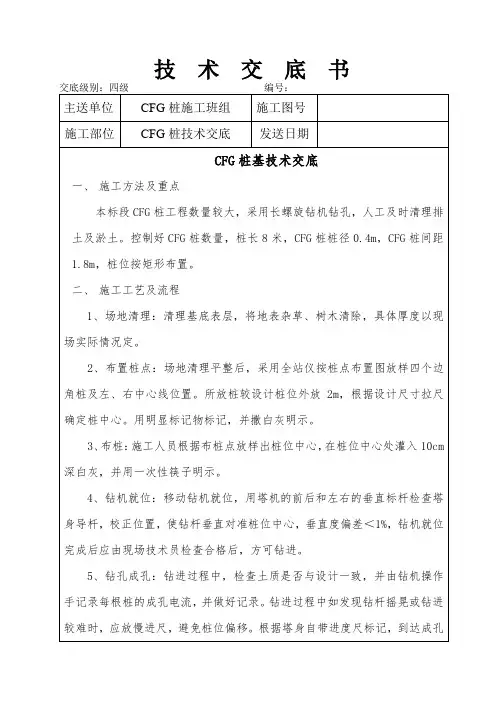

表C2-4 技术交底记录编号:工程名称日期
交底部位CFG桩基础页数共6页,第5页
交底内容:
集混凝土出厂合格证、混凝土强度报告,做混凝土强度评定。
4、移机
成桩后,移机到下一根桩继续施工。
在同一排桩施工时,纵向、横向平移钻机采用钻机机座的导轨自动平移。
横向移机操作:把钻杆落位放好,机塔和底盘加固稳定,启动转盘和导轨,使机头左右转向,利用四个支撑腿把钻杆移到指定的桩位,整个操作熟练时 2 分钟完成。
纵向移机操作:把钻杆落位放好,机塔和底盘加固稳定,启动导轨和支腿,使机头前后移动,利用四个支撑腿把钻杆移到指定的桩位,整个操作熟练时 3 分钟完成。
钻机到位后,技术人员要重新做“桩机就位”的各项工作,保证桩位准确。
5、凿除桩头
施工结束后注意保护桩头,在龄期未到之前禁止重型机械碾压。
成桩 24 小时后清土,清土采用小型机械设备及人工挖土、运输;小型机械挖土时应离开桩边 20cm,余土用人工清除,避免对桩体造成破坏;坑底预留 20cm 土层人工清除,找平;人工截桩,采用 3 根钢钎间隔 120°,沿径向楔入桩体,直至上部桩体断开,桩顶采用小钎修平。
如因剔桩造成桩顶开裂、断裂,按桩基混凝土接桩规定,断面凿毛,刷素水泥浆后用高一级混凝土填补并振捣密实。
CFG 桩施工质量检验标准表
表C2-4 技术交底记录编号:。
CFG桩复合地基施工技术交底工艺流程地表清理、整平一桩位放线一桩机就位一调整桩机垂直度一确定钻进深度标识-润湿泵管一成孔至设计标高一泵送CFG桩混合料至设计标高一清理桩间土一凿桩头-复核地基质量检验(地基验槽)一铺设褥垫层各流程控制要点1.地表清理、整平控制要点:布桩场地在清理整平的基础上,要有适当的排水坡度,场地承载力要满足长螺旋钻机自重及抗倾覆要求。
2.桩位放线控制要点:桩位布置前,应复核建筑物定位坐标以及桩位定位轴线的位置,确定无误后,按设计图纸放置桩位点,桩位务必准确,误差应在规范允许范围之内。
桩位应有被埋后便于查找的措施。
3.桩机就位、桩机垂直度调整控制要点:桩机就位后,桩机钻头应对准桩位,确保桩位偏差应符合规范要求。
桩机应悬挂双向垂球,旁站人员通过垂球判断桩机钻杆的垂度,以保证CFG桩身的垂直度不大于1%。
测量钻头直径,以保证桩径不小于设计要求。
4.钻进成孔控制要点:钻进成孔时,应随时观测桩机的垂直度,发现桩机斜歪应立即纠偏;同时记录电机电流值,发现电流异常,应查明原因。
桩长控制:开钻前,应在桩机上做长度标识,如需夜间施工,标识应采用反光标识,标识宽度25mm或50mm为宜。
钻孔达到设计长度时,停止钻进,钻孑济土应及时转运至指定位置。
5.浇灌CFG桩混合料控制要点:首车混凝土运至现场,值班人员,必须检查随车单,核对混凝土强度等级是否符合设计要求并留下记录;禁止先拔管再泵送混凝±,拔管速度应根据试桩工艺参数进行。
如桩穿越有压水的硬质结合层,建议在该标高处上下500mm范围内降低管速度,以保证桩身混凝土质量。
浇筑至设计桩顶上500mm时,停止浇筑混凝土,记录实际混凝土浇筑量,实际浇灌量不应小于计算浇灌量。
浇筑混凝土时,应连续浇筑,如果间隔时间较长,容易出现断桩或包钻,特别在饱和砂土、粉土层。
对于CFG桩复合地基,关键点之一是孔底虚土的清理,清理不干净通常会造成单桩承载力不足;关键点之二是控制拔管速度,拔管速度过快,会造成缩颈断桩。
