钉形水泥土双向搅拌桩单价分析表
- 格式:xls
- 大小:15.00 KB
- 文档页数:3
钉型双向水泥搅拌桩1、施工准备1.1 施工前的准备工作在钉形双向水泥土搅拌桩施工前,必须做好施工现场的开工准备工作,包括以下内容:(1)施工场地平整,满足施工需要。
按照设计图纸要求进行放样确定桩位。
(2)根据试桩结果,确定钻进及提升速度、工作压力、最佳灰浆稠度等技术参数,制定施工组织设计和质量控制措施。
1.2 工艺性试桩为严格控制钉形水泥土双向搅拌桩的施工质量,更为科学地指导施工,在正式开工前,必须进行试桩,其目的:(1)确定水泥浆液比重和输浆量,选择合适的输浆泵;(2)掌握下钻和提升的难易程度,确定钻头进入土层的电流变化;(3)检验室内试验所确定的水灰比和配合比是否符合;(4)合理选择喷浆口的位置及大小;(5)掌握搅拌机提升、下沉、复搅的速度,确定水泥浆到达喷浆口的时间等参数;(6)验证成桩的均匀度及桩径大小。
2、施工工艺根据设计图纸、技术要求及试桩结果,本项目钉形水泥土双向深层搅拌桩下部采用二搅一喷施工工艺、上部扩大头部分采用四搅三喷工艺。
参数选择设计要求水灰比0.45-0.55,我部选择水灰比0.5进行试桩,水泥掺量20%,土体天然密度1.554×10kg/m每米双向搅拌桩土体用量为:G0=ρV=1.554×π×0.35×1000=598.05kg;每米双向搅拌桩水泥用量为:Gg= G0×20%=598.05×20%=119.61kg;每米双向搅拌桩水用量为:Gw= Gg×0.5=119.61×0.5=59.81kg;2.1 工艺流程(1)双向深层搅拌桩机就位:放线、定位,安装打桩机,并移至指定桩位对中;(2)扩大头部位切土下沉:开启搅拌机,并使叶片伸展至上部扩大头设计直径,双向深层搅拌机沿导向架向下切土,同时启动水泥灰浆泵向软土层喷水泥浆液,搅拌设备的两组叶片同时正反向旋转,内外钻杆同时双向切割搅拌土体,直到上部扩大头设计深度(上部一搅一喷);(3)搅拌桩下部缩径切土下沉:改变内外钻杆的旋转方向,使叶片收缩到桩体下部设计直径,搅拌设备的两组叶片同时正反向旋转和切割搅拌土体,达到设计规定的深度,并在桩底处持续喷射浆液搅拌不少于10秒(下部一搅一喷);(4)双向深层搅拌桩提升搅拌:关闭灰浆泵,提升搅拌设备,使两组叶片同时双向搅拌水泥土,直至扩大头底面(下部两搅);(5)扩径部位提升搅拌:改变钻杆的旋转方向,使搅拌机叶片伸展至上部扩大头直径,开启灰浆泵,两组叶片同时双向旋转搅拌水泥土,直至地表面(上部两搅两喷);(6)上部扩大头再次下沉搅拌:开启灰浆泵,两组叶片同时正反向旋转搅拌水泥土,直至扩大头设计深度(上部三搅三喷);(7)上部提升再次搅拌:关闭灰浆泵、提升搅拌机,搅拌机两组叶片同时双向旋转搅拌水泥土,直至地表面(或桩顶以上50cm),完成搅拌作业(上部四搅三喷);(8)桩顶处理:桩顶人工修整,完成、移机。

中国西部科技 2014年4月第13卷第04期总第297期 45搅拌桩和旋喷桩的单价及费用分析程亚飞(中铁第四勘察设计院集团有限公司 湖北 武汉 430063)摘 要:本文通过研究几个城市的地铁定额中旋喷桩和搅拌桩的综合单价,将地铁施工中常用的基坑底部加固结合实例进行费用分析,为结构设计人员进行经济技术比较提供参考。
关键词:搅拌桩;旋喷桩;综合单价;基底加固;费用DOI:10.3969/j.issn.1671-6396.2014.04.019目前国内地铁建设飞速发展,已通车和在建地铁的城市有37座,另有十几个经济较为发达城市的地铁正处于规划阶段。
在地铁地下车站施工过程中,经常会遇到淤泥质土、黏性土等含水量大的软土地质,此时就需要对底板以下的基底进行加固处理,保证开挖过程中基底的稳定,防止出现管涌或者基底隆起等状况。
常用的地基加固工艺有旋喷桩和搅拌桩,不同的基底加固方案差异较大。
地铁工程投资巨大,只有选用合理、经济的加固方案,才能较好的控制地铁工程造价。
本文对杭州、武汉、无锡等三个城市地铁定额中的搅拌桩和旋喷桩的综合单价进行分析,并结合实例从经济的角度进行说明两种加固工法的优缺点,为结构设计人员进行经济技术比较提供参考,以得到最为合理、经济的基底加固方案。
实际工程中,旋喷桩运用较多的是双重和三重旋喷桩,搅拌桩多运用三轴和双轴搅拌桩,所以本文仅分析双重和三重旋喷桩、双轴和三轴搅拌桩。
1 搅拌桩和旋喷桩介绍(1)搅拌桩是利用水泥作为固化剂,通过搅拌桩机,在地基深处将软土和固化剂强制搅拌,利用固化剂和软土之间所产生的一系列物理化学反应,使软土硬结成具有整体性、水稳定性和一定强度的优质地基。
三轴水泥土搅拌桩更多应用来做基坑围护结构,一般为850系列。
(2)高压旋喷桩是利用钻机把带有喷嘴的注浆管钻进土层的预定位置后,以高压设备使浆液、水及气体等成为20~40MPa的高压射流从喷嘴中喷射出来,冲切、扰动、破坏土体,同时钻杆以一定速度逐渐提升,将浆液与土粒强制搅拌混合。
混凝土工程项目投标单价分析表单价分析表项目编号:项目名称: 基岩初验单 价: 24.50 元/m²分析单位: 100m²编号 名称及规格 单位 数量 单价(元) 合价(元)一 直接费 2187。
841 基本直接费 2127.83(1) 人工费 870.84 工长 工时 15.58 10。
41 162。
19高级工 工时 24.98 7.69 192。
10中级工 工时 37。
60 5。
98 224.85初级工 工时 59。
41 4.91 291.70 (2) 材料费 668.20 扒子、铁锹 把 15。
00 16。
00 240。
00簸箕 个 15。
00 8.00 120.00编织袋 个 500.00 0。
50 250.00水 m3 50.00 1。
00 50.00其它材料费 % 2.00 410。
00 8.20 (3) 施工机械使用费 588.80 风水枪 台时 13.89 42.39 588.802 其它直接费 % 2.82 2127。
83 60。
00二 间接费 % 7。
60 2187.84 166。
28三 利润 % 2。
00 2354。
11 47.08四 税金 % 2。
03 2401。
19 48.74合 计 2449。
94单价分析表项目编号:项目名称: C35路面混凝土 厚35cm单 价: 345.57 元/m3分析单位: 100m3编号 名称及规格 单位 数量 单价(元) 合价(元)一 直接费 30860.141 基本直接费 30013。
75(1) 人工费 2429。
74 工长 工时 68。
98 10.41 718.08高级工 工时 79.78 7。
69 613。
51中级工 工时 94。
10 5。
98 562.72初级工 工时 109.05 4。
91 535。
44 (2) 材料费 22505。
28 混凝土 m3 102。
00 215.00 21930。
00水 m3 134。
天童庄车辆段与综合基地±以下工程(钉形水泥土双向搅拌桩施工方案)编制:审核:批准:日期:中国建筑股份有限公司钉形水泥土双向搅拌桩施工方案一、工程概况1、本工程库外碎石道床区采用钉形水泥土双向搅拌桩加固,桩长延长米67万。
2、钉形水泥土双向搅拌桩正三角形布置,桩径1000/500mm(即扩大头直径1000mm,下部桩径500mm),桩间距1.8m,扩大头高度5.0m,桩长22~25m。
3、水泥采用级普通硅酸盐水泥,设计初定的掺灰量不小于被加固土体质量的15%,水泥浆水灰比为~。
桩顶设置0.6m碎石垫层夹双向50KN/m土工格栅。
图1-1 钉形水泥土双向搅拌桩平面布置图图1-2 钉形水泥土双向搅拌桩构造图二、施工准备1、水田地段排水疏干后挖除地表表层种植土,旱地及荒地地段挖除地表植物根系层,并用购好土回填至原地面;地表低洼积水地段排水疏干并清除表层污泥后填土找平;清除建筑垃圾、建筑残留物及地表硬化层等。
施工场地耐力应满足桩机施工要求。
2、对场地区地表水、地下水、及施工用水水质进行取样复查。
不等使用有侵蚀性水作为施工用水。
3、施工前应完成现场地邻建建筑、道路、地表及地下管线、高压输电线、构筑物、边坡、环境等保护措施,具备施工用水,施工道路畅通。
4、室内配比试验:采集典型软弱层土样,进行室内配比实验,测定各水泥土试块不同年龄期、不同水泥参入量、不同外加剂的抗压强度,寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量。
要求28天龄期桩身无侧限抗压强度为。
5、成桩工艺试验,利用室内水泥土配比试验结果进行现场桩试验(不少于3根),以确定满足设计要求的施工工艺和施工参数。
6、主要施工设备、设施配置措施和施工劳动力组织(1)、机械选型:本标段搅拌桩桩长为22~25m,选用DM-3型钉形水泥土双向搅拌桩机能够满足施工需求,拟配备3台DM-3型钉形水泥土双向搅拌桩机进行施工。
(2)设备控制措施(a)进场即由我公司设备部统筹配置性能优良机械按工期筹划所需准时进入施工现场,确保施工顺利开展。

计量单位m人工费材料费机械费管理费人工费材料费管理费利润A2-5 J*2,R*2打预制方桩 截面350×350mm 桩长(18m)以外打(压)试验桩100m0.00041187.285680.081483180.460.472.270.070.09A2-6打预制方桩 截面400×400mm 桩长(18m)以内100m 0.00961143.427727.731268.58319.8410.9874.19 3.07 1.98A2-28方桩接桩 电焊接桩包角钢10个0.004629.341533.99563.43152.612.526.140.610.45A2-5换打预制方桩 截面350×350mm 桩长(18m)以外送桩100m 0.0006712.375528.88889.8180.460.43 3.320.110.0814.485.913.862.59单位单价(元)合价(元)kg 3.680.14个 1.970.09片 4.460.35m31313.520.39m 73.573.24t 4069.85.7kg 4.90.4元10.02工程名称:预算书1标段:第 1 页 共 5 页工程量1250清单综合单价组成明细清单综合单价组成明细项目编码010*********项目名称预制钢筋混凝土方桩单价合价利润机械费定额编号定额项目名称单位数量113.282.25128.230.53213.710.59205.8212.18人工单价小计15.56综合工日102元/工日未计价材料费清单项目综合单价122.32细主要材料名称、规格、型号数量(元)(元)金属材料(摊销)0.0377草袋片0.0774麻袋0.044混凝土方桩400×4000.9965松杂板枋材0.0003低碳钢焊条(综合)0.0815等边角钢(综合)0.0014注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额编码、名称等;2.招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。

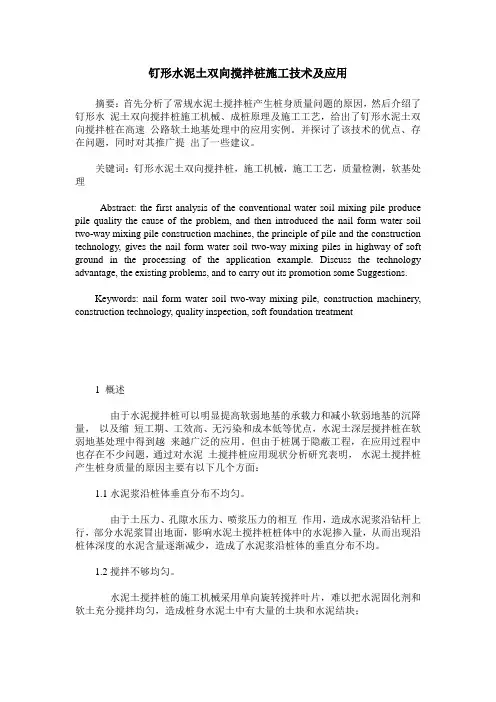

钉形水泥土双向搅拌桩施工技术及应用摘要:首先分析了常规水泥土搅拌桩产生桩身质量问题的原因,然后介绍了钉形水泥土双向搅拌桩施工机械、成桩原理及施工工艺,给出了钉形水泥土双向搅拌桩在高速公路软土地基处理中的应用实例。
并探讨了该技术的优点、存在问题,同时对其推广提出了一些建议。
关键词:钉形水泥土双向搅拌桩,施工机械,施工工艺,质量检测,软基处理Abstract: the first analysis of the conventional water soil mixing pile produce pile quality the cause of the problem, and then introduced the nail form water soil two-way mixing pile construction machines, the principle of pile and the construction technology, gives the nail form water soil two-way mixing piles in highway of soft ground in the processing of the application example. Discuss the technology advantage, the existing problems, and to carry out its promotion some Suggestions.Keywords: nail form water soil two-way mixing pile, construction machinery, construction technology, quality inspection, soft foundation treatment1 概述由于水泥搅拌桩可以明显提高软弱地基的承载力和减小软弱地基的沉降量,以及缩短工期、工效高、无污染和成本低等优点,水泥土深层搅拌桩在软弱地基处理中得到越来越广泛的应用。

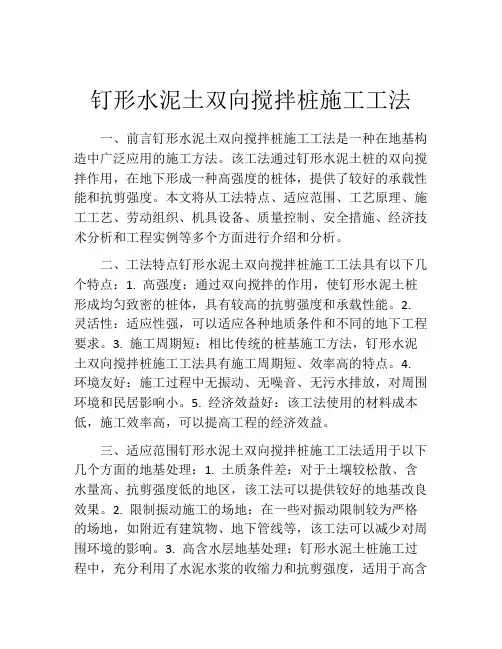

钉形水泥土双向搅拌桩施工工法一、前言钉形水泥土双向搅拌桩施工工法是一种在地基构造中广泛应用的施工方法。
该工法通过钉形水泥土桩的双向搅拌作用,在地下形成一种高强度的桩体,提供了较好的承载性能和抗剪强度。
本文将从工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等多个方面进行介绍和分析。
二、工法特点钉形水泥土双向搅拌桩施工工法具有以下几个特点:1. 高强度:通过双向搅拌的作用,使钉形水泥土桩形成均匀致密的桩体,具有较高的抗剪强度和承载性能。
2. 灵活性:适应性强,可以适应各种地质条件和不同的地下工程要求。
3. 施工周期短:相比传统的桩基施工方法,钉形水泥土双向搅拌桩施工工法具有施工周期短、效率高的特点。
4. 环境友好:施工过程中无振动、无噪音、无污水排放,对周围环境和民居影响小。
5. 经济效益好:该工法使用的材料成本低,施工效率高,可以提高工程的经济效益。
三、适应范围钉形水泥土双向搅拌桩施工工法适用于以下几个方面的地基处理:1. 土质条件差:对于土壤较松散、含水量高、抗剪强度低的地区,该工法可以提供较好的地基改良效果。
2. 限制振动施工的场地:在一些对振动限制较为严格的场地,如附近有建筑物、地下管线等,该工法可以减少对周围环境的影响。
3. 高含水层地基处理:钉形水泥土桩施工过程中,充分利用了水泥水浆的收缩力和抗剪强度,适用于高含水层地基的处理。
4. 土壤污染地区:该工法可以通过充实和固结土壤,减少土壤的渗漏,从而达到处理土壤污染的目的。
四、工艺原理钉形水泥土双向搅拌桩的施工工法主要包括预制孔和钉形水泥土桩搅拌两个主要步骤。
首先,在需要加固地基的位置钻孔并吹入水泥浆,形成孔内水泥环,然后将搅拌桩装入孔内,通过旋转搅拌头和定向机构,将钢筋和混凝土与周围土壤充分搅拌均匀,形成钉形水泥土桩。
这种工法通过钢筋的加固和水泥的固结作用,提供了地基坚实和稳定的承载力。

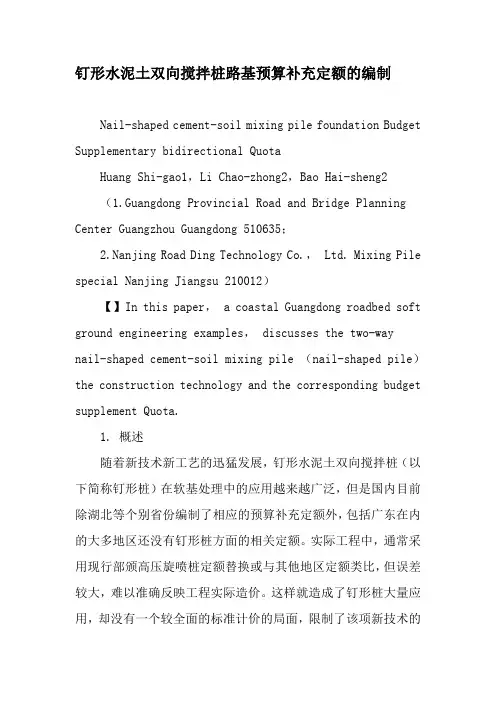

钉形水泥土双向搅拌桩路基预算补充定额的编制Nail-shaped cement-soil mixing pile foundation Budget Supplementary bidirectional QuotaHuang Shi-gao1,Li Chao-zhong2,Bao Hai-sheng2(1.Guangdong Provincial Road and Bridge Planning Center Guangzhou Guangdong 510635;2.Nanjing Road Ding Technology Co., Ltd. Mixing Pile special Nanjing Jiangsu 210012)【】In this paper, a coastal Guangdong roadbed soft ground engineering examples, discusses the two-waynail-shaped cement-soil mixing pile (nail-shaped pile)the construction technology and the corresponding budget supplement Quota.1. 概述随着新技术新工艺的迅猛发展,钉形水泥土双向搅拌桩(以下简称钉形桩)在软基处理中的应用越来越广泛,但是国内目前除湖北等个别省份编制了相应的预算补充定额外,包括广东在内的大多地区还没有钉形桩方面的相关定额。
实际工程中,通常采用现行部颁高压旋喷桩定额替换或与其他地区定额类比,但误差较大,难以准确反映工程实际造价。
这样就造成了钉形桩大量应用,却没有一个较全面的标准计价的局面,限制了该项新技术的大面推广。
笔者结合广东沿海某路基软基处理方案的工程实例,就钉形桩施工预算的补充定额的编制做一尝试,希望能对该技术的大规模推广起到一点作用。
