综采工作面安装规程

  • 格式:doc
  • 大小:220.51 KB
  • 文档页数:49

1305综采工作面安装规程

工作面名称: 1305综采工作面

施工单位: 准备工区

编 制 人:

区 长:

编制日期: 2019年 3月10日

执行日期: 2019年 3月20日

1 目 录

第一章 概况………………………………………………………3

第一节 工作面概况………………………………………………3

第二节 设备安装工程量及顺序……………………………………4

第三节 安装期间联系信号规定……………………………………6

第二章 安装前的准备工作…………………………………………6

第一节 安装前资料提供…………………………………………6

第二节 地面材料准备工作………………………………………6

第三节 现场准备工作……………………………………………6

第四节 安装前的验收工作………………………………………7

第三章 运输方式…………………………………………………8

第一节 一般要求…………………………………………………8

第二节 运输过程…………………………………………………8

第三节 挂车数量…………………………………………………10

第四节 绞车及钢丝绳验算………………………………………10

第四章 绞车安装、回撤工艺及措施和轨道铺设……………13

第一节 绞车安装、回撤工艺及措施……………………………13

第二节 轨道铺设…………………………………………………16

第五章 主要设备安装工艺及措施………………………………18

第一节 转载机、破碎机的安装…………………………………18

第二节 液压支架的运输与安装…………………………………20

第三节 刮板输送机的运输与安装………………………………22

第四节 采煤机的运输与安装……………………………………24

第五节 带式输送机的安装………………………………………25 2 第六节 设备试运转………………………………………………26

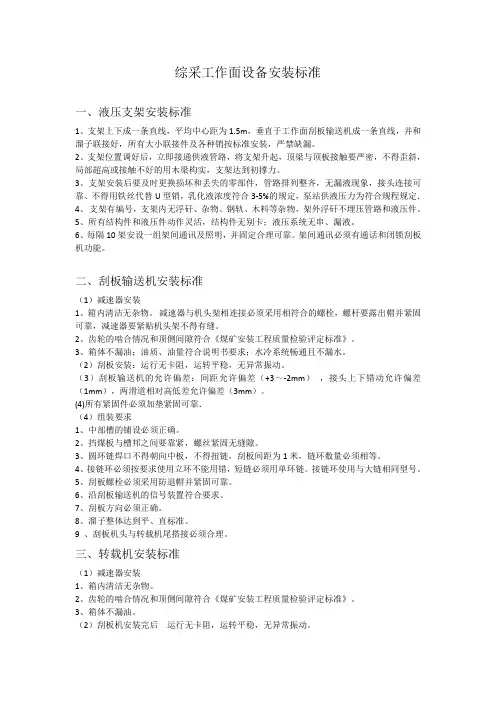

第六章 安装标准………………………………………………27

第一节 电气部分安装标准………………………………………27

第二节 转载机、破碎机安装标准………………………………29

第三节 液压支架安装标准………………………………………29

第四节 刮板输送机安装标准……………………………………30

第五节 采煤机安装标准…………………………………………30

第六节 带式输送机安装标准……………………………………31

第七章 劳动组织………………………………………………32

第八章 安全措施………………………………………………33

第一节 施工组织措施……………………………………………33

第二节 井下安全供电措施………………………………………33

第三节 运输部分安全措施………………………………………35

第四节 装车、封车、拆卸部分安全措施………………………39

第五节 起吊部分安全措施………………………………………41

第六节 地面设备组装、调试、解体……………………………42

第七节 地面装运…………………………………………………43

第八节 顶板管理…………………………………………………45

第九节 使用液压系统供液措施…………………………………46

第十节 一通三防管理……………………………………………46

第十一节 处理冒顶措施…………………………………………46

第九章 灾害预防及避灾路线……………………………………47

附图…………………………………………………………………47

3 1305综采工作面安装规程

第一章 概况

1305综采工作面于2019年2月7日安全贯通,并将于3月19日前掘进设备撤除完毕、为综采设备安装所做的准备工作完成。经矿研究决定,由准备工区于3月24日开始负责安装1305综采工作面设备。

根据1305综采工作面巷道布置和生产系统,结合安装设备的实际状况,依据《煤矿安全规程》、《煤矿机电安装工程质量检验评定标准》以及矿有关规定,特编制本安装规程。

第一节 工作面概况

1305综采工作面位于**矿井东翼采区轨道下山的北翼,是东翼采区北翼第三个工作面,该面位于东翼采区的北翼,南至东翼采区轨道下山,北至东翼采区轨道下山以北2000m,西至1303皮带顺槽(1303面采空区在该面的上方),东至1307面上顺槽(尚未掘进)。上覆3上煤层大部被冲刷断失,不可采,下伏6层煤尚未开拓。1305综采工作面走向长度2000m,倾斜长200m,正常地段煤层倾角9~16°,平均13°,受构造的影响,局部煤层倾角较大,最大坡度23°,煤层为单斜构造,走向155~215°,倾向65~125°,煤层稳定,厚度1.3~4.0m,平均厚度3.1m。

1、巷道布置:1305综采工作面上顺槽,即轨道顺槽,斜矩形断面,轨面净高2.6m(组装硐室以里到切眼3.0 m),净宽4.0m(组装硐室处5.0 m);液压支架组装硐室位于切眼上部以外100m处,硐室长8m,净宽5m,净高4.5m,煤巷顶板采用锚网+锚索支护,两帮采用锚网支护;部分岩巷采用锚网喷支护。下顺槽,即运输顺槽,斜矩形断面,轨面净高不低于2.3m,净宽4.0m,顶板采用锚网+锚索支护,两帮采用锚网支护。开切眼经二次扩宽,净宽为7.5m,净高为3.0m,顶板采用锚网+锚索支护,两帮采用锚网支护。

2、通风系统:1305综采工作面采用通风方式为全风压下行方式,即上顺槽进风、下顺槽回风。通风路线为地面→副井→井底车场→东翼轨道下山→二中车场→1305上顺槽→开切眼→1305下顺槽→东翼胶带下山→总回风巷→主井→地 4 面(主要通风机)。安装期间,工作面供风量采取正常生产期间供风量的一半,取491m3/min,则开切眼风速最小,达到0.39 m/s,满足《煤矿安全规程》规定。

3、供电系统:1305综采工作面安装期间,需要供电的设备有:运输设备包括无极绳绞车、回柱绞车、调度绞车;照明信号设备;供液压设备如乳化液泵站。这些设备的供电临时采用巷道掘进期间供电线路来完成,待综采设备安装完成后调整为永久供电系统。

4、防排水系统:1305综采工作面正常涌水量35m3/h,最大涌水量70m3/h。对巷道已有的排水管路系统进行适当调整,在两巷积水低洼处安设排水泵进行排水,以满足防排水需要。

5、供水系统:1305综采工作面安装期间,对巷道已有的供水管路系统进行适当调整,以满足设备安装和综合防尘的供水需要。

6、提升运输系统:

1305综采工作面需安装的设备除带式输送机外其余均通过上顺槽和工作面开切眼轨道系统来运输。

运输设备主要包括无极绳绞车、回柱绞车、调度绞车。

系统路线为地面(蓄电池机车)→副井(罐笼)→井底车场(蓄电池机车)→东翼轨道下山(液压绞车)→二中车场(调度绞车、无极绳绞车)→1303下顺槽(回柱绞车、无极绳绞车)→1305上顺槽(无极绳绞车、回柱绞车)→开切眼(回柱绞车)→1305下顺槽(回柱绞车)。

第二节 设备安装工程量及顺序

1、1305综采工作面下顺槽为机轨合一巷道,走向长度2000m,安装DSJ1000/80/2×185型带式输送机机尾一部(马蹄尔装置),SZZ900/315型桥式转载机一台,设计长度50m;PLM2200型锤式破碎机一台;下顺槽单体液压支柱超前支护30m。

2、1305综采工作面煤壁长200m,倾角9~23°,平均13°,安装ZY8500/21/45型中间两柱掩护式液压支架119架;SGZ900/1050型可弯曲刮板输送机一台,长度210m;40T刮板运输机一部,长度60m;MG550/1220-WD型电牵引滚筒采煤机一台。

3、1305综采工作面上顺槽安装无极绳绞车一部;单体液压支柱90棵,铰 5 接顶梁90根;设备列车23辆,其中移动变压器4台(KBSGZY-2500KVA/10KV/3.45KV一台,KBSGZY-1250KVA/10KV/3.45KV一台,KBSGZY-800KVA/10KV/1.2KV/0.693KV一台,KBSJZY-630/10/1.2一台)BRW400/31.5型乳化液泵3台(250KW/1140V)及RX400/25型泵箱(2个),BPW315/10型喷雾泵2台(37KW/1140V)及泵箱,多回路组合开关4台,工具箱一辆,集中控制台两辆,电缆车三辆,照明综保消防设施一辆。

4、信号安装:1305上顺槽每100m必须安装声光语言信号一部,切眼每50m安设声光语言信号一部;无极绳绞车道设手持泄漏通讯装置,并应有行车指示灯。

5、通讯安装:工作面上顺槽设备列车站、下顺槽转载机头、上顺槽无极绳绞车处、下顺槽三部皮带机头处各设置调度电话一部。工作面每15m设集控扩音电话一部,刮板输送机头机尾各一部;集中控制站、转载机头处各设置集控扩音电话一部,通讯总站设在设备列车上。上下顺槽沿途安设井下小灵通信号基站。安装期间在切眼上头回柱绞车处及上顺槽组装硐室处各安设一部调度电话。

6、照明安装:1305综采工作面上下顺槽每隔30m安装照明灯一盏,转载点、配电点和绞车硐室处应适当增加;工作面每隔15m安装照明灯一盏;各车场每隔15m安装照明灯一盏;联络巷每隔30m安装照明灯一盏。

7、喷雾装置安装:在每架支架前梁下安装架间喷雾,每架设两个喷雾头。在刮板输送机头、转载机头、破碎机入口、带式输送机头各设喷雾装置。在上下顺槽各设不少于3道的全断面喷雾装置。

8、施工设备安装:

(1)二中车场无极绳机头处安设一部JD-1.0型调度绞车。

(2)1303下顺无极绳尾部安设一部JDHB-30型回柱绞车。

(3)1305上顺槽液压支架组装硐室处安设两部JDHB-30型回柱绞车。

(4)切眼上头安设两台JDHB-30型回柱绞车,切眼中部安设一部JDHB-30型回柱绞车,下头安设一台JDHB-30型回柱绞车。

(5)下顺槽转载机头处安设一部JDHB-30型回柱绞车。

9、设备安装顺序:根据运输路线及环节,分两个主要环节平行作业:一是下顺槽带式输送机→下顺槽供电系统及信号照明系统;二是下顺槽转载机、破碎机→下顺槽超前支护→液压支架→工作面刮板输送机→采煤机→上顺槽超前支护→设备列车站→上顺槽供电系统及信号照明系统等→其它辅助设施→单机及
