110kV泥洲至万洪线南阁站T接点同塔回路线路临时供电方案施工进度一览表
- 格式:xls
- 大小:21.50 KB
- 文档页数:1
群科新区110kV输电线路工程架线分部工程施工方案青海黄化电业实业公司群科新区110kV输电线路工程施工项目部2016年7月30日批准:年月日审核:年月日编制:年月日目录第一章工程概述 (1)第一节架线施工情况 (1)第二节架线施工原则 (1)第三节编制依据/引用文件 (2)第二章施工准备/技术论证 (2)第一节技术准备/资料分析 (2)第二节机具准备 (4)第三节中间级导引绳的展放程序和方法 (12)第四节所采用的架线方式、技术要求和安全措施 (13)第三章跨越架搭设 (20)第一节一般规定 (20)第二节跨越施工工艺要求 (23)第三节安全措施 (24)第四章放线作业 (27)第一节绝缘子串及滑轮升挂 (27)第二节人工展放牵引绳 (28)第三节张力展放地线 (29)第四节张力放线中故障的预防和处理 (31)第五章紧线挂线 (35)第一节导线挂线和紧线 (35)第二节地线紧线工作 (36)第三节过轮锚和反向锚 (36)第四节直线塔导线升空 (37)第五节画印 (38)第六节驰度观测和调整 (39)第六章 0PGW复合光缆架设 (40)第一节牵引布放要求 (40)第二节光缆接续、终端 (41)第三节光缆中继段测试 (41)第七章附件安装 (41)第一节直线塔悬垂线夹安装 (41)第二节防振锤安装 (42)第三节耐张塔跳线安装 (43)第八章质量保证措施 (44)第九章安全保证措施 (45)第一节张力放线的安全措施 (45)第二节牵引场转向布置的安全措施 (46)第三节地线连接的安全措施 (46)第四节紧线施工的安全措施 (46)第五节附件安装及平衡挂线的安全措施 (47)第六节预防电击的安全措施 (47)第十章主要设备、工器具管理 (56)第十一章跨越带电线路施工设备、工器具及材料的检测 (59)附录常用表格及常用数据计算方法 (62)一、常用表格 (62)二、几种常用数据的计算方法 (62)第一章工程概述第一节架线施工情况本工程线路起于330kV吉祥变电站110kV出线侧,止于群科新区110kV变电站,额定电压为110kV,线路由330kV吉祥变电站110kV出线侧采用电缆出线至双回路电缆终端塔,双回架空走线至群科新区110kV变电站双回路终端塔,分别采用单回路架空进入群科新区110kV变电站,形成110kV吉群新I回、II回线路。

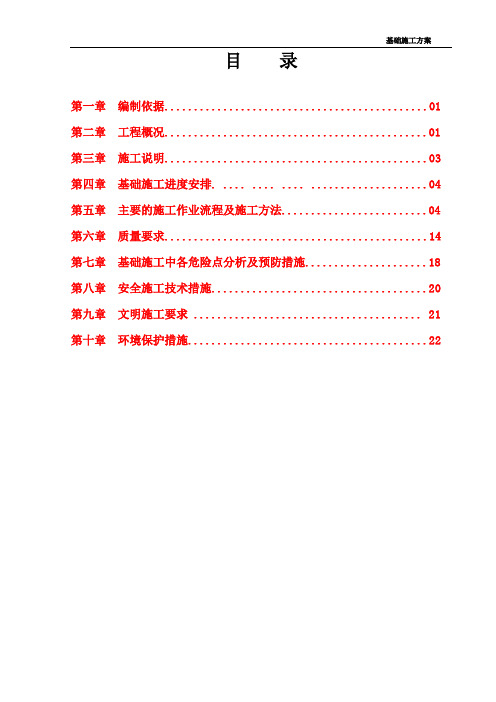

基础施工方案目录第一章编制依据 (01)第二章工程概况 (01)第三章施工说明 (03)第四章基础施工进度安排. .... .... .... .. (04)第五章主要的施工作业流程及施工方法 (04)第六章质量要求 (14)第七章基础施工中各危险点分析及预防措施 (18)第八章安全施工技术措施 (20)第九章文明施工要求 (21)第十章环境保护措施 (22)一. 编制依据本工程铁塔基础施工遵守以下文件及规范:1.1《普通混凝土配合比设计技术规定》(JGJ/T55-2001);1.2《混凝土强度检验评定标准》(GBJ107-87);1.3《工业与民用建筑灌注桩基础设计与施工规程(JGJ4-80)》;1.4《混凝土结构工程施工质量验收规范》(GB50204-2002);1.5《钢结构工程施工质量验收规范》(GB50205-2001);1.6《地基与基础工程施工及验收规范》(GB50202-2002);1.7《电力建设安全工作规程(架空送电线路部分)(DL5009.2-2004)二. 工程概况1、110KV六店子输变电工程由重庆市电力公司承建,重庆电力设计院设计。
架空线部分:在六店子站外新建1基双回路钢管电缆等杆,开断小袁线π接入拟建110KV六店子变电站。
导线利旧,调整弧垂1.12KM、更换一个耐张段内1.12KM同型地线。
导线型号:LGJ-185,地线型号:GJ-35。
电缆部分:本工程新建进站段电缆隧道33.5m,新建三通分支井1处。
施放110KV交联聚乙烯铜芯皱纹铝护套电力电缆933m。
新建两回电缆出线,小龙坎、袁家岗变测原间隔分别改名为六小线、六袁线。
线路全部采用人工挖孔桩基础及带扩底人工挖孔桩基础。
2、地形及地质线路走廊区域为原状土,高差较小。
根据现场调查结果,线路走廊区域覆盖层为沙岩、粉土,下伏基岩地层为:沙岩。
现将各岩(土)层特性分述如下:第四系(Q4)砂岩、粉土(Q4e1+d1):主要由砂岩矿物组成,在整个线路均有分布,局部陡边坡下有粘土夹碎石、碎块石层分布,斜坡及陡坎地带土层一般厚度小于1m,缓坡及地形低洼处厚度较大,可达3-4m。
目录一、项目概况和特点 (3)二、施工现场组织 (5)三、施工计划 (10)四、施工期及施工进度………………………………………………二十四五、质量目标,质量保证体系和技术组织措施 (27)六、安全目标,安全保证体系和技术组织措施 (35)七、项目分包管理 (41)八、环境保护与文明建设……………………………………43九、计划,统计和信息管理 (47)附图:“ 110KV **变电站工程建设进度十字路口图”1.项目概况和特点110KV **变电站项目是**城市电网建设与主网改造的联合建设项目之一。
由**电力勘测设计院设计,项目法人为湖北**公司,承包商为**供电局,监理单位为湖北**建设监理有限公司。
该项目计划于2001年12月至2002年5月结束,日历期为150天1.1。
项目概况1.1.1。
工程概要项目名称:110KV **变电站建设安装工程项目位置:位于市区**城市。
1.1.2。
项目规模变电站工程占地面积建筑面积2200平方米792.2平方米,建筑占地面积904.73平方米,主控制室面积81平方米,建筑系数为6.84%。
该项目的最终规模是两套80 MVA三相两容量有载分接变压器,该阶段两台,电压等级为110KV / 10KV。
llKV插座的最后阶段是2倍,在此期间两次,内部桥式连接,使用GIS电气设备; 10KV使用单侧母线与母线连接,线路的最终周期为24倍,当前周期为24倍; 10KV 电容器补偿设备的最终(电流)周期为2X60 MVAR。
1.1.3。
施工合同范围及主要工作量:答:公司将根据招标文件的要求独立完成招标文件中指定的所有土建施工,安装和调试(包括单机调试,子系统调试等),并与整套设备配合启动调试并参与验收联合试运行和移交维护,存储,保修等B. 110KV **变电站的主要工程项目:1.1.4。
工程特点110KV **变电站位于市区**,交通便利。
车站区位于**山脚下。
这是丘陵地带。
110kV线路工程施工工期及施工进度计划方案1.1 开工时间根据合同的要求,本工程竣工工期为2017年10月23日,本公司预定工程施工工期为400天,计划在2017年9月中旬前完成开工前期的准备工作,于2017年10月23日开工。
1.2 竣工时间根据本工程招标文件的要求,结合工程的实际情况,精心组织施工,严格控制工期,计划在2018年11月30日工程全部竣工,2018年12月1日至12月7日提交甲方验收并移交。
1.3 施工进度计划根据开工、竣工日期,确定设备材料供货计划和本工程施工计划。
具体见表6.2和施工进度计划横道图(附图一)。
1.4 用工计划表1.1 劳动力计划表1.5 施工工序总体安排本工程三大主要工序为基础工程、铁塔组立工程和导线、地线、光缆架设工程,三大工序采取平行交叉作业的方法。
基础工程施工时间为2017年11月1日至2017年11月30日;杆塔组立工程施工时间为2017年12月1日至2018年3月30日;架线安装工程施工时间为2018年4月1日至2018年11月23日,自检及验收时间为2018年11月24日至2018年11月30日。
1.6 施工进度计划保证措施1.6.1 开工前,对工程做好充分的组织和技术准备,编制完善施工计划,做到工序流程科学合理、衔接紧密,施工人员分工明确,各尽其责,以保证工程顺利进行。
1.6.2 加强宣传动员和思想鼓动,使全体职工明确本工程的重要性、紧迫感和工期目标,严格按计划组织施工。
1.6.3 项目部可根据施工需要,全权调动工程资金、人员、机具。
1.6.4 做好工程开工前的各项准备工作,制定工程各项管理制度,并对参加工程施工的人员及特殊工种进行上岗前的培训、学习,熟悉工程各项要求,以满足工程施工需要。
1.6.5 熟悉施工图纸以及有关技术文件要求,落实材料的采购、加工,材料的采购、加工必须严格按拟定的计划完成,配备性能良好的施工工器具,生活、通讯设施配套齐备,合理布置施工队驻地和材料站,以利于工程能顺利按计划工期进行。
110千伏输变电工程施工方案1施工技术和资料准备我们将从以下几个方面做好技术资料准备工作;1.1 依据公司管理程序的要求,参加施工图会审前,项目部应组织有关人员对施工图进行内审。
1.2 公司工程部、工程项目部等有关人员参加施工图会审和交底。
1.3 由项目部组织有关技术人员,对本工程进行详细的现场调查。
根据调查结果,结合施工图等资料,编制《施工组织设计》、《施工作业指导书》和《安全、环保和文明施工措施》。
1.4 各分部工程开工前,项目部依据各种技术资料、《技术/安全交底制度》的要求及规定,邀请有关管理和技术人员参加,向施工班组进行技术/安全交底,确保全体参与施工人员掌握本工程施工的相关要求。
1.5 主要技术资料供应计划主要技术资料供应计划表材料准备a)、根据工程施工区段由工程部编制材料计划表。
b)、水泥及基础性材料由项目部综合部负责采购、取样检验;c)、项目工程部进行砂石等材料的选场(厂)、取样检验,由项目综合部负责采购;d)、水泥及装置性材料由项目综合部负责运输至施工现场材料站。
1 材料的管理材料采购、检验严格遵守设计要求的规定,所有采购的材料都将在我公司合格的分供方厂家进行采购。
主要材料的采购还应执行下列规定:a)、水泥采购选择有资质、有信誉而且是通过中国水泥产品质量认证委员会认证的国家定点厂家。
选定生产厂家后,每批水泥都必须有厂家试验室出具的试验报告,试验结果必须符合国家标准。
采购的水泥必须有生产日期、生产厂家、标号等标识。
水泥在运输和保管时,应采取防雨和防潮措施,严禁不同品种、不同标号、不同批号的水泥一起堆放,储存水泥的库房应标识醒目。
出厂日期超过三个月的水泥必须补做标号试验,并应根据试验后的实际标号按规定处理。
b)、砂、石采购经调查工地附近有砂、石可供选择。
施工准备阶段由项目工程部负责采、送检、设计混凝土配合比,并进行试配试验,在正式开工前,将检验合格的砂石合格证书及配合比给监理部门备案,由综合部批量采购。
110kV线路工程施工工期及施工进度计划方案1.1 开工时间根据合同的要求,本工程竣工工期为2017年10月23日,本公司预定工程施工工期为400天,计划在2017年9月中旬前完成开工前期的准备工作,于2017年10月23日开工。
1.2 竣工时间根据本工程招标文件的要求,结合工程的实际情况,精心组织施工,严格控制工期,计划在2018年11月30日工程全部竣工,2018年12月1日至12月7日提交甲方验收并移交。
1.3 施工进度计划根据开工、竣工日期,确定设备材料供货计划和本工程施工计划。
具体见表6.2和施工进度计划横道图(附图一)。
1.4 用工计划表1.1 劳动力计划表1.5 施工工序总体安排本工程三大主要工序为基础工程、铁塔组立工程和导线、地线、光缆架设工程,三大工序采取平行交叉作业的方法。
基础工程施工时间为2017年11月1日至2017年11月30日;杆塔组立工程施工时间为2017年12月1日至2018年3月30日;架线安装工程施工时间为2018年4月1日至2018年11月23日,自检及验收时间为2018年11月24日至2018年11月30日。
1.6 施工进度计划保证措施1.6.1 开工前,对工程做好充分的组织和技术准备,编制完善施工计划,做到工序流程科学合理、衔接紧密,施工人员分工明确,各尽其责,以保证工程顺利进行。
1.6.2 加强宣传动员和思想鼓动,使全体职工明确本工程的重要性、紧迫感和工期目标,严格按计划组织施工。
1.6.3 项目部可根据施工需要,全权调动工程资金、人员、机具。
1.6.4 做好工程开工前的各项准备工作,制定工程各项管理制度,并对参加工程施工的人员及特殊工种进行上岗前的培训、学习,熟悉工程各项要求,以满足工程施工需要。
1.6.5 熟悉施工图纸以及有关技术文件要求,落实材料的采购、加工,材料的采购、加工必须严格按拟定的计划完成,配备性能良好的施工工器具,生活、通讯设施配套齐备,合理布置施工队驻地和材料站,以利于工程能顺利按计划工期进行。
涂膜,3厚高聚物改性沥青防水卷材;c) 3) 30厚挤塑聚苯乙烯泡沫塑料板;d)不上人屋面用25厚1: 2水泥砂浆保护层。
b.作业条件基层表面要平整光滑,均匀一致;基层与突出屋面的女儿墙、变形缝、管道等连接部位,要做成圆弧或钝角。
穿过屋面的管道、埋设件等要做基层处理。
机具齐备,垂直运输已安装好。
防水层施工前基层要清扫干净;施工温度在15℃以上。
c.施工操作工艺a)基层处理:基层已找平,并按设计找好坡度,做支平整、坚实、清洁,无凹凸形、尖锐果粒。
b)涂刷基层处理剂:地基层上用喷枪(或长柄棕刷)喷涂(或刷涂)基层处理剂,要求厚薄均匀,允许露底见白, 喷(刷)后干燥4~12h,视温度、湿度而定。
对阴阳角、木落口、管子根部等形状复杂的局部,按设计要求预先进行涂刷胶粘贴剂:先在基层上弹线,排出铺贴顺序,然后在基层上及卷材的底面,均匀涂布胶粘剂,要求厚薄均匀,不允许有露底和凝胶堆积现象,但卷材接头部位110mm不能涂布胶粘剂。
c)铺贴卷材:待基层胶粘剂胶膜手感基本干燥,即可铺贴卷材。
为减少阴阳角和大面接头,卷材要顺长向配置,转身处尺量减少接缝。
铺贴从流水坡度的下坡开始,从两边檐口向屋脊弹出的标准线铺贴,顺流水接搓,最后用一条卷材封脊。
铺时用厚纸筒重新卷起卷材,然后按弹线铺展开卷材,铺贴卷材不得皱折,也不得用力拉伸卷材,每隔1m对准线粘贴一下,用滚刷用力滚压一遍以排出空气,最后再用手持铁辐顺序滚压粘贴牢固。
d)卷材接头的粘贴:卷材铺好压粘后,将搭设部位的结合面清除干净,并采用与卷材配套的接缝胶粘剂在搭接缝粘全面上涂刷,做到均匀、不露底、不堆积,并从一端开始, 用手一边压合,一边驱除空气,最后再用持铁辐顺序滚压一遍,使粘结牢固。
e)收口处理:卷材末端收头处或重叠三层处,须用氯磺化聚乙烯等曲缝膏密封,在密封膏沿未固化时。
再107胶水泥砂浆压缝封闭。
立面卷材收头的端部要裁齐,并用压条或垫片钉压固定,上口用密封材料封固。
苏州金门110kV变电站新建工程临建工程施工方案苏州金门110kV变电站新建工程项目部二零一五年十月批准:年月日安全审核:年月日质量审核:年月日技术审核:年月日编写:年月日目录一、编制依据 0二、工程概况 0三、施工准备 (2)四、办公区与生活区施工方案 (3)五、施工区、材料加工区、设备材料堆放区方案 (6)六、临时用水现场排水布置及临时用电布置 (7)七、施工现场消防布置 (8)八、成品保护措施 (8)九、安全保证措施 (8)十、文明施工技术措施 (9)附件: (10)临建工程施工方案一、编制依据《输变电工程安全文明施工标准》(Q/GDW250-2009)《国家电网公司输变电工程安全文明施工标准化管理办法》国网(基建/3)187-2015《临时性建(构)筑物应用技术规程(试行)》(DGJ 08-114-2005)《施工现场临时建筑物技术规范》(JGJ/T188-2009)二、工程概况苏州金门110kV变电站新建工程位于苏州市金门路以南,进站道路由西侧彩香路引接。
苏州金门110kV变电站新建工程临建房主要为单层彩钢板结构,进场的临建材料必须要有质保书,并且要符合厂家设计施工图要求。
苏州金门110kV变电站新建工程临时建筑物主要位于拟建变电站南侧,主要包括办公区、生活区及加工区。
办公区位于进站道路右侧,主要包括办公室、会议室、展览室、活动室、卫生间。
生活区位于进站道路右侧,包括宿舍、厕所浴室、食堂等。
生活区全部采用单层彩钢板结构,食堂、厨房、卫生间、浴室采用防滑地砖,其他房间采用水泥地坪,整个食堂区域均设置纱窗。
加工区位于办公区和生活区与拟建变电站东侧围墙中间,包括仓库、危险品仓库及钢筋加工区域、模板加工区域、搅拌区域、钢管堆场区域。
临时建筑一览表见下表。
临时建筑一览表本次临建计划工期20日,即1月10日—1月15日为前期场地清淤、回填土施工;1月16日—1月30日为临建搭设。
三、施工准备1、材料准备:主要临建材料:70厚蓝色彩钢板(外墙用)、100厚白色彩钢板(屋顶用)、50厚白色彩钢板(内墙用)、1.2m*1.2m铝合金窗、0.6m*1m铝合金窗、¢48-3.5厚钢管、单层1mm厚蓝色彩钢瓦其它辅助材料:八五砖、砂、碎石、水泥、白水泥、红、黄、白油漆、门把手、合页、电缆线、电线及其它相关材料2、机械设备准备:主要机具:水泵、打夯机、翻斗车、挖机、汽车、电钻、电锤、拉铆枪、电刨子、电焊机、钻头、锤子。
110kV**线*改造工程施工方案**公司*年*月*日校对:编写:一、编写依据一、本工程施工图纸及设计文件二、《110~500kV架空电力线路施工及验收标准》(GB50233-2005)3、《110~500kV架空电力线路工程施工质量及评定规程》(DL/T 5168-2002)4 、《电力建设平安工作规程(架空电力线路部份)》()5 、《电力工作票技术标准》(Q/CSG10005-2004)二、工程概况本工程为**改造工程,从**杆新建一回110kV线路,.三、施工组织机构现场组织治理机构如以下图:现场治理机构图四、拆除旧砼杆、旧导地线部份一、拆除前预备工作组织施工负责人对线行认真校对跨越需停电线路双编名称、地段并记录无误。
在需跨越的电力线、通信线、村道两旁搭设跨越架,设置标示牌。
检查拆除砼杆的所有杆根、拉线足是不是有异样。
在耐张杆*杆大号侧、**杆小号侧导线横担应打好临时拉线,专门是**杆必需打好牢固的内角临时拉线。
在**杆大号侧**杆小号侧各对应导线挖2m××2地锚3个,地锚棒出土坑角度应小于45°。
二、申请停电工作严格执行“二票”制度,按停电打算表提早办理所需停电线路申请手续。
停电施工打算安排如下:1)旧线路拆除:5天;2)新建线路组立铁塔:10天;3)新建线路放紧线及附件安装:5天;打算申请停电时刻:***年*月*日至*日共*天,具体停电时刻以调度批复为准。
相关线路接调度停电命令后,现场负责人速派人对该停电线路进行验电、挂接地线。
3、松线、拆杆平安、文明施工技术方法松线前在**已挖好的地锚处对应导地线进行装设固定导地线拉线各一组。
旧线路上的所有金具拆除后将导地线放入滑车轮内,并检查过线滑轮转动是不是正常。
牵引地锚应牢靠,并设专人看护。
统一指挥,通信畅通,施工人员精神应集中,各杆及跨越线路、道路派专人看管,线行下不得有人、畜停留。
杆上作业人员必需带好平安帽,系好平安带,穿胶底鞋,传递物件必需利用绳索,不得抛掷,地面作业人员不要在杆塔下方停留。
