110KV输电线路改造工程施工方案
- 格式:doc
- 大小:110.00 KB
- 文档页数:12
探究110kv电力输电线路施工方法及技术要点
110kV电力输电线路的施工方法和技术要点如下:
1. 施工前准备:包括进行详细的勘测和设计,制定施工计划和施工方案,确定所需施工机械设备和人员数量,确保施工所需材料和设备的供应等。
2. 设备安装:首先需要搭设施工工棚和搭建施工用的脚手架。
然后根据设计图纸和计划进行设备的安放和固定,包括铁塔、配电设备、绝缘子、导线等的安装。
在安装过程中要注意遵守相关安全操作规范和细节要求,确保设备的牢固和安全。
3. 导线张拉:导线张拉是110kV线路施工的重要工作,需要使用专门的张拉设备进行操作。
张拉过程中要注意保持导线的机械性能和电气性能,避免过度张拉或过松造成的损伤。
张拉完成后,需要进行导线的测量与调整,确保导线的位置和张力符合设计要求。
4. 绝缘子安装:绝缘子的安装是保证输电线路的安全运行的重要环节。
首先要对绝缘子进行检查和清洗,然后根据设计要求进行安装和固定。
特别需要注意绝缘子的绝缘性能和安装的牢固性,以及绝缘子与导线之间的间隙和距离。
5. 接地系统的建设:接地系统是110kV线路安全运行的重要保障,包括金属结构的接地、防雷接地等。
在施工过程中,需要根据设计要求进行接地系统的建设,包括埋设接地网、安装接地极等。
同时,还要进行接地系统的质量检测和测试,确保
接地阻抗的合格。
以上是110kV电力输电线路施工的一些方法和技术要点,具体施工操作还需根据具体情况和设计要求进行。
同时,在施工过程中要严格遵守相关安全规程和施工标准,确保施工质量和安全。
电力输电线路改造工程施工组织方案
项目背景
本项目是为提高电力输电效率,实现能源节约和保护环境而进行的电力输电线路改造工程。
改造内容涉及线路杆塔加固、电缆更换等。
施工组织方案
施工队伍组织
1. 建立项目经理领导下的施工指挥部,负责工程的全部施工及安全责任
2. 安排专业化或一般化施工队伍在项目部分工程区域作业,由具体专业技术人员进行监督
3. 招募经验丰富的工程师和技术人员,保证施工质量
4. 对施工队伍进行管理,确保施工安全和质量问题
施工安全措施
1. 加强现场施工管理,完善安全防护措施
2. 进行现场安全教育,提高施工人员的安全责任意识
3. 做好施工现场卫生保洁工作,保持施工环境的卫生与洁净
4. 在施工现场设置安全警示标志,提醒人员注意安全
施工进度控制
1. 制定合理的工时计划,严格执行
2. 将工程分为小段,逐步推进
3. 在每个阶段制定具体工作计划,并进行跟踪和检查
总结
本文阐述了电力输电线路改造工程的施工组织方案,包括施工队伍组织、施工安全措施和施工进度控制,全面保证了项目的顺利进行和安全施工。

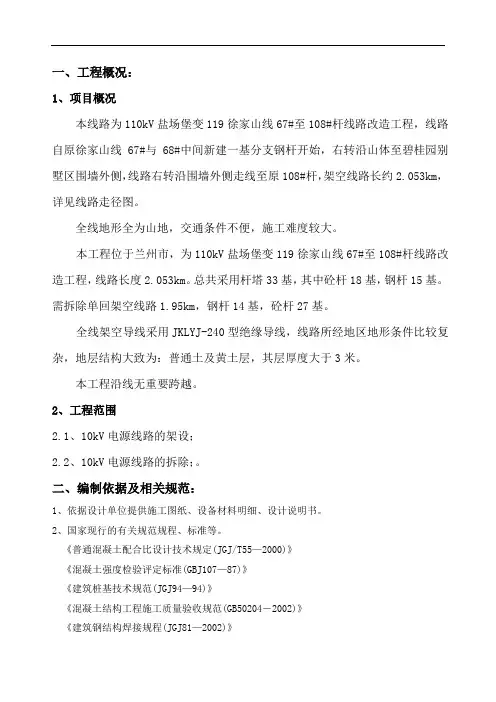

一、工程概况:1、项目概况本线路为110kV盐场堡变119徐家山线67#至108#杆线路改造工程,线路自原徐家山线67#与68#中间新建一基分支钢杆开始,右转沿山体至碧桂园别墅区围墙外侧,线路右转沿围墙外侧走线至原108#杆,架空线路长约2.053km,详见线路走径图。
全线地形全为山地,交通条件不便,施工难度较大。
本工程位于兰州市,为110kV盐场堡变119徐家山线67#至108#杆线路改造工程,线路长度2.053km。
总共采用杆塔33基,其中砼杆18基,钢杆15基。
需拆除单回架空线路1.95km,钢杆14基,砼杆27基。
全线架空导线采用JKLYJ-240型绝缘导线,线路所经地区地形条件比较复杂,地层结构大致为:普通土及黄土层,其层厚度大于3米。
本工程沿线无重要跨越。
2、工程范围2.1、10kV电源线路的架设;2.2、10kV电源线路的拆除;。
二、编制依据及相关规范:1、依据设计单位提供施工图纸、设备材料明细、设计说明书。
2、国家现行的有关规范规程、标准等。
《普通混凝土配合比设计技术规定(JGJ/T55—2000)》《混凝土强度检验评定标准(GBJ107—87)》《建筑桩基技术规范(JGJ94—94)》《混凝土结构工程施工质量验收规范(GB50204-2002)》《建筑钢结构焊接规程(JGJ81—2002)》《钢结构工程施工质量验收规范(GB50205-2001)》《建筑地基基础工程施工质量验收规范(GB50202—2002)》《土方与爆破工程施工及验收规范(GB50201-2002)》《混凝土结构设计规范化(GB50010-2002)》《钢结构设计规范(GB50017-2003)》《架空送电线路导线及避雷线施工工艺规程(SDJ226-87)》《高压架空输电线路张力架线施工工艺导则(SDJJ2-87)》《高压绝缘于瓷件技术条件(GB772-87)》《电力建设安全工作规程(架空电力线路部分,DL5009.2-2004)》建设部《建筑施工安全检查标准》(JGJ59-99)《电信网光纤数字传输系统工程及验收暂行技术规定(YDJ44-1989)》《用于架空电力线路的光纤复合架空地线(OPGW)》(IEEE-1138)国家电网公司输变电工程《施工工艺示范手册—--送电工程分册》(中国电力出版社2006)《输变电工程建设标准强制性条文实施管理规程》(国家电网科〔2009〕642号)(1)、建筑电气安装工程施工质量及验收规范GB50303-2002(2)、建筑工程项目管理规范GB/T50326-2001(3)、安装工程质量标准1997-7(4)、建筑企业安全技术管理陕建总98.6.8(5)、变电所设计规范GB50059-92(6)、架空送变电线路施工及验收规范GB50233-2005(7)、封闭式母线及桥架安装图集D701-1~3(合订本)(8)、防雷与接地安装图集D801-1~4(合订本)(9)、电缆敷设图集D101-1~7(合订本)三、施工部署:1、项目管理布标1.1、工期目标为使本工程早日投入使用,公司在人员组织、施工工艺、设备投入、材料供应等方面精心布置,按工期完成合同中所规定的全部工程量。

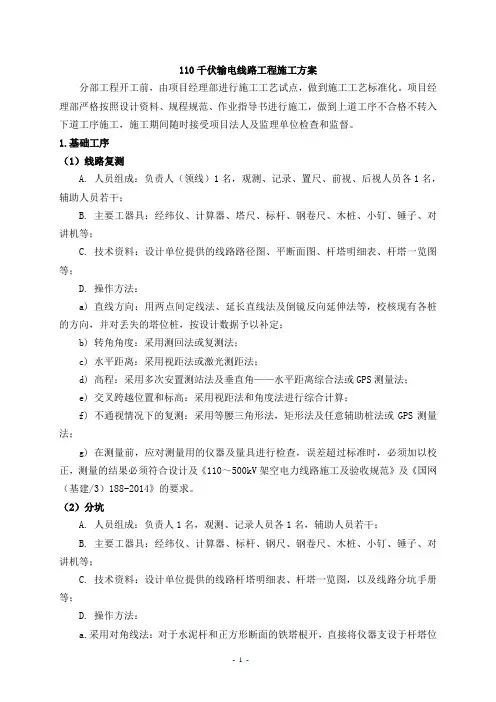

110千伏输电线路工程施工方案分部工程开工前,由项目经理部进行施工工艺试点,做到施工工艺标准化。
项目经理部严格按照设计资料、规程规范、作业指导书进行施工,做到上道工序不合格不转入下道工序施工,施工期间随时接受项目法人及监理单位检查和监督。
1.基础工序(1)线路复测A.人员组成:负责人(领线)1名,观测、记录、置尺、前视、后视人员各1名,辅助人员若干;B.主要工器具:经纬仪、计算器、塔尺、标杆、钢卷尺、木桩、小钉、锤子、对讲机等;C.技术资料:设计单位提供的线路路径图、平断面图、杆塔明细表、杆塔一览图等;D.操作方法:a)直线方向:用两点间定线法、延长直线法及倒镜反向延伸法等,校核现有各桩的方向,并对丢失的塔位桩,按设计数据予以补定;b)转角角度:采用测回法或复测法;c)水平距离:采用视距法或激光测距法;d)高程:采用多次安置测站法及垂直角——水平距离综合法或GPS测量法;e)交叉跨越位置和标高:采用视距法和角度法进行综合计算;f)不通视情况下的复测:采用等腰三角形法,矩形法及任意辅助桩法或GPS测量法;g)在测量前,应对测量用的仪器及量具进行检查,误差超过标准时,必须加以校正,测量的结果必须符合设计及《110~500kV架空电力线路施工及验收规范》及《国网(基建/3)188-2014》的要求。
(2)分坑A.人员组成:负责人1名,观测、记录人员各1名,辅助人员若干;B.主要工器具:经纬仪、计算器、标杆、钢尺、钢卷尺、木桩、小钉、锤子、对讲机等;C.技术资料:设计单位提供的线路杆塔明细表、杆塔一览图,以及线路分坑手册等;D.操作方法:a.采用对角线法:对于水泥杆和正方形断面的铁塔根开,直接将仪器支设于杆塔位的中心处,以线路方向校验横线路方向控制桩;对矩形断面的铁塔根开,经计算后,将仪器支设于作业指导书给定的顺线路方向或横线路方向距中心桩一定距离的位移桩上,以线路方向校验横线路方向控制桩;b.以线路方向或横线路方向为基准,转45°角,按作业指导书给出的尺寸值,确定基坑坑口的对角位置,再定出坑的尺寸。
第一章编制说明一、综合说明我公司经认真的阅读本工程设计施工图纸,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可超作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
二、编制原则本工程施工组织设计编制遵循以下基本原则:1.依据工程项目的内容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
2.保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
3.采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。
4.充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
三、编制依据本工程施工组织设计编制的依据是:1.建设单位提供的建筑、结构、给排水、采暖和电气安装工程的设计施工图纸及概况说明。
2.招标文件、各类招标答疑会议纪要及其他相关资料。
3.现行的国家有关工程建设强制性标准:4.自治区、行业规程、规范:5.质量验收规范、标准:6.我国现行的其他有关施工验收规范和操作规程。
7.我公司现有的技术、装备以及多年积累的类似建筑工程的施工经验资料。
第二章工程概况及地理简述一、工程简述工程名称东胜西郊—达汗壕110kV送电线路工程建设地点鄂尔多斯装备制造基地建设单位鄂尔多斯电业局施工单位鄂尔多斯市和效电力建设工程有限责任公司监理单位内蒙古康远工程建设监理有限责任公司设计单位内蒙古电力勘测设计院计划开、竣工时间:2013年 4月20日—2013年10月15日二、工程概况东胜西郊—达汗壕110kV送电线路工程从东胜西郊220kV变电站出线,至达汗壕110kV变电站,线路全长约km,转角14次,全线杆塔共40基。
110kv线路工程施工组织设计一、工程概况110kv线路工程是指输送电力的设施,通常由输电线路、变电站等组成。
110kv线路工程施工是指在规定的时间内、按照设计要求、合理安全地进行线路工程施工的过程。
110kv线路工程施工组织设计是对该工程施工过程进行详细规划、设计和组织,以确保工程施工顺利进行,保障工程质量和安全。
二、施工组织设计的目的110kv线路工程施工组织设计的目的主要有以下几点:(1)明确施工目标:明确工程建设的目标和任务,以便全面组织管理。
(2)保障工程质量:对工程施工中可能出现的问题进行预防和控制,确保工程质量。
(3)保障施工安全:制定安全施工措施,减少事故发生的可能性,确保施工安全。
(4)合理利用资源:合理规划施工过程,充分利用人力、物力、财力等资源,提高施工效率。
(5)减少施工风险:对潜在风险进行分析和评估,制定相应的应对措施,减少施工风险。
三、施工组织设计内容110kv线路工程施工组织设计的内容主要包括以下几个方面:(1)工程概况:对工程的基本情况进行介绍,包括工程地点、工程内容、工程规模等。
(2)施工组织架构:明确工程施工组织架构,包括施工部门设置、施工人员分工等。

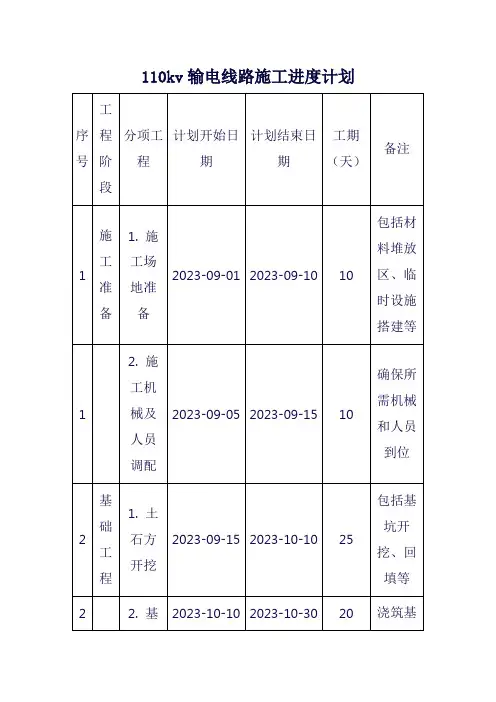

(3)施工进度计划:制定施工进度计划,明确工程施工的时间安排和阶段性目标。
(4)施工方法:确定施工方法和流程,包括施工工艺、施工程序等。
(5)质量控制:制定质量控制方案,明确质量验收标准和质量检测手段。
(6)安全管理:制定安全管理方案,包括施工安全措施、危险源控制等。
(7)物资管理:对需要的物资进行清单制定和采购计划,保障施工物资的供应。
(8)费用预算:对工程费用进行预算,包括施工费用、设备费用等。
(9)应急预案:制定应急预案,应对可能出现的自然灾害、事故等突发事件。
四、施工组织设计的执行步骤110kv线路工程施工组织设计的执行步骤主要包括以下几个方面:(1)调研分析:对工程施工的环境、地质、气候等进行调研分析,为后续的施工组织设计提供依据。
110kv输电线路工程施工组织设计1. 工程概况110kV输电线路工程是连接不同地区的电力系统,实现电力传输的重要设施。
其施工涉及到线路的安装、架设、接地、绝缘、连接等多个环节,需要对地形、气候、物料、设备等多个因素进行综合考虑。
110kV输电线路的工程规模庞大,施工难度较大,因此需要制定科学合理的施工组织设计方案,以确保工程的顺利进行。
2. 施工组织设计原则(1) 安全第一110kV输电线路工程的施工过程涉及到高压电力设备,存在一定的安全风险。
因此,施工组织设计的首要原则是安全第一,要在施工前制定详细的安全计划和应急预案,确保工程施工过程中的安全保障措施得到有效执行。
(2) 精细化管理110kV输电线路工程施工涉及到多个工序和工种,需要进行精细化管理。
要明确各个工序的责任人,制定详细的工序计划和施工方案,确保施工过程有序进行。
(3) 资源合理配置110kV输电线路工程施工需要大量物料和设备,要合理配置资源,确保施工进度和质量。
要提前做好物料采购和设备租赁计划,避免资源浪费和缺乏。
(4) 质量控制110kV输电线路工程是关乎电力系统正常运行的重要设施,质量控制至关重要。
要在施工前制定详细的质量控制计划和验收标准,引入第三方检测机构进行质量监督,确保工程质量符合相关标准。
3. 施工组织设计内容(1) 施工组织结构设计110kV输电线路工程施工组织需要明确施工单位的组织结构,包括总包单位、分包单位、监理单位等各方的职责和权限。
要确定施工单位的实际情况和经验水平,以保证施工工作的顺利进行。
(2) 施工进度计划110kV输电线路工程施工进度较长,要制定详细的施工进度计划,明确各项工作的开始时间、完成时间和交接时间。
要根据实际情况进行调整,确保工程按计划进行。
(3) 安全保障措施110kV输电线路工程的施工属于高危作业,需要制定详细的安全保障措施。
要对施工人员进行安全教育和培训,保证其了解施工现场的安全风险和应急处理方法;要落实现场安全检查和巡视制度,确保施工过程中安全隐患得到及时排除。

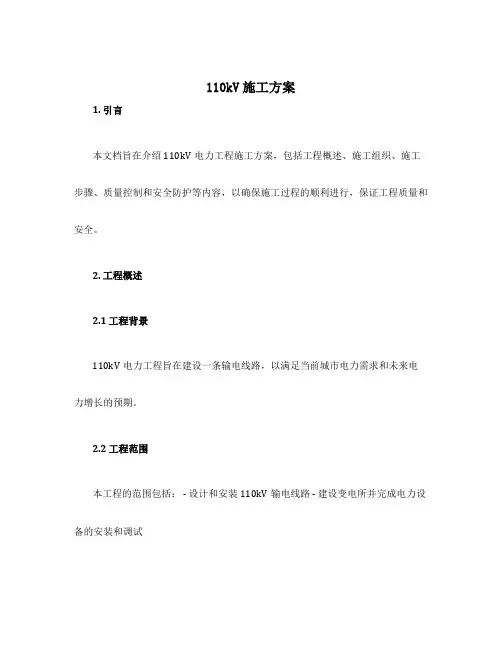

110kV施工方案1. 引言本文档旨在介绍110kV电力工程施工方案,包括工程概述、施工组织、施工步骤、质量控制和安全防护等内容,以确保施工过程的顺利进行,保证工程质量和安全。
2. 工程概述2.1 工程背景110kV电力工程旨在建设一条输电线路,以满足当前城市电力需求和未来电力增长的预期。
2.2 工程范围本工程的范围包括: - 设计和安装110kV输电线路 - 建设变电所并完成电力设备的安装和调试3. 施工组织3.1 项目组织本工程设立项目管理组,由一名项目经理负责,负责整个施工阶段的协调和管理。
3.2 施工队伍组织施工队伍将按照工程的不同阶段进行组织,包括:- 建设工程阶段:包括土建、设备安装等工作,需要有经验丰富的土建和电力设备安装工作人员。
- 电力调试阶段:需要具备丰富的电力设备调试经验的人员。
4. 施工步骤4.1 基础施工1.开展场地勘测,确定施工区域。
2.进行土地平整和清理工作。
3.根据设计要求进行基础土建施工,包括基坑开挖和混凝土浇筑。
4.完成变电所建设,包括设备安装、接线和调试等。
4.2 输电线路施工1.进行输电线路的杆塔基础施工工作,包括杆塔基座的施工和杆塔的安装。
2.进行输电线路导线的安装,包括导线拉线和固定。
3.进行输电线路的接地施工。
4.进行杆塔和导线的串接工作。
4.3 调试和验收1.进行电力设备的安装和接线工作。
2.进行电力设备的调试和试运行。
3.完成工程的自检和检测工作,确保质量符合要求。
4.进行工程的验收,包括设备的性能测试和安全运行试验。
5. 质量控制为确保工程质量,我们将采取以下控制措施: - 工程过程中进行多次质量检查和测试,确保施工符合设计要求。
- 严格按照相关标准和规范进行施工。
- 定期开展工程质量检查和评估。
6. 安全防护为保障施工人员的安全,我们将采取以下安全措施: - 确保施工人员具备相应的安全培训和操作证书。
- 确保工程施工现场的安全设施完善,如安全警示标识、防护栏等。
110KV输电线路杆塔基础分部工程施工方案1. 引言本文档旨在提供110KV输电线路杆塔基础分部工程施工方案。
本方案将包括工程概述、施工准备、施工步骤和施工安全等内容。
2. 工程概述2.1 工程位置:确定工程的地理位置和交通情况。
2.2 工程目标:明确本工程的建设目标和项目要求。
3. 施工准备3.1 施工组织:确定施工队伍的组织结构和职责分工。
3.2 施工材料:确定所需的施工材料,并保证其质量符合相关标准。
3.3 施工设备:确定所需的施工设备,并保证其正常运转和维护。
3.4 施工人员:确定所需的施工人员,并确保其具备相关证书和经验。
3.5 环境保护:制定环境保护方案,确保施工过程中对环境的影响最小化。
3.6 施工许可证:办理施工许可证,确保施工符合法律法规的要求。
4. 施工步骤4.1 基础开挖:根据设计要求进行基础开挖,包括挖土、清理、检查土质等步骤。
4.2 基础浇筑:根据设计图纸进行基础浇筑,确保混凝土的质量和均匀性。
4.3 杆塔安装:根据设计要求进行杆塔的安装和固定。
4.4 现场清理:清理施工现场,确保施工安全和环境整洁。
5. 施工安全5.1 安全教育:对施工人员进行安全教育培训,提高他们的安全意识和技能。
5.2 安全设施:建立必要的安全设施,如防护栏、安全警示牌等,确保施工现场安全。
5.3 安全监控:加强对施工现场的安全监控,及时发现和解决安全隐患。
5.4 应急预案:制定应急预案,以应对突发事件和灾害。
以上为110KV输电线路杆塔基础分部工程施工方案的简要内容说明,具体施工细节可根据实际情况进行调整和补充。
110KV热西线9#、10#基塔间线路改造工程施工方案批准:审核:编制:―――――新洋电力建设有限公司西安分公司―――――2016年5月施工方案一、编制依据1.1根据该工程设计单位编制的施工图纸。
1.2《跨越电力线路架线施工规程》(DL 5106-1999)1.3《安全生产法》、《国家电网公司安全生产规程、规定》、《电力建设安全工作规程》1.4国家及地方颁布的现行有关法规、标准等。
二、工程概况及工作任务1、110KV热西线9#、10#基塔间线路,因受雷击需对其进行更换,本次更换采用LGJ型导线。
该线路750m长,双回路线路,线路地形变化较大,期间需跨越10KV基塔线路2处,6KV线路1处,低压线路1处,同被跨越线路距离比较靠近,施工难度较大。
2、地质地形情况:本工程地形为山地,地质以粘性土和碎石为主。
3、本工程使用导线为LGJ-240/30。
三、组织措施为了保证本次线改造工程的顺利进行,确保工程质量和人身设备安全,特成立改造工程领导小组:现场施工总负责人:现场技术负责人:施工班负责人:现场兼职安全员:后勤及物资材料负责人:施工班成员:四、工序安排工序总体安排:施工准备工作→跨越塔架搭设→旧线路拆除→新线路架设→收尾工作一)施工准备1.技术准备:察看现场测定跨越物与新架线路的夹角,计算跨越架的宽度,并估算所需钢管或杉木杆的数量,编制跨越架搭设方案,经现场项目总工程师审批后,向施工人员进行技术交底。
2.人员组织准备:拟定现场负责人,搭设时应有人监督,对不停电搭设的跨越架安全员应现场监督,根据工程量的大小确定民技工人数。
3.施工工器具及材料准备:钢管或杉木杆、铁丝、大锤、角桩、登门安全带、钢卷尺等。
二)跨越架搭设A、一般跨越架的搭设搭设一般跨越架适用跨越铁路、公路、通讯、广播及35kV以下停电线路,跨越架有单侧型及双侧型两种。
1.材料的选用:对停电的电力线路宜采用杉木杆,铁丝进行绑扎,搭设跨越架;对跨越铁路、公路、广播通讯线既可采用钢管也可采用杉木杆搭设。
一、工程概况:1、项目概况本线路为110kV盐场堡变119徐家山线67#至108#杆线路改造工程,线路自原徐家山线67#与68#中间新建一基分支钢杆开始,右转沿山体至碧桂园别墅区围墙外侧,线路右转沿围墙外侧走线至原108#杆,架空线路长约 2.053km,详见线路走径图。
全线地形全为山地,交通条件不便,施工难度较大。
本工程位于兰州市,为110kV盐场堡变119徐家山线67#至108#杆线路改造工程,线路长度 2.053km。
总共采用杆塔33基,其中砼杆18基,钢杆15基。
需拆除单回架空线路 1.95km,钢杆14 基,砼杆27基。
全线架空导线采用JKLYJ-240 型绝缘导线,线路所经地区地形条件比较复杂,地层结构大致为:普通土及黄土层,其层厚度大于3米。
本工程沿线无重要跨越。
2、工程范围2.1 、10kV 电源线路的架设;2.2 、10kV 电源线路的拆除;。
二、编制依据及相关规范:1、依据设计单位提供施工图纸、设备材料明细、设计说明书。
2、国家现行的有关规范规程、标准等。
《普通混凝土配合比设计技术规定(JGJ/T55 —2000)》《混凝土强度检验评定标准(GBJ107—87) 》《建筑桩基技术规范(JGJ94—94) 》《混凝土结构工程施工质量验收规范(GB50204-2002) 》《建筑钢结构焊接规程(JGJ81—2002) 》《钢结构工程施工质量验收规范(GB50205-2001)》《建筑地基基础工程施工质量验收规范(GB50202—2002)》《土方与爆破工程施工及验收规范(GB50201-2002)》《混凝土结构设计规范化(GB50010-2002)》《钢结构设计规范(GB50017-2003)》《架空送电线路导线及避雷线施工工艺规程(SDJ226-87)》《高压架空输电线路张力架线施工工艺导则(SDJJ2-87)》《高压绝缘于瓷件技术条件(GB772-87)》《电力建设安全工作规程(架空电力线路部分,DL5009.2-2004)》建设部《建筑施工安全检查标准》(JGJ59-99)《电信网光纤数字传输系统工程及验收暂行技术规定(YDJ44-1989)》《用于架空电力线路的光纤复合架空地线(OPG)W》(IEEE-1138)国家电网公司输变电工程《施工工艺示范手册—-- 送电工程分册》(中国电力出版社2006)《输变电工程建设标准强制性条文实施管理规程》(国家电网科〔2009〕642 号)(1)、建筑电气安装工程施工质量及验收规范GB50303-2002(2)、建筑工程项目管理规范GB/T50326-2001(3)、安装工程质量标准1997-7(4)、建筑企业安全技术管理陕建总98.6.8(5)、变电所设计规范GB50059-92(6)、架空送变电线路施工及验收规范GB50233-2005(7)、封闭式母线及桥架安装图集D701-1~3(合订本)(8)、防雷与接地安装图集D801-1~4(合订本)(9)、电缆敷设图集D101-1~7(合订本)三、施工部署:1、项目管理布标1.1 、工期目标为使本工程早日投入使用,公司在人员组织、施工工艺、设备投入、材料供应等方面精心布置,按工期完成合同中所规定的全部工程量。
110KV输电线路施工方案1施工技术和资料准备1.1施工准备施工准备包括技术资料准备、材料准备、通讯设施配置、施工场地准备、施工机械配置、施工力量配置和生活设施准备诸多方面。
开工前,项目经理组织召开施工管理预备会,针对本工程土建、安装交叉施工进行内部管理协调,明确分工,确保施工过程的顺畅进行。
同时召集各专业骨干,总结以往变电站的施工经验,结合本期工程特点,集思广益,提出具有针对性的《进站施工措施》《土方》模板》等施工方案及措施。
1.2施工技术资料准备1.2.2施工资料的准备施工现场总平面图、工期及施工进度计划、拟投入施工的机具、设备、检测仪器、质量管理目标、质量保证体系及技术组织措施、安全文明管理目标、安全文明保证体系及技术组织措施、土建工程雨季施工方案、进站施工技术措施、模板、土方等资料编制齐全。
2材料准备1、在认真审阅图纸的基础上,提供详细的材料供应计划。
工程材料表应包括项目法人规定由承包方购买的建筑材料、安装材料。
材料表要求标示清楚,具体到安装部位和用途,根据施工进度计划,注明材料计划进场时间和负责人。
2、物资部门根据材料计划采取招标方式,完成厂家选择、合同签订、技术准备、安排加工等工作。
3、项目法人供应的设备和材料,物资管理部按照设计图纸的型号、数量及时做好接收、清点和质量验收工作,并及时向业主提供反馈清单,做好缺料的补货工作,确保工程按期施工。
3施工机具准备1、主要施工机具、设备(见后附表)2、主要检测仪器(见后附表)4施工力量配置1建筑工程管理人员安排建筑工程管理人员计划投入7人,其中:经理(高级工程师)1人,现场负责人1人,技术员(工程师)1人,质检员1人,安全员1人,材料员1人、预算员1人。
1建筑工程劳动力安排建筑工程高峰时各工程计划投入30人,技工20人,普工10人。
下设施工班组,即:泥工组、安装组(焊工、吊装等)。
5施工工序总体安排5.1总体布置根据供图计划进行总体布置,单位工程施工按照控制点关键线路进行安排,单位工程土建进行独立划分,严格按工序施工,上道工序与下道工序应紧密衔接5.2构支架基础施工构支架基础模板采用特制定型钢模板,提高支模精度,保证几何形状及表面外观质量,确保工程质量创优。
翼城南梁110kV输电线路工程冬季施工方案翼城南梁110kV输电线路工程施工项目部、总则 .......................... 错误!未定义书签二0一三年十一月批准:年月日审核:年月日编写:年月日二、基础工程冬期施工12.1、施工方法 (1)2.2、混凝土浇制 (1)2.3、混凝土基础养护 (2)2.4、拆模回填 (3)2.5、施工注意事项 (3)三、铁塔工程冬期施工3四、架线工程冬期施工4五、冬期施工安全措施45.1、一般管理要求 (4)5.2、大风、大雾、雨雪、低温结冰天气安全措施 (4)5.3、防滑跌安全措施 (5)5.4、防冰冻安全措施 (5)5.5、冬季用电安全措施..............................................................5.6、夜晚加班安全措施 (5)5.7、冬季防火安全措施 (6)六、环境管理及职业健康安全管理 (7)6.1、环境管理 (7)6.2、职业健康安全管理 (10)—、总则本工程翼城南变〜南梁变110kV架空送电线路长度为10.45公里,中卫变〜南梁变 110kV 架空送电线路长度为9.92公里,其中同塔双回路段长度为9.2公里。
新建共计使用铁塔37基,导线采用JL/G1A-300/25钢芯铝绞线,地线采用OPGWfc缆及部分良导体 JLB20A-80。
沿线地形:沿线地形比例为一般平地 90%,丘陵为10%。
铁塔基础:台阶基础。
本工程基础工程和铁塔工程施工正值冬季,为确保工程冬期施工安全、质量和进度, 结合现场实际,通过收资和探索,特编制本冬季施工措施。
对基础工程,根据《混凝土结构工程施工及验收规范》(GB50204-2002规定,当室外日平均气温连续5天稳定低于5°C时,现浇混凝土基础要采取冬季施工措施,并采取气温突然下降的防冻措施;同时,对于室外气温低于0C时,也应采取防冻措施。
110kv线路施工方案1. 引言本文档旨在介绍110kv线路的施工方案。
110kv线路是一种高压输电线路,属于电力系统的重要组成部分。
本方案主要包括线路选线、材料准备、施工流程及安全措施等方面的内容,以帮助施工人员正常、高效、安全地完成110kv线路的施工工作。
2. 线路选线线路选线是110kv线路施工的第一步,选取合适的线路路径对确保电力传输的稳定性和可靠性至关重要。
在选取线路时需要考虑以下因素:•地理环境:包括地形、地质、周边环境等因素,确保线路安全可靠。
•施工难度:包括跨越、穿越、铺设难度等因素,确保施工的顺利进行。
•影响因素:包括对人类和自然环境的影响因素,确保线路施工的可持续性。
3. 材料准备在110kv线路施工过程中,需要准备以下材料:•电缆:选择适用于110kv高压输电的电缆,确保电力传输的安全性。
•支撑杆:用于支撑电缆的杆状物,需具备足够的强度和稳定性。
•绝缘材料:用于保护电缆和支撑杆的绝缘材料,确保线路的绝缘性能。
•接地装置:用于保护线路及相关设备的接地装置,确保电力系统的安全运行。
4. 施工流程110kv线路的施工流程主要包括以下几个步骤:步骤一:场地准备对施工现场进行清理,确保施工的顺利进行。
步骤二:电缆敷设将电缆按选定的线路路径进行敷设,同时进行绝缘材料的安装和接地装置的布置。
步骤三:支撑杆的安装在合适的位置安装支撑杆,固定电缆并保持合适的张力。
步骤四:线路调试将施工完成的线路接入电力系统,进行线路的调试和测试,确保线路的正常运行。
步骤五:安全检查对施工完毕的线路进行全面的安全检查,确保线路的安全性和可靠性。
步骤六:施工记录和验收对施工过程进行详细记录,包括施工情况、使用材料、安全措施等,同时进行相关部门的验收。
5. 安全措施在110kv线路施工过程中,为确保施工人员的安全,需采取以下安全措施:•佩戴必要的个人防护装备,如安全帽、安全鞋和防护手套等。
•进行必要的施工培训,提高施工人员的安全意识。
目录第一章工程概况 (2)第二章施工组织设计纲要 (3)第三章施工、技术力量的组织 (8)第四章施工机具安排 (11)第五章工期及施工组织措施 (13)第六章质量管理保证措施 (27)第七章施工安全管理 (35)第八章制定降低成本的措施 (40)第九章文明施工与环境保护措施 (41)第一章工程概况该工程线路全长12.6千米,导线采用LGJ-185/30钢芯铝绞线;避雷线采用1X 7-7.8-1270型规格镀锌钢绞线。
全线杆塔总计41基(其中:直线电杆18基,耐张电杆10基,三联杆6基,g型杆3基,7732 塔2基,7736塔1基,7738塔1基)。
绝缘子直线杆塔采用XP-7普通悬式瓷绝缘子,耐张杆米用XP-10普通悬式瓷绝缘子。
1、地形地貌及工地运输:一般山地占80%高山大岭占20%地质分类:50%松沙石30% 岩石20%人力平均运距为0.8千米,汽车平均运距5千米。
2、业主的“工期和质量要求”:本工程业主要求从中标签订合同一周内至线路竣工投运的总工期为2个月,超期一天罚款完整仟元人民币。
质量要求符合施工图设计资料要坟,要求达到优良工程。
保修期限一年,从竣工验收移交生产后算起。
3、我单位响应业主要求的工期质量目标及承诺:安全、质量、进度是线路完成施工任务的三个标志,务必在安全的基础上求进度,保证质量的前题下满足施工进度的要求。
坚决做到“四个第一”安全第一,不出人身和设备事故;质量第一,优良品率达到95%工期第一,按照业主要求工期提前5天完成施工任务;信誉第一,按合同、协议办事不扯皮。
第二章施工组织设计纲要2、1工程现场管理结构图(一)专职安全员监测组(图一)2、2项目管理部各级机构主要职责2、2、1项目经理职责认真贯彻执行国家和行业的政策、法规、标准及送变电工程建设项目施工管理的有关规定:贯彻执行公司质量方针、安全生产方针和经营管理责任制,确保安实现工程质量目标、安全目标和管理目标:负责建立和完善与工程项目施工经营管理相适应的质量体系和安全生产体系,合理配置人材资源。
110Kv输电线路工程施工措施1 线路概况(1) 110kv线路概况1)线路起止点:起自***变电站出线间隔双回路铁塔,终至**水利枢纽110kV施工变电站进线门架。
2)路径走向:路径走向详见招标文件附图YBS(110XLI)-4J-Y-101。
线路全长14.331km。
3)导线及避雷线情况:导线采用LGJ-240/40钢芯铝绞线,避雷线采用GJ-50镀锌钢绞线。
导线和避雷线均采用防振锤防振。
4)绝缘子及金具:线路采用钢化玻璃绝缘子,型号为LXP-7及LXP-10型。
悬垂绝缘子串和耐张绝缘子串均采用单串绝缘子,悬垂绝缘子串用7片,耐张绝缘子串用8片。
金具按常规配用。
5)杆塔型式及数量:全线共使用预制钢筋混凝土杆塔43基,螺栓式铁塔3基。
6)基础:钢筋混凝土预制电杆采用预制混土底盘和预制混凝土拉线盘;螺栓式铁塔采用现浇钢筋混凝土基础。
7)地形比例:山地约28.1%,共4.027km;高山大岭71.9%,共10.30km.。
8)地质比例:沿线45%的杆位为粘性坚土,55%的杆位为松砂石,杆位多为含碎石粘土,地基土质均较好,不需作特殊处理。
基本地震列度为7度。
9)交叉跨越:跨越公路2次,35kV线路1次,10kV线路5次,0.4kV路线2次,矿区通讯线1次。
穿越了110kV线路2次,220kV线路1次。
10)交通运行情况:线路沿公路走向,杆位离公路较近,交通方便。
混凝土电杆及预制品如就近从**采购,可一次性运至杆位公路边,不再进行工地二次运输。
11)防雷接地:线路全线架设双避雷线。
每基杆塔避雷线均接地,采用Φ8圆钢敷设成方形加发射形水平接地装置,接地导体与杆塔接地螺栓牢固连接。
(2)35kV线路概况号杆,终1)线路起止点:起自现有的**水利枢纽35kV施工送电线路Y2至**水利枢纽110kV施工变电站35kV进线门架。
2)路径走向:线路全长1.07km,为一回架空跨江线路。
3)导线及避雷线情况:导线采用LGJ-95/15钢芯铝绞线,避雷线采用GJ-35镀锌钢绞线。
110KV热西线9#、10#基塔间线路改造工程施工方案批准:审核:编制:―――――新洋电力建设有限公司西安分公司―――――2016年5月施工方案一、编制依据1.1根据该工程设计单位编制的施工图纸。
1.2《跨越电力线路架线施工规程》(DL 5106-1999)1.3《安全生产法》、《国家电网公司安全生产规程、规定》、《电力建设安全工作规程》1.4国家及地方颁布的现行有关法规、标准等。
二、工程概况及工作任务1、110KV热西线9#、10#基塔间线路,因受雷击需对其进行更换,本次更换采用LGJ型导线。
该线路750m长,双回路线路,线路地形变化较大,期间需跨越10KV基塔线路2处,6KV线路1处,低压线路1处,同被跨越线路距离比较靠近,施工难度较大。
2、地质地形情况:本工程地形为山地,地质以粘性土和碎石为主。
3、本工程使用导线为LGJ-240/30。
三、组织措施为了保证本次线改造工程的顺利进行,确保工程质量和人身设备安全,特成立改造工程领导小组:现场施工总负责人:现场技术负责人:施工班负责人:现场兼职安全员:后勤及物资材料负责人:施工班成员:四、工序安排工序总体安排:施工准备工作→跨越塔架搭设→旧线路拆除→新线路架设→收尾工作一)施工准备1.技术准备:察看现场测定跨越物与新架线路的夹角,计算跨越架的宽度,并估算所需钢管或杉木杆的数量,编制跨越架搭设方案,经现场项目总工程师审批后,向施工人员进行技术交底。
2.人员组织准备:拟定现场负责人,搭设时应有人监督,对不停电搭设的跨越架安全员应现场监督,根据工程量的大小确定民技工人数。
3.施工工器具及材料准备:钢管或杉木杆、铁丝、大锤、角桩、登门安全带、钢卷尺等。
二)跨越架搭设A、一般跨越架的搭设搭设一般跨越架适用跨越铁路、公路、通讯、广播及35kV以下停电线路,跨越架有单侧型及双侧型两种。
1.材料的选用:对停电的电力线路宜采用杉木杆,铁丝进行绑扎,搭设跨越架;对跨越铁路、公路、广播通讯线既可采用钢管也可采用杉木杆搭设。
2.搭设的要求:a、立柱间距离一般为1.5米左右,横杆上下距离一般在1.0米左右,以便上下攀登为宜。
b、立柱及支撑杆应埋入土内不少于0.5米。
c、一般跨越架上部不用封顶,比较重要的跨越需要封顶时一般采用斜向或交叉封。
3.跨越架的尺寸及距离跨越物的水平距离:a、跨越架的宽度:如施工线路与被跨越物垂直交叉时,跨越架的宽度应比施工线路各宽出1.5米,跨越架的中心应在施工线路的中心线上,如施工线路与被跨越物不垂直交叉时,可按下式计算跨越架的宽度:∠(е+3)/sinθ,其中∠为跨越架的宽度(米),е为施工线路两边线的距离(米),θ为跨越物与被跨越物间的交叉角。
b、跨越架的高度:跨越铁路时应比铁轨面高6.5米,跨越公路时应比公路面高5.5米。
跨越低压配电线路和通讯线路时应比其高1米。
c、跨越架与被跨越物之间的最小水平距离,应不小于跨铁路中心3米,公路路边通讯线路及低压线路为0.6米。
4、跨越架的搭设,应由下而上,拆除时应由上而下,用专人送杆或接杆,不准直接往下扔,杆上作业人员系安全带,对跨越架特别是单面的应加设斜撑或拉线,予以补强。
一般跨越架搭设示意图步骤1五、安全措施1、安全目标:1)、不发生人身伤亡事故;2)、不发生重大设备损坏事故;3)、不发生继电保护“三误”事故;4)、不发生误操作事故;2、安全措施:2.1材料物资运输(1)该工程运输不论是汽车或人力搬运,都要统一指挥,首先检查使用的工具和交待清楚运输方法,不准使用不安全的工具,施工人员并向民工交待安全注意事项和责任划分。
(2)在运输杆塔导线重物时,应有防止滚动移动伤人措施。
汽车及其它车辆运输杆塔导线时,车上严禁坐人。
2.2跨越安全措施及跨越架搭设基本要求a搭设跨越架时,事先应与被跨越物物主取得联系,提交跨越施工方案,征得同意,必要时请求物主协助施工。
b跨越架的搭设必须符合《跨越电力线路架线施工工程》中的有关规定。
主要要求:⑴架子必须牢固,立柱埋深不小于0.5m,宽度超出两边线1.5m,架子中心应在线路中心线上。
⑵架子对各种跨越物的最小安全距离(m)如下表:⑶架顶宽度:停电架线,宽度应超过展放导地线中心各1.5m;不停电架线时,宽度应超过展放导地线中心各2.0m;如果三相同时架设,,其架顶宽度应超过两边线各1.5~2.0m。
⑷跨越架与带电体之间的最小安全距离在考虑施工最大风偏后,不得小于下表规定:⑸高空作业时与带电体的最小安全距离见下表:c对于重要及特殊的跨越架,应提前对现场平、断面进行测量,为跨越架的选择提供依据。
跨越架的材质、型式、高度、宽度、跨距、拉线设置、封顶等必须满足相关规定和技术要求。
d跨越架型式选择:⑴380V以下电力线、弱电线路和乡村公路时采用单排双侧跨越架。
⑵跨越重要公路、铁路及10kV电力线时应采用双排双侧跨越架。
e主杆与主杆和横杆与横杆间搭接长度不得小于2m;如果稍径小于50mm时,搭接长度应不小于2.5m。
f跨越重要公路及10kV、35kV电力线时,必须进行封顶,可用竹木配合棕绳或用绝缘网进行封顶。
g跨越架搭设安全要求:⑴各种类别的跨越架的主杆、横杆的间距不得大于下表的规定值:跨越物类别主杆(m)大横杆(m)小横杆(m)钢管 2.0 1.2 1.5木杆 1.5 1.2 1.0竹竿 1.5 1.2 0.75⑵跨越架的型式应根据跨越物的大小和重要程度确定。
重要的跨越架及高度超过15m的,应由工程承包单位技术部门提出方案,按规定程序报审批准后实施。
⑶跨越架搭设完成后,必须在显著位置悬挂醒目的警告标志。
⑷强风、暴雨过后应对跨越架进行全面检查,确认合格方可使用。
⑸搭设或拆除跨越架应设安全监护人。
拆除应自上而下逐根进行,架材应传递,严禁抛扔;严禁上下同时进行拆除作业或将跨越架整体推倒进行拆除。
2.3杆塔上作业(1)登杆塔前必须检查工具。
严禁使用不合格的工具进行杆塔上作业。
(2)杆塔上作业必须戴安全帽,使用安全带,安全带应系在牢固的杆塔物件上。
(3)杆上作业严禁在横担上无保护走动。
2.4放线工作(1)放线时必须设专人指挥,工具要完好,方法要对头。
(2)交叉跨越的电力线、通讯线、河流、公路、房屋及其它障碍物时,应取得有关部门的同意和协作,搭好跨越架,并做好安全防范措施。
(3)放线滑车要适当,防止导线打绞卡死而造成事故。
(4)妨碍交通或通讯的地方应设专人看守。
(5)导线不得拖放地面过夜,需要过夜时,应该把导、地线升起来,使人够不着和不妨碍交通。
(6)放、紧线时应有专人联系,信号不通不得进行工作。
(7)弧垂的观测要按规定选择好观测档,看弧垂人员和指挥人员要经常保持联系,防止过牵引。
线档内不得有两个接头。
2.5其它要求(1)使用的起吊工具,应经现场指挥人员、安全员、技术员共同检查后方可使用。
(2)现场施工人员认为施工不安全时应立即报告现场指挥人员和安全员,不得在不安全的情况下施工。
(3)施工人员和民工的安全各负其责,民工应签安全合同书。
(4)领导和工程技术人员若发现施工现场有问题,应向现场指挥员指出并更正,不得直接指挥工作人员。
(5)施工时需停电,应由专人负责,并与当地负责供电人员联系好,等完工后经指挥人员同意后再恢复送电。
(6)施工现场严禁打牌赌博,作业人员应遵守公司《禁酒令》。
全体施工人员必须严格遵守现场施工制度,明确自己作业范围内的各项安全措施,明确自己的安全职责,真正做到心中有数。
危险点控制:导线更换危险点分析....五、技术措施1、杆塔及线材运输方法(1)运输起运前必须细核对塔号塔型。
(2)导线运输前要注意,线轴上的编号和导线净重,与计划规定运到地点,编号是否完全相符。
(3)线轴从车上向下滚卸时,不许任其自然滚滑,应用大绳在后面拴住,使其缓慢溜下。
(4)线轴允许短距离滚动的必须条件是:线轴必须是密封的,即导线外面有坚固的密封防护板,或两侧夹板须高于线轴的最外层导线10CM以上,同时导线的两端应固定。
(5)滚动线轴时,必须顺线轴上箭头方向,即顺导线绕轴方向滚动,因箭头所示为线头出线方向。
2、放紧线的方法(1)、一般放线施工大多采用人力拖线法,利用人力拖线,可不用牵引设备及大量牵引纲绳,方法简便,其缺点是需耗用大量劳动力,并损坏大面积农作物,因此我公司在本工程采用牵引绳放线。
(2)、几条线同时牵引时,要注意保持相对的距离,不能相互交叉搞错。
(3)、紧线时有两个观测档时,当发生无法调整到两档均达到要求值时,若相差不大,可以较远一档达到要求值为准,若相差过大时,应查明原因设法解决。
(4)、三个观测档时,当发生无法调整到三档均达到要求时,若相差不大,可以两档基本均达到要求者为准或以中间观测为准。
(5)、两个以上观测档发生实际弛度不能同时达到要求值的原因,大多为档距测量数值误差所致,其次为计算误差或错误,对各档的观测弛度方式也应检查是否统一,因此也可能引起误差。
(6)、观测弛度时,当架空线最低点已达到要求值时,应立即先发出停止牵引的信号,因此时架空线还会自动调节各档张力,弛度也将继续发生变化,调节完全符合要求后,还可能由于各滑轮磨阻系数过大,仍有可能使弛度产生微小变化,因此,至少等待1-2分钟后,弛度确已稳定不变,才可发出弛度已达到要求值的信号。
(7)、紧线时在钢丝绳上划的印记等物,当线夹卡好后,必须立即将印记清除,否则在紧另一根时极易误认。
(8)、挂绝缘子串时,同时应检查各绝缘子有无损伤,并加以清洁,铁头开口方向一律向下,防振锤方向应垂直向下平直。
(9)、耐张段中各档的施工人员,当架空线开始吊离地面,导线上的杂物、草屑等附着物,应设法清除。
(10)、紧线时观测气温温度表,现场应悬挂在避开了阳光直接照射处,一般可挂在杆塔背阴处,各相导线紧线地的气温变化若在±2.5度以内时,弛度可以不作调整,超过时应随温度的变化而相应调整。
(11)、螺栓式耐张线夹应注意倒装式耐张线夹的安装方向,其压紧螺栓应在跳线一侧,否则将会造成事故。
