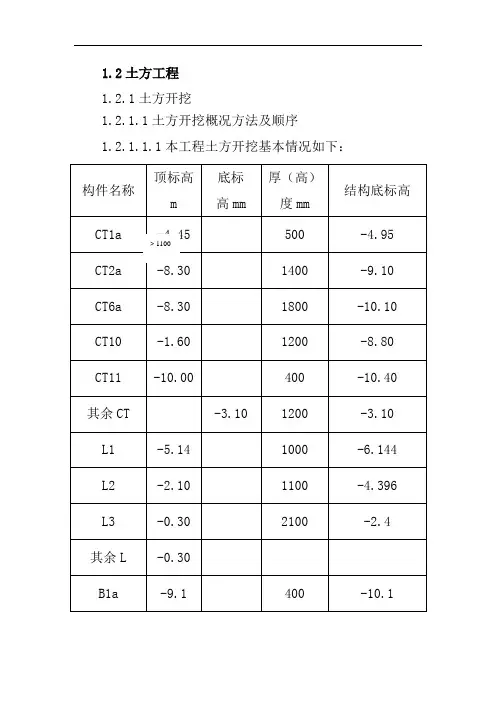

1.2土方工程1.2.1土方开挖1.2.1.1土方开挖概况方法及顺序1.2.1.1.1本工程土方开挖基本情况如下:水位标高在-3.8米~5.9米之间,除部分较深基础(承台)在水位之内,其余均水位之上。
1.2.1.1.2开挖方法:a水下部位:顶进节预制场地及顶进部位先进行井点降水,再开挖顶进节预制场地部位土方;其余水下部位(地道及承台、地下机房等)大开挖,在基础外做明沟集水,引到基坑的角部做集水坑,再由水泵排水到槽外;b水上部位,直接开挖。
1.2.1.1.3土方开挖顺序:地道部分先开挖顶进节预制场地部分,顶进节完成施工后再开挖其余部分;站台无柱雨棚基础承台土方,有站台南北两段开始向中间经行开挖,并随桩基础施工时间做适当调整;站房土方由○1开始向○22方向开挖。
1.2.1.2施工准备1.2.1.2.1按经批准后的施工现场平面布置图搭设现场的加工区、材料堆放区、办公室等设施,同时保证场内道路畅通、场容整齐。
1.2.1.2.2根据施工组织设计中的机具配备表,分阶段配备各种施工机具进场。
1.2.1.2.3做好施工机械设备的准备和维修保养工作,保证提供性能优良、完好使用的设备。
1.2.1.2.4根据业主已经提供的水、电源以及施工总平面图做好现场临时设施和水、电及消防等系统安装。
1.2.1.2.5合理安排、精心组织劳动力和材料进场。
1.2.1.2.6检验、校正测量仪器,复核、建立测量控制点及轴线,经复核后固定保存。
1.2.1.3施工技术准备1.2.1.3.1认真阅读审核设计图纸,做好图纸会审及技术交底。
1.2.1.3.2按设计图纸做好测量控制和基准点的设置,并定位放线。
1.2.1.3.3详细调查施工沿线地下障碍物的情况。
1.2.1.3.4基坑开挖施工测量基坑开挖前,依据场区平面轴线控制桩和基础开挖平面图,测放出基槽开挖上口线,并用白石灰撒出。
施工时,用水准仪测量基坑四周标高,以确定开挖深度。
基坑开挖时,由于是分层施工,及时向基坑内导入高程(高程点布置在基坑边坡上)。
