土方工程施工方案01
- 格式:doc
- 大小:46.75 KB
- 文档页数:5

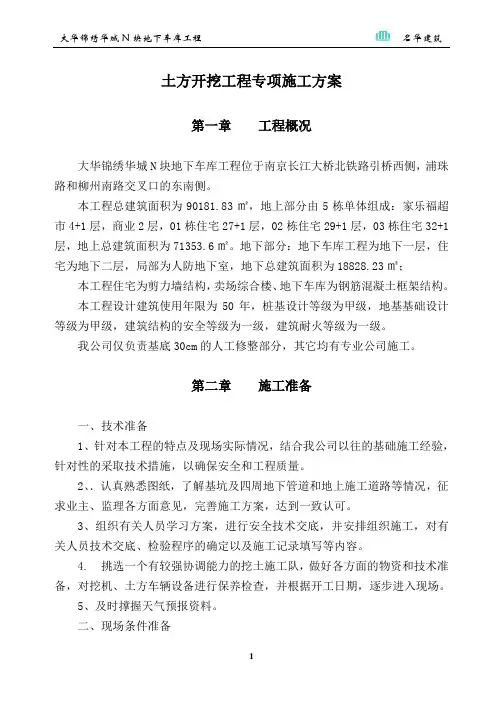

土方开挖工程专项施工方案第一章工程概况大华锦绣华城N块地下车库工程位于南京长江大桥北铁路引桥西侧,浦珠路和柳州南路交叉口的东南侧。
本工程总建筑面积为90181.83㎡,地上部分由5栋单体组成:家乐福超市4+1层,商业2层,01栋住宅27+1层,02栋住宅29+1层,03栋住宅32+1层,地上总建筑面积为71353.6㎡。
地下部分:地下车库工程为地下一层,住宅为地下二层,局部为人防地下室,地下总建筑面积为18828.23㎡;本工程住宅为剪力墙结构,卖场综合楼、地下车库为钢筋混凝土框架结构。
本工程设计建筑使用年限为50年,桩基设计等级为甲级,地基基础设计等级为甲级,建筑结构的安全等级为一级,建筑耐火等级为一级。
我公司仅负责基底30cm的人工修整部分,其它均有专业公司施工。
第二章施工准备一、技术准备1、针对本工程的特点及现场实际情况,结合我公司以往的基础施工经验,针对性的采取技术措施,以确保安全和工程质量。
2、.认真熟悉图纸,了解基坑及四周地下管道和地上施工道路等情况,征求业主、监理各方面意见,完善施工方案,达到一致认可。
3、组织有关人员学习方案,进行安全技术交底,并安排组织施工,对有关人员技术交底、检验程序的确定以及施工记录填写等内容。
4. 挑选一个有较强协调能力的挖土施工队,做好各方面的物资和技术准备,对挖机、土方车辆设备进行保养检查,并根据开工日期,逐步进入现场。
5、及时撑握天气预报资料。
二、现场条件准备1、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
3、场地表面要清理平整,做好排水坡度,在施工区域内,挖好临时性排水沟。
4、夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
土方工程施工方案范本一、项目基本情况工程名称:XX土方工程施工方案工程地点:XX市XX区建设单位:XX公司施工单位:XX公司监理单位:XX公司二、工程概况1. 工程范围本工程位于XX市XX区,工程范围包括土方开挖、填方、边坡保护、排水等,总工程量约XXX立方米。
2. 土质情况工程区土质为XX土和XX土,其中XX土主要用于填方,XX土主要用于边坡保护。
3. 施工条件本工程地处市区,周边有交通干道,需防止对周边道路和建筑设施的影响,并需遵守当地环保、安全等相关法规。
三、施工准备1. 人员配备根据工程量和工期,合理安排施工人员,包括技术人员、操作人员和安全、环保人员。
2. 施工设备准备好需要的施工机械设备,包括挖掘机、装载机、推土机等,并确保设备状态良好、操作人员熟练。
3. 施工材料根据设计要求,准备好填方土、护坡材料等施工用材,确保材料质量合格。
四、施工方案1. 地面平整在进行任何土方工程之前,需要对施工场地进行平整处理,确保施工场地平整。
2. 开挖土方按照设计要求,合理分段进行土方开挖,根据土方的不同特性和质量,采用合适的开挖方式和方法。
3. 填方处理根据设计要求和地势情况,对开挖出的土方进行填方处理,确保填方的均匀性和稳定性。
4. 边坡保护对填方后的边坡进行保护处理,采用护坡网、植被覆盖等方式,确保边坡的稳定性和防止水土流失。
5. 排水处理根据地形和排水要求,设置合适的排水系统,确保工程区排水畅通。
6. 安全措施在施工过程中,加强安全管理,设置警示标志,做好安全防护,确保施工人员安全。
五、施工进度计划根据工程量和施工条件,制定合理的施工进度计划,合理安排施工人员和设备,确保项目按时按质完成。
六、施工监管设置专业的监理人员,对施工过程进行全程监督和检查,确保施工质量和安全。
七、环境保护严格遵守相关环保法规和标准,减少施工对环境的影响,做好施工工地的环境保护工作。
八、施工验收按照设计要求和相关标准进行施工验收,确保工程质量达标。

土方工程小林施工方案一、项目背景小林土方工程项目位于某地区的开发区内,项目内容包括挖土、填土和平整地面等土方工程。
项目地面积约为5000平方米,项目施工周期为30天。
二、工程设计要求1. 土方开挖深度为1米。
2. 土方填筑高度为0.5米。
3. 地表平整度要求为±5cm。
三、施工准备1. 确认施工地点边界和标高。
2. 测量现场地形和地势,制定详细的工程施工方案。
3. 采购必要的施工机械和设备,包括挖掘机、推土机等。
四、施工工艺1. 土方挖掘(1)使用挖掘机进行土方挖掘,控制挖掘深度和挖土体积。
(2)将挖掘的土方堆放于施工地点的指定区域,并按照需求进行分类和暂时存放。
2. 土方填筑(1)使用推土机将挖掘的土方填筑至指定高度,并根据实际情况进行压实。
(2)填筑完成后,对填土进行地表平整,确保平整度达到要求。
3. 地面整平(1)对整平后的地面进行最终的检查与修整。
(2)清理工地,清除残留的杂物和废土。
四、施工安全1. 工地施工人员必须经过安全教育,并严格遵守施工安全规定。
2. 施工现场必须配备足够的安全警示标志。
3. 施工机械与设备必须经过定期检查和维护,确保安全可靠。
五、环境保护1. 施工过程中,避免对周边环境造成污染。
2. 对施工现场产生的废弃物进行分类处理,合理利用和安全处理。
3. 施工过程中产生的扬尘和污染要及时进行抑制和清理。
六、项目管理1. 确保项目的进度和质量,做好施工日期记录和监督检查。
2. 施工过程中及时与业主进行沟通,解决问题和处理变更。
3. 确保项目的施工成本控制在合理范围内。
七、施工后维护1. 确保施工完成后的土方填筑稳定,不易发生滑坡和坍塌。
2. 对施工完成后的地面进行定期检查和维护,保持平整度和安全性。
3. 撤离工地后进行清理与平整,恢复原有的环境。
以上即是小林土方工程项目的施工方案,希望能够准确地完成工程任务,保证施工质量和安全。
土方专项工程施工方案一、工程概况本土方专项工程位于某某省某某市,项目总占地面积为xxx平方米。
本次土方专项工程主要包括挖掘土方、填土、边坡护坡等工作内容。
通过工程,将实现xxx、提高土地利用率,改善某某地区生态环境,加强风景区基础设施建设,促进当地经济发展。
二、施工组织及工程要点1. 施工组织(1)项目经理办公室项目经理办公室设在项目部综合办公楼(简称总部),项目经理具体负责土方专项工程的具体开展。
项目经理办公室设主要工作内容有会议控制、工程管理、员工管理等。
(2)施工现场施工现场设在项目总占地面积内,具体分解为新区、旧区等等。
施工现场负责具体的施工活动,包括挖掘土方、填土、边坡护坡等。
2. 施工方案设计(1)土方挖掘采用机械设备进行挖掘,分层次开展,保持施工安全(2)填土施工人员分层填土,根据现场要求进行填充,利用振动机进行处理,使填土均匀紧实。
(3)边坡护坡边坡护坡采取护坡网覆盖、铺设冷缝沥青等方式进行保护,保障边坡的安全3. 施工安全措施(1)严格遵守安全生产规定,落实安全生产责任,设立安全生产管理委员会,加强施工现场安全教育培训。
(2)严格执行施工现场分级封闭管理,明确责任,确保施工安全。
(3)配备专业安全监测设备,持续关注施工现场安全状况,及时发现问题,及时处理。
4. 资源投入(1)人力资源安排相关施工人员,具体人员包括土方挖掘人员、填土人员、边坡护坡人员等(2)机械设备配备挖掘机、振动机、护坡网等相关施工机械设备(3)材料资源保证施工所需的各类材料充足三、施工进度计划及质量控制1. 施工进度计划根据施工实际,制定施工阶段性计划,确保施工按时完成。
(1)土方挖掘阶段定期清理机械设备,保证机械设备操作正常。
(2)填土阶段严格控制填土质量,确保填土均匀紧实。
(3)边坡护坡阶段指导施工人员加强边坡保护工作,确保边坡的安全2. 质量控制(1)对施工现场进行检查,保证施工质量(2)每个施工阶段进行验收,及时发现问题,及时整改。

土方工程门道施工方案范本一、工程概述本工程为某某工程的土方工程门道施工方案。
施工地点位于某某地区,主要施工内容包括土方开挖、填筑、夯实和排水等工程。
本工程的主要目标是通过对土方进行合理施工,确保道路的平整、坚实和排水通畅,从而为后续的道路铺设和交通使用打下良好的基础。
二、施工条件1. 施工地点为某某地区,地处平原地区,气候温和。
2. 土方工程门道施工所需的设备、车辆和人员应满足施工需要,并且符合国家相关标准和规定。
3. 施工现场的安全防护措施应按照相关法规进行落实,保障施工人员和设施的安全。
三、施工方案1. 施工前的准备工作在施工前,需要做好以下准备工作:(1)确定施工方案,编制详细的施工图纸和工程量清单;(2)调配所需的施工设备和车辆,确保施工过程中的需要;(3)安排施工人员,包括施工队伍和相关管理人员;(4)对施工现场进行现场清理和平整,确保施工地点的通行和安全;(5)准备施工所需的原材料和材料,如土方填充材料、排水设施等。
2. 施工工艺和流程(1)土方开挖施工人员根据工程图纸和现场实际情况,确定土方开挖的开始位置和深度。
在开挖过程中,要注意避免与管线和其他设施发生冲突,确保施工安全。
开挖后的土方要及时清理和平整,并将开挖的土方进行分类堆放,以备后续的填筑使用。
(2)土方填筑在开挖完成后,施工人员开始进行土方的填筑工作。
填筑过程中,要注意土方的均匀分布和夯实,确保填筑的稳固和坚实。
同时,要根据实际情况和要求进行填筑的分层处理,确保填筑的均匀和平整。
(3)土方夯实在填筑完成后,施工人员要对填筑后的土方进行夯实工作。
夯实时要注意夯实的力度和均匀性,确保土方夯实后的坚固稳定。
(4)排水工程在土方填筑和夯实完成后,要进行相应的排水工程,确保道路的排水通畅。
排水工程包括设置排水管道和渠,确保雨水能够顺利排除,避免积水对道路的影响。
3. 施工质量控制在土方门道施工过程中,要加强施工质量的控制。
具体包括:(1)严格按照施工方案进行施工,确保施工工艺和流程的正确性;(2)对土方填筑和夯实进行测量和检查,确保填筑和夯实的厚度和均匀性;(3)对排水工程进行检查和测试,确保排水设施的通畅和有效;(4)及时发现并处理施工中的质量问题,确保施工质量符合要求。

土方工程施工方案一、土方调配方案的确定:1、详细划分施工作业段;(1)划分原则: A、根据图纸设计场平标高。
B、按照施工部署划分的总体施工区域。
C、结合流水施工操作程序,划分施工操作工作面。
(2)施工作业段的划分分为三个施工段:一段110米,二段110米。
三段111米。
2、按照施工段划分,详细布置各施工段土方调配方案:(1)原则: A、施工部署的土方总体调配原则 B、各施工段挖填土方量的精确计算数字结果 C、就地取材,短距离运输,降低施工成本(2)三大施工区域同时施工,各区域划分的流水作业线,确定土方调配方案。
开挖填顺序:1段--2段--3段因本工程挖填面积较大,工期较紧,各个施工段有挖有填,故施工时开工作业面施工顺序可灵活掌握,随时调整,避免窝工现象发生。
二、施工机械布置方案的确定1、施工机械布置原则及考虑因素(1)根据挖填运土的数量(2)作业面、面积及运距(3)土质及场地情况(4)工程成本、工期安排、施工质量。
三、主要分布分项工程施工工艺1、施工测量方案1.1施工测量准备(1)编制施工测量专项方案,根据施工组织设计的要求,熟悉、校核设计图纸,编制测量方案,经总工审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控。
(2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后采取保护措施,以保证施工期间正常使用。
(3)测量仪器、计算器具在使用前应按照《计量法》及测量仪器《检定规程》进行校验。
1.2施工测量A、复测:应对照业主所给资料进行基准点及测绘点的复测。
B、根据复测结果计算核对土方量,为土方开挖方案的编制提供可靠的依据。
C、每个工作面要进行多个工作循环,每个循环在淸挖后测量一次。
2、土方运输方案A、每个作业区进行土方运输,采用 1.5m³挖掘机挖装,25吨以上自卸车运输,推土机推平,形成装、运、平整大型机械化施工流水作业方案。
土方工程施工组织方案范本项目名称:某某土方工程项目项目地点:某某地一、项目概况某某土方工程项目位于某某地,总用地面积XXXX平方米,项目包括XXXXXXX。
项目总土方量为XXXX立方米,主要施工内容为XXXX。
本施工组织方案旨在确保土方工程施工过程安全、高效、质量可控,保证施工顺利进行。
二、地质勘察分析我公司委托专业勘察单位对项目用地进行了详细地质勘察,勘察报告显示项目区域地质条件较好,土层稳定,无明显的地质灾害隐患。
总体土质以黏土为主,含水量适中,便于进行土方开挖和填方施工。
在施工过程中需注意地下管线和设施的保护。
三、土方开挖施工组织1. 施工工艺本项目采用机械化土方开挖方式,主要设备包括挖掘机、推土机、装载机等。
首先根据设计要求确定开挖线路和深度,由挖掘机进行土方开挖,将土方运输到指定地点进行填方或者堆放处理。
在开挖过程中需确保施工现场的安全和周边环境的保护。
2. 施工步骤(1)施工准备:组织好施工人员,对施工现场进行安全检查和标志设置,确保施工现场秩序良好。
(2)设备调试:对挖掘机、推土机等设备进行检查和调试,确保施工设备运转正常。
(3)开挖工程:按照施工图纸和设计要求,确定开挖线路和深度进行土方开挖。
(4)土方处理:将开挖的土方运输到指定地点进行填方或者堆放处理,确保不影响周边环境和交通。
(5)施工结束:清理施工现场,对设备进行检查和维护,确保施工设备的正常使用和维护。
四、填方施工组织1. 施工工艺本项目采用机械化填方方式,主要设备包括装载机、推土机、压路机等。
首先确定填方区域和填方厚度,然后由装载机进行土方的运输和推平,最后由压路机进行填方路基的夯实。
在填方施工过程中需确保填方的均匀性和路基的平整度。
2. 施工步骤(1)施工准备:组织好施工人员,对填方区域进行标志设置和安全检查,确保施工现场秩序良好。
(2)设备调试:对装载机、推土机等设备进行检查和调试,确保施工设备运转正常。
(3)填方工程:按照施工图纸和设计要求确定填方区域和填方厚度进行土方填方。

土方工程白天施工方案土方工程是土地开发和基础设施建设中的重要环节,其施工质量直接关系到后续工程的顺利进行和工程的使用寿命。
本方案针对土方工程白天施工进行具体规划和安排,旨在确保土方工程施工过程中的安全、高效、高质量完成。
二、施工前的准备工作1.施工场地的准备:对于施工场地进行认真的勘测和布局,确保场地的平整、无障碍物,并在施工场地周边设置警示牌和围栏,确保施工安全。
2.施工人员的准备:对施工人员进行培训,包括相关的安全操作规程、应急处理流程等。
并且进行身体健康检查,确保施工人员身体状况符合施工要求。
3.施工机械的准备:对施工所需的机械设备进行检测和维护,确保设备的正常运行。
同时,对施工机械进行定位摆放,防止造成施工区域的混乱。
4.施工材料的准备:对所需的施工材料进行统一采购和检查,确保材料的质量和数量符合施工要求。
5.施工方案的制定:对土方工程施工的具体工序和要求进行详细的制定,包括施工的时间安排、责任人的确定、施工的工艺流程等。
三、白天施工的具体安排1.施工时间:根据当地的实际情况和气候特点确定白天施工的具体时间段,一般选择在日出后、日落前的时间段进行施工,以确保充足的光照和适宜的气温。
2.施工工序:根据土方工程的实际情况,将施工过程划分为不同的工序,包括场地清理、挖土、填方、压实等。
确保每个工序的施工都能够按照计划进行。
3.施工人员的安排:根据实际施工需要确定施工人员的数量和分工,确保每个人员都按照要求进行相应的工作。
4.施工机械的操作:由专业的操作人员对施工机械进行操作,确保机械设备的稳定运行和施工效率。
5.施工质量的控制:在施工过程中,实时对土方工程进行检查和监控,确保土方工程的质量符合要求。
四、施工过程中的安全措施1.防护措施:对施工人员和机械设备进行全方位的防护,包括穿戴安全帽、安全鞋、手套等个人防护用品,对施工机械设备安装警示标识和安全围栏,确保施工区域的安全。
2.安全教育:对施工人员进行安全教育和应急预案培训,确保他们在施工过程中能够及时应对突发情况。
土方开挖工程施工方案及施工质量控制
一、施工方案
1.1 工程概述
土方开挖工程是基础工程中的重要一环,其施工质量直接关系到整个工程的稳
定性和安全性。
本工程位于XX地区,总面积约XX平方米,包括挖土、填方、平
整等工作。
1.2 施工准备
在正式开工之前,需要进行详细的施工准备工作,包括确定挖掘方式、制定施
工计划、调查勘测等。
同时要确保所有施工人员具备相关资质和技能。
1.3 施工流程
初步开挖:根据设计要求,确定挖土的深度和范围,合理使用各种机械设备进
行开挖。
控制填方:对于开挖后的土方进行分类处理,根据需要进行填方,保证填方的
均匀性和密实性。
平整工作:使用平地机等设备对挖掘区域进行平整,确保各个区域的高程和坡
度符合设计要求。
二、施工质量控制
2.1 施工监测
定期对施工现场进行监测,检查土方开挖的深度和坡度是否符合设计要求,避
免因施工失误导致的质量问题。
2.2 施工材料
选择优质的施工材料,如挖土机、填土料等,确保施工质量和施工效率。
2.3 施工人员
要求施工人员具备相关的资质和技能,进行专业培训,严格按照施工方案操作,做好个人防护,杜绝安全事故。
结语
土方开挖工程施工是一个细致而重要的工作,施工方案和施工质量控制是保证工程质量的关键。
只有严格按照施工方案执行,做好施工质量控制,才能确保工程的顺利进行和质量可靠。
道路土方工程施工方案工程概况本工程位于XX市区,总工期为XX个月,总投资约为XX万元。
道路全长约XX公里,设计宽度为XX米,包括土方开挖、填筑、压实等。
工程准备1.组建工程队伍:根据施工需要,组建一支合适的工程队伍,包括现场经理、土方队长、电工等各类人员。
2.准备设备:配备必要的机械设备,如推土机、挖掘机、压路机等,保证施工的顺利进行。
3.制定施工计划:根据工程概况和工期,制定详细的施工计划,明确每个阶段的工作内容、工期和责任。
开挖土方1.确认土方开挖范围:根据设计图纸和标高要求,确定土方开挖的范围和深度。
2.测量标高:使用测量仪器对施工区域进行标高测量,确保计划内的开挖深度。
3.机械开挖:使用挖掘机对土方进行开挖,根据土质情况调整开挖深度和开挖方式。
4.清理土石方:清理挖掘出的土石方,确保施工区域整洁,并进行及时的安全处理。
填筑土方1.土方检验:对挖掘出的土方进行检测,了解土方的质量,评估可用性,并根据需要进行修正。
2.调整土方含水率:根据土方的含水率进行调整,使其符合设计要求,有利于填筑和压实。
3.均匀填筑:根据设计要求进行土方填筑,保证填筑均匀、密实,并进行及时的水分调整。
4.分层压实:按照施工图纸要求,进行土方的分层压实,使用压路机进行压实,确保填筑质量。
工程验收1.施工质量检查:对施工过程中的重要工序进行检查,确保施工质量符合标准要求。
2.安全检查:对施工现场进行安全检查,确保施工无安全隐患。
3.自检自查:工程队伍成员对本工序进行自检自查,确保自身工作质量。
4.验收记录:进行工程验收,记录验收结果,进行问题整改。
安全措施1.严格遵守安全操作规程,确保施工人员安全。
2.设置警示标志,指示施工区域,避免人员和车辆误入工地。
3.开展安全教育培训,提高施工人员的安全意识和自我保护能力。
4.定期检查施工设备,确保设备安全可靠。
5.建立施工现场的安全台账,记录安全事故和处理情况。
环境保护1.遵守环保法律法规,确保施工过程不对环境造成污染。
土方开挖工程施工方案一、工程概况本施工方案针对土方开挖工程,旨在对工地进行土方开挖,为后续建设工作奠定基础。
本工程的施工范围涵盖了土方开挖的具体位置和规模,并提供施工步骤、设备和安全措施等详细信息。
二、施工地点本工程的施工地点位于XX市XX区XX路XX号。
三、施工步骤1. 前期准备1)组织专业人员进行现场勘察,确认施工地点的地质、水文和地下设施情况等;2)编制详细的施工方案,包括开挖顺序、开挖深度、开挖方法等;3)采购所需的施工设备,确保其完好可用。
2. 施工准备1)搭建施工现场围挡和标示牌,确保施工区域的安全;2)清理施工现场,移除垃圾和其他障碍物;3)进行消防准备,配备足够的消防设备及人员。
3. 开挖工程1)按照设计要求和开挖顺序,在施工现场标记出开挖范围;2)使用挖掘机等专业设备进行土方开挖;3)根据需要进行边坡支护和排水设施的安装。
4. 施工结束1)完成土方开挖工作后,对开挖区域进行清理,确保安全通畅; 2)整理和存档施工记录,包括开挖深度、坡度、施工时间等信息; 3)做好文明施工工作,保证周边环境美观无污染。
四、施工设备1. 挖掘机:型号为XX,数量为X台;2. 翻斗车:型号为XX,数量为X辆;3. 排水设备:包括水泵、管道和水位管理设备等。
五、安全措施1. 施工现场设置警示标识,提醒工人和过往行人注意安全;2. 工人必须穿戴安全帽、安全鞋,并进行专业的操作培训;3. 设立安全监测岗位,进行24小时的安全监测;4. 挖掘机操作前必须进行仔细检查,确保设备运行正常;5. 坡面和边沟必须采取有效的支护措施,避免坍塌事故。
六、环境保护1. 施工现场设置防尘网和洒水设备,控制施工现场的粉尘污染;2. 合理处理施工过程中产生的废弃物,分类处理并及时清理。
七、总结本土方开挖工程施工方案详细介绍了施工地点、施工步骤、施工设备、安全措施和环境保护等内容。
在施工过程中,我们将严格按照方案要求,确保施工的顺利进行,并保证施工质量和安全。
土方工程单项施工方案一、工程概况该土方工程项目位于某个城市的郊区,总占地面积10000平方米,项目包括土方开挖和填土,主要用于建设一个新的社区小区。
土地地质条件为砂土和黏土混合。
二、工程施工方案1.施工准备在施工前,需要对工地进行勘察,确定地貌、水土条件,确定施工范围和开挖深度等,安排好施工人员和机械设备,准备必要的施工材料。
2.土方开挖根据勘察结果和设计要求,确定土方开挖的深度和范围。
采用挖掘机和装载机进行土方开挖,根据地质条件和水土情况,采取适当的措施防止开挖过程中发生坍塌和滑坡等事故。
开挖后的土方应及时清理和平整。
3.土方填土进行土方填土时,应根据设计要求和实际情况选择合适的填土材料,并按照规定的标高和坡度对填土进行逐层夯实。
在填土过程中,应注意对填土进行养护,防止填土松动或塌陷。
4.环境保护在施工过程中,应采取必要的环保措施,避免对周边环境和生态造成破坏,防止施工过程中产生的扬尘和噪音对周边居民的影响。
5.安全防护在施工过程中,应加强安全教育,做好施工现场的安全防护措施,确保施工人员和周边群众的安全。
6.质量控制在土方工程施工过程中,要严格按照设计要求和施工标准进行施工,对土方开挖和填土进行质量监控,及时发现和解决施工中的质量问题。
7.施工总结施工结束后,要对施工过程进行总结,总结经验,归纳教训,为今后的土方工程施工提供参考。
三、施工措施1.根据实际情况确定土方开挖和填土的施工进度,合理安排施工的时间和工期。
2.对施工现场的周边环境进行保护,避免施工对周边环境和生态造成破坏。
3.加强对施工人员的安全教育和培训,确保他们能够熟练掌握施工技术,做到安全施工。
4.对施工过程中出现的质量问题和安全隐患进行及时整改和处理,保证施工质量和安全。
5.与相关部门和业主进行及时沟通,解决施工过程中出现的问题和矛盾。
四、施工机械及设备1.采用挖掘机和装载机进行土方开挖。
2.采用推土机和压路机进行土方填土和夯实。
建筑土方工程施工方案范本1. 引言在建筑工程中,土方工程是指对建筑场地进行土壤开挖、挖土与填方等活动的工程。
土方工程的施工方案在工程实施阶段起着至关重要的作用。
本文档旨在提供一个建筑土方工程施工方案的范本,以帮助项目团队规划和实施土方工程。
2. 项目概述本工程项目是一座多功能综合建筑的土方工程施工,包括场地开挖、挖土、填方等一系列土方工程活动。
项目地点位于XX市XX区XX街XX号,总建筑面积为XXX平方米,施工期限为XX个月。
3. 施工组织与管理3.1 施工组织1.组织机构:本项目设有施工部、安全保障部、物资管理部等多个组织机构。
2.人员配备:施工部门根据施工项目的重要性和规模合理配备施工人员,包括土方工程的工程师、监工、操作人员等。
3.2 安全管理1.安全目标:确保土方工程施工过程中的人身安全,预防和减少安全事故的发生。
2.安全措施:包括建立安全教育培训制度、施工现场安全标识设置、施工人员佩戴安全装备等。
3.3 物资管理1.采购计划:制定土方工程所需要的物资采购计划,确保施工过程中物资的供应。
2.物资储存:合理安排土方工程所需物资的储存和堆放,确保材料的质量和安全。
4. 施工技术方案4.1 土方开挖1.土方开挖范围:根据设计图纸确定土方开挖范围,确保按照设计要求进行开挖。
2.开挖机械选择:根据场地情况和土方开挖的要求,选择适当的挖掘机械。
3.施工程序:确定土方开挖的施工程序,包括清理现场、基坑支护、挖土、坍塌柔化处理等。
4.2 土方填方1.填方材料:选择适当的填方材料,包括回填土、砾石等,确保填方的质量。
2.填方方法:确定土方填方的方法,包括均匀覆盖、分层填充等,确保填方的稳定性。
3.压实措施:采取适当的压实措施,如振动压实等,确保填方的密实度。
5. 施工进度安排5.1 工期计划1.施工阶段划分:根据施工工序和施工要求划分施工阶段,确定每个阶段的工期。
2.建立施工进度表:制定详细的施工进度表,包括每个阶段的开工日期、完工日期等。
土方沙石工程施工方案一、施工前的准备工作1.1 项目概况本工程为某地局部道路改造工程,包括路基土方开挖、填方夯实和碎石铺设等工作。
工程施工地点位于某市区,道路总长度为500米,宽度为10米,为方便交通而进行改造。
本工程施工包括路基土方的开挖、填方夯实和碎石铺设等工作。
1.2 施工条件本工程属于城市道路改造工程,施工设备、施工材料都要符合国家标准。
施工区域周边有住宅区和商业区,需要做好环境保护工作,保证周边环境不受影响。
1.3 施工环境工程施工区域地势平坦,无特殊地貌,地基土壤为砂质黏土,地下水位较低,周边环境为居民区和商业区。
1.4 施工单位及人员施工单位为某建筑工程有限公司,具有土方沙石工程施工资质。
施工人员包括工程经理、安全员、机械工操作手、车辆驾驶员等。
1.5 施工设备及材料施工设备包括挖掘机、推土机、夯实机、碎石机等。
施工材料包括碎石、填土等。
1.6 施工依据工程施工依据国家相关标准和规定,如《城市道路建设规范》等。
二、施工方案2.1 开挖土方工程2.1.1 施工工艺根据设计要求,采用机械化开挖方式进行土方开挖,挖土深度为0.5米。
开挖完成后,将土方堆放整齐并进行测量、验收。
2.1.2 施工要点1)施工前进行地下管线勘察,确保不影响地下管线的安全。
2)开挖土方时,严格按照设计图纸要求进行挖掘,保证地基均匀受力。
3)开挖完成后,应及时清理场地,确保周边环境整洁。
4)土方开挖时,需要配合施工单位的工程车辆进行土方运输。
2.2 填方夯实工程2.2.1 施工工艺填方夯实采用填土机进行填土,夯实机进行夯实。
填土厚度不得超过30cm,夯实厚度不得超过20cm。
2.2.2 施工要点1)填土过程中,要定期进行夯实,确保填土均匀密实。
2)填土材料应符合规范要求,采用石灰土和沙土为主。
3)填土夯实完成后,应及时进行验收,确保夯实效果符合要求。
2.3 碎石铺设工程2.3.1 施工工艺铺设碎石时,应根据设计要求进行铺设,并采用碎石机对碎石进行铺设、夯实。
土方工程专项施工方案土方工程专项施工方案一、项目概况本项目位于XX市,占地面积XX平方米,总体规划为平整后的土方工程。
主要施工内容包括场地清理、土方开挖、土方回填等。
二、工程要求1. 施工期限:工程施工期限为30个工作日。
2. 可行性分析:根据现场勘测结果,本工程施工可行。
三、施工方案1. 勘测确定地质情况:分析土壤的质地,确定施工方案。
2. 场地清理:清除原有的建筑物、杂草、破旧设施等,将场地清理到裸露的土地。
3. 土方开挖:按照设计要求,进行土方开挖工作。
采用机械开挖,完成地基处理。
在开挖过程中,需要注意避免影响周边环境和地下管线。
4. 土方刨平:将开挖好的土方进行刨平,确保场地平整度达到要求。
同时,还需进行场地的轴线、级数、控制点等标志的布置。
5. 土方回填:根据工程要求,将开挖的土方回填到场地内,进行压实,确保土方工程的稳定性。
6. 压实工作:使用合适的压实机械进行土方压实,保证土方工程的稳定性和承载力。
7. 安全措施:施工过程中,需设置围栏和标识牌,做好施工安全工作。
严禁非施工人员进入施工区域,并随时做好现场巡视,确保施工安全。
四、材料与设备1. 设备:挖土机、推土机、压路机等土方工程所需设备。
2. 材料:砂土、黏土等土方工程所需材料。
五、质量控制1. 施工过程中,需按照设计要求和相关标准进行施工,保证土方工程的质量。
2. 需做好施工现场的监测,随时掌握施工过程中的变化。
3. 完成土方工程后,进行质量验收,并按照相关要求进行报告编制,确保工程质量合格。
六、进度计划1. 确定施工队伍和负责人,并制定详细的施工进度计划。
2. 按照进度计划,合理安排施工任务,确保施工按时完成。
七、安全管理1. 设置安全警示标志,划定施工区域,阻止非施工人员进入。
2. 做好对施工人员的安全培训,加强现场安全巡查,确保施工过程中的安全。
以上即为土方工程专项施工方案,希望能够对您的工作有所帮助。
01深基坑土方开挖施工方案一、工程概况深基坑土方开挖施工是指在建筑工地中,为建设地下结构(如地下室、地下停车场等)所进行的土方开挖工作。
本次施工工程的概况如下:开挖深度:10米基坑尺寸:20米×30米二、施工方案1.前期准备工作1.1施工人员按照规范进行培训,熟悉施工方案和安全注意事项。
1.2设备准备:挖掘机、推土机、装载机等必要的施工设备进行检查和维修,确保设备的正常运行。
1.3材料准备:准备足够的木方、钢筋网、水泥、砂石等材料。
1.4施工场地准备:清理施工场地,确保施工安全。
2.施工流程2.1建立围护结构:在基坑周边安装围护结构,如钢支撑桩、挡墙等,以防止坡面坍塌。
2.2开挖顶部土方:使用挖掘机等设备进行土方开挖,并利用推土机将土方运输到指定地点进行填埋或堆放。
2.3清理坑底:清理开挖后的坑底,确保坑底平整,无杂物。
2.4施工检查:进行开挖区域的施工检查,确保各项工作按照施工方案进行。
2.5支撑加固:根据开挖情况,进行必要的支撑加固工作,以加强基坑的稳定性。
2.6持续开挖:按照施工方案,持续进行土方开挖,直至达到设计深度为止。
2.7清理坡脚:施工完成后,清理坡脚杂物,确保施工区域的整洁。
3.安全措施3.1施工人员必须佩戴安全帽、防护鞋等安全防护装备,严禁跳进或趴在挖掘机操作台内。
3.2施工现场必须设置明显的安全警示标志,确保施工区域的安全。
3.3设备操作前必须经过检查,确保设备的正常工作状态。
3.4进行土方开挖前,要对周边结构进行加固,并进行土方开挖前的勘察,确保施工安全。
4.环境保护4.1施工现场必须设立固定的构筑物,以防止施工噪音和扬尘的扩散。
4.2施工过程中,积极采取措施控制施工噪音和扬尘的产生,减少对周边环境的影响。
4.3对施工过程中产生的废弃物进行分类,合理处理和回收利用。
三、施工预算根据上述工程概况和施工方案,计算施工所需的物料和设备费用,以及施工人员的工资、管理费用等费用,得出施工预算。
1.2土方工程
1.2.1土方开挖
1.2.1.1土方开挖概况方法及顺序
1.2.1.1.1本工程土方开挖基本情况如下:
水位标高在-3.8米~5.9米之间,除部分较深基础(承台)在水位之内,其余均水位之上。
1.2.1.1.2开挖方法:a水下部位:顶进节预制场地及顶进部位先进行井点降水,再开挖顶进节预制场地部位土方;其余水下部位(地道及承台、地下机房等)大开挖,在基础外做明沟集水,引到基坑的角部做集水坑,再由水泵排水到槽外;b水上部位,直接开挖。
1.2.1.1.3土方开挖顺序:
地道部分先开挖顶进节预制场地部分,顶进节完成施工后再开挖其余部分;
站台无柱雨棚基础承台土方,有站台南北两段开始向中间经行开挖,并随桩基础施工时间做适当调整;
站房土方由○1开始向○22方向开挖。
1.2.1.2施工准备
1.2.1.2.1按经批准后的施工现场平面布置图搭设现场的加工区、材料堆放区、办公室等设施,同时保证场内道路
畅通、场容整齐。
1.2.1.2.2根据施工组织设计中的机具配备表,分阶段配备各种施工机具进场。
1.2.1.2.3做好施工机械设备的准备和维修保养工作,保证提供性能优良、完好使用的设备。
1.2.1.2.4根据业主已经提供的水、电源以及施工总平面图做好现场临时设施和水、电及消防等系统安装。
1.2.1.2.5合理安排、精心组织劳动力和材料进场。
1.2.1.2.6检验、校正测量仪器,复核、建立测量控制点及轴线,经复核后固定保存。
1.2.1.3施工技术准备
1.2.1.3.1认真阅读审核设计图纸,做好图纸会审及技术交底。
1.2.1.3.2按设计图纸做好测量控制和基准点的设置,并定位放线。
1.2.1.3.3详细调查施工沿线地下障碍物的情况。
1.2.1.3.4基坑开挖施工测量
基坑开挖前,依据场区平面轴线控制桩和基础开挖平面图,测放出基槽开挖上口线,并用白石灰撒出。
施工时,用水准仪测量基坑四周标高,以确定开挖深度。
基坑开挖时,由于是分层施工,及时向基坑内导入高程(高程点布置在基坑边坡上)。
基坑开挖到分层设计底标高时,
及时测设分层底标高,以指导机械挖掘。
分层底实测标高不超过设计值20~30cm。
当基坑开挖到底分层时,测设5m×5m的方格网,方格网节点标高值不得超过设计值5cm。
同时在基坑四周的边坡上以10m的间距布置下返50cm到基坑底的高程桩,机械挖掘或人工清底不得低于设计标高。
1.2.1.4土方施工
1.2.1.4.1办理开工证件。
与当地交通管理大队取得联系,办理相关的运输土方手续。
1.2.1.4.2办理夜间施工许可证。
1.2.1.4.3组织人员在运输车辆出口和进口指挥车辆,在路口处,协助交通管理人员指挥交通。
1.2.1.4.4在主要的出土路线要进行人工清扫马路,大约10人。
1.2.1.4.5在工地门口设置洗车池,并有拍土人员。
1.2.1.4.6在车辆多需要排队时,有专人指挥交通。
车辆运土避开上下学高峰期,出不去的车辆暂时停在工地围挡内。
1.2.2土方回填
本工程土方工程主要包括肥槽回填、房心回填。
1.2.2.1灰土回填
地道外墙防水保护层施工完毕后,将所要回填肥槽的底部清理干净,确保肥槽底部无杂物和未被水浸泡。
1.2.2.1.1按体积比人工配置2:8灰土(即白灰2份,粘土8份),灰和土拌合均匀。
1.2.2.1.2回填土分层铺摊,第一层铺土厚度为150mm,第二层以后铺土厚为200~250mm。
1.2.2.1.3回填土每层夯打三遍,打夯应一夯压半夯,夯夯相接,行行相连。
1.2.2.1.4每层填土夯实后,按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
1.2.2.1.5施工要点
回填土进场时,要有专人监督、检查回填用土是否符合回填要求。
回填土时要把砌筑防水保护墙所用剩余的碎砖块清理出来。
回填时技术人员要随时抽查灰土的拌制及铺土厚度,夯实遍数,以确保回填土的质量。
实验室要做好抽样检测工作,发现问题及时提出,及时处理。
遇雨天应停止回填并及时用苫布或塑料布对施工部位进行覆盖,以防止回填土受雨水浸泡。
对于边坡狭窄处采用人工夯实(木夯),铺土厚度150mm,夯实遍数3-4遍。
