水渠涵洞施工方法一、施工前的准备。
咱要修水渠涵洞呀,那前期准备可不能马虎。
场地得先清理干净喽,就像打扫房间一样,把那些乱七八糟的石头、杂草啥的都弄走。
然后呢,材料得备齐,水泥、沙子、石子这些,就像做菜得把食材准备好一样。
而且呀,施工图纸可得看仔细喽,这就好比是导航图,要是看错了,那涵洞可就修歪啦。
二、基础施工。
基础可是涵洞的大脚板,得稳稳当当的。
先根据设计要求挖基坑,这时候可不能乱挖一气,深度、宽度都得按照标准来。
挖好之后呢,要把基底夯实,想象一下,就像把地踩得结结实实的,这样基础才牢固。
接着就可以浇筑混凝土基础啦,把搅拌好的混凝土倒进去,要均匀地铺开,就像摊煎饼一样,不过这个可不能摊糊喽。
三、涵身施工。
涵身就像是涵洞的身子骨。
如果是砖砌涵身呢,那砖得一块一块好好砌,灰缝要饱满,就像把小砖头们紧紧地黏在一起,可不能有大的缝隙,不然水会偷偷钻进去的。
要是钢筋混凝土涵身,那钢筋得先按照设计摆好,就像给涵身搭个骨架一样,然后再浇筑混凝土,混凝土要振捣密实,就像给这个骨架穿上厚厚的结实的衣服。
四、洞口施工。
洞口可是涵洞的大门脸。
要根据实际的水流情况和地形来修建。
有的洞口可能是八字形的,有的可能是直筒的。
不管啥样的,都得保证水流进出顺畅。
就像给涵洞设计一个漂亮又好用的嘴巴,能大口大口地吞水吐水。
五、防水层施工。
防水层就像给涵洞穿上一件雨衣。
在涵身和洞口的表面要做好防水层。
可以刷防水涂料,也像给涵洞涂一层保护膜,或者铺防水卷材,要铺得平平整整的,不能有褶皱,不然就像雨衣破了个洞,水就会渗进去啦。
六、收尾工作。
最后呀,施工完了可不能拍拍屁股就走。
要把施工现场清理干净,那些多余的材料、垃圾都得清走。
然后再检查检查涵洞有没有啥问题,就像做完一件艺术品要检查有没有瑕疵一样。
如果有小毛病,赶紧修补好,这样一个好用又漂亮的水渠涵洞就大功告成啦。
目录一、编制依据 (2)二、工程概况 (2)三、防水层施工方案 (2)1.桥涵防水层施工工艺 (2)2、防水层施工准备工作 (2)3.防水卷材施工技术要求 (4)4、防水涂料技术要求 (5)5水泥砂浆找平层施工 (5)6、保护层施工 (5)四、桥涵沉降缝施工方法 (6)1、设计要求 (6)2、沉降缝防水的构造形式 (6)3、中埋式止水带施工工艺流程 (7)4、止水带施工方法 (7)5、中埋式止水带施工步骤 (7)6、中埋式止水带常用的固定方法 (8)7、背贴式止水带固定方法 (8)五、质量保证措施 (9)六、安全措施 (10)七、附件 (10)桥涵防水层及沉降缝施工方案一、编制依据龙烟通桥-19龙烟施桥一至九册《铁路桥涵工程施工质量验收标准》TB 10417-2003《铁路混凝土桥面防水层技术条件》TB/2965-2011二、工程概况龙烟铁路二标项目经理部施工里程DK29+976~DK76+435,共有涵洞120座,框架桥6座。
洞身涵节间沉降缝处设止水带,止水带分背贴式和中埋式。
三、防水层施工方案1.桥涵防水层施工工艺箱身顶板防水层施工方法及工艺流程施工工艺流程:基层外表清理→砂浆找平→涂刷粘结剂→定位、弹线、试铺→铺贴卷材→收头处理、节点密封→清理、检查、修整→保护层施工。
2、防水层施工准备工作〔1〕防水工作施工前,应进行图纸会审、掌握施工中的细部构造及有关技术要求,并应编制防水施工方案和技术措施。
〔2〕技术主管应向作业班组进行技术交底。
内容包括:施工部位、施工顺序、施工工艺、构造层次,节点设防方法、增强部位及做法、工程质量标准、保证质量的技术措施,成品保护措施和安全注意事项。
〔3〕防水层所用的材料应有材料质量证明文件,并经指定的质量部门认证,确保其质量符合技术要求。
进场材料应按规定抽样复验,提出实验报告,严禁在工程中用不合格的产品。
〔4〕准备好胶粘剂、运输防水材料、涂刷胶结剂,嵌填密封材料、铺展卷材、清扫基层等施工操作中各种必须的工具、用具、机械以及安全设施、灭火器材;〔5〕检查找平层的质量是否符合图纸设计要求〔6〕涵顶面基层涂刷防水材料进行封边的部位应清洁、无蜂窝、麻面、浮渣、浮灰,油污等。
钢筋混凝土盖板涵技术交底一、工程概述钢筋混凝土盖板涵是一种常见的涵洞结构形式,具有承载能力强、稳定性好、施工方便等优点,在公路、铁路等工程中得到广泛应用。
本次技术交底将详细介绍钢筋混凝土盖板涵的施工工艺和技术要求,以确保施工质量和安全。
二、施工准备1、技术准备熟悉施工图纸和相关规范,编制施工方案和技术交底。
进行测量放线,确定涵洞的位置、轴线和高程。
2、材料准备钢筋:应符合设计要求,有出厂质量证明书和试验报告,进场后按规定进行抽样检验。
水泥:宜选用普通硅酸盐水泥,有出厂合格证和试验报告,进场后按批次进行检验。
砂、石:应符合设计要求,质地坚硬、级配良好,含泥量符合规范要求。
模板:采用钢模板或木模板,要求表面平整、光滑,尺寸准确。
3、机械设备准备混凝土搅拌机、振捣器、吊车、装载机等机械设备应性能良好,满足施工要求。
4、现场准备平整场地,修筑施工便道,确保施工车辆和设备通行顺畅。
做好排水设施,防止雨水浸泡基础。
三、基础施工1、基坑开挖根据测量放线的结果,采用机械或人工开挖基坑。
开挖过程中应注意控制基底高程和边坡坡度,避免超挖和扰动基底土。
当基坑挖至设计高程后,应及时进行基底检验,如发现地质情况与设计不符,应及时通知设计单位进行处理。
2、基础浇筑基底处理合格后,安装基础模板,模板应支撑牢固,拼缝严密。
浇筑基础混凝土,混凝土应分层浇筑,振捣密实,防止出现蜂窝、麻面等质量缺陷。
基础混凝土浇筑完成后,应及时进行养护,养护时间不少于 7 天。
四、涵身施工1、涵身钢筋绑扎钢筋在加工场集中加工,运至现场进行绑扎。
钢筋的规格、型号、数量和间距应符合设计要求。
钢筋的接头应采用焊接或机械连接,接头位置应符合规范要求。
2、涵身模板安装涵身模板采用钢模板或木模板,模板应表面平整、光滑,尺寸准确。
模板安装应牢固,拼缝严密,防止漏浆。
模板的支撑应牢固可靠,防止在混凝土浇筑过程中发生变形。
3、涵身混凝土浇筑混凝土浇筑前,应对模板、钢筋进行检查,清理模板内的杂物和积水。
涵洞防水技术交底施工单位:中铁二十二局集团有限公司合同号:监理单位:江西交通咨询公司编号:单位工程路基工程分项工程施工内容涵洞防水层施工交底依据:设计图纸;施工图纸;《公路桥涵设计通用规范》;《公路桥涵施工技术规范》;《两阶段施工图纸》涵洞防水层施工一、涵洞防水范围1、所有沉降缝、盖板缝都应做三油两毡处理。
2、基础顶以上涵洞两侧、涵洞顶均涂两层沥青。
3、沉降缝内、外、顶三侧均做防水,沉降缝内侧采用沥青麻絮填塞,外侧、顶侧做三油两毡处理,油毡宽50cm,缝两边各25cm,首先涂一层沥青,然后铺一层毛毡,再涂刷第二层沥青,依次类推。
4、八字墙外侧及八字墙与台身沉降缝之间。
二、沉降缝处理沉降缝处填塞沥青麻絮,麻絮必须浸渍沥青后填塞,填塞深度不低于5cm,且内外侧全部填塞,使基础、涵台全断面贯通,上下顺直不得交错。
三、盖板缝处理盖板安装完成后,台背与盖板间2cm缝应采用M30水泥砂浆均匀填充,然后做三油两毡处理。
四、防水层台身两侧及盖板顶采用满涂沥青两层,两层厚度不得小于0.3cm。
五、熬制沥青1、熬炼沥青时必须遵守安全操作规程。
熬炼地点应选择较平坦处,与易燃可燃液体贮罐间距不得小于50米,与易燃可燃材料露天货物堆垛间距不得小于40米,与四周其它建筑房屋最少要保持10米以上的间距,并将10米以内的可燃物打扫干净,避免因熬炼沥青起火而造成大的损失。
2、熬炼的锅灶要设在建筑物的下风方向,不允许设在高压线下面和简易工棚内。
熬炼锅灶要坚实稳固,不得有裂缝漏洞,靠近火门的锅沿应高出18-24厘米或砌一道隔火墙,避免灶内明火窜出引燃沥青。
3、沥青熬炼中应有专人值班,要勤搅拌。
在锅灶设计上可采用“死锅活灶”的方法,以便于随时撤出火源,以控制和调节温度。
熬炼的火炉中不得投入沥青或其他易燃油料,以免造成火焰猛窜引起火灾。
4、锅内沥青不要装得太满,加入的沥青应为锅容量的80%以下,以免沥青膨胀沸腾时溢出。
对含水分较多的沥青要一点一点地慢慢加,严防把冷沥青加得过多、过快、过急而引起沥青喷溅。

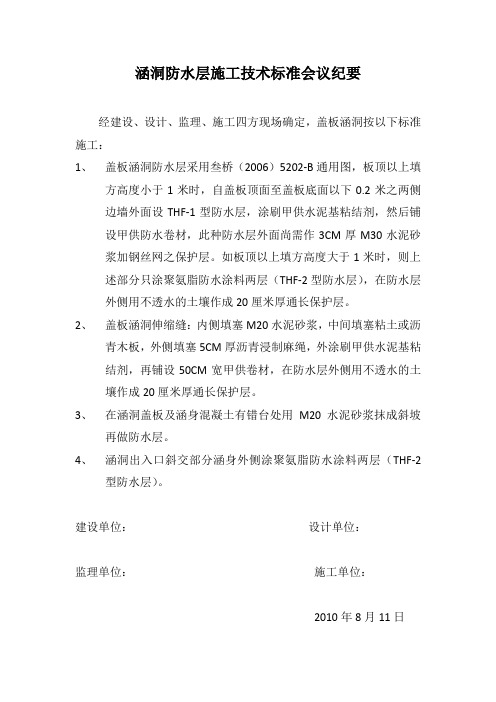

涵洞防水层施工技术标准会议纪要
经建设、设计、监理、施工四方现场确定,盖板涵洞按以下标准施工:
1、盖板涵洞防水层采用叁桥(2006)5202-B通用图,板顶以上填
方高度小于1米时,自盖板顶面至盖板底面以下0.2米之两侧边墙外面设THF-1型防水层,涂刷甲供水泥基粘结剂,然后铺设甲供防水卷材,此种防水层外面尚需作3CM厚M30水泥砂浆加钢丝网之保护层。
如板顶以上填方高度大于1米时,则上述部分只涂聚氨脂防水涂料两层(THF-2型防水层),在防水层外侧用不透水的土壤作成20厘米厚通长保护层。
2、盖板涵洞伸缩缝:内侧填塞M20水泥砂浆,中间填塞粘土或沥
青木板,外侧填塞5CM厚沥青浸制麻绳,外涂刷甲供水泥基粘结剂,再铺设50CM宽甲供卷材,在防水层外侧用不透水的土壤作成20厘米厚通长保护层。
3、在涵洞盖板及涵身混凝土有错台处用M20水泥砂浆抹成斜坡
再做防水层。
4、涵洞出入口斜交部分涵身外侧涂聚氨脂防水涂料两层(THF-2
型防水层)。
建设单位:设计单位:
监理单位:施工单位:
2010年8月11日。
涵洞防水层说到涵洞防水层,现阶段,建筑企业如何进行涵洞防水层施工?基本情况怎么样?以下是中国下面涵洞总体专业建筑术语相关内容,基本情况如下:小编通过建筑行业百科网站下面建筑知识专栏进行查询,梳理涵洞总体相关资料情况,基本内容如下:涵洞是指在公路工程建设中,为了使公路顺利通过水渠不妨碍交通,设于路基下修筑于路面以下的排水孔道,通过这种结构可以让水从公路的下面流过。
涵洞防水层基本情况:防水层的敷设目的:防止水分侵入混凝土内,使钢筋锈蚀,缩短结构寿命。
北方严寒地区的无筋混凝土结构需要设置防水层,防止侵入混凝土内的水分冻胀造成结构破坏。
设置部位:①各式钢筋混凝土涵洞(不包括圆管涵)的洞身及端墙在基础以上被土掩埋的部分,须涂以热沥青两道每道厚1~1.5mm,不另抹砂浆。
②混凝土及石砌涵洞的洞身、端墙和翼墙的被土掩埋部分,只需将圬工表面凿平,无凹入存水部分,可不设防水。
涵洞防水层的设置部位:(1)各式钢筋混凝土涵洞的洞身及端墙在基础以上被土掩埋的部分,均须涂以每道厚1~15 mm热沥青两道,不另抹砂浆。
(2)混凝土及石砌涵洞的洞身、端墙和翼墙被土掩埋的部分只需将圬工表面凿平,无凹入存水部分,可不设防水层,但北方严寒地区的混凝土结构仍须设防水层。
(3)钢筋混凝土圆管涵的防水层。
管节接头采用平头对接,接缝中用麻絮浸以热沥青塞满,管节上半部从外往内填塞,下半部从管内向管外填塞。
管外靠接缝处裹以热沥青浸透的防水纸8层,宽度15~20 cm。
包裹方法为:在现场用热沥青逐层黏合在管外壁上接缝处,外面再在全长管外裹以塑性黏土。
在交通量小的县、乡公路上,可用质量好的软塑状黏质土掺以碎麻,沿全管敷设20 cm厚,代替沥青防水层。
(4)钢筋混凝土盖板明涵的盖板部分表面可先涂抹热沥青两次,再在其上设2 cm厚的防水水泥砂浆或4~6 cm厚的防水混凝土。
第1篇一、施工准备1. 熟悉图纸,进行技术交底,明确施工工艺和质量要求。
2. 精确放样、测量挖基的位置、尺寸、高程及涵洞两侧原地面标高,定出基坑开挖范围。
3. 选定涵洞施工所需材料,如水泥、砂、碎石、片石和钢筋等,并进行原材料检验。
4. 对有资质信誉的涵管厂家进行协商定购圆管涵,为其提供图纸,保证施工质量。
5. 根据天气情况和地形条件,做好地表防排水措施。
二、施工工序1. 基坑开挖(1)采用人工开挖探沟,确认无管线后,采用挖掘机进行开挖。
(2)施工过程中防止超挖,保持边坡坡度正确,深度大于4m的圆管涵基坑,边坡用塑料薄膜覆盖进行防护。
(3)机械开挖至接近设计基底标高或边坡边界,预留300mm厚土层,用人工进行清理至设计标高。
(4)基坑挖好后,对坑底进行中线抄平、修整。
(5)基坑开挖到设计标高后立即进行地基承载力试验,并报请监理工程师检验。
2. 垫层施工(1)基坑清理干净后进行垫层施工,采用C15混凝土。
(2)施工后检查是否满足规范和设计要求。
3. 管节吊装(1)根据设计图纸,将预制钢筋混凝土圆管运至施工现场。
(2)采用吊车将管节吊装至基坑内,注意保持管节水平。
(3)管节安装完成后,进行接缝处理。
4. 端翼墙施工(1)根据设计图纸,进行端翼墙的施工。
(2)端翼墙施工完成后,进行涵背回填。
5. 出入口铺砌施工(1)根据设计图纸,进行出入口铺砌施工。
(2)出入口铺砌完成后,进行防水层施工。
三、质量标准及验收方法1. 圆管涵预制管节各部位偏差及检验方法应符合设计要求。
2. 涵身直顺,混凝土表面平整坚实,无蜂窝、麻面。
3. 圆管拼缝缝端面应竖直、平整。
4. 沉降缝直顺、整洁无渗漏,上下不得交错搭压影响沉降。
5. 填缝材料应具有弹韧性、不透水性和耐久性,并应连续填塞密实。
6. 进、出口流水顺畅,整洁美观。
7. 防水层类型应符合设计要求,应具备防水、耐久、粘结牢固和必要的弹韧性。
通过以上施工方案及工艺流程,确保圆管涵施工工程的质量和进度,为道路、桥梁等工程提供有力保障。
xxxxxxx工程xxxxxx标段技术交底施工单位:xxxxxx项目编号: 工程名称涵洞交底部位涵洞防水层、沉降缝里程交底日期涵洞防水层一、适用范围:本交底适用于铁路涵洞防水层的设置,其中包括:涵洞被土掩埋部分表面的防水;框架涵、盖板涵洞的沉降缝。
二、材料:1、防水卷材:高聚物改性沥青防水卷材2、聚氨酯防水涂料:混凝土保护层的防水封边及框架涵侧墙防水;3、水泥:普通硅酸盐水泥,标号不低于42.5R号4、细骨料:中砂,粒径小于1mm;5、粗骨料:最大粒径10mm的碎石6、铁丝网:采用普通低冷碳冷拉铁丝直线编制的钢丝网。
铁丝直径为1mm,铁丝网孔径20mm,幅宽1600mm。
三、防水层、保护层、沉降缝的施工、质量及其它防水层的施工及质量要求应按《铁路桥涵施工技术指南》、《客货共线铁路桥涵施工技术指南》进行施工及检查,应注意:(一)高聚物防水卷材在防水层与混凝土面间必须紧密粘结,为此必须做到:1、为保证质量,混凝土面和防水材料,铺装面基层必须平整、干净、干燥、无凸凹不平、蜂窝麻面。
2、对蜂窝、麻面作填补前,应清除蜂窝、麻面中的松散层、浮渣、浮灰、油污等,并使之湿润。
再用M20水泥砂浆填补平整,并保证与基面的粘结强度≥2.5MPa。
对蜂窝、麻面的填补,均应在水泥砂浆、水泥净浆中添加适量类似107胶的水溶性胶粘剂以增强水泥砂浆、水泥净浆与基层面的连接。
3、涂刷防水涂料时基层应干燥。
基层干燥的鉴别方法,一般可凭经验、肉眼观察,也可用1m见方的塑料布覆盖其上,利用阳光照射1~3小时后(也可用吹风机加热的方法),观察是否出现水汽,若无出现水汽可视为干燥。
4、备好防水卷材、防水涂料、圆形防水涂料拌合桶、220V电源、手枪式搅拌器、量具、刮板等。
5、防水涂料必须按产品使用说明进行配比,每次搅拌以30Kg为宜。
6、防水涂料应搅拌均匀,搅拌时间约3~5分钟,并搅拌至甲、乙两组分的混合液体发出黑亮。
7、当环境温度低于-5℃时,在搅拌防水涂料的同时,可加入防水涂料重量的3~8%的二甲苯或邻苯二甲酸二丁酯等,也可用间接蒸汽对防水涂料的甲、乙两组份分别预热,但预热时甲、乙两组份均不得受水,严禁明火加热。
