混凝土基层上,做水泥砂浆防水层(五层做法)的具体施工操作方法
- 格式:doc
- 大小:21.50 KB
- 文档页数:1

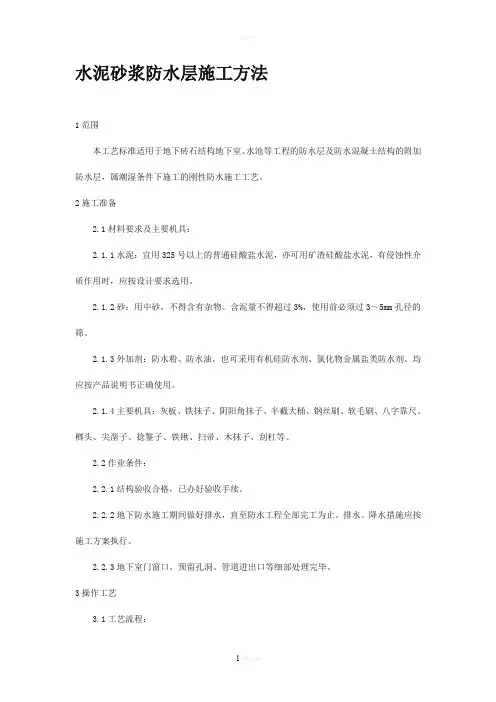

水泥砂浆防水层施工方法1范围本工艺标准适用于地下砖石结构地下室、水池等工程的防水层及防水混凝土结构的附加防水层,属潮湿条件下施工的刚性防水施工工艺。
2施工准备2.1材料要求及主要机具:2.1.1水泥:宜用325号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。
2.1.2砂:用中砂,不得含有杂物。
含泥量不得超过3%,使用前必须过3~5mm孔径的筛。
2.1.3外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。
均应按产品说明书正确使用。
2.1.4主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。
2.2作业条件:2.2.1结构验收合格,已办好验收手续。
2.2.2地下防水施工期间做好排水,直至防水工程全部完工为止。
排水、降水措施应按施工方案执行。
2.2.3地下室门窗口、预留孔洞、管道进出口等细部处理完毕。
3操作工艺3.1工艺流程:墙、地面基层处理→刷水泥素浆→抹底层砂浆→刷水泥素浆→抹面层砂浆→刷水泥砂浆→养护3.2基层处理:3.2.1混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1∶3水泥砂浆抹平或用1∶2干硬性水泥砂浆捻实。
表面油污应用10%火碱水溶液刷洗干净,混凝土表面应凿毛。
3.2.2砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm.穿墙预埋管露出基层,在其周围剔成20~30mm宽,50~60mm深的槽,用1∶2干硬性水泥砂浆捻实。
管道穿墙应按设计要求做好防水处理,并办理隐检手续。
3.3混凝土墙抹水泥砂浆防水层3.3.1刷水泥素浆:配合比为水泥∶水∶防水油=1∶0.8∶0.025(重量比),先将水泥与水拌合,然后再加入防水油搅拌均匀,再用软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。
3.3.2底层砂浆,用1∶2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.6 5,稠度为7~8cm.先将防水粉和水泥、砂子拌匀后,再加水拌合。
混凝土工程及防水层施工方法一、混凝土工程的施工方法1.混凝土的配制:根据混凝土工程的要求,选择合适的水泥、骨料和添加剂进行配制。
同时,控制好配合比,保证混凝土的强度和工作性能。
2.混凝土的施工:首先,需要进行模板的搭设,确保模板的准确、牢固。
然后,在模板内铺设架设钢筋,在钢筋上安装骨架支撑。
接着,将混凝土均匀倒入模板内,使用振动器进行振捣,使混凝土紧实。
最后,进行养护,保证混凝土的早期强度。
3.混凝土的养护:在混凝土初凝后,需要进行养护,使混凝土能够充分水化反应,达到设计强度。
养护主要包括喷水养护、湿布覆盖、喷水保温等方法。
1.防水层的材料选择:根据工程的要求,选择适用的防水材料。
常见的防水材料有防水涂料、防水卷材、防水砂浆等。
根据具体用途和预算,选择符合要求的防水材料。
2.防水层的施工:首先,需要清理基层,确保基层干净无尘。
然后,进行底涂,将防水材料均匀涂刷在基层上,确保涂层厚度均匀。
接着,进行增强层施工,使用防水材料或防水网加固,提高防水层的抗拉强度和耐久性。
最后,进行面涂施工,将防水材料均匀涂刷在增强层上,形成连续的防水层。
3.防水层的养护:防水层施工完成后,需要进行相应的养护。
养护主要包括保湿、保温等措施,以确保防水层的性能稳定。
总结:混凝土工程的施工方法包括混凝土的配制、施工和养护,需要严格控制材料的配比和施工的质量,以确保混凝土结构的稳定性。
而防水层的施工方法主要包括材料的选择、施工和养护,需要选择适用的防水材料,保证防水层的连续和耐久性。
通过正确的施工方法和养护措施,可以确保混凝土工程和防水层的质量,达到设计要求。
简述水泥砂浆防水层多层做法的施工要点
一、水泥砂浆防水层的多层做法
水泥砂浆防水层常采用多层施工,分为底层、中层和面层。
底层为加强层,中层为防水层,面层为饰面层。
每层施工前,要确保前一层的质量达标。
二、底层施工要点
1、基层准备:底层施工前,要对基层进行处理,确保基层平整、无松散物,表面清洁、无油污。
2、加强层施工:采用水泥砂浆加钢筋网片做加强层,网片要铺满整个基层,整体性好。
加强层厚度在10mm 左右。
三、中层施工要点
1、砂浆配制:中层砂浆应按照规定比例配制,掺有防水剂,以提高防水效果。
2、施工方法:中层施工要求整体性好,涂刷均匀,厚度控制在1-2mm 左右。
要注意施工速度,避免砂浆过早干燥。
四、面层施工要点
1、材料选择:面层材料应选用防水饰面材料,如防水涂料等。
2、涂刷方法:面层施工应均匀涂刷,厚度控制在1-2mm 左右,每次涂刷要保证前一层涂刷完全干透。
五、安全措施
在施工过程中,要注意安全防范,穿戴好防护用品,避免工人直接接触施工材料,避免施工现场有火源等危险物品。
以上就是水泥砂浆防水层多层做法的施工要点,希望对大家有所帮助。
水泥砂浆抹面防水施工技术概述水泥砂浆抹面防水是一种常见的防水施工技术,广泛应用于建筑工程中。
它通过在墙体表面或地面上涂抹一层水泥砂浆,形成一道防水层,起到防止水分渗透的作用。
本文将介绍水泥砂浆抹面防水施工技术的步骤和注意事项。
施工步骤1. 基面处理水泥砂浆抹面防水的基础是基面处理。
在施工前,必须对基面进行清洁和处理,以确保基面的平整度和粗糙度,以便水泥砂浆能够牢固附着。
处理基面的步骤如下:•清除基面上的灰尘、油污和其他杂物。
•使用抹灰工具或铲子清理基面上的凸起部分。
•如有必要,修补并填充基面上的裂缝和凹坑。
•再次清洁基面,以确保基面干净、平整。
2. 底层处理底层处理是为了增加水泥砂浆的附着力和防水性能。
底层处理的步骤如下:•在清洁干燥的基面上刷涂专用的底涂剂,均匀涂抹。
•等待底涂剂干燥时间,通常为2-4小时,具体根据产品说明。
•如有必要,再次刷涂底涂剂,以提高防水效果。
3. 抹面施工抹面施工是水泥砂浆抹面防水的关键步骤。
抹面施工的步骤如下:•准备好适量的水泥砂浆材料,并按照产品说明进行配比。
•将水泥砂浆均匀涂抹在基面上,厚度一般为3-5毫米。
•使用抹光工具将水泥砂浆抹平,使其表面光滑均匀。
•如有必要,进行多道次的抹面施工,以增加防水效果。
•等待抹面干燥时间,通常为24小时以上,具体根据产品说明。
4. 后续处理在抹面施工完成后,还需要进行一些后续处理工作,以确保施工效果的稳定和持久性。
后续处理的步骤如下:•对抹面部分进行修整和矫正,确保表面平整。
•如果需要,对抹面部分进行抛光或涂刷专用的防水涂料。
•对施工现场进行清理和整理,确保环境整洁。
注意事项•在施工过程中,需确保工作环境通风良好,并配备个人防护装备,如口罩和手套。
•水泥砂浆抹面施工前,必须深入了解产品的使用说明和相关施工规范。
•在施工过程中,需严格按照产品的配比要求进行材料的调配,以确保施工效果的稳定和持久性。
•水泥砂浆抹面施工后,需等待足够的干燥时间,以免对施工效果产生影响。
水泥砂浆防水层施工工艺流程及技术质量要求一、施工工艺流程1.基层处理:将基层清理干净,确保无尘、无油污、无浮砂等杂物。
修补基层上的裂缝以及凹凸不平的部位。
2.预埋件安装:根据设计要求,将预埋件固定在基层上。
预埋件的安装要牢固,不得有位移和松动。
3.周边处理:对基层与墙壁、地面、管道等交界处进行密封处理,以确保无渗漏的情况发生。
4.拌合砂浆:按照一定的比例将水泥和砂子投入搅拌机中,加入适量的清水搅拌均匀。
注意搅拌时间不宜过长,以免砂浆变干。
5.涂覆防水层:将拌合好的砂浆用刮板均匀涂覆在基层上,厚度一般为2-3毫米。
涂覆要均匀、密实,确保无空鼓、起砂等情况。
6.表面处理:在防水层还未干透时,使用刮板或刷子对其进行表面处理,以增强其附着力和平整度。
7.养护:施工完成后,对防水层进行养护。
防水层应保持湿润,避免二次干燥。
养护时间一般为7-14天。
1.施工工艺要求:施工工艺要合理,流程严密,确保每一道工序的质量。
施工现场应保持整洁,防止灰尘等杂物进入防水层。
2.砂浆配比:砂浆的配比应符合设计要求,水泥和砂子的比例要适宜。
过多的水分会导致砂浆流动性增加,降低抗渗性能;过少的水分则会导致砂浆难以施工。
3.防水层厚度:防水层的厚度一般为2-3毫米,厚度应均匀一致,不得有局部厚度过薄或过厚的情况。
4.防水层平整度:防水层表面要平整光滑,无明显的起伏和凹凸。
可以使用刮板或刷子进行表面处理,以提高平整度。
5.粘结强度:防水层与基层的粘结强度要达到设计要求。
应进行适当的粘结试验,确保防水层能够牢固地附着在基层上。
6.抗渗性能:防水层应具有一定的抗水压能力,能够抵抗外界渗水的压力,确保建筑结构的干燥和安全。
7.养护质量:防水层施工完成后,应及时进行养护。
养护时间一般为7-14天,养护期间要保持防水层湿润,防止二次干燥。
总结:水泥砂浆防水层施工工艺流程及技术质量要求是确保防水层施工质量的重要保证。
只有按照规范的施工工艺流程进行施工,严格控制技术质量要求,才能够保证防水层的施工质量,达到预期的防水效果。

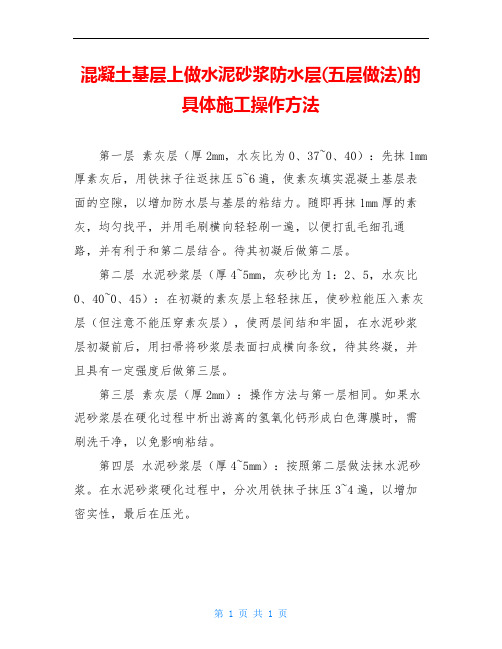

混凝土基层上做水泥砂浆防水层(五层做法)的
具体施工操作方法
第一层素灰层(厚2mm,水灰比为0、37~0、40):先抹1mm 厚素灰后,用铁抹子往返抹压5~6遍,使素灰填实混凝土基层表面的空隙,以增加防水层与基层的粘结力。
随即再抹1mm厚的素灰,均匀找平,并用毛刷横向轻轻刷一遍,以便打乱毛细孔通路,并有利于和第二层结合。
待其初凝后做第二层。
第二层水泥砂浆层(厚4~5mm,灰砂比为1:2、5,水灰比0、40~0、45):在初凝的素灰层上轻轻抹压,使砂粒能压入素灰层(但注意不能压穿素灰层),使两层间结和牢固,在水泥砂浆层初凝前后,用扫帚将砂浆层表面扫成横向条纹,待其终凝,并且具有一定强度后做第三层。
第三层素灰层(厚2mm):操作方法与第一层相同。
如果水泥砂浆层在硬化过程中析出游离的氢氧化钙形成白色薄膜时,需刷洗干净,以免影响粘结。
第四层水泥砂浆层(厚4~5mm):按照第二层做法抹水泥砂浆。
在水泥砂浆硬化过程中,分次用铁抹子抹压3~4遍,以增加密实性,最后在压光。
第五层水泥浆层(厚1mm,水灰比为0、55~0、6):水泥浆层的做法,则需在第四层水泥砂浆抹压两边后,用毛刷均匀涂刷水泥浆一道,随第四层一并压光。
刚性五层做法防水
一、五层防水做法称为刚性防水做法,没有使用外加剂。
五层做法工序是第一遍基底刷纯水泥浆、第二遍抹1:2水泥砂浆、第三遍再刷纯水泥浆、第四遍再抹1:2水泥砂浆、第五遍最后一道刷纯水泥浆。
二、操作工艺
第一层:水泥浆层厚度为2mm,用铁抹子往返用力抹,填实基层表面的孔隙,随即在其表面再抹一道后1mm的水泥浆找平层。
第二层:水泥砂浆层厚度为4—5mm。
在水泥浆层初凝时抹水泥砂浆层,抹压力度以使砂浆层薄薄压入水泥浆为宜。
抹完后,在砂浆初凝时用横扫按顺序向一个方向扫出横向条纹。
第三层:水泥浆层厚2mm。
在第二层水泥砂浆层凝固并具有一定强度(一般为12个小时)。
第四层:水泥砂浆层厚度为4-5mm。
具体做法参考第二层。
抹压后不扫横纹,而是在砂浆凝结前,分次抹压3-4次,最后在压光。
第五层:水泥浆层厚度为1mm。
在第四层水泥砂浆抹压两遍后,用毛刷均匀的将水泥浆涂刷在第四层表面,随第四层抹实压光。
三、质量标准
1、保证项目
(1)原材料、外加剂配合比及其分层做法符合设计要求和施工规范规定。
(2)水泥砂浆防水层与基层必须结合牢固,无空鼓。
2、基本项目
(1)外观表面平(2)留槎位置正确,按层次顺序操作,层层搭接紧密。
修补空鼓、裂缝时,将空鼓处的防水层剔成斜坡形。
平整、密实、无裂纹、起砂、麻面等缺陷,阴阳角成圆弧形或钝角,尺寸符合要求。
3、检定标准
按照质量标准规定,用观察和尺量方法检查。

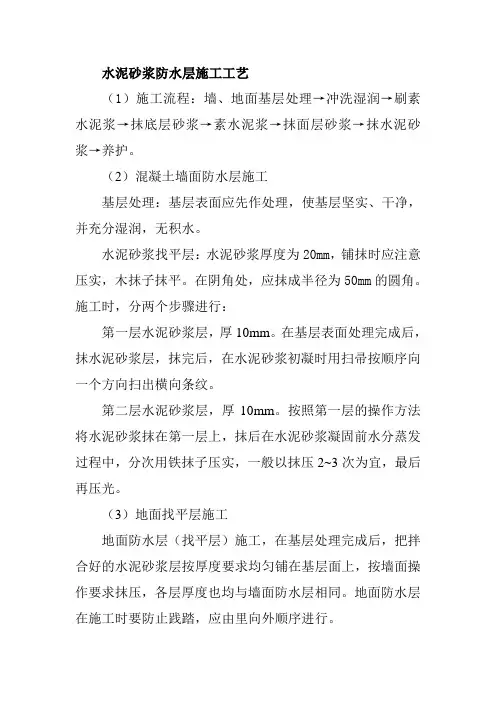

水泥砂浆防水层施工工艺水泥砂浆防水层是保护建筑结构免受水侵蚀的关键性构件之一。
水泥砂浆防水层施工工艺的好坏将直接影响到建筑的使用寿命。
本文将介绍水泥砂浆防水层施工的具体工艺。
工艺准备施工前准备在施工前,需要做好以下准备工作:•确认结构设计要求和设计计算书中的技术规范。
•按照设计方案确认防水层的材料和数量,以保证质量和进度。
•了解防水层的性质和施工要求,为施工过程中的环境要求和技术规范进行准备工作。
•确定施工部位和施工方案。
设备准备在施工前,需要准备下列设备:•水平仪、板尺、刷子、滚筒等。
•搅拌机、水泥池等混合设备。
•防水砂浆、防水涂料等材料。
施工工艺1. 基层处理在施工前,首先需要对建筑基层进行处理。
•单层构造。
将旧墙面处理干净平整。
•双层墙面。
将基底墙面抹上一遍水泥砂浆,然后用网格抹上一遍防水砂浆。
•混凝土面层。
混凝土表面不平整时,需要进行打磨,修补。
2. 填缝处理在基层处理完之后,需要对基层缝隙进行处理。
•首先,将墙面裂缝进行处理,对较大的墙面裂缝进行填补填平。
•在墙与地的接缝部位,使用环氧树脂或硅酮密封剂,将缝隙填补平整。
3. 清洗基层面清洗基层面是为了去除表面的砂土等杂物,去除基层表面的油污和灰尘。
•使用刷子或高压水枪在干燥的工作面上清洗干净,清除灰尘和砂土。
•再用吸尘器吸走剩余的灰尘和混凝土。
4. 确定施工区域确定施工区域是关键的一步。
在施工过程中需要注意避免污染环境。
•在施工区域四周围上防护栏杆,防止防水材料污染地面和墙体。
•对现场进行划分,指派专人负责监管施工区域,防止人员和物品闯入施工区域。
5. 施工防水层防水层是指将沥青防水材料涂刷在基层表面,以保护建筑结构免受水侵蚀。
施工防水层需要注意以下几个问题:•防水材料应该在材料生产商的保质期内使用。
•防水层的涂刷厚度一般为1.5-2mm左右。
•防水层根据基层性质决定涂刷层数,一般为两遍涂刷,避免漏涂和出现孔洞。
6. 防水砂浆施工防水砂浆用于大面积的防水工程,使用工具包括搅拌机、水泥池、滚筒等。
水泥砂浆防水层的五层作法水泥砂浆刚性防水层,是采用掺防水剂或防水粉的素水泥浆和水泥砂浆相间交替抹压密实而构成的整体防水层。
工程实践证明,此法防水效果较好,且易于掌握。
某工程地下室为钢筋混凝土筏板基础,&!’混凝土剪力墙,部分()#’红机砖、(#’水泥砂浆砌体。
一、准备工作!*材料水泥:采用强度等级$!*+矿渣水泥或普通水泥。
砂:采用中砂,细度模数为!*,。
由于水泥砂浆层厚度为%-+..,砂子粒径以#-$..为宜,使用前应将大于$..的颗粒及杂物筛除,砂的含泥量不大于$/。
水:自来水或洁净的地下水均可,但不得含有影响水泥正常凝结与硬化的糖类、油类等杂质。
"*基层处理0#1混凝土基层根据混凝土基层不同情况分别进行处理:表面蜂窝麻面、石子粘结较牢固的,只需用水冲净,刮素水泥浆一遍,水泥砂浆找平压实0图#1;表面蜂窝、孔洞的,应先将松散、不牢固石子剔除,用清水冲洗干净,用素水泥浆和水泥砂浆交替抹到与基层面相平0图!1;胀模处应剔凿至与基层表面齐平为止。
0!1砖砌体基层将砖砌体基层上粘结的残余砂浆等清除干净。
基层处理后必须充分浇水湿润,并保持清洁,这是保证防水层和基层结合牢固、不空鼓和不透水的关键。
#*灰浆配制素水泥浆:水泥与水拌合而成,水灰比为’*++-’*,。
水泥砂浆:配合比#2!*+,水灰比为’*,-’*3。
灰浆以机械搅拌为宜,严格按照配合比加料,拌合要均匀,常温下,从拌制到使用的时间一般不超过%+.45。
二、操作工艺!*混凝土基层操作方法第一层,抹素水泥浆!..厚。
在基层浇水湿润后,分两次抹成:先抹#..厚,用铁抹子用力抹压,刮抹均匀,使素灰浆填实基层的孔隙,与基层牢固结合;随即再抹#..厚素浆,在素灰浆初凝前用毛刷按顺序均匀刷一遍,以填平毛细孔道。
第二层,抹%-+..厚水泥砂浆层。
在素灰层初凝前即抹水泥砂浆层,要轻轻抹压,使水泥砂浆中的砂粒压入素灰层,又使两层能牢固地粘结成一体,在水泥砂浆初凝之前用扫帚扫出横向条纹,水泥砂浆主要是保护素灰层。
防水层施工工序材料准备:在进行防水层施工之前,首先需要准备好相应的材料和工具。
常用的防水材料包括水泥、砂浆、防水涂料、防水卷材等。
此外,还需要配备铲子、刷子、刮刀、搅拌机等工具。
工序一:准备工作1. 清理基层:清除基层表面的灰尘、杂物和浮浆等,保证基层干净平整。
2. 处理裂缝:如基层有裂缝,应进行修补处理,使用砂浆填充裂缝并抹平。
3. 处理凹凸处:平整基层的凹凸处,可使用水泥砂浆进行修补,使其与周围表面平齐。
工序二:底涂材料施工1. 搅拌底涂材料:根据产品说明,将底涂材料与清水按照一定比例进行充分搅拌,确保材料的均匀性。
2. 底涂施工:使用刷子或滚筒涂刷底涂材料,均匀地涂抹在基层表面上。
注意涂刷时的方向要一致,避免漏涂或涂刷厚薄不均。
工序三:防水层施工1. 防水涂料处理:将防水涂料根据产品说明进行搅拌和调配,并按照施工要求添加硬化剂等辅助材料。
2. 布置防水卷材:若使用防水卷材,将其铺设在防水涂料之上,将卷材边缘折叠对接,注意保持卷材的整洁。
3. 涂刷防水涂料:使用刷子或滚筒将防水涂料均匀地涂刷在基层表面或防水卷材上,涂刷厚度需要满足设计要求。
工序四:防水层处理1. 防水层处理:在防水涂料未干燥之前,进行压实处理。
使用钢托板等工具轻轻压实,确保防水层与基层紧密结合。
2. 修补处理:防水层施工完成后,检查防水层是否存在漏涂、起泡、脱层等问题,如有问题要及时进行修补处理。
工序五:防水层验收1. 防水层干燥:根据防水涂料的干燥时间要求等待一段时间,确保防水层充分干燥。
2. 防水层检测:进行防水层的检测工作,包括静态水压试验、渗水试验等,确保防水效果符合设计要求。
3. 防水层验收:经过检测合格后,进行防水层的验收工作,并出具相应的防水层验收报告。
总结:防水层施工是建筑工程中非常重要的一环,它能有效防止水分渗透和漏水问题的发生。
在施工过程中,需要注意选用合适的防水材料、正确使用施工工具和严格按照施工工序进行操作,以确保防水层的质量和可靠性。

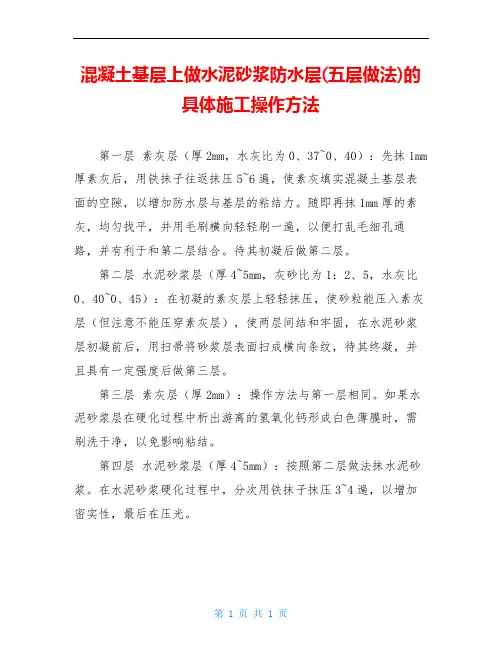

混凝土基层上,做水泥砂浆防水层
(五层做法)的具体施工操作方法
水泥砂浆防水层的具体施工操作方法如下:
第一层素灰层(厚2mm,水灰比为0.37~0.40):先抹1mm厚素灰后,用铁抹子往返抹压5~6遍,使素灰填实混凝土基层表面的空隙,以增加防水层与基层的粘结力。
随即再抹1mm厚的素灰,均匀找平,并用毛刷横向轻轻刷一遍,以便打乱毛细孔通路,并有利于和第二层结合。
待其初凝后做第二层。
第二层水泥砂浆层(厚4~5mm,灰砂比为1:2.5,水灰比0.40~0.45):在初凝的素灰层上轻轻抹压,使砂粒能压入素灰层(但注意不能压穿素灰层),使两层间结和牢固,在水泥砂浆层初凝前后,用扫帚将砂浆层表面扫成横向条纹,待其终凝,并且具有一定强度后做第三层。
第三层素灰层(厚2mm):操作方法与第一层相同。
如果水泥砂浆层在硬化过程中析出游离的氢氧化钙形成白色薄膜时,需刷洗干净,以免影响粘结。
第四层水泥砂浆层(厚4~5mm):按照第二层做法抹水泥砂浆。
在水泥砂浆硬化过程中,分次用铁抹子抹压3~4遍,以增加密实性,最后在压光。
第五层水泥浆层(厚1mm,水灰比为0.55~0.6):水泥浆层的做法,则需在第四层水泥砂浆抹压两边后,用毛刷均匀涂刷水泥浆一道,随第四层一并压光。
