拆除工程
- 格式:docx
- 大小:14.24 KB
- 文档页数:7
第1篇一、工程概况本工程位于XX市XX区,拆除对象为某老旧住宅小区内的老旧房屋,共计拆除房屋10栋,建筑面积约5000平方米。
拆除工程包括房屋主体结构、附属设施及室内装修的拆除。
为确保拆除工程顺利进行,特制定本施工方案。
二、施工组织机构1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XXX3. 施工班组长:XXX4. 施工人员:共20人,分为拆除班、清运班、安全班等。
三、施工进度安排1. 施工准备阶段:5天2. 拆除工程阶段:20天3. 清理现场阶段:5天4. 工程验收阶段:5天总计:35天四、施工工艺及方法1. 拆除工艺(1)人工拆除:采用人工配合机械的方式进行拆除,拆除过程中应遵循“先上后下、先外后内”的原则。
(2)机械拆除:采用挖掘机、破碎锤等机械设备进行拆除,确保拆除效率。
2. 拆除方法(1)拆除主体结构:首先切断水电管道,然后采用人工拆除和机械拆除相结合的方式,拆除墙体、梁、板等主体结构。
(2)拆除附属设施:拆除门窗、楼梯、电梯等附属设施,并做好防护措施。
(3)拆除室内装修:拆除室内墙面、地面、吊顶等装修材料,清理垃圾。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品,严格遵守操作规程。
2. 施工现场安全:设立警示标志,禁止无关人员进入施工现场;施工区域周边设置警戒线,确保施工安全。
3. 机械设备安全:机械设备操作人员必须持证上岗,严格遵守操作规程;定期对机械设备进行检修,确保设备安全。
4. 消防安全:施工现场配备消防器材,施工过程中加强消防安全管理,防止火灾事故发生。
六、环境保护措施1. 施工过程中产生的粉尘、噪音等污染,采取洒水降尘、设置隔音屏障等措施,减少对周边环境的影响。
2. 施工垃圾及时清理,做到日产日清,避免污染环境。
3. 拆除过程中,合理规划施工区域,减少对周边居民生活的影响。
七、质量保证措施1. 严格执行国家相关施工规范和质量标准,确保工程质量。
拆除工程工作内容拆除工程是指对建筑物、结构物进行拆除或改建的工程,它是建筑工程中一个重要的环节。
拆除工程包括对建筑物、结构物进行拆除、清理、处理和回收的一系列工作,旨在为后续的新建或改建工程提供空间和条件。
拆除工程需谨慎、精细施工,以确保安全、高效地完成任务。
拆除前准备工作在进行拆除工程之前,需要进行详细的准备工作,包括但不限于: - 制定拆除方案:根据建筑结构、材料等情况制定拆除方案,确保施工安全和高效。
- 安全防护措施:设置围挡、警示标识,确保周围人员和建筑物安全。
- 准备拆除工具和设备:选择合适的工具和设备,如拆除锤、切割机等。
- 清理现场:清理现场内的杂物、材料,确保施工顺利进行。
拆除工程施工流程拆除工程施工一般遵循以下步骤: 1. 根据拆除方案,先从较小的部件或较弱的结构开始拆除,逐步向主体结构深入。
2. 使用合适的工具和设备进行拆除,确保操作技术熟练,避免造成二次伤害。
3. 对拆除后的材料进行清理和整理,分类处理可回收和不可回收的材料。
4. 检查拆除后的结构,确保拆除工程达到要求,并迅速进行修复或处理。
5. 确保施工现场环境整洁、安全,及时清理工具和设备,保持施工秩序。
拆除工程后处理拆除工程完成后,需要进行相应的后处理工作: - 清理工地:清理施工现场及周围环境的材料、垃圾,并进行分类处理。
- 处理拆除废弃物:将废弃物分类存放,经过处理后进行回收利用或安全处置。
- 完善报告:记录拆除工程的过程和结果,以便后续工作参考。
- 检查并修缮:对拆除后的结构进行检查,如发现问题需及时修缮。
综上所述,拆除工程工作内容包括拆除前准备、施工流程和后处理等环节。
在进行拆除工程时,需严格遵循相应的操作规范,确保工程安全、高效地进行。
通过合理的工作安排和细致的操作,完成拆除工程工作,为后续工程的顺利进行奠定基础。
以上为拆除工程工作内容的简要介绍,希望对读者有所帮助。
拆除工程施工方法有哪些内容拆除工程是指对建筑物、构筑物或设备进行拆除的工程活动。
在进行拆除工程时,需要根据具体情况选择合适的施工方法,以确保施工的安全和高效。
下面将介绍一些常见的拆除工程施工方法。
1. 手工拆除手工拆除是最基本的拆除工程施工方法之一。
通过人工使用手工工具进行拆除,如锤子、凿子、铲子等,适用于小规模、局部的拆除工程。
这种方法需要操作人员具备一定的技术和经验,确保拆除过程中不会对周围环境和结构造成损坏。
2. 机械拆除机械拆除是利用各种机械设备进行拆除工作,包括挖掘机、推土机、破碎机等。
这种方法适用于大规模和高度的拆除工程,能够提高工作效率,减少人力成本。
操作人员需要具备相关机械操作证书,并严格按照规定操作,确保施工安全。
3. 爆破拆除爆破拆除是通过爆炸作用将建筑物或构筑物拆除的方法。
这种方法适用于混凝土结构或钢结构的拆除,能够快速、有效地完成拆除工作。
爆破拆除需要专业的爆破公司进行施工,严格按照爆破设计方案进行操作,确保拆除过程安全可控。
4. 钢割拆除钢割拆除是利用热能进行拆除的方法,通过钢割切割机将钢结构或金属构件进行切割。
这种方法适用于需要对金属结构进行拆除的工程,操作人员需要具备相关的焊接技术和安全意识,确保拆除过程中不会对周围环境造成影响。
5. 水压切割水压切割是利用高压水柱将混凝土结构或金属构件进行切割的方法。
这种方法适用于需要对混凝土结构进行拆除的工程,操作简单、安全,可以在水中进行作业,不会产生粉尘和噪音污染。
综上所述,拆除工程施工方法多种多样,施工单位在选择合适的拆除方法时应结合具体情况进行评估,确保施工安全和效率。
在施工过程中,操作人员应严格按照操作规程进行操作,做好相关安全防护措施,保障施工顺利进行。

拆除工程施工及验收标准拆除工程是指将已建成的建筑物、构筑物或设施进行拆除的施工活动。
拆除工程的施工及验收是确保工程质量和安全的重要环节,下面将详细介绍拆除工程施工及验收的标准。
一、拆除工程施工标准1. 施工前准备在进行拆除工程之前,施工单位应制定施工方案,并经有关部门审批。
方案中应包括施工范围、施工方法、安全预防措施等内容。
施工前需对拆除对象进行全面评估,确定拆除的先后顺序和方法。
2. 施工操作规范在拆除过程中,施工人员应按照施工方案进行操作,保证施工过程安全有效。
对于大型建筑物的拆除,应注意控制倒塌的方向和速度,避免对周围环境造成影响。
3. 建筑物材料回收利用在拆除工程中,应尽量将可回收利用的建筑材料进行分类处理,减少资源的浪费。
对于可循环利用的材料,可以进行再利用或者售卖。
4. 环境保护措施在拆除工程施工过程中,施工单位应采取相应的环境保护措施,减少对周围环境的影响。
对于可能产生的粉尘、噪音等污染物,应及时进行治理和处理。
二、拆除工程验收标准1. 现场验收拆除工程完成后,应邀请有关部门对拆除现场进行验收。
验收内容包括拆除范围是否符合要求、周围环境是否受到影响、施工材料的处理是否合规等。
2. 施工材料处理验收时要求施工单位出具有关施工材料处理情况的证明文件,并确保所有拆除材料得到妥善处理。
对于无法处理的建筑垃圾,应委托专业机构进行处理并获得处理报告。
3. 安全隐患排查验收时要对拆除现场进行安全隐患排查,确保拆除后的建筑结构稳定、无倒塌危险。
如有发现安全隐患,要求施工单位立即整改并重新验收。
4. 环境验收对拆除现场进行环境验收,确保拆除过程中未对周围环境造成污染。
如有发现环境问题,要求施工单位进行清理和修复,并提交验收报告。
通过以上标准的严格执行,可以确保拆除工程施工和验收过程中的质量和安全。
拆除工程是建设领域的一项重要活动,只有在合规的前提下进行施工和验收,才能保证工程质量和环境安全。
拆除工程施工方案在拆除工程施工方案中,首先得了解一下项目的背景和目的。
拆除,顾名思义,就是把旧的、破旧的建筑物拆掉。
听起来简单,其实里面学问可多了。
首先,安全是第一位的。
想象一下,周围有这么多人,万一不小心,后果可不是一般的严重。
在具体的施工方案上,得分步骤来走。
第一步,做好现场勘查。
没错,勘查就是一切的开始。
工人们得对整个区域进行细致的观察,看看哪些地方需要重点注意。
比如,附近有没有电线、管道之类的东西。
这些可都是潜在的隐患。
接着,制定详细的拆除计划。
拆除计划就像是我们的路线图,确保每一步都在正确的轨道上走。
要明确拆除的顺序。
有时候,先拆掉某些部分,再拆其他部分,能避免二次伤害。
比如,先拆掉屋顶,再拆墙壁,既安全又高效。
当然,施工设备也不能忽视。
选择合适的机械设备是关键。
像挖掘机、切割机,都是我们常用的工具。
使用它们的时候,工人们得格外小心,确保每一步都稳妥。
设备维护也很重要,保持机器的良好状态,才能让工作顺利进行。
说到环保,这也是拆除工程中不可或缺的一环。
很多人可能不知道,拆除的时候,会产生很多废弃物。
我们需要提前考虑如何处理这些废弃物。
能回收的就尽量回收,不能回收的,要按照相关规定处理。
这样做不仅对环境负责,也能提升公司的形象。
再来说说施工期间的安全保障。
安全教育必不可少。
所有工人都得接受培训,了解施工现场的安全规范。
比如,佩戴安全帽、护目镜,绝对不能马虎。
现场还得设立明显的警示标志,提醒来往的行人和车辆,确保大家的安全。
施工结束后,清理工作也很重要。
拆除后的场地往往满是残骸,得及时清理。
工人们可以分成小组,逐步进行清理。
清理的时候,要注意分拣可回收和不可回收的物品。
这样做,不但让场地变得整洁,也能提高资源利用率。
总结来说,拆除工程不是简单的“拆”和“掉”。
每一步都需要认真对待。
安全第一、环保意识、团队合作,缺一不可。
做好这些,才能让拆除工作顺利进行,实现我们的最终目标。
虽然过程复杂,但只要有条不紊,结果定会令人满意。

拆除工程施工依据一、施工依据说明拆除工程是指根据规划设计或需要,对原有建筑设施进行拆除的工程。
拆除工程包括建筑物、构筑物、设备、管线等各种构筑物的拆除。
在实施拆除工程时,必须严格按照相关法规和规范进行操作,确保施工安全和环境保护。
二、施工依据法律法规1、《建筑法》《建筑法》对建筑工程的拆除有详细规定,要求在实施拆除工程时,必须事先办理相关手续,包括编制拆除方案、申请审批、保证拆除过程中的安全和环境保护等。
2、《建筑工程施工安全生产管理条例》《建筑工程施工安全生产管理条例》明确了施工单位在进行拆除工程时,必须制定拆除方案,明确施工程序、安全措施,并加强监督检查,确保施工过程中的安全。
3、《拆除工程管理办法》《拆除工程管理办法》规定了拆除工程的基本程序和评估标准,包括拆除申请、评估、拆除方案编制、施工实施等,为拆除工程的实施提供了依据。
4、《建筑拆除施工规范》《建筑拆除施工规范》是拆除工程的操作规程,具体规定了拆除工程中的各项技术要求和安全措施,施工单位必须按照该规范进行操作。
5、其他相关法规除了以上法规外,拆除工程还需要遵守《环境保护法》、《建设工程质量管理条例》等相关法规,确保施工过程中的环境保护和质量安全。
三、施工依据规范标准1、拆除方案编制要求在拆除工程前,施工单位必须制定详细的拆除方案,包括拆除的范围、方法、顺序、安全措施等内容,确保拆除过程中的安全和环保。
2、安全措施在拆除工程中,必须采取有效的安全措施,包括设置警戒线、配备防护装备、控制施工人员数量、加强现场监管等,确保施工过程中的安全。
3、环境保护措施拆除工程过程中必须加强环境监测,减少粉尘、噪音等污染物的排放,确保施工不对环境造成负面影响。
4、施工程序要求拆除工程的施工程序必须合理安排,避免发生人员伤亡和财产损失,确保拆除工程的顺利进行。
5、质量监督要求在拆除工程中,必须建立健全的质量监督机制,加强对施工质量的监督,确保拆除工程的相关要求和标准得到满足。
拆除工程施工方案及措施有哪些规定拆除工程是指对建筑物、构筑物等设施进行拆除或改建的工程活动,为确保施工安全和环境保护,相关规定和措施至关重要。
下面将介绍拆除工程施工方案及措施的规定内容。
1. 施工前准备在拆除工程开始前,必须制定详细施工方案,并经有关部门批准并备案。
施工方案应包括: - 拆除范围及对象; - 施工过程中的预防措施; - 周边环境保护措施;- 施工期限及进度计划。
2. 安全措施在拆除工程中,必须严格遵守以下安全措施: - 工地围挡应符合相关规定,确保施工范围内的安全; - 设立专人负责现场安全,监督施工过程; - 使用专业拆除设备,并确保设备的安全性能; - 对现场作业人员进行安全培训,规范作业流程。
3. 环境保护拆除工程可能会产生扬尘、噪音、污水等环境污染,因此必须采取以下环境保护措施: - 周边环境的清洁保护,在施工过程中定期清理垃圾和建筑废料; - 对于可能产生的扬尘、噪音等污染,应设置防护措施,减少对周边居民的影响; - 合理处理废水和废弃材料,确保不对环境造成污染。
4. 废弃物处理拆除工程会产生大量废弃物,必须按照相关规定进行处理: - 对废弃物进行分类,分类投放到相应的处理设施; - 合规处理有害废弃物,确保不对环境和人体健康造成危害; - 做好废弃物的记录和报备工作,按规定进行处置。
5. 施工结束后拆除工程结束后,需要完成相关收尾工作:- 对施工区域进行清理,恢复原状;- 进行施工质量验收,确保拆除工程符合相关标准; - 做好施工档案资料的整理和归档工作。
综上所述,拆除工程施工方案及措施的规定内容主要涉及施工前准备、安全措施、环境保护、废弃物处理和施工结束后的工作。
严格遵守相关规定,是确保拆除工程安全、有效进行的关键所在。
第1篇一、前期准备1. 项目立项:根据建设单位的要求,确定拆除工程的范围、规模、期限等,编制拆除工程可行性研究报告。
2. 设计与审批:委托专业设计单位进行拆除工程设计,包括拆除方案、安全技术措施等,并报相关部门审批。
3. 施工单位招标:根据项目需求,组织拆除工程招标,选择具有相应资质和经验的专业施工单位。
4. 安全生产责任制:明确建设单位、施工单位、监理单位等各方的安全生产责任,签订安全生产管理协议。
二、施工准备1. 施工现场勘察:对拆除工程现场进行实地勘察,了解现场环境、周边建筑、地下管线等情况。
2. 施工组织设计:编制拆除工程施工组织设计,明确施工方案、施工进度、质量要求、安全措施等。
3. 安全防护措施:设置施工区域围挡、警示标志,对周边建筑、地下管线等采取防护措施。
4. 人员培训:对施工人员进行安全技术培训,确保施工人员具备相应的安全操作技能。
5. 施工材料设备准备:准备拆除工程所需的工具、设备、材料等,确保施工顺利进行。
三、施工实施1. 拆除工程开工:施工单位根据施工组织设计,组织施工人员进行拆除工程开工。
2. 结构拆除:按照拆除顺序,先拆除非承重结构,再拆除承重结构。
拆除过程中,注意观察结构稳定性,防止发生坍塌事故。
3. 管线拆除:在拆除工程中,注意检查并切断相关管线,确保拆除过程中不损坏管线。
4. 清理现场:拆除工程完成后,对现场进行清理,清除建筑垃圾、废弃物等。
5. 环保措施:在拆除过程中,采取降尘、降噪、防污染等措施,确保施工过程中的环保要求。
四、施工验收1. 施工单位自检:施工单位完成拆除工程后,对施工质量进行自检,确保符合设计要求。
2. 监理单位验收:监理单位对拆除工程进行验收,检查施工质量、安全措施等是否符合要求。
3. 建设单位验收:建设单位对拆除工程进行验收,确认施工质量、安全措施等符合要求。
4. 施工单位整改:如验收不合格,施工单位需进行整改,直至合格。
五、工程总结1. 施工单位总结:施工单位对拆除工程进行总结,分析施工过程中的经验教训,为今后类似工程提供借鉴。

拆除工程施工方案一、工程概况拆除工程是指对建筑物、构筑物或设备进行拆除,以便于后续建设或改建工程的进行。
拆除工程的施工包含了拆除范围、拆除方法、施工工序、安全防护等方面的内容。
为了确保施工顺利进行,特制定本拆除工程施工方案。
二、工程范围1. 拆除建筑物:包括砌体结构、钢结构、混凝土结构等;2. 拆除设备:包括机械设备、管道设备、电气设备等;3. 拆除构筑物:包括围墙、围栏、道路、平台等。
三、拆除方法1. 爆破拆除:对大型建筑物或混凝土结构采用爆破拆除方法,需要提前进行爆破设计、爆破方案编制以及安全防范措施等工作;2. 机械拆除:对小型建筑物或设备采用机械设备进行拆除,如挖掘机、拆除锤等;3. 手工拆除:对特殊部位或特殊材料进行手工拆除,如砖墙、木结构等。
四、施工工序1. 方案设计:制定拆除工程方案,包括拆除范围、拆除方法、施工工序等内容;2. 施工准备:确定施工区域、搭建施工平台、布置施工设备等;3. 安全防护:设置安全警示标志、安全防护设施,保障施工人员和周边环境安全;4. 拆除作业:按照拆除方案,采取相应的拆除方法进行作业,确保施工质量和安全;5. 清理整理:清理拆除后的材料、清除垃圾,整理施工现场;6. 完工验收:对拆除工程进行验收,确认工程完成质量和安全标准。
五、安全防护1. 员工安全:施工人员需经过严格的安全培训和考核,穿戴符合要求的安全防护装备;2. 施工区域围栏:在施工区域周围设置明显的围栏,禁止未经许可的人员进入施工区域;3. 安全警示标志:在施工现场设置安全警示标志,提醒人员注意安全;4. 安全感知:加强安全意识培训,提醒人员注意施工安全风险,严禁酒后施工。
六、环境保护1. 绿化保护:在拆除工程现场周围进行绿化保护,减少对周边环境的影响;2. 污水处理:对施工过程中产生的污水进行合理处理,确保不对周边环境造成污染;3. 垃圾分类:对拆除后产生的垃圾进行分类处理,合理回收利用资源。

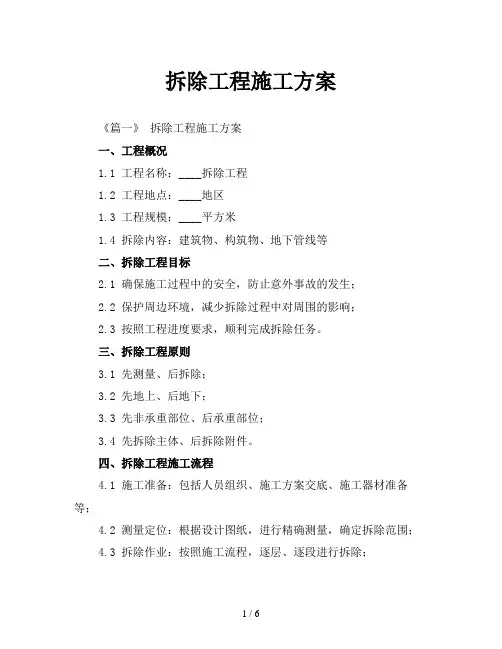

拆除工程施工方案《篇一》拆除工程施工方案一、工程概况1.1 工程名称:____拆除工程1.2 工程地点:____地区1.3 工程规模:____平方米1.4 拆除内容:建筑物、构筑物、地下管线等二、拆除工程目标2.1 确保施工过程中的安全,防止意外事故的发生;2.2 保护周边环境,减少拆除过程中对周围的影响;2.3 按照工程进度要求,顺利完成拆除任务。
三、拆除工程原则3.1 先测量、后拆除;3.2 先地上、后地下;3.3 先非承重部位、后承重部位;3.4 先拆除主体、后拆除附件。
四、拆除工程施工流程4.1 施工准备:包括人员组织、施工方案交底、施工器材准备等;4.2 测量定位:根据设计图纸,进行精确测量,确定拆除范围;4.3 拆除作业:按照施工流程,逐层、逐段进行拆除;4.4 拆除废物处理:将拆除产生的废物分类、打包,统一运输至指定地点;4.5 施工验收:拆除完成后,进行检查、验收。
五、拆除工程施工安全措施5.1 人员安全:对施工人员进行安全培训,配备合格的安全防护用品;5.2 施工场地安全:设置安全警示标志,防止非施工人员进入;5.3 机械设备安全:检查机械设备的安全性能,操作人员持证上岗;5.4 防火安全:配备足够的消防器材,严禁火源进入施工现场。
六、拆除工程质量保证措施6.1 严格把控拆除过程中的各个环节,确保拆除质量;6.2 定期对施工质量进行检查,发现问题及时整改;6.3 加强施工过程中的沟通协调,确保施工顺利进行。
七、拆除工程环境保护措施7.1 施工过程中,尽量减少对周边环境的干扰;7.2 对拆除产生的废水、废气、噪音等进行处理,达到排放标准;7.3 妥善处理拆除废物,防止对土壤、地下水造成污染。
八、拆除工程施工组织与管理8.1 建立健全施工组织机构,明确各岗位职责;8.2 制定详细的施工计划,确保施工进度;8.3 加强施工现场的管理,严格执行施工规范。
本施工方案旨在为拆除工程施工指导,确保施工过程中的安全、质量和进度。

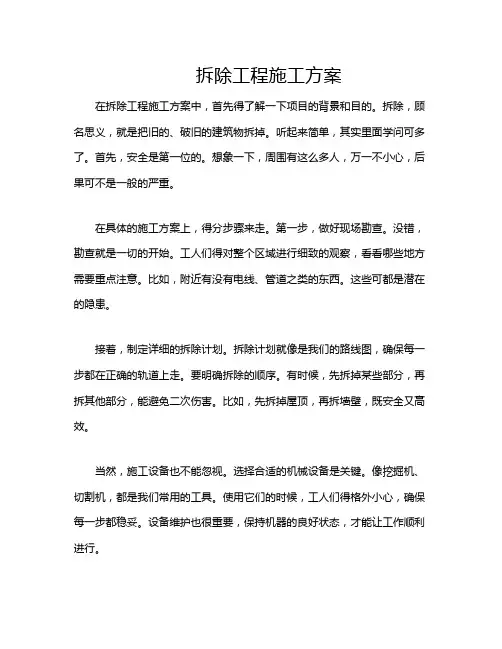

拆除工程施工方案5篇一、项目概述本拆除工程项目位于某市市中心区域,总用地面积约10000平方米,包括多栋旧楼房和附属建筑物。
拆除工程的主要目的是为了清理旧建筑,为新的城市更新规划腾出空间,同时确保拆除过程中的施工安全和环保。
二、拆除范围本次拆除工程的范围包括:1. 主楼房体及其附属建筑物的全部拆除;2. 设备房、管道、电缆等设施的移除;3. 地下车库的清空和土地平整。
三、施工组织1. 施工方案由项目部牵头负责,并与相关单位协调合作;2. 施工过程中,严格执行安全、环保和质量管理要求,确保工程质量和工人安全;3. 按照进度安排,合理安排施工队伍和设备,保证施工效率;4. 在拆除过程中,合理处置旧建筑的拆除物料,确保环保要求;5. 做好对周边区域的影响预测和管控,确保周边群众的生活不受影响。
四、工程技术措施1. 使用专业拆除设备,如拆除机、爆破设备等,进行拆除作业,保证施工效率和安全性;2. 使用低噪音设备,减少施工对周边环境的影响;3. 拆除废弃物的运输和处置采取符合环保要求的方式,避免对环境造成污染;4. 施工现场设置安全防护设施,确保工人和周边群众的安全;5. 施工人员要经过专业培训和考核,确保施工作业的安全性和质量。
五、施工进度安排1. 拆除前需要制定详细的拆除方案和计划,并在合适的时间进行相关准备工作;2. 按照施工进度安排,合理分配施工队伍和设备,确保按时完成各项工程;3. 在施工过程中,严格执行施工方案和安全管理规定,确保工程安全和质量;4. 定期检查和评估施工进展,保证施工进度符合要求;5. 在施工结束前,对施工过程和成果进行全面检查和评估,确保工程质量。
六、安全质量保障1. 严格执行国家法律法规和相关标准要求,确保施工安全和环保;2. 安排专业人员负责施工现场安全管理和质量监督;3. 做好施工现场安全宣传和培训,提高工人的安全意识和操作技能;4. 对施工现场设施和设备进行定期检查和维护,保证施工的安全性和质量;5. 对施工过程中发生的安全事故和质量问题进行及时处理和整改。
拆除工程常用的方法有哪些
拆除工程是建筑行业中常见的工作环节,需要通过有效的方法和工具来实现。
以下是一些常用的拆除工程方法:
1.手工拆除:手工拆除是最基本的拆除方法,适用于小型、局部的拆
除工程。
工人使用手工工具如榔头、锤子、凿子等进行拆除作业,需要较多的人力和时间,适合对细节要求高的工程。
2.机械拆除:机械拆除是通过使用机械设备来完成拆除工作,能够提
高效率和减少人力成本。
常见的机械设备包括挖掘机、拆除锤、破碎机等,适用于大型建筑物或需要快速完成拆除的工程。
3.爆破拆除:爆破拆除是一种高效的拆除方法,适用于需要大面积拆
除或难以使用机械设备进行拆除的工程。
通过设置爆破点、控制爆破范围和时间,可以实现精准的拆除作业,但需要专业人员来进行设计和施工。
4.切割拆除:切割拆除是通过电动或气动工具进行切割、割破拆除物
体,适用于需要精细操作或对周围环境要求较高的拆除工程,可以减少对周围结构的影响。
5.热割拆除:热割拆除是利用高温火焰进行切割和燃烧拆除物体,适
用于金属结构或混凝土等难以切割的材料,速度快效果好,但需要注意火灾防范措施。
以上是拆除工程常用的几种方法,不同的工程需求和情况可能需要结合多种方法来实现有效和安全的拆除作业。
在进行拆除工程时,务必做好前期的方案设计和安全防范措施,确保作业顺利进行并达到预期效果。
拆除施工方案拆除工程施工方案(优秀6篇)为确保事情或工作高质量高水平开展,就常常需要事先准备方案,方案具有可操作性和可行性的特点。
那么制定方案需要注意哪些问题呢?为了让您对于拆除施工方案的写作了解的更为全面,下面作者给大家分享了6篇拆除工程施工方案,希望可以给予您一定的参考与启发。
拆除施工方案篇一一、工程概况工程占地面积8万余平方米,建筑面积31536.9m2,位于庐城庐江县世纪大道以北、黄山路以西、移湖路以东,拥有住户600余户,地下地上停车位300个,配套建设社区用房,幼儿园及部分西班牙风格商业铺面。
①各项性能参数先进,起升高度高,工作幅度大,作业空间大,使用效率高。
②起升机构采用电磁离合器换挡变速。
同时,采用带涡流制服动器的电动机,使得起升机构获得理想的起升速度及载荷的慢就位。
③各种安全装备齐全,具有自销、自保、报警等多种功能,使用安全,维修方便。
二、塔吊安装所需设备1、塔机中心位置布置本工程根据施工实际情况,需安装1台塔吊使用,施工塔吊设置在5#楼和4#楼中间装置。
2、塔机基础塔吊承台基础采用钢筋混凝土:平面尺寸5000×5000mm,厚度1280mm,采用C25混凝土,内配Φ20双层双向钢筋,塔机基础顶面标高为裙房负四层地面板底标高,在塔吊基础施工时预埋基座螺栓。
固定附着式起重机的基础是确保塔机安全检查的必有条件,在附着之前为独立式使用。
所以对基础要求较高,须严格按厂家提供的技术资料和要求对基础进行计算和施工。
3、安装所需机具、工具的配置QY12汽车吊1台、枕木、足量的铁丝、钢丝绳吊索、绳扣卸扣等常用工具、活动扳手、锤子、钳子、加力杆、锯弓、扭力扳手、全站仪一台、水准仪一台、开口扳手、梅花扳手、凿子等工具。
4、安装工艺流程(安装步骤)安装十字梁、底架吊装底节、爬升架吊装标准节吊装液压油泵连接泵站与油缸之间的液压软管吊装回转总成安装塔帽安装司机室组装、吊平衡臂组装、吊装起重臂顶升作业斜撑安装及压重自检及各安全装置调试运转。
拆除工程的定义
拆除工程是指对建筑物、设施或构筑物进行拆除、疏通、清理等作业的过程,其目的在于改变或利用原有的建筑结构和功能。
拆除工程通常包括以下几个方面:
1. 拆除范围
拆除工程的范围可以涵盖建筑物、设备、管线、桥梁、隧道等,根据具体情况确定拆除范围,并制定相应的拆除方案。
在拆除范围确定后,需要对拆除对象进行细致的调查和评估,从而确保施工过程中的安全性和高效性。
2. 拆除方法
针对不同的拆除对象,可采用不同的拆除方法,如爆破、拆卸、切割等。
在确定拆除方法时,需要考虑到周边环境、安全措施、材料处理等因素,以确保施工过程的顺利进行。
3. 拆除过程
拆除工程的过程需要严格遵守相关的规范和标准,确保施工过程中不会对周边环境、人员和设施造成影响。
在拆除过程中,需要对施工现场进行有效的管控和监督,以确保施工质量和安全。
4. 资源回收
在拆除工程完成后,需要对拆除产生的废料和材料进行有效的利用和处理。
通过资源回收,可以减少对环境的影响,提高资源利用率,实现可持续发展的目标。
结语
拆除工程是一个复杂而重要的工程过程,要求施工单位具备丰富的经验和专业知识。
只有科学规划、严格管理和精心实施,才能确保拆除工程的顺利进行,为城市建设和发展注入新的活力。
第1篇一、工程概况1. 工程名称:XX拆除工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:拆除建筑面积约XX平方米,拆除层数约XX层4. 工程内容:拆除建筑物、拆除构筑物、拆除设备、拆除附属设施等5. 工程期限:XX天二、拆除工程概述1. 拆除原因:该建筑物已达到使用年限,需拆除重建2. 拆除范围:拆除建筑物、拆除构筑物、拆除设备、拆除附属设施等3. 拆除要求:确保拆除工程安全、文明、环保、高效三、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个拆除工程的组织实施、协调管理、质量监督、安全监督等(2)施工班组:负责具体拆除作业的实施2. 施工管理(1)施工进度管理:严格按照施工进度计划执行,确保工程按期完成(2)施工质量管理:严格执行国家相关标准和规范,确保拆除工程质量(3)施工安全管理:严格执行国家安全生产法规,确保施工安全(4)施工环保管理:严格执行国家环保法规,确保施工环保四、施工方案1. 拆除顺序(1)先拆除附属设施:如空调、管道、电线、电缆等(2)再拆除设备:如电梯、配电柜、水泵等(3)拆除建筑物:先拆除非承重墙、楼板、楼梯等,再拆除承重墙、柱子等2. 拆除方法(1)机械拆除:采用挖掘机、破碎锤等机械设备进行拆除(2)人工拆除:对部分无法机械拆除的部位,采用人工拆除3. 拆除施工要点(1)拆除前,对拆除区域进行清理,确保施工环境安全(2)拆除过程中,严格执行操作规程,确保施工安全(3)拆除过程中,及时清理拆除物,避免影响施工进度(4)拆除过程中,做好防尘、降噪、防污染等措施(5)拆除完成后,对现场进行清理,确保现场整洁五、安全措施1. 施工现场安全管理(1)建立健全施工现场安全管理制度,明确各岗位安全职责(2)对施工人员进行安全教育培训,提高安全意识(3)施工现场设置安全警示标志,提醒施工人员注意安全(4)施工现场配备必要的安全防护设施,如安全网、防护栏等2. 拆除施工安全措施(1)拆除前,对建筑物进行全面检查,确保拆除安全(2)拆除过程中,对承重结构进行加固,防止坍塌(3)拆除过程中,对施工人员进行安全防护,防止坠落、触电等事故发生(4)拆除过程中,及时清理拆除物,防止影响施工安全六、环保措施1. 施工现场环保管理(1)施工现场设置围挡,防止扬尘污染(2)施工现场设置沉淀池,收集施工废水,防止污染环境(3)施工现场设置垃圾池,分类收集垃圾,及时清运2. 拆除施工环保措施(1)拆除过程中,采取湿式作业,减少扬尘污染(2)拆除过程中,及时清理拆除物,防止污染环境(3)拆除完成后,对现场进行清理,确保现场整洁七、施工进度计划1. 施工进度安排(1)拆除前准备工作:XX天(2)拆除施工:XX天(3)拆除完成后清理:XX天2. 施工进度控制措施(1)严格按照施工进度计划执行,确保工程按期完成(2)加强施工进度监控,及时发现和解决施工过程中的问题(3)合理安排施工资源,提高施工效率八、施工预算1. 施工预算编制依据(1)国家相关标准和规范(2)施工图纸及设计要求(3)市场材料、设备价格2. 施工预算内容(1)人工费(2)材料费(3)机械费(4)其他费用3. 施工预算控制措施(1)严格控制材料、设备采购价格,降低成本(2)合理安排施工进度,提高施工效率,降低施工成本(3)加强施工管理,提高施工质量,减少返工、返修费用九、施工总结1. 工程完成后,对拆除工程进行全面总结,总结经验教训,提高施工水平2. 对施工过程中出现的问题进行原因分析,制定整改措施,防止类似问题再次发生3. 对施工过程中取得的成绩给予肯定,对施工团队进行表彰通过以上施工方案的实施,确保拆除工程施工安全、文明、环保、高效,为我国建筑拆除事业做出贡献。
第1篇一、前言拆除工程施工是建筑工程中的重要环节,涉及的费用项目较多。
为了方便业主了解拆除工程施工收费情况,现将拆除工程施工收费明细如下:一、拆除工程施工前期费用1. 工程勘察费:根据工程规模和复杂程度,费用一般在1000-2000元/平方米。
2. 施工图设计费:根据工程规模和复杂程度,费用一般在1000-2000元/平方米。
3. 施工许可证办理费:根据当地政策,费用一般在1000-2000元。
二、拆除工程施工过程中费用1. 拆除工程人工费:根据拆除工程规模和难度,费用一般在30-50元/平方米。
2. 拆除工程机械费:根据拆除工程规模和难度,费用一般在20-40元/平方米。
3. 拆除工程材料费:包括拆除过程中所需的各类材料,如切割机、破碎机、运输车辆等,费用一般在20-30元/平方米。
4. 拆除工程安全防护费:根据工程规模和难度,费用一般在10-20元/平方米。
5. 拆除工程环保费:根据工程规模和难度,费用一般在5-10元/平方米。
三、拆除工程施工后期费用1. 施工垃圾清运费:根据拆除工程规模和难度,费用一般在10-20元/平方米。
2. 施工验收费:根据工程规模和难度,费用一般在500-1000元。
四、拆除工程施工其他费用1. 拆除工程监理费:根据工程规模和难度,费用一般在500-1000元/月。
2. 拆除工程保修费:根据工程规模和难度,费用一般在100-200元/平方米。
3. 拆除工程意外损失赔偿费:根据工程规模和难度,费用一般在200-500元/平方米。
五、拆除工程施工总价拆除工程施工总价=拆除工程前期费用+拆除工程施工过程中费用+拆除工程施工后期费用+拆除工程施工其他费用。
需要注意的是,以上费用仅供参考,实际拆除工程施工收费可能会因地区、工程规模、难度等因素而有所不同。
在签订合同前,请务必与施工单位详细沟通,明确各项费用标准。
第2篇一、工程概况拆除工程施工是指对老旧建筑物、设施等进行拆除,为新建、改建、扩建等工程提供施工条件的过程。
拆除工程一般分为哪几类
拆除工程是建筑工程领域中不可或缺的重要环节,其分类可以根据不同的要求
和目的进行划分。
一般而言,拆除工程可以分为以下几类:
1. 结构拆除
结构拆除是指针对建筑物或构筑物的主体结构进行拆卸和清除的工程。
这类拆
除工程通常涉及到对建筑物主体构件(如墙体、柱子、梁等)的拆除和清理,以及对支撑结构的拆除工作。
在进行结构拆除时,需要考虑到建筑物的结构稳定性,以及周边环境的安全因素,因此通常需要经验丰富的专业队伍来进行操作。
2. 设备拆除
设备拆除是指对建筑物内部设备设施(如管道、设备、机械等)进行拆卸和清
理的工作。
这类拆除工程通常需要对设备进行细致的拆卸和处理,确保拆除过程中不会损坏设备或对环境造成污染。
在设备拆除工程中,安全和环保要求尤为关键,因此需要进行全面的评估和计划。
3. 土地拆除
土地拆除是指对建筑物所占用的土地进行清理和整理的工程。
这类拆除工程通
常包括对建筑物周围的场地、道路、围墙等进行拆除和清理,以便后续土地再利用或重新规划。
土地拆除工程还需要考虑到土地资源的合理利用和环境保护的要求,因此需要进行详细的勘测和规划。
以上便是拆除工程一般分为的几类,其中每一类工程都涉及到不同的技术要求
和安全考虑。
在进行拆除工程时,需要根据具体的情况选择合适的拆除方式和方法,确保工程顺利进行并达到预期的效果。
拆除工程施工方案5篇拆除工程施工方案(一):施工前的准备工作:1.进行详细的书面技术交底, 供给原建筑物的图纸及地质资料, 切断和封堵通往被拆除区域内的一切水、电、通风等线路及各种管道。
2.撤出所需要的设备及物资, 施工开始后, 非现场施工人员不得进入现场, 以防安全事故发生。
3.组织施工有关人员商讨、研究, 编制施工组织设计。
4.根据现场情景及工程安排, 准备必要机械设备、材料、人员等进场, 并提前做好关键路口的安全标记及指挥。
5、开工前, 参加工程的施工人员认真理解对拆除区域内的技术交底, 地上、地下障碍物的书面交底, 双方做好记录。
组织工长、安全员及施工人员要认真熟悉和掌握施工范围及结构特点, 清楚地上、地下障碍物和制订安全措施, 要有严格的安全和施工工艺的记录。
6.拆除施工中必须采取降尘措施, 施工现场采取低噪音、低粉尘的施工方法。
施工工艺:(一)、施工顺序1.原则: “先上后下、先里后外、先墙顶后地面”的拆除方法。
2.施工顺序: 门窗拆除→顶棚拆除→墙面拆除→地面拆除3.统一管理, 计划施工, 职责落实到人, 渣土外运。
(二)拆除施工方法拆除方法如下:1墙体抹灰面拆除1.1拆除墙体前确认墙内电线断电、附着的管道断水。
1.2墙体抹灰面拆除防止物体下落时楼板振动过大。
1.3墙体抹灰层拆除时, 一边拆除一边将垃圾清运下楼, 不得积压, 清运时洒水降尘。
1.4拆除从上至下层, 严禁破坏砖墙、梁、板等结构。
1.5拆除过程中如发现楼板、梁变形或出现裂纹, 应立即停止, 并增加支撑。
与设计共同商讨出解决方案后才能进行施工。
1.6设专人负责安全。
2水电设备、管线的拆除2.1首先与建设单位和监理单位进行现场仔细勘查, 摸清原有管线布局, 原有设备的性能和具体需要拆除的水电管线、设备等, 作好书面交底记录, 以便准确掌握哪些地方该拆, 哪些地方不该拆, 哪些地方先拆, 哪些地方后拆。
2.2在对顶棚拆除后再进行设备、管线拆除, 最终进行墙面、地面的拆除。
拆除工程1.拆除土石围堰时,应从上至下、逐层、逐段进行。
?【判断】A.正确B.错误2.需在洪水季节或洪水时段进行围堰拆除时,应进行充分的论证。
?【判断】A.正确B.错误3.一、二级水利水电枢纽工程的围堰、堤坝和挡水岩坎的爆破拆除工程,应进行爆破振动与水中冲击波效应观测和重点被保护建(构)筑物的监测。
?【判断】A.正确B.错误4.在拆除围堰的作业中,应密切注意雨情、水情,如发现情况异常,应停止施工,并应采取相应的应急措施。
?【判断】A.正确B.错误5.拆除工程在施工前,应将电线、瓦斯管道、水道、供热设备等干线切断或者迁移。
?【判断】A.正确B.错误6.采用机械或人工方法拆除建筑物时,应严格遵守()的作业程序进行,严禁数层同时拆除。
?【单选】A.从左至右B.自下而上C.自上至下D.从重到轻7.围堰拆除施工搭设的安全防护设施应由施工单位安全主管部门按类别逐项查验,并应有验收记录。
验收合格后,方可使用。
?【判断】A.正确B.错误8.锤击钢钎,抡锤人应站在扶钎人的(),使锤者不应戴手套,锤柄端头应有防滑措施。
?【单选】A.正面B.背面C.侧面D.上面9.拆除钢板(管)桩围堰时,宜先采用振动拔桩机拔出钢板(管)桩后,再采用机械进行拆除。
?【判断】A.正确B.错误10.建筑物拆除中,当拆除某一部分的时候,应防止其他部分发生坍塌。
?【判断】A.正确B.错误11.大型施工机械设备拆除,对被拆除的机械设备的行走机构,应有防止()的锁定装置。
?【单选】A.卡住B.脱轨C.断裂D.滑移12.拆除工程在施工前,应对施工作业人员进行安全技术交底。
?【判断】A.正确B.错误13.采用静力破碎作业应注意()。
?【多选】A.操作人员应戴防护手套和防护眼镜B.严禁静力破碎剂与其他材料混放C.孔内注入破碎剂后,严禁人员在注孔区行走D.应保持一定的安全距离14.在相邻的两孔之间,可同时进行钻孔与注入破碎剂施工。
?【判断】A.正确B.错误15.拆除混凝土围堰、岩坎围堰、混凝土心墙围堰时,应先按()破碎混凝土(或岩坎、混凝土心墙)后,再采用()的顺序进行施工。
?【单选】A.人工拆除机械拆除B.爆破法机械拆除C.机械拆除爆破法D.爆破法推倒法16.对有倒塌危险的大型设施拆除,应先采用()等临时加固措施。
?【多选】A.支柱B.支撑C.绳索D.喷护17.在相邻的两孔之间,钻孔与注入破碎剂施工不能同步进行。
?【判断】A.正确B.错误18.振动拔桩机作业时,应垂直向上,边振边拔;拔出的钢板(管)桩应码放整齐、稳固;应严格遵守起重机和振动拔桩机的安全技术规程。
?【判断】A.正确B.错误19.机械拆除围堰时,严禁超载作业或任意扩大使用范围作业。
?【判断】A.正确B.错误20.拆除时应严格遵守()的作业程序。
?【单选】A.从左至右B.自下而上C.自上至下D.从重到轻21.在紧急状态下,需要尽快炸开围堰、堤坝分洪时,可以由()直接指挥爆破工程的设计和施工,不必履行正常情况下的报批手续。
?【单选】A.爆破指挥中心B.防汛指挥部C.安全管理机构D.爆破负责人22.施工中应由专人负责监测被拆除围堰的状态,并应做好记录。
当发现有不稳定状态的趋势时,应()。
?【多选】A.立即停止作业B.采取有效措施,消除隐患C.组织人员撤离D.编制应急预案23.围堰爆破拆除的预拆除施工应确保围堰的安全和稳定。
?【判断】A.正确B.错误24.在紧急状态下,需要尽快炸开围堰、堤坝分洪时,可以由防汛指挥部直接指挥爆破工程的设计和施工,不必履行正常情况下的报批手续。
?【判断】A.正确B.错误25.拆除旧桥(涵)时,应先拆除()。
?【单选】A.桥体B.桥面C.主体部分D.桥面的附属设施及挂件、护栏26.采用静力破碎作业时,操作人员应()。
?【多选】A.戴防护手套B.戴防毒面具C.戴防护眼镜D.穿防护服27.用爆破方法拆除建筑物部分结构的时候,应该保证其他结构部分的良好状态。
?【判断】A.正确B.错误28.围堰爆破拆除工程起爆,宜采用导爆管起爆法或导爆管与导爆索混合起爆法,严禁采用火花起爆方法,应采用复式网路起爆。
?【判断】A.正确B.错误29.拆除混凝土过水围堰时,宜先按()破碎混凝土护面后,再采用()进行拆除。
?【单选】A.人工拆除机械B.机械拆除爆破法C.爆破法机械D.爆破法静力破碎法30.拆除建筑物时,可以同时拆除多层建筑物。
?【判断】A.正确B.错误31.在水深流急的环境应有防止起爆网路被水流破坏的安全措施。
?【判断】A.正确B.错误32.采用静力破碎法拆除建筑基础应遵循的规定有()。
?【多选】A.采用静力破碎作业时,操作人员应戴防护手套和防护眼镜B.在相邻的两孔之间,严禁钻孔与注入破碎剂施工同步进行C.建筑基础破碎拆除时,挖出的土方应及时运出现场或清理出工作面,在基坑边沿2m内严禁堆放物料D.建筑基础暴露和破碎时,发生异常情况,应即时停止作业。
查清原因并采取相应措施后,方可继续施工33.大型施工机械设备拆除应遵守()。
?【多选】A.大型施工机械设备拆除,应制定切实可行的技术方案和安全技术措施B.拆除现场的周围应设有安全围栏或色带隔离,并设警告标志C.在拆除现场的工作设备及通道上方应设置防护棚D.待拆的大型构件,应设有缆风绳加固,缆风绳的安全系数不应小于3.5,与地面夹角应在30°~40°34.拆除工程在施工前,应将电线、瓦斯管道、水道、供热设备等干线通向该建筑物的支线切断或者迁移。
?【判断】A.正确B.错误35.拆除工程在施工前,应对施工作业人员进行()。
?【单选】A.安全教育B.应急演练C.健康检查D.安全技术交底36.拆除工程在施工前,施工单位应对拆除对象的现状进行详细调查,编制(),经合同指定单位批准后,方可施工。
?【单选】A.拆除方案B.预算C.施工组织设计D.调查报告37.特殊情况下,围堰拆除需在洪水季节或洪水时段进行时,应进行充分的论证。
只有论证可行,并经()批准后方可进行拆除。
?【单选】A.建设单位B.监理单位C.施工单位D.合同指定单位38.围堰拆除应制定(),成立组织机构,并应配备抢险救援器材。
?【单选】A.抢险计划B.应急预案C.管理制度D.人员规划39.对大型设施中建筑物的拆除,应严格遵守自上而下的作业程序进行,严禁数层同时拆除。
?【判断】A.正确B.错误40.特殊情况下,采用推倒方法拆除建筑物时,建筑物推倒前,应(),待全体工作人员避至安全地带后,才能进行。
?【单选】A.清空场地B.保证现场整洁C.张贴警示标志D.发出警示信号41.依据《水利水电工程土建施工安全技术规程》(SL399-2007),采用机械或人工方法拆除建筑物不宜采用推倒方法。
?【判断】A.正确B.错误42.建筑基础暴露和破碎时,发生异常情况,应()。
?【多选】A.即时停止作业B.正常作业C.终止该项活动D.查清原因并采取相应措施后,继续施工43.拆除地下构筑物时,应了解地下构筑物情况,切断进入构筑物的管线。
?【判断】A.正确B.错误44.建筑基础或局部块体的拆除最适宜采用()方法进行拆除。
?【单选】A.爆破法B.吊运方法C.静力破碎D.人工拆除45.采用人工方法拆除建筑物的栏杆、楼梯和楼板等,应和()进程相配合,不能先行拆除。
?【单选】A.清空场地B.保证现场整洁C.张贴警示标志D.整体拆除46.下列关于拆除工程施工的做法中正确的是()。
?【多选】A.设置围栏和安全警示标志,并设专人监护B.站在脚手架或者其他稳固的结构部分上操作C.非施工人员进入拆除现场D.切断电线、瓦斯管道、水道、供热设备等干线47.拆除工程在施工前,施工单位应对拆除对象的现状进行详细调查,编制施工组织设计,经()批准后,方可施工。
?【单选】A.合同指定单位B.设计单位C.建设单位D.监理单位48.在设计阶段,应对必须()的围堰进行专项规划和设计。
?【多选】A.拆除B.破除C.建设D.以上选项都正确49.建筑物的承重支柱和横梁,要等待它所承担的全部结构拆掉后才可以拆除。
?【判断】A.正确B.错误50.围堰拆除施工采用的安全防护设施,应由专业人员搭设。
应由施工单位安全主管部门按类别逐项查验,并应有验收记录。
验收合格后,方可使用。
?【判断】A.正确B.错误51.工人从事拆除工作的时候,应站在脚手架或者其他稳固的结构部分上操作。
?【判断】A.正确B.错误52.当围堰拆除对周围建筑安全可能产生危险时,应采取相应保护措施,并应对建筑内的人员进行撤离安置。
?【判断】A.正确B.错误53.用镐凿除喷护混凝土时,应并排作业,左右间距应不少于2m,不应面对面使镐。
?【判断】A.正确B.错误54.拆除建筑物的时候,楼板上不应有多人聚集, 但可以堆放材料。
?【判断】A.正确B.错误55.围堰爆破拆除工程的实施应成立(),并应按设计确定的安全距离设置警戒。
?【单选】A.应急组织机构B.防汛指挥部C.安全管理机构D.爆破指挥机构56.装药前,应对爆破器材进行性能检测。
爆破参数试验和起爆网路模拟试验应选择安全部位和场所进行。
?【判断】A.正确B.错误57.对有倒塌危险的大型设施拆除,用气焊切割钢结构时,作业人员应选好(),被切割物必须用绳索和吊钩等予以紧固。
?【单选】A.安全位置B.作业开始点C.作业工具D.材料存放点58.拆除旧桥(涵)时,应先建好()。
?【多选】A.拆除通道B.通车便桥(涵)C.临时通道D.渡口59.采用机械或人工方法拆除大型设施中建筑物不宜采用推倒方法。
?【判断】A.正确B.错误60.用爆破方法拆除建筑物时,爆破后,如果发现保留的结构部分有危险征兆,要采取安全措施后,才能进行工作。
?【判断】A.正确B.错误61.风动工具凿除喷护混凝土应遵守()。
?【多选】A.各部管道接头应紧固,不漏气B.胶皮管不应缠绕打结,并不应用折弯风管的办法作断气之用,也不应将风管置于胯下C.风管通过过道,应挖沟将风管下埋D.风管连接风包后要试送气,检查风管内有无杂物堵塞62.拆除旧桥(涵)时,应先拆除桥面的附属设施及挂件、护栏。
?【多选】A.桥面B.护栏C.挂件D.桥面的附属设施63.围堰拆除一般应选择在()进行。
?【多选】A.夏季B.枯水季节C.枯水时段D.秋季64.围堰爆破拆除工程施工组织设计应由施工单位编制并上报合同指定单位和有关部门审核,做出(),批准后方可实施。
?【单选】A.定性分析B.定量评价C.审核批准D.安全评估65.采用水下钻孔爆破方案时,侧面应采用预裂爆破,并严格控制单响药量以保护附近建(构)筑物的安全。
?【判断】A.正确B.错误66.为保护临近建筑和设施的安全,应限制单段起爆的用药量。
?【判断】A.正确B.错误67.拆除钢(木)屋架时,应遵守()。
?【多选】A.采用绳索将钢(木)屋架拴牢B.吊运过程中,应采用辅助绳索控制被吊物处于正常状态C.待起重机吊稳后,方可进行气焊切割作业D.可采用爆破法拆除68.用水平钻孔爆破时,装药前应认真清孔并进行模拟装药试验,填塞物应用木楔楔紧。
