10 板材隔墙工程施工工艺标准10.1 总则10.1.1 为加强建筑工程施工过程管理,确保板材隔墙工程施工质量符合国家施工质量验收规范的要求,制定本标准。
10.1.2 本标准适用于复合轻质墙板、石膏空心板、预制或现制的钢丝网水泥板等板材隔墙工程的施工。
10.1.3 板材隔墙工程施工必须采用工艺标准进行过程控制。
10.1.4 本标准是施工操作和过程控制的依据。
采用本标准进行施工控制时,应在施工方案中明确。
10.2 术语10.2.1 基层直接承受装饰装修施工的面层。
10.2.2 基体建筑物的主体结构或围护结构。
10.2.3 人造木板以植物纤维为原料,经机械加工分离成各种形状的单元材料,再以组合加入胶粘剂压制而成的板材,包括胶合板、纤维板、刨花板等。
10.2.4 游离甲醛含量在穿孔法的测试条件下,材料单位质量中含有游离甲醛的量。
10.3 基本规定10.3.1 承担建筑装饰装修工程施工的单位应具备相应的资质。
施工现场质量管理应有相应的施工技术标准,健全的质量、安全管103理体系、施工质量检验制度。
10.3.2 所有材料进场时应对品种、规格、外观和尺寸进行验收。
材料包装应完好,应有产品合格证书、中文说明书及相关性能的检测报告;进口产品应按规定进行商品检验。
10.3.3 板材隔墙工程施工时应具备施工图、设计说明以及其他设计文件。
10.3.4 板材隔墙与顶棚和其他墙体的交接处应采取防开裂措施。
10.3.5 民用建筑轻质隔墙工程的隔声性能应符合现行国家标准《民用建筑隔声设计规范》(GBJ118)的规定。
10.3.6 板材隔墙工程应对下列隐蔽工程项目进行验收:1.预埋件或拉结筋。
2 .填充材料的设置。
10.3.7 板材隔墙工程施工前应有主要材料的样板或做样板间(件),并应经有关各方确认。
10.3.8 板材隔墙工程应在基体或基层的质量验收合格后施工。
对既有建筑进行装饰装修前,应对基层进行处理并达到《建筑装饰装修工程质量验收规范》(GB50210)的要求。
隔墙工程施工工序隔墙工程是建筑施工中的一项重要工序,它通过设置隔墙来划分室内空间,提供隐蔽管线和增强防火性能。
以下是隔墙工程施工的常见工序。
1. 设计和测量在进行隔墙工程施工前,首先需要由专业设计师进行设计,并进行详细测量,确定准确的尺寸和位置。
设计师会根据建筑要求和功能需求,确定隔墙高度、长度和墙体厚度等参数。
2. 墙体布线根据设计和测量结果,施工人员可以根据标准布局线设置隔墙的位置。
墙体布线需要使用专业的测量工具和辅助设备,确保墙体的垂直度和水平度。
3. 墙体打底隔墙施工的第一步是进行墙体打底。
一般情况下,墙体打底使用的材料是砖块或轻质砖。
施工人员将砖块按照设计要求依次砌筑,使用水泥砂浆进行粘接和固定。
4. 墙体顶部处理隔墙的顶部需要进行处理以确保墙体的完整性和美观性。
根据设计要求,可以选择不同的处理方式,例如使用石膏板、木质饰面等。
5. 墙体保温为了提高隔墙的保温性能,可以在墙体内部安装保温材料。
常见的保温材料包括聚苯板、岩棉板等。
施工人员需要将保温材料剪裁成适当尺寸,并用粘结剂将其固定在墙体内部。
6. 粉刷和装饰隔墙施工完成后,可以进行粉刷和装饰工作。
施工人员会根据设计要求选择适当的涂料和材料进行粉刷和装饰,以增加隔墙的美观性和功能性。
7. 维护和验收一旦隔墙工程施工完成,维护和验收工作就变得十分重要。
施工人员需要仔细检查隔墙的质量和完整性,并做好必要的维护工作。
随后,建筑师或相关部门会进行验收,并对隔墙的质量进行评估。
隔墙工程施工工序的顺序和操作流程可能会因具体的项目要求而有所不同。
然而,以上所述的工序是较为常见和基础的流程,可以作为参考。
施工人员在进行隔墙工程施工时,需要严格按照标准操作,确保施工质量和安全。
隔墙的质量和稳固性对于整体建筑的结构和使用效果起到至关重要的作用。
外墙装饰板材工程施工方案一、施工前的准备工作1. 准备相关施工文件:施工图纸、设计说明、合同文件等;2. 确定施工队伍:组建施工队伍,并分别确定各施工人员的具体工作任务;3. 确定施工场地:选择合适的施工场地,确保施工现场的安全和顺利进行;4. 准备施工设备与材料:准备所需的施工设备、材料和工具,并确保其质量和数量满足施工需要。
二、外墙装饰板材施工工艺和方法1. 外墙装饰板材安装前的准备工作(1)清理外墙表面:清理外墙表面,去除杂物和附着物,确保表面平整、干净;(2)做好基层处理:对墙体进行基层处理,包括找平、抹灰等,以保证安装板材的平整度和牢固度;(3)必要的防护措施:对施工现场进行必要的封闭和安全防护,确保工人安全;2. 外墙装饰板材的安装工艺(1)确定安装位置:按照施工图纸确定板材的安装位置,标示出各板材的尺寸和安装位置,保证安装的准确性;(2)粘接和固定:选择适当的粘接材料,对板材进行粘接和固定,确保板材的牢固性和平整度;(3)拼接和接缝处理:对板材进行拼接和接缝处理,确保整体效果的美观和完整;(4)涂装和防护:对板材进行涂刷或喷涂,以保护板材的表面,延长使用寿命。
三、外墙装饰板材施工的注意事项1. 施工过程中的施工质量控制:严格按照规范和要求进行施工,确保施工质量;2. 施工现场的安全与保护:施工现场的安全防护工作要到位,保证施工人员和周围居民的安全;3. 施工进度的控制:合理安排施工进度,确保按照计划完成施工任务;4. 施工中的协调与配合:各施工人员之间要密切配合,共同完成施工任务;5. 施工后的清理与整理:施工完成后,对施工现场进行清理和整理,保持施工场地的整洁。
四、质量验收与保证1. 施工质量验收:对施工完成的外墙装饰板材进行验收,确保施工质量符合设计要求和规范要求;2. 施工保修与保障:对施工完成的外墙装饰板材给予一定期限的保修和保障,确保施工质量的持久稳定。
以上即是外墙装饰板材工程施工方案的内容,希望能对施工过程中的各项工作提供一定的指导和帮助。

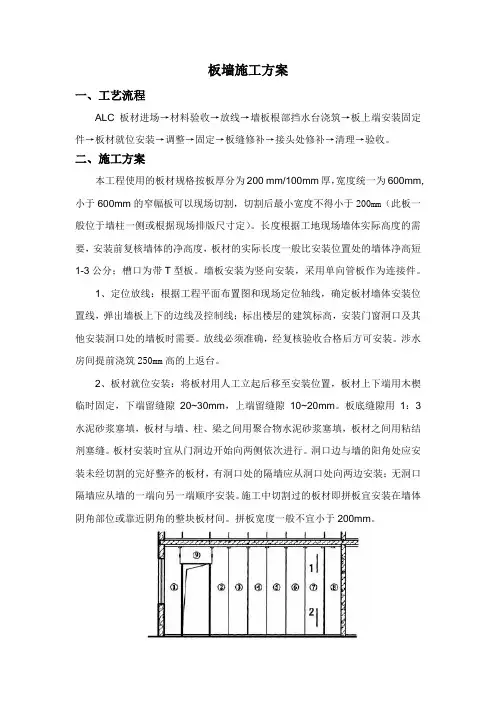

板墙施工方案一、工艺流程ALC板材进场→材料验收→放线→墙板根部挡水台浇筑→板上端安装固定件→板材就位安装→调整→固定→板缝修补→接头处修补→清理→验收。
二、施工方案本工程使用的板材规格按板厚分为200 mm/100mm厚,宽度统一为600mm,小于600mm的窄幅板可以现场切割,切割后最小宽度不得小于200mm(此板一般位于墙柱一侧或根据现场排版尺寸定)。
长度根据工地现场墙体实际高度的需要,安装前复核墙体的净高度,板材的实际长度一般比安装位置处的墙体净高短1-3公分;槽口为带T型板。
墙板安装为竖向安装,采用单向管板作为连接件。
1、定位放线:根据工程平面布置图和现场定位轴线,确定板材墙体安装位置线,弹出墙板上下的边线及控制线;标出楼层的建筑标高,安装门窗洞口及其他安装洞口处的墙板时需要。
放线必须准确,经复核验收合格后方可安装。
涉水房间提前浇筑250mm高的上返台。
2、板材就位安装:将板材用人工立起后移至安装位置,板材上下端用木楔临时固定,下端留缝隙20~30mm,上端留缝隙10~20mm。
板底缝隙用1:3水泥砂浆塞填,板材与墙、柱、梁之间用聚合物水泥砂浆塞填,板材之间用粘结剂塞缝。
板材安装时宜从门洞边开始向两侧依次进行。
洞口边与墙的阳角处应安装未经切割的完好整齐的板材,有洞口处的隔墙应从洞口处向两边安装;无洞口隔墙应从墙的一端向另一端顺序安装。
施工中切割过的板材即拼板宜安装在墙体阴角部位或靠近阴角的整块板材间。
拼板宽度一般不宜小于200mm。
3、垂直度、平整度调整:用2m靠尺检查墙体平整度,用线锤和2m靠尺吊垂直度,用橡皮锤敲打上下端木楔调整板材直至合格为止,校正好后固定配件。
4、板材固定:板材就位后,按照弹好的墙体位置线安装单向管板,每块板板顶一只卡件用射钉与砼连接(板高大于4m时底上各一只连接件)。
5、板缝处理:板材下端与楼面处缝隙用1:3水泥砂浆嵌填密实,板材上端与梁底缝隙用聚合物砂浆嵌填密实,上下端塞缝定位木楔应在砂浆结硬后取出,且填补同质砂浆。
板材隔墙工程施工方案一、施工前准备工作1.施工前的准备工作十分关键,包括材料准备、施工区域清理、测量施工区域尺寸等。
2.材料准备:根据隔墙设计要求,准备好所需的板材、木方、螺丝、角钢等材料,并进行质量检查。
3.施工区域清理:清理施工区域,确保有足够的空间进行施工,并清除施工区域的杂物和灰尘。
4.测量施工区域尺寸:根据设计图纸和实际情况,对施工区域的尺寸进行测量,确定隔墙的位置和尺寸。
5.施工方案确认:进行前期方案确认工作,确定好施工计划、施工流程和施工人员分工等。
二、板材隔墙工程施工流程1.确定隔墙位置:根据设计要求和测量结果,确定隔墙的位置,并进行标线。
2.搭建隔墙支架:根据隔墙位置和设计要求,搭建隔墙支架,包括木方、角钢支架等。
3.固定支架:将隔墙支架用螺丝或其他固定材料进行稳固固定,确保支架牢固可靠。
4.安装板材:根据设计要求和支架位置,将板材逐一安装到支架上,并采取合适的方式进行固定。
5.处理接缝:板材安装完毕后,对板材的接缝处进行处理,确保接缝紧密无缝,并采取合适的封缝材料进行填充。
6.修饰工艺:根据设计要求和实际情况,进行隔墙的修饰工艺,包括打磨、涂装等。
7.验收:隔墙施工完成后,进行验收工作,确保隔墙质量符合设计要求。
8.清理:清理施工现场,清除杂物和灰尘,使施工现场干净整洁。
三、施工安全措施1.施工人员进行必要的安全培训,了解施工过程中的风险和安全操作方法。
2.施工现场设置明显的安全警示标识,保障施工人员和周围人员的安全。
3.施工人员必须佩戴好安全帽、安全鞋等必要的个人防护用品。
4.施工过程中,需将易燃、易爆等危险物品远离施工现场,确保施工现场的安全。
5.定期进行施工现场安全检查,及时排除安全隐患。
四、施工质量控制1.严格按照设计图纸和施工方案进行施工,确保隔墙的尺寸、位置和板材质量符合设计要求。
2.施工过程中,做好临时支撑和固定工作,防止隔墙材料倒塌或移位。
3.施工人员应严格按照操作规程进行操作,避免因施工操作不当导致隔墙出现质量问题。
轻钢龙骨木工板隔墙施工方案一、工程概况隔墙工程是在建筑物的室内空间中,为了满足功能性和美观性的需要,将房间进行分隔而设立的墙体结构,起到隔音、隔热、遮蔽等功能。
本方案是采用轻钢龙骨和木工板材作为隔墙结构的材料,具有结构轻巧、施工速度快、强度高和易于装饰等优点。
二、施工工艺1.确定工程范围和要求,理清隔墙的位置和高度,并进行标线。
2.安装轻钢龙骨:(1)根据设计图纸要求,进行龙骨的数量计算和布置规划。
(2)在地面上打好位置及高度标示线,根据标识线安装U型轻钢龙骨。
(3)将U型轻钢龙骨垂直放置在地面上,并用地脚螺栓或电钻固定好。
(4)根据需要,在U型轻钢龙骨上安装C型轻钢龙骨,用自攻螺丝固定。
3.安装木工板材:(2)根据设计要求,将木工板材插入C型轻钢龙骨的槽口中。
(3)用自攻螺丝将木工板材与轻钢龙骨固定牢固。
(4)将木工板材按设计要求拼接在一起,确保接缝处平整。
4.加强隔墙结构:(1)根据设计要求,在隔墙两侧的C型轻钢龙骨上安装L型或U型钢件。
(2)用螺栓或自攻螺丝将L型或U型钢件固定在C型轻钢龙骨上。
(3)在隔墙的上部和底部安装横托件,用螺栓或自攻螺丝固定。
5.掩盖木工板材接缝:(1)用专用的木工胶将木工板材的接缝处进行填充,并打磨至表面平整。
(2)将木工板材的表面进行打磨处理,使其光滑。
三、施工注意事项1.在进行隔墙施工之前,需要对施工现场进行清理和防尘处理,确保施工环境整洁。
2.施工时应注意测量和标线的准确性,确保隔墙位置和高度的准确性。
3.安装轻钢龙骨时,应注意固定螺栓和自攻螺丝的紧固力度,确保龙骨牢固。
4.安装木工板材时,要注意木工板材的选择和尺寸的准确裁剪,确保木工板材的安装平整。
5.加强隔墙结构时,要注意选择合适的钢件进行固定,确保隔墙结构的稳定性。
6.在木工板材接缝处进行填充和打磨时,要注意使用专用的木工胶和工具,确保接缝处的平整和光滑。
为了保证施工质量和安全,建议由专业的施工队伍进行施工,并根据具体项目情况进行详细施工方案的编制。
板材隔墙工程施工方案一、项目概况本工程为板材隔墙工程,主要包括板材隔墙的设计、材料采购、施工过程、验收及后期维护等内容。
板材隔墙是一种常见的室内隔墙结构,在建筑施工中应用广泛。
二、工程设计1. 设计原则板材隔墙在设计时需根据建筑结构、使用要求、风险评估等因素,确定隔墙的材料、结构形式、防火性能等要求。
设计时需充分考虑隔墙的承重性能、隔声性能、防火性能等要求。
2. 材料选择隔墙的材料主要包括板材、龙骨、隔音材料等。
板材可以选择石膏板、纤维板、水泥板等,龙骨可以选择木龙骨、钢龙骨等,隔音材料可以选择岩棉、泡沫等。
在选择材料时需根据具体情况进行综合考虑,确保隔墙的质量和性能。
3. 结构形式板材隔墙的结构形式主要包括单层隔墙、双层隔墙等。
在确定结构形式时需根据实际情况进行综合考虑,确保隔墙的稳固性和安全性。
4. 防火性能板材隔墙的防火性能是施工过程中必须要考虑的一个重要因素。
在设计时需根据建筑的防火要求确定隔墙的防火等级,并选用符合要求的材料,确保隔墙的防火性能达到标准要求。
三、材料采购1. 板材采购板材的采购主要包括石膏板、纤维板、水泥板等。
在采购板材时需注意材料的质量、规格、厚度等要求,确保板材的质量达标。
2. 龙骨采购龙骨的采购主要包括木龙骨、钢龙骨等。
在采购龙骨时需注意龙骨的材质、规格、强度等要求,确保龙骨的质量达标。
3. 隔音材料采购隔音材料的采购主要包括岩棉、泡沫等。
在采购隔音材料时需注意材料的吸音系数、密度等要求,确保隔音效果良好。
四、施工过程1. 安全防护施工前需对现场进行安全检查,确保施工现场的安全。
施工人员需佩戴好安全帽、安全鞋等防护用具,遵守现场作业规定,确保施工过程中的安全。
2. 龙骨安装先根据设计要求安装龙骨,确定隔墙的位置和尺寸。
龙骨安装时需保证水平和垂直度,确保隔墙的稳固性。
3. 板材安装将板材与龙骨进行配合安装,确保板材与龙骨之间的连接紧密。
板材安装时需保证板材的平整度和垂直度,确保隔墙的美观性和稳定性。
石膏板隔断墙施工主要施工方法前言背景墙以炳漆画的形式展现出一、石膏板隔断墙施工1、施工工艺:弹线→安装沿顶龙骨、沿地龙骨→安装竖龙骨→竖龙骨开口面安装支撑卡→安装横撑龙骨→安装洞口边附加龙骨→水电施工→龙骨调整→隐蔽验收→立一面隔墙板→线管穿线→立另一面隔墙板→检查2、石膏板龙骨为轻钢龙骨,龙骨有沿顶龙骨、沿地龙骨、竖龙骨、横撑龙骨、龙骨支撑卡。
竖向龙骨间距按设计要求。
隔墙最大高度大开间为5000,小开间8000,高度超过规定高度时,适当减小竖龙骨间距。
板材可横铺或纵铺,但板材周边必须落在龙骨上且墙体两面板缝要求错缝处理,以增强其隔声、防火性能。
板材间留5mm接缝,采用暗缝连接。
3、隔墙骨架与四周主体结构固定形式为膨胀螺栓,沿顶、沿地龙骨固定点的水平间距≤800mm,靠墙竖龙骨固定点的垂直间距≤1000mm。
竖向龙骨开口面支撑卡间距为400-600mm。
4、当龙骨框架安装完毕后,进行隐蔽验收,检查龙骨框架的尺寸和垂直度以及结构的有关设施,合格后再安装面板。
5、面板用自攻螺钉固定于龙骨上,固定顺序为:由每件板的中部开始向长边及短边固定,螺钉距板边15mm,螺钉中距为200-300mm,螺钉就位后,螺钉尾应沉入板面深度不超过1mm,并要求钉头长度以穿透板面和轻钢龙骨框架厚度8mm以上,并保证板材与龙骨结合牢固。
6、板材与龙骨每个螺钉固定位置须先做预钻孔,孔径要比螺钉直径小1mm。
板面钉头需做防锈和抹灰处理。
7、有防水要求时,隔墙龙骨安装前,下部需做与踢脚同高的砼导墙,砼标号为C20,并在板的两面及周边涂刷防水涂料。
墙上开洞口时,要在洞口四边增加加强龙骨。
二、粉饰板墙面施工1、材料要求:(1)装饰面板的品种、规格、材质等级,应符合设计图纸要求的规定。
(2)龙骨料一般用红松烘干料,含水率不大于12%,材质不得有腐朽、节疤、劈裂、扭曲等缺陷,并预先经防腐处理。
(3)衬板选用木工板。
(4)装饰面板。
(5)辅料:粘贴剂、防腐剂、乳胶、氟化钠、钉子;小电动台锯、小电动台刨、手电钻、木刨子、大中小槽刨、木锯、细齿刀锯、斧子、锤子、平铲、冲子、螺丝刀、方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等。
木龙骨板材隔墙施工工艺标准1 施工准备1。
1 技术准备编制木龙骨板材隔墙工程施工方案,并对工人进行书面技术及安全交底。
1.2 材料要求(1)罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲、起皮、色差、图案不完整的缺陷。
胶合板、木质纤维板不应脱胶、变色和腐朽。
(2)龙骨和罩面板材料的材质均应符合现行国家标准和行业标准的规定。
(3)罩面板的安装宜使用镀锌的螺丝、钉子。
接触砖石、混凝土的木龙骨和预埋的木砖应做防腐处理.所有木作都应做好防火处理。
(4)质量要求:见表 1.2。
人造板及其制品中甲醛释放试验方法及限量值表 1。
21。
3 主要机具(表1。
3)主要机具一览表表 1。
3(1)电动机械:小电锯、小台刨、手电钻、电动气泵、冲击钻。
(2)手动工具:木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、摇钻、直钉枪等.1.4 作业条件(1)木龙骨板材隔断工程所用的材料品种、规格、颜色以及隔断的构造、固定方法,均应符合设计要求.(2)隔断的龙骨和罩面板必须完好,不得有损坏、变形弯折、翘曲、边角缺损等现象;并要注意被碰撞和受潮.(3)电气配件的安装,应嵌装牢固,表面应与罩面板的底面齐平.(4)门窗框与隔断相接处应符合设计要求.(5)隔断的下端如用木踢脚板覆盖,隔断的罩面板下端应离地面20~30mm;如用大理石、水磨石踢脚时,罩面板下端应与踢脚板上口齐平,接缝要严密.(6)作好隐蔽工程和施工记录。
2 关键质量要点2.1 材料的关键要求(1)各类龙骨、配件和罩面板材料以及胶粘剂的材质应符合现行国家标淮和行业标准的规定。
(2)人造板、粘结剂必须有环保要求检测报告。
2.2 技术关键要求弹线必须准确,经复验后方可进行下道工序.固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平整垂直,安装牢固。
靠墙立筋应与墙体连接牢固紧密。
边框应与隔断立筋连接牢固,确保整体刚度.按设计做好木作防火、防腐。
2。
3 质量关键要求(1)沿顶和沿地龙骨与主体结构连接牢固,保证隔断的整体性.(2)罩面板应经严格选材,表面应平整光洁.安装罩面板前应严格检查龙骨的垂直度和平整度.3 施工工艺3.1 工艺流程3.2 操作工艺(1)弹线在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装的位置、格栅的平直度和固定点。
隔墙工程施工工艺一、施工准备1.1 技术准备:在施工前,应编制详细的施工方案,并对工人进行书面技术及安全交底。
1.2 材料要求:1.2.1 罩面板应表面平整、边缘整齐、不应有污垢、裂纹、缺角、翘曲、起皮、色差、图案不完整的缺陷。
胶合板、木质纤维板不应脱胶、变色和腐朽。
1.2.2 龙骨和罩面板材料的材质均应符合现行国家标准和行业标准的规定。
1.2.3 罩面板的安装宜使用镀锌的螺丝、钉子。
接触砖石、混凝土的木龙骨和预埋的木砖应做防腐处理。
所有木作都应做好防火处理。
1.3 主要机具:电动机械(小电锯、小台刨、手电钻、电动气泵、冲击钻)、手动工具(木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、摇钻、直钉枪等)。
1.4 作业条件:1.4.1 木龙骨板材隔断工程所用的材料品种、规格、颜色以及隔断的构造、固定方法,均应符合设计要求。
1.4.2 隔断的龙骨和罩面板必须完好,不得有损坏、变形弯折、翘曲、边角缺损等现象;并要注意被碰撞和受潮。
1.4.3 电气配件的安装,应嵌装牢固,表面应与罩面板的底面齐平。
1.4.4 门窗框与隔断相接处应符合设计要求。
1.4.5 隔断的下端如用木踢脚板覆盖,隔断的罩面板下端应离地面20~30mm;如用大理石、水磨石踢脚时,罩面板下端应与踢脚板上口齐平,接缝要严密。
1.4.6 作好隐蔽工程和施工记录。
二、施工工艺2.1 工艺流程:放线—安装龙骨—机电管线安装—安装横撑龙骨(需要时)--门窗等洞口制作—安装罩面板(一侧)--安装填充材料(岩棉)--安装罩面板(另一侧)。
2.2 放线:根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。
2.3 安装门洞口框:放线后按设计,先将隔墙的门洞口框安装完毕。
2.4 安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm。
2.5 竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按罩面板的规格900mm或1200mm板宽,分档规格尺寸为450mm,不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在门洞框处。
隔墙板施工方案范文一、施工前的准备工作1.确定隔墙板的尺寸和数量,并根据设计图纸制作详细的施工方案和材料清单。
2.准备施工所需的材料和工具,包括隔墙板、木龙骨、石膏板、螺丝、电钻、尺子、扳手等。
3.检查施工现场,确保没有任何障碍物和安全隐患。
二、施工工艺1.根据设计图纸,在地面上用尺子和铅笔标出隔墙板的位置和尺寸。
2.在地面上安装木龙骨,用电钻和螺丝固定,确保其平整和稳固。
3.将隔墙板放在木龙骨上,用螺丝固定住。
4.根据需要,在隔墙板上切割出门窗洞口,注意尺寸准确。
5.在隔墙板上打腻子,填补板与板之间的缝隙和瑕疵,使其表面光滑。
6.确保腻子干燥后,使用砂纸打磨,使表面更加平滑。
7.用底漆涂刷隔墙板表面,增加表面的亮度和保护性。
8.最后,根据需要,可以进行喷漆、贴纸等装饰处理。
三、施工注意事项1.施工前,要对隔墙板进行充分的检查,确保其质量和完整性。
2.确保施工现场通风良好,避免腻子和涂料挥发的有害气体对施工人员的伤害。
3.施工过程中,要注意人员的安全,避免疏忽大意造成意外事故。
4.施工完成后,要进行细致的检查和清理,确保隔墙板表面干净整洁。
四、施工质量控制1.施工前,要仔细核对施工方案和设计图纸,确保施工按照标准进行。
2.施工过程中,要对施工质量进行巡查和评估,及时发现和纠正问题。
3.施工后,要进行细致的验收和评估,确保隔墙板的质量符合要求。
五、施工后的维护与保养1.隔墙板施工完成后,要进行定期的维护和保养,及时处理墙面的污渍和瑕疵。
2.避免用硬物刮擦墙面,以免刮花隔墙板表面。
3.注意防潮,避免墙面受潮和发霉。
六、材料与设备选择1.隔墙板应选择优质的环保材料,具有良好的抗压、防潮和隔音效果。
2.木龙骨应选用质地坚硬、平直的木材,确保稳固和牢固。
3.腻子和涂料应选择质量过硬的产品,具有良好的附着力和防水性能。
4.工具设备应选择大品牌,使用方便,安全可靠。
第1篇一、工程准备1. 技术交底:施工前,项目技术负责人应组织施工人员进行技术交底,明确施工工艺、质量要求、安全注意事项等。
2. 材料准备:根据设计图纸要求,准备隔墙所需材料,如轻钢龙骨、石膏板、膨胀螺丝、水泥、砂浆等。
3. 工具准备:准备施工所需工具,如电钻、螺丝刀、切割机、水平尺、线锤等。
4. 施工人员培训:对施工人员进行施工工艺、安全操作等方面的培训,确保施工质量。
二、施工流程1. 测量放线:根据设计图纸,在地面、墙面等部位进行测量放线,确定隔墙位置。
2. 龙骨安装:按照设计要求,在放线位置安装轻钢龙骨,注意龙骨的垂直度和平整度。
3. 龙骨加固:在龙骨安装过程中,对龙骨进行加固处理,确保龙骨的稳定性。
4. 石膏板安装:将石膏板放置在龙骨上,用自攻螺丝固定,确保石膏板与龙骨紧密结合。
5. 填充材料:在石膏板两侧填充泡沫条或岩棉等保温材料,提高隔墙的隔音、隔热性能。
6. 砂浆抹面:在石膏板表面抹上一层砂浆,确保石膏板与龙骨之间的缝隙填充密实。
7. 防潮处理:在隔墙底部安装防潮垫,防止墙体受潮。
8. 精装修:根据设计要求,对隔墙进行精装修,如刷漆、贴墙纸等。
三、施工注意事项1. 施工过程中,严格按照施工工艺进行操作,确保施工质量。
2. 龙骨安装时,注意龙骨的垂直度和平整度,避免影响隔墙的稳定性。
3. 石膏板安装时,确保石膏板与龙骨紧密结合,防止石膏板脱落。
4. 砂浆抹面时,注意砂浆的均匀性,避免出现裂缝。
5. 防潮处理时,确保防潮垫与墙体底部贴合紧密,防止墙体受潮。
6. 施工过程中,注意施工现场的安全,防止发生安全事故。
四、施工验收1. 施工完成后,由项目技术负责人组织施工人员进行自检,确保施工质量符合要求。
2. 自检合格后,由监理单位进行验收,验收合格后,方可交付使用。
3. 验收过程中,注意检查隔墙的垂直度、平整度、隔音、隔热性能等,确保施工质量。
通过以上施工程序,确保隔墙施工质量,满足设计要求,为用户提供舒适的居住环境。
第1篇一、施工准备1. 材料准备:轻质隔墙板、轻钢龙骨、膨胀螺丝、水泥、砂、石灰等。
2. 工具准备:电钻、扳手、水平尺、线锤、切割机、锤子、铲刀等。
3. 施工人员准备:施工人员应具备相关技能和经验,熟悉施工工艺及安全操作规程。
二、施工工艺1. 基层处理:清理基层,确保墙面平整、干净,无油污、浮尘等。
2. 放线定位:根据设计图纸,确定隔墙位置,弹出隔墙边线。
3. 龙骨安装:按照设计要求,安装轻钢龙骨,确保龙骨垂直、平整。
4. 隔墙板安装:(1)切割隔墙板:根据实际尺寸,使用切割机对隔墙板进行切割。
(2)安装隔墙板:将切割好的隔墙板安装在龙骨上,注意板与板之间的缝隙应小于2mm。
(3)固定隔墙板:使用膨胀螺丝将隔墙板固定在龙骨上,确保隔墙板牢固。
5. 防水处理:在隔墙底部和顶部设置防水层,防止水渗透。
6. 隔墙板接缝处理:(1)对接缝处进行打磨,确保平整。
(2)使用专用接缝材料填充接缝,使其密封。
7. 隔墙板表面处理:(1)对隔墙板表面进行打磨,确保平整、光滑。
(2)涂刷腻子,填补板面缝隙。
(3)刮涂涂料,使隔墙板表面美观。
三、施工要点1. 施工过程中,注意龙骨的垂直、平整度,确保隔墙板安装牢固。
2. 隔墙板安装时,注意缝隙处理,确保密封性。
3. 防水处理要到位,防止水渗透。
4. 隔墙板表面处理要平整、光滑,使隔墙板美观。
5. 施工过程中,注意安全操作,防止事故发生。
四、施工注意事项1. 施工前,对施工人员进行技术交底,确保施工质量。
2. 施工过程中,定期检查施工质量,发现问题及时整改。
3. 施工完成后,对隔墙进行验收,确保工程质量符合要求。
4. 施工过程中,做好施工记录,为后期维护提供依据。
5. 施工现场保持整洁,确保施工环境良好。
通过以上施工做法,可以确保内隔墙工程施工质量,为用户提供舒适的居住环境。
第2篇一、施工准备1. 材料准备:根据设计要求,准备好砌块、水泥、砂浆、钢筋、拉结筋、过梁等材料。
PVC板隔墙施工:工艺与标准1. 施工准备1.1 材料准备- PVC板材:选择符合国家标准的PVC板材,厚度一般为12mm或15mm。
- 连接件:包括角钢、连接螺栓、垫圈等。
- 密封材料:硅胶、泡沫填缝剂等。
- 锚栓:用于固定PVC板材到主体结构上。
1.2 工具准备- 电钻、扳手、螺丝刀、钢尺、水平仪、磨砂纸等。
1.3 作业环境- 施工场地应保持干净、整洁,无杂物。
- 应确保主体结构的稳定性和垂直度。
2. 施工工艺2.1 测量放线- 根据设计图纸,进行测量放线,确定隔墙的位置和尺寸。
2.2 固定锚栓- 在主体结构上按照设计要求打孔,安装锚栓。
- 锚栓应固定牢固,抗拔力应满足设计要求。
2.3 安装PVC板材- 将PVC板材平放在地面上,按照放线位置进行标记。
- 使用电钻在PVC板材上打孔,孔径应小于锚栓直径。
- 将PVC板材竖直吊装至主体结构上,通过连接件与锚栓连接固定。
2.4 接缝处理- PVC板材接缝处应采用硅胶密封,确保接缝严密。
- 接缝宽度应均匀一致,外观应平整美观。
2.5 安装配件- 根据设计要求,安装门框、窗框等配件。
- 配件与PVC板材应连接牢固,密封良好。
3. 施工质量控制3.1 材料检验- 所有材料应进行进场验收,确保材料质量符合国家标准。
- 对不合格的材料应立即退场,不得使用。
3.2 施工过程监控- 施工过程中,应定期对施工质量进行检查,发现问题及时整改。
- 施工完成后,应进行整体检查,确保施工质量符合设计要求。
3.3 验收标准- 隔墙的垂直度、水平度、直线度应符合国家验收标准。
- 接缝应严密、平整,无明显缝隙。
- 配件安装应牢固,功能正常。
4. 安全与环保4.1 安全措施- 施工过程中,应严格遵守安全操作规程,确保人员安全。
- 施工现场应设置安全警示标志,提醒注意事项。
4.2 环保要求- 施工过程中,应尽量减少对环境的影响。
- 妥善处理废弃材料,不得随意丢弃。
5. 施工注意事项- PVC板材应避免长时间暴露在阳光下,防止变形。
板材隔墙施工工艺标准1 施工准备1.1 作业人员(1) 施工所需的人员力量根据工程大小、进度及工程的难易程度合理安排,确保能够满足现场实际施工所需。
(2) 所有作业人员经过安全教育并考试合格,方可上岗作业。
(3) 作业负责人:具有高中文化程度,从事板材隔墙作业五年以上,掌握相应的施工及验收规范,并有熟练的施工经验。
(4) 各作业人员(技工)应具有初中以上文化程度,从事施工两年以上,了解相应的施工及验收规范、技术标准。
(5) 机械操作工、电工、电焊工等特种作业人员,必须经过相应专业技术培训考核,做到持证上岗。
1.2 主要材料(1)加气混凝土板材墙板:以钙质和硅质材料为基本原料,以铝粉为发气剂,经蒸压养护等工艺制成的一种多孔轻质板材。
板材内一般配有单层钢筋网片。
(2) GRC空心隔墙板:是以水泥砂浆做基材,玻璃纤维做增强材料的纤维水泥符合材料。
(3)泰柏板:是由14号焊接高强镀锌低碳钢丝网笼和自熄型聚苯乙烯泡沫芯料组成。
(4)水泥:宜用普通硅酸盐水泥,应适量掺加粉煤灰,以满足和易性要求。
(5)粗细骨料:粗骨料采用小豆石或5~10mm碎石,细骨料宜用中砂或粗砂。
(6)粘结材料:石膏空心板安装拼接的粘接材料,主要为107胶水泥砂浆,其配合比为107胶水:水泥:砂=1:1:3或1:2:4。
(7)混凝土:塌落度应满足30~50mm。
1.3 主要施工机具设备(1) 主要机具设备见表5.17 .1.1主要机具设备表1 电圆锯 5008B 按8~10 人/班组计算2 曲线锯 T101AD3 空气压缩机 PH-10-884 手电钻 JIZ-ZD-10A5 电焊机6 电动冲击钻7 圆孔锯8 水平尺 600mm9 铝合金靠尺 2m10 手提式电刨 1900B11 射钉枪 SDT-A301(2)所有机具应专人保管维护,定期检查,保证良好的工作性能。
1.4 作业条件(1) 图纸、相应的技术、规程、图集齐全、必要时,应编制相应的施工技术措施。
岩棉彩钢板隔墙施工工艺XXX-HHGX8Q8-GNHHJ8岩棉彩钢板隔墙施工工艺彩板围护结构安装是非常重要的环节,必须引起足够的重视,同样的材料不同队伍安装会出现截然不同的结果。
一、安装准备1.材料准备。
对小型工程,材料需一次性准备完毕。
对大型工程,材料准备需按施工组织计划分步进行,并向供应商提出分步供应清单,清单中需注明每批板材的规格、型号、数量、连接件、配件的规格数量等,并应规定好到货时间和指定堆放位置。
材料到货后应立即清点数量、规格,并核对送货清单与实际数量是否相符合。
当发现质量问题时,需及时处理,更换、代用或其他方法,并应将问题及时反映到供货厂家。
2.机具准备。
彩板围护结构因其体轻,一般不需大型机具。
机具准备应按施工组织计划的要求准备齐全,基本有以下几种:(1)提升设备:汽车吊、卷扬机、滑轮、拔杆、吊盘等,按不同工程面积、高度,选用不同的方法和机具。
(2)手提工具:按安装队伍分组数量配套,电钻、自攻枪、拉铆枪、手提圆盘锯、钳子、螺丝刀、铁剪、手提工具袋等。
(3)电源连接器具:总用电的配电柜、按班组数量配线、分线插座、电线等,各种配电器具必须考虑防雨条件。
(4)脚手架准备:按施工组织计划要求准备脚手架、跳板、安全防护网。
(5)要准备临时机具库房,放置小型施工机具和零配件。
3.技术准备:认真审读施工详图设计,排板图、节点构造及施工组织设计要求;组织施工人员,研究以上的内容,并由技术人员向工人讲解施工要求和规定;编制施工操作条例,下达开竣工日期和安全操作规定;准备下达的施工详图资料;检查安装前的结构安装是否满足围护结构安装条件。
4.场地准备:按施工组织要求,对堆放场地装卸条件、设备行走路线、提升位置、马道设置,施工道路,临时设施的位置等进行全面检查,以保证运输畅通,材料不受损坏和施工安全;堆放场地要求平整,不积水、不妨碍交通,材料不易受到损坏的地方;施工道路要雨季可使用,允许大型车辆通过和回转。
板材隔墙施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于所有在建室内板材隔墙的工程施工。
2、施工准备2.1 材料2.1.1 板材隔墙用板材品种、规格、颜色较多、性能各异应按设计规定备料。
2.1.2 水泥强度等级为32.5或42.5的普通硅酸盐水泥,未过期,无受潮结块的现象。
有产品质量合格证及试验报告。
2.1.3 石膏建筑石膏或高强度石膏。
应有产品质量合格证。
2.1.4 胶粘剂胶粘剂的品种及质量要求应符合设计规定。
2.1.5其他2.1.6圆钉、膨胀螺栓、镀锌铁丝等应使用合格产品。
2.2 主要机具手电钻、小型电焊机、云石切割机、老虎钳、螺丝刀、气动钳、手锯、钢尺、靠尺、腻子刀。
2.3 作业条件2.3.1 主体结构已完工,并已通过验收合格。
2.3.2 吊顶及墙面已粗装饰。
2.3.3 管线已全部安装完毕。
水管已试压。
2.3.4 材料已进场,并已验收,均符合设计要求。
3、操作工艺板材隔墙安装,因板材本身较厚,通常采用单板。
如需双层时,中间作空气层,可在空腔内填轻质材料3.1 泰柏板操作工艺泰柏板施工顺序:墙位放线→装钢筋码、箍码→立门框→安装泰柏板→两板竖向连接→安装加强角网→安装电气盒→嵌缝→隔墙抹灰3.1.1 墙位放线:按建筑设计图,定隔墙位置。
在主体结构楼地面、顶面和墙面,弹出水平中心线和竖向中心线,并弹出边线(双面)如墙面已抹灰,应切割剔去抹灰层。
3.1.2 量准房间净高、净宽和门口的宽、高(外包),将隔墙板材平摆在楼地面上进行预拼装排列,定出板材安装尺寸,弹线,按线切割。
3.1.3 泰柏板隔墙与主体墙体连接。
在主体结构墙面中心线和边线上,每隔500mm钻φ6孔,压片,一侧用长度350~400mmφ6钢筋码,钻孔打入墙体内,泰柏板靠钢筋就位后,将另一侧φ6钢筋码,以同样方法固定,夹紧泰柏板,两侧钢筋码与泰柏板横筋绑扎。
3.1.4 泰柏板隔墙与顶、楼地面结构的连接方法:在隔墙顶和底中心线上钻孔用膨胀螺栓固定U码,U码与泰柏板连接。
