案例分析题案例1.某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。
提交投标文件截止时间为2012年5月30日。
该公司于2012年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金.开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。
经过综合评选,最终确定B单位中标。
双方按规定签定了施工承包合同。
问题:(1)E单位的投标文件按要求如何处理?为什么?(2)对D单位撤回投标文件的要求应当如何处理?为什么?(3)上述招标投标程序中,有哪些不妥之处?请说明理由。
案例2。
某房地产公司计划在北京开发某住宅项目,采用公开招标的形式,有A、B、C、D、E 5家施工单位领取了招标文件。
本工程招标文件规定2011年1月20日上午10:30为投标文件接收终止时间。
在提交投标文件的同时,需投标单位提供投标保证金20万元.在2011年1月20日,A、B、C、D 4家投标单位在上午10:30前将投标文件送达,E单位在上午11:00送达。
各单位均按招标文件的规定提供了投标保证金。
在上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。
在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。
问题:(1)B、C、E三家单位的投标文件是否有效?(2)B单位向招标人递交的书面说明是否有效?(3)通常情况下,废标的条件有哪些?案例3。
某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附近。
A单位就勘察任务与B 单位签订了工程合同。
合同规定勘察费15万元。
该工程经过勘察、设计等阶段于10月20日开始施工。
施工承包商为D建筑公司。
问题:1、委托方A应预付勘察定金数额是多少?2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。
某企业拟兴建一项工业生产项目。
同行业同规模的已建类似项目工程造价结算资料,见表1-1:表1-1已建类似项目工程造价结算资料表中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=元人民币),其余为其他从属费用和国内运杂费。
问题:1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为%、%、%、%,因建设时间、地点、标准等不同,相应的价格调整系数分别为、、、;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。
试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。
2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。
3.拟建项目A生产车间的主要生产设备仍为进1:2设备,但设备货价(离岸价)为1100万美元(1美元=元人民币);进1:2设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。
A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。
试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。
4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。
试确定拟建项目全部建设投资。
(问题1~4计算过程和结果均保留两位小数。
试题一:(20分)问题1:(5分)(1)建筑工程造价综合差异系数:%×+%×+%×+%×分)=分)(2)拟建项目建筑工程总费用:分)=(万元)分)问题2:(3分)进口设备其他从属费用和国内运杂费占设备购置费百分比:(16430-1200×/16430分)=%分)问题3:(8分)(1)计算拟建项目A生产车间的设备购置费方法一:①拟建项目A生产车间进口设备购置费:1100×%)分)=(万元)分)②拟建项目A生产车间国内配套采购的设备购置费:分)=(万元)分)③拟建项目A生产车间设备购置费:+分)方法二:①拟建项目A生产车间进口设备从属费用及国内运价为x x/(1100×+×1=%(2分)x=(万元)分)②拟建项目A生产车间国内配套采购的设备购置费()×(1+25%)(1分)=(万元)分)③拟建项目A生产车间设备购置费1100×++分)=(万元)分)方法三:①拟建项目A车间进口设备费为x(x-1100×/x=%(2分)x=(万元)分)②拟建项目A生产车间设备购置费()×(1+25%)+(2分)=(万元)分)(2)主要生产项目设备购置费:+(4800+3750)×(1+10%)(1分)=(万元)分)(3)拟建项目设备购置总费用++×(1+10%)(1分)问题4:(4分)拟建项目全部建设投资:方法一:[30000+40000+7916×(1+15%)]×(1+20%)×(1+5%)×(1+3%)分)=×××=(万元)分)方法二:(1)拟建项目安装工程费:×(1+15%)=(万元)分)(2)拟建项目工程建设其他费用:×20%分)=(万元)分)(3)拟建项目基本预备费:+×5%分)=(万元)分)(4)拟建项目涨价预备费:++×3%分)=(万元)分)(5)拟建项目全部建设投资:+++=(万元)分)评分说明:将若干步骤合并计算,计算式列式正确,结果正确,得满分;计算式列式不正确,不得分。
《工程造价案例分析》期末考试试卷附答案试题一:(共40分)某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.发包入在开工前7天应向承包入支付合同价20%的工程预付款。
2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。
3.工程进度款按月结算。
工程质量保证金为承包合同价的5%,发包入从承包入每月的工程款中按比例扣留。
4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9.5.规费费率3.5%.以工程量清单中分部分项工程合价为基数计算;税金率3.41%,按规定计算。
在施工过程中,发生以下事件:(1)工程开工后,发包人要求变更设计。
增加一项花岗石墙面工程.由发包入提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。
消耗量及价格信息资料见下表:(2)在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。
经工程师计量后的该工作工程量为260m2.经发包人批准的综台单价为352元/m2.(3)施工至第14个月时,承包入向发包入提交了按原综合单价计算的该项月已完工程量结算报18万元。
经工程师计量。
其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3).问题:1.计算该项目工程预付款。
(10分)2.列式计算第8个月的应付工程款。
(15分)3.列式计算第14个月的应付工程款。
(15分)(计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。
)试题二:(60分)某大型工业项目的主厂房工程,发包人通过公开招标选定了承包入.并依据招标文件和投标文件,与承包人签订了施工舍同。
合同中部分内容如下,(1)合同工期160天,承包入编制的初始网络进度计划,如图2.1所示。
由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H 三项工作施工需使用同一台吊装机械。
第一章工程造价概论复习资料考试大纲要求:一、学习目的与要求通过本章学习,要掌握项目建设程序及建设项目组成,掌握工程造价及工程造价管理的基本概念,了解国外工程造价管理现状和我国造价工程师执业资格制度,掌握资金时间价值的应用。
二、考核知识点与考核目标(一)重点识记:项目建设程序、建设项目组成,工程造价及工程造价管理的基本概念。
理解:工程造价管理的内容。
应用:资金时间价值计算。
(二)次重点理解:工程造价的特点及职能、工程造价计价的特点、工程造价管理的目标、特点及对象。
(三)一般识记:国外工程造价管理现状及发展、我国工程造价管理现状、我国造价工程师执业资格制度及造价工程师。
练习题:一、单项选择题(每题的备选项中,只有一项最符合题意)1、对于项目建设的程序,以下选项,先后顺序正确的是()A.可行性研究阶段→项目建议书阶段→编制计划任务书→建设准备阶段→设计工作阶段→建设施工阶段→竣工验收阶段→建设项目后评价阶段B.项目建议书阶段→可行性研究阶段→建设准备阶段→编制计划任务书→设计工作阶段→建设施工阶段→竣工验收阶段→建设项目后评价阶段C.项目建议书阶段→可行性研究阶段→编制计划任务书→设计工作阶段→建设准备阶段→建设施工阶段→竣工验收阶段→建设项目后评价阶段D.可行性研究阶段→项目建议书阶段→建设准备阶段→编制计划任务书→设计工作阶段→建设施工阶段→竣工验收阶段→建设项目后评价阶段2、项目建设中最初阶段的工作是()A.可行性研究报告阶段B.项目建议书阶段C.建设准备阶段D.编制计划任务书3、投资估算和资金筹措是项目建设哪个阶段的内容()A.可行性研究报告阶段B.项目建议书阶段C.建设准备阶段D.编制计划任务书4、下列选项不属于三阶段设计内容的是()A.初步设计B.扩大初步设计C.技术设计D.施工图设计5、下列选项中,()阶段是整个工程的决定性环节A.项目建议书B.可行性研究C.设计工作D.竣工验收6、下列选项,()不是建设项目的组成部分A.单位工程B.单项工程C.分部分项工程D.辅助工程7、()不属于有独立的设计图纸和施工条件,但建成后不能独立发挥生产能力或效益的工程。
造价案例分析试题及答案试题一:某机械化施工公司承担了某工程的基坑土方施工。
土方量为10000m3,平均运土距离为8km,计划工期为10天,每天一班制施工。
该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t 自卸汽车各10台,其主要参数见表1.1、表1.2。
挖掘机主要参考表1.2问题1:1.若挖掘机和自卸汽车按表中型号各取一种,如何组合最经济?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)试题二:拟建某工业建设项目,各项数据如下:1.主要生产项目7400万元(其中:建筑工程费2800万元,设备购置费3900万元,安装工程费700万元);2.辅助生产项目4900万元(其中:建筑工程费1900万元,设备购置费2600万元,安装工程费400万元);3.公用工程2200万元(其中:建筑工程费1320万元,设备购置费660万元,安装工程费220万元);4.环境保护工程660万元(其中:建筑工程费330万元,设备购置费220万元,安装工程费110万元);5.总图运输工程330万元(其中:建筑工程费220万元,设备购置费110万元);6.服务性工程建筑工程费160万元;7.生活福利工程建筑工程费220万元;8.厂外工程建筑工程费110万元;9.工程建设其他费用400万元;10.基本预备费费率为10%;11.建设期各年涨价预备费费率为6%:12.建设期为2年,每年建设投资相等。
建设资金来源为:第1年贷款5000万元,第2年贷款4800万元,其余为自有资金。
贷款年利率为6%(每半年计息一次);13.固定资产投资方向调节税税率为5%。
问题:1.试将以上数据填入表2.1(建设项目固定资产投资估算表)。
工程造价案例分析试题附答案2017年工程造价案例分析精选试题(附答案)案例分析题一某工程项目开工之前,承包方已提交了施工进度计划,如图3.1所示,该计划满足合同工期100天的要求。
在上述施工进度计划中,由于工作e和工作g共用一台塔吊(塔吊原计划在开工第25天后进场投入使用)必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。
在施工过程中,由于业主要求变更设计图纸,使工作b停工10天(其他持续时间不变),业主代表及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完成。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:1、调整方案:将工作j的持续时间压缩5天。
2、费用补偿要求:(1)工作j压缩5天.增加赶工费25000元;(2)塔吊闲置15天补偿:600×15=9 000(元);(600元/天为塔吊租赁费)(3)由于工作b停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
问题:1、如果在原计划中先安排工作e,后安排工作g施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?2、工作b停工10天后,承包方提出的进度计划调整方案是否合理? 该计划如何调整更为合理?3、承包方提出的各项费用补偿要求是否合理?为什么?应批准补偿多少元?答案问题1:答:塔吊应安排在第31天(上班时刻)进场投入使用。
这样安排后塔吊在工作e与工作g之间没有闲置。
问题2:答:承包方提出的进度计划调整方案不合理。
更合理的调整方案是:先进行工作g,后进行工作e.因为工作f的总时差为30天,这样安排不影响合同工期,见下图:问题3:答:承包方提出的各项费用补偿:(1)补偿赶工费不合理,因为工作合理安排后不需要赶工(或工作j 的持续时间不需要压缩5天)。
(2)塔吊闲置补偿9000元不合理,因闲置时间不是15天,而是10天。
(3)其他机械闲置补偿合理,人员窝工损失补偿合理。
在书面答复投标人的提问后,招标人组织各投标人进行了施工现扬踏勘。
在投标截止日期前10天,招标人书面通知各投标人,由于市政府有关部门已从当天开始取消所有市内交通项目的收费,因此决定将收费站工程从原招标范围内删除.【问题】1.该项目施工招标在哪些方面存在问题或不妥之处?逐一说明。
2。
如果在评标过程中才决定删除收费站工程,应如何处理?案例三某承包商通过资格预审后,对招标文件进行了仔细分析,发现招标人所提出的工期要求过于苛刻,且合同条款中规定每拖延1天,逾期违约金为合同价的1‰。
若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架剪力墙体系过于保守。
因此,该投标人在投标文件中说明招标人的工期要求难以实现,因而按自己认为的合理工期(比招标人要求的工期增加6个月)编制施工进度计划并据此报价;还建议将框架剪力墙体系改为框架体系,并对这两种结构体系进行了技术经济分析和比较,证明框架体系不仅能保证工程结构的可靠性和安全性、增加使用面积、提高空间利用的灵活性,而且可降低造价约3%。
该投标人将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标截止日期前1天上午将投标文件报送招标人。
次日(即投标截止日当天)下午,在规定的开标时间前1小时,该承包商又递交了一份补充材判,其中声明将原报价降低4%。
但是,招标人的有关工作人员认为,根据国际上“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒收该投标人的补充材料.开标会由市招投标办的工作人员主持,市公证处有关人员到会,各投标单位代表均到场.开标前,市公证处人员对各投标单位的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标。
主持人宣读投标人名称、投标价格、投标工期和有关投标文件的重要说明。
【问题】1。
该投标人运用了哪几种报价技巧?其运用是否得当?请逐一加以说明。
2。
招标人对投标人进行资格预审应包括哪些内容?3。
造价工程师案例分析题及答案实用一份造价工程师案例分析题及答案 1施工过程中发生了以下事件:1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失1.5万元。
2)实际发生零星工作费用3.5万元。
问题(金额单位为万元,计算结果均保留两位小数):1.计算材料预付款。
2.计算措施项目清单计价合计和预付措施费金额。
3.列式计算5月份应支付承包商的工程款。
4.列式计算6月份承包商实际完成工程的`工程款。
5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。
经双方协商同意,按调值公式法调整结算价。
假定3月份、4 月份、5月份3个月承包商应得工程款(含索赔费用)为750万元;固定要素为0.3,水泥、砂石占可调值部分的比重为10%,调整系数为1.15,其余不变。
则6月份工程结算价为多少?参考解析【问题1参__】甲分项工程量清单计价=4500×0.124=558.O0(万元)乙分项工程量清单计价=__.985=315.20(万元)分部分项工程量清单计价合计=558+315.2=873.20(万元)材料预付款=873.2×20%=174.64(万元)【问题2参__】措施项目清单计价合计=873.2×3.8%=33.18(万元)其他项目清单计价合计=3.00(万元)工程量清单计价合计、措施项目清单计价合计及其他项目清单计价合计的3项合计之和=873.2+33.18+3=909.38(万元) 预付措施费金额=33.18×(1+4%)×(1+3.41%)×50%=17.84(万元)【问题3参__】根据背景材料可知,5月份的综合单价不做调整。
5月份甲分项工程工程量价款=1100×1240×(1+4%)×(1+3.41%)=146.69(万元)5月份乙分项工程工程量价款=1100×985 ×(1+4%)×(1+3.41%)=116.53(万元)5月份应支付措施费=17.84/4=4.46(万元)5月份承包商实际完成的工程款=146.69+116.53+4.46=267.68(万元)5月份承包商的索赔款=1.00万元(施工机械损失l.5万元由乙方负担,零星工作费3.5万元最后一个月结算)5月份应支付承包商的工程款=267.68 ×(1-5%)-174.64×0.5+1=167.98(万元)【问题4参__】6月份甲分项工程累计完成工程量=900+1200+1100+850=4050.00(m3)6月份甲分项工程累计完成工程量比清单工程量的降低额=4500-4050=450.O0(m3)6月份甲分项工程的累计完成工程量降低额为清单工程量的10%,未超过10%,因此甲分项工程的单价不应进行调整。
工程造价案例分析考卷答案一、选择题(每题1分,共5分)1. 工程造价的主要组成部分是()。
A. 直接费用B. 间接费用C. 税金D. 利润A. 单价法B. 总价法C. 成本法D. 对比法A. 人工费B. 材料费C. 施工机具使用费D. 设计费4. 工程造价动态管理的主要目的是()。
A. 控制成本B. 提高效率C. 降低风险D. 实现利润最大化A. 优化设计方案B. 加强合同管理C. 提高工程质量D. 增加施工人员二、判断题(每题1分,共5分)1. 工程造价是指建设项目的全部费用,包括直接费用、间接费用、利润和税金。
()2. 工程量清单计价方法是一种静态的计价方法。
()3. 建筑安装工程费由人工费、材料费、施工机具使用费、企业管理费和利润组成。
()4. 工程造价控制的关键在于控制直接费用。
()5. 工程造价动态管理是指在工程建设过程中,根据市场变化和项目实际情况,调整工程造价的管理方法。
()三、填空题(每题1分,共5分)1. 工程造价的组成部分包括直接费用、间接费用、______和______。
2. 工程量清单计价方法的核心是______、______和______。
3. 建筑安装工程费的构成包括______、______、______、______和______。
4. 工程造价控制的原则有______、______和______。
5. 工程造价动态管理的主要内容包括______、______和______。
四、简答题(每题2分,共10分)1. 简述工程造价的含义及其重要作用。
2. 请列举三种工程量清单计价的编制方法。
3. 建筑安装工程费由哪几部分组成?4. 工程造价控制的基本原则有哪些?5. 如何进行工程造价的动态管理?五、应用题(每题2分,共10分)1. 某工程项目直接费用为500万元,间接费用为100万元,利润为50万元,税金率为3%,求该工程项目的工程造价。
2. 已知某建筑工程的人工费为200万元,材料费为300万元,施工机具使用费为100万元,企业管理费为50万元,利润率为10%,求该建筑工程的建筑安装工程费。
造价工程师《案例分析》真题及答案试题一:(20分)某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:1.拟建项目占地面积30亩,建筑面积11000㎡。
其项目设计标准、规模与该企业2年前在另一城市修建的同类项目相同。
已建同类项目的单位建筑工程费用为1600元/㎡,建筑工程的综合用工量为4.5工日/㎡,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其它费用修正系数为1.08.根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。
项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。
固定资产使用年限为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份年销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。
项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量。
运营期第1年的销售收入、经营成本均为正常年份的85%,企业所得税税率为25%。
问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元,建筑投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。
分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,(不考虑企业公积金,公益金提取及投资者股利分配)(计算结果保留两位小数)参考答案:问题1:同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%人工费修正系数=100/80=1.25同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36元/m2拟建项目建筑工程费=1801.36×11000/10000=1981.496万元拟建项目设备投资=2000万元拟建项目设备安装工程费=2000×15%=300万元拟建项目土地相关费用=20×30=600万元除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%= (1981.496+300)×15%=342.224万元拟建项目工程建设其他费用=600+342.224=942.224万元拟建项目基本预备费=(建筑工程费+安装工程费+设备投资+工程建设其他费)×5%=(1981.496+300+2000+942.224)×5%=261.186万元拟建项目建设投资=建筑工程费+安装工程费+设备投资+工程建设其他费+基本预备费=1981.496+300+2000+942.224+261.186)=5484.91万元(知识点来源:计价教材第1章:建设工程造价构成。
模拟试卷〔一〕参考答案及解析【案例一】【问题1参考答案】A工程的设备及工器具购置费:进口设备抵岸价=货价+海外运输费+海外运输保险费+关税+增值税+外贸手续费+银行财务费用货价=600〔万美元〕海外运输费=300×1000=30〔万美元〕海外运输保险费=600×0.2%=1.2〔万美元〕银行财务费=600×0.5%=3〔万美元〕到岸价〔CIF价〕=600+30+1.2=631.2〔万美元〕关税=631.2×25%=157.8〔万美元〕增值税=〔631.2+157.8〕×17%=134.13〔万美元〕进口设备抵岸价=600+30+1.2+157.8+134.13+9.468+3=935.598〔万美元〕=5800.7076〔万元〕进口设备运杂费=〔500×0.5×1000+50×1000〕110000+5800.7076×〔0.1%+0.3%〕=47.402〔万元〕进口设备购置费=5800.7076+47.402=5848.11〔万元〕国产设备购置费=国产设备原价+运杂费=9500×〔1+0.3%〕=9528.5〔万元〕设备及工器具购置费=〔国产设备购置费+进口设备购置费〕×〔1+费率〕=〔9528.5+5848.11〕×〔1+4%〕=15991.67〔万元〕【问题2参考答案】A工程的建筑安装工程费:建筑安装工程费=3000×〔1+15%〕×〔1+18%〕×〔1+4.5%〕×〔1+3.41%〕=4399.26〔万元〕【问题3参考答案】B工程的建设期贷款利息:实际利率=〔1+8%/4〕4-1=8.24%第一年建设期贷款利息=50000×30%/2×8.24%=618〔万元〕第二年建设期贷款利息=〔50000×30% +618+50000×50%/2〕×8.24%=2316.92〔万元〕第三年建设期贷款利息=〔50000×80%+618+2316.92+50000×20%/2〕×8.24%=3949.84〔万元〕建设期贷款利息总额=618+2316.92+3949.84=6884.76〔万元〕【问题4参考答案】拟建工程主厂房工艺设备投资C2=C1f〔Q2/Q1〕n设备及工器具购置费=30000×〔4.5×105/3×105〕0.8×1.1=45644.34〔万元〕固定资产投资中的设备、建、安、其他建设费总额=45644.34×〔1+1×10%+1×20% +1×10%〕+1000=64902.08〔万元〕根本预备费=64902.08×10%=6490.21〔万元〕涨价预备费P=∑I t[〔1+f〕m〔1+f〕0.5〔1+f〕t-1-1]式中,I t——建设期第t年的静态投资;f——建设期物价年均上涨率;m——从投资估算到开工的日期;t——建设期的某一年。
2024年造价工程师案例真题及答案2024年造价工程师案例真题及答案一、案例分析某工程项目总建筑面积为20000平方米,预算总造价为2400万元。
在建设过程中,出现了以下事件:1、施工图设计出现了重大错误,导致工程停工1个月,造价成本增加了100万元;2、施工方未按照设计要求进行施工,造成质量不合格,需要进行返工,返工费用为50万元;3、业主方因资金链断裂,无法按时支付工程款,导致工期延误6个月,额外增加成本480万元。
针对以上事件,请回答以下问题:1、该工程项目的总成本是多少?2、该工程项目的工期是多少?3、如果要缩短工期,应该采取哪些措施?4、为了确保工程质量,应该采取哪些措施?二、答案1、该工程项目的总成本为:2400 + 100 + 50 + 480 = 3030万元。
2、该工程项目的工期为:1个月(施工图设计错误)+ 6个月(工期延误)= 7个月。
3、为了缩短工期,可以采取以下措施: a. 增加施工设备和人力资源,提高施工效率; b. 优化施工流程,减少不必要的工序和环节;c. 加强与业主方的沟通协调,及时解决影响工期的各种问题。
4、为了确保工程质量,可以采取以下措施: a. 加强施工质量管理,严格按照设计要求进行施工; b. 加强材料和设备的进场检验,确保质量合格; c. 加强施工现场的监理工作,及时发现和纠正施工质量问题; d. 强化验收环节,确保工程达到设计标准和规范要求。
一级造价工程师案例分析真题及答案一级造价工程师案例分析真题及答案一、某项目招标文件规定,“符合第二章“投标人须知”第2.1.3条规定的投标文件偏差情况,按照第二章“投标人须知”第2.1.4条第(4)点规定进行作为实质性响应投标文件”。
请问评标委员会应当依据哪些文件进行评审?答案:评标委员会应当依据招标文件、投标文件以及有关法律、法规和规章进行评审。
对于上述问题,具体评审依据如下:1、招标文件。
特别是第二章“投标人须知”中的第2.1.3条和第2.1.4条,规定了投标文件的符合性和实质性响应要求。
精选全文完整版(可编辑修改)工程造价管理复习题(课程代码252353)一、单选题1、工程项目成本管理的核心内容是()A、成本规划B、成本控制C、成本规划与控制D、造价管理2、在进口设备交货类别中,买方承担风险最大的交货方式是()。
A.在进口国目的港码头交货B.在出口国装运港口交货C.在进口国内陆指定地点交货D.在出口国内陆指定地点交货3、可行性研究阶段的投资估算,是()的重要依据。
A 主管部门审批项目建议书 B建设贷款计划C项目投资决策 D 项目资金筹措4、可行性研究的前提和基础是()。
A、市场调查和预测研究B、建设条件研究C、设计方案研究D、经济评价5、投资决策阶段,建设工程项目投资方案选择的重要依据之一是()A、工程预算B、投资估算C、设计概算D、工程投标报价6、当初步设计达到一定深度,建筑结构比较明确时,编制建筑工程概算可以采用()A、单位工程指标法B、概算指标法C、概算定额法D、预算定额法7、根据合同文本,工程变更价款通常由()提出,报()批准。
A、工程师、业主B、承包商、业主C、承包商、工程师D、业主、承包商8、在纠偏措施中,合同措施主要是指()。
A、投资管理B、施工管理C、监督管理D、索赔管理9、对于工期延误,下列选项中属于承包商可索赔延误的是()。
A、业主未按时提供施工现场B、分包商延误C、质量不符合合同要求而造成返工D、劳动生产率低10、某新建小区的05栋房屋按建设项目的组成划分应属于()。
A、建设项目B、单项工程C、分部工程D、单位工程11、建设工程造价具有两种含义,从业主和承包商的角度可以分别理解为()。
A、建设工程固定资产投资和建设工程承发包价格B、建设工程总投资和建设工程承发包价格C、建设工程总投资和建设工程固定资产投资D、建设工程动态投资和建设工程静态投资12、工程造价的有效控制是以()阶段为重点的建设全过程造价控制。
A、投资决策B、设计C、项目发包D、建设实施13、工程建设程序的各阶段都需要编制相应的工程概预算,在()阶段编制施工图预算。
2023年造价工程师考试真题——工程造价案例分析试题及答案试题一(20分)某房屋建筑工程项目, 建设单位与施工单位按照《建设工程施工协议(示范文本)》签订了施工承包协议。
施工协议中规定:(1)设备由建设单位采购, 施工单位安装;(2)建设单位原因导致旳施工单位人员窝工, 按18元/工日赔偿, 建设单位原因导致旳施工单位设备闲置, 按表l.1中所列原则赔偿;表1.1 设备闲置赔偿原则表(3)施工过程中发生旳设计变更, 其价款按建标[2023]206号文献旳规定以工料单价法计价程序计价(以直接费为计算基础), 间接费费率为10%, 利润率为5%, 税率为3.41%。
该工程在施工过程中发生如下事件:事件l: 施工单位在土方工程填筑时, 发现取土区旳土壤含水量过大, 必须通过晾晒后才能填筑, 增长费用30000元, 工期延误l0天。
事件2: 基坑开挖深度为3m, 施工组织设计中考虑旳放坡系数为0.3(已经监理工程师同意)。
施工单位为防止坑壁塌方, 开挖时加大了放坡系数, 使土方开挖量增长, 导致费用超支10 000元, 工期延误3天。
事件3: 施工单位在主体钢构造吊装安装阶段发现钢筋混凝土构造上缺乏对应旳预埋件, 经查实是由于土建施工图纸遗漏该预埋件旳错误所致。
返工处理后, 增长费用20 000元, 工期延误8天。
事件4: 建设单位采购旳设备没有按计划时间到场, 施工受到影响, 施工单位一台大型起重机、两台自卸汽车(载重5t、8t各一台)闲置5天, 工人窝工86工日, 工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能旳调整, 须进行设计变更。
设计变更后, 经确认直接工程费增长l8 000元, 措施费增长2023元。
上述事件发生后, 施工单位及时向建设单位造价工程师提出索赔规定。
问题1.分析以上各事件中造价工程师与否应当同意施工单位旳索赔规定?为何?2.对于工程施工中发生旳工程变更, 造价工程师对变更部分旳协议价款应根据什么原则确定?3.造价工程师应同意旳索赔金额是多少元?工程延期是多少天?解析:问题1: 事件l不应当同意。
工程造价案例试题及答案解析题目一某工程项目的总造价为1000万元,按照合同约定,施工单位可享受的只价款系数是1.2。
现已完成工程的80%。
若现场施工完成还剩下三个月时间,则施工单位目前可开工程款票据金额为多少万元?答案解析根据题目所给信息,可计算出目前已完成工程金额为800万元(1000万元 × 80%)。
可价款系数为1.2,即施工单位可获得1.2倍的工程款。
因此,可开工程款票据金额为800万元 × 1.2 = 960万元。
题目二某工程项目的建筑面积为10000平方米,假设每平方米的造价为3000元。
该工程项目按照以下方式支付工程款:首付30%,完工后支付70%。
现在该工程项目已完工,请计算应支付的工程款金额。
答案解析根据题目所给信息,可计算出该工程项目的总造价为10000平方米 × 3000元/平方米 = 30000000元。
根据支付方式,首付为总金额的30%,即应支付工程款金额为30000000元 × 30% = 9000000元。
题目三某工程项目预算总造价为500万元,按照合同约定,施工单位可享受的利润率为20%。
现已完成工程的60%。
若施工单位已结算金额为250万元,则施工单位预计可获得的利润金额为多少万元?答案解析根据题目所给信息,可计算出目前已完成工程金额为500万元 × 60% = 300万元。
利润率为20%,即施工单位可获得工程金额的20%作为利润。
因此,施工单位预计可获得的利润金额为300万元 × 20% = 60万元。
题目四某工程项目的总造价为200万元,根据合同约定,该工程采用项目总包方式进行,总包商的利润率为10%。
已完成工程的50%,计算该工程项目总包商目前已获得的利润金额为多少万元?答案解析根据题目所给信息,可计算出目前已完成工程金额为200万元 × 50% = 100万元。
利润率为10%,即总包商可获得工程金额的10%作为利润。
⼯程施⼯造价案例分析及相关试题和答案造价⼯程师考前冲剌班三、内容讲解第⼀节估算项⽬的投资总额⼀、投资估算的内容投资估算的费⽤内容根据分析⾓度的不同,可有不同的划分。
(1) 从体现建设项⽬投资规模的⾓度,投资估算可分为固定资产投资估算和铺底流动资⾦估算。
其中固定资产投资估算的费⽤内容⼜包括建筑安装⼯程费⽤、设备及⼯器具购置费、⼯程建设其他费⽤、预备费、建设期贷款利息以及固定资产投资⽅向调节税等。
流动资⾦是指⽣产经营性项⽬投产后,⽤于购买原材料、燃料、⽀付⼯资及其他经营费⽤等所需的周转资⾦。
流动资⾦的概念,实际上就是财务中的营运资⾦。
(2)从体现资⾦的时间价值的⾓度,可将投资估算分为静态投资和动态投资两项。
静态投资是指不考虑资⾦的时间价值的投资部分,⼀般包括建筑安装⼯程费⽤、设备及⼯器具购置费、⼯程建设其他费⽤中静态部分(不涉及时间变化因素的部分),以及预备费⾥的基本预备费(不是全部的预备费不包括预备费⾥的涨价预备费)等。
动态投资包括⼯程建设其他投资中涉及价格、利率等时间动态因素的部分,如预备费⾥的涨价预备费,建设期贷款利息以及固定资产投资⽅向调节税。
⼆、投资估算的编制⽅法(⼀)静态投资估算的编制静态投资估算的编制⽅法主要有:1.单位⽣产能⼒估算法依据调查的统计资料,利⽤相近规模的单位⽣产能⼒投资乘以建设规模,即得拟建项⽬投资。
其计算公式为:拟建项⽬投资额=(已建类似项⽬的投资额/已建类似项⽬的⽣产能⼒)*拟建项⽬的⽣产能⼒*综合调整系数综合调整系数:不同时期、不同地点的定额、单价、费⽤变更等的综合调整系数。
这种⽅法主要⽤于新建项⽬或装置的估算,⼗分简便迅速。
2.⽣产能⼒指数法这是⼀种根据已建类似项⽬的投资额和⽣产能⼒及拟建项⽬的⽣产能⼒估算拟建项⽬的投资额的⽅法,要求资料可靠,条件基本相同。
其计算公式为投资额=已建项⽬投资额*(拟建项⽬⽣产能⼒/已建项⽬⽣产能⼒)x*综合调整系数其中x为⽣产能⼒系数。
案例分析题案例1.某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。
提交投标文件截止时间为2012年5月30日。
该公司于2012年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金。
开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。
经过综合评选,最终确定B单位中标。
双方按规定签定了施工承包合同。
问题:(1)E单位的投标文件按要求如何处理?为什么?(2)对D单位撤回投标文件的要求应当如何处理?为什么?(3)上述招标投标程序中,有哪些不妥之处?请说明理由。
案例2.某房地产公司计划在北京开发某住宅项目,采用公开招标的形式,有A、B、C、D、E 5家施工单位领取了招标文件。
本工程招标文件规定2011年1月20日上午10:30为投标文件接收终止时间。
在提交投标文件的同时,需投标单位提供投标保证金20万元。
在2011年1月20日,A、B、C、D 4家投标单位在上午10:30前将投标文件送达,E单位在上午11:00送达。
各单位均按招标文件的规定提供了投标保证金。
在上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。
在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。
问题:(1)B、C、E三家单位的投标文件是否有效?(2)B单位向招标人递交的书面说明是否有效?(3)通常情况下,废标的条件有哪些?案例3. 某年4月A单位拟建办公楼一栋,工程地址位于已建成的X小区附近。
A单位就勘察任务与B 单位签订了工程合同。
合同规定勘察费15万元。
该工程经过勘察、设计等阶段于10月20日开始施工。
施工承包商为D建筑公司。
问题:1、委托方A应预付勘察定金数额是多少?2、该工程签订勘察合同几天后,委托方A单位通过其他渠道获得X小区业主C单位提供的X小区的勘察报告。
A单位认为可以借用该勘察报告,A单位即通知B单位不再履行合同。
请问在上述事件中,哪些单位的做法是错误的?为什么?A单位是否有权要求返还定金?3、若A单位和B单位双方都按期履行勘察合同,并按B单位提供的勘察报告进行设计与施工。
但在进行基础施工阶段,发现其中有部分地段地质情况与勘察报告不符,出现软弱地基,而在原报告中并未指出。
此时B单位应承担什么责任?4、问题3中,施工单位D由于进行地基处理,施工费增加20万元,工期延误20天,对于这种情况,D单位应怎样处理?而A单位应承担什么责任?案例4 某工程项目施工采用了包工包全部材料的固定价格合同。
工程招标文件参考资料中提供的用砂地点距工地4公里。
但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20公里的供砂地点采购。
而在一个关键工作面上又发生了几种原因造成的临时停工:5月20日至5月26日承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月7日至6月12日施工现场下了该季节罕见的特大暴雨,造成了6月11日至6月14日的该地区的供电全面中断。
问题:1.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第3天,向业主的监理工程师提交了将原用砂单价每吨提高5元人民币索赔要求。
作为一名监理工程师你批准该索赔要求吗?为什么?2.由于几种情况的暂时停工,承包商在6月15日向业主的监理工程师提交延长工期25天,成本损失费人民币2万元/天(此费率已经监理工程师核准)和利润损失费人民币2 千元/天的索赔要求,共计索赔款57.2万元。
作为一名监理工程师你批准该索赔款额多少万元?3.索赔成立的条件是什么?4.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按工日计价是否合理?如不合理应怎样计算?案例5 某国有资金投资的建设工程进行公开招标,招标控制价为3500万,招标文件要求投标人在提交投标文件时缴纳投标保证金100万.采用资格后审的方式,共有A.、B、C、D、E、F、G七家单位提交了投标文件。
在招投标过程中:(1)B单位在开标前,电话通知招标人要求将其投标报价3300万元调整为3100万元;(2)在开标会上,招标人请来了市公证处的工作人员对投标文件的密封情况进行了检查后,即进入拆标和唱标程序;(3)开标前,市交易中心组建了由8人组建的评标委员会,其中业主评委有3人;(4)评标委员会资格后审时,发现G单位业绩条件不符合要求,要求其予以补正;(5)经评审,评标委员会向招标人推荐了A单位为第一中标候选人并向A单位发出了中标通知书。
问题:1、请指出上述招投标活动中的不妥指出,并说明理由?2、F单位在投标截止时间后要求撤销已提交的投标文件,该如何处理?3、根据《中华人民共和国招标投标法》规定,中标人的投标应当符合的条件是什么?案例6 A公司中标某市城区高架路工程第二标段。
本工程包括高架桥梁、地面辅道及其他附属工程:工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了建设工程施工合同,其中约定工程款支付方式为按月计量支付,并约定发生争议时向工程所在地仲裁委员会申请仲裁。
对清单中某措施项目,A公司报价100万元。
施工中,由于该措施项目实际发生费用为180万元,A 公司拟向业主提出索赔。
业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B公司签订了工程分包合同。
在施工过程中,由于B公司操作人员违章作业,损坏通讯光缆,造成大范围通讯中断,A公司为此支付了50万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。
到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。
施工过程中,经业主同意,为保护既有地下管线,增加了部分工作内容,而原清单中没有相同项目。

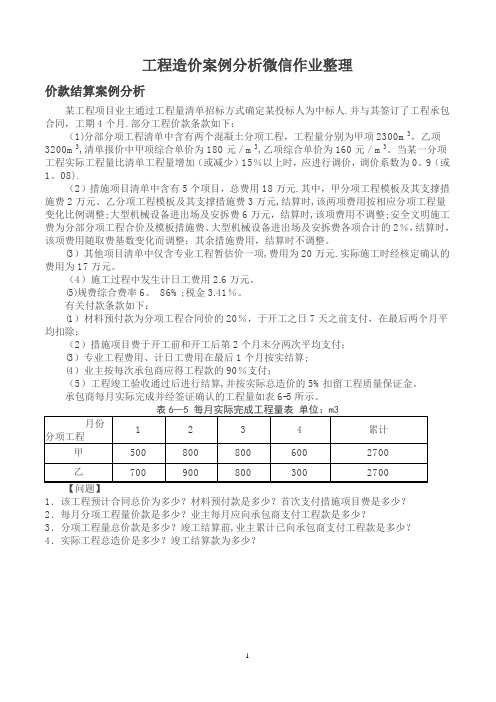

工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。
A公司计划对业主提起诉讼。
问题:1.本工程是什么方式的计价合同?它有什么特点?2.A公司应该承担B公司造成损失的责任吗?说明理由。
3.A公司可向石料厂提出哪两种索赔要求?并计算相应索赔额。
4.背景资料中变更部分的合同价款应根据什么原则确定?5.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。
如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?案例7某投资公司建造一幢办公楼,采用公开招标方式选择施工单位。
提交投标文件和投标保证金的截止时间为2003年5月30日,该投资公司于2003年3月6日发出招标公告,共有五家建筑施工单位参加了投标。
第5家施工单位于2003年6月2日提交投标保证金,开标会于2003年6月3日由该省建委主持。
第4家施工单位在开标前向投资公司要求撤回投标文件和返还投标保证金。
经综合评选,最后确定第2家施工单位中标。
投资公司(甲方)与中标施工单位(乙方)双方按规定签订了施工承包合同,合同约定开工日期为2003年8月16日,工程开工后发生了如下几项事件:事件一:乙方与机械租赁商约定,A项工作施工用机械应于2003年8月28日进场,但因出租方原因当月29日才进场,造成A项工作延误1天和人工窝工7个工作日。
事件二:因甲方设计变更,乙方在B项工作施工时,导致人工增加14个工日,其它费用增加了1.5万元,并使施工时间增加了2天。
上述事件中,A工作均为关键工作,没有机动时间,B工作有足够的机动时间。
【问题】1.第5家施工单位提交投标保证金的时间对其投标产生什么影响?为什么?2.第4家施工单位撤回投标文件,招标方对其投标保证金如何处理?为什么?3.上述投标过程中,有哪些不妥之处?请说明理由。
4.乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。
案例81.某工程施工中,由于工程师指令错误,使承包商的工人窝工50工日,增加配合用工10工日,机械一个台班,合同约定人工单价为30元/工日,机械台班为360元/台班,人工窝工补贴费为12元/工日,含税的综合费率为17%,承包商可得该项索赔为元。
2.某建设项目业主与施工单位签订了可调价格合同,合同中约定:主导施工机械一台为施工单位自有设备,台班单价为800元/台班,折旧费100元/台班,人工日工资单价为40元/工日,窝工工费10元/工日,合同履行中,因场外停电全场停工2天,造成人员窝工20个工日,因业主指令增加一项新工作,完成该工作需要5天时间,机械5台班,人工20个工日,材料费5000元,则施工单位可向业主提出直接费补偿额为元。
3.某建设项目实行公开招标,招标过程出现了下列事件,指出不正确的处理方法。
招标方于5月8日起发出招标文件,文件中特别强调由于时间较紧要求各投标人不迟于5月23日之前提交投标文件(即确定5月23日为投标截止时间),并于5月10日停止出售招标文件,6家单位领取了招标文件。
4.中标单位签订合同后,将中标工程项目中的三分之二工程量分包给某未中标人E,未中标人又将其转包给外地的农民施工单位。
案例9 某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2008年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B 企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
问题:(1)建设项目施工招标是否符合邀请招标的规定?企业自行决定采取邀请招标方式的做法是否妥当?分别说明理由。
(2)C企业和E企业投标文件是否有效?分别说明理由。
(3)请指出开标工作的不妥之处,说明理由。
(4)请指出评标委员会成员组成的不妥之处,说明理由。
(5)招标人确定A企业为中标人是否违规?说明理由。
