工程造价定额套价方法
- 格式:doc
- 大小:26.50 KB
- 文档页数:2
工程造价的定额计价方法定额计价方法的基本原理是通过对工程项目的分析和研究,确定各项建设任务的工程量、材料、劳力、机械设备和施工方法等基本要素,然后以这些要素作为计算的基础,按照事前预定的计价规则进行计算,得出工程项目的直接费用和总造价。
定额计价方法主要包括以下几个步骤:1.确定项目的工程范围和任务:工程造价管理的第一步是明确工程项目的具体范围和任务,包括工程建设的规模、用途、地理位置等要素。
2.计算工程量:根据项目的任务和范围,对各项工程量进行细致的测算和计算。
工程量包括土方工程量、混凝土工程量、钢筋工程量、材料和设备工程量等。
3.确定人工费率和材料价格:根据现行的劳动和材料价格标准,确定每个工种的人工费率和各种材料的价格。
这是定额计价的一个重要环节,直接影响到计价的准确性和可靠性。
4.计算直接费用:根据工程量和人工费率,计算各项工程任务的直接人工费用。
同时考虑到各种材料和设备的价格,计算各项工程任务的直接材料费用和直接设备费用。
5.计算间接费用:除了直接费用以外,还需要考虑到一些间接费用,如管理费、利润和税金等。
这些费用通常以工程项目直接费用的一定比例计算。
6.计算总造价:将直接费用和间接费用进行合计,得出工程项目的总造价。
这是定额计价的最终结果。
定额计价方法的优点在于计算比较简单明了,容易理解和操作。
它以定额标准和计价规则为基础,对工程项目进行细致的测算和评估,准确反映了工程项目的实际成本和造价。
同时,定额计价方法还可以为工程项目的投资决策、成本控制和项目进度管理提供重要的参考。
然而,定额计价方法也存在一些局限性。
首先,定额标准是按照一定的情况和条件制订的,对于一些具体工程项目可能不够准确,需要根据项目实际情况进行适当的调整。
其次,定额计价方法没有考虑到市场供求关系的变化和材料价格的波动,可能导致计价的偏差。
最后,定额计价方法并没有完全考虑到施工的实际情况和施工工艺的变化,对于一些特殊的工程项目可能不够适用。
工程造价中套定额的技巧和常规做法么套定额吗?首先1、首先要知道自己需要算什么项目,再根据目录在定额中找相应的项目在项目前面的具体编制说明中找到该项目的一些重点说明,看看你需要选择的项目是否合适,然后就是看看项目定额各项目是否包含了全部该项目的、机、材,这个是要慢慢在实际操作中总结的,但是一定不能漏项,比如有些项目里的主材不还在预算单位综合造价中,所以要特别留意把不包含的主材费用加进去。
其次2、准备一本预算书,根据以下思路一步一步学①确定综合单价应注意如下事项(1)以项目特征描述为依据。
当出现清单中项目特征描述与设计图纸不符时,应以清单的项目特征描述为准,确定投标报价的综合单价。
到施工时,发、承包双方再按实际施工的项目特征,依据合同约定重新确定综合单价。
(2)材料暂估价的处理。
招标文件在其他项目清单中提供了暂估价的材料,应按其暂估的单价计入综合单价。
②措施项目清单计价表的编制措施项目清单计价应依据投标工程的施工组织设计,可以计算工程量的措施项目宜采用分部分项工程量清单方式采用综合单价计价;其余的措施项目可以项为单位的方式计价,应包括除规费、税金以外的全部费用。
清单计价规范规定,措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定费用标准计价,此费用不能参与市场竞争。
③其他项目与清单计价表的编制其他项目费主要包括暂列金额、暂估价、计日工以及总承包服务费,投标报价时应遵循以下原则:暂列金额应按照其他项目清单中列出的金额填写,不得变动;暂估价不得变动和更改;计日工应按照其他项目清单列出的项目和估算的数量,自主确定各项综合单价并计算费用;总承包服务费根据招标人在招标文件中列出的分包专业工程内容和供应材料、设备情况,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主确定。
④规费、税金的计取标准是依据有关法律、法规和政策规定制定的,具有强制性,在投标时必须按照国家或省级、行业建设主管部门的有关规定计取(1)招标文件、工程量清单及其补充通知、答疑纪要。

造价工程师如何套定额其它项目费用主要包括暂列金额、暂估价、计日工以及总承包服务费,投标时应遵循以下原则,今天我主要给大家分享〔造价工程师〕如何套定额,希望对你们有帮助!一、依据目录在定额中找到相应项目在项目前的具体编制说明中,找出该项目的一些关键点说明,看看必须要选择的项目是否合适,然后看看项目定额是否包涵所有项目的机、材,这是在实际操作中慢慢总结的,但一定不能遗漏项目。
例如,有些项目的主要材料不在预算单位的总成本中,所以要特别注意主把不包涵的主材费用加进去。
二、按照一下思路学习1. 确定综合单价应注意以下事项(1) 项目特点描述为依据当清单中项目描述与〔制定〕图不符时,以清单中项目描述为准,确定投标价格的综合单价。
施工时,发包方和承包方按实际施工项目的特点,依据合同约定重新确定综合单价。
(2) 材料暂估价的处理招标文件在其它项目清单中提供临时评估材料,按临时概算单价计入综合单价。
2. 措施项目清单计价表的编制措施项目清单计价应依据投标项目的施工组织制定,可计算工程量的的措施项目,应当以分部分项工程量清单方式综合单价计价;余下的措施项目以"项'为单位方式计价,并应包括除规费、税金以外的全部费用。
清单计价规范规定,措施项目清单中安全文明建设费的计价,应当按照省、行业建设主管部门规定的造价标准进行,不得参加市场竞争。
3.其它项目及价格表的编制其它项目费用主要包括暂列金额、暂估价、计日工以及总承包服务费,投标时应遵循以下原则:暂定数额按照其它项目清单所列的数额填写,不得变更;暂估价不得变动或者变更。
计日工应当按照其它项目清单所列出的项目和估算的数量,自主确定综合单价,计算成本。
总承包服务费,依据招标人在招标文件中所列出的分包专业工程内容、供应材料及设备,依据招标人的协调、配合及服务要求和施工现场〔管理〕要求,确定总承包服务。
工程造价中套定额的技巧和常规做法工程造价中套定额是指在工程造价核算过程中,根据施工项目的特点,结合相关技术经验和成本分析,将各种工程项目所需的材料、设备、人工、施工工艺等按照一定的标准进行量化,并设置相应的定额标准,以便在后续的工程造价计算中能够快速、准确地估算出所需成本。
下面将介绍一些工程造价中套定额的技巧和常规做法。
首先,根据实际情况对套定额进行细化。
套定额是根据工程项目的特点、具体施工要求以及工程所在地的地理环境等因素,综合评估确定的,因此在套定额过程中,要根据具体情况对套定额进行细化。
比如,对于不同材料的套定额,可以根据不同品牌、不同规格进行细分,以便更准确地计算出成本。
其次,要注重调查研究,了解市场行情和行业动态。
市场行情和行业动态是影响套定额的关键因素之一,因此需要加强对市场和行业的调查研究。
可以通过与供应商、承包商进行沟通交流,了解材料、设备的价格和使用情况,以便更准确地套定材料、设备的定额标准。
再次,要善于借鉴和参考其他工程项目的套定额。
在套定额的过程中,可以参考和借鉴其他类似工程项目的套定额标准。
比如,可以参考之前同类工程项目的套定额,根据实际情况进行适当调整。
这样可以避免从头开始套定额的工作,节约时间和精力。
此外,要建立并完善套定额数据库。
建立套定额数据库是提高套定额效率的重要手段之一、可以将套定额标准、价格、使用情况等信息记录在数据库中,以便日后查询和使用。
通过不断积累和更新套定额数据库,可以提高套定额的准确性和效率。
最后,要根据工程项目的实际情况对套定额进行不断优化和调整。
工程项目的实际情况可能会发生变化,因此在使用套定额进行造价核算的过程中,要不断对套定额进行优化和调整。
可以根据工程项目的施工进度、质量要求、技术要求等因素,灵活地调整套定额的标准和参数,以提高工程造价的准确性和可靠性。
总之,工程造价中套定额的技巧和常规做法主要包括根据实际情况细化套定额、了解市场行情和行业动态、借鉴和参考其他工程项目的套定额、建立并完善套定额数据库,以及根据实际情况对套定额进行不断优化和调整。

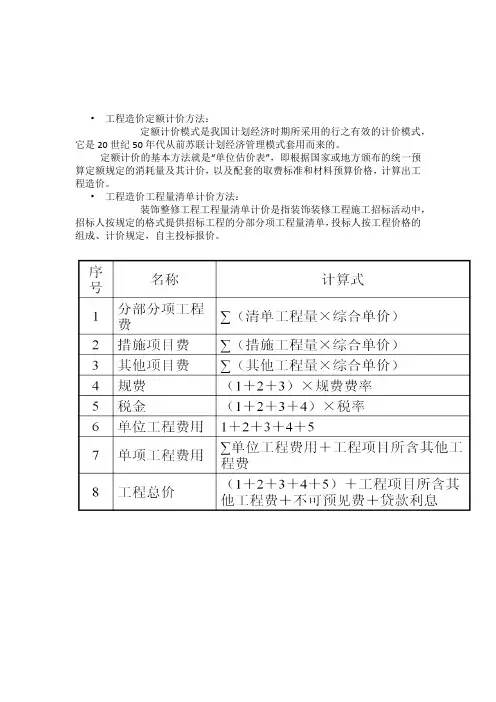

•工程造价定额计价方法:
定额计价模式是我国计划经济时期所采用的行之有效的计价模式,它是20世纪50年代从前苏联计划经济管理模式套用而来的。
定额计价的基本方法就是“单位估价表”,即根据国家或地方颁布的统一预算定额规定的消耗量及其计价,以及配套的取费标准和材料预算价格,计算出工程造价。
•工程造价工程量清单计价方法:
装饰整修工程工程量清单计价是指装饰装修工程施工招标活动中,招标人按规定的格式提供招标工程的分部分项工程量清单,投标人按工程价格的组成、计价规定,自主投标报价。
工程量清单计价的作用
1. 实行工程量清单计价,是规范建设市场秩序,适应社会主义市场经济发展的需要
2. 实行工程量清单计价,是促使建设市场有序竞争和健康发展的需要
3. 实行工程量清单计价,有利于我国工程造价政府管理职能的转变
4. 实行工程量清单计价,是适应我国加入WTO,融入国际市场的需要
工程量清单编制的准备工作
1 资料的准备
2 图纸的准备
3 定额的准备
工程量清单编制程序与步骤示意图
清单计价2010版本能同时适用于定额计价、综合计价和清单计价,可挂接不同地区及不同专业定额,可以自定义取费程序和报表,满足不同地区、不同专业的招投标报价的需求。

套定额组价案例讲解套定额组价案例是一种常见的工程造价计算方法,适用于一些固定模式的工程项目。
下面列举了10个套定额组价案例,以帮助读者更好地理解这种计算方法。
1. 公路建设项目假设某个地区需要修建一条公路,可以根据类似的公路项目,采用套定额组价方法进行计算。
根据项目的长度、土方开挖量、路基厚度等因素,确定每个单位长度的造价,然后乘以总长度得到总造价。
2. 房屋建设项目假设某个地区需要建设一栋多层住宅楼,可以根据类似的楼盘项目,采用套定额组价方法进行计算。
根据建筑面积、楼层数、结构类型等因素,确定每个单位面积的造价,然后乘以总建筑面积得到总造价。
3. 水利工程项目假设某个地区需要修建一个水库,可以根据类似的水库项目,采用套定额组价方法进行计算。
根据库容、大坝高度、泄洪道长度等因素,确定每个单位容积的造价,然后乘以总容积得到总造价。
4. 市政设施建设项目假设某个地区需要建设一座公园,可以根据类似的公园项目,采用套定额组价方法进行计算。
根据占地面积、绿化率、设施数量等因素,确定每个单位面积的造价,然后乘以总建筑面积得到总造价。
5. 水电站建设项目假设某个地区需要修建一座水电站,可以根据类似的水电站项目,采用套定额组价方法进行计算。
根据装机容量、水头、机组数量等因素,确定每个单位容量的造价,然后乘以总装机容量得到总造价。
6. 校园建设项目假设某个地区需要建设一所学校,可以根据类似的校园项目,采用套定额组价方法进行计算。
根据学生人数、教学楼面积、教学设备数量等因素,确定每个单位学生的造价,然后乘以总学生人数得到总造价。
7. 医院建设项目假设某个地区需要建设一所医院,可以根据类似的医院项目,采用套定额组价方法进行计算。
根据床位数、医疗设备数量、医疗技术水平等因素,确定每个单位床位的造价,然后乘以总床位数得到总造价。
8. 基础设施建设项目假设某个地区需要建设一座桥梁,可以根据类似的桥梁项目,采用套定额组价方法进行计算。
项目工程造价的定额计价方法项目工程造价的定额计价方法是指根据工程项目的特点和实际情况,通过对工程项目进行详细的分析和调查,结合相应的定额计价规范和标准,以及相关的成本指标和造价要素,按照一定的计算方法和程序,推算工程项目的造价,并进行定额计价的一种方法。
定额计价方法在项目工程造价中占有重要的地位,它是指导和规范工程项目投资决策、设计优化和合理成本控制的基础,也是各行各业的价格指导标准。
采用定额计价方法进行工程项目造价计算,可以使得工程项目的投资预算更加准确、合理,进而为项目实施、管理和经济效益分析提供有力的依据。
下面将详细介绍项目工程造价的定额计价方法的具体内容。
定额计价方法的基本原则:工程造价的定额计价是一个科学准确的过程,它要遵循以下基本原则:1.按照工程项目的特点和实际情况进行详细分析和调查,按照工程项目的实施需求和投资预算,对工程项目的各个方面进行综合考虑,确定工程项目的成本指标和造价要素。
2.通过对工程项目的定额计算和计价,进行工程项目的投资预算编制和核准,以及工程项目的资金筹措、合同签订和支付结算等工作。
3.在定额计价过程中,要注意工程项目成本的合理分配和公平公正的原则,要保证工程项目的合同价格能够合理反映工程项目的实际成本和合理利润。
4.在定额计价过程中,要注重技术的先进性和合理性,注重工程项目成本的节约和降低,并有效地控制和管理成本。
定额计价方法的步骤:定额计价方法是一个复杂的过程,它包括了多个步骤和环节,下面将依次介绍:1.工程项目的资料搜集和分析:首先,需要收集和整理工程项目的相关资料和文献,对项目的背景、范围、技术要求、施工方法、工期等进行仔细分析和研究,了解工程项目的特点和实际情况。
2.工程项目的计算单元确定:确定工程项目的计算单元,根据工程项目的实际情况和建设规模,将其划分为若干个相对独立的计算单元,以方便进行定额计价的具体计算和操作。
3.定额项目的确定:根据工程项目的计算单元,结合相应的定额计价规范和标准,选择相应的定额项目,并对其进行确权核实。
套价操作过程双击桌面上的图标“安徽20综合,进入软件。
1、新建工程。
单击“工程造价”,选择新建工程造价。
“新建工程造价”,输入工程名称,单击“打开”。
2、选择模板。
单击“选择模板”,选择“工程库_模板_ah20zh(预算)”,单击“打开”。
3、套定额。
单击“套定额”,套定额有两种最基本的方法,第一种:在定额号栏直接输定额号。
鼠标单击一下需要输定额号的那一格,输入定额号,回车,则这个定额就套出来了。
在计算公式栏输入工程量,回车。
第二种:拖拉定额的方法。
在左下方的定额库列表窗口中双击“安徽20综合定额”,找到所需要的分部名双击,则在上方的“定额子目窗口”中就能体现这一章的内容,把对应的节点展开,找到所需要的定额,按住左键不放拖拉到套定额窗口中。
或双击所需要定额也可以。
输入工程量回车。
4、配合比换算。
把窗口上方的“换算窗”选上,这样在套定额时会自动弹出来配合比换算的窗口,蓝色条所体现的是定额中的配合比,找到所需要的配合比,双击,所上方的“换算后”变化过来了就可以了,单击“确认”。
(则就可以看到定额被换算过来了。
它的基价自动发生了变化,在定额含量窗口中可以看到原来的配合比变成了灰色,不再参与定额的计算,在它上方是换算后的配合比。
)5、运距、厚度的增减换算。
对于定额中的增减换算定额的,可以进行增减换算。
在输入基本定额或拖拉基本定额时会自动弹出增减换算的窗口,在“运距”或“厚度”后直接输入实际的运距或厚度,定额需要合并的把“合并”选上,确认。
6、在定额含量窗口中进行人材机换算。
先选中所需要换算的定额,然后在定额含量窗口中找到所需要换算的材料,按右键,选择“换算人材机”,则会弹出来材料换算的窗口,双击选择所需要的材料就可以了。
7、系数换算如果某些定额需要进行系数换算的,在定额含量窗口,对的的基价、人工、材料、机械等行的计算式行输入“*系数”或“/系数”,回车即可。
则价格会自动变化。
把上方定额的名称进行修改,输入工程量,回车。
工程造价的定额计价方法工程造价的定额计价方法是指根据一定的规范和标准,按照工程项目的不同部位、不同构件和不同工艺进行详细分析和计算,确定各类工程量和费用,并编制成一份详细的工程造价定额清单。
通过定额计价方法,可以实现透明、公正、合理的工程造价计算,为工程项目的投资决策、招标和合同签订提供参考依据。
定额计价方法的核心思想是将工程项目划分为不同的部位、构件和工艺,并针对每个部位、构件和工艺制定相应的工程量和费用定额。
具体来说,定额计价方法可以分为如下几个步骤:1.制定工程造价定额分类:按照国家有关规范、标准和业务特点,对工程项目进行分类,确定每个分类下的部位、构件和工艺。
2.确定工程量计算方法:根据规范和标准要求,确定工程量计算的方法和计算公式,例如,可以采用单位面积法、单位体积法、单位长度法等进行计算。
3.编制工程造价定额:根据每个部位、构件和工艺的特点,详细列出工程项目的工程量、工程费用和工程价格,形成一份工程造价定额清单。
4.修订工程造价定额:根据国家、地方政策的变化以及工程技术进步的需要,及时修订和更新工程造价定额清单,保证其准确性和有效性。
定额计价方法的优点是能够实现工程造价的精确计算,减少人为主观因素的影响,确保工程造价的公正、合理性。
同时,定额计价方法还能够提供标准化的工程造价信息,方便各方对工程项目进行评估和比较。
然而,定额计价方法也存在一些不足之处。
首先,定额计价依赖于标准和规范,如果标准和规范过时或不准确,就会导致工程造价计算的错误。
其次,定额计价方法对工程的特殊性和复杂性的考虑有限,很难满足所有工程项目的具体需求。
最后,定额计价方法还需要大量的工作量和专业知识,对计价人员的要求较高。
综上所述,工程造价的定额计价方法是一种重要的工程造价计算方法,可以提供准确、公正、合理的工程造价信息。
在实际应用中,需要结合具体工程项目的特点,并不断完善和更新工程造价定额,以确保其有效性和适用性。
以框架结构为例:
1. 土方:场地平整、挖土(人工、挖掘机)、土方运输(原地、运输)、土方回填(挖土、运输、回填)。
桩基础,以振动灌注桩为例:打桩(注意空打部分)、桩尖埋设、钢筋笼、凿桩头。
2. 垫层:垫层、防水。
基础、结构:梁、板、柱(是否有弧形、起坡等)。
这部分主体结构应该没有问题。
3. 砌筑工程:什么砖,砂浆类型,一砖还是半砖还是一砖以上。
有的地方在地下室符合某种条件还加照明费,注意有的基础下面有砖胎膜。
4. 混凝土工程:一般按照体积计算,楼梯、阳台按投影面积(直形、弧形)。
有的地区室板算到梁边,有的地区是梁并入板计算。
柱子算层高。
应该要注意的是过梁、构造柱(马牙槎),窗台板,装饰线条、阳台露台反梁、压顶等小型构件、楼梯算的边界要注意,基本上都是按照平方计算的。
模板:垫层、基础、基础梁、梁、板、柱、过梁、构造柱、小型构件、楼梯、阳台、栏板等。
5. 钢筋:桩钢筋笼(一般对照图集,不要忘记固定筋,螺旋箍筋的计算),各个构件钢筋,吊筋(主、次梁交接部位),洞口补强钢筋,剪力墙有端柱、翼柱等时的拉结筋,墙体拉结筋(一般600*600),马凳筋,柱子拉结筋,板分布筋、板面负筋、局部加强筋,阳台等保护层一般会配钢筋网片的,过梁、窗台板、小型构件等内配钢筋,砌体拉结筋。
6. 屋面:保护层、找平层、防水层、基层、面层。
对照详图看一下,注意泛水,排水:水斗、落水口、篦子、水落管、弯头。
7. 脚手架:有的地方是按照外墙、内墙分开算的,有的是按照建筑面积。
部分地区还有单梁、柱子、挑脚手架、里脚手架等。
层高超过3.6m时要计算满堂脚手架,注意超高运输增加费。
地下室采用非泵送时要计算脚手架的。
8. 垂直运输费:一般按照建筑面积,有的地区按照定额人工为基数计算,这个比较好说。
9. 超高增加费:分两种:一、层高超过3.6m(或者6m),二、檐高超过一定高度的。
看清楚计算基数就好算了。
10. 门窗工程:一般安装洞口面积计算,特殊的按照樘。
应该注意的是门是木门、铝合金、塑钢还是防盗门,平开门还是推拉门,矩形门还是弧形门,门框厚度,内平还是外平还是立于樘中;窗同门,但是窗还有上旋窗、下旋窗、平开窗、推拉窗、固定窗等分别。
门窗还要注意门窗塞口、五金安装(一般不含锁具),木门一般还有刷清漆一道(根据设计要求),窗要注意窗台板、窗帘盒、导轨安装等。
11. 栏杆扶手:注意栏杆跟扶手一般是分开算的,一般都是按照延长米计算,斜坡段*1.15,注意接头也是要算长度的。
栏杆如果是金属的,一般还要再刷红丹防锈漆,木扶手刷聚氨酯漆(根据设计要求)。
一般定额会把这些油漆按照质量计算(t),看你掌握的数据怎么样了,我一般按照10kg/m-12kg/m计算的,金属扶手一般4.8kg/m,注意需要乘以系数,一般1.71。
铸铁栏杆、栅栏就看数据的了,这个比较重一点。
12. 地面工程:地面粉刷一般按照主墙间净面积计算,墙跺、柱跺不扣除,门、空圈开口也不增加。
块料面层就要增加开口面积了。
卫生间的还有防水,找坡(平均厚度)等。
楼梯间
的一般把侧面、顶面包括在内了。
注意做法。
13. 墙面装修:内墙,粉刷水泥砂浆还是混合砂浆,厚度,防水、保温、面层腻子、乳胶漆还是面砖,面砖规格,门窗侧壁增加,注意墙裙;外墙:粉刷、保温、面层(涂料、花岗岩、大理石)。
一般来说现在还在砖、砼面交界处挂网、刷界面剂。
踢脚线一般按照延长米计算,不扣除洞口长度。
天棚:粉刷、面层、吊顶,注意是否有落差,吊顶龙骨类型,面层有折叠部分要展开计算。
粉刷时梁侧面一般并入天棚计算。
14. 外围:台阶、平台、装饰小品、台阶粉刷、面层、台阶两侧是否有扶手等,绿化,明沟(盖板)、窨井、化粪池等都有标准做法,直接套定额就行了。
