瓜州北大桥第二风电场风机基础混凝土浇筑方案及配合比的优化
- 格式:pdf
- 大小:142.91 KB
- 文档页数:2
风机基础混凝土施工方案风机基础混凝土施工方案一、前期准备工作:1. 确定基础混凝土施工的位置和方向。
2. 清理施工现场,清除杂物和碎石,确保基础施工面的平整度。
3. 按照设计图纸的要求,标出基础施工的范围和标高。
二、基础施工工序:1. 基础开挖:根据设计要求,在施工范围内进行开挖,开挖深度根据风机的高度和设计要求确定。
2. 模板安装:根据设计要求,搭建模板造型,确保模板的水平和垂直度,同时加固模板,以防止混凝土浇筑时的变形和漏浆。
3. 钢筋安装:根据设计要求,在模板内布置钢筋,确保钢筋的正确位置和间距,并进行联接和焊接。
4. 焊接钢筋网:根据设计要求,将钢筋网焊接到钢筋上,以增加基础的承载力和抗裂性。
5. 清洁施工现场:清除浇筑前的杂物、水泥渣和灰尘,确保施工台面的整洁。
三、基础浇筑工序:1. 搅拌混凝土:根据设计要求,搅拌配制混凝土,确保配比的准确性和均匀性。
2. 运输混凝土:将搅拌好的混凝土通过运输车运至施工现场,在运输过程中要保持混凝土的均匀性和流动性。
3. 浇筑混凝土:将混凝土从运输车上倒入施工现场,根据基础的设计要求,一次性浇筑整个基础,在浇筑过程中要注意控制混凝土的高度和均匀性。
4. 振捣混凝土:在浇筑混凝土后,使用振捣器对混凝土进行振捣,以排除混凝土中的气泡和空隙,增加混凝土的密实性和抗裂性。
5. 平整基础面:在混凝土开始硬化前,使用刮板机或抹光机对基础面进行平整和抹光,以确保基础的平整度和平滑度。
四、基础养护工序:1. 浇水养护:在混凝土浇筑完成后,及时进行浇水养护,保持基础表面的湿润,避免龟裂和干燥。
2. 覆盖保护:在养护期间,使用塑料薄膜或湿布将基础面进行覆盖保护,以防止水分的流失和外界环境的侵害。
3. 养护时间:根据混凝土的强度等级和环境条件,确定养护的时间,一般为7-14天。
以上就是风机基础混凝土施工的方案,具体施工过程还需根据实际情况进行调整和完善。
在施工过程中要注意施工安全,确保施工质量和工期的控制,同时遵守相关的安全规范和要求。
风电基础砼施工方案1. 简介风能是一种可再生能源,积极发展风电项目对实现能源结构调整和可持续发展具有重要意义。
在风电项目中,基础砼的施工是非常关键的一步。
本文档旨在提供一套有效的风电基础砼施工方案,以确保施工质量和工期的控制。
2. 施工前准备工作2.1 材料准备在施工前,需要准备以下材料:•砂石料:按照设计要求进行合理搭配。
•水泥:选择适当的牌号和品种,确保质量稳定。
•骨料:使用符合设计要求的骨料,确保质量标准。
•混凝土添加剂:根据具体需要,在混凝土中添加适量的添加剂,如减水剂、防水剂等。
•泵送设备:根据施工需求选择合适的泵送设备。
2.2 设备准备在施工前,需要准备以下设备:•混凝土搅拌站:用于混凝土的搅拌和制备。
•起重设备:用于吊装和安装混凝土模板和钢筋。
•混凝土输送工具:用于将混凝土从搅拌站运输到施工现场。
•混凝土抹面机:用于对混凝土表面进行抹平和光滑处理。
•钢筋切割机:用于对钢筋进行剪切和处理。
•其他辅助工具:如测量工具、防护设备等。
2.3 人员准备在施工前,需要准备以下人员:•工程师:负责施工方案的制定和技术指导。
•施工队长:负责施工现场的组织和协调。
•操作工人:负责具体的施工操作和工艺流程。
3. 施工步骤3.1 土地平整和基坑开挖•根据设计要求进行土地平整和基坑开挖。
•基坑的规格和尺寸应符合设计要求。
•挖掘的基坑底部应平整、坚固,无松散物和积水。
3.2 混凝土模板安装和钢筋布置•根据设计要求安装混凝土模板。
•混凝土模板应牢固、稳定,确保混凝土浇筑后形成预定的形状。
•在模板内布置钢筋,钢筋的布置应符合设计要求,保证混凝土结构的强度和稳定性。
3.3 砂石料铺设和混凝土浇筑•在基坑内铺设一层砂石料,以提供混凝土的支撑。
•混凝土的配合比应按照设计要求进行合理配置。
•通过混凝土搅拌站将预制的混凝土输送到施工现场。
•使用泵送设备将混凝土泵送到基坑内。
•在泵送过程中,控制混凝土的流动性和坍落度,确保充实度。
风力发电场工程风机基础混凝土施工方案近年来,随着全球能源需求的逐步增加,清洁能源被越来越多的国家和地区所重视和采用。
其中,风能作为一种新兴的清洁能源形式,其在各国得到了广泛的应用。
而风力发电场工程风机基础混凝土施工方案,就是保证风能发电设备扎实牢固的基石。
一、风力发电场风机基础混凝土的施工过程风机基础混凝土是风机设备安装的重要基础,必须保证施工质量和基础牢固性。
其施工过程可以概括为以下几点:1、基坑开挖准确测量,根据风机的设计尺寸和要求,开挖符合尺寸要求的基坑,以保证基础混凝土施工的顺利进行。
2、地基处理对基坑底部进行细心的处理,清洁状况要求达到工程规范标准要求。
3、钢筋制作制作风机基础混凝土所需的钢筋、连接筋等。
设计好相应的钢筋图纸后,按图纸要求制作风机基础混凝土所需的各种型号的钢筋。
4、模板搭设根据要求和设计图,制作模板,在开挖好的基坑内按设计要求进行模板搭设。
5、混凝土浇筑混凝土施工应根据工艺要求,合理安排浇筑方案。
现在的混凝土多采用混凝土泵进行浇筑,确保浇筑的混凝土充实牢固。
6、养护管理浇筑完成后,应及时对基础混凝土进行珍视养护,确保混凝土的牢固性和质量。
二、风机基础混凝土施工的技术要求风机基础混凝土的施工与一般建筑混凝土施工有所不同。
基础混凝土的应用环境具有特殊性和重要性,其施工技术要求必须得到严格的控制。
1、混凝土强度混凝土强度是一项重要的技术要求,要控制在设计要求范围内,以保证其承重能力和使用寿命。
2、混凝土的密实性在风机基础混凝土施工过程中,混凝土密实性是一个非常关键的环节。
要求浇筑的混凝土充实牢固,尽量消除混凝土内的空隙和气孔。
钢筋质量直接影响到基础混凝土工程质量和使用寿命。
在施工前应对钢筋进行严格的检测和验收。
4、静载试验经过静载试验,确定风机基础混凝土的承载能力和安全稳定性。
静载试验应按照相应的工程标准要求进行。
三、风力发电场风机基础混凝土施工的注意事项在风机基础混凝土的施工过程中,还需要注意以下几点:1、安全施工风机基础混凝土施工现场首要注意安全,悬挑有风险,制作混凝土模板过程中也要注意,以免发生事故。
风机基础混凝土浇筑施工方案风机基础混凝土浇筑施工方案一、确定文章类型和主题本文属于施工方案类型,主题为风机基础混凝土浇筑施工。
二、梳理思路1、施工准备工作:包括材料准备、设备准备、人员准备等。
2、施工工艺流程:根据施工顺序,详细介绍每个步骤的工艺流程。
3、质量控制措施:针对每个施工步骤,提出相应的质量控制措施。
4、安全保障措施:提出施工过程中需要注意的安全事项,以及采取的安全措施。
三、撰写标题风机基础混凝土浇筑施工方案四、文章正文一、施工准备工作1、材料准备:根据施工需要,准备足够的混凝土、水泥、砂、石等材料。
2、设备准备:检查混凝土搅拌设备、运输车辆、泵送设备等是否完好,确保正常运转。
3、人员准备:安排熟练的混凝土工、起重机操作手、电工等人员,保证施工顺利进行。
二、施工工艺流程1、基坑开挖:按照设计要求,进行基坑的开挖工作。
2、模板安装:在基坑内安装模板,确保模板的稳定性和精度。
3、钢筋绑扎:在模板上按照设计要求绑扎钢筋,确保钢筋的密度和稳定性。
4、混凝土搅拌:按照设计要求,将混凝土中的原材料按照比例混合,并加入适量的外加剂和水分。
5、混凝土运输:使用运输车辆将混凝土运送至施工现场,确保混凝土的质量和供应量。
6、混凝土泵送:使用泵送设备将混凝土泵送至模板内,确保混凝土的密实度和均匀性。
7、混凝土振捣:使用振捣器将混凝土振捣密实,确保混凝土的强度和稳定性。
8、混凝土养护:对已浇筑的混凝土进行养护,防止裂缝和变形等质量问题的发生。
三、质量控制措施1、模板安装精度控制:采用高精度测量仪器,确保模板安装的精度。
2、混凝土搅拌质量控制:按照设计要求,对混凝土中的原材料进行质量检查和控制,确保混凝土的质量。
3、混凝土运输质量控制:在运输过程中,避免颠簸和倾斜,确保混凝土的质量。
4、混凝土泵送质量控制:在泵送过程中,确保混凝土的均匀性和密实度。
5、混凝土振捣质量控制:在振捣过程中,避免过振和漏振,确保混凝土的密实度和均匀性。

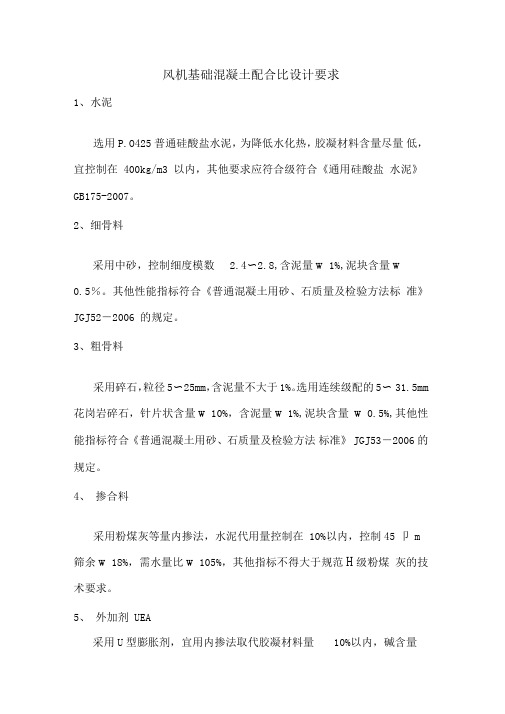

风机基础混凝土配合比设计要求1、水泥选用P.O425 普通硅酸盐水泥,为降低水化热,胶凝材料含量尽量低,宜控制在 400kg/m3 以内,其他要求应符合级符合《通用硅酸盐水泥》GB175-2007。
2、细骨料采用中砂,控制细度模数 2.4〜2.8,含泥量w 1%,泥块含量w0.5%。
其他性能指标符合《普通混凝土用砂、石质量及检验方法标准》JGJ52-2006 的规定。
3、粗骨料采用碎石,粒径5〜25mm,含泥量不大于1%。
选用连续级配的5〜31.5mm 花岗岩碎石,针片状含量w 10%,含泥量w 1%,泥块含量w 0.5%,其他性能指标符合《普通混凝土用砂、石质量及检验方法标准》JGJ53-2006 的规定。
4、掺合料采用粉煤灰等量内掺法,水泥代用量控制在 10%以内,控制45卩 m 筛余w 18%,需水量比w 105%,其他指标不得大于规范H级粉煤灰的技术要求。
5、外加剂 UEA采用U型膨胀剂,宜用内掺法取代胶凝材料量10%以内,碱含量必须合格。
6、外加剂高效引气减水剂GB 8076 - 2008 GB 175 - 2007 GB / T14684-2001 GB/T14685- 2001 GB 1596- 2005 JGJ55-2011 JGJT 221-2010 GB50496-2009需根据含气量要求( 3-5%),经调配后确定最佳掺量,粉剂为 0.3-0.7%,液体为 1.0-1.5% 。
7、外加剂缓凝剂考虑到夏季高温施工易干裂,需根据实际情况添加缓凝剂。
8 JK-6抗裂纤维掺量不小于7kg/m3,抗拉强度大于1010mpa 。
9、其他要求坍落度选择为12 士 2cm,控制混凝土中的水灰比不大于 0.4,砂率 控制在 40%参考规范:1 、混凝土外加剂2、 通用硅酸盐水泥3、 建筑用砂4、 建筑用卵石、碎石5、 用于水泥和混凝土中的粉煤灰6、 普通混凝土配合比设计规程7、 纤维混凝土应用技术规程8、大体积混凝土施工规范9 、粉煤灰混凝土应用技术规程GBJ146-90手机震动,来一条微信消息,他说:我开好房间了,等你!他们都说你技术好,我想试试真假。
风电场工程风机基础大体积混凝土施工及养护专项施工方案'、编制依据(1) 大唐新疆清洁能源公司托克逊风电项目四期风机基础施工图(2) 施工组织设计。
(3) 《混凝土结构施工规范GB50204-200》(4) 《硅酸盐水泥,普通硅酸盐水泥》GB175(5) 《普通混凝土用砂,石质量及检验方法标准》JGJ52(6) 《普通混凝土配合比设计技术规程》JGJ55(7) 《普通混凝土用碎石或卵石质量及检验方法标准》JGJ53(8)《大体积混凝土施工规范》GB50496-2009(9) 《混凝土外加剂应用技术规范》GB50119-2003、编制原则(1)本着优质、高效、经济、合理的原则,以施工设计图纸为依据,严格执行有关施工规范。
(2)以确保工期为原则,科学安排施工进度计划。
(3)以确保质量目标为原则,安排专业化施工班组,配备先进的机械设备,采用先进的施工方法组织好施工。
(4)以确保安全生产为原则,制定和落实好各项安全措施,严格执行安全操作规程。
三、工程概况大唐托克逊风电场四期49.5MW工程位于托克逊县县城北约20km处,已建成的风电场南侧。
风电场东西长约4km,南北宽约4km,可利用面积约16km2。
东经88o3T〜88o34', 北纬42o59'〜43o01 '之间。
场址海拔高度在340〜490m之间,场地开阔,地势平坦。
G312 国道由场址北侧通过,S301省道由场址东侧通过,G7吐库高速公路南北向紧邻场址东侧,交通便利。
风场共设计风机33台,每台风机使用混凝土量为427 m3。
风机基础采用预埋基础环现浇钢筋混凝土基础,基础混凝土等级C40F150使用低水化热水泥,并添加0.9kg/m3的建克聚乙烯醇纤维材料。
基础直径为17.5m,基坑底面开挖直径19.5m,深度2.9m,底部为0.15米C2(砼垫层。
这种大体积混凝土施工具有水化热高、收缩量大、容易开裂等特点,故风机基础大体积混凝土浇筑做为一个施工重点和难点认真对待。
风机基础大体积混凝土施工方案一、工程概述本次风机基础大体积混凝土施工工程位于_____地区,风机基础设计尺寸为_____,混凝土强度等级为_____,浇筑方量约为_____立方米。
该风机基础是整个风力发电项目的重要组成部分,其施工质量直接关系到风机的安全稳定运行。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,编制详细的施工方案,并向施工人员进行技术交底。
计算混凝土的浇筑量、浇筑时间,确定浇筑顺序和施工缝的留设位置。
进行混凝土配合比设计,确保混凝土的强度、耐久性和工作性能满足要求。
2、材料准备水泥:选用_____品牌的水泥,其性能应符合国家标准。
骨料:粗骨料选用粒径为_____的碎石,细骨料选用中砂,骨料的质量应符合相关标准。
掺和料:选用_____作为掺和料,以改善混凝土的性能。
外加剂:选用_____外加剂,如缓凝剂、减水剂等,以满足混凝土的施工要求。
水:使用符合国家标准的饮用水。
3、现场准备清理施工现场,确保场地平整、坚实,排水畅通。
搭建施工临时设施,如搅拌站、仓库、休息室等。
安装混凝土输送泵、管道等设备,并进行调试和试运行。
准备好混凝土浇筑所需的工具和器具,如振捣器、抹子、刮杠等。
三、施工工艺流程1、钢筋工程钢筋的加工和制作在加工厂进行,按照设计图纸的要求进行下料、弯曲、焊接等加工。
钢筋运输到施工现场后,进行绑扎和安装,确保钢筋的位置、间距、数量等符合设计要求。
在钢筋绑扎过程中,设置足够的钢筋支撑和垫块,以保证钢筋的保护层厚度。
2、模板工程模板采用_____材质的模板,根据风机基础的尺寸进行定制加工。
模板安装前,应进行表面清理和涂刷脱模剂。
模板安装时,要保证模板的垂直度、平整度和密封性,防止漏浆。
模板拆除应在混凝土强度达到设计要求后进行,拆除时要注意保护混凝土表面不受损伤。
3、混凝土浇筑混凝土搅拌:在搅拌站按照配合比进行搅拌,确保混凝土的搅拌均匀。
混凝土运输:采用混凝土搅拌运输车将混凝土运输到施工现场,运输过程中要防止混凝土离析和坍落度损失。
风电基础混凝土施工方案一、项目概况为了满足清洁能源的需求,风电成为了一种重要的能源来源。
风力发电机组需要稳定的基础才能保证其正常运转和安全稳定的性能。
风电基础混凝土是风力发电机组的重要组成部分,其施工质量直接影响到整个风电项目的运行和安全。
本方案针对风电基础混凝土的施工进行详细的说明和指导,力求保证施工质量。
二、施工准备1. 施工前,应仔细查看施工图纸和技术要求,对施工地点进行清理和平整,确保施工场所的整洁和安全。
2. 配备齐全的施工设备,包括挖掘机、起重机、搅拌机、输送泵、喷淋机等。
设备的选择应符合施工要求,并保证其正常运行。
3. 购买符合标准的混凝土材料,并做好材料保管和验收工作。
确保混凝土材料的质量。
4. 聘请经验丰富的施工队伍,并提供必要的安全培训和防护设备。
三、施工步骤1. 基坑开挖:根据施工图纸要求,使用挖掘机开挖基坑。
基坑的尺寸和形状应符合设计要求,底部应平整。
同时要检查基坑中的积水情况,及时排水。
2. 基础钢筋布置:根据施工图纸的要求,在基坑中铺设钢筋。
钢筋的间距和排布应符合设计要求,并使用钢筋连接件固定。
3. 浇筑混凝土:将混凝土材料按照一定的比例加入搅拌机中进行搅拌。
搅拌时间和搅拌速度要控制得当,确保混凝土的质量。
4. 混凝土泵送:使用泵送设备将混凝土泵送到基坑中。
泵送过程中要注意控制泵送压力和速度,确保混凝土均匀地填充基坑。
5. 顶部处理:待混凝土均匀填充基坑后,使用均匀加压的喷淋机在混凝土顶部喷淋一层水泥浆。
水泥浆的目的是使混凝土表面平整,并提高混凝土的强度。
6. 养护处理:混凝土浇筑后,要进行养护处理。
养护处理可以使用水喷淋或覆盖塑料薄膜等方式进行。
养护时间一般为28天,养护期间要保持基坑内的湿度。
四、施工注意事项1. 施工中要做好安全防护工作,施工人员必须戴好安全帽、安全鞋等防护装备。
2. 施工设备要保证正常运行,及时进行维护和保养。
3. 施工过程中要与环境协调,保护周边环境和水源。
一、编制依据1、风机基础施工图F0805S-T01072、图纸会审及变更文件3、施工合同及招标文件4、混凝土工程施工质量验收规范GB50204-20025、施工手册第四版6、风力发电场项目建设工程验收规程DL/T5191-2004二、工程概况本工程浇筑的单个风机基础混凝土总浇筑量大约为540m3,拟采用搅拌站集中搅拌,以混凝土罐车进行水平运输,混凝土泵车入仓,插入式振捣器振捣;整个基础一次连续浇注完成,不留施工缝;三、施工用工器具及人员组织采用2台30kW柴油发电机和15kW柴油发电机作为施工电源及备用电源;水准仪1台测温仪器 1台 30m钢卷尺 1副5m钢卷尺 1副坍落度桶 1个试块模具 6套施工管理人员 2人混凝土工 7人电工 1人木工 3人试验人员 1人照明器具 4个四、施工方案及工艺流程1、混凝土浇筑混凝土由本工程搅拌站负责供应;浇筑混凝土时,现场分两班,每班混凝土工7人、技术人员1人,质检员1人,协调员1人,浇筑过程连续不间断;振捣采用插入式振捣器,现场备振动电机4台使用两台,备用两台振动棒4条使用两条,备用两条;振捣上一层混凝土时,应插入下一层50㎜,插点采用行列间距400㎜,“快插慢拔”略为上下抽动;以混凝土表面不再显着下沉,不再出现气泡,表面泛出灰浆为准;振捣混凝土时,振捣器不能长时间振捣一个地方,防止混凝土产生离析现象;振动器不能碰到对拉螺栓、预埋电气管、基础环和钢筋、模板;风机基础浇筑由外向里,分层均匀浇灌,以环状螺旋方式逐步扩大半径、按厚度400mm 分层、一次连续浇注的方法;随着浇筑范围的逐步扩大,环进周长不断增大,工作面展开的增速尽量缩小,以确保浇筑速度与混凝土供应到位的情况相适应,避免临空混凝土超过初凝期限,形成“冷缝”;为防止混凝土在浇筑底板顶部斜面时流淌,造成斜面无法排成,浇筑这部分时应在浇筑前制作挡灰板,以阻缓混凝土流动,便于斜面排坡;挡板用30mm厚木板制作,高150mm,间距800mm钉150mm木插腿,可插入混凝土中;现场混凝土浇筑要做好混凝土浇筑记录,按要求留置试块;现场做好塌落度试验,对混凝土质量的跟踪检查及控制,当塌落度与原规定不符合时,及时通知搅拌站调整配合比;基础斜坡面浇筑到顶后,按预设坡度控制点进行坡度修正,提浆后先压光一遍,初凝后实行二次压抹,保证表面平整,防止出现裂缝;夜间采用5个碘钨灯照明,机修人员1名;2、测温养护要求:混凝土浇筑前,按要求布设三组测温装置电子测温线、或测温管分别固定在基础钢筋上;浇筑时应控制好测温线或测温管的位置,浇筑完后派专人按规范要求进行测温,填写测温记录,并根据测温结果适时增减养护层厚度,控制内外温差,以防止出现温度裂缝;混凝土采用自然加人工养护,在浇筑完12小时内,覆盖一层塑料薄膜和毛毯,并适时洒水养护,保持混凝土面的湿润以防止出现干缩裂缝;五、施工注意事项1、混凝土施工过程中必须保证混凝土连续供应,安排专人负责混凝土的协调调度,并随时查看道路情况,及时反映给现场管理人员随时调整现场的施工方案;2、提前查看天气预报,了解天气信息,根据天气安排生产及安排;3、混凝土施工过程中随着施工不断测量基础环的水平度,发现偏差大于2.5mm时应停止施工,调整后方可继续施工;4、木工随时检查模板是否变形及漏浆,及时进行加固、封堵;六、安全注意事项1、施工人员施工前进行安全教育,进入现场佩戴安全防护用具;2、现场陡坡,沟坑处设围栏、防护板,现场禁止无关人员人内;3、施工机具、设备、车辆要求安全技术性能良好,防护装置齐全,制动装置可靠;4、电气线路、配电设备符合安全要求,有安全用电防护措施;5、场内道路通畅,设交通标志,危险地带设危险信号及禁止通行标志,保证行人、车辆通行安全6、雨天作业时,对施工道路进行修整,保证道路不打滑、保证车辆安全通行;7、电工值班作业,电源接线、检查必须由专职电工操作;七、质量保证措施1、检查模板及支架的强度、刚度、稳定性以及模板接缝的密合情况,防止出现涨模、漏浆现象;2、浇筑前应防止混凝土的分层离析,其自由倾落的高度不超过2m.,浇筑前,应先用水泥砂浆封堵垫层与模板之间缝隙,防止漏浆;3、浇筑前应检查模板、钢筋和预埋件的规格、尺寸和数量,复核基础环的位置、标高,浇筑中应随时注意模板的稳固情况,设专人看护,如发现有变形、移位时应立即停浇,并应在混凝土初凝前修整完好,恢复施工;4、施工过程中遇下雨时,及时通知搅拌站调整配合比,现场施工用编织布覆盖已浇灌完成的混凝土,避免混凝土中雨水流入影响混凝土质量;如果雨水已流入模板中,混凝土施工应从一侧开始浇筑,并在模板底部开孔将雨水赶出模板;5、若混凝土施工过程中混凝土间断供应,若时间未初凝时应先用与混凝土同标号的水泥砂浆进行覆盖,保证上下层混凝土施工接茬良好,减缓混凝土的浇灌速度,进行覆盖混凝土并振捣密实保证混凝土的质量;6、浇筑前对机械设备进行检查并试运转,确保施工机具运转良好;大型设备的维修人员现场值班,并备好各种备品、备件,在设备、机械异常时能快速修复,保证混凝土供应的连续性;7、砂、石、水泥等原材料要根据浇筑量备足;提前和有关部门联系,保证施工水、电的供应;搅拌站设蓄水池,蓄水量应满足混凝土浇筑的需要;8、基础混凝土施工过程中遇运输道路损坏,迅速投入装载机等工程车辆及时抢修,保障混凝土罐车通行;10、发生突发事件施工人员应根据混凝土余量、可能暂停混凝土浇筑时间,及时调整混凝土作业分层厚度、展开面积、并采取措施尽量延缓混凝土的凝固,将突发事件对基础混凝土的影响降到最低,确保混凝土浇注不出现冷缝;11、当发生突发事件预计混凝土无法连续施工时,对已浇筑的混凝土做插筋处理;插筋采用螺纹16钢筋,间距400mm,插入混凝土中450mm,外露450mm;当混凝土浇筑的厚度不足550mm时,需将钢筋弯折90度埋入混凝土中,保证埋入钢筋的长度为450mm,且钢筋距上下混凝土面不小于100mm;风机基础混凝土施工方案编制人:审核人:批准人:。
风力发电机基础混凝土浇筑流程嘿,朋友们!今天咱就来唠唠风力发电机基础混凝土浇筑流程这档子事儿。
你想想啊,这风力发电机就好比是个大力士,那基础就是它的脚,得稳稳当当的才能让它发挥出大本事呀!那混凝土浇筑就是给这个大力士打造坚实双脚的关键一步。
首先呢,得把场地清理得干干净净,就像咱要迎接贵宾一样,可不能有啥乱七八糟的东西挡道。
然后把模板支起来,这模板就像是给混凝土量身定制的衣服,得合适、得牢固。
接下来就是搅拌混凝土啦!这就跟做饭似的,各种材料得搭配好,水啊、水泥啊、石子啊、沙子啊,都得恰到好处,要不然做出来的“饭”可不好吃哦。
搅拌好了就赶紧运到现场,可不能让它等太久。
到了浇筑的时候,那可得小心谨慎,就跟给小娃娃洗澡似的,得轻手轻脚又得全面周到。
要一层一层地浇,不能一股脑儿地倒下去,那可不行。
而且还要注意振捣,把里面的气泡都赶跑,让混凝土密实得像石头一样。
等浇筑完了,可别以为就大功告成啦!还得养护呢!就像咱人一样,生病了得好好调养。
给混凝土盖上毯子,洒洒水,让它舒舒服服地成长。
这整个过程就像是一场战斗,每个环节都不能马虎。
要是有一个地方出了岔子,那这风力发电机的脚可就不踏实啦,以后还怎么迎风破浪呀!咱再打个比方,这风力发电机基础混凝土浇筑就像是盖房子打地基,地基不牢,房子能稳吗?肯定不能啊!所以啊,大家可一定要重视这个过程,每一步都要做到位。
你说这风力发电机以后在风中呼呼转,给我们带来清洁能源,这里面可有咱的一份功劳呢!想想是不是觉得很自豪呀?所以呀,大家一定要认真对待风力发电机基础混凝土浇筑这个事儿,让我们的大力士稳稳地站在那里,为我们的生活带来更多的美好!原创不易,请尊重原创,谢谢!。
