标准工时如何计算标准工时与宽放率的计算方法是:标准工时等于正常的工时乘以1加上宽放率的和。
宽放率又是等于标准工时与实测工时的差除以实测工时得到的值,或者宽放率等于管理宽放率加上生理宽放率再加上疲劳宽放率。
标准工时指的是,工作人员在标准的工作环境下,做着自己所需要做的工作的时间,一般是指该工作人员在进行一件产品的加工时候,耗费的人工时间。
标准工时在法律中其实有很多种制定方法:1、秒表测量法,这个方法是直接利用一个熟悉该工艺的工作人员来在标准的工作环境中进行工作从而直接计算的时间。
但是因为只用一个熟悉该工艺的人来进行测量的话,会导致标准工时有着很大的误差,因此,一般情况下,我们需要进行多次的测量或者连续的测量,尽量将误差减小到微乎其微。
2、模特法,模特法是将加工这个产品的工艺需要人工负责的部分来划分21种动作,对这21种不同的动作分别测量它的标准工时。
3、简明工作因素法,这个方法也是将加工产品所需要的人工动作的划分成最基本的动作,并且让每个动作的时间划分成一样的,直接将这些动作的标准时间定制为一样的。
其实定制标准工时的方法有很多种,这里只是最基本的几种,只要你设定的标准工时合理又合法就可以了。
标准工时最基本的计算方法是:标准作业时间加上辅助该工作的时间就等于标准工时。
在这之中标准作业时间是由加工该产品所需要的时间,一般是指为了增加这个产品的价值所消耗的人工或者机器的时间,标准工时的减少只能是因为加工该产品的时间减少或者辅助加工的时间减少了。
标准工时与宽放率的计算方法是:标准工时等于正常的工时乘以1加上宽放率的和。
宽放率又是等于标准工时与实测工时的差除以实测工时得到的值,或者宽放率等于管理宽放率加上生理宽放率再加上疲劳宽放率。
标准工时宽放率
标准工时宽放率指的是在生产或劳动过程中,实际工作时间与标准工时之间的差异程度。
它是衡量工作效率和生产效益的一个重要指标。
标准工时是指在相同的工作条件下,完成同一项工作所需的标准时间。
而实际工作时间则是指工人实际完成某项工作所花费的时间。
如果实际工作时间比标准工时短,就称为宽放率;如果实际工作时间比标准工时长,就称为收缩率。
通常情况下,标准工时宽放率应该在5%以内。
如果超过了这个比例,就可能意味着工人的工作效率出现了问题,需要对流程进行优化或对员工进行培训。
同时,标准工时宽放率也可以用来评估某个企业或部门的工作效率和管理水平。
总之,标准工时宽放率是生产管理中一个非常重要的指标,它能够反映出企业或部门的工作效率和生产效益,可以用来指导企业的管理决策。
- 1 -。
标准工时评定方法标准工时是指在标准工作环境下,进展一道加工所需的人工时间。
标准工时=观测时间×评定系数×〔1+宽放率〕观测时间将每道工序的工作分成假设干个工作单元,分别进展计时。
注:重点强调:测时前操作方法应已标准化。
操作方法不同,所消耗的时间也不同。
假设操作方法尚未标准化,操作单元的划分及其时间研究将毫无意义。
划分单元时应注意:1、每一个单元应有明确且易辨识的起点和终点。
在工作循环中,一个操作单元中止另一个操作单元开场的瞬间,称为分解点或定时点。
2、人工操作单元与机器单元应分开,时间研究主要是测定人工单元。
3、不变单元和可变单元应分开,不变单元是指在各种情况下,其操作时间根本相等的单元,如焊接操作中的手拿焊枪为不变单元。
可变单元是指因加工对象尺寸、大小、重量的不同而变化的单元。
在焊接操作中的焊缝所需时间是随焊缝的长短而变化的,故为可变单元。
4、物料搬运时间应与其他单元时间分开。
因为搬运时间受工作场所布置的影响很大,别离出来便于单独研究。
测时方法:〔1〕归零测时法,即在每一个操作单元终了时,使指针回零的方法。
现场记录时,因为要归零,所以费时,且易漏记。
〔2〕累计测时法,即每次按停显示当时时间,再按那么显示累计走时。
〔3〕连续测时法,在整个过程中,秒表不停的连续走动,直到整个研究完毕为止,观测者将每个操作单元的终点时间读出,记录在表格内。
研究完毕后,将相邻两个操作单元的终点时间相减,即得出操作单元实际的持续时间。
优点是现场记录时,因秒表开动后不再归零,任其连续走动至各单元末记录时间,比拟方便,且一直连续计时,能保证所有时间均可记录无遗漏。
缺点是各单元的持续时间必须通过减法求得,处理数据的工作量较大。
评定系数评比时需要将操作者的速度和理想速度作准确的比拟,所以必须有具体的数字来表示其快慢,为了到达这个目的,就必须有一个评比的尺度。
评比方法:1、速度评定法,是比拟简单的评定方法,它完全根据观测者关于理想速度概念评定工人的工作速度,即将工人工作速度与观测者脑海中已有的标准水平概念进展比拟。
标准工时宽放标准一、疲劳宽放疲劳宽放是为了补偿工人在长时间工作或重复性工作中所产生的疲劳和体力下降而设立的工时宽放。
疲劳宽放的时间应基于工作性质、工作强度和工作时长等因素进行合理设定。
二、生理需求宽放生理需求宽放是为了满足工人生理上的基本需求,如休息、进食、饮水等而设立的工时宽放。
生理需求宽放的时间应基于工人的工作强度和工作时长等因素进行合理设定。
三、努力程度宽放努力程度宽放是为了补偿工人在工作中所付出的额外努力和体力消耗而设立的工时宽放。
努力程度宽放的时间应基于工作性质、工作难度和工作要求等因素进行合理设定。
四、技能宽放技能宽放是为了补偿工人在工作中所具备的特殊技能和经验而设立的工时宽放。
技能宽放的时间应基于工作性质、技能要求和工人具备的技能水平等因素进行合理设定。
五、特殊情况宽放特殊情况宽放是为了应对工作中出现的特殊情况,如设备故障、突发事件等而设立的工时宽放。
特殊情况宽放的时间应根据实际情况进行合理设定。
六、设备与工具使用宽放设备与工具使用宽放是为了补偿工人在使用设备和工具时所产生的额外时间和体力消耗而设立的工时宽放。
设备与工具使用宽放的时间应基于设备与工具的使用频率、使用难度和使用要求等因素进行合理设定。
七、材料和消耗品宽放材料和消耗品宽放是为了补偿工人在工作中所使用的材料和消耗品的处理和搬运所产生的额外时间和体力消耗而设立的工时宽放。
材料和消耗品宽放的时间应基于使用的材料和消耗品的数量、重量和搬运距离等因素进行合理设定。
八、环境因素宽放环境因素宽放是为了补偿工人在不良的环境条件下工作所产生的额外时间和体力消耗而设立的工时宽放。
环境因素宽放的时间应基于工作环境的具体条件,如温度、湿度、噪音、灰尘等因。
缝纫工时间指标
标准工时是在标准工作环境下,进行一道加工工序所需的人工时间。
标准工时的制定方法有多种,通常使用的方法有:
1、标准工时=标准作业时间+辅助时间;
2、标准工时=正常工时X(1+竞放率);宽放率=(标准工时-实测工时)/实测工时*100%=管理宽放率+生理宽放率+疲劳宽放率。
正常工时是人工操作单元工时(经过速度评比)+机器自动作业工时(不可作速度评比)的总和标准作业时间由工艺过程决定,主要为直接增加产品价值的人工/机器时间消耗。
对标准工时的降低只能通过工艺改善和辅助时间降低。
标准工时一、标准工时的定义定义:在一定标准条件下,以一定的作业方法,由合格且受过良好训练的作业员,以正常的速度完成某项作业所需的时间。
二、标准工时的应用1.能效管理:效率是对标准时间达成程度的指数,标准时间决定之后。
管理人员必须督导作业员在标准时间内完成作业。
2.日程管理:制造部门依据标准时间计算出应生产的产品数量,安排人员设备的配置,日程计划,生产管理等工作,以达成要求的数量。
3.人员成本计算:标准时间计算的基本数据。
4.工作绩效评估及奖金计算:实施奖金制度必须籍由标准时间来衡量工作绩效,才能公平合理计算奖金。
5.设备能力:机器设备具有多少能力,必须依据标准工时来计算分析,以作为设备购买之依据,及来取适当之应变措施。
6.人员及负荷计算:生产计划拟定后,可依据标准时间计算所需之人工小时及所需人员,而目前机器设备具有多少能力。
其负荷的情况都需依据标准工时来计算。
7.人机配合的计算:依据标准时间,方可适当安排人员及机器的配置以减少人力的浪费。
8.生产线平衡的计算:生产线上各工作站若配置不当,会造成瓶颈及过多闲置时间而造成浪费,需赖标准时间适当安排工作。
9.新产品的开发:新产品的开发,可依据旧有产品单元标准时间来估算所需的成本。
10.工作方法的改善:将各单元的标准时间予以计算出来,作为改善的参数依据,同时可作为改善前后的比较。
11.外包价格的决定:依据标准时间所计算的人工成本,加上材料成本及制造费用,作外包成本的决定因素。
12.制订产品价格的参数:标准工时可将产品一部分的成本计算出来,再加上其它因素,可作为产品价格的参数。
13.作业指导训练的标准:现场生产单元的作业指导训练中,标准工时是其各作业单元效率的依据。
14.标准产能计算的依据:依据各产品的标准工时,将每天的工作时间来计算各产品的标准产能。
15.人员计划:将标准工时所计算出的产能来安排人员,再将全厂的人员来排定计划。
16.设备计划:透过标准工时及设备的产能,将整厂的设备作最佳的安排。
标准工时常见的计算方法前言:标准工时是在标准工作环境下,进行一道加工工序所需的人工时间。
标准工时的制定方法有多种,本文介绍一些常见的计算方法。
标准工时的三个概念1、标准工时:在特定的工作环境条件下,用标准化的作业方法和设备,以普通熟练工作者的正常速度完成一定质量和数量的工作所必需的时间。
2、宽放时间:指作业员除正常工作时间之外必须的停顿及休息的时间。
包括操作者个人事情引起的延迟,疲劳或无法避免的作业延迟等时间。
对于没有规定发生时间、发生频率、所需时间的不规则要素作业,并不在正常时间范围之内,而属于宽放时间。
3、标准速度:没有过度体力和精神疲劳状态下,每天能连续工作,只要努力就容易达到标准作业成果的速度。
—2—标准工时的界定条件1、规定的环境条件下;2、按照规定的作业方法;3、使用规定的设备、治工具;4、由受过训练的作业人员;5、在不受外在不良影响的条件下;6、达成一定的品质要求。
—3—标准工时的作用1、效率管理效率是对标准时间达成程度的指数,标准时间决定之后,管理人员必须在标准时间内完成作业。
2、设备能力机器设备具有多少能力,必须依据标准时间作计算分析,以作为设备购置之依据,及采取适当之应变措施。
3、设备计划透过标准工时及设备的产能,将整厂的设备作最佳的安排。
4、人员及负荷计算生产计划拟定后,可依据标准时间计算所需之人工小时及所需人员,而且前机器设备具有多少能力,期负荷的情况都需依据标准时间来计算。
5、标准产能计算的依据依照各产品的标准工时,将每天的工作时间来计算各产品的标准产能。
6、生产计划进度安排依照标准工时来安排各产品的生产进度。
7、日程管理制造部门依据标准时间计算出应生产的产品数量,安排人员设备的配置、日程计划、生产管制等工作,以达成要求的数量。
8、人机配合的计算依据标准时间,方可适当安排人员及机器的配置,以减少人力的浪费。
9、生产线平衡的计算生产在线各工作站若配置不当,会造成瓶颈及过多空闲时间而造成浪费,需在标准时间适当地安排工作。

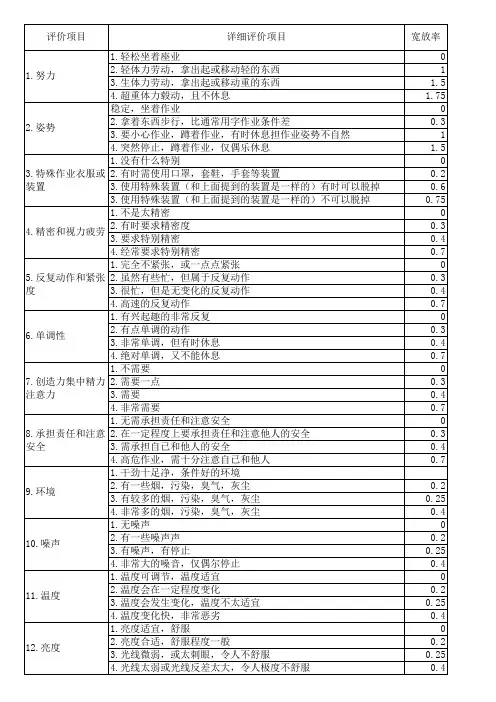

标准工时之MOD法标准时间=正常时间+(正常时间×宽放百分数)=正常时间×(1+宽放率);宽放率= ×100%=管理宽放率+生理宽放率+疲劳宽放率,宽放率可根据经验确定,一般选0.1~0.3范围内,其中:管理宽放率一般取3%~10%;疲劳宽放率一般取5%~20%;生理宽放率一般取2%~5%。
对于动作比较简单、劳动疲劳强度小的工序,宽放适当减小。
操作复杂、容易产生疲劳或者工作环境恶劣的可适当增加宽放。
正常时间一般采用模特法(MOD法)来确定;MOD法动作分析方法以及实例分析:(1)移动动作M(5个) 移动动作为手指的动作M1、手腕的动作M2、前臂动作M3、上臂动作M4及伸直手臂的动作M5。
(2)终结动作(6个) 指移动动作(即移动手指一手臂)的终结动作。
移动手或手臂,不是去拿物件就是放置物件,所以终结动作由抓握(G)和放置动作(P)两种动作组成。
1)抓握动作(G) 根据其动作的特点分为:①接触G0;②简单地抓G1;③复杂地抓G3(注)。
2)放置动作(P) 根据放置的特点又分为:①简单放置P0;②较复杂的需要注意力的放置P2(注);③复杂的需要注意力的放置P 5(注)。
(3)其它动作(11种) 其它动作共分为:1)下肢动作又分为:①足踏动作F3;②走步动作W5。
2)重量因素L1 考虑重量对时间值的影响。
3)其它动作又分为:①目视动作E2(独);②校正R2(独);③单纯地判断和反应动作D3(独);④按下动作A4(独);⑤旋转动作C4;⑥弯体动作B17(往);⑦坐下起身动作S30。
4.模特法的动作分析(1)基本动作——上肢动作1)移动动作(M) 移动动作包括5种,分别以手指、手和手臂进行作业来区分。
①手指动作M1 表示用手指的第三个关节前的部分进行的动作,每动作一次时间值为1MO D,相当于手指移动了2.5cm的距离。
②手的动作M2 用腕关节以前的部分进行的动作,当然也包括了手指的动作,每进行一次为2MOD,相当于动作距离为5cm左右。
标准时间的设定标准时间的设定一﹑标准工时概要1﹑什么是标准工时(Standard Time)标准工时是在正常的操作条件下﹐以标准的作业方法及合理的劳动强度和速度完成符合质量要求的工作所需的作业时间。
它具有以下五项主要因素﹕(1) 正常的操作条件﹕工具条件及环境条件都符合作业内容要求并且不易引起疲劳﹐如女子搬运重量不超过4.5公斤。
(2) 熟练程度﹕大多数中等偏上水平作业者的熟练度﹐作业员要了解流程﹐懂得机器和工具的操作与使用。
(3) 作业方法﹕作业标准规定的方法。
(4) 劳动强度与速度﹕适合大多数普通作业者的强度与速度。
(5) 质量标准﹕以产品的质量标准为准﹐基本原则是操作者通过自检及互检完成。
由上述的定义可知标准时间是衡量一切工作的标准﹐它具有相当高的客观性与公平性。
IE的全部方法与手段都是为了保证所制定的标准时间公平合理﹐因为它是衡量效率的基准﹐同时也是进行科学的效率管理的基础﹐并最终被应用到销售﹑设计﹑采购﹑成本管理等相关领域。
2﹑标准时间的意义与用途制定合理的标准时间是科学管理的最基本工作﹐也是最重要的工作。
无标准时间就无管理的第一步。
通过标准时间的应用使参与工作的全部人都可以客观准确地计划﹑实施并评价工作结果。
标准时间的应用非常广泛﹐是制造业必不可少的作业管理基准。
标准时间的应用具体有以下几个方面﹕(1) 制定生产计划﹔(2) 人工工时计划及人员计划﹔(3) 评价﹕不同作业者的工作表现﹐不同的供货商的效率成本﹐不同的作业方法的优劣﹔(4) 用于制造产品的人工成本控制与管理﹐包括记件工资的标准﹔(5) 对客户的估价与报价﹔(6) 设备及工装的需求计划﹔(7) 革新与改善的成绩评价。
特别要强调的是标准时间不是一成不变的﹐随着作业方法及产品工艺的改进﹐标准时间也是在不断更新与提高的。
3﹑标准时间的构成大多数的标准时间是由“标准主体作业时间”和“标准准备时间”构成。
此两项又分别由净作业时间和宽放时间构成。
标准工时含义:标准工时是在标准工作环境下,进行一道加工所需的人工时间。
标准工时的制定方法有多种,通常使用的方法有1.直接观测法,即使用秒表(也叫码表)进行直接测量的方法,通常选择一般熟练员工在正常环境下作业,进行时间测量;秒表测量也有多种方法,可以选择使用多次测量,也可以选择连续测量;2.模特法,即将人体的各种动作分解为21种基本的动作,制定标准工时的时候,将员工作业的动作分解成模特法中对应的动作,并根据对应动作相对应的时间来制定标准工时,模特法中最基本的动作单元时间为0.129秒,可以根据熟练度等条件不同而加以调整;3.简明工作因素法(BWF:Brief Work Factor ),BWF也是将各种动作分解成基本动素,基本单位为BU,每个BU的时间为0.06秒,每个动素为5个BU,通过将员工动作分解为BWF中的基本动素,以制定标准工时。
除了上述几种方法之外,还有MTM(预定动作时间标准法)、WF(工作因素法)等其他的标准工时制定方法。
这是指理论上的方法,实际上制定标准工时的方法可以灵活运用,比如有新机种需要制定标准工时是,可以参考以往的相似机种来制定标准工时。
标准工时主要用于(1)作为部门和人员的考核标准;(2)安排生产加工任务;(3)与实际值比较不断调整修正标准工时。
标准工时的局限性在于,没有任何两个人、两台设置和工作环境是一样的,因此标准工时只是一个参考值,在反复从事相同工作的流程性企业或岗位有意义,对以项目为主导的企业和单位不适用。
标准工时制定过程中的宽放率的运用标准工时与宽放率的关系式如下所示:标准工时=正常工时X (1+宽放率)正常工时是人工操作单元工时(经过速度评比)+机器自动作业公式(不可作速度评比)的总和。
宽放率主要包括下面几个方面:1.生理宽放2.疲劳宽放3.管理宽放4.特殊宽放工厂使用的宽放率一般在10%~20%,对一些特殊的工种,如体力消耗较大的工种,宽放率可适当放宽一些。
