岩移观测站观测总结,资料篇一:七公里煤矿11606面岩移观测站设计织金县城关镇七公里煤矿11606工作面地表移动观测站设计方案编制:总工:矿长:二0一四年四月八日七公里煤矿11606工作面地表移动观测站设计方案一、概述:七公里煤矿11606工作面位于工业广场的北部,工作面上方地表大部分为农田及其树林,观测站的布设时可根据地面实际情况作调整。
本次观测站位于11606工作面(一采区西南部)的正上方,地势平坦,另外该工作面为一采区接续工作面,受外界影响因素相对较少。
本工作面所采煤层为二叠系龙潭组16号煤,地质构造较简单,厚度较稳定,大部分煤厚在0.82m以上,最大厚度2.2m,平均厚1.64m,倾角4°~10°,平均为7°。
16号煤底板为浅灰色团块状泥岩,16号煤顶板为粉砂质泥岩,间接顶板为粉砂岩夹薄层菱铁岩。
工作面回采过程中预计出现顶板淋水或采空区涌水,以淋水水为主。
预计11606工作面最大涌水量1m3/h,正常涌水量0.1m3/h。
二、建立观测站的目的和意义建立地表移动观测站实测研究是开采沉陷规律研究的最可靠手段,根据有关规程也必须设立地表移动观测站,因此,在工作面上方建立地表移动变形观测站的主要目的有:(1)由于本矿16号煤采用炮采开采技术,设置观测站的目的主要是为了取得本地区因地下煤层开采后,采动地表的移动、变形及破坏规律,包括各种移动角、边界角、移动与变形预计参数,并为进行矿区总体规划、环境评价和矿井设计时,对于建筑物、水体、铁路及主要井巷的压煤开采论证提供评价依据;(2)为安全合理的留设保安煤柱提供技术参数,也为安全合理开采保安煤柱提供理论依据;(3)为开展建筑物、水体、铁路及主要井巷煤柱的开采提供变形预计方法,以便在进行“三下”采煤时,为合理布设工作面和选定开采顺序、制订建(构)筑物及河堤加固保护措施提供依据;(4)由于炮采地表沉陷变形的特殊规律,为了寻求在观测站布设方法、观测手段、研究内容及分析方法等方面的合理性。
3-3-2盘州市煤炭开发总公司盘县老沙田煤矿1105采煤工作面地表岩移观测设计方案编制单位:地测科编制日期:2021年04月05日老沙田煤矿会审意见表老沙田煤矿1105采煤工作面地表岩移观测设计方案对煤矿地下开采导致的地面沉陷进行观测站设计并进行地表移动观测与分析,对于保障煤矿安全生产、预测地表沉陷范围、降低开采成本具有重要意义。
进行了地表移动站设计,采用实地观测法对采煤工作面进行地表移动观测,以获取本矿区特有条件下,因地下煤层开采后,引起的地表移动、变形及破坏规律,并计算获得各种移动角、边界角、最大下沉角、充分采动角等数据,提出适用于本矿的地表移动参数及预计方法,为矿区规划、环境评价、矿井设计、以及安全合理的留设保安煤柱提供理论依据。
一、采煤工作面地表岩移观测老沙田煤矿地面工业广场,有2020年8月2日由中介公司卫星定位坐标共4个GPS点,点位保存完好,成果可靠,可作为本项目连接测量工作的起算数据。
1105采煤工作面对应地表部分基本为坡地、山林,观测站埋设比较困难,地形陡峭,工作难度大,观测线尽可能布置成直线,根据实际地形条件,观测站、控制点距离可适当调整。
因此布设方案拟定为:沿走向每50m布设一个控制点,布设三条走向观测线(A、B、C),布置14个控制点,每条长度约200m,尽可能布置成直线,贯穿整个1105采煤工作面对应地表位置,受地形及工作面斜长影响,不布置倾向观测线。
(具体见1105采煤工作面地表移动观测布设图)二、观测内容、方法及精度要求(一)观测的主要内容地表移动观测的基本内容是在地下开采过程中,定期地、重复地测定观测线上各测点在不同时期内空间位置变化。
(二)观测的方法及精度要求地表移动观测工作可分为:观测站的连接测量、全面观测、控制点联测、地表破坏的测定和编录。
1、连接测量为了确定观测站与开采工作面之间的相互位置关系,应在观测站的所有控制点与矿区控制网之间进行测量,以确定控制点的平面位置和高程。
内蒙古友恒煤炭有限责任公司益民煤矿5201工作面地表岩移观测设计部门:地测科2016-1-1由于5201工作面是益民煤矿5-2煤层首采工作面,同时我矿对5-2煤开采对地表的影响没有具体的观测资料数据,因此对该工作面应布设地表岩移观测站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,解决本采区的安全开采问题,并为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
为此我们对5201工作面地表沉陷此设计。
呈上审批:编制:总工:矿长:本要求以《煤矿测量规程》和《工程测量规范》为标准制定,仪器以全站仪为主。
如使用其它仪器,如RTK但必须精度达到相应的要求。
目录5201工作面地表岩移观测技术要求 (1)一、前言 (1)二、工作面概况 (1)三、基本要求 (2)四、建立观测网 (3)1、建立观测基准点: (3)2、建立工作控制点网: (3)3、设置观测点线: (4)4、控制点和观测点的设置应符合下列要求: (4)五、施工标准 (5)六、观测工作 (6)七、观测资料的整理与分析 (8)八、成果的提交 (9)附录1:《5201工作面地质说明书》 (10)附录2:观测站设计图 (10)5201工作面地表岩移观测技术要求一、前言由于5201工作面是益民煤矿首采工作面,同时我矿对5-2煤开采对地表的影响没有可靠完整的资料数据,因此对该工作面应布设地表岩移工作站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
二、工作面概况首采5201工作面的大概情况:顺槽长度1300米,工作面长度为250米。

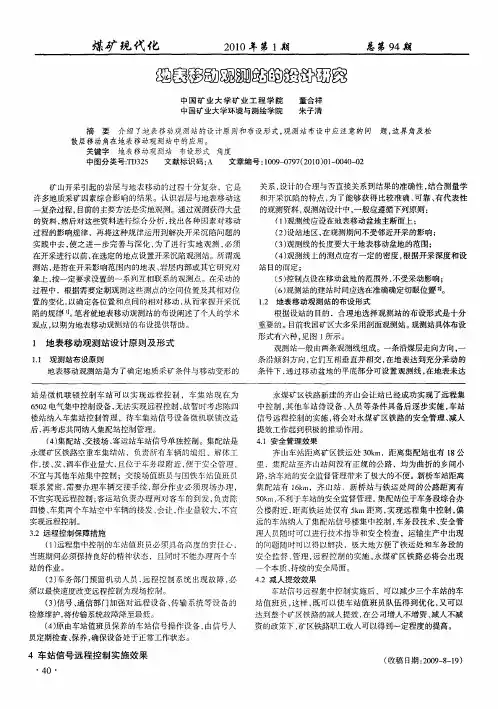

鹤煤八矿地表移动观测站设计作者:张敬华王合涛陈豪来源:《科技资讯》2012年第33期摘要:以鹤煤八矿3103工作面建立地表移动观测站为例,介绍了地表岩移观测站的建站原则、观测站的设置设计。
关键词:地表移动观测站建站设计设计原则观测站的设置中图分类号:TB22 文献标识码:A 文章编号:1672-3791(2012)11(c)-0090-01煤矿地下采掘活动,不仅破坏矿区生态环境,而且对地表及其村庄建筑物造成严重损害,影响工农关系和农村的稳定工作,同时给煤炭企业带来巨大的经济赔偿负担,也影响到矿区乃至社会工农业生产和可持续发展。
为最大限度的解放“三下”采煤,提高资源回收率,控制地表沉陷,同时最大限度的保护地表村庄建筑物,保证矿井安全、合理的开采煤炭资源和合理的留设保护煤柱,需要开展岩层与地表移动规律的研究。
建立地表移动观测站进行地表移动规律和岩移参数的研究是进行“三下”采煤的必备基础,因此,在鹤煤八矿建立大采深厚冲层下开采地表移动变形观测站,研究地表移动变形规律,获得矿区岩移参数,对指导该矿区今后的“三下”压煤开采具有重要的理论和实际意义。
本文针对即将回采的3103工作面,介绍3103工作面地表移动观测站的建站设计。
1 测区概况3103工作面位于鹤煤八矿井田南部,设计走向长度为1048 m,倾斜长133 m,3103工作面东部为未开采区,西部为3101工作面,南部为F35断层,北部为13F6断层,工作面可采煤层为石炭~二叠系三西组二1煤层,平均煤厚6 m,煤层倾角为25°工作面标高-440~-520m。
3103工作面地表上方和附近有西扒厂村、矿区铁路以及鹤浚公路。
2 地表移动观测站设计2.1 观测站设计原则观测站是指在开采进行之前,在开采影响范围内的地表或其它研究对象上,按照一定要求设置的一系列相互联系的观测点。
在采动过程中,根据要求定期地对这些观测点进行监测,以确定它们的空间位置及其相对位置的变化,从而掌握地表移动和变形的规律。
内蒙古友恒煤炭有限责任公司益民煤矿5201工作面地表岩移观测设计部门:地测科2016-1-1由于5201工作面是益民煤矿5-2煤层首采工作面,同时我矿对5-2煤开采对地表的影响没有具体的观测资料数据,因此对该工作面应布设地表岩移观测站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,解决本采区的安全开采问题,并为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
为此我们对5201工作面地表沉陷此设计。
呈上审批:编制:总工:矿长:本要求以《煤矿测量规程》和《工程测量规范》为标准制定,仪器以全站仪为主。
如使用其它仪器,如RTK但必须精度达到相应的要求。
目录5201工作面地表岩移观测技术要求 (1)一、前言 (1)二、工作面概况 (1)三、基本要求 (2)四、建立观测网 (3)1、建立观测基准点: (3)2、建立工作控制点网: (3)3、设置观测点线: (4)4、控制点和观测点的设置应符合下列要求: (4)五、施工标准 (5)六、观测工作 (6)七、观测资料的整理与分析 (8)八、成果的提交 (9)附录1:《5201工作面地质说明书》 (10)附录2:观测站设计图 (10)5201工作面地表岩移观测技术要求一、前言由于5201工作面是益民煤矿首采工作面,同时我矿对5-2煤开采对地表的影响没有可靠完整的资料数据,因此对该工作面应布设地表岩移工作站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
二、工作面概况首采5201工作面的大概情况:顺槽长度1300米,工作面长度为250米。
090104地表岩移观测站设计说明书为了获得新安发煤矿090104工作面最可靠的地表移动参数,掌握该地质采矿条件下的地表移动规律,我矿决定建立090104工作面地表移动观测站,进行该工作面的地表移动的观测和研究工作。
090104工作面地表移动观测与研究的主要内容:1、掌握地质采矿条件与地表移动与变形的关系;2、获得厚松散层、采煤条件下地表移动与变形分布规律;3、确定工作面地质采矿条件下的角量参数、动态参数和预计参数;通过对工作面地表移动观测站的研究,为我矿保护煤柱的留设、征地和实现煤矿安全生产等提供科学依据,并进一步探求厚松散层条件下的地表移动规律,丰富和发展我国“三下”采煤技术。
一、设置观测站地区的地形地质概况本观测站位于090104工作面上方,对应地表高程1086.5m~982.5m。
工作面对应地表大部分为黄土山,少部分农田。
该工作面顶板为石灰岩,底板为砂质泥岩。
二、观测站下的采矿技术条件090104工作面走向长度为730m,面长141m,面积102930m2,地质储量为18万吨,工作面标高在725m~710m之间,煤层倾角为3~7°,开采厚度在1.3m,采煤方法为高档普采,顶板管理方法为全部垮落法。
三、观测线位置及长度的确定,工作测点及控制点数由于在走向上两边坡度很大,大约在45°,不安全,我们放弃了在走向上布置观测线,把观测线的布置调整为在倾向上布置,考虑到可行性及减少投资计划在工作面上部的小山路上布置一条观测线,每25米布置一个点,共25个点。
以工业广场近井点1、近井点2作为控制点。
四、工作测点及控制点的构造和埋设方法用直径18mm的圆钢做成L型,长300mm,宽100mm上面刻成十字槽,埋设时挖成方300mm,深500mm的坑,将钢筋棍用混凝土浇筑在中间,钢筋漏出混凝土面不大于5mm,浇完后将表面抹平养护好,不得使其裂缝。
五、观测时所用的仪器、作业方法及劳动组织工作测点的引出及后期的位移观测等用全站仪本项目共需要人员8人,前期工作需要12天时间,其中控制点和工作测点的选点埋桩需要2天,观测站的布设需要3天,控制测量机内业需要2天,首次沉降和位移观测需2天,内业资料及成图需3天。
内蒙古友恒煤炭有限责任公司益民煤矿5201工作面地表岩移观测设计部门:地测科2016-1-1由于5201工作面是益民煤矿5-2煤层首采工作面,同时我矿对5-2煤开采对地表的影响没有具体的观测资料数据,因此对该工作面应布设地表岩移观测站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,解决本采区的安全开采问题,并为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
为此我们对5201工作面地表沉陷此设计。
呈上审批:编制:总工:矿长:本要求以《煤矿测量规程》和《工程测量规范》为标准制定,仪器以全站仪为主。
如使用其它仪器,如RTK但必须精度达到相应的要求。
目录5201工作面地表岩移观测技术要求 (1)一、前言 (1)二、工作面概况 (1)三、基本要求 (2)四、建立观测网 (3)1、建立观测基准点: (3)2、建立工作控制点网: (3)3、设置观测点线: (4)4、控制点和观测点的设置应符合下列要求: (4)五、施工标准 (5)六、观测工作 (6)七、观测资料的整理与分析 (8)八、成果的提交 (9)附录1:《5201工作面地质说明书》 (10)附录2:观测站设计图 (10)5201工作面地表岩移观测技术要求一、前言由于5201工作面是益民煤矿首采工作面,同时我矿对5-2煤开采对地表的影响没有可靠完整的资料数据,因此对该工作面应布设地表岩移工作站,详细了解5201工作面的采动对上方地表影响情况,以便为以后的开采做出合理、科学的安排。
通过此次观测得到一系列技术资料和数据,为以后5-2煤的合理、安全开采提供可靠依据,为留设村庄、建筑物保护煤柱提供技术资料数据,从而最大程度地保护地表生态环境。
二、工作面概况首采5201工作面的大概情况:顺槽长度1300米,工作面长度为250米。
厚松散层条件下地表移动观测站的设计和观测秦长才;韩波【摘要】This article puts forward general principles and methods of observation station design, aiming at a specific stope face. Introduces the attentive problems in the stations layout, analyzes the content of the ground surface movement observa-tion station content and methods, provide reference for relevant engineering.%本文针对一个具体工作面提出了观测站设计的一般原则和方法,介绍了观测站布设中应注意的问题,分析了地表移动观测站的观测内容及观测方法,为相关工程提供借鉴。
【期刊名称】《科技创新与生产力》【年(卷),期】2014(000)012【总页数】3页(P48-50)【关键词】观测站;布设形式;角量参数;观测方法【作者】秦长才;韩波【作者单位】安徽理工大学,安徽淮南 232001;安徽理工大学,安徽淮南232001【正文语种】中文【中图分类】TD325矿山开采引起的地表与岩层移动过程十分复杂,它是许多地质采矿因素综合影响的结果。
为进行实地观测,必须在开采前选定地点并设置开采沉陷观测站,即在开采影响范围内的地表、岩层内部或其他研究对象上,按一定要求设置一系列相互联系的观测点。
在采动过程中,定期观测这些测点的空间位置及其相对位置的变化,从而掌握开采沉陷规律[1]。
为此,笔者针对谢桥煤矿1242(3)工作面的情况,分析其地面设置地表移动观测站的一般做法。
工作面设计走向长2 965.4 m,倾斜长362 m,东起西翼C组采区下山,西至F5-1边界断层,北邻1232(3)运输顺槽,南至13-1煤-652 m底板等高线。
顾北煤矿1312(1)首采面地表移动观测站设计张二钢;姜楠;李篷【摘要】The Mining process of diggings will cause the movement of rock and the earth's surface.the results are composed of many factors about the comprehensive influence of the geological and mining.doing observatory field observation by establishing observation station above the goaf is the principal means to get the movement regularity of rock and the earth's surface.the meaning of observation station is a series of interconnected observation are nodded which are placed on the earth's surface or other research object within the scope in the mining influence from the aspects of layout of observatory,data collection,arrangement position,length,density of observatory station,expounds the design essentials and steps of the surface movement observatory indetailed,which provides a reference for the surface movement observatory design.%矿山在开采过程中会引起岩层与地表移动,它是由许多地质采矿因素综合影响的结果,在采空区上方建立地表移动观测站进行实地观测是获得岩层和地表移动规律的主要手段,所谓观测站,是指在开采影响范围内的地表或其他研究对象上,按一定要求设置的一系列互相联系的观测点。
地表移动观测站设计作业一、设站目的:某矿6200工作面西部、西南部有后鲍店村、中鲍店村。
为研究地下开采对村庄的影响及地表移动变形规律和参数,拟在该矿6200工作面设置地表移动观测站,进行地表移动观测,通过观测获得地表移动动态参数和角值参数,同时,监测地下开采对建筑物的影响。
二、设站地区地质采矿概况:6200工作面位于六采区东北部,是该采区设计开采2层煤的第一个工作面,北部、东部分别为3煤的一采区1308、1310、1312采空区和二采区2310、2311、2312采空区及未开采区域,南部、西部尚未开采。
6200工作面基本沿走向布置,为刀把型,倾向长为623~820m,走向宽为46~129m,煤层厚度0.70~1.33 m,平均1.10m,煤层倾角4~19/6°,第四系平均厚度196.16m。
工作面标高为-233~-303m。
2煤与下伏3煤的层间距一般为21m。
6200工作面上方地表地势平坦,标高为43m左右,冻土深度0.4m。
三、地表移动参数:根据现场实测,求得本区域实测地表移动参数为:走向移动角δ=750,上山移动角γ=750,下山移动角β=750-0.6α,表土移动角φ=450,充分采动角ψ1=ψ2=ψ3=550,最下沉角θ=900-0.5α平均采深H=0.5(-233-303)=-268m,煤层平均倾角α四、地表移动观测线位置、长度确定:采空区走向长度超过1.2~1.40H (0H 为平均采深),地表走向方向达到充分采动;倾向方向小于1.2~1.40H ,地表倾向方向为非充分采动。
1、走向观测线位置确定:由于倾向充分采动,走向观测线由最大下沉角θ=900-0.5α或充分采动角ψ1=ψ2=550确定2、全走向观测线长度确定:m 439)cot()2(H cot 2AB 0=+∆--+=l h h δδϕl 为走向工作面长度,m3、倾向观测线位置确定:由于走向非充分采动,倾斜主断面位于采空区中央4、半倾向观测线长度确定:384cos 2L )cot(h cot h CD 1=+∆--+=αββϕ)(H 五、确定观测点间距、测点编号:根据国内对开采沉陷的大量研究,一般根据开采深度确定观测点密度,该矿区平均采深在200~300m ,所以观测点间距为20m 。
在倾斜观测线上自下山向上山方向顺序增加,分别为B0-B19,在走向观测线上按工作面推进方向顺序增加,分别为A0-A11。
六、控制点、观测点的构造及埋设方法设计图2 控制点图图3 工作测点图(1)埋设控制点应用全站仪根据施工测量要求按设计坐标在实地标定其位置,工作测点用全站仪标定,尽量使其中心位于同一方向线上,用木桩做标志;(2)挖坑前先把点位引到1米外的四个临时十字桩上,在所标定位置挖一直径为0.5m左右,控制点坑深为0.7m以上、工作测点坑深为0.5m以上的坑,坑底捣实,先铺一层0.1米厚的混凝土后放置予制桩,并用混凝土固定工作测点及控制点周围,固定高度分别为0.3m和0.5m;由十字桩拉线指示测点位置,控制点的偏心不要大于1cm,工作测点偏心不要大于5cm。
观测线上为三个控制点时,先埋设两端点,然后用全站仪标埋中间控制点;(3)在整个观测期间必须采取有效措施对控制点和工作测点严加保护,如有破坏应及时补埋;(4)在观测期间能可靠保存,并和地表牢固结合,不受冻害影响。
(5)在冻土地区,标志浇灌深度应在冻土线以下0.3-0.5m,使标志周围与冻土隔离,周围填禁土石。
七、观测站与矿区控制网连接设计(1)平面连接控制点的平面位置采用D级GPS或全站仪导线控制,点位误差不得大于7mm,全站仪导线布置如图。
平面测量采用全站仪导线,正倒镜往返观测,测定各测点的平面位置和高程,通过平面坐标反演,确定各测点的支距和相邻测点之间在观测线方向的水平距离。
(2)高程连接由2个已知的矿井钻孔分别向观测线控制点引测三等水准,形成附和水准网。
高程测量直接从观测站控制点开始,观测工作点事,可使一些测点作为中间点,但是视线不宜超过50m。
若观测站两端有控制点,可进行附和水准测量;若只在一端有控制点,则需要进行往返水准测量或闭合水准测量。
八、观测站日常观测方案:(1)观测时间间隔确定,每次观测的内容:观测站观测程序(2)点位、水准测量方法、仪器、精度要求:连接测量:在观测站地区被采动之前,为了确定观测站与开采工作面之间的相对位置关系,选取观测站的某几个控制点与矿区控制网之间进行的联系测量。
设站后10~15天进行二次测量,两次间隔小于5天,点间误差≤7cm,按5"导线进行。
高程测量按三等水准测量要求进行全面测量:地表开始移动之前,独立进行两次全面观测,两次观测时间间隔不超过5天。
测定各测点的平面位置和高程,各测点间的距离,记录地表原有的破坏状况,并做素描。
独立进行的两次全面观测,两次测得的同一点高程差小于10mm,同一边的长度差小于4mm,取平均值作为观测站的原始观测数据。
同时,按实测数据,将各点展绘在观测站设计平面图上。
日常观测:在首次和末次全面观测之间适当加密水准测量次数,为判定地表是否开始移动,在回采工作面推进一定距离(相当于0.1~0.5平均开采深度H,即工作面回采38m),在预计可能首先移动的地表,选择若0干个工作测点,每星期进行一次水准测量。
重复水准测量的时间间隔,视地表下沉的速度而定,一般是每隔1~3个月观测一次。
在移动的活跃阶段,还应在下沉较大的区段,增加水准观测次数。
为了保证所获得观测资料的准确性,每次观测应在尽量短的时间内完成,特别是在移动活跃阶段,水准测量必须在一天内完成,并力争做到高程测量和平面测量同时进行。
(3)地表裂隙调查及井下工作面测量调查记录产生裂缝的日期、位置、长、宽、深及其变化过程,并拍摄图片。
在每次地表移动观测的同时,应在井下测定工作面的推进位置、采厚和采高等采煤状况,并每周测定一次实际回采上限的位置。
九、观测站成果整理方法:地表移动观测站的观测成果预处理,必须在外业成果无误的基础上进行。
观测数据的处理工作包括计算和绘图两部分。
1)观测成果的计算为了确保观测成果的正确性,在进行内业数据处理之前,应对野外观测成果再次检查,然后进行各种改正数的计算和严密平差计算。
(1) 观测数据的预处理观测数据预处理主要是计算各测点的高程、相邻两测点在观测线方向的水平距离,然后计算各测点的移动和变形值及下沉速度等。
对于全站仪而言,观测数据的处理除须加入气象改正和斜距改正之外,其余的计算和常规方法相同。
有关气象改正和斜距改正的具体计算方法参看全站仪使用说明书。
(2) 移动和变形计算观测数据经过预处理之后,便可计算观测线上各测点和各测点间的移动和变形值。
移动和变形计算主要包括:各测点的下沉和水平移动,相邻两测点间的倾斜和水平变形,相邻两线段(或相邻三点)的曲率变形,观测点的下沉速度等。
各移动和变形计算公式如下:① m 次观测时n 点的下沉m n n n H H W -=0,mm式中 n W —n 号点的下沉值;0n H 、m n H —分别为首次和m 次观测时n 号点的高程。
② 相邻两点间的倾斜1~11~+++-=n n n n n n l W W i ,mm/m 式中 1~+n n l —n 号点至n 1+号点的水平距离;1+n W 、n W —分别表示n 1+号点和n 号点的下沉量。
③ n 号点附近的曲率,即n -1号点至n +1号之间的曲率1~~1-+n n n K =21~~11~~1-+-++-n n n n n n n n l l i i =1~~11~~1)(2-+-++-n n n n n n n n l l i i , mm/m 2或310-/m 式中 n n i ~1+、1~-n n i —表示n +1号点至n 号点和n 号点至n -1号点的倾斜;n n l ~1+、1~-n n l —表示n +1号点至n 号点和n 号点至n -1号点的水平距离。
④ n 号点的水平移动n U =nm L -0n L ,mm式中 n U —n 号点的水平移动;nm L 、0n L —分别表示m 次观测时和首次观测时n 号点至观测线控制点间的水平距离,用点间距累加求得。
⑤ n 号点至n +1号点间的水平变形n n ~1+ε=0~10~1~1)()()(n n n n m n n l l l +++-, mm/m 式中 0~1)(n n l +、m n n l )(~1+—分别表示n +1号点至n 号点在首次观测时和m 次观测时的水平距离。
⑥ n 号点的下沉速度tW W V nm nm n 1--=,mm/d 式中 1-nm W 、nm W —分别表示m -1次和m 次观测时n 点的下沉值;t —两次观测的间隔天数。
⑦ n 号点的横向水平移动'nU =nm y -0n y ,mm 式中 nm y 、0n y —分别表示第m 次观测和首次观测时n 号点的支距值。
横向水平移动是垂直于观测线方向的水平移动,计算时需注意正、负号。
每次观测结束之后应及时进行移动和变形计算,计算数字的取位见表4。
表4 移动、变形计算时的取位参考地表移动变形计算之后,绘制移动变形曲线图和下沉速度曲线图。
在图上可确定出移动变形的角量参数有:移动角、边界角、裂缝角、最大下沉速度角、超前影响角等,通过专业程序计算求得的地表移动预计参数有:下沉系数、水平移动系数、主要影响角正切、拐点偏移距等。
2)绘图工作根据每次观测的计算结果绘制CAD曲线图,由这种曲线图能够清楚地看出沿观测线(主断面)的地表移动与变形的分布特征及其发展过程。
绘制移动和变形曲线图时,选择竖直比例尺的原则是:使绘制的曲线能清楚的反映出移动和变形的分布规律,并便于分析比较。
水平比例尺与观测站平面图一致。
曲线图和观测线断面图应绘在一起,以表明各种地质采矿条件对移动和变形分布形态的影响。
断面图的竖直和水平比例尺与井上下对照图的相同。
在断面图上应标出地面,测点及其编号,松散层厚度,岩层柱状,采区位置,开采厚度,各次观测时的工作面位置及采区周围的开采情况等。
在观测站平面图上应表示出:测点的实际位置,地形,地物,钻孔,保护煤柱边界线,每次观测时的工作面位置,回采边界,地表裂缝,塌陷坑的形态及出现日期,并根据实测的移动和变形值勾绘等值线图。
每一次观测后,要及时进行计算和绘制移动、变形曲线图。
观测站观测工作全部结束后,为了求出最终结果,应对每次观测结果进行综合分析,以便获得观测站受开采影响产生的移动、变形的发展过程,以及移动和变形的最终值。
绘制移动、变形曲线时,具有正号的移动、变形值绘在水平线的上方,负号值绘在水平线的下方,但下沉值除外。
图6根据观测成果绘制的移动、变形曲线示意图。
