xx机场土建施工组织设计
- 格式:doc
- 大小:857.50 KB
- 文档页数:126
北京某机场扩建工程施工组织设计第一篇施工组织设计建议书第一部分施工组织设计的文字说明第一章设备、人员动员周期和设备、人员、材料运到施工现场的方法1.1 设备配备原则根据本合同工程的工程量大小、施工工艺、施工顺序及工期进度计划,优化机械设备配置,精选优良设备,以达到最合理、最科学的设备资源配置。
1.1.1 先进高效、大型机械化作业的原则本合同工程的重点在土石方施工,工程量大、工期紧张,我们将建立一套大型机械化作业系统,选用美国****工程机械公司生产的CAT320 和日本小松株式会社生产的PC220 型挖掘机,运输采用北方奔驰、瑞典沃尔沃、青岛斯太尔等大型自卸车,配备先进的装载机、推土机、平地机、压路机,共同组成一套先进的土石方作业生产线。
1.1.2 生产能力高于进度指标,充分考虑设备备用系数的原则在施工中加强设备的日常管理,及时保养与维持,保证设备的完好率;同时为了确保工期,在配置上生产能力高于进度指标,按1.2 的系数配置设备,保证足够的备用设备,这样即使个别设备有突发性故障,仍能实现均衡生产。
1.1.3 设备成龙配套、匹配运作的原则设备成龙配套,保证作业系统的先进,形成高效率的综合生产能力,在土石方施工中,做到运输能力大于装载能力,装载能力大于开挖能力;同时配足设备零部件,匹配运作,方便维修。
1.2 设备、人员动员周期我单位接到中标通知书后,将立即组织项目经理部全体人员和机械设备上场。
签订合同后,3天内由项目经理带领技术、安全、质量、计划、财务、设备物资等部室人员共15 人组成先遣组进入现场迅速展开工作,5天内调配急需的施工人员50 名和挖掘机、运输车、测量仪器等机械设备40 余台套到达工地。
项目经理部其余人员10 天内全部到达现场,其他机械设备、人员根据工程进度安排,提前1 个月上场,确保满足施工需要。
1.3 设备、人员、材料运到施工现场的方法本工程所需要的机械设备主要从我单位附近工点调运,新购设备就近购买。
精编新郑国际机场施工组织设计新郑国际机场是我国中西部地区最大的国际机场,也是河南省的第一大机场。
为了满足日益增长的航空需求,新郑国际机场决定进行扩建工程,以提供更高质量的航空服务。
本文对新郑国际机场扩建工程的施工组织设计进行精编,以确保施工过程的安全高效进行。
施工组织设计的目标是确保施工过程的安全、高效和协调。
在新郑国际机场扩建工程中,我们将采取以下几个方面的措施:1.建立完善的施工组织管理体系:新郑国际机场扩建工程是一个庞大的项目,需要建立一个清晰的施工组织管理体系,包括项目管理、施工计划、安全管理、质量管理等方面的制度和流程。
同时,还需要建立施工组织管理层和施工人员之间的有效沟通机制,确保信息传递顺畅,问题及时解决。
2.合理划分工程施工区域:根据新郑国际机场扩建工程的特点和施工需要,合理划分工程施工区域,确保施工过程的高效和协调,同时最大程度地减少对机场正常运营的干扰。
施工区域划分应综合考虑土地利用、施工工序、施工资源等因素,确保施工过程的顺利进行。
3.采取适当的施工方法和工艺:根据新郑国际机场扩建工程的特点和施工要求,选择适当的施工方法和工艺。
例如,在土方开挖工程中,可以采用大型挖掘机和装载机等机械设备,提高施工效率;在基础工程中,可以采用钢筋混凝土结构,提高工程的抗震性能和使用寿命。
4.加强安全管理:施工过程中,我们将高度重视安全管理工作。
建立完善的安全管理制度和操作规程,加强对施工人员的安全教育和培训,提高施工人员的安全意识和技能。
同时,加强对施工现场的监督和检查,及时发现和整改安全隐患,确保施工现场的安全。
5.做好环境保护工作:在扩建工程中,我们将注重环境保护工作,采取一系列措施减少对环境的影响。
例如,选用环保型的建筑材料,合理利用和回收施工废弃物,加强对施工周边环境的监测和保护等。
通过以上措施的实施,我们相信新郑国际机场扩建工程的施工组织将更加科学和合理,能够确保施工过程的安全、高效和协调,为新郑国际机场提供更高质量的航空服务。

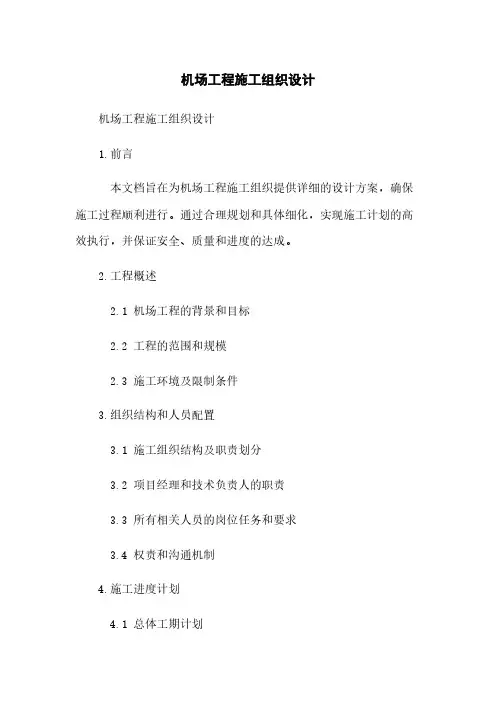

机场工程施工组织设计机场工程施工组织设计1.前言本文档旨在为机场工程施工组织提供详细的设计方案,确保施工过程顺利进行。
通过合理规划和具体细化,实现施工计划的高效执行,并保证安全、质量和进度的达成。
2.工程概述2.1 机场工程的背景和目标2.2 工程的范围和规模2.3 施工环境及限制条件3.组织结构和人员配置3.1 施工组织结构及职责划分3.2 项目经理和技术负责人的职责3.3 所有相关人员的岗位任务和要求3.4 权责和沟通机制4.施工进度计划4.1 总体工期计划4.2 工程分期和工序划分4.3 每一个阶段的关键节点和工作内容4.4 工期控制措施和风险应对5.施工方法和工艺流程5.1 主要施工方法和技术5.2 建造结构和设备安装的工艺流程 5.3 特殊施工工艺和处理措施5.4 施工资源的优化配置6.施工管理6.1 人员管理和岗位责任6.2 现场安全管理和应急措施6.3 质量管理和验收标准6.4 施工机械设备的选择和管理6.5 施工现场纪律管理7.材料和设备管理7.1 材料选型和购买计划7.2 材料存储和保管7.3 设备选购和租赁7.4 设备维护与管理8.施工预算和成本控制8.1 施工预算编制和成本分析8.2 施工阶段的成本控制和调整8.3 物资采购和决算审核9.环境保护和安全管理9.1 环境保护措施和管理要求9.2 施工现场的安全管理和监控9.3 废弃物处理和资源回收利用10.质量控制和验收标准10.1 施工质量管理体系10.2 工程质量验收标准和程序10.3 施工工艺和关键控制点的质量监控11.风险管理和应急预案11.1 施工风险评估和控制措施11.2 施工过程中的应急预案和演练11.3 事故处理和事后救援12.相关附件本文档所涉及附件如下:- 附件1: 工程施工进度计划表- 附件2: 施工组织结构图- 附件3: 材料和设备清单- 附件4: 施工安全检查记录表13.相关法律名词及注释本文档所涉及的法律名词及注释如下: - 法律名词1: 注释1- 法律名词2: 注释2。
第一章、工程概况1。
工程简介北京首都机场扩建工程是国家发改委和中国民航总局批准修建的项目。
航站区综合管网工程(GW—1)合同段是本次的投标项目。
1。
1 机场的生活生产用水与消防用水合用一条管道。
南、北两区给水干管呈环状布置;机场北、东供水站之间通过两趟DN600输水管道连通,同时为T3航站楼提供生产、生活和消防用水;东、南供水站之间通过一条DN800输水管道连接并对沿线用户供水(T3航站楼前的给水管不在此次投标范围之内)。
设计输水管道为球墨铸铁管DN800长4333M、DN600长4000M,配水管道使用钢骨架塑料复合管,干管直径为DN500长17592M,支管道为DN400长5584M、DN300长7896M,输配水管道总长39405M,沿线设软密封闸阀 146 个、自动双口排气阀 11个、地下式消火栓310组。
设计要求给水管DN≤500时使用钢骨架塑料复合管。
给水管设计工作压力0.4MPa,消火栓最不利点出口压力不小于0。
1MPa。
1.2排水系统采用雨、污分流制。
污水:场内生活污水与无公害的生产废水经污水管网汇入机场污水处理厂;雨水:南区汇集到东侧的雨水泵站提升后排入小中河,北区自排汇入小中河。
1。
2。
1南北生活区污水干线埋深3-9M,直径DN300-DN1200,置于道路红线范围之内靠近小区边线,便于小区支线接入.其中北区污水经泵站加压后接入T3污水干线,带压污水管道为两趟DN500(管材设计建议采用钢骨架塑料复合管)长度3441m。
1.2.2 雨水管线南区各线汇入雨水方涵内流入东侧雨水泵站,提升后排入小中河内;北区各管线汇入雨水方涵内自排方式排入小中河内.雨水管线随路敷设,雨水口间距30-40m,直径DN400-DN2400。
雨水管线沿路布置雨水口,雨水口为偏沟式,根据道路及道路红线宽度采用单箅和双箅两种形式,局部位置采用三箅雨水口。
各地块内均预留雨水检查井,预留井位于红线外1。
5m处。

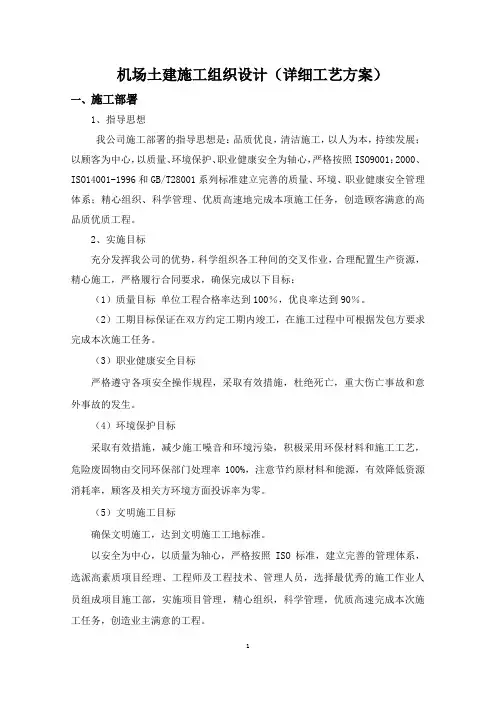

xxxx机场航站楼扩建土建工程施工组织设计xxxxx总公司目录第一章土建工程概况............................................... 2-7附录一土建主要工程实物量 ............................................................................ 2-8 第二章土建施工组织及施工部署 ..................................... 2-92.1土建施工组织体系 ............................................ 2-92.2土建工程施工进度计划 ....................................... 2-11土建工程施工进度计划图 .................................................................................. 2-112.3施工分段及施工顺序 ......................................... 2-122.3.1.施工分段 ..................................................................................................... 2-122.3.2施工顺序 ..................................................................................................... 2-132.4劳动力和周转工具计划 ....................................... 2-142.5施工机械的选择............................................. 2-152.5.1垂直运输机械 ............................................................................................. 2-152.5.2混凝土拌制与输送机械 ............................................................................. 2-152.5.3土方机械选择 ............................................................................................. 2-15 第三章施工准备.................................................. 2-163.1现场临时机电设施 ........................................... 2-163.1.1.管理方案 ..................................................................................................... 2-163.1.2临时供电 ..................................................................................................... 2-183.1.3现场临时用水 ............................................................................................. 2-223.3技术准备................................................... 2-243.4临时设施................................................... 2-24 第四章主要分部分项工程施工方法 .................................. 2-264.1土方工程................................................... 2-264.1.1 土方的开挖 .............................................................................................. 2-264.1.2 基坑排水 .................................................................................................. 2-264.1.3 土方的回填 .............................................................................................. 2-27 4.2卷材防水工程............................................... 2-27 4.3模板工程................................................... 2-284.3.1 支模前的准备工作 .................................................................................. 2-284.3.2 柱模支法 .................................................................................................. 2-294.3.3 墙模支法 .................................................................................................. 2-294.3.4 梁模支法 .................................................................................................. 2-334.3.5 地下室地梁模板的施工 .......................................................................... 2-334.3.6 模板的拆除 .............................................................................................. 2-344.3.7 施工缝处理 ............................................................................................ 2-354.3.8 模板施工注意事项 ................................................................................ 2-35 4.4钢筋工程................................................... 2-364.4.1 原材料要求 .............................................................................................. 2-364.4.2 钢筋的储存 .............................................................................................. 2-364.4.3 钢筋的接长 .............................................................................................. 2-364.4.4 钢筋的下料绑扎 ...................................................................................... 2-374.4.5 钢筋工程施工工序 .................................................................................. 2-384.4.6 钢筋验收 ................................................................................................ 2-39 4.5砼工程..................................................... 2-404.5.1 原材料的要求 .......................................................................................... 2-404.5.2 砼浇筑前的准备工作 .............................................................................. 2-404.5.3 泵管铺设 .................................................................................................. 2-414.5.4 砼工程的施工 .......................................................................................... 2-414.5.5 砼的养护 .................................................................................................. 2-444.5.6 试块留置原则 .......................................................................................... 2-44 4.6底板大体积砼工程施工........................................ 2-444.6.1 砼拌制和原材料要求 ................................................................................ 2-454.6.2 砼浇筑顺序和方法 .................................................................................... 2-464.6.3砼运送和现场输送 ..................................................................................... 2-474.6.4 砼振捣 ........................................................................................................ 2-484.6.5底板大体积砼的温差控制 ......................................................................... 2-494.6.6底板砼的封闭养护 ..................................................................................... 2-53 4.7地下室墙板的施工 ........................................... 2-54 4.8预应力施工技术方案 ......................................... 2-564.8.1工程概况 ..................................................................................................... 2-564.8.2方案编制依据 ............................................................................................. 2-564.8.3施工准备 ..................................................................................................... 2-574.8.4预应力施工方法 ......................................................................................... 2-584.8.5张拉应力实验 ............................................................................................. 2-654.8.6技术保证措施 ............................................................................................. 2-65 4.9砌筑工程................................................... 2-674.9.1 砌筑技术措施 .......................................................................................... 2-674.9.2 施工要点 .................................................................................................. 2-67 4.10脚手架工程................................................ 2-684.10.1 搭设方法 ................................................................................................ 2-684.10.2 搭设注意事项 ........................................................................................ 2-68 4.11施工测量.................................................. 2-694.11.1 平面控制网的布设 ................................................................................ 2-694.11.2 高程测量 ................................................................................................ 2-694.11.3 误差要求 ................................................................................................ 2-704.11.4 使用仪器 ................................................................................................ 2-70 4.12粗装修工程................................................. 2-714.12.1 抹灰工程 ................................................................................................ 2-714.12.2 室内地砖、瓷砖镶贴工程 .................................................................... 2-724.12.3 木门制安工程 ........................................................................................ 2-734.12.4 涂层施工 ................................................................................................ 2-74 第五章施工技术组织措施.......................................... 2-755.1质量保证措施............................................... 2-755.1.1质量总目标“创鲁班” ............................................................................. 2-755.1.2质量管理方针 ............................................................................................. 2-755.1.3质量控制体系 ............................................................................................. 2-755.1.4质量保证体系 ............................................................................................. 2-765.1.5工程施工依据 ............................................................................................. 2-765.1.6质量评定标准 ............................................................................................. 2-765.1.7保证工程质量主要措施 ............................................................................. 2-765.1.8项目质量保证计划编写大纲 ..................................................................... 2-77附录二沈阳桃仙国际机场航站楼土建工程质量保证体系图 ...................... 2-80 附录三沈阳桃仙国际机场航站楼土建工程质量控制要点一览表 .............. 2-80 附录四沈阳桃仙国际机场航站楼土建工程分部分项工程质量创优计划表 2-845.2工期保证措施............................................... 2-855.2.1合理的施工方案 ......................................................................................... 2-855.2.2严格的管理与控制 ..................................................................................... 2-865.3施工安全技术措施 ........................................... 2-87附录五沈阳桃仙国际机场航站楼扩建工程安全施工保证体系图 ............ 2-895.4冬雨季施工措施............................................. 2-905.4.1冬季施工措施 ............................................................................................. 2-905.4.2雨季施工措施。
机场土石方工程安全施工组织设计方案第一章编制目的及依据1、编制目的为加强新建**土方及地基处理试验工程安全生产管理,保障人民群众生命财产安全;贯彻落实《中华人民共和国建筑法》、《中华人民共和国安全生产法》以及《建设工程安全生产管理条例》等相关文件要求,规范我标段内施工生产安全管理工作。
2、编制依据(1)《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等法律法规。
(2)新建**土方及地基处理试验工程施工图纸及招投标文件。

第二章工程概况一、场址概况1、位置**位于**。
跑道基准点坐标为:E100°38'36.66"、N38°00'29.32"(80坐标系);跑道真方位为:101°~281°;磁差:1°26.2′偏西。
2、地形地貌该场址地处祁连八宝河冲洪积平原区及丘陵区前缘山前洪积台地,高程介于3112~3185之间,最大高差达73米。
机场场区整体东高西低、南高北低,南北两侧均有小山丘,地势起伏较大。
场址三面环河,南侧约1.3km处为东西流向的八宝河,西侧约 0.9km 处为南北流向的骆驼河,东侧约 1.2km 处为南北流向的天盆河。
地表有草场植被覆盖,覆盖率50%~70%,西端有少量矮灌木覆盖。
跑道跨多个地貌单元,从西至东分别为山前洪积台地、无名沟坡洪积平原及八宝河Ⅳ级阶地。
山前洪积台地主要分布于中心点西侧及东南侧,台地走向呈近东西向,整体向北倾斜。
南侧高差 30~40m,北侧坡面较陡,与平原区高差 60~70m。
距中心点 700m 的东南侧台地曾因采砂金而形成地表坑洼不平,坑壁坍塌时间较长,附近堆积有卵石类土。
无名沟坡洪积平原分布于中心点两侧,据勘察,以无名沟为中轴线,两侧近似对称呈椭圆型,地形平坦开阔,平原区东西两侧分别向无名沟倾斜,平面形成爪形汇水区,无名沟自南向北贯穿该地貌单元。
四、施工组织设计第一章总体概述1.1 工程概况1.1.1 项目概况旅客捷运工程是为远期建设卫星厅预留的旅客输送系统,本次工程仅实施土建预留,包括一座地下捷运车站及一段地下捷运区间,全长为648.8米。
其中捷运车站全长131.6米,结构外包宽度37米,一岛两侧站台形式,为地下一层车站;捷运区间长517米,结构外包宽度22.3米,为地下一层结构。
捷运车站仅实施至车站顶板,与T2航站楼连接段及车站顶板上局部夹层结构均不实施。
行李隧道是下穿T2航站楼东侧站坪及联络滑行道的地道工程,实现卫星厅登机旅客的行李输送,为地下区间结构。
本期实施行李隧道总长为701米,其中暗埋段长561米,结构敞开段长约140米,为U型槽结构。
本项目为郑州新郑国际机场二期扩建工程旅客捷运通道及行李隧道工程施工FXQSG-09标段,主要建设一座地下车站及一条行李通道隧道土建预留工程。
地下车站只实施底板、顶板及侧墙,主要工程数量有基坑土方开挖41.194万方,石方开挖8208方,填方9500方,φ800钻孔灌注桩4222米,φ600旋喷桩2656.5米,喷射混凝土36683.5m2,混凝土79749方。
1.1.2 项目施工总体思路本工程旅客捷运通道和行李隧道均采用明挖顺做法施工,由于本工程施工工期比较紧张,因此尽量缩短基坑开挖的施工时间,给主体结构工程赢得充裕的施工时间是本工程施工重点。
为尽量缩短基坑开挖施工时间,本工程拟采用捷运通道与行李隧道基坑同时分段、分层开挖。
捷运通道基坑开挖拟分4个施工段落施工,捷运通道车站基坑开挖为1个施工段落,捷运通道区间长517米划分为3个施工段落;行李隧道本期实施总长为701.062m,行李隧道基坑开挖拟划分4个施工段落,行李隧道敞开段140.062m待相邻的捷运车站及城铁基坑开挖后才能施工,因行李隧道敞开段土方开挖相对较小可放最后开挖,行李隧道起点至对应的捷运车站终点里程184.062可作为1个施工段落。

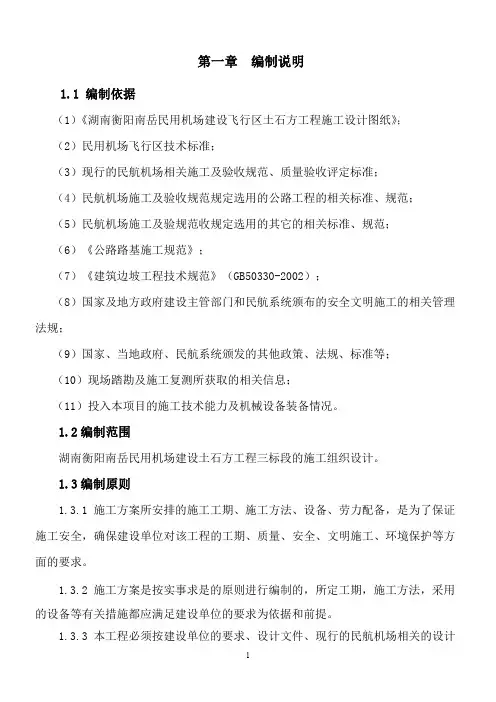

第一章编制说明1.1 编制依据(1)《湖南衡阳南岳民用机场建设飞行区土石方工程施工设计图纸》;(2)民用机场飞行区技术标准;(3)现行的民航机场相关施工及验收规范、质量验收评定标准;(4)民航机场施工及验收规范规定选用的公路工程的相关标准、规范;(5)民航机场施工及验规范收规定选用的其它的相关标准、规范;(6)《公路路基施工规范》;(7)《建筑边坡工程技术规范》(GB50330-2002);(8)国家及地方政府建设主管部门和民航系统颁布的安全文明施工的相关管理法规;(9)国家、当地政府、民航系统颁发的其他政策、法规、标准等;(10)现场踏勘及施工复测所获取的相关信息;(11)投入本项目的施工技术能力及机械设备装备情况。
1.2编制范围湖南衡阳南岳民用机场建设土石方工程三标段的施工组织设计。
1.3编制原则1.3.1施工方案所安排的施工工期、施工方法、设备、劳力配备,是为了保证施工安全,确保建设单位对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。
1.3.2施工方案是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都应满足建设单位的要求为依据和前提。
1.3.3本工程必须按建设单位的要求、设计文件、现行的民航机场相关的设计规范、施工规范、验收标准等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、提前完成,争创优质工程。
1.3.4根据对现场实际调查状况和当地气候环境条件,结合本企业机场工程施工实际情况,以及我们在机场工程施工中积累的施工经验、技术总结,认真进行本施工方案的编制。
第二章工程概况2.1 项目概况湖南衡阳南岳民用机场飞行区等级按照4C标准建设,主要建设内容包括:新建2600米×45米的跑道,4个机位的站坪,6000平方米的航站楼,配套建设空管、供油及其他配套设施,总投资6.75亿元。
建设地点为湖南省衡阳市衡南县云集镇。
xxxx机场航站楼扩建土建工程施工组织设计xxxxx总公司目录第一章土建工程概况............................................... 2-7附录一土建主要工程实物量 ..................................... 2-7第二章土建施工组织及施工部署..................................... 2-92.1土建施工组织体系............................................ 2-92.2土建工程施工进度计划....................................... 2-10土建工程施工进度计划图 ........................................ 2-112.3施工分段及施工顺序......................................... 2-122.3.1.施工分段 ................................................ 2-122.3.2施工顺序................................................. 2-132.4劳动力和周转工具计划....................................... 2-142.5施工机械的选择............................................. 2-142.5.1垂直运输机械............................................. 2-142.5.2混凝土拌制与输送机械..................................... 2-152.5.3土方机械选择............................................. 2-15第三章施工准备.................................................. 2-153.1现场临时机电设施........................................... 2-153.1.1.管理方案 ................................................ 2-153.1.2临时供电................................................. 2-183.1.3现场临时用水............................................. 2-223.3技术准备................................................... 2-233.4临时设施................................................... 2-23第四章主要分部分项工程施工方法.................................. 2-254.1土方工程................................................... 2-254.1.1 土方的开挖 ............................................. 2-254.1.2 基坑排水 ............................................... 2-254.1.3 土方的回填 ............................................. 2-254.2卷材防水工程............................................... 2-264.3模板工程................................................... 2-274.3.1 支模前的准备工作 ....................................... 2-274.3.2 柱模支法 ............................................... 2-274.3.3 墙模支法 ............................................... 2-284.3.4 梁模支法 ............................................... 2-314.3.5 地下室地梁模板的施工 ................................... 2-324.3.6 模板的拆除 ............................................. 2-334.3.7 施工缝处理 ............................................. 2-334.3.8 模板施工注意事项 ....................................... 2-33 4.4钢筋工程................................................... 2-344.4.1 原材料要求 ............................................. 2-344.4.2 钢筋的储存 ............................................. 2-344.4.3 钢筋的接长 ............................................. 2-344.4.4 钢筋的下料绑扎 ......................................... 2-354.4.5 钢筋工程施工工序 ....................................... 2-364.4.6 钢筋验收 ............................................... 2-37 4.5砼工程..................................................... 2-384.5.1 原材料的要求 ........................................... 2-384.5.2 砼浇筑前的准备工作 ..................................... 2-384.5.3 泵管铺设 ............................................... 2-394.5.4 砼工程的施工 ........................................... 2-394.5.5 砼的养护 ............................................... 2-414.5.6 试块留置原则 ........................................... 2-41 4.6底板大体积砼工程施工........................................ 2-424.6.1 砼拌制和原材料要求 ...................................... 2-424.6.2 砼浇筑顺序和方法 ........................................ 2-434.6.3砼运送和现场输送......................................... 2-444.6.4 砼振捣 .................................................. 2-454.6.5底板大体积砼的温差控制................................... 2-464.6.6底板砼的封闭养护......................................... 2-494.7地下室墙板的施工........................................... 2-504.8预应力施工技术方案......................................... 2-524.8.1工程概况................................................. 2-524.8.2方案编制依据............................................. 2-524.8.3施工准备................................................. 2-524.8.4预应力施工方法........................................... 2-544.8.5张拉应力实验............................................. 2-604.8.6技术保证措施............................................. 2-604.9砌筑工程................................................... 2-624.9.1 砌筑技术措施 ........................................... 2-624.9.2 施工要点 ............................................... 2-624.10脚手架工程................................................ 2-634.10.1 搭设方法 .............................................. 2-634.10.2 搭设注意事项 .......................................... 2-634.11施工测量.................................................. 2-644.11.1 平面控制网的布设 ...................................... 2-644.11.2 高程测量 .............................................. 2-644.11.3 误差要求 .............................................. 2-654.11.4 使用仪器 .............................................. 2-654.12粗装修工程 ................................................ 2-654.12.1 抹灰工程 .............................................. 2-654.12.2 室内地砖、瓷砖镶贴工程 ................................ 2-664.12.3 木门制安工程 .......................................... 2-674.12.4 涂层施工 .............................................. 2-68第五章施工技术组织措施.......................................... 2-695.1质量保证措施............................................... 2-695.1.1质量总目标“创鲁班”.................................... 2-695.1.2质量管理方针............................................. 2-695.1.3质量控制体系............................................. 2-695.1.4质量保证体系............................................. 2-695.1.5工程施工依据............................................. 2-705.1.6质量评定标准............................................. 2-705.1.7保证工程质量主要措施..................................... 2-705.1.8项目质量保证计划编写大纲................................. 2-71附录二沈阳桃仙国际机场航站楼土建工程质量保证体系图 .......... 2-73附录三沈阳桃仙国际机场航站楼土建工程质量控制要点一览表 ...... 2-73附录四沈阳桃仙国际机场航站楼土建工程分部分项工程质量创优计划表2-77 5.2工期保证措施............................................... 2-785.2.1合理的施工方案........................................... 2-785.2.2严格的管理与控制......................................... 2-79 5.3施工安全技术措施........................................... 2-80附录五沈阳桃仙国际机场航站楼扩建工程安全施工保证体系图 ..... 2-81 5.4冬雨季施工措施............................................. 2-825.4.1冬季施工措施............................................. 2-825.4.2雨季施工措施。
某国际机场线工程施工组织设计一、项目概况国际机场线工程位于国国内,是该国的重点交通基础设施项目之一、该机场线工程总长度为XX公里,设计时速为XX公里/小时,共设有XX座车站。
通过连接首都城市和国际机场,该工程将为航空旅客提供便利的交通选择,同时也对推动当地经济发展具有重要意义。
二、施工组织设计原则1.安全第一:施工过程中,必须始终将安全作为首要考虑因素,确保工人和乘客的安全。
2.质量至上:注重施工质量控制,确保工程的建设质量达到设计要求,并严格按照相关标准进行验收。
3.高效顺畅:通过合理的施工组织设计和科学的施工方法,最大限度地减少施工时间,确保工程按时交付。
4.环保可持续:采取环保措施,减少对环境的影响,确保工程在建设和运营过程中对环境造成的影响最小化。
5.合理经济:在保证工程质量的前提下,尽量控制成本,确保工程投资的合理性和经济效益。
三、施工组织设计方案1.施工准备阶段在施工前,需完整制定详细的施工组织设计方案,确保施工进程有序进行。
此阶段主要包括以下内容:1.1工地规划:编制工地总体规划图,确定工地布局、施工区域划定,并考虑物资运输和施工人员的生活条件。
1.2人员组织:确定施工组织机构,明确人员职责,制定人员管理制度。
1.3物资支持:编制物资供应计划,确定订购和供应流程。
1.4设备准备:确定所需设备种类及数量,安排租赁或购买,并确保设备保养和维修工作。
2.施工过程2.1前期准备工作:落实施工人员、设备和材料到位情况,组织施工队伍进行进场前准备工作,包括施工现场清理、材料安置,架设施工用临时设施。
2.2施工队伍管理:设立专职工地领导组织,监督施工作业的安全性、质量和进度,安排各个施工段的分工、协调和监督。
2.3施工流程管理:根据线路规划,按照工程进度表,确定施工工序,合理安排施工进程,并组织施工人员按照施工工艺要求进行施工作业。
2.4安全管理:成立安全委员会,全方位监督和管理施工安全工作,制定安全操作规范,加强安全宣传教育,确保施工过程中的安全。
