铝扣板吊顶施工工艺
- 格式:docx
- 大小:190.82 KB
- 文档页数:4
详解铝扣板吊顶施工工艺流程铝扣板吊顶是一种常见的室内装饰材料,它具有质轻、防火、防潮、易清洁等优点,广泛应用于商业、居住和公共场所。
下面将详解铝扣板吊顶的施工工艺流程。
1.准备工作:在开始施工前,应进行充分的准备工作。
包括对施工区域进行清理,确保地面整洁无障碍物,以便材料运输和施工;确认吊顶悬挂点位置,进行施工布置和标识。
2.安装悬挂系统:铝扣板吊顶需要使用悬挂系统进行固定。
首先,根据设计图纸和规格要求,确定悬挂点位置,并使用墨线或标线工具进行标识。
然后,根据标识位置,安装悬挂条或吊架。
悬挂条或吊架的安装应准确、牢固,以确保吊顶的稳定性和平整度。
3.安装主龙骨:主龙骨是支撑吊顶板材的主要结构。
根据设计要求和悬挂系统的位置,沿墙壁或悬挂点安装主龙骨。
主龙骨之间的间距应相互垂直、平整,并且应与设计要求的吊顶板尺寸相匹配。
4.安装副龙骨:副龙骨是铝扣板吊顶的次要结构,用于支撑吊顶板之间的连接。
根据设计要求,将副龙骨安装在主龙骨上。
副龙骨的安装间距应根据吊顶板的尺寸以及设计要求来确定。
5.安装铝扣板:在主龙骨和副龙骨安装完成后,开始安装铝扣板。
首先,根据设计要求,将铝扣板的长度和宽度对应地切割成适当的尺寸。
然后,将铝扣板插入到主龙骨和副龙骨之间,并用力按下,以确保板材与龙骨的牢固连接。
6.完善细节处理:在安装完主要吊顶板后,需要进行细节处理。
这包括修剪铝扣板边缘,使之与墙壁和柱子对齐;安装角线条,使吊顶的四个边缘线条更加美观和平整;安装所需的灯具和其他装饰物等。
7.调整和清理:在铝扣板吊顶施工完成后,需要进行调整和清理工作。
这包括检查吊顶的平整度和稳定性,调整倾斜或松动的部分;清理吊顶板上的灰尘和污渍,以保持吊顶整洁和美观。
总结起来,铝扣板吊顶的施工工艺流程包括准备工作、安装悬挂系统、安装主龙骨、安装副龙骨、安装铝扣板、完善细节处理、调整和清理等步骤。
在施工过程中,需要按照设计要求进行操作,确保吊顶的稳定性、平整度和美观度。

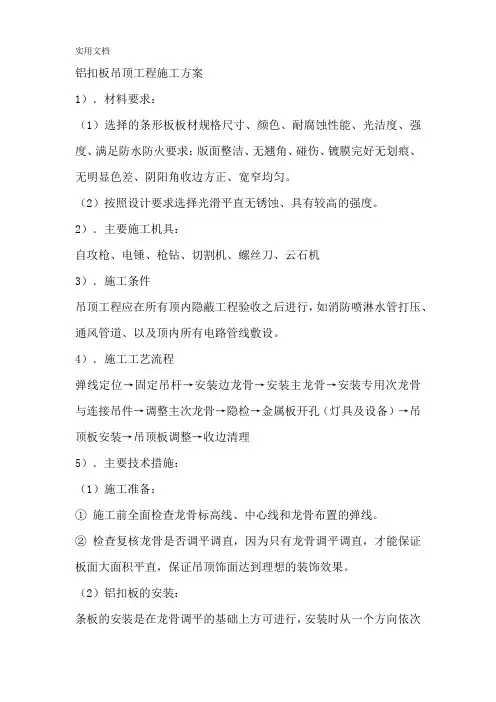

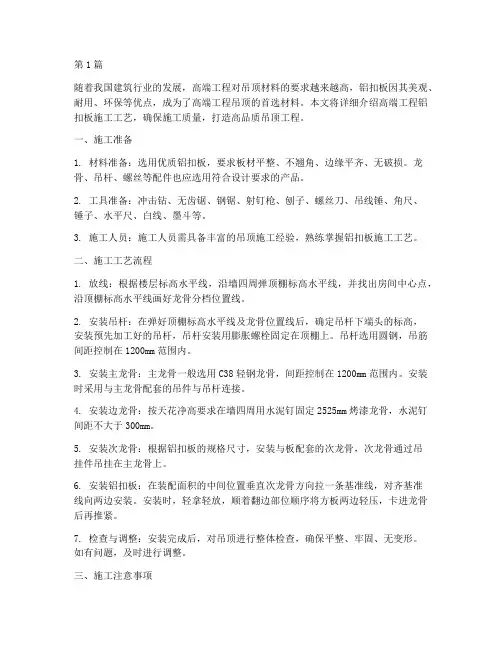

第1篇随着我国建筑行业的发展,高端工程对吊顶材料的要求越来越高,铝扣板因其美观、耐用、环保等优点,成为了高端工程吊顶的首选材料。
本文将详细介绍高端工程铝扣板施工工艺,确保施工质量,打造高品质吊顶工程。
一、施工准备1. 材料准备:选用优质铝扣板,要求板材平整、不翘角、边缘平齐、无破损。
龙骨、吊杆、螺丝等配件也应选用符合设计要求的产品。
2. 工具准备:冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等。
3. 施工人员:施工人员需具备丰富的吊顶施工经验,熟练掌握铝扣板施工工艺。
二、施工工艺流程1. 放线:根据楼层标高水平线,沿墙四周弹顶棚标高水平线,并找出房间中心点,沿顶棚标高水平线画好龙骨分档位置线。
2. 安装吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊杆,吊杆安装用膨胀螺栓固定在顶棚上。
吊杆选用圆钢,吊筋间距控制在1200mm范围内。
3. 安装主龙骨:主龙骨一般选用C38轻钢龙骨,间距控制在1200mm范围内。
安装时采用与主龙骨配套的吊件与吊杆连接。
4. 安装边龙骨:按天花净高要求在墙四周用水泥钉固定2525mm烤漆龙骨,水泥钉间距不大于300mm。
5. 安装次龙骨:根据铝扣板的规格尺寸,安装与板配套的次龙骨,次龙骨通过吊挂件吊挂在主龙骨上。
6. 安装铝扣板:在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,顺着翻边部位顺序将方板两边轻压,卡进龙骨后再推紧。
7. 检查与调整:安装完成后,对吊顶进行整体检查,确保平整、牢固、无变形。
如有问题,及时进行调整。
三、施工注意事项1. 施工过程中,确保施工现场整洁,避免杂物掉落。
2. 安装铝扣板时,注意保护板材表面,避免划伤、碰伤。
3. 龙骨、吊杆等配件安装牢固,确保吊顶安全。
4. 施工过程中,注意施工顺序,避免返工。
5. 施工完成后,进行清洁、验收,确保吊顶质量。
第1篇一、施工准备1. 材料准备:根据设计要求,准备好铝扣板、轻钢龙骨、吊杆、螺丝、胶粘剂等材料,并确保材料符合国家相关标准。
2. 工具准备:准备电钻、无齿锯、手电钻、冲击电锤、自攻螺丝钻、手提圆盘锯、手提线锯机、射钉枪、拉铆枪、手锯、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等工具。
3. 施工人员:组织专业施工队伍,对施工人员进行技术培训,确保施工质量。
二、施工工艺1. 弹线:根据楼层标高水平线,沿墙四周弹顶棚标高水平线,并找出房间中心。
从中心向四周分,确定吊顶主龙骨位置,间距一般为900-1200mm。
2. 安装吊杆:采用膨胀螺栓固定吊杆,吊杆长度小于1000mm时,可使用6号吊杆;大于1000mm时,应使用8号吊杆,并设置反向支撑。
3. 安装主龙骨:根据弹线位置,安装主龙骨,主龙骨宜平行房间长向安装,间距为900-1200mm。
4. 安装次龙骨:在主龙骨上安装次龙骨,次龙骨间距根据铝扣板尺寸确定,一般为300-400mm。
5. 安装铝扣板:将铝扣板插入次龙骨槽内,注意板面平整,缝隙均匀。
6. 安装压条:在铝扣板四周安装压条,确保铝扣板牢固。
7. 验收:施工完成后,进行质量验收,确保吊顶平整、牢固、美观。
三、施工注意事项1. 施工前,仔细检查材料,确保质量合格。
2. 施工过程中,注意安全,佩戴安全帽、手套等防护用品。
3. 施工过程中,注意保持现场整洁,及时清理垃圾。
4. 铝扣板安装过程中,注意板面平整,缝隙均匀,避免出现翘曲、变形等问题。
5. 施工完成后,及时进行质量验收,发现问题及时整改。
6. 施工过程中,与甲方保持良好沟通,确保施工进度和质量。
通过以上专业指导,相信您能顺利完成工程铝扣板施工,打造美观、实用的吊顶效果。
第2篇一、工程概况工程名称:XX项目铝扣板吊顶工程工程地点:XX市XX区XX路XX号工程规模:建筑面积XX平方米工程内容:铝扣板吊顶、龙骨安装、灯具安装等。
二、施工准备1. 材料准备:(1)铝扣板:选用优质铝扣板,符合国家相关标准,具有防火、防水、防潮、易清洁等特点。
铝扣吊顶施工工艺流程铝扣吊顶施工呀,这可有点小讲究呢。
一、施工前的准备。
工具方面呢,电钻是必须的,用来打孔安装龙骨。
还有卷尺,这是为了量尺寸,保证安装得整整齐齐的。
剪刀也得备着,有时候铝扣板的尺寸可能需要稍微调整一下,就靠它啦。
场地也要清理干净哦,要是地上到处都是杂物,施工的时候都没地方下脚,那可不行。
把地面打扫得干干净净的,这样干活的时候心情也好呀。
二、弹线定位。
这一步可重要啦。
就像是给铝扣吊顶画个地图一样。
我们要根据房间的大小和形状,确定龙骨的位置。
用墨斗或者激光水平仪,在墙上弹出龙骨的安装线。
这个线要弹得直,要是歪歪扭扭的,那装出来的吊顶肯定也不好看。
一般来说,主龙骨的间距要根据铝扣板的规格来定,副龙骨呢,就均匀地分布在主龙骨之间。
就像给它们排座位一样,每个都有自己的位置,这样才能保证铝扣板安装得稳稳当当的。
三、安装龙骨。
龙骨安装可是个技术活。
先把主龙骨安装在天花板上,用膨胀螺丝固定好。
这时候得小心点,别把天花板给钻坏了。
主龙骨装好了,就开始装副龙骨。
副龙骨要卡在主龙骨的卡槽里,就像拼图一样,要卡得严丝合缝的。
安装龙骨的时候,还得时不时地用水平尺量一量,看看是不是在一个水平面上。
要是有高有低的,那铝扣板装上去就会坑坑洼洼的,像个麻子脸一样,可难看了。
四、安装铝扣板。
终于到了安装铝扣板的时候啦。
这铝扣板就像一片片小瓦片似的。
把铝扣板对准副龙骨的卡槽,轻轻一按,就卡进去了。
安装的时候要从一个角开始,一片一片地装,就像搭积木一样。
要是遇到灯具或者通风口的位置,就得把铝扣板裁剪一下。
这就考验咱们的手艺啦,要裁得刚刚好,不能太大也不能太小。
要是裁大了,塞不进去,裁小了,又会有缝隙,不美观。
五、安装收边条。
最后一步就是安装收边条啦。
收边条就像是给铝扣吊顶穿上了漂亮的花边。
把收边条安装在墙和吊顶的交接处,用胶水或者钉子固定好。
这样既可以让吊顶看起来更美观,又可以把边缘的缝隙给遮住,防止灰尘和小虫子跑进去。
铝扣板天花施工方法和技术措施一)主要施工工艺要求1.固定方法龙骨兼卡具固定法,利用薄板所具有的弹性将铝扣板卡到龙骨上,龙骨兼具龙骨与卡具双重作用,同板块配套供应。
2.铝板安装⑴板的固定:安装板块是在龙骨调平的基础上方可进行。
安装扣板时,从一个方向开始,依次安装。
如果龙骨本身兼卡具,在安板时,只要将扣板轻轻用力压一下,扣板便会卡在龙骨上。
因为扣板比较薄,富有一定弹性,扩张较为容易。
(2)接缝处理:安装铝扣板时应随安装随将方板与邻板调平调直。
接缝应严密、笔直、板缝应宽窄一致。
接缝平直偏差不得大于1.5mm(拉5m 线检查,不足5m 者拉通线检查),接缝高低偏差不得大于lmm(用直尺和楔形塞尺检查)。
整个方板顶棚表面平整度偏差,不得大于2mm(用2m靠尺和楔形塞尺检查)所有铝扣板纵横方向均应严格对齐,接缝必须笔直奔条,不得稍有弯斜。
方板接头可以齐缝,亦可错缝,应按具体设计规定办理。
3.细部调整与处理(1)与吊顶有关的灯饰、通风口、检查孔的处理。
灯饰与风口蓖子本来是照明与空调设的组成部分,但是在吊顶装饰中,它们除了具有本身的专业功能外,亦是吊顶装饰中的组成部分。
所以,选择合适得体的灯饰及风口笛子,对吊顶装饰效果影响较大,特别是灯饰,更占有举足轻重的地位。
这一点首先得从设计上考虑。
从施工的角度分析,灯饰或风口蓖子、检查孔等是吊顶表面的附加物,位置显著,如果安装质量较差,在装饰效果上很能夺人眼目。
如若其他部位做得很好,就是灯饰安得歪歪扭扭、里出外进,那么,这种吊顶仍然很难让人感到满意。
至于设计上如何选择,可从吊顶的艺术风格及使用功能上去考虑。
(2)与吊顶悬吊系统有关的大型灯饰或风口蓖子的悬吊系统的处理。
对于软质铝合金板吊顶,其悬吊系统宜与大型灯饰、风口蓖子的悬吊系统分开。
特别是龙骨兼卡具的吊顶,两者混在——起更不合适。
因为龙骨兼卡具的铝合金板吊顶,设计时只考虑了板及龙骨本身的质量,其他荷载再加到龙骨上是不合适的。
一、铝扣板吊顶方案1、操作工序:弹线—固定吊筋—主龙骨—次龙骨固定—龙骨校正—安装硅钙板。
2、操作方法:在板底弹出主龙骨分隔线,安装吊点、吊杆和主龙骨。
吊筋固定用①8金属膨胀螺栓同砼板底固定,吊筋①8@1200双向,主龙骨间距@1200。
次龙骨(固定架)间距@板快尺寸。
主龙骨完成校正后进行次龙骨(固定架)安装,次龙骨(固定架)间距控制用统长麻线进行定位。
龙骨分格工作全部完成检查有无漏装吊点、虚连线、漏连接的部位,检查龙骨是否起拱,翘曲和扭曲现象,并且校正后即可进行安装矿棉板。
3、质量要求:(1)顶棚龙骨起拱高度短向跨度1/200±10。
(2)顶棚龙骨四周水平线±5。
(3)接缝平直5米内不得大于3毫米。
二、木门套及木门制作安装工程1.木门窗套的制作安装(1)在门窗框固定后,即可开始木门窗套饰面施工。
采用木筒子板的门窗洞口应比门窗樘宽100mm,比门樘高50mm,比窗樘高100mm,便于安装套子板。
施工前,首先检查门窗洞口尺寸是否符合,是否方正垂直,预埋的木砖或连接铁件是否安全,位置是否正确,如发现问题,必须修理或校正。
(2)制作安装木龙骨:根据设计要求和门洞口实际尺寸,先用木方制成龙骨架。
一般骨架分三片,洞口上部一片,两侧各一片,每片一般为两根立杆,当筒子板宽度大于500mm需要拼缝时,中间应适当增加立杆。
横撑间距根据筒子板的厚度决定:当面板厚度为10mm时,横撑间距不大于400mm;板厚为5mm时,横撑间距不大于300mm。
横撑位置必须与预埋件位置对应。
木龙骨架安装必须平整牢固。
为了防潮,木龙骨架与墙之间应铺一层油毡,龙骨的其他三面也应刷防腐剂。
(3)饰面板封钉:在完成门窗套木龙骨安装及墙面抹灰,并完成地面湿作业后,即可安装饰面板。
根据门窗套木龙骨尺寸裁切饰面板,两端刨成45°割角。
安装时一般先钉横向,后钉竖向,钉长视板厚度而定,钉帽应砸扁,顺木纹冲入板表面1-3mm。
(一)、施工工艺1、工艺流程:弹墙面水平线→划吊杆位置线→钉塑钢边龙骨→固定吊码、安装吊杆→暗管线位置校正→安设天花板材→留孔修边→检查清理2、金属扣板的弹线、吊筋、主龙骨安装同纸面石膏板安装。
3、安装次龙骨应使用专用卡口龙骨,直接与主龙骨连接。
4、安装铝扣板时,其排列方式,一般应垂直于进出门口。
檐口部位则应垂直于檐口排列。
(二)、质量标准检查数量:按有代表性的自然间抽查 20%,过道按 10 延长米,大厅等大间按两轴线为 1 间,但不少于 3 间。
1、保证项目(1)罩面板的材质、品种、规格及吊顶造形的基层构造、固定方法,必须符合设计要求和国家现行有关标准规定。
检验方法:观察、尺量检查,检查产品合格证书。
(2)龙骨的安装必须符合本标准有关规定。
检验方法:观察、尺量检查,检查基底工程验收记录。
(3)罩面板与龙骨连接必须紧密、牢固。
检验方法:观察、手扳检查。
(4) 设备口、灯具位置的设置必须按板块分格对称,布局合理;开口边缘整齐,护口严密不露缝;排列顺直、整齐、美观。
检验方法:观察检查。
2、基本项目罩面板的表面质量应符合以下规定:合格:表面平整、起拱正确,颜色一致,洁净、无污染,无返锈、麻点、锤印,无外露钉帽。
优良:表面平整、起拱正确,颜色一致,洁净、无污染,无返锈、麻点、锤印,自攻螺丝排列均匀,无外露钉帽、无开裂。
检验方法:观察、尺量检查。
罩面板的接缝、压条质量应符合以下规定:合格:接缝位于龙骨上,宽窄均匀;压条顺直,无翘曲,光滑通顺,接缝严密,无透漏。
阴阳角收边方正。
优良:接缝位于龙骨上,均匀一致;压条顺直,宽窄均匀,无翘曲,光滑、通顺平直,接缝严密,无透漏。
阴阳角收边方正。
(三)、成品、半成品保护1、对天棚施工完毕后的保护(1)在完成的顶棚区域内严禁吸烟;(2)天棚一旦隐蔽,未经许可不得以任何借口为由拆除天棚或进入天棚内施工;(3)天棚不得随意钻孔;(4)天棚安装有交叉作业时,如安装喷淋、烟感、照明等必须戴白手套,严禁用有油污或不干净的手套及赤手直接作业,而且在天棚内试水,试压时不得破坏天棚;(5)所有作业人员拿长的构件(长龙骨、长管及高梯等),必须由两人协力;(6)卫生清理时,必须撒水和锯沫防止灰尘污染天棚。
铝扣板吊顶施工方法及施工工艺第一步:施工前准备工作1.首先需要进行施工前的准备工作,包括制作施工方案、确定材料和器具的种类和数量、了解施工现场的情况等。
2.除去旧吊顶或墙面的杂物和残留物,并清洁干净施工区域。
第二步:安装横梁1.根据设计要求,在墙面上布置好主横梁的位置,并用水平仪调整好横梁的水平度。
2.使用锤子或电钻等工具,在墙面上预先打好横梁的安装孔,并插入膨胀螺栓。
3.用螺丝刀将横梁固定在墙面上。
第三步:安装龙骨1.根据设计要求,将龙骨固定在横梁上。
可以使用螺丝将龙骨侧向固定在横梁上,也可以使用吊线确定龙骨的位置。
2.确保龙骨之间的间距和平行度符合设计要求。
第四步:安装扣板1.清洁好待安装的铝扣板,并根据需要进行尺寸修剪。
修剪好的铝扣板要保证边缘平整,无毛刺。
2.将修剪好的铝扣板依次插入龙骨上,并逐渐向下推压,使其与龙骨完全贴合。
扣板之间的间距要保持一致,同时要注意不要刮伤壁面。
第五步:安装照明灯具1.根据设计要求,预留好照明灯具的安装位置,并将照明灯具的线路嵌入龙骨中。
2.安装好照明灯具,注意保证灯具的安装牢固,线路接口的可靠性。
第六步:进行尾部处理1.在吊顶的尾部,根据需要进行板材的修剪。
修剪好的板材要保证边缘平整,无毛刺。
2.将修剪好的板材插入到尾部,并用特殊的装饰线条进行封边处理,确保吊顶的整体美观。
第七步:验收和清理1.完成施工后,对吊顶进行验收。
包括检查各个部位的安装是否符合工艺要求,检查吊顶的平整度和边缘的统一性。
2.清理施工现场,将吊顶施工过程中产生的杂物和垃圾清理干净,保持施工现场的整洁。
铝扣板吊顶的施工工艺主要包括上述步骤,施工过程中需要注意质量控制和安全施工。
在选择材料和工具时要严格按照设计要求,并根据施工现场实际情况灵活调整施工方案。
在施工过程中要保持施工区域的整洁,确保施工质量和安全,最终完成一套美观、耐用、实用的铝扣板吊顶。

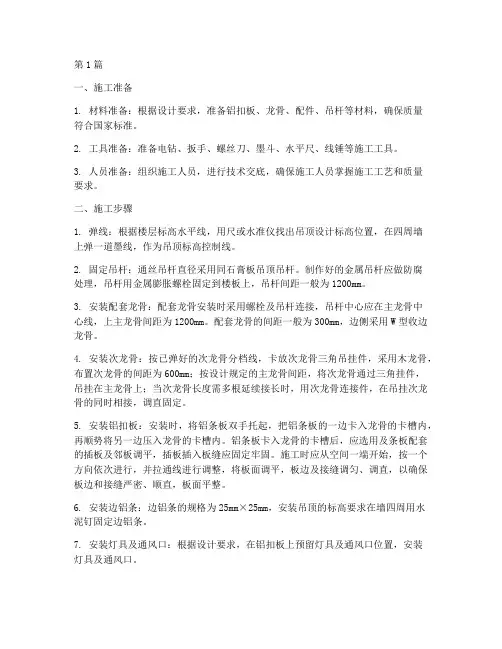

第1篇一、施工准备1. 材料准备:根据设计要求,准备铝扣板、龙骨、配件、吊杆等材料,确保质量符合国家标准。
2. 工具准备:准备电钻、扳手、螺丝刀、墨斗、水平尺、线锤等施工工具。
3. 人员准备:组织施工人员,进行技术交底,确保施工人员掌握施工工艺和质量要求。
二、施工步骤1. 弹线:根据楼层标高水平线,用尺或水准仪找出吊顶设计标高位置,在四周墙上弹一道墨线,作为吊顶标高控制线。
2. 固定吊杆:通丝吊杆直径采用同石膏板吊顶吊杆。
制作好的金属吊杆应做防腐处理,吊杆用金属膨胀螺栓固定到楼板上,吊杆间距一般为1200mm。
3. 安装配套龙骨:配套龙骨安装时采用螺栓及吊杆连接,吊杆中心应在主龙骨中心线,上主龙骨间距为1200mm。
配套龙骨的间距一般为300mm,边侧采用W型收边龙骨。
4. 安装次龙骨:按已弹好的次龙骨分档线,卡放次龙骨三角吊挂件,采用木龙骨,布置次龙骨的间距为600mm;按设计规定的主龙骨间距,将次龙骨通过三角挂件,吊挂在主龙骨上;当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
5. 安装铝扣板:安装时,将铝条板双手托起,把铝条板的一边卡入龙骨的卡槽内,再顺势将另一边压入龙骨的卡槽内。
铝条板卡入龙骨的卡槽后,应选用及条板配套的插板及邻板调平,插板插入板缝应固定牢固。
施工时应从空间一端开始,按一个方向依次进行,并拉通线进行调整,将板面调平,板边及接缝调匀、调直,以确保板边和接缝严密、顺直,板面平整。
6. 安装边铝条:边铝条的规格为25mm×25mm,安装吊顶的标高要求在墙四周用水泥钉固定边铝条。
7. 安装灯具及通风口:根据设计要求,在铝扣板上预留灯具及通风口位置,安装灯具及通风口。
8. 检查清理:在施工过程中,注意检查吊顶标高、尺寸、起拱和造型是否符合要求;铝扣板的材质、品种、规格、图案及颜色要符合要求及国家标准的规定;吊杆、龙骨等配件质量符合厂家标准及现行规范规定。

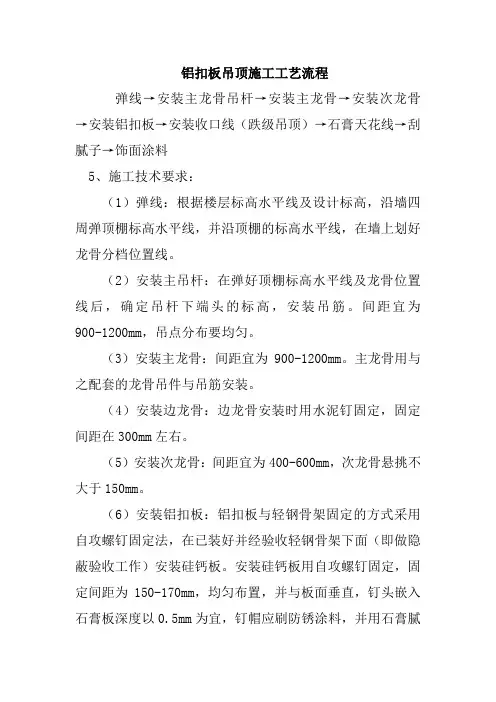

铝扣板吊顶施工工艺流程弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装铝扣板→安装收口线(跌级吊顶)→石膏天花线→刮腻子→饰面涂料5、施工技术要求:(1)弹线:根据楼层标高水平线及设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(2)安装主吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。
间距宜为900-1200mm,吊点分布要均匀。
(3)安装主龙骨:间距宜为900-1200mm。
主龙骨用与之配套的龙骨吊件与吊筋安装。
(4)安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在300mm左右。
(5)安装次龙骨:间距宜为400-600mm,次龙骨悬挑不大于150mm。
(6)安装铝扣板:铝扣板与轻钢骨架固定的方式采用自攻螺钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装硅钙板。
安装硅钙板用自攻螺钉固定,固定间距为150-170mm,均匀布置,并与板面垂直,钉头嵌入石膏板深度以0.5mm为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。
(7)刷防锈漆:轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。
6、质量要求:(1)铝扣板吊顶要表面平整,洁净,无污染。
边缘切割整齐一致,无划伤,缺楞掉角,色泽一致,美观;龙骨顺直,接缝严密平直;收口条割向准确,无缝隙,无错台,无划痕、麻点、凹坑,色泽一致,美观。
(2)注意龙骨与龙骨架的强度与刚度。
龙骨的接头处、吊挂处是受力的集中点,施工时应注意加固。
如在龙骨上悬吊设备,必须在龙骨上增加吊点。
(3)所有连接件、吊挂件要固定牢固,龙骨不能松动,即要有上劲,又要有下劲,上下都不能松动。
(4)控制吊顶的平整度:应从标高线水平度、吊点分布与固定、龙骨的刚度等几方面来考虑。
标高线水平度准确要求标高基准点和尺寸要准确,吊顶面的水平控制线应拉通线,线要拉直。
对于跨度较大的吊顶,在中间位置加设标高控制点。
吊点分布合理,安装牢固,吊杆安装后不松动不产生变形,龙骨要有足够的刚度。
铝扣板吊顶施工工艺集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#
一、施工工艺流程
顶棚标高弹水平线→划龙骨分档线→安装水电管线→安装主龙骨→安装次龙骨→安装罩面板→安装压条
二、操作工艺
1、弹线
用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 mm),从水准线量至吊顶设计高度加上12 mm(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙能应从吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
2、固定吊挂杆件
采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000 mm,可以采用Φ6的吊杆,如果大于1000 mm,应采用Φ8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
上人的吊顶,吊杆长度小于1000 mm,可以采用Φ8的吊杆,如果大于1000 mm,应采用Φ10的吊杆,还应设置反向支撑。
吊杆的一端同L30*30*3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100 mm的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
3、在梁上设置吊挂杆件
吊挂杆件应通直并有足够的承载能力。
当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满。
吊杆距主龙骨端部距离不得超过300 mm,否则应增加吊杆。
吊顶灯具、风口及检修口等应设附加吊杆。
4、安装边龙骨
边龙骨的安装应按设计要求弹线,沿墙(柱)上的水平龙骨线把L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙(柱),可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
5、安装主龙骨
主龙骨应吊挂在吊杆上。
主龙骨间距900-1000 mm。
主龙骨分为轻钢龙骨和T形龙骨。
轻钢龙骨可选用UC50中龙骨和UC38小龙骨。
主龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200-1/300。
主龙骨的悬臂段不应大于300 mm,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
主龙骨挂好后应基本调平。
跨度大于15 m以上的吊顶,应在主龙骨上,每隔15 m加一道大龙骨,并垂直主龙骨焊接牢固。
如有大的造型顶棚,造型部分应用角钢或扁钢焊接成框架,并应与楼板连接牢固。
6、安装次龙骨
次龙骨分明龙骨和暗龙骨两种。
暗龙骨吊顶:即安装罩面板时将次龙骨封闭在棚内,在顶棚表面看不见次龙骨。
明龙骨吊顶:即安装罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。
次龙骨应紧贴主龙骨安装。
次龙骨间距300-600 mm。
次龙骨分为T形烤漆龙骨、T形铝合金龙骨,和各种条形扣板厂家配带的专用龙骨。
用T形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨。
7、罩面板安装
扣板安装
规格一般为100 mm*100 mm;150 mm*150 mm;200* mm200 mm;600 mm*600 mm等多种方形塑料板,还有宽度为100 mm;150 mm;200 mm;300 mm;600 mm等多种条形塑料板;一般用卡具将饰面板板材卡在龙骨上。
