风机基础二次灌浆通知单
- 格式:doc
- 大小:28.50 KB
- 文档页数:2
ANZHUANG2023年第10期96相 关 专 业 Relevant Business李宏伟(山西省安装集团股份有限公司 太原 030000)摘 要:风机基础二次灌浆的质量直接影响风力发电机组在投入生产后安全稳定运行以及运维人员的生命安全。
本文以代县风电项目风机基础二次灌浆为例,从材料选择、施工准备、施工工艺等方面介绍了风机基础二次灌浆施工质量管控要点,提高了工作效率,保证了施工质量。
关键词:锚栓基础 二次灌浆 高强灌浆料 流动性中图分类号:TU745 文献标识码:B 文章编号:1002-3607(2023)10-0096-03风力发电机组锚栓基础二次灌浆施工技术1 工程概况代县150MW风电项目位于代县滩上镇,距代县县城直线距离约34km,场址主要位于代县的滩上镇、峪口乡,地貌属山地,属于典型山地风电。
装机总容量150MW,单机容量3.2MW,共建设风机47台,锚栓组合件为青岛天能供货。
本工程重点为风机基础浇筑后,再次调平上锚板并锁定上锚板,然后进行二次灌浆浇筑,以保证上锚板水平度满足风力发电机组安装要求。
2 材料选择根据设备厂家及设计图纸要求,采用的高强度灌浆料要求灌浆3天后强度应达到40MPa以上,28天后应达到110MPa以上。
2.1 高强度灌浆料高强度灌浆料需满足GB/T 50448-2015《水泥基灌浆材料应用技术规范》中4.1.1条Ⅱ类水泥基灌浆材料要求[1]:最大集料粒径≤4.75mm;流动度初始值≥340mm,30min保留值≥310mm;竖向膨胀率3h:0.1~3.5,24h与3h的竖向膨胀值差0.02~0.5;抗压强度1d≥20MPa,3d≥40MPa,28d≥110MPa;对钢筋无腐蚀作用;不能有泌水率。
耐久性要求:不小于200万次疲劳试验,不小于50次 冻融循环无破坏。
0℃~20℃环境温度下初凝时间≥ 30min;在机油中浸泡30天后其强度比浸油前提高10%以上。
2.2 灌浆料的运输及储存要求(1)灌浆料采用两层防水包装,外面牛皮纸包装、内层塑料袋包装,袋口需密封严实。
二次灌浆规范篇一:设备基础二次灌浆质量标准与检验方法表6.11.8 设备基础二次灌浆质量标准与检验方法篇二:设备基础二次灌浆的施工方法设备基础二次灌浆的施工方法1、灌浆准备需要灌浆的部位主要有汽机基座、锅炉基础、各类风机及一般设备基础。
灌浆前必须由安装单位、业主、监理工程师共同签发的设备基础灌浆通知单,才能准备灌浆。
2、现场准备清理干净所需灌浆的区域,对较深的预埋螺栓孔应用空压机吹扫,然后用清水冲洗,去除灌浆区砼表面的油脂,将砼表面凿毛。
支模要牢固、美观、可靠、不漏浆,并留有排气孔。
灌浆前24小时清水浸泡,达到灌时不再吸水的要求。
在灌浆开始前,把浮水清除干净,使砼表面成湿饱和状态。
工具准备:压力灌浆泵、搅拌、运输工具,浇筑、捣实工具;量具。
材料准备(按照设计要求准备):对于细石砼灌浆的部位,砂石、水泥必须符合设计及规范要求。
3、技术准备熟悉图纸和《作业指导书》,明确灌浆材料的种类和技术要求,由试验室对材料进行分析和试验,选定符合要求的配合比,成立专职灌浆小组,由工程技术人员进行技术培训,专门从事本工程的灌浆操作。
4、灌浆操作对一个独立的灌浆部位作业应连续进行,材料、工具、人力准备充分,技术员、质检员、试验员必须坚守岗位指导作业。
灌浆材料配合比按重量比配制,搅拌机搅拌,开始灌浆后应连续作业直至灌完。
灌浆时对于平面部位应始终由一边灌注,直到另一边溢出,灌螺栓孔时应用专用的锥形筒另一端用胶管连接,直接送至螺栓孔底部,对于各类设备台板底部灌满后应用锤去检验是否有孔洞或漏浆部位。
灌浆振捣用小直经振动棒。
灌浆完成后,应将表面压平压光,并用湿草袋覆盖,洒水养护7天。
5、试验和检验灌浆材料的配合比,应由试验室根据所需材料做好试配,确定最佳配合比,对于加水直接拌合的灌浆材料其加水量应根据设计强度和施工流动性由试验室确定。
流动性试验合格后取样做100mm立方体试块3组,一组用于7天强度,一组用于28天试压,另一组备用,均须达到设计强度的要求。

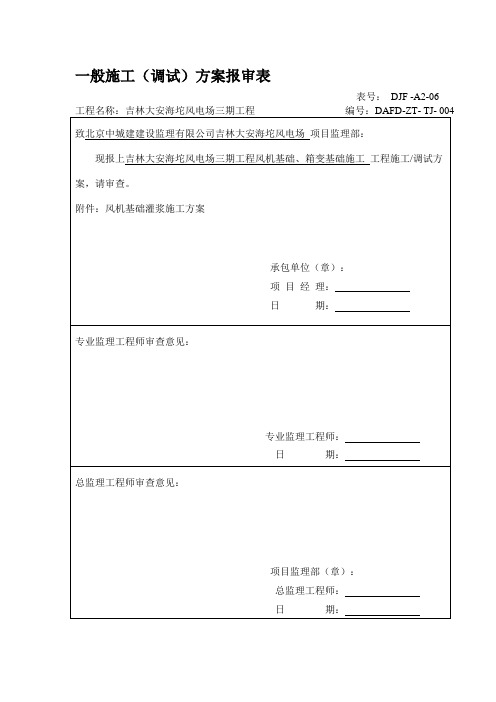

一般施工(调试)方案报审表表号:DJF -A2-06本表一式3 份,由承包单位填报,建设单位、项目监理部、承包单位各存 1 份。
灌浆施工方案中铁十三局集团第五工程有限公司大安海坨风电项目部风机基础灌浆施工方案编制:审核:批准:一、工程概况:吉林大安海坨风电场二至四期工程场区位于吉林省大安海坨乡辖区,位于大于亮子、巩固村、陈家岗子之间,场址范围:E123°41′~123°49′,N45°10′~45°17′。
风电场所在区域地形平坦开阔,地类主要为天然草地,海拔高程134~136m。
大安海坨风电场二至四期工程拟安装单机容量为2.0MW的风力发电机组72台以及1.5MW风机3台。
其中B标段(大安海坨风电场三期工程):吉林大安海坨风电场二期工程风力发电机组拟采用两种机型,分别为:24台广东明阳风电产业集团有限公司生产的单机容量2000kW MY2.0-103/85型风力发电机组和1台金风科技股份有限公司生产的单机容量1500kWGW87/1500-75m型风力发电机组。
明阳机型基础采用预应力锚栓组合件现浇钢筋混凝土基础,基础混凝土等级C40,基础直径为18m,基坑开挖直径19.6m,深度3.5m,底部为0.10米C15砼垫层,地基处理为φ500水泥土搅拌桩;金风机型基础为板式独立基础,与上部连接采用基础环,=基础混凝土等级C35,基础直径为16.6m,基坑开挖直径18.2m,深度3.2m,底部为0.10米C15砼垫层,地基处理为φ500水泥土搅拌桩。
箱变基础采用现浇钢筋混凝土基础,混凝土等级C35。
二、工作准备:1、材料准备:灌浆料、水2、工具的准备:发电机:(功率50HZ)搅拌机:手电钻式搅拌器大桶:5个(50L)漏斗自制除气器:ф6钢筋20M接地线,透明胶带,剪子计量器,棉丝,塑料布。
三、灌浆工艺控制:1、根据施工现场与技术规范要求,基础灌浆搅拌地点设置在灌浆施工现场,先加入总水量的三分之二,然后开始放灌浆料,为能够最快搅拌均匀,将粉料均匀地倒在容器内。
关于风机安装基础采用CGM高强无收缩灌浆料的通知各位同事:为确保风机的稳定运行和风机基础施工工程质量,工厂要求所有风机在安装中均需采用CGM高强无收缩灌浆料进行风机基础施工,请大家保留和学习关于基础灌浆料的材料、施工和验收。
在现场进行安装服务时,可根据本标准予以查验并作出判断。
客户资产管理部2015.10.9风机基础CGM 高强无收缩灌浆料施工技术方法第一章总则第1条为了正确使用CGM 高强无收缩灌浆料,确保风机安装基础施工工程质量,提高工效和加快进度,特制定本施工技术方法。
第2条CGM 高强无收缩灌浆料的施工不仅应符合本施工技术方法的规定,尚应符合现行《混凝土结构工程施工及验收规范》(GB50204)、《混凝土结构设计规范》(GBJ10)、《混凝土结构加固技术规范》(CECS25)及《水泥基灌浆材料施工技术规程》(YB/T9261-98)中的有关规定。
第二章名词、术语第3条CGM 高强无收缩灌浆料,是以高强度材料作为骨料,以水泥作为结合剂,辅以高流态、微膨胀、防离析等物质配制而成。
在施工现场加入一定量的水,搅拌均匀后即可使用。
以下简称CGM 灌浆料。
第4条自重法,是在CGM 灌浆料施工中,利用该材料流动性好的特点,在灌浆范围内自由流动,满足灌浆要求的方法。
第5条高位漏斗法,是在CGM 灌浆料施工中,仅靠其流动性不能满足要求时,利用提高灌浆的位能差,满足灌浆要求的方法。
第6条压力灌浆法,是在CGM 灌浆料施工中,采用灌浆增压设备,满足灌浆要求的方法。
第三章CGM 灌浆料的适用范围第7条CGM 灌浆料适用范围(见表1)(表1)第8条CGM 灌浆料的施工应在规定的温度范围施工。
否则,应采取相应措施。
第四章施工前的准备型号适用范围最低施工温度(℃)CGM-1(普通型)地脚螺栓锚固、栽埋钢筋,灌浆层厚度30mm<δ<150mm 的设备基础二次灌浆。
有抗油要求的设备基础二次灌浆。
-10CGM-1(加固型)灌浆层厚度≥150mm 的设备基础二次灌浆。

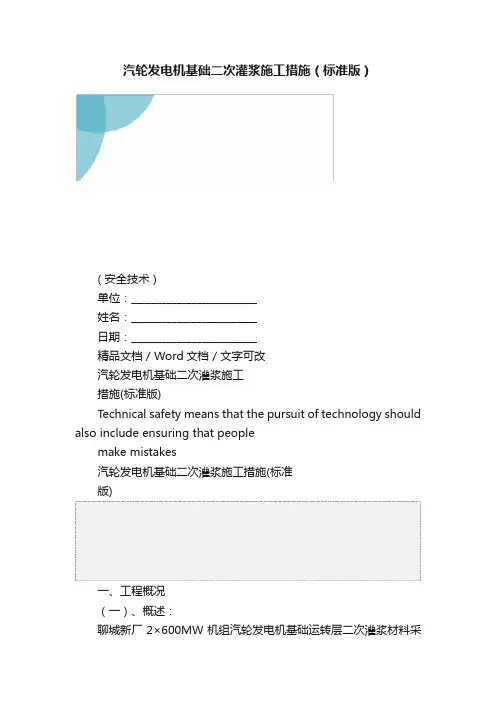

汽轮发电机基础二次灌浆施工措施(标准版)( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改汽轮发电机基础二次灌浆施工措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes汽轮发电机基础二次灌浆施工措施(标准版)一、工程概况(一)、概述:聊城新厂2×600MW机组汽轮发电机基础运转层二次灌浆材料采用两种:台板下及台板外100mm范围内采用上海宝山环宇材料厂生产的合格无收缩灌浆料H-40,其余部分均用C40细石砼(厚度为76mm)。
(二)、主要工程量:二次灌浆料:30T细石砼:12m3(三)、措施性材料:破布:50KG二、施工依据1、山东电力工程咨询院设计图纸《汽轮发电机基座图》T0219(2)。
2、《火电施工质量检验及评定标准》土建工程篇。
3、《电力建设安全工作规程》。
三、主要施工机具手电钻式搅拌器2台空压机1台电锯1台灰斗1个水准仪1台钢尺(5m)2把四、施工技术措施(一)二次灌浆料施工1、接到汽轮机基础二次浇灌通知单后,首先要按设计要求并针对二次浇灌部位,及时做好浇灌前的准备工作。
①将二次灌浆料根据需用量运至现场,并堆放整齐。
②检查设备底板的下表面是否有锈、油污等,若有应用棉纱清除干净。
③对浇灌部位基础表面和很弱的砼层应进行凿毛处理并进行彻底清扫。
④检查原来设备就位前焊接的挡灰板与孔洞四周是否有间隙,如有空隙应用海棉条或灰浆进行堵塞,以防止灌浆料泄漏。
⑤根据需要灌浆部位支设外侧木模,用空压机将基础表面上的粉尘、泥土、垃圾进行吹扫后,对其表面洒水湿润24小时,清除表面积水并经验收合格灌浆单经总工签发后方可二次浇灌。

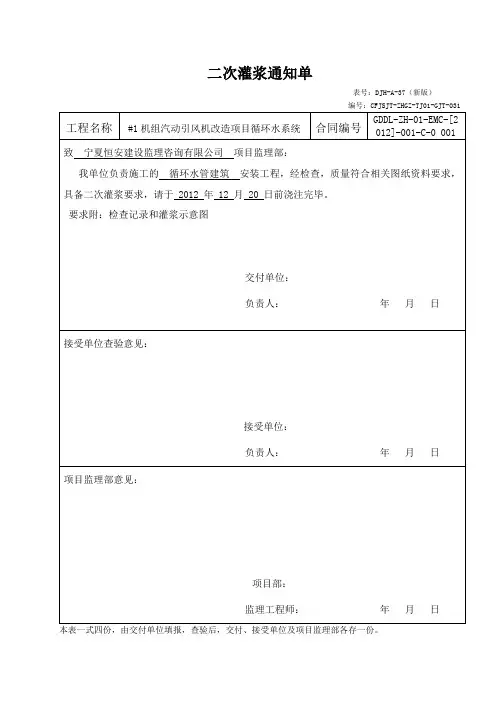

二次灌浆通知单
表号:DJH-A-37(新版)
编号:CFJSJT-ZHGZ-TJ01-GJT-031
工程名称#1机组汽动引风机改造项目循环水系统合同编号GDDL-ZH-01-EMC-[2 012]-001-C-0 001
致宁夏恒安建设监理咨询有限公司项目监理部:
我单位负责施工的循环水管建筑安装工程,经检查,质量符合相关图纸资料要求,具备二次灌浆要求,请于 2012 年 12 月 20 日前浇注完毕。
要求附:检查记录和灌浆示意图
交付单位:
负责人:年月日
接受单位查验意见:
接受单位:
负责人:年月日
项目监理部意见:
项目部:
监理工程师:年月日
本表一式四份,由交付单位填报,查验后,交付、接受单位及项目监理部各存一份。
