XXXXXXXX供水工程试运行方案
- 格式:doc
- 大小:68.50 KB
- 文档页数:7
XX水厂工程厂区联合调试方案编制单位:YY工程有限公司XX水厂工程项目部编制:审核:审批:1、工程概况1.1 工程概况本项目建设地点位于XX,XX溪北侧。
水厂占地面积共计9905㎡,各建筑物合计占地面积2960㎡,总供水规模为1.0万吨/日,一期建设0.5万吨/日,土建一次建成。
水源来自XX。
本工程的主要建设内容有反应沉淀清水池、滤池、送水泵房-变配电间、反冲洗机房、加药间-脱水机房、回用水池、排泥井、污泥浓缩池、管理用房、传达室、机修仓库,以及发电机房和取水泵房的改造。
厂区内的钢管、阀门、流量计等管配件安装及各构筑物内部设备及管道施工。
1.2 工艺概况根据原水水质特点及出厂水水质要求,确定水厂净水工艺采用混凝、沉淀、过滤的常规处理工艺,各工艺流程如下:2、联动调试目的通过联动调试,对厂区内供水系统的土建结构及工艺系统进行功能性检验,检查设备、土建是否满足设计要求,各种管道、设备、结构在正常工况下是否满足使用要求。
发现水厂正式运行前的各种问题,并加以妥善解决,为水厂正常供水创造条件。
3、联动调试的范围本次厂区内参与联动调试的范围见下表。
参与联动调试的厂区内工艺管道:生产管线:取水泵房DN500管道混合器DN300反应沉淀池DN500/折板滤池DN500清水池(DN500)DN400送水泵房DN500配水管网。
反冲洗管线:滤池DN500反冲洗机房DN200滤池。
回用水管线:滤池DN400回用水池DN150反应沉淀池。
污泥管线:反应沉淀池DN400排泥井DN150污泥浓缩池DN200脱水机房。
4、联动调试组织机构XX水厂联动调试由建设方成立领导小组。
我部项目经理XX作为我部负责人,技术负责人XX,施工负责人XX,安全、质量负责人XX、王XX作为成员参与此小组。
其中我部拟成立安装分组及土建分组,安装分组负责人XX,土建分组负责人XX。
指挥系统如下:5、联动调试前的准备工作在联动调试前,应由我部完成的准备工作如下。
兴怀供水厂通水试运行方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN兴怀供水厂通水试运行方案一、试运行概况:兴怀供水厂改造工程工艺管线工程由新建的深井泵房、取水管线、清水池、供水泵房以及两条南四街供水管线组成,本次运行包括以上全部工序所设计的工程,其试运路线如下:取水泵房(四座)取水管线(2#、3#线)清水池(一座)配水泵房(一座)供水管线(双线)终点南四街。
二、准备工作:1、项目部编写详尽的试运行方案,报业主、监理单位通过,方可进行试运行工作。
2、组织试运行人员学习试运行方案,检查好已安装完毕的各类设备,掌握正确的操作规程,确保试运行成功。
三、试运行部署及措施:兴怀供水厂在试运行期间,分三个阶段进行试运行工作。
第一阶段是取水泵房系统;第二阶段为清水池系统;第三阶段是配水泵房系统。
三个系统串接全系统通水成功,即完成此次通水试运行工作。
1、建取水试运行系统:兴怀水厂新建四座深井取水泵房,为了保证通水后的水质,在试运行中,关闭泵房内DN200的工作闸门,不让水排入2# ~3#取水管线内。
开启DN150排砂井闸门,让地下水和大部分废水、死水、杂质泥砂排入排砂井内,用抽水设备把水排到临近的雨水或污水管道内。
观察水质的清洁度、做好水质取样记录、让业主和监理观样通过后,开启DN200闸门,关闭DN150闸门,让清水正式进入2# ~3#取水管线,通过取水管线进入清水池内。
(如图)2、清水池试运行系统:在清水进入清水池前,应将为二期预留的DN1000闸门关闭,开启DN700闸门和排气系统,使水流更加通畅、清水经过各类管道和设备后,仍将有许多杂质进入水内,为了不让不干净的水进入供水泵房,将清水池出水DN800闸门关闭,开启排空井闸门,用抽水设备将不干净的水抽到雨水或污水井内,同时可以利用溢流管道将水中漂浮物质排干净(如图)。
同样在试运行工作中要组织人力做好取水样工作、记录工作,在业主和监理对水样满足后,试运行进行第三阶段的工作。
水厂试运行方案编制日期:XXXX年XX月XX日一、前言为确保新建水厂设备正常运行,保障水质合格,经过设备安装、调试、联调等前期准备工作后,拟定以下试运行方案。
二、试运行时间试运行时间为XXXX年XX月XX日至XXXX年XX月XX日,共计XX天。
三、试运行目标检验水处理设备的稳定性和可靠性。
确保各设备按照设计参数正常运行。
评估运行过程中的水质变化,确保出水水质符合相关标准。
测试自动控制系统的稳定性和准确性。
完善设备运行日常记录和维护制度。
四、试运行步骤设备检查和准备:对所有水处理设备进行全面检查,确保设备完好无损。
检查电气设备、管道连接等,确保设备安全运行。
清理水池、水管等设施,保障水源通畅。
设备启动和调试:依照设备启动顺序,逐个启动水处理设备。
对每个设备进行调试,确保设备参数稳定在设计范围内。
系统联调和整合:对水处理系统进行联调,确保各系统协同工作。
测试自动控制系统的响应速度和准确性。
水质监测和调整:设置水质监测点,对进水、出水进行实时监测。
根据监测结果,调整处理工艺,确保出水水质符合相关标准。
设备运行稳定性测试:持续运行设备,观察设备运行状况,记录设备运行参数。
在设备正常运行的情况下,逐步增加负荷,测试设备的稳定性。
应急预案演练:模拟水质异常、设备故障等突发情况,检验应急预案的实施情况。
评估设备应对突发情况的能力,提高设备应急处理水平。
人员培训和记录建立:进行设备操作和维护人员培训,确保操作人员熟悉设备操作流程。
建立设备运行日常记录和维护制度,包括设备运行参数、维护情况、水质监测数据等。
五、试运行结束标准各设备运行正常,无异常响声、异味、异味等情况。
水质监测数据符合相关标准,出水水质稳定。
设备运行记录完善,维护情况得到有效记录。
应急预案演练合格,人员培训取得明显效果。
六、试运行总结和报告试运行结束后,由专业人员对试运行过程进行总结,制定试运行报告,包括设备运行情况、水质监测数据、问题及解决方案等。
供水扩建工程试运行方案一、背景与目的为了满足城市居民日益增长的供水需求,现对供水系统进行扩建工程。
为了确保扩建工程的顺利进行以及后续供水质量与供水量的稳定,制定本试运行方案。
二、试运行范围试运行范围包括供水系统的扩建部分,具体包括新建水源、新建管网、新建水厂以及相关设备。
三、试运行内容1. 新建水源的试运行新建水源的试运行包括水源水质、水量、输水能力的检测以及连续供水能力的试验,以确保水源的可靠性和稳定性。
2. 新建管网的试运行新建管网的试运行包括管网的压力测试、流量测试、泄漏排查以及清洗消毒等工作,以确保管网的安全、可靠。
3. 新建水厂的试运行新建水厂的试运行包括水厂生产设备的调试、功耗测试、水质监测以及连续运行能力的试验,以确保水厂的正常运行和稳定供水。
4. 相关设备的试运行相关设备的试运行包括水泵、阀门、防污器等设备的功耗测试、运行监测以及设备的稳定性测试,以确保设备的可靠运行。
四、试运行方法及进度1. 新建水源的试运行新建水源的试运行分为水质试验和水量试验两个部分。
水质试验包括采集水样,送至有资质的检测机构进行水质分析。
水量试验包括使用流量计等设备进行水量测算。
试运行时间为1个月。
2. 新建管网的试运行新建管网的试运行包括压力测试、流量测试、泄漏排查和清洗消毒等工作。
压力测试和流量测试由专业技术人员进行,泄漏排查和清洗消毒由相关工程人员负责。
试运行时间为2个月。
3. 新建水厂的试运行新建水厂的试运行包括设备调试、功耗测试、水质监测以及连续运行能力的试验。
设备调试由设备制造商负责,功耗测试和水质监测由专业技术人员进行,连续运行能力的试验由水厂相关人员负责。
试运行时间为3个月。
4. 相关设备的试运行相关设备的试运行包括设备的功耗测试、运行监测以及设备的稳定性测试。
功耗测试和运行监测由相关部门负责,设备的稳定性测试由设备制造商负责。
试运行时间为1个月。
五、试运行结果评估方法试运行结果评估方法包括试运行期间的监测数据、相关设备的运行记录和试运行结束后的检测报告。

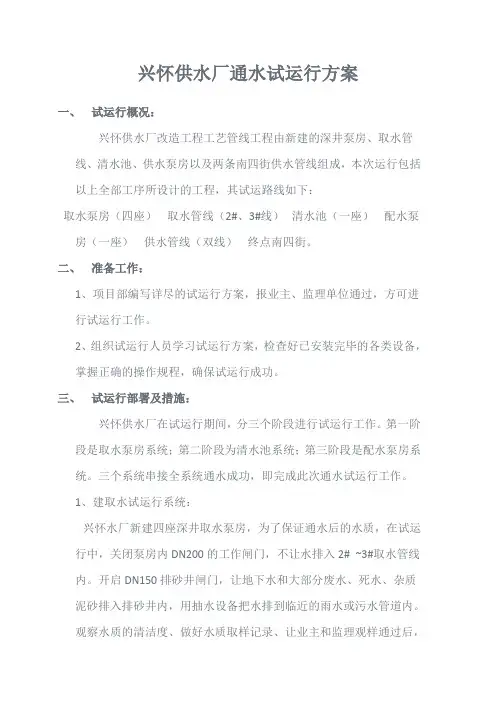

兴怀供水厂通水试运行方案一、试运行概况:兴怀供水厂改造工程工艺管线工程由新建的深井泵房、取水管线、清水池、供水泵房以及两条南四街供水管线组成,本次运行包括以上全部工序所设计的工程,其试运路线如下:取水泵房(四座)取水管线(2#、3#线)清水池(一座)配水泵房(一座)供水管线(双线)终点南四街。
二、准备工作:1、项目部编写详尽的试运行方案,报业主、监理单位通过,方可进行试运行工作。
2、组织试运行人员学习试运行方案,检查好已安装完毕的各类设备,掌握正确的操作规程,确保试运行成功。
三、试运行部署及措施:兴怀供水厂在试运行期间,分三个阶段进行试运行工作。
第一阶段是取水泵房系统;第二阶段为清水池系统;第三阶段是配水泵房系统。
三个系统串接全系统通水成功,即完成此次通水试运行工作。
1、建取水试运行系统:兴怀水厂新建四座深井取水泵房,为了保证通水后的水质,在试运行中,关闭泵房内DN200的工作闸门,不让水排入2# ~3#取水管线内。
开启DN150排砂井闸门,让地下水和大部分废水、死水、杂质泥砂排入排砂井内,用抽水设备把水排到临近的雨水或污水管道内。
观察水质的清洁度、做好水质取样记录、让业主和监理观样通过后,开启DN200闸门,关闭DN150闸门,让清水正式进入2# ~3#取水管线,通过取水管线进入清水池内。
(如图)2、清水池试运行系统:在清水进入清水池前,应将为二期预留的DN1000闸门关闭,开启DN700闸门和排气系统,使水流更加通畅、清水经过各类管道和设备后,仍将有许多杂质进入水内,为了不让不干净的水进入供水泵房,将清水池出水DN800闸门关闭,开启排空井闸门,用抽水设备将不干净的水抽到雨水或污水井内,同时可以利用溢流管道将水中漂浮物质排干净(如图)。
同样在试运行工作中要组织人力做好取水样工作、记录工作,在业主和监理对水样满足后,试运行进行第三阶段的工作。
3、配水泵房试运行系统:清水池水质达标后,通过清水池出水管道,清水进入配水泵房,兴怀水厂配水泵房设备较复杂,有7台双向泵和出水增压泵。

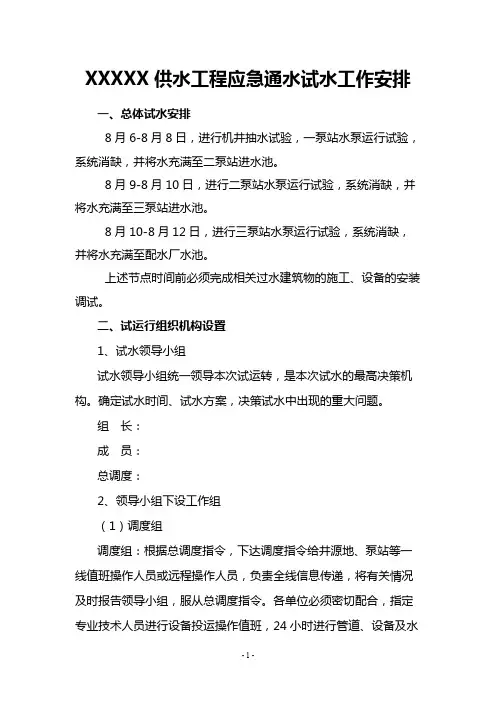

XXXXX供水工程应急通水试水工作安排一、总体试水安排8月6-8月8日,进行机井抽水试验,一泵站水泵运行试验,系统消缺,并将水充满至二泵站进水池。
8月9-8月10日,进行二泵站水泵运行试验,系统消缺,并将水充满至三泵站进水池。
8月10-8月12日,进行三泵站水泵运行试验,系统消缺,并将水充满至配水厂水池。
上述节点时间前必须完成相关过水建筑物的施工、设备的安装调试。
二、试运行组织机构设置1、试水领导小组试水领导小组统一领导本次试运转,是本次试水的最高决策机构。
确定试水时间、试水方案,决策试水中出现的重大问题。
组长:成员:总调度:2、领导小组下设工作组(1)调度组调度组:根据总调度指令,下达调度指令给井源地、泵站等一线值班操作人员或远程操作人员,负责全线信息传递,将有关情况及时报告领导小组,服从总调度指令。
各单位必须密切配合,指定专业技术人员进行设备投运操作值班,24小时进行管道、设备及水工、机电建筑物巡视,有异常情况及时通知总调度。
(2)井源及一泵站工作组负责井源及一泵站设备操作、运行值班及设备巡检。
组长:副组长:成员:(3)二泵站工作组负责二泵站设备操作、运行值班及设备巡检。
组长:成员:(3)三泵站工作组负责三泵站设备操作、运行值班及设备巡检。
组长:成员:(4)配水厂工作组负责清水池水位及阀件管道巡检。
组长:成员:(5)一级供水管道工作组负责机井供水管道、一级供水管道的设备操作、运行值班及巡检。
组长:成员:(6)二级供水管道工作组负责二级供水管道的设备操作、运行值班及巡检。
组长:成员:(7)三级供水管道工作组负责三级供水管道、配水厂集水池的设备操作、运行值班及巡检。
组长:成员:(8)后勤组:负责车辆调配、试水期间试水组织成员的食宿及设备厂家的交通车辆和食宿。
组长:成员:三、试水工作安排(一)机井及一泵站试水阶段1、系统送电调试时间:8月6日上午9:00-12:00调试项目:对一级泵站10/0.4kv变压器、井源地10kv线路及变压器送电;调试结果:对变压器送电时根据规程要求进行冲击试验。
供水工程试通水实施方案一、前期准备工作在供水工程试通水实施之前,需要进行充分的前期准备工作,保证试通水顺利进行。
首先需要对供水工程进行全面的检查和测试,确保管道、阀门、水泵等设施完好无损,能够正常工作。
其次,需要对供水工程的设计方案进行评估,确定设计方案的合理性和可行性。
同时,需要做好供水工程的安全防护工作,确保在试通水过程中不会造成任何安全事故。
在前期准备工作完成后,才能进行供水工程试通水的实施。
二、试通水方案制定1. 供水工程试通水的时间和地点试通水的时间和地点需要提前确定,以便能够做好相关的准备工作。
通常情况下,试通水的时间会选择在供水工程完成后的深夜或凌晨时段,这样可以最大程度地减少对市民生活的影响。
试通水的地点通常会选择在供水管网的起始点或者关键节点处进行。
2. 供水工程试通水的流程安排试通水的流程安排需要提前制定好,包括试通水前的准备工作、试通水过程中的监控和调整、以及试通水后的清理和整理工作。
在试通水过程中,需要确保管道系统的水质和水压都达到设计要求,同时还需要密切监控供水系统的运行情况,及时调整管道阀门和水泵的运行参数,保证供水系统的正常运行。
3. 供水工程试通水的风险评估在制定试通水方案时,需要全面评估可能出现的风险,提前制定好相应的应对措施。
例如,可能出现的水质问题、管道泄漏、设备故障等情况,都需要提前作好充分的准备,以确保试通水过程的顺利进行。
三、试通水实施过程1. 试通水前的准备工作在试通水前,需要对管道系统进行全面的检查和测试,包括检查管道的连接和密封情况,测试水泵的运行情况,以及检查供水系统的阀门和调节设施的运行情况。
同时,还需要对试通水的现场进行安全防护工作,确保试通水过程中不会造成任何安全事故。
2. 试通水过程中的监控和调整在试通水过程中,需要密切监控管道系统的水质和水压情况。
同时,根据监测结果及时调整管道系统的运行参数,确保供水系统的正常运行。
如果在试通水过程中出现了水质问题或者管道泄漏等情况,需要立即采取相应的应对措施,以尽快解决问题,保证试通水的顺利进行。
供水工程联合试运转方案一、前言供水工程是城市重要的基础设施之一,能够为广大市民提供清洁、安全的饮用水资源。
为了保障供水工程的正常运转与安全,必须进行联合试运转,以确保各项设备的协调配合与管理有序。
本方案旨在规范供水工程联合试运转的程序与要求,确保供水工程的安全运行。
二、联合试运转的目的1. 确保供水工程各项设备运行正常,保障供水系统的稳定供水;2. 调试设备,查明各项设备的故障,及时进行维修;3. 验收供水工程各项设备的运行性能及安全性;4. 为供水工程的正式运转做好准备。
三、试运转方案1. 联合试运转人员(1)供水工程管理人员:负责组织协调试运转工作,安排试运转人员;(2)试运转技术人员:负责设备的调试、检测和维护工作;(3)现场安全人员:负责现场的安全工作,确保试运转过程中无安全事故发生。
2. 试运转时间按照供水工程的具体情况,确定试运转的时间,通常试运转时间为3-7天。
3. 试运转范围试运转的设备范围包括供水泵站、水质监测设备、消防设备、管网等,确保每个环节都能正常运转。
4. 试运转步骤(1)设备检查与准备工作:对所有试运转设备进行全面检查,确保设备无故障并做好充分的准备工作;(2)设备调试:根据试运转方案,按照设备调试流程进行操作;(3)设备运行:对设备进行正常运行测试;(4)设备维护:根据运行情况进行设备维护;(5)设备安全评估:对试运转结果进行评估,确保设备的安全运行。
四、试运转中的安全措施1. 制定安全预案,对可能出现的危险和应急情况进行预案与演练;2. 确保现场作业人员具备相关的安全防护知识及技能,做好现场安全检查工作;3. 配备必要的安全设备,如安全帽、手套、安全鞋等;4. 确保现场的通风情况良好,防止因有害气体排放造成人员中毒;5. 加强现场安全巡查,及时发现并排除现场安全隐患。
五、试运转后的处理1. 按照试运转结果,对设备进行调整和维护;2. 对试运转的过程及结果进行总结分析,制定后续的设备管理计划;3. 根据试运转结果,对设备进行验收,确定设备的正式运行资格。
供水工程联机试运行方案一、项目概况1.1 项目名称:某某供水工程1.2 项目地点:某某市1.3 项目概述:某某供水工程是为了改善某某市居民生活用水条件而进行建设的大型供水工程。
工程主要包括水源、输水管道、泵站、水池、配水管网等设施,其中涉及的主要工程内容包括取水设施、输水设施、处理设施、泵站设施、水池设施、配水管网设施、自动化控制设施等。
1.4 项目目标:本工程的主要目标是通过建设新的供水设施,满足某某市城区范围内的日常生活用水需求,改善居民生活条件,提高城市供水系统的稳定性和安全性。
二、试运行准备工作2.1 试运行前的准备工作(1)制定供水工程联机试运行方案,明确试运行的内容、范围、方式和程序。
(2)组建试运行工作组,确定试运行的负责人和各相关部门的责任人员。
(3)准备试运行的必要设备、材料和人员。
(4)对试运行所需要的信息进行收集整理,包括工程图纸、设备技术资料、工程施工记录等。
2.2 试运行的内容和范围(1)试运行内容:试运行主要包括设备的启动、系统的调试、管道的冲洗、水质的监测等内容。
(2)试运行范围:试运行的范围包括水源设施、输水管道、泵站设施、水池设施、配水管网设施、自动化控制设施等全部或部分。
2.3 试运行的方式和程序(1)试运行的方式:试运行的方式应根据工程的实际情况和试运行的目的确定,可分为手动试运行和自动试运行。
(2)试运行的程序:试运行的程序应严格按照规定的步骤和要求进行,包括设备的启动、管道的冲洗、水质的监测、系统的调试等环节。
2.4 试运行的要求(1)试运行必须在专业人员的指导下进行,确保各项工作符合相关标准和规范。
(2)试运行的过程中要做好记录工作,及时收集整理试运行数据,保留好相应的资料和记录。
(3)试运行期间要加强对设备和系统的监控和管理,及时发现和解决问题。
(4)试运行结束后要对试运行的结果进行评估和总结,提出改进的意见和措施。
三、试运行的具体内容和步骤3.1 设备的启动设备的启动是试运行的第一步,包括水泵、阀门、控制器等设备的启动和调试。
XX水厂试运行方案.docXX水厂工程编制单位:___,XX水厂工程项目部1.工程概况1.1 项目概况本项目建在XX溪北侧,占地面积9905㎡,其中建筑物占地面积2960㎡,总供水规模为1.0万吨/日,一期建设0.5万吨/日,水源来自XX。
工程包括反应沉淀清水池、滤池、送水泵房-变配电间、反冲洗机房、加药间-脱水机房、回用水池、排泥井、污泥浓缩池、管理用房、传达室、机修仓库,以及发电机房和取水泵房的改造。
钢管、阀门、流量计等管配件安装及各构筑物内部设备及管道施工也在厂区内进行。
1.2 工艺概况为了满足出厂水水质要求,本工程采用混凝、沉淀、过滤的常规处理工艺。
具体工艺流程为:取水泵房→管道混合器→反应沉淀池→滤池→清水池→送水泵房→配水管网。
反冲洗管线为:滤池→反冲洗机房吸水井→反冲洗机房→滤池。
回用水管线为:滤池→回用水池→反应沉淀池。
污泥管线为:反应沉淀池→排泥井→污泥浓缩池→脱水机房。
2.联动调试目的联动调试的目的是对厂区内供水系统的土建结构及工艺系统进行功能性检验,检查设备、土建是否满足设计要求,各种管道、设备、结构在正常工况下是否满足使用要求。
通过发现并解决水厂正式运行前的各种问题,为水厂正常供水创造条件。
3.联动调试的范围参与联动调试的厂区内工艺管道包括生产管线和反冲洗管线,具体如下:生产管线:取水泵房→管道混合器→反应沉淀池→滤池→清水池(DN500)→送水泵房→配水管网。
反冲洗管线:滤池→反冲洗机房吸水井→反冲洗机房→滤池。
回用水管线:滤池→回用水池→反应沉淀池。
污泥管线:反应沉淀池→排泥井→污泥浓缩池→脱水机房。
参与联动调试的厂区内构筑物包括取水泵房、反应沉淀清水池、滤池、送水泵房-变配电间、反冲洗机房、加药间-脱水机房、回用水池、排泥井、污泥浓缩池、管理用房。
4.联动调试组织机构联动调试由编制单位___的XX水厂工程项目部组织实施,经审核和审批后进行。
4.在通水过程中,要检查各管道焊缝位置、阀门和伸缩节的连接情况,以及有无漏油、漏水、漏气等问题。
10.3.某某某水库向泰城供水系统的调试及试运行方案10.3.1.某某某水库向泰城供水系统概况泰安市某某某水库向泰城供水工程利用某某某水库引蓄大汶河汛期雨洪水资源,经调水管线为岱岳区、高铁开发区两大片区沿线工业、农业、生态用水提供水源保障,缓解规划年两大片区水资源紧缺状况。
工程设计年引水量为9461万m³,总引水流量为3m³/s,年运行365天,其中管道一期引水流量1.5m³/s,二期引水流量1.5m³/s。
输水工程包含泵站和输水管道。
管线沿线布设2座加压泵站,分别为某某某水库至大河水库加压泵站(某某某水库西侧);大河水库至市政府旁泷泽湖加压泵站(大河水库东侧)。
其中某某某水库主厂房内设3台(2用1备)SD500-1015B(985)双吸离心泵;大河水库主厂房内设2台SD350-575B型卧式双吸离心泵。
本方案主要针对某某某水库泵站及大河水库泵站的机组调试及试运行。
10.3.2.调试的目标(1)参照设计、施工、安装及验收等有关规程、规范及其技术文件的规定,结合泵站的具体情况,对整个泵站的土建工程,机、电设备及金属结构的安装进行全面系统的质量检查和鉴定,以作为评定工程质量的依据。
(2)通过试运行安装工程质量符合规程、规范要求,便可进行全面交接验收工作,施工、安装单位将泵站移交给运营管理方正式投人运行。
10.3.3.生产工艺试运行应具备的条件(1)泵站土建工程已基本完成,进水、出水池水位及来水量均满足泵站试运行要求。
(2)主机组及辅助设备已安装完毕,有关工作闸门、检修闸门等断流装置及启闭机设备也已安装完毕,并已通过分部工程验收,能满足泵站试运行要求。
(3)泵站供电确有保证,供电线路、变电所等均已验收合格,试运行用电计划已落实。
(4)泵站消防系统已通过检查验收,消防设备已齐全、到位。
(5)试运行方案及各种安全操作条例已经有关部门批准,泵站试运行值班人员已配齐,岗位责任明确。
二次供水设备试运行方案一、引言二次供水设备是指在城市居民生活用水设备的基础上,通过二次供水设备将自来水进行处理和再增压,以满足特定场所或特定用途的需求。
试运行方案是为了确保二次供水设备的正常运行和效果,有效预防和解决可能出现的问题,提供详细的操作指南和应急措施。
二、试运行目的试运行的目的是验证二次供水设备的性能和稳定性,确保其达到设计要求和运行标准。
通过试运行,可以及时发现和解决设备运行中的问题,提高设备的可靠性和安全性。
三、试运行内容1. 设备检查和准备1.1 检查二次供水设备的安装和连接情况,确保设备完好无损。
1.2 检查供电系统和控制系统的正常运行。
1.3 检查水源和水质情况,确保水源符合净化要求。
1.4 准备试运行记录表格和操作手册。
2. 设备启动和运行2.1 按照操作手册的要求,逐步启动设备。
2.2 监测设备运行情况,包括水压、流量、水质等参数。
2.3 检查设备的自动控制和保护系统,确保设备运行安全可靠。
2.4 定期采集和记录设备运行数据,如水压、流量、水质等参数。
3. 运行参数调整和优化3.1 根据试运行数据和实际需求,调整设备的运行参数,以达到最佳运行效果。
3.2 优化设备的控制策略,提高供水稳定性和能效。
4. 故障处理和应急措施4.1 针对可能发生的故障,制定相应的应急预案。
4.2 建立故障报修和处理机制,及时处理设备故障,保障供水的连续性和稳定性。
5. 试运行结束和总结5.1 完成试运行记录表格,记录设备运行数据和问题处理情况。
5.2 进行试运行总结和评估,提出改进意见和建议。
5.3 撰写试运行报告,汇总试运行过程和结果,提出二次供水设备的使用建议。
四、试运行注意事项1. 严格按照操作手册和试运行方案进行操作,不得擅自更改设备运行参数。
2. 注意设备运行过程中的异常情况,及时采取相应的措施进行处理。
3. 注意设备的安全运行,避免事故发生。
4. 试运行过程中要保持与相关部门的沟通和协调,及时解决问题。
城市供水工程试验方案范本一、前言城市供水工程是城市基础建设中至关重要的一部分,它关系到城市居民的饮用水安全和生活质量。
因此,对城市供水工程进行科学、严谨的试验是十分必要的。
为了保证城市供水工程的安全、稳定和可靠性,本文将围绕城市供水工程试验方案展开讨论,制定相关的试验计划和方案。
二、试验目的1.验证供水工程的设计方案是否符合相关的技术规范和标准要求;2.检测供水工程设备和管道的性能和稳定性;3.评估供水工程的安全性和可靠性;4.寻找供水工程的潜在问题和隐患;5.为城市供水工程的开通和运行提供科学依据和数据支持。
三、试验内容1.供水工程设计方案的验证试验(1)供水工程的水质要求和水量要求;(2)供水工程的管道布局和管网结构;(3)供水泵站和水箱的选址和设计。
2.供水工程设备和管道的性能试验(1)供水工程的水泵和阀门的性能试验;(2)供水工程的管道抗压和耐腐蚀性能试验;(3)供水工程的水箱和水质监测设备的性能试验。
3.供水工程的安全和可靠性试验(1)供水工程的紧急停水试验;(2)供水工程的自动报警系统的检测和试验;(3)供水工程的应急处理和修复能力的试验。
四、试验方法1.供水工程设计方案的验证试验(1)对设计方案进行模拟计算和水动力学分析;(2)对设计方案进行实际现场调研和勘察。
2.供水工程设备和管道的性能试验(1)使用相关的试验设备对水泵和阀门进行负载测试和性能测试;(2)对管道进行钻孔取样和化验分析。
3.供水工程的安全和可靠性试验(1)模拟供水工程的紧急停水情况进行演练;(2)对报警系统进行人工触发和自动触发的测试;(3)模拟供水工程的损坏情况进行修复能力测试。
五、试验步骤1.供水工程设计方案的验证试验(1)进行水动力学的计算分析,确保供水工程的管网能够满足设计要求;(2)对供水工程的水质和水量进行实际监测和取样。
2.供水工程设备和管道的性能试验(1)对供水工程设备进行负载测试,确保其能够稳定运行;(2)对管道进行压力测试和耐腐蚀实验。
西吉县城应急供水工程试运行方案西吉县城应急供水工程项目组二〇一三年十月西吉县城应急供水工程试运行方案总则1、本方案只适用于西吉县城应急供水工程试运行之用。
2、凡参加试运行的员工均应熟悉本方案,按岗位职责的规定,坚守岗位,做好安全运行工作。
3、认真执行本方案,使这次试运行工作能安全顺利地完成。
使压力管道、水泵机组、电气和附属设备处于正常完好状态下运行,并及时发现和消除故障,避免或减少各种技术性事故的发生和发展,使值班人员在安全状态下工作,避免误操作,防止人身和设备安全事故的发生。
4、本方案须经过试运行领导小组审核,有关领导审查批准后方可实施。
5、参加试运行人员除了掌握本方案之外,还应熟悉《电业安全工作规程》。
6、本方案依据合同文件、设计图纸、《机械设备安装工程施工及验收规范》(GB50231-98)、《城镇供水长距离输水管道工程技术规范》、《给排水施工及验收规范》(GB50268-97)、《水工验收规范》(SL223-2008)、《泵站运行规程》(DB32T-1360-2009)、《泵站技术管理规程》(SL255-2000)、《泵站安装及验收规范》(SL317-2004)、《水利水电建设工程验收规程(SL-223-2008) 编制。
一、工程概况西吉县资源性和水质性缺水并存,县域内已建饮水工程水源不足且水质差,水资源短缺已成为当地经济社会快速发展的最大“瓶颈”,特别是县西吉县城应急供水工程试运行方案城缺水尤为突出,已影响到居民的正常生活和社会稳定。
开工建设西吉县城应急供水工程对缓解当前县城供用水困难,促进当地经济发展具有具有重要意义。
西吉县城供水工程是宁夏中南部城乡饮水安全连通配套工程的四个受水区之一,工程分两期实施,一期工程自贺家湾水库取水,二期工程主要以宁夏中南部城乡饮水安全水源工程枢纽中庄水库引水。
工程铺设总干管长78.03公里,上段自固原原州区开城乡贺家湾水库坝后利用原已建贺家湾扬水泵站应急取水,提升至新建的1000 m3贺家湾高位蓄水池,上段管道设计流量为0.111 m3/s,总干管直径500mm,长16.36km,自流至中庄水库左岸山顶新建2000 m3高位蓄水池;中段由中庄高位蓄水池至南套子梁扬水泵站1000 m3前池,管道设计流量为0.504 m3/s,干管直径800mm,长27.02km;下段自新建的2000 m3南套子梁高位蓄水池后接至何洼水厂段,总干管直径800mm,长33.95km,设计流量0.504 m3/s。
城市供水工程试验方案一、前言城市供水工程是城市基础设施建设中的重要组成部分,其稳定可靠的运行对城市的正常生活和生产活动至关重要。
为确保城市供水工程的设计和施工质量,需要进行一系列的试验和检验。
本文将针对城市供水工程的试验方案进行详细的介绍和说明。
二、试验目的1. 验证供水设备的运行能力和稳定性,确保设备的正常运行;2. 检测供水管道及其他管道设施的质量,保证供水系统的完整性和安全性;3. 检验水质,保证供水的卫生和安全。
三、试验内容1. 设备试验1.1 设备运行试验:对供水设备进行负荷试验,测试设备的运行能力和稳定性;1.2 设备压力试验:对供水管道和其他相关设施进行压力试验,检测设施的质量和安全性。
2. 管道试验2.1 管道密封试验:对管道进行密封试验,检验管道的密封性;2.2 管道流量试验:对管道进行流量试验,检测管道的流通性和可靠性;3. 水质试验3.1 水质检测:对供水水源进行水质检测,保证供水的卫生和安全;3.2 水力水质试验:对供水系统进行水力水质试验,检测供水系统的稳定性和安全性。
四、试验计划1. 设备试验计划1.1 设备运行试验:将设备按照正常负荷进行试验,观察设备的运行状态和稳定性;1.2 设备压力试验:将供水管道和其他相关设施进行压力试验,对设施进行质量检验。
2. 管道试验计划2.1 管道密封试验:对管道进行抗压试验,检验管道的密封性;2.2 管道流量试验:对管道进行流量试验,检测管道的流通性和可靠性;3. 水质试验计划3.1 水质检测:对供水水源进行水质检测,保证供水的卫生和安全;3.2 水力水质试验:对供水系统进行水力水质试验,检测供水系统的稳定性和安全性。
五、试验方法1. 设备试验方法1.1 设备运行试验:将设备按照正常负荷进行试验,通过观察和记录设备的运行情况来评估设备的运行能力和稳定性;1.2 设备压力试验:通过将设备进行压力试验,观测设备的压力变化来检验设备的质量和安全性。
供水工程试运行方案项目背景在城市的快速发展中,人民生活水平提高,对供水质量和供水量的要求也日益增加。
为了提高供水系统的可靠性、稳定性和响应速度,并保证所提供的水质量符合相关标准,我们决定建设一座新的供水工程。
该项目是为了解决城市供水的不足以及提供更好的水质量,能够更好地满足人民的需求。
项目目标•建设一座能够满足城市需求的供水工程。
•确保供水稳定和供水量大,能够承载未来城市的发展。
•提供符合标准的水质,使人民受益。
方案简介项目内容供水管道:本工程将铺设10公里长的高标准供水管道,管道直径为800mm,可以满足城市需求。
该管道可以向城市里的水库提供水,并且可以在管道上的众多分支口接受来自当地水厂以及其他区域的水。
供水泵站:在城市建造两座供水泵站,第一座泵站的流量为每秒600立方米,第二座泵站的流量为每秒500立方米。
每座泵站都是由多个水泵组成,以确保提供可靠的供水。
水厂:为了保证所提供的水质量符合水质标准,水厂将配备多种设备,如人工过滤器、化学处理设备、紫外线辐射设备等。
水质控制将在水厂进行,以确保供水质量的稳定和一致性。
试运行流程本工程将分为三个阶段进行试运行:第一阶段•供水管道将连接至城市水库。
•第一座供水泵站将开始试运行。
第二阶段•第二座供水泵站将开始试运行。
第三阶段•水厂的所有设备将开始试运行。
•供水管道将连接至城市各分支口,以确保水的分配与供应。
•两座供水泵站将同时开始运行,以确保供水系统的流量足够。
试运行期间的措施•进行水质监测,并记录历史数据,以进行检查和验证。
•供水管道将进行24小时的巡检,以确保供水的稳定性和流量。
•每座供水泵站将进行24小时运行,以确保它们可以响应任何水压波动,并保持稳定状态。
•水厂设备将进行24小时监测操作。
实施计划阶段开始日期结束日期第一阶段2022年3月2022年6月第二阶段2022年7月2022年9月第三阶段2022年10月2022年12月风险评估•供水管道有风险泄漏,尤其是连接处和弯曲处。
工程试运行方案模板一、试运行的项目概况试运行项目名称:XXXX工程试运行方案试运行项目地点:XXXXXXX试运行项目单位:XXXXX试运行项目联系人:XXXXX试运行项目联系电话:XXXXX二、试运行项目的背景和目的本工程试运行方案是为了对工程项目的设备、管线、系统、设施等进行验收和调试,以保障工程项目的正常运行和安全使用。
试运行的目的在于排除潜在的问题、优化工程设备和系统的性能,为工程项目正式运行提供参考和保障。
三、试运行的范围和内容1. 试运行范围:本次试运行包括XXXXXX设备、XXXXXXX系统、XXXXXXX管线等。
2. 试运行内容:根据工程项目的实际情况,对设备、管线、系统等进行检查、调试、试验,检测其运行状况和性能,发现问题及时进行处理和修复。
四、试运行的具体方案1. 试运行的时间安排:根据工程项目的进度、设备和系统的安装情况,确定试运行的时间安排,力求不影响正式运行的时间节点。
2. 试运行的人员组织:确定试运行的人员组织,包括工程项目负责人、设备制造商、安装调试人员等,分工明确,协调配合。
3. 试运行的工作要求:明确试运行的工作要求,包括试验方案的制定、各项设备和系统的检查和调试、试验数据的记录和分析等。
4. 试运行的安全措施:制定试运行的安全措施和应急预案,确保试运行过程中不发生安全事故。
5. 试运行的验收标准:按照工程项目的验收标准,对试运行的设备、管线、系统等进行检查和测试,评估其性能和可靠性。
6. 试运行的问题处理:对于试运行中出现的问题和隐患,给出处理措施和解决方案,确保设备和系统的正常运行。
五、试运行的总体要求1. 本次试运行方案必须得到工程项目相关部门的批准和认可,确保试运行的合法合规性。
2. 试运行的安全性和可靠性是首要考虑的问题,不得出现任何危险和事故。
3. 试运行的数据和信息必须真实可靠,确保试运行结果的准确性和有效性。
4. 对于试运行中出现的问题和隐患,必须采取及时有效的措施,防止影响工程项目的正常运行和安全使用。
XXXXX供水工程应急通水试水工作安排一、总体试水安排8月6-8月8日,进行机井抽水试验,一泵站水泵运行试验,系统消缺,并将水充满至二泵站进水池。
8月9-8月10日,进行二泵站水泵运行试验,系统消缺,并将水充满至三泵站进水池。
8月10-8月12日,进行三泵站水泵运行试验,系统消缺,并将水充满至配水厂水池。
上述节点时间前必须完成相关过水建筑物的施工、设备的安装调试。
二、试运行组织机构设置1、试水领导小组试水领导小组统一领导本次试运转,是本次试水的最高决策机构。
确定试水时间、试水方案,决策试水中出现的重大问题。
组长:成员:总调度:2、领导小组下设工作组(1)调度组调度组:根据总调度指令,下达调度指令给井源地、泵站等一线值班操作人员或远程操作人员,负责全线信息传递,将有关情况及时报告领导小组,服从总调度指令。
各单位必须密切配合,指定专业技术人员进行设备投运操作值班,24小时进行管道、设备及水工、机电建筑物巡视,有异常情况及时通知总调度。
(2)井源及一泵站工作组负责井源及一泵站设备操作、运行值班及设备巡检。
组长:副组长:成员:(3)二泵站工作组负责二泵站设备操作、运行值班及设备巡检。
组长:成员:(3)三泵站工作组负责三泵站设备操作、运行值班及设备巡检。
组长:成员:(4)配水厂工作组负责清水池水位及阀件管道巡检。
组长:成员:(5)一级供水管道工作组负责机井供水管道、一级供水管道的设备操作、运行值班及巡检。
组长:成员:(6)二级供水管道工作组负责二级供水管道的设备操作、运行值班及巡检。
组长:成员:(7)三级供水管道工作组负责三级供水管道、配水厂集水池的设备操作、运行值班及巡检。
组长:成员:(8)后勤组:负责车辆调配、试水期间试水组织成员的食宿及设备厂家的交通车辆和食宿。
组长:成员:三、试水工作安排(一)机井及一泵站试水阶段1、系统送电调试时间:8月6日上午9:00-12:00调试项目:对一级泵站10/0.4kv变压器、井源地10kv线路及变压器送电;调试结果:对变压器送电时根据规程要求进行冲击试验。
根据现场指示仪表确定电源系统是否正常。
2、单体调试调试时间:8月6日下午15:00-19:00调试项目:进行0.4KV设备的通电试验、电机空载试验,阀门、闸门等设备的动作试验。
调试结果:对机组电机进行空载试验,确定电机转向正确、变频启动/停止、升速/减速控制正常,辅助设备设施动作运行正常。
该阶段工作由施工单位结合工程验收工作完成。
3、通水试运行调试时间:8月7日上午9:00起。
(1)进水池水位达到设计水位,频率设定为30HZ起动主水泵(水泵进出水阀全开);(2)出口压力达到0.6Mpa频率调整至35HZ;(3)出口压力达到0.8Mpa频率调整至40HZ;(4)出口压力达到1.0Mpa频率调整至45HZ,并连续运行。
调试结果:对泵站的设备进行带负荷试验,对管线及清水池进行考验是否满足设计及规范要求,完成各级泵站及管线设备的调试及各级泵站清水池及输水管线的冲洗工作,为联合试运行积累数据。
(二)二泵站试水阶段1、系统送电调试时间:8月7日上午9:00-12:00调试项目:二级泵站10/0.4kv变压器送电、进行0.4KV设备的通电试验;调试结果:对变压器送电时根据规程要求进行冲击试验,根据现场指示仪表确定电源系统是否正常。
2、单体调试调试时间:8月8日下午15:00-19:00调试项目:进行电机空载试验,阀门、闸门等设备的动作试验。
调试结果:对机组电机进行空载试验,确定电机转向正确、变频启动/停止、升速/减速控制正常,辅助设备设施动作运行正常。
该阶段工作由施工单位结合工程验收工作完成。
3、过水试验调试时间:8月9日上午9:00起。
(5)进水池水位达到设计水位,频率设定为30HZ起动主水泵(水泵进出水阀全开);(6)出口压力达到0.6Mpa频率调整至35HZ;(7)出口压力达到0.8Mpa频率调整至40HZ;(8)出口压力达到1.0Mpa频率调整至45HZ,并连续运行。
调试结果:对泵站的设备进行带负荷试验,对管线及清水池进行考验是否满足设计及规范要求,完成各级泵站及管线设备的调试及各级泵站清水池及输水管线的冲洗工作,对联合试运行积累数据。
(三)三泵站试水阶段1、系统送电调试时间:8月9日上午9:00-12:00调试项目:对一级泵站10/0.4kv变压器送点、进行0.4KV设备的通电试验;调试结果:对变压器送电时根据规程要求进行冲击试验。
根据现场指示仪表确定电源系统是否正常。
2、单体调试调试时间:8月9日下午15:00-19:00调试项目:电机空载试验,阀门、闸门等设备的动作试验。
调试结果:对机组电机进行空载试验,确定电机转向正确、变频启动/停止、升速/减速控制正常,辅助设备设施动作运行正常。
该阶段工作由施工单位结合工程验收工作完成。
3、过水试验调试时间:8月10日上午9:00起。
(9)进水池水位达到设计水位,频率设定为30HZ起动主水泵(水泵进出水阀全开),(10)出口压力达到0.6Mpa频率调整至35HZ;(11)出口压力达到0.8Mpa频率调整至40HZ;(12)出口压力达到1.0Mpa频率调整至45HZ,并连续运行。
调试结果:对泵站的设备进行带负荷试验,对管线及清水池进行考验是否满足设计及规范要求,完成各级泵站及管线设备的调试及各级泵站清水池及输水管线的冲洗工作,对联合试运行积累数据。
(四)各阶段工作前检查及工作要求1、系统送电1.1送电前的检查内容(1)10kv线路接入各系统的连接工作已完成。
变压器及0.4kv 系统开关柜设备已安装完工,清理干净。
(2)变压器及连接电缆的各项试验已完成,并且试验数据合格。
(3)各断路器(开关)保护整定完成,分合正常。
(4)通过供电部门或业主的检查或预验收,具备送电条件。
1.2送电要求(1)在得到供电部门调度同意后可对10kv线路进行送电操作。
(2)对新接入的变压器做冲击试验,一般为3至5次。
(3)在变压器送电正常后,可对0.4Kv母线进行送电。
1.3 送电过程应注意的问题在送电后要进行细致的检查,送电完成后要建立巡回检查制度,主要检查内容:(1)检查变压器运行的温度及温升。
(2)检查变压器电压,要求:电压正常且基本平衡。
(3)检查变压器声响。
要求:正常响声为均匀的“嗡嗡”电磁声。
(4)对低压开关柜检查监视仪表和状态指示,2、单体调试2.1调试前的检查内容(1)所需调试设备已安装完工,清理干净,并检验合格,手动设备操作灵活,电机等电动设备具备试验条件。
(2)管线及各构筑物上阀门、闸门安装完成,关闭严密,配合良好。
(3)设备电源供电稳定,可正常工作(4)厂房照明已安装,主要工作场所、交通道和楼梯间照明已检查合格,事故交通安全疏散指示牌已检查合格,应急抢修设备准备完成。
2.2调试内容(1)井源地潜水泵可结合过水试验进行,在供电电源、控制系统和管道连接完成后就可调试;主要确定电机相序正确、电流正常、无漏水报警即可连续运行。
(此步骤可由供货厂家协助完成)(2)泵站水泵电机空载试验:变频控制柜送电进行变频器参数设置和控制回路检查(此步骤可由供货厂家协助完成);对水泵电机进行空载试验(一般为两小时),确定电机转向正确,变频启动/停止、升速/减速控制正常。
(3)对出水液控阀进行调试,要求开启/关闭正常;电气控制要求与水泵的联动控制完成,即水泵启动后开阀,停泵后关阀的联动。
(4)防水锤设备的调试,可按照设计要求和说明书进行调试和设置。
(5)进出水电动蝶阀的调试,要求开启/关闭正常。
(如电气控制暂时不能完成,手动操作要求正常)(6)管道的各种阀门的调试,要求开启/关闭正常。
2.3调试时须注意的问题泵站内设备为单体调试的主体内容,进度可能影响过水试验。
3、管道过水试运行3.1过水前的检查内容(1)所有设备的单体试验工作完成。
(2)进水、出水、溢流管道已安装完工,清理干净并检验合格。
(3)管道、节点、支墩等的外观已进行认真的检查,符合通水条件。
(4)管线试压工作完成,所有放空阀关闭,所有排气阀正常。
3.2 工作要求(1)井源地至一泵站清水池:启动井源地潜水泵向一级泵站清水池注水,待水池注满后观察24小时。
由施工单位根据工程具体情况启动1台至6台潜水泵对清水池进行一次或多次进水试验,对井源地设备、管线及清水池进行考验是否满足设计及规范要求。
(2)一泵站至二级泵站清水池:启动前要求:变频控制柜运行正常、进水电动阀门全开、出水电动阀门全开、出水液控阀全关。
机组运行时注意观察清水池水位、出水流量、出水管压力、机组电流。
(3)其余过水试验部分内容基本相同3.2过水调试注意事项(1)机组启动后,由相关单位对机组的运行状况进行检查,发现问题及时处理。
(2)注意各部分之间的流量匹配,可用调整机组频率的方法尽可能维持进水清水池恒水位运行。
(3)管线巡视人员密切观察水头位置,检查排气阀运行情况。
(4)运行前相关单位要对设计参数、设备参数进行梳理,制定应急预案和措施。
4、联合输水配水工作要求井源地及三个泵站进行连续输水运行时要结合过水试验的情况,确定长距离连续输水调度运行方式,建立各中间环节出现故障时的调度方案和处理机制,检验系统是否满足设计及规范要求。
四、应急通水试水几点要求1、本次试运行是对工程设计单位、监理单位、施工单位、业主单位、设备厂家产品全面检验,所有参建单位必须高度重视,主要参建单位要派主要领导参与试水,所有参建单位都必须派人员参加。
2、井源地、一泵站、二泵站、三泵站及管道各标段根据试运行方案总体安排,制定具体试运行方案。
3、本次试运行操作全部由相应施工的施工单位现场操作,现场操作人员必须严格按操作程序操作。
不熟悉的要进行预演,合格后方可上岗操作。
4、所有操作人员必须着装,挂牌上岗。
5、各专业组都要制定相应的试运行方案。
6、现场只有一个命令即总调度的命令。
其他任何人不得随意发出指令。
操作人员只执行调度命令,调度只执行总调度命令。
总调度要贯彻落实试水领导小组的精神和意图。
