兴怀供水厂通水试运行方案
- 格式:doc
- 大小:651.50 KB
- 文档页数:3

水厂试运行方案编制日期:XXXX年XX月XX日一、前言为确保新建水厂设备正常运行,保障水质合格,经过设备安装、调试、联调等前期准备工作后,拟定以下试运行方案。
二、试运行时间试运行时间为XXXX年XX月XX日至XXXX年XX月XX日,共计XX天。
三、试运行目标检验水处理设备的稳定性和可靠性。
确保各设备按照设计参数正常运行。
评估运行过程中的水质变化,确保出水水质符合相关标准。
测试自动控制系统的稳定性和准确性。
完善设备运行日常记录和维护制度。
四、试运行步骤设备检查和准备:对所有水处理设备进行全面检查,确保设备完好无损。
检查电气设备、管道连接等,确保设备安全运行。
清理水池、水管等设施,保障水源通畅。
设备启动和调试:依照设备启动顺序,逐个启动水处理设备。
对每个设备进行调试,确保设备参数稳定在设计范围内。
系统联调和整合:对水处理系统进行联调,确保各系统协同工作。
测试自动控制系统的响应速度和准确性。
水质监测和调整:设置水质监测点,对进水、出水进行实时监测。
根据监测结果,调整处理工艺,确保出水水质符合相关标准。
设备运行稳定性测试:持续运行设备,观察设备运行状况,记录设备运行参数。
在设备正常运行的情况下,逐步增加负荷,测试设备的稳定性。
应急预案演练:模拟水质异常、设备故障等突发情况,检验应急预案的实施情况。
评估设备应对突发情况的能力,提高设备应急处理水平。
人员培训和记录建立:进行设备操作和维护人员培训,确保操作人员熟悉设备操作流程。
建立设备运行日常记录和维护制度,包括设备运行参数、维护情况、水质监测数据等。
五、试运行结束标准各设备运行正常,无异常响声、异味、异味等情况。
水质监测数据符合相关标准,出水水质稳定。
设备运行记录完善,维护情况得到有效记录。
应急预案演练合格,人员培训取得明显效果。
六、试运行总结和报告试运行结束后,由专业人员对试运行过程进行总结,制定试运行报告,包括设备运行情况、水质监测数据、问题及解决方案等。

水厂运行实施方案一、前言。
水厂是城市供水系统的重要组成部分,其运行管理直接关系到广大市民的生活用水质量和供水稳定性。
为了保障水厂的正常运行,提高供水效率,制定一套科学的水厂运行实施方案显得尤为重要。
本文将就水厂运行实施方案进行详细阐述,旨在提高水厂的运行效率和管理水平。
二、水厂运行实施方案。
1. 设备维护保养。
水厂设备是保障供水质量和供水稳定性的重要保障,因此设备的维护保养工作显得尤为重要。
在日常运行中,应建立健全的设备维护保养制度,明确设备的维护保养责任人和周期,确保设备的正常运行和使用寿命。
2. 水质监测与控制。
水质是供水的关键指标,水质监测与控制工作是水厂运行管理的重中之重。
在水厂运行实施方案中,应明确水质监测的频率和监测点位,建立健全的水质监测体系,及时发现水质异常情况并进行控制,确保供水水质符合国家相关标准。
3. 运行管理与人员培训。
水厂运行管理是保障供水稳定性的重要环节,而人员素质和技术水平是影响运行管理的关键因素。
因此,应加强水厂运行管理人员的培训,提高其运行管理水平和应急处理能力,确保水厂运行管理的科学性和规范性。
4. 应急预案与演练。
水厂作为城市供水系统的重要组成部分,一旦出现故障或突发事件,将对城市供水系统造成严重影响。
因此,应建立健全的水厂应急预案,明确各种突发情况的处理流程和责任人,定期组织应急演练,提高水厂应对突发事件的能力和效率。
5. 节能减排与环保措施。
水厂的运行不仅需要保障供水质量和供水稳定性,还需要注重节能减排和环保措施。
在水厂运行实施方案中,应明确节能减排和环保措施的具体措施和目标,建立健全的节能减排和环保管理体系,促进水厂的可持续发展。
三、总结。
水厂运行实施方案是水厂运行管理的重要依据,科学合理的运行实施方案将有助于提高水厂的运行效率和管理水平,保障供水质量和供水稳定性。
因此,水厂运行实施方案的制定和执行显得尤为重要,希望通过本文的阐述,能够为水厂运行实施方案的制定提供一定的借鉴和参考。

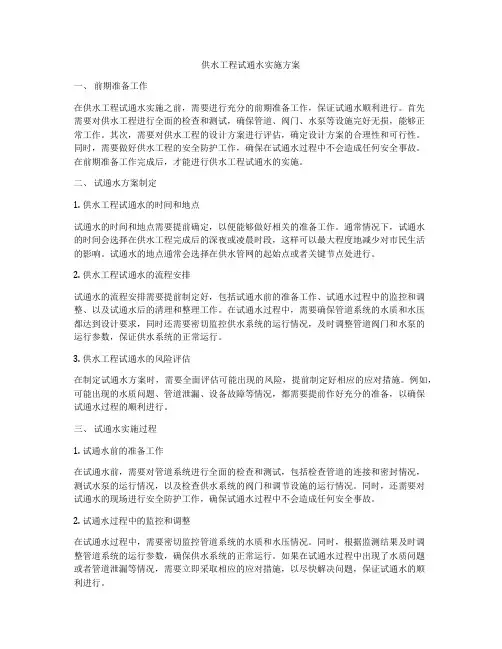

供水工程试通水实施方案一、前期准备工作在供水工程试通水实施之前,需要进行充分的前期准备工作,保证试通水顺利进行。
首先需要对供水工程进行全面的检查和测试,确保管道、阀门、水泵等设施完好无损,能够正常工作。
其次,需要对供水工程的设计方案进行评估,确定设计方案的合理性和可行性。
同时,需要做好供水工程的安全防护工作,确保在试通水过程中不会造成任何安全事故。
在前期准备工作完成后,才能进行供水工程试通水的实施。
二、试通水方案制定1. 供水工程试通水的时间和地点试通水的时间和地点需要提前确定,以便能够做好相关的准备工作。
通常情况下,试通水的时间会选择在供水工程完成后的深夜或凌晨时段,这样可以最大程度地减少对市民生活的影响。
试通水的地点通常会选择在供水管网的起始点或者关键节点处进行。
2. 供水工程试通水的流程安排试通水的流程安排需要提前制定好,包括试通水前的准备工作、试通水过程中的监控和调整、以及试通水后的清理和整理工作。
在试通水过程中,需要确保管道系统的水质和水压都达到设计要求,同时还需要密切监控供水系统的运行情况,及时调整管道阀门和水泵的运行参数,保证供水系统的正常运行。
3. 供水工程试通水的风险评估在制定试通水方案时,需要全面评估可能出现的风险,提前制定好相应的应对措施。
例如,可能出现的水质问题、管道泄漏、设备故障等情况,都需要提前作好充分的准备,以确保试通水过程的顺利进行。
三、试通水实施过程1. 试通水前的准备工作在试通水前,需要对管道系统进行全面的检查和测试,包括检查管道的连接和密封情况,测试水泵的运行情况,以及检查供水系统的阀门和调节设施的运行情况。
同时,还需要对试通水的现场进行安全防护工作,确保试通水过程中不会造成任何安全事故。
2. 试通水过程中的监控和调整在试通水过程中,需要密切监控管道系统的水质和水压情况。
同时,根据监测结果及时调整管道系统的运行参数,确保供水系统的正常运行。
如果在试通水过程中出现了水质问题或者管道泄漏等情况,需要立即采取相应的应对措施,以尽快解决问题,保证试通水的顺利进行。

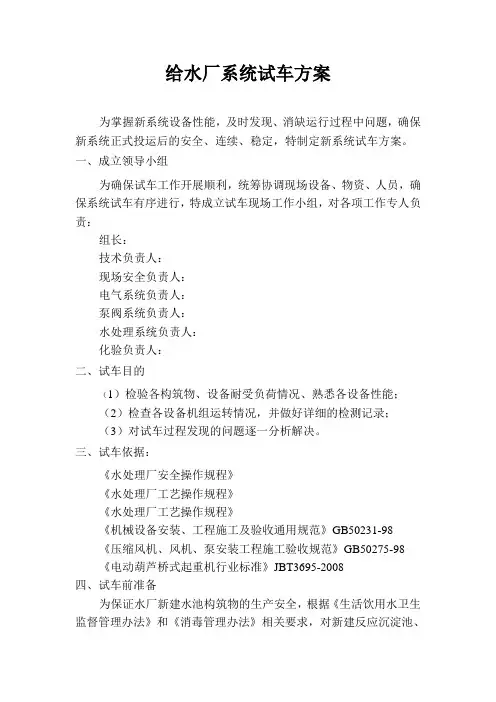

给水厂系统试车方案为掌握新系统设备性能,及时发现、消缺运行过程中问题,确保新系统正式投运后的安全、连续、稳定,特制定新系统试车方案。
一、成立领导小组为确保试车工作开展顺利,统筹协调现场设备、物资、人员,确保系统试车有序进行,特成立试车现场工作小组,对各项工作专人负责:组长:技术负责人:现场安全负责人:电气系统负责人:泵阀系统负责人:水处理系统负责人:化验负责人:二、试车目的(1)检验各构筑物、设备耐受负荷情况、熟悉各设备性能;(2)检查各设备机组运转情况,并做好详细的检测记录;(3)对试车过程发现的问题逐一分析解决。
三、试车依据:《水处理厂安全操作规程》《水处理厂工艺操作规程》《水处理厂工艺操作规程》《机械设备安装、工程施工及验收通用规范》GB50231-98《压缩风机、风机、泵安装工程施工验收规范》GB50275-98《电动葫芦桥式起重机行业标准》JBT3695-2008四、试车前准备为保证水厂新建水池构筑物的生产安全,根据《生活饮用水卫生监督管理办法》和《消毒管理办法》相关要求,对新建反应沉淀池、清水池、吸水井等构筑物以及内部管道进行消毒处理,具体方案如下:(一)消毒准备1、人员准备。
检修班、电工班人员8人。
2、准备好消毒用的漂白粉500kg。
(按20g/m2计算)3、用于喷洒用的喷雾器或高压喷雾设备4台(材质应抗氧化腐蚀)。
4、用于排水的水泵2台,及相关电源线等。
5、照明设备。
6、防毒面具水池排空方案(水泵抽水)。
清洗消毒时间:计划4天,新建系统设备联动试车完毕后,即开始进行清洗消毒工作。
9、清洗消毒范围:反应沉淀池、清水池、吸水井、内部连通管道等(二)消毒过程1、打开水厂进水主管道阀门和各水池进水阀门。
2、来水进入到反应池,保持水池水位到0.3—0.5米,利用超越管道将水送入到出水井、清水池和吸水井,并保持水位0.3—0.5米,此时加清洗剂对池壁及池底进行洗刷,使池壁达到用手触摸无腻感为准。

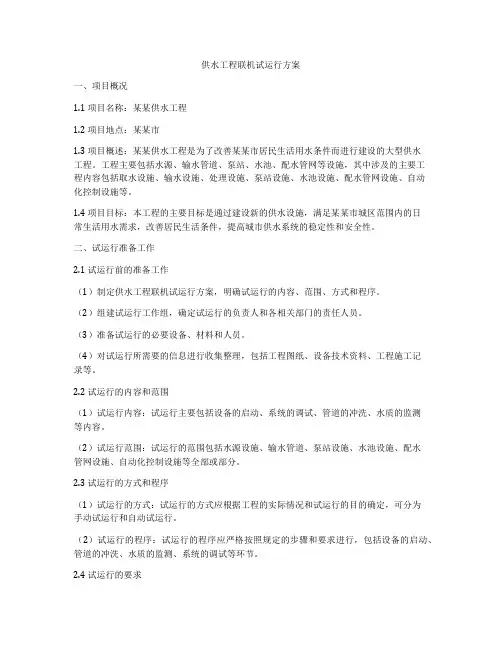

供水工程联机试运行方案一、项目概况1.1 项目名称:某某供水工程1.2 项目地点:某某市1.3 项目概述:某某供水工程是为了改善某某市居民生活用水条件而进行建设的大型供水工程。
工程主要包括水源、输水管道、泵站、水池、配水管网等设施,其中涉及的主要工程内容包括取水设施、输水设施、处理设施、泵站设施、水池设施、配水管网设施、自动化控制设施等。
1.4 项目目标:本工程的主要目标是通过建设新的供水设施,满足某某市城区范围内的日常生活用水需求,改善居民生活条件,提高城市供水系统的稳定性和安全性。
二、试运行准备工作2.1 试运行前的准备工作(1)制定供水工程联机试运行方案,明确试运行的内容、范围、方式和程序。
(2)组建试运行工作组,确定试运行的负责人和各相关部门的责任人员。
(3)准备试运行的必要设备、材料和人员。
(4)对试运行所需要的信息进行收集整理,包括工程图纸、设备技术资料、工程施工记录等。
2.2 试运行的内容和范围(1)试运行内容:试运行主要包括设备的启动、系统的调试、管道的冲洗、水质的监测等内容。
(2)试运行范围:试运行的范围包括水源设施、输水管道、泵站设施、水池设施、配水管网设施、自动化控制设施等全部或部分。
2.3 试运行的方式和程序(1)试运行的方式:试运行的方式应根据工程的实际情况和试运行的目的确定,可分为手动试运行和自动试运行。
(2)试运行的程序:试运行的程序应严格按照规定的步骤和要求进行,包括设备的启动、管道的冲洗、水质的监测、系统的调试等环节。
2.4 试运行的要求(1)试运行必须在专业人员的指导下进行,确保各项工作符合相关标准和规范。
(2)试运行的过程中要做好记录工作,及时收集整理试运行数据,保留好相应的资料和记录。
(3)试运行期间要加强对设备和系统的监控和管理,及时发现和解决问题。
(4)试运行结束后要对试运行的结果进行评估和总结,提出改进的意见和措施。
三、试运行的具体内容和步骤3.1 设备的启动设备的启动是试运行的第一步,包括水泵、阀门、控制器等设备的启动和调试。

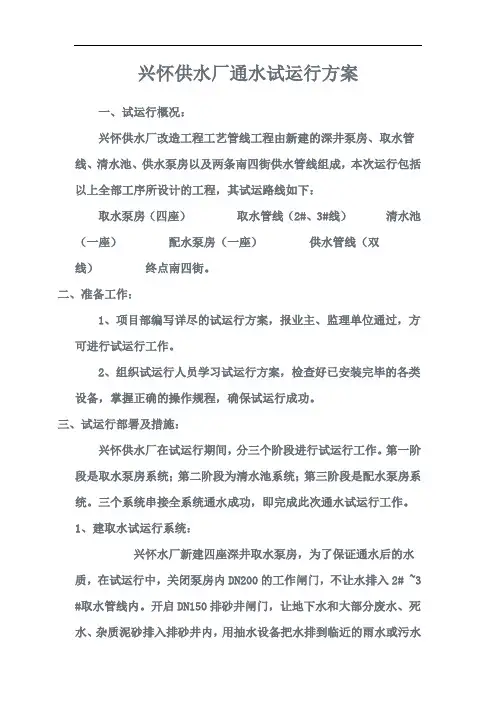

兴怀供水厂通水试运行方案一、试运行概况:兴怀供水厂改造工程工艺管线工程由新建的深井泵房、取水管线、清水池、供水泵房以及两条南四街供水管线组成,本次运行包括以上全部工序所设计的工程,其试运路线如下:取水泵房(四座)取水管线(2#、3#线)清水池(一座)配水泵房(一座)供水管线(双线)终点南四街。
二、准备工作:1、项目部编写详尽的试运行方案,报业主、监理单位通过,方可进行试运行工作。
2、组织试运行人员学习试运行方案,检查好已安装完毕的各类设备,掌握正确的操作规程,确保试运行成功。
三、试运行部署及措施:兴怀供水厂在试运行期间,分三个阶段进行试运行工作。
第一阶段是取水泵房系统;第二阶段为清水池系统;第三阶段是配水泵房系统。
三个系统串接全系统通水成功,即完成此次通水试运行工作。
1、建取水试运行系统:兴怀水厂新建四座深井取水泵房,为了保证通水后的水质,在试运行中,关闭泵房内DN200的工作闸门,不让水排入2# ~3 #取水管线内。
开启DN150排砂井闸门,让地下水和大部分废水、死水、杂质泥砂排入排砂井内,用抽水设备把水排到临近的雨水或污水管道内。
观察水质的清洁度、做好水质取样记录、让业主和监理观样通过后,开启DN200闸门,关闭DN150闸门,让清水正式进入2# ~3 #取水管线,通过取水管线进入清水池内。
(如图)2、清水池试运行系统:在清水进入清水池前,应将为二期预留的DN1000闸门关闭,开启DN700闸门和排气系统,使水流更加通畅、清水经过各类管道和设备后,仍将有许多杂质进入水内,为了不让不干净的水进入供水泵房,将清水池出水DN800闸门关闭,开启排空井闸门,用抽水设备将不干净的水抽到雨水或污水井内,同时可以利用溢流管道将水中漂浮物质排干净(如图)。
同样在试运行工作中要组织人力做好取水样工作、记录工作,在业主和监理对水样满足后,试运行进行第三阶段的工作。
3、配水泵房试运行系统:清水池水质达标后,通过清水池出水管道,清水进入配水泵房,兴怀水厂配水泵房设备较复杂,有7台双向泵和出水增压泵。

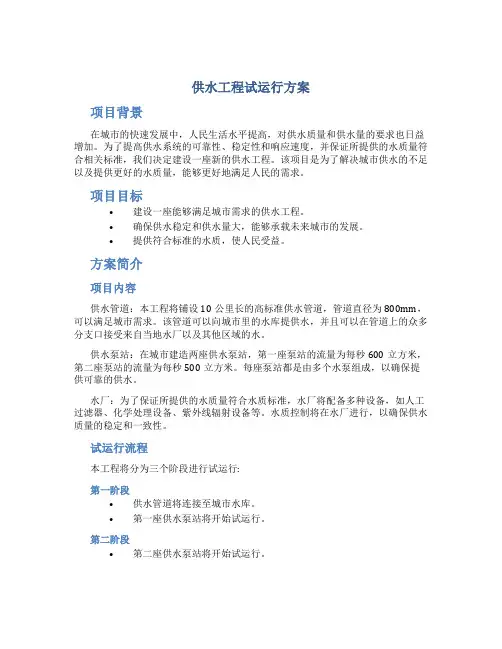

供水工程试运行方案项目背景在城市的快速发展中,人民生活水平提高,对供水质量和供水量的要求也日益增加。
为了提高供水系统的可靠性、稳定性和响应速度,并保证所提供的水质量符合相关标准,我们决定建设一座新的供水工程。
该项目是为了解决城市供水的不足以及提供更好的水质量,能够更好地满足人民的需求。
项目目标•建设一座能够满足城市需求的供水工程。
•确保供水稳定和供水量大,能够承载未来城市的发展。
•提供符合标准的水质,使人民受益。
方案简介项目内容供水管道:本工程将铺设10公里长的高标准供水管道,管道直径为800mm,可以满足城市需求。
该管道可以向城市里的水库提供水,并且可以在管道上的众多分支口接受来自当地水厂以及其他区域的水。
供水泵站:在城市建造两座供水泵站,第一座泵站的流量为每秒600立方米,第二座泵站的流量为每秒500立方米。
每座泵站都是由多个水泵组成,以确保提供可靠的供水。
水厂:为了保证所提供的水质量符合水质标准,水厂将配备多种设备,如人工过滤器、化学处理设备、紫外线辐射设备等。
水质控制将在水厂进行,以确保供水质量的稳定和一致性。
试运行流程本工程将分为三个阶段进行试运行:第一阶段•供水管道将连接至城市水库。
•第一座供水泵站将开始试运行。
第二阶段•第二座供水泵站将开始试运行。
第三阶段•水厂的所有设备将开始试运行。
•供水管道将连接至城市各分支口,以确保水的分配与供应。
•两座供水泵站将同时开始运行,以确保供水系统的流量足够。
试运行期间的措施•进行水质监测,并记录历史数据,以进行检查和验证。
•供水管道将进行24小时的巡检,以确保供水的稳定性和流量。
•每座供水泵站将进行24小时运行,以确保它们可以响应任何水压波动,并保持稳定状态。
•水厂设备将进行24小时监测操作。
实施计划阶段开始日期结束日期第一阶段2022年3月2022年6月第二阶段2022年7月2022年9月第三阶段2022年10月2022年12月风险评估•供水管道有风险泄漏,尤其是连接处和弯曲处。

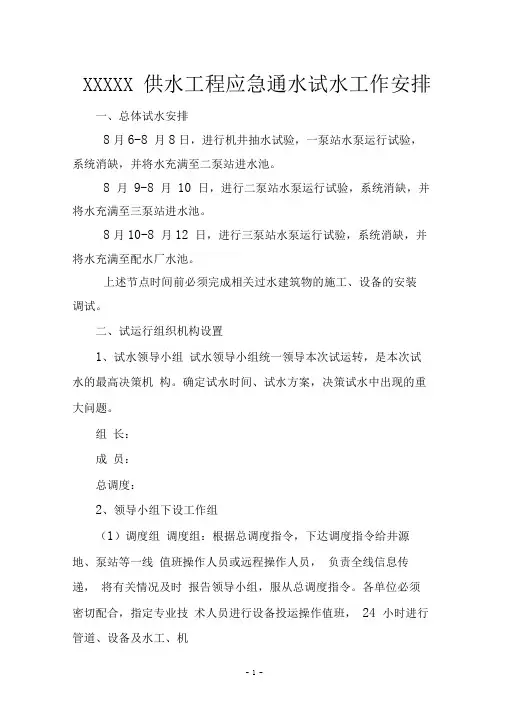

XXXXX 供水工程应急通水试水工作安排一、总体试水安排8月6-8 月8日,进行机井抽水试验,一泵站水泵运行试验,系统消缺,并将水充满至二泵站进水池。
8 月9-8 月10 日,进行二泵站水泵运行试验,系统消缺,并将水充满至三泵站进水池。
8月10-8 月12 日,进行三泵站水泵运行试验,系统消缺,并将水充满至配水厂水池。
上述节点时间前必须完成相关过水建筑物的施工、设备的安装调试。
二、试运行组织机构设置1、试水领导小组试水领导小组统一领导本次试运转,是本次试水的最高决策机构。
确定试水时间、试水方案,决策试水中出现的重大问题。
组长:成员:总调度:2、领导小组下设工作组(1)调度组调度组:根据总调度指令,下达调度指令给井源地、泵站等一线值班操作人员或远程操作人员,负责全线信息传递,将有关情况及时报告领导小组,服从总调度指令。
各单位必须密切配合,指定专业技术人员进行设备投运操作值班,24 小时进行管道、设备及水工、机电建筑物巡视,有异常情况及时通知总调度(2)井源及一泵站工作组负责井源及一泵站设备操作、运行值班及设备巡检。
组长:副组长:成员:(3)二泵站工作组负责二泵站设备操作、运行值班及设备巡检。
组长:成员:(3)三泵站工作组负责三泵站设备操作、运行值班及设备巡检。
组长:成员:(4)配水厂工作组负责清水池水位及阀件管道巡检。
组长:成员:(5)一级供水管道工作组负责机井供水管道、一级供水管道的设备操作、运行值班及巡检组长:成员:(6)二级供水管道工作组负责二级供水管道的设备操作、运行值班及巡检。
组长:成员:(7)三级供水管道工作组负责三级供水管道、配水厂集水池的设备操作、运行值班及巡检。
组长:成员:(8)后勤组:负责车辆调配、试水期间试水组织成员的食宿及设备厂家的交通车辆和食宿。
组长:成员:三、试水工作安排(一)机井及一泵站试水阶段1、系统送电调试时间:8 月6 日上午9:00-12:00调试项目:对一级泵站10/0.4kv 变压器、井源地10kv 线路及变压器送电;调试结果:对变压器送电时根据规程要求进行冲击试验。
水厂设备调试及试运营方案1、调试准备工作1.1、调试应具备的条件1、资料准备调试前需准备好以下资料:(1)由所有选用的机械设备、控制电器及备件的生产、制造、安装使用文件组成的设备手册(含技术参数、测试指标)。
(2)所有水厂设计文件及前阶段验收文件。
(3)相关设备及其安装验收的国家规范和标准。
(4)所有工艺、电气、自控单机调试、成套设备调试记录或报告。
2、工程进度(1)各构(建)筑物土建验收完毕,完成清理和清洁工程;(2)各设备安装验收完毕,各管道安装验收完毕(含原水管道,泵站、厂内生产管道、雨水管道),且完成清理和清洁工程;(3)电缆敷设、软件安装、系统连线验收完毕;(4)阀门、水泵等通用设备和加药等成套工艺设备单机调试完毕,某些需大量调试用水的设备单机重载调试可结合联动调试一起完成,如水泵单机重载调试;(5)取水泵站和水厂供电能力满足联动试车的负荷条件,各台主变压器应投入运行或部分运行,满足联动试车的用电负荷;(6)电气和自控系统通过单体调试,能达到控制设备的条件。
(7)取水已具备法律和工程条件(8)水厂出厂管道已具备排水条件(9)厂区雨水泵房出水管已具备排放的法律和工程条件。
(10)厂区自用水已通水.(11)调试需要的各项资源已经到位。
1.2、调试准备1.2.1、调试前现场准备正式调试前,应对现场的调试准备情况再次进行检查,在确认各项准备工作已经就绪,各项资源已经到位的情况下才能开始调试。
1、对现场各构筑物进行检查、清扫、整理、彻底清除堆积泥砂、杂物。
2、对已安装完毕的设备清理灰尘,传动部分加油养护。
对厂内管道、各类井室等进行检查清理,排除积水、泥渣、杂物。
3、逐项检查已完工部分工程情况。
(1)土建工程检查:构建物注水试验及记录、沉降情况记录、防腐处理等。
管道、各类井室检查:对其安装位置、高程、防腐处理等检查记录;各连接部位已紧锢,临时固定装置已拆除。
(2)设备:检查泵类、电机、刮泥机、阀门类等设备的完好程度;转动部分润滑油及其它完善工作;依照厂商说明润滑设备;在手动位置检查电机转动方向是否正确;在手动位置操作阀门全开全闭,检查并设定限位开关位置是否有阻碍情况;设备基础强度达到要求。

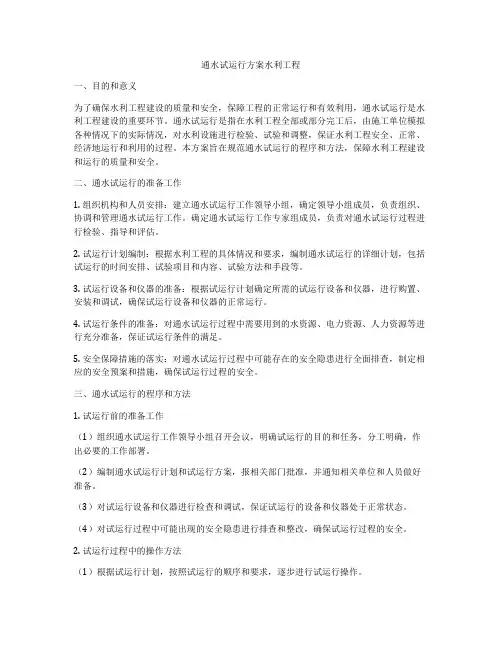

通水试运行方案水利工程一、目的和意义为了确保水利工程建设的质量和安全,保障工程的正常运行和有效利用,通水试运行是水利工程建设的重要环节。
通水试运行是指在水利工程全部或部分完工后,由施工单位模拟各种情况下的实际情况,对水利设施进行检验、试验和调整,保证水利工程安全、正常、经济地运行和利用的过程。
本方案旨在规范通水试运行的程序和方法,保障水利工程建设和运行的质量和安全。
二、通水试运行的准备工作1. 组织机构和人员安排:建立通水试运行工作领导小组,确定领导小组成员,负责组织、协调和管理通水试运行工作。
确定通水试运行工作专家组成员,负责对通水试运行过程进行检验、指导和评估。
2. 试运行计划编制:根据水利工程的具体情况和要求,编制通水试运行的详细计划,包括试运行的时间安排、试验项目和内容、试验方法和手段等。
3. 试运行设备和仪器的准备:根据试运行计划确定所需的试运行设备和仪器,进行购置、安装和调试,确保试运行设备和仪器的正常运行。
4. 试运行条件的准备:对通水试运行过程中需要用到的水资源、电力资源、人力资源等进行充分准备,保证试运行条件的满足。
5. 安全保障措施的落实:对通水试运行过程中可能存在的安全隐患进行全面排查,制定相应的安全预案和措施,确保试运行过程的安全。
三、通水试运行的程序和方法1. 试运行前的准备工作(1)组织通水试运行工作领导小组召开会议,明确试运行的目的和任务,分工明确,作出必要的工作部署。
(2)编制通水试运行计划和试运行方案,报相关部门批准,并通知相关单位和人员做好准备。
(3)对试运行设备和仪器进行检查和调试,保证试运行的设备和仪器处于正常状态。
(4)对试运行过程中可能出现的安全隐患进行排查和整改,确保试运行过程的安全。
2. 试运行过程中的操作方法(1)根据试运行计划,按照试运行的顺序和要求,逐步进行试运行操作。
(2)试运行过程中,严格按照试运行方案和要求进行操作,及时发现和解决问题。

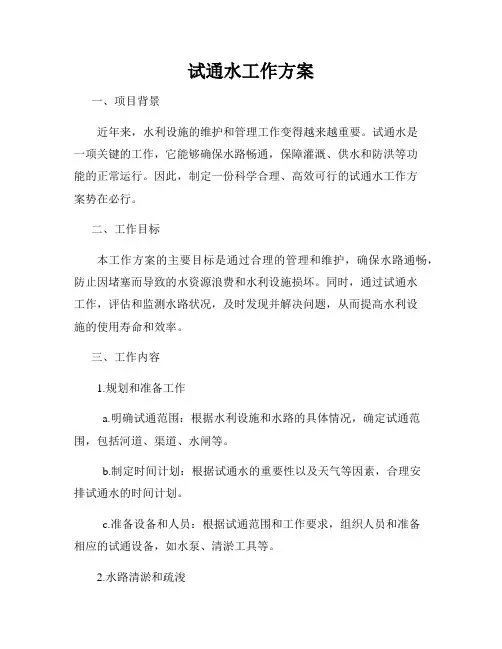

试通水工作方案一、项目背景近年来,水利设施的维护和管理工作变得越来越重要。
试通水是一项关键的工作,它能够确保水路畅通,保障灌溉、供水和防洪等功能的正常运行。
因此,制定一份科学合理、高效可行的试通水工作方案势在必行。
二、工作目标本工作方案的主要目标是通过合理的管理和维护,确保水路通畅,防止因堵塞而导致的水资源浪费和水利设施损坏。
同时,通过试通水工作,评估和监测水路状况,及时发现并解决问题,从而提高水利设施的使用寿命和效率。
三、工作内容1.规划和准备工作a.明确试通范围:根据水利设施和水路的具体情况,确定试通范围,包括河道、渠道、水闸等。
b.制定时间计划:根据试通水的重要性以及天气等因素,合理安排试通水的时间计划。
c.准备设备和人员:根据试通范围和工作要求,组织人员和准备相应的试通设备,如水泵、清淤工具等。
2.水路清淤和疏浚a.提前清理积水:通过清扫和引流等方式,提前清理水路中的积水,为后续清淤工作做准备。
b.清理淤泥和杂物:利用吸污车、挖掘机等设备,对堵塞和积聚的淤泥和杂物进行清理,保障水路通畅。
c.疏浚河道:对淤积严重的河道进行疏浚,恢复其原有的断面和设计水深。
3.设施维护和检修a.检查水闸和管道:对水闸和管道等水利设施进行全面检查,确保其正常运行和防止泄漏现象。
b.修复破损设备:对发现的损坏设备及时进行维修和更换,保障设施的健康运行。
4.安全措施和监测评估a.确保人员安全:在工作过程中,严格遵守相关安全规定,提供必要的劳动保护设施和培训,确保参与试通水的人员安全。
b.监测水质和水位:通过实时监测和采样分析,评估水质和水位的变化,及时发现和处理异常情况,保证水利设施的正常使用。
四、工作方案执行1.组织人员:根据工作内容和时间计划,合理组织人员参与试通水工作,明确各人员的职责和工作任务。
2.设备调配:确保所需设备的完好性和可用性,合理安排设备的调配和使用。
3.工作监督:建立有效的工作监督机制,对试通水工作进行监督检查,确保工作按计划有序进行。
一、总则为确保通水试运行期间的安全稳定,提高应对突发事件的能力,保障工程安全、高效、有序运行,特制定本预案。
二、适用范围本预案适用于我单位所辖通水试运行工程,包括但不限于泵站、水厂、污水处理站等。
三、组织机构及职责1. 领导小组成立通水试运行应急领导小组,负责组织、协调、指挥和监督通水试运行期间的应急管理工作。
组长:单位主要负责人副组长:分管负责人成员:相关部门负责人2. 应急指挥部应急指挥部负责具体指挥通水试运行期间的应急处置工作。
指挥长:应急领导小组组长副指挥长:应急领导小组副组长成员:各部门负责人3. 应急小组应急小组负责应急物资的储备、调配和保障,以及应急人员的培训、演练和调度。
组长:应急指挥部副指挥长成员:各部门负责人四、应急预案1. 预警(1)密切关注气象、水文、地质等信息,提前做好预警工作。
(2)发现异常情况,立即向应急指挥部报告。
2. 预防措施(1)加强设备维护保养,确保设备正常运行。
(2)完善应急预案,提高应急处置能力。
(3)加强应急物资储备,确保应急物资充足。
3. 应急处置(1)发现突发事件,立即启动应急预案,报告应急指挥部。
(2)应急指挥部根据突发事件情况,制定应急处置方案。
(3)应急小组根据应急处置方案,组织人员、物资进行应急处置。
4. 应急撤离(1)发现险情,立即组织相关人员撤离。
(2)撤离过程中,确保人员安全,防止次生灾害。
5. 信息发布(1)及时向相关部门、单位、公众发布突发事件信息。
(2)根据突发事件发展情况,适时调整信息发布内容。
五、应急演练1. 定期组织应急演练,提高应急处置能力。
2. 演练内容包括:设备故障、突发事件、自然灾害等。
3. 演练结束后,对演练进行总结,完善应急预案。
六、应急保障1. 人员保障:加强应急队伍建设,提高应急人员素质。
2. 物资保障:储备充足的应急物资,确保应急需求。
3. 资金保障:设立应急专项资金,确保应急工作顺利开展。
4. 技术保障:加强应急技术研究,提高应急处置水平。
一、预案背景为保障试通水过程中供水安全,确保人民群众生活、生产用水不受影响,特制定本应急预案。
本预案适用于我单位管辖范围内的试通水活动。
二、组织机构1. 成立试通水应急指挥部,负责试通水期间的组织、协调和指挥工作。
2. 应急指挥部下设以下小组:(1)现场指挥组:负责现场指挥、协调和应急处置工作。
(2)技术保障组:负责试通水技术支持、设备维护和故障排除。
(3)宣传报道组:负责试通水期间的信息发布和舆论引导。
(4)后勤保障组:负责试通水期间的物资保障、人员调配和交通保障。
三、应急预案1. 试通水前准备(1)全面检查供水设施,确保设备完好、运行正常。
(2)对试通水路线进行巡查,确保线路安全、畅通。
(3)组织相关人员进行培训,提高应急处置能力。
(4)制定试通水期间的安全注意事项和应急处理措施。
2. 试通水期间(1)加强现场监控,及时发现并处理异常情况。
(2)确保试通水区域周边环境安全,防止发生意外事故。
(3)加强人员值守,及时处理用户反馈的问题。
(4)如遇突发事件,立即启动应急预案,采取有效措施进行处置。
3. 试通水后(1)对试通水过程进行总结,分析存在的问题,提出改进措施。
(2)对试通水区域进行巡查,确保供水设施正常运行。
(3)加强与用户的沟通,了解用户需求,提供优质服务。
四、应急处置1. 发现问题及时上报,启动应急预案。
2. 根据问题类型,采取相应措施进行处置:(1)设备故障:立即通知技术保障组进行维修,确保设备正常运行。
(2)水质问题:立即通知相关部门进行处理,确保水质安全。
(3)线路问题:立即通知后勤保障组进行修复,确保线路畅通。
(4)其他突发事件:按照应急预案要求,采取有效措施进行处置。
五、应急保障1. 人员保障:加强应急队伍建设和培训,提高应急处置能力。
2. 物资保障:储备必要的应急物资,确保应急处置需要。
3. 资金保障:设立应急专项资金,确保应急处置工作顺利进行。
4. 信息保障:建立信息报送制度,确保信息畅通。
引水工程通水试验方案一、前言引水工程是水利工程中的重要组成部分,它的建设对于解决地区的水资源供应问题至关重要。
通水试验是引水工程建设的最后一道关,也是工程质量验收的一个重要环节。
通水试验的目的是检验引水工程的各项设施是否完好,各项技术参数是否符合设计要求,从而保证引水工程建设的顺利进行和后期使用的安全可靠。
本方案旨在对引水工程通水试验进行具体规划,确保试验能够顺利开展。
二、试验目的引水工程通水试验的具体目的如下:1.检验引水工程的各项设施是否完好,管道、设备以及其他构件是否存在漏水、渗水等现象;2.检测电气设备和仪表等设施的性能是否符合设计要求;3.检验引水工程的各项技术参数是否符合设计要求;4.确保引水工程的安全可靠,为工程的正式使用做好准备。
三、试验内容引水工程通水试验的具体内容包括:1.检验引水工程的水源设施,包括水库、水泵站等设施的性能是否符合要求;2.检验引水管道系统的完整性和密封性,查找管道是否存在渗漏、裂口等情况;3.检测引水工程中的各项水泵、阀门等设备的性能,确保其能够正常工作;4.测量引水工程中的各项技术参数,包括水流量、水压、水质等,并与设计要求进行比对;5.对引水工程中的电气设备和仪表进行检测,确保其性能符合要求;6.其他需要测试和检验的项目。
四、试验准备1.确定试验时间和地点,提前通知相关人员和单位做好准备工作;2.准备好必要的试验设备和工具,包括水泵、压力表、水流量表、水质检测仪等;3.核实引水工程的相关设计文件和技术要求,为试验提供必要的依据;4.对试验人员进行培训,确保其熟悉试验流程和操作规程;5.做好安全防护准备,确保试验过程中人员和设备的安全。
五、试验流程引水工程通水试验的具体流程如下:1.准备阶段:确定试验时间和地点,做好试验准备工作;2.检查设施完好性:检查引水工程的各项设施是否完好,并进行必要的维修和修复;3.设备性能检测:对水泵、阀门等设备的性能进行检测,确保其能够正常工作;4.技术参数测量:对引水工程中的各项技术参数进行测量和检测;5.电气设备检测:对引水工程中的电气设备和仪表进行检测,确保其性能符合要求;6.水质检测:对引水工程中的水质进行检测,确保水质符合要求;7.试验结束:整理试验数据,制定试验报告。
新建水厂试运营方案一、引言水是生命之源,也是社会发展的重要支撑。
随着城市化进程的不断推进,城市居民生活用水量不断增加,水资源的保护和利用也变得尤为重要。
因此,新建水厂的规划和建设是城市发展的必然需求。
为了保障水厂的科学、正常运营,制定新建水厂试运营方案至关重要。
二、项目背景新建水厂位于某市郊区,该地区人口稠密,居民生活用水需求大。
同时,该地区水资源受限,自来水供应不足,无法满足居民生活用水需求。
因此,市政府立项建设新水厂,以解决当地居民用水问题。
三、项目概况新建水厂总投资约为5亿元,占地面积约为200亩。
水厂建设包括水处理厂房、管网工程、办公楼等配套设施。
其设计处理水量为每天10万吨,可覆盖当地10万居民的生活用水需求。
四、试运营目标1. 确保水厂设施正常投产,并达到设计处理水量;2. 确保水质符合国家和地方相关标准要求;3. 确保水厂运营成本可控,运营效益良好。
五、试运营方案1. 设备调试在试运营初期,需要对水厂设备进行全面调试。
确保所有设备正常运转,并进行简单的负荷测试。
需要检查设备的供水、排水、循环等运行状态,以确保设备能够正常处理水量。
2. 水质监测在试运营阶段,需要对水厂出厂水和管网水进行持续监测。
包括水样的采集、送检和数据分析,以确保水质符合国家和地方相关标准要求。
同时,需要建立水质监测站,对水质进行24小时实时监测。
3. 培训人员对水厂运营管理人员进行系统培训,包括设备操作、水质监测、危机应对等内容。
确保操作人员掌握水厂设备的操作技能,并能够熟练应对各类突发事件。
4. 制定应急预案制定水厂的应急预案,明确各类紧急情况的处理流程和责任人。
包括设备故障、水质异常、自然灾害等情况的处理方案,以确保水厂运营中能够快速、有效应对各类突发事件。
5. 完善运营管理制度制定水厂运营管理制度,包括设备维护、人员考核、投诉处理等内容。
建立健全的管理体系,确保水厂运营有序、高效。
六、预期效益1. 提供稳定的高质量饮用水,解决当地居民用水问题;2. 降低自来水供应压力,减轻城市自来水厂的负担;3. 提高居民生活水平,促进当地经济社会稳定发展。
供水工程通水方案第一部分:工程概况为保障城市居民的生活用水,提高供水系统的安全性和稳定性,按照国家相关标准和规范,设计和建设了XX市某供水工程,该工程采用先进的技术和设备,配合合理的运行管理,为城市提供清洁、安全、稳定的饮用水,实现了农村和城市居民共同享有优质的饮用水。
第二部分:实施方案1. 管网改造在供水工程通水前,对管网进行全面改造和维护,包括清洗老旧管道、更换老化管件、修复漏点等,确保水质的卫生和安全。
2. 设备检查对供水工程的设备进行全面检查,包括水泵、水质检测设备、阀门等,确保设备正常运行,提高供水系统的稳定性。
3. 水源保护加强对水源的保护和管理,确保水源水质达标,严格控制污染源的排放和生态环境的保护,保证供水系统的水质安全。
4. 应急预案建立供水工程的应急预案,包括供水管网的紧急修复、水质突发事件的处理等,保障供水系统的安全性和稳定性。
第三部分:通水前的准备工作1. 水质检测在通水前对供水系统的水质进行全面检测,确保水质符合国家相关标准和规范。
2. 管网压力测试对供水管网进行压力测试,确保管网的稳定性和安全性。
3. 安全培训对供水工程的管理人员进行安全培训,包括应急处理、设备操作等,提高管理人员的应急处置能力。
第四部分:通水后的管理和监测1. 水质监测建立供水系统的水质监测网络,定期对供水系统的水质进行监测和检测,保障供水系统的水质安全。
2. 设施管理建立供水系统设施的定期维护和保养计划,对设施和设备进行定期检查和维护,减少设备故障的发生,提高设施的使用寿命。
3. 应急演练定期进行供水系统的应急演练,提高管理人员的应急处理能力,为可能出现的突发事件做好准备。
第五部分:总结通过以上的实施方案、准备工作和通水后的管理和监测,本次供水工程通水顺利,为城市居民提供了清洁、安全、稳定的饮用水,保障了城市的居民的生活用水需求。
同时,也为城市供水系统的安全性和稳定性提供了保障,为城市的可持续发展做出了贡献。
通水项目实施方案一、项目背景。
随着城市化进程的加快,城市人口不断增加,城市供水系统的建设和改造成为城市基础设施建设的重点项目。
为了满足城市居民日益增长的用水需求,提高城市供水系统的运行效率和水质水量,我公司决定启动通水项目,对城市供水系统进行全面升级和改造。
二、项目目标。
1. 提高供水系统的供水能力,确保城市居民正常用水;2. 提高供水系统的运行效率,减少供水管网的漏水率;3. 提高供水系统的水质水量,保障居民用水安全;4. 降低供水系统的运行成本,提高供水系统的经济效益。
三、项目内容。
1. 更新供水管网,对老化、损坏的供水管网进行更换和更新,提高供水管网的承压能力和抗腐蚀能力。
2. 完善供水设施,对供水泵站、水箱等设施进行全面检修和维护,确保设施的正常运行。
3. 提升供水水质,引进先进的水质监测设备,加强对供水水质的监测和管理,确保供水水质安全。
4. 完善供水管理,引入智能化管理系统,对供水系统进行全面监控和管理,提高供水系统的运行效率。
四、项目实施步骤。
1. 前期准备,确定项目实施计划,编制项目实施预算,进行相关手续的办理和准备工作。
2. 设备采购,根据项目需求,采购供水管网、供水设施、水质监测设备和智能化管理系统等相关设备。
3. 工程施工,对供水管网进行更换和更新,对供水设施进行检修和维护,对供水水质进行监测和管理,对供水系统进行监控和管理系统的安装和调试。
4. 试运行和调试,对升级改造后的供水系统进行试运行和调试,确保系统的稳定运行。
5. 项目验收,对升级改造后的供水系统进行验收,确保项目达到预期目标。
五、项目效益。
1. 提高供水系统的供水能力,解决城市用水难题;2. 减少供水管网的漏水率,节约水资源;3. 提高供水系统的水质水量,保障居民用水安全;4. 降低供水系统的运行成本,提高供水系统的经济效益。
六、项目总结。
通水项目实施方案的实施,将为城市供水系统的升级和改造提供有力支持,提高城市供水系统的运行效率和水质水量,为城市居民提供更加优质的用水服务。
兴怀供水厂通水试运行
方案
-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
兴怀供水厂通水试运行方案
一、试运行概况:
兴怀供水厂改造工程工艺管线工程由新建的深井泵房、取水管线、清水池、供水泵房以及两条南四街供水管线组成,本次运行包括以上全部工序所设计的工程,其试运路线如下:
取水泵房(四座)取水管线(2#、3#线)清水池(一座)配水泵房(一座)供水管线(双线)终点南四街。
二、准备工作:
1、项目部编写详尽的试运行方案,报业主、监理单位通过,方可进
行试运行工作。
2、组织试运行人员学习试运行方案,检查好已安装完毕的各类设
备,掌握正确的操作规程,确保试运行成功。
三、试运行部署及措施:
兴怀供水厂在试运行期间,分三个阶段进行试运行工作。
第一阶段是取水泵房系统;第二阶段为清水池系统;第三阶段是配水泵房系统。
三个系统串接全系统通水成功,即完成此次通水试运行工作。
1、建取水试运行系统:
兴怀水厂新建四座深井取水泵房,为了保证通水后的水质,在试运行中,关闭泵房内DN200的工作闸门,不让水排入2# ~3#取水管线内。
开启DN150排砂井闸门,让地下水和大部分废水、死水、杂质泥砂排入排砂井内,用抽水设备把水排到临近的雨水或污水管道
内。
观察水质的清洁度、做好水质取样记录、让业主和监理观样通过后,开启DN200闸门,关闭DN150闸门,让清水正式进入2# ~3#取水管线,通过取水管线进入清水池内。
(如图)
2、清水池试运行系统:
在清水进入清水池前,应将为二期预留的DN1000闸门关闭,开启DN700闸门和排气系统,使水流更加通畅、清水经过各类管道和设备后,仍将有许多杂质进入水内,为了不让不干净的水进入供水泵房,将清水池出水DN800闸门关闭,开启排空井闸门,用抽水设备将不干净的水抽到雨水或污水井内,同时可以利用溢流管道将水中漂浮物质排干净(如图)。
同样在试运行工作中要组织人力做好取水样工作、记录工作,在业主和监理对水样满足后,试运行进行第三阶段的工作。
3、配水泵房试运行系统:
清水池水质达标后,通过清水池出水管道,清水进入配水泵房,兴怀水厂配水泵房设备较复杂,有7台双向泵和出水增压泵。
为了确保泵房试运行工作的安全,试运行参加人员应密切和业主、监理、厂家代表合作,在厂家的指导下,正确开启设备,确保设备正常运行,使清水应顺利的通过供水泵房,最后进入供水管线到达试运行终点南四街。
