螺旋钻孔灌注桩施工工艺一、引言螺旋钻孔灌注桩是一种常用于土木工程和建筑施工中的基础工程技术。
它具有较高的承载力和稳定性,能够满足不同场地和地质条件下的需求。
本文将详细介绍螺旋钻孔灌注桩施工的工艺流程和关键步骤。
二、施工前准备1. 地质勘察:施工前需要对施工现场进行地质勘察,了解地层的情况和特性。
根据勘察结果确定螺旋钻孔灌注桩的设计参数。
2. 施工材料准备:根据设计要求,采购所需的螺旋桩、灌浆材料等施工材料,并进行必要的质量检测和备案工作。
3. 施工机械准备:准备好施工所需的机械设备,包括螺旋钻机、搅拌设备、输送设备等。
三、施工工艺流程1. 地面整平:清理施工现场,确保地面平整并清除障碍物。
2. 标线定位:根据设计要求,在地面上进行标线定位,确定螺旋钻孔灌注桩的位置。
3. 钢模安装:根据标线定位,在每个桩位上安装预制的钢模,确保模板的垂直度和稳定性。
4. 螺旋钻孔:使用螺旋钻机按照设计要求进行钻孔,同时对钻孔的纵向和横向位置进行严格控制。
5. 槽口处理:钻孔完成后,清理孔口内的杂物,并对孔口进行处理,保证桩与地层之间的紧密结合。
6. 灌浆材料准备:按照设计要求,进行灌浆材料的配制和搅拌。
7. 灌注施工:使用搅拌设备和输送设备,将灌浆材料从底部开始逐层注入钻孔中,同时进行振捣,确保灌浆材料充分填充孔洞和均匀分布。
8. 抽取螺旋钻杆:待灌注材料充分凝固后,使用适当的设备将螺旋钻杆逐渐抽取,同时进行必要的凿眼、打结等处理。
9. 灌注桩表面处理:对灌注桩的顶部进行整平和修整,确保顶部平整、无裂缝,并符合设计要求。
长螺旋钻孔灌注桩压灌施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!长螺旋钻孔灌注桩压灌施工工艺流程详解长螺旋钻孔灌注桩是一种广泛应用的地基处理技术,尤其在建筑、桥梁、道路等基础设施建设中。
长螺旋钻孔灌注桩施工工艺长螺旋钻孔灌注桩是一种常用的基础工程施工技术,具有施工速度快、质量可靠、适应性强等优点,在建筑、桥梁、道路等工程中得到了广泛的应用。
下面就来详细介绍一下长螺旋钻孔灌注桩的施工工艺。
一、施工准备1、场地平整施工前需要对场地进行平整,清除障碍物,确保施工机械能够顺利通行和作业。
对于松软的场地,还需要进行加固处理,以防止施工过程中出现不均匀沉降。
2、测量放线根据设计图纸,使用全站仪或经纬仪等测量仪器,准确放出桩位,并设置好护桩。
桩位偏差应符合规范要求。
3、机械设备准备根据工程规模和地质条件,选择合适型号的长螺旋钻孔桩机、混凝土输送泵、搅拌机等机械设备,并进行调试和检修,确保设备性能良好。
4、材料准备准备好施工所需的钢筋、水泥、砂、石等原材料,并进行检验和试验,确保材料质量符合要求。
5、人员培训对施工人员进行技术交底和安全培训,使其熟悉施工工艺和操作规程,掌握质量控制要点和安全注意事项。
二、钻进成孔1、桩机就位将长螺旋钻孔桩机移动到指定的桩位,调整桩机的水平和垂直度,使钻杆对准桩位中心。
2、钻进启动桩机,钻杆在动力头的驱动下旋转钻进。
钻进过程中,应根据地质情况控制钻进速度和钻进压力。
遇到硬土层时,应放慢钻进速度,增加钻进压力;遇到软土层时,应加快钻进速度,减小钻进压力。
同时,要注意观察钻杆的垂直度和钻进情况,及时调整。
3、清孔当钻至设计深度后,停止钻进,进行清孔。
清孔的目的是清除孔底的沉渣和虚土,提高桩端承载力。
清孔时,可通过钻杆的内管向孔底注入高压空气或清水,将孔底的沉渣和虚土吹出孔外。
三、灌注混凝土1、混凝土制备根据设计要求,确定混凝土的配合比,并在搅拌机中进行搅拌。
混凝土的坍落度应控制在 180~220mm 之间。
2、泵送混凝土将搅拌好的混凝土通过混凝土输送泵输送到钻杆的内管中。
在泵送混凝土前,应先泵送适量的水泥砂浆,以润滑管道。
3、灌注混凝土当混凝土充满钻杆的内管后,开始缓慢提升钻杆,并同时向孔内灌注混凝土。
螺旋钻孔灌注桩1 范围本工艺标准适用于工业及民用建筑中地下水以上的一般粘土、砂土及人工填土地基螺旋成孔的灌注桩。
2 施工准备2。
1材料及主要机具:2。
1。
1水泥:宜用425号矿渣硅酸盐水泥.2。
1。
2砂:中砂或粗砂,含泥量不大于5%.2.1。
3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%.2。
1.4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。
2.1。
5垫块:用1∶3水泥砂浆埋22号火烧丝提前预制成或用塑料卡.2.1。
6火烧丝:规格18~20号铁丝烧成.2.1。
7外加剂:掺合料;根据施工需要通过试验确定.2。
1。
8主要机具:2.1。
8.1螺旋钻孔机:常用的主要技术参数见表2-7。
常用螺旋钻孔机的主要技术参数表2—72。
1。
8.2机动小翻斗车或手推车,装卸运土或运送混凝土。
2.1。
8。
3长、短棒式振捣器.部分加长软轴、混凝土搅拌机、平尖头铁锹、胶皮管等。
2.1.8。
4溜筒、盖板、测绳、手把灯、低压变压器及线坠等。
2。
2作业条件:2。
2。
1地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2.2。
2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。
2。
2。
3分段制作好钢筋笼,其长度以5~8m为宜。
2.2。
4根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签证。
2。
2。
5施工前应作成孔试验,数量不少于两根.2。
2。
6要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
3 操作工艺3。
1工艺流程:3.1。
1成孔工艺流程:→→→→→3。
1。
2浇筑混凝土工艺流程:→3。
2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
3。
3钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻.3.4检查成孔质量:3。
长螺旋钻孔灌注桩施工专项方案DOC一、施工前准备工作1.检查施工现场,确定施工范围和桩基坐标,排除可能影响施工的障碍物。
2.安排现场人员,包括桩基施工队伍、设备操作人员、安全监督员等。
3.安排相关设备,包括长螺旋钻孔灌注桩机、灌浆设备等。
二、施工工艺流程1.安装长螺旋钻孔灌注桩机,根据设计要求调整机械参数,确保施工质量。
2.按照设计要求在桩位上钻孔,一般为连续不断地进行孔洞钻进。
3.钻孔过程中,要随时记录钻孔的长度、直径等参数,并检查孔壁土层的情况。
4.钻孔至设计孔深后,进行清孔工作。
清孔时要确保孔壁洞底的泥沙能够完全取出,保证后续灌注工作的质量。
5.清孔后,进行灌注工作。
采用适量的水泥浆进行灌注,同时进行振捣工作,确保灌注材料能够均匀分布。
6.现场负责人进行灌注过程的检查,并根据需要进行修正。
7.灌注完成后,进行固化处理。
根据设计要求,可采用湿固化或干固化等方法。
8.结束施工后,进行桩基的检测和记录工作。
三、施工注意事项1.严格按照设计要求进行施工,控制桩基的孔径、长度、灌注材料浆液的配比等参数。
2.钻孔时要采取防止泥土塌方的措施,确保施工安全。
3.灌注过程中要保持灌注材料的充实性,防止产生空隙和夹层。
4.灌注结束后要进行充分的固化处理,以确保桩基的稳定性。
5.施工过程中要加强安全监管,确保施工人员的安全。
四、质量控制1.进行桩基施工前要进行土质勘察,确保施工的可行性。
2.施工过程中要严格控制各项参数,包括孔径、孔深、灌注材料的配比等。
3.完成施工后,进行桩基的质量检测,包括桩基的荷载试验、抗剪强度试验等。
4.对于施工过程中出现的问题要进行及时的整改和记录,以便后续工作的参考。
螺旋钻孔灌注桩施工工艺引言螺旋钻孔灌注桩是一种常用的地基处理技术,适用于各类土层和地质条件。
它通过钻孔、注入浆液和填充灌注料来增加地基的承载能力和稳定性。
本文将介绍螺旋钻孔灌注桩的施工工艺,包括前期准备、钻孔、注浆、填料和灌注桩的成型。
通过遵循正确的施工工艺,可以确保桩基的质量和稳定性。
一、前期准备在进行螺旋钻孔灌注桩施工前,需要进行以下的前期准备工作:1. 桩基设计:根据工程要求和设计规范,确定灌注桩的类型、直径、长度和间距等参数。
2. 确定桩位:根据设计图纸和现场情况,标定桩位并进行测量和标志,确保桩位的准确性。
3. 地下设施检查:在施工前,需要对桩基附近的地下管线、电缆和其他地下设施进行检查,避免损坏。
4. 平整基础:在桩位上进行基础的清理和平整,以便后续施工。
二、钻孔在进行螺旋钻孔灌注桩的施工时,需要进行钻孔工作,以下是具体的步骤:1. 设置钻孔机:根据桩基设计要求,选择合适的钻孔机和螺旋钻具,并进行安装和调试。
2. 开始钻孔:将钻具插入土壤中,开始进行钻孔。
根据地层情况和设计要求确定钻孔的深度。
3. 钻孔过程中,需要不断排泥并保持良好的钻孔润滑,以提高钻孔效率。
4. 钻孔结束后,需要对孔内进行检查和清理,确保孔内没有杂物和障碍物。
三、注浆注浆是螺旋钻孔灌注桩中重要的一步,以下是具体的注浆工艺:1. 安装注浆管:在钻孔过程中,同时安装注浆管,管道与钻孔壁保持紧密联系。
2. 注浆液配制:根据设计要求和地层条件,配制合适的注浆液,包括水泥、砂浆和外加剂等。
3. 注浆方法:根据孔内情况和注浆液的特性,选择适当的注浆方法,可以采用一次注浆或多次注浆的方式。
4. 注浆压力和流量的控制:根据设计要求,控制注浆的压力和流量,确保注浆液均匀分布并充满整个孔洞。
四、填料在完成注浆后,需要进行填料工作,以下是具体的填料工艺:1. 材料选择:根据设计要求,选择适合的填充材料,如碎石、砂石或混凝土。
2. 填充过程:将选定的填充材料倒入孔洞中,并采取适当的振捣或压实措施,确保填充物牢固、均匀并与注浆液紧密结合。
螺旋钻孔灌注桩1 范围本工艺标准适用于工业及民用建筑中地下水以上的一般粘土、砂土及人工填土地基螺旋成孔的灌注桩。
2 施工准备2.1材料及主要机具:2.1.1水泥:宜用425号矿渣硅酸盐水泥。
2.1.2砂:中砂或粗砂,含泥量不大于5%。
2.1.3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%。
2.1.4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。
2.1.5垫块:用1∶3水泥砂浆埋22号火烧丝提前预制成或用塑料卡。
2.1.6火烧丝:规格18~20号铁丝烧成。
2.1.7外加剂:掺合料;根据施工需要通过试验确定。
2.1.8主要机具:2.1.8.1螺旋钻孔机:常用的主要技术参数见表2-7。
常用螺旋钻孔机的主要技术参数表2-72.1.8.2机动小翻斗车或手推车,装卸运土或运送混凝土。
2.1.8.3长、短棒式振捣器。
部分加长软轴、混凝土搅拌机、平尖头铁锹、胶皮管等。
2.1.8.4溜筒、盖板、测绳、手把灯、低压变压器及线坠等。
2.2作业条件:2.2.1地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就绪。
2.2.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。
2.2.3分段制作好钢筋笼,其长度以5~8m为宜。
2.2.4根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签证。
2.2.5施工前应作成孔试验,数量不少于两根。
2.2.6要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
3 操作工艺3.1工艺流程:3.1.1成孔工艺流程:→→→→→3.1.2浇筑混凝土工艺流程:→3.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
3.3钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。
3.4检查成孔质量:3.4.1钻深测定。
螺旋钻孔灌注桩施工工艺流程螺旋钻孔灌注桩施工工艺流程一、概述螺旋钻孔灌注桩(Screw pile)是一种常用的地基机械灌注桩,其施工过程简单高效,适用于各种地质条件和工程要求。
本文将详细介绍螺旋钻孔灌注桩的施工工艺流程,包括前期准备、机械设备调试、桩位布置、钻孔施工、灌注桩混凝土浇筑,以及工程质量控制等方面的内容。
二、前期准备1. 施工组织设计:根据工程要求,编制螺旋钻孔灌注桩的施工组织设计图纸,确定施工队伍、施工方案和施工进度计划。
2. 材料准备:准备好螺旋钻孔灌注桩所需要的各种材料,包括螺旋桩、钢筋、混凝土等。
3. 地质勘察和设计:进行地质勘察,并根据勘察结果设计螺旋钻孔灌注桩的技术参数,包括桩长、直径等。
三、机械设备调试1. 机械设备检查:检查施工所需要的机械设备,包括钻机、搅拌机、起重机等,确保设备正常运行。
2. 机械设备调试:对检查合格的机械设备进行调试,调整设备的操作参数和工作状态,以确保施工过程顺利进行。
四、桩位布置1. 桩位标定:根据设计要求,在地面上标定螺旋钻孔灌注桩的位置和孔距,标出桩位中心点和孔口中心线。
2. 地面清理:清理桩位附近的杂物,确保施工区域的平整。
3. 桩位布置:在桩位中心点上插入标杆,并以此为基准布置其他桩位。
五、钻孔施工1. 钻孔设备准备:安装钻孔钻具、钻头、扩管和导向筒等设备,调整孔径和孔深的控制装置。
2. 钻孔施工:启动钻机进行钻孔,根据设计要求控制钻孔的深度和直径,同时记录每米的钻进情况。
3. 强夯处理:根据钻孔进展情况,判断孔底是否需要进行强夯处理,若需要则进行强夯处理。
4. 孔内清理:钻孔完毕后,使用空气或清水对孔内进行清洗,确保孔底洁净。
六、灌注桩混凝土浇筑 1. 钢筋预埋:在钻孔中安装钢筋,根据设计要求进行钢筋数量和布置。
2. 混凝土配比:根据设计要求,确定混凝土的配比,包括水灰比、砂石比例等。
3.混凝土搅拌:将混凝土原材料倒入搅拌机中进行搅拌,直至达到均匀的混凝土浆料。
螺旋钻孔灌注桩施工工艺标准一、引言螺旋钻孔灌注桩是一种常用于地基处理和加固的施工技术。
它以螺旋钻具为主要施工工具,将钻探孔洞中注入混凝土,形成桩身。
本文将介绍螺旋钻孔灌注桩的施工工艺标准,以保证施工质量和安全。
二、施工前准备1. 设计及材料确认:根据设计要求,确认桩的直径、长度、数量等参数,并准备相应的材料,包括钢筋、混凝土和辅助材料。
2. 场地准备:清理施工场地,确保场地平坦、整洁,预留足够的施工空间,并设立施工区域的警示标志。
3. 设备准备:检查和调试螺旋钻具及其附件,确保其正常运行,还要准备好运输设备、起重机械等。
4. 施工方案编制:根据设计要求和场地实际情况,编制详细的施工方案,包括桩的布置图、施工顺序和工艺流程等。
三、施工工艺1. 钻孔施工(1)桩位标定:根据设计要求,使用测量工具确定桩位,并标记在地面上。
(2)钻孔完整性检查:在钻孔前,应对桩位进行勘探,如遇到地下建筑物或其他障碍物,应及时调整桩位或采取相应的钻探方式。
(3)预钻孔:根据设计要求,在桩位上进行预钻孔,以确保桩具有良好的垂直度和对准性。
(4)钻孔施工:使用螺旋钻具进行钻孔,根据设计要求控制钻孔深度和直径。
在钻孔过程中,应不断检查钻孔质量和孔内的土质情况。
2. 制桩及注浆(1)制桩及加固:在钻孔完成后,将钻孔内的杂质清理干净,然后根据设计要求,将钢筋嵌入钻孔中。
(2)注浆:在钢筋安装完毕后,开始进行注浆,将混凝土通过注浆管灌入钻孔中,填满整个孔洞。
(3)桩头处理:在混凝土刚刚灌注完毕时,应对桩头进行修整和整平,以确保桩头符合设计要求。
3. 终验及记录在施工完成后,应对每一根灌注桩进行终验。
包括测量桩的直径、长度、垂直度等参数,并记录在桩验收表中。
如发现问题,及时进行整改或调整。
四、施工安全措施为保证施工过程的安全,必须采取以下措施:1. 严格遵守安全操作规程,使用个人防护设备。
2. 组织好施工现场,保持通畅并设置明显的警示标志,确保施工人员的安全。
螺旋钻孔灌注桩施工工艺流程详解一:螺旋钻孔灌注桩施工工艺流程详解一、概述螺旋钻孔灌注桩是一种常用的地基处理方法,施工工艺流程主要包括以下几个步骤:准备工作、钻孔、灌注注浆、桩身处理和固化。
下面将对每个步骤进行详细的介绍。
二、准备工作1. 工地调查和勘察,确定施工方案;2. 制定施工图纸和工程量清单;3. 购买和租赁所需设备和材料;4. 制定安全技术措施和施工组织方案。
三、钻孔1. 根据设计要求,确定钻孔位置和孔径;2. 使用螺旋钻具进行钻孔,控制钻孔深度和孔径;3. 钻孔过程中及时记录孔深和遇阻情况。
四、灌注注浆1. 准浆设备和材料,根据设计要求构造好注浆管;2. 将注浆管嵌入钻孔中,保证与周围土层的密实接触;3. 开始注浆,控制注浆压力和流量;4. 根据注浆情况调整注浆参数,保证注浆均匀。
五、桩身处理1. 灌注注浆完成后,对桩身进行处理,包括打磨和清理;2. 检查桩身质量,修补可能存在的缺陷。
六、固化1. 灌注注浆后,桩身需要经过一定时间的固化,通常需要几天至几周;2. 在固化过程中,需要对桩身进行保护,防止损坏。
附件:1. 螺旋钻孔灌注桩施工图纸;2. 注浆设备和材料清单。
法律名词及注释:1. 土建工程:指基础设施、房屋建筑等土木工程项目。
2. 施工组织方案:指在施工过程中,组织人员、设备和材料的安排和调度计划。
3. 注浆:将混凝土或其他浆液通过注浆管注入地层,用于改良土质或加固桩体。
二:螺旋钻孔灌注桩施工工艺流程详解一、工艺概述螺旋钻孔灌注桩是一种常用的地基处理方法。
其施工工艺流程包括三个主要步骤:钻孔、注浆和固化。
下面将对每个步骤进行详细介绍。
二、钻孔2.1 选择适当的钻孔设备和钻具;2.2 根据设计要求,确定钻孔位置和孔径;2.3 逐步进行钻孔,控制钻孔深度和直径;2.4 钻孔过程中及时记录相关数据。
三、注浆3.1 准浆设备和材料,按照设计要求配置合适的注浆液;3.2 将注浆管嵌入钻孔中,保证与周围土层的密实接触;3.3 控制注浆压力和流量,确保注浆均匀分布;3.4 根据注浆情况调整注浆参数。
长螺旋钻孔灌注桩施工的工艺流程施工工艺流程:01钢筋进厂和复试取样钢筋进入施工现场后,项目部由专人及时填写《送检委托单》,内容包括产品名称、产地、品种、规格、型号、进货数量、进货日期、使用部位及堆放场地,并附产品质量证明单或产品合格证原件,当无原件时可使用加盖经销商单位红章的复印件,通知监理单位进行抽样送检。
同品种材料现场取样数量较多时,应做样品标识,标识内容包含规格、型号、批号、取样地点或使用部位等信息,以免样品之间混淆。
02施工机械选择针对不同场地地质条件,择优选择不同成孔机械,常用履带式长螺旋多功能打桩机,并配备振动锤、中型挖掘机及铲车。
03定位测量放线1,以业主提交的测量控制基准点为控制点,建立闭合导线控制网,测定罐中心点,并报监理公司验收签字认可后开始放放桩位。
2,按施工图用全站仪或经纬仪、钢尺放桩位,并作好记录、校验、复检,由监理单位现场验收。
3,桩位用钢筋或竹片做好标记,并加以保护,以便施工桩位定位。
4,施工桩位一般使用竹片或钢筋头进行施放,每个桩位应注明柱位编号。
5,因桩位较多,必须每隔十个桩位施放一个较为基准桩位,此基准桩位采用木桩及钢钉施放,并在基准桩上标明桩位编号,施工时可用此基准桩对相邻桩位进行复核。
04成孔1,钻机就位后,进行预检,钻头中心与桩位偏差小于20mm,然后调整钻机,用双垂球双向控制好钻杆垂直度,合格后方可平稳钻进。
钻头刚接触地面时,先先关闭钻头封口,下钻速度要慢。
2,正常钻进速度可控制在1~1.50m/min ,钻进过程中,如遇到卡钻、钻机摇晃、偏移,应停钻查明原因,采取纠正措施后方可继续钻进。
3,钻出的土方及时清理,并统一转移到指定的地方堆放。
4,用钻杆上的孔深标志控制钻孔深度,钻进至设计要求的深度及土层,经现场监理员验收方可进行灌注混凝土施工。
(1)桩机塔架上的垂直度标识(2)按设计要求终孔(孔深)(3)对桩位、关闭钻头封口(4)清理打桩弃土05砼泵送料成桩1,地泵安放位置应合理,输送混凝土的管路尽量减少弯管,以利输送混凝土。
螺旋钻孔灌注桩
1 范围
本工艺标准适用于工业及民用建筑中地下水以上的一般粘土、砂土及人工填土地基螺旋成孔的灌注桩。
2 施工准备
2.1 材料及主要机具:
2.1.1 水泥:宜用425号矿渣硅酸盐水泥。
2.1.2 砂:中砂或粗砂,含泥量不大于5%。
2.1.3 石子:卵石或碎石,粒径5~32mm,含泥量不大于2%。
2.1.4 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。
2.1.5 垫块:用1∶3水泥砂浆埋22号火烧丝提前预制成或用塑料卡。
2.1.6 火烧丝:规格18~20号铁丝烧成。
2.1.7 外加剂:掺合料;根据施工需要通过试验确定。
2.1.8 主要机具:
2.1.8.1 螺旋钻孔机:常用的主要技术参数见表2-7。

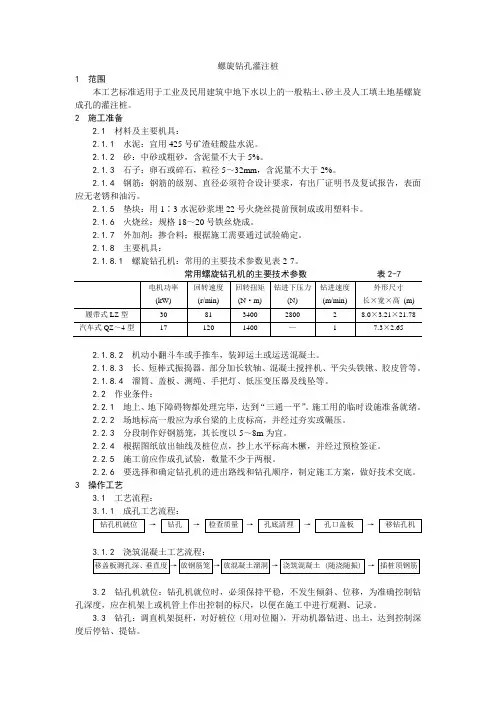

常用螺旋钻孔机的主要技术参数表2-7
2.1.8.2 机动小翻斗车或手推车,装卸运土或运送混凝土。
2.1.8.3 长、短棒式振捣器。
部分加长软轴、混凝土搅拌机、平尖头铁锹、胶皮管等。
2.1.8.4 溜筒、盖板、测绳、手把灯、低压变压器及线坠等。
2.2 作业条件:
2.2.1 地上、地下障碍物都处理完毕,达到“三通一平”。
施工用的临时设施准备就
绪。
2.2.2 场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。
2.2.3 分段制作好钢筋笼,其长度以5~8m 为宜。
2.2.4 根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签证。
2.2.5 施工前应作成孔试验,数量不少于两根。
2.2.6 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。
3 操作工艺
3.1 工艺流程:
3.1.1 成孔工艺流程:
3.1.2 浇筑混凝土工艺流程:
3.2 钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。
3.3 钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。
3.4 检查成孔质量:
3.4.1 钻深测定。
用测深绳(锤)或手提灯测量孔深及虚土厚度。
虚土厚度等于钻孔深的差值。
虚土厚度一般不应超过10cm 。
3.4.2 孔径控制。
钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。
3.5 孔底土清理。
钻到预定的深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。
孔底的虚土厚度超过质量标准时,要分析原因,采取措施进行处理。
进钻过程中散落在地面上的土,必须随时清除运走。
3.6 移动钻机到下一桩位。
经过成孔检查后,应填好桩孔施工记录。
然后盖好孔口盖板,并要防止在盖板上行车或走人。
最后再移走钻机到下一桩位。
3.7 浇筑混凝土:
3.7.1 移走钻孔盖板,再次复查孔深、孔径、孔壁、垂直度及孔底虚土厚度。
有不符合质量标准要求时,应处理合格后,再进行下道工序。
3.7.2 吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块(或塑料卡);吊放钢筋笼时,
要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。
钢筋笼放到设计位置时,应立即固定。
遇有两段钢筋笼连接时,应采取焊接,以确保钢筋的位置正确,保证层厚度符合要求。
3.7.3 放溜筒浇筑混凝土。
在放溜筒前应再次检查和测量钻孔内虚土厚度。
浇筑混凝土时应连续进行,分层振捣密实,分层高度以捣固的工具而定。
一般不得大于1.5m。
3.7.4 混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在凿除浮浆后,桩顶标高符合设计要求。
3.7.5 撤溜筒和桩顶插钢筋。
混凝土浇到距桩顶1.5m时,可拔出溜筒,直接浇灌混凝土。
桩顶上的钢筋插铁一定要保持垂直插入,有足够的保护层和锚固长度,防止插偏和插斜。
3.7.6 混凝土的坍落度一般宜为8~10cm;为保证其和易性及坍落度,应注意调整砂率和掺入减水剂、粉煤灰等。
3.7.7 同一配合比的试块,每班不得少于一组。
3.8 冬、雨期施工:
3.8.1 冬期当温度低于0℃以下浇筑混凝土时,应采取加热保温措施。
浇筑时,混凝土的温度按冬施方案规定执行。
在桩顶未达到设计强度50%以前不得受冻。
当气温高于30℃时,应根据具体情况对混凝土采取缓凝措施。
3.8.2 雨期严格坚持随钻随浇筑混凝土的规定,以防遇雨成孔后灌水造成塌孔。
雨天不能进行钻孔施工。
现场必须有排水的各种措施,防止地面水流入槽内,以免造成边坡塌方或基土沉陷、钻孔机倾斜等。
4 质量标准
4.1 保证项目:
4.1.1 灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。
4.1.2 成孔深度必须符合设计要求。
以摩擦力为主的桩,沉渣厚度严禁大于300mm;以端承力为主的桩,沉渣厚度严禁大于100mm。
4.1.3 实际浇筑混凝土量,严禁小于计算体积。
4.1.4 浇筑混凝土后的桩顶标高及浮浆的处理,必须符合设计要求和施工规范的规定。
4.2 允许偏差项目,见表2-8。
5 成品保护
5.1 钢筋笼在制作、运输和安装过程中,应采取措施防止变形。
吊入钻孔时,应有保护垫块。
或垫管和垫板。
5.2 钢筋笼在吊放入孔时,不得碰撞孔壁。
浇筑混凝土时,应采取措施固定其位置。
5.3 灌注桩施工完毕进行基础开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。
并应检查每根桩的纵横水平偏差。
螺旋钻成孔灌注桩允许偏差表2-8
注:d为桩的直径,H为桩长。
5.4 成孔内放入钢筋笼后,要在4h内浇筑混凝土。
在浇筑过程中,应有不使钢筋
笼上浮和防止泥浆污染的措施。
5.5 安装钻孔机、运输钢筋笼以及浇筑混凝土时,均应注意保护好现场的轴线桩、高
程桩。
5.6 桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。
5.7 桩头混凝土强度,在没有达到5MPa时,不得碾压,以防桩头损坏。
6 应注意的质量问题
6.1 孔底虚土过多:钻孔完毕,应及时盖好孔口,并防止在盖板上过车和行走。
操作
中应及时清理虚土。
必要时可二次投钻清土。
6.2 塌孔缩孔:注意土质变化,遇有砂卵石或流塑淤泥、上层滞水层渗漏等情况,应
会同有关单位研究处理。
6.3 桩身混凝土质量差:有缩颈、空洞、夹土等,要严格按操作工艺边浇筑混凝土边
振捣的规定执行。
严禁把土和杂物混入混凝土中一起浇筑。
6.4 钢筋笼变形:钢筋笼在堆放、运输、起吊、入孔等过程中,没有严格按操作规定
执行。
必须加强对操作工人的技术交底,严格执行加固的质量措施。
6.5 当出现钻杆跳动、机架晃摇、钻不进尺等异常现象,应立即停车检查。
6.6 混凝土浇到接近桩顶时,应随时测量顶部标高,以免过多截桩和补桩。
6.7 钻孔进入砂层遇到地下水时,钻孔深度应不超过初见水位,以防塌孔。
7 质量记录
本工艺标准应具备以下质量记录:
7.1 水泥的出厂证明及复验证明。
7.2 钢筋的出厂证明或合格证以及钢筋试验单抄件。
7.3 试桩的试压记录。
7.4 补桩的平面示意图。
7.5 灌注桩施工记录。
7.6 混凝土试配申请单和试验室签发的配合比通知单。
7.7 混凝土试块28d标养抗压强度试验报告。
7.8 商品混凝土的出厂合格证。
