承台模板安装施工技术交底
- 格式:pdf
- 大小:159.25 KB
- 文档页数:5
施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。
一、交底目的为确保承台模板安装施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。
二、交底对象接受班组:测量班组、模板班组、技术员、质检员相关人员:施工负责人、安全员、监理工程师三、工程概况1. 工程名称:[工程名称]2. 工程部位:承台模板安装3. 工程数量:[承台数量]4. 进度要求:[进度要求]四、安全注意事项1. 施工前准备(1)熟悉图纸,了解承台模板安装的设计要求、施工工艺及安全注意事项。
(2)检查施工工具、设备是否完好,安全防护设施是否齐全。
(3)对施工人员进行安全技术培训,确保其掌握安全操作规程。
2. 施工过程安全(1)模板安装前,应清除模板安装区域的障碍物,确保施工通道畅通。
(2)模板安装过程中,禁止人员在模板上方行走,以防模板倾覆。
(3)模板安装时,应确保模板支撑牢固,防止模板变形、倾斜或倒塌。
(4)模板安装过程中,钢筋焊接作业应严格遵守焊接规范,防止火灾事故发生。
(5)模板安装过程中,严禁施工人员酒后上岗,确保施工人员身体健康。
3. 高处作业安全(1)高处作业人员必须佩戴安全帽、安全带,确保安全防护措施到位。
(2)高处作业时,应使用安全绳、安全钩等安全设施,防止坠落事故发生。
(3)高处作业时,严禁抛掷物品,以防伤及下方人员。
4. 机械设备安全(1)机械设备操作人员必须持证上岗,熟悉设备操作规程。
(2)机械设备运行过程中,禁止无关人员靠近,确保人员安全。
(3)机械设备作业完毕后,应及时切断电源,防止误操作。
5. 环境保护(1)施工过程中,应采取措施防止环境污染,如废水、废渣、噪音等。
(2)施工现场应设置警示标志,提醒人员注意环境保护。
五、应急措施1. 事故发生后,立即启动应急预案,组织人员进行救援。
2. 事故调查组应及时查明事故原因,制定整改措施,防止类似事故再次发生。
六、总结通过本次安全技术交底,使施工人员充分了解承台模板安装过程中的安全注意事项,提高安全意识,确保施工安全顺利进行。
一、交底目的为确保桥梁承台模板施工过程中的安全与质量,预防安全事故的发生,现将桥梁承台模板施工安全技术进行交底。
二、交底范围本交底适用于所有桥梁承台模板施工项目。
三、交底内容1. 施工准备(1)熟悉施工图纸,明确承台模板的设计要求、施工工艺及安全措施。
(2)检查模板及支架材料的质量,确保其符合设计要求。
(3)对施工人员进行安全技术培训,提高安全意识。
2. 施工工艺(1)模板安装:按照设计图纸和施工方案进行模板安装,确保模板的平整度和垂直度。
(2)支架搭设:支架搭设应满足承台自重及施工荷载的要求,确保支架的稳定性和安全性。
(3)支撑系统:支撑系统应采用多道设置,确保支撑点的稳定性和安全性。
3. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)模板及支架安装过程中,应采取防坠落措施,如设置防护栏杆、安全网等。
(3)施工过程中,严禁在模板及支架上行走、站立或放置工具、材料等。
(4)模板及支架拆除时,应按照施工方案进行,严禁野蛮拆除。
(5)施工过程中,应定期检查模板及支架的稳定性,发现问题及时处理。
4. 应急预案(1)遇有模板及支架倾斜、变形、坍塌等险情时,应立即停止施工,并采取紧急措施进行处理。
(2)施工过程中,如发生人员坠落、物体打击等事故,应立即启动应急预案,进行现场救援。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,并严格执行。
2. 施工人员应认真学习本交底内容,提高安全意识和操作技能。
3. 施工过程中,如发现安全隐患,应及时上报,并采取有效措施进行处理。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
五、交底时间本交底自施工开始之日起,持续至承台模板施工结束。
六、交底负责人本交底由施工单位负责,监理单位进行监督。
请注意,以上模板仅供参考,具体交底内容应根据实际施工情况进行调整。
承台技术交底(模板工程)
一、工程概况
本工程为某市某建筑项目,包括住宅楼、商业楼和地下车库,总建筑面积约为10万平方米。
承台模板工程是本工程的重要组成部分,涉及到的混凝土量约为1500立方米,需要采用合适的模板和施工工艺以确保施工质量。
二、模板设计
模板材料选择:根据本工程的特点和要求,选用18毫米厚度的胶合板作为模板材料,具有较好的韧性和耐久性。
模板设计规格:根据混凝土构件的尺寸和形状,设计出不同规格的模板,包括长度、宽度和高度等参数。
模板加固:采用合适的加固方式,如钢管支撑、钢筋拉结等,确保模板的稳定性和刚度。
模板拼接:考虑到模板的长度和宽度,需要合理设置拼接位置,保证拼接处的平整度和紧密性。
预留孔洞:根据管道、线盒等预埋件的位置,在模板上预留相应的孔洞,确保后期安装的准确性。
三、材料要求
模板材料:选用优质胶合板,具有足够的刚度和耐久性,能够承受施工过程中的各种荷载。
支撑材料:选用符合国家标准的钢管和扣件,确保支撑体系的牢固和稳定。
钢筋材料:选用符合设计要求的钢筋,具有足够的强度和延展性。
水泥材料:选用符合国家标准的水泥,保证混凝土的质量和强度。
其他材料:如脱模剂、密封胶等,应选用质量可靠的产品,确保施工效果和使用寿命。
四、施工工艺
施工准备:清理施工现场,准备好所需的材料和设备,对施工人员进行技术交底和安全培训。
测量放线:根据设计图纸和相关规范要求,进行测量放线工作,确定各构件的位置和尺寸。
承台施工安全技术交底一、前言本文档旨在对承台施工安全技术进行详细的交底,以确保施工过程中的安全。
在承台施工过程中,严格按照相关安全规范和操作规程进行,以确保施工人员的人身安全,同时保护设备设施的完好。
本文将从施工前的准备工作、施工过程中的注意事项和紧急情况处理等方面进行交底。
二、施工前的准备工作1.安全防护:在施工现场周围设置明显的安全警示标志,并搭建好围挡网,以防止物品坠落和施工现场尘土飞扬。
2.安全培训:施工人员必须具备相应的安全技能和操作证书,并定期进行安全培训,提高安全意识。
3.承台检查:在施工前,对承台的稳定性和承重能力进行全面检查,确保施工所需的承台符合要求。
4.设备检查:对使用的施工设备进行检查和维护,并确保其正常运转。
5.物料准备:准备好所需的施工材料,并确保其质量符合要求。
三、施工过程中的注意事项1.安全帽和防护服:所有参与施工的人员必须佩戴合格的安全帽和防护服,以防止因坠落物或其他因素导致的伤害。
2.严禁吸烟:施工现场属于易燃易爆区域,禁止在施工现场吸烟,以防止火灾事故的发生。
3.环境整洁:保持施工现场的整洁,定期清理碎石和垃圾,减少跌倒和绊倒的风险。
4.禁止乱堆放物品:在施工现场,禁止乱堆放杂物和材料,保持通道畅通,以确保施工人员的顺利施工和撤离安全。
5.安全作业:在承台施工过程中,必须依照安全操作规程进行,并采取相应安全措施,如固定收束、设置操作平台等,以确保施工人员的安全。
6.高处作业:对于高处作业,施工人员必须正确使用安全绳具,并经过相应的培训,如吊篮操作、安全绳固定等,以确保高处作业的安全进行。
四、紧急情况处理1.火灾事故:如发生火灾,立即拨打火警电话,并按照应急预案进行疏散和灭火。
在施工现场周围设置足够数量的灭火器,并定期检查保证其正常使用。
2.意外伤害:如发生意外伤害事故,立即采取相应救护措施,并及时上报,同时根据情况拨打急救电话。
3.施工设备故障:如发生施工设备故障,立即停止使用,进行安全维修或更换,并及时上报。
承台施工技术交底一、前言承台是大型桥梁中的一个重要组成部分,其主要作用是支撑桥梁主梁和传递荷载。
承台的施工技术对于桥梁的结构安全和使用寿命具有重要影响。
因此,本文旨在对承台施工技术进行交底,以确保施工过程中的安全和质量。
二、施工准备1.材料准备在施工前,需要检查承台施工所需要的材料是否到位,包括钢筋、混凝土、模板等。
同时应检查材料的质量,确保达到标准要求。
2.地基处理承台需要建立在健康的地基上。
在施工前,需要进行地基处理,包括清理土壤、夯实地基、检查地基是否达到要求等。
3.施工组织设计制定合理的施工计划,确定构筑物的建造顺序、安全措施、人员配置及技术措施等。
三、施工流程承台的施工流程主要包括模板制作、钢筋安装、混凝土浇筑等。
具体流程如下:1.模板制作根据设计图纸制作模板,确保板面水平、结构牢固稳定。
模板应满足混凝土终凝后完好脱离的要求。
2.钢筋加工和安装按照设计要求加工钢筋,并进行预埋处理。
然后按照构筑物钢筋图纸详细规定的加固及连接措施,将钢筋放置到模板上并进行绑扎,确保钢筋的位置和间距满足设计要求。
3.混凝土浇筑在对钢筋进行检查后,开始混凝土浇筑。
浇筑时应注意控制浇筑面的水泥渗漏,搅拌混凝土的质量要求,以及浇筑高度和厚度等。
浇筑完毕后,应进行二次定位和模板调整,以保证混凝土的实际高度和模板要求相符。
4.养护处理混凝土浇筑完成后,必须进行养护。
在混凝土强度达到设计要求之前,需要进行养护处理。
养护时应注意保持环境湿润和温度适宜。
四、质量控制承台的质量直接影响着整个桥梁的安全和使用寿命。
因此,在施工中,应加强质量控制,确保承台的质量。
1.混凝土质量控制混凝土的强度和密实度是保证施工质量的关键因素。
在混凝土投料前,应检查水泥、骨料、砂等材料的质量,保证混凝土制作质量。
在浇筑过程中,应注意控制水灰比和混凝土配合比,并进行质量检测。
2.钢筋质量控制钢筋是承台的骨架,其质量直接影响着承台的承载能力和安全性。
承台技术交底(模板工程)承台技术交底(模板工程)引言:承台技术交底是指在模板工程中,施工方与建设单位之间进行的技术交流和沟通的过程。
通过承台技术交底,施工方能够详细了解建设单位的需求和要求,从而确保施工过程中的质量和安全。
本文将从五个方面介绍承台技术交底的内容和要点。
一、施工图纸阐述1.1 施工图纸的基本信息:施工方应详细了解承台的位置、尺寸、高程等基本信息,并与建设单位进行确认。
1.2 施工图纸的构造要求:施工方应仔细阅读施工图纸上的构造要求,如混凝土强度等级、配筋要求等,并做好相应的准备工作。
1.3 施工图纸的技术要求:施工方应了解施工图纸上的技术要求,如防水、防腐等措施,并按照要求进行施工。
二、材料选用与验收2.1 承台混凝土的配合比:施工方应根据建设单位提供的配合比要求,选用合适的水泥、骨料和掺合料,并进行试验验证。
2.2 承台钢筋的选用与验收:施工方应根据施工图纸上的钢筋要求,选用符合标准的钢筋,并进行验收,确保质量合格。
2.3 承台模板的选用与验收:施工方应选用适当的模板,并进行验收,确保模板的强度和稳定性。
三、施工工艺与方法3.1 承台浇筑工艺:施工方应根据施工图纸和设计要求,制定合理的承台浇筑工艺,并确保浇筑过程中的质量和效果。
3.2 承台防水工艺:施工方应根据施工图纸和建设单位的要求,采用合适的防水措施,确保承台的防水效果。
3.3 承台防腐工艺:施工方应根据施工图纸和设计要求,采用合适的防腐措施,确保承台的防腐效果。
四、质量控制与检测4.1 承台尺寸控制:施工方应根据施工图纸要求,进行承台尺寸的控制和检测,确保尺寸的精确度和准确性。
4.2 承台强度检测:施工方应根据设计要求和标准,进行承台强度的检测,确保承台的承载能力符合要求。
4.3 承台外观质量检查:施工方应对承台的外观进行检查,确保表面平整、无裂缝等质量要求。
五、安全措施与交底5.1 承台施工安全措施:施工方应制定合理的施工安全措施,如围栏、安全网等,确保施工过程中的安全。
承台模板施工技术交底一、简介承台作为建筑物的基础构件,承担着支撑和传递荷载的重要功能。
承台模板施工技术是确保承台施工质量的关键环节。
本文将对承台模板施工技术进行详细交底,包括施工工艺、注意事项以及质量控制等内容。
二、施工工艺1. 承台模板材料选择:在选择承台模板材料时,应确保材料具有足够的强度和稳定性,能够承受施工过程中的荷载。
常用的承台模板材料有钢模板、木模板等。
2. 承台模板搭设:承台模板的搭设需要根据设计图纸和规范要求进行。
搭设过程中应保证模板的水平度和垂直度,以确保承台的准确尺寸和平整表面。
3. 承台模板支撑:承台模板的支撑是确保模板稳定性的重要环节。
支撑点的位置和数量应根据设计要求进行布置,并要求支撑点间的水平线与模板底面水平。
4. 承台模板拼装:在拼装承台模板时,应严格按照图纸要求进行,确保模板连接紧密、结实可靠。
拼装过程中应注意模板的对齐和垂直度,防止出现偏差。
5. 承台模板调整:针对承台模板的水平度和垂直度调整,施工人员可以利用水平仪和垂直仪进行检测和调整,确保模板在施工过程中保持合适的姿态。
三、注意事项1. 施工前应做好现场勘察和土质测试,了解土壤的承载能力,以确保承台模板的稳固性。
2. 在模板使用前,应仔细检查模板的质量和完整性,如有破损或老化现象应及时更换。
3. 在进行承台模板搭设和调整之前,需要对模板、支撑点和连接件进行清理和处理,确保施工质量。
4. 施工过程中要注意人员的安全,严禁超载和跳跃操作,并配备必要的安全防护设施,如安全带、安全网等。
5. 施工前需要与相关工种协调配合,确保施工现场的协调进行,提高工作效率和质量。
四、质量控制1. 承台模板施工质量应满足设计和规范的要求,且模板表面平整、无明显缺陷。
2. 模板的拼接处应紧密,无松动现象,拼接处的接触面应平整、无缝隙。
3. 模板的水平度和垂直度应符合要求,在施工过程中要进行检测和调整。
4. 施工完成后,应对承台模板进行验收,确保施工质量符合要求。
承台施工技术交底一、引言承台作为现代建筑施工中的重要一环,承担着支撑和传递荷载的重要任务。
承台施工技术是确保建筑结构稳定和安全的关键环节。
本文旨在对承台施工技术进行全面的交底,包括施工准备、施工过程、质量控制等方面,以确保施工质量和进度的顺利进行。
二、施工准备1. 施工组织设计:根据设计文件和施工图纸,制定详细的施工组织设计方案,包括施工工序、施工序列、施工工艺、施工机具设备、临时设施等内容。
2. 材料准备:对承台施工所需的材料进行清点和采购,确保材料的质量和数量满足施工要求。
3. 人员组织:根据施工组织设计方案,确定施工人员的岗位职责和任务分配,做好人员的培训和安全教育工作。
三、施工过程1. 承台模板安装:根据设计要求,按照施工图纸进行模板的安装,包括模板的定位和调整、支撑和固定等工作。
2. 钢筋绑扎:按照设计要求和施工图纸进行钢筋的加工和绑扎工作,注意保证钢筋的准确位置和受力性能。
3. 混凝土浇筑:在进行混凝土浇筑前,要确保模板的完好无损和密封,做好防止漏浆和堵塞的工作,控制浇筑厚度和浇筑速度,确保混凝土的浇筑质量。
4. 养护处理:混凝土浇筑完成后,要及时进行养护处理,包括覆盖保湿、喷水养护等工作,以保证混凝土的强度和耐久性。
5. 拆模和验收:混凝土达到设计要求后,要进行拆模和验收工作,确保模板的拆除不会影响承台的稳定性,同时对施工质量进行验收和评估。
四、质量控制1. 施工现场管理:在施工现场要做好安全防护和环境管理,确保施工人员的安全和建筑周围环境的整洁。
2. 工艺控制:严格按照施工工艺要求进行施工,确保每个工序的质量和进度。
3. 检测监控:在施工过程中要进行材料和现场的检测监控,确保施工质量符合设计要求。
4. 施工记录:对施工过程中的关键节点进行记录,包括模板安装、钢筋绑扎、混凝土浇筑等,以备工程验收和质量评估。
五、总结承台施工技术是建筑工程中非常重要的一环,直接关系到建筑的安全和稳定性。
基础屋顶承台模板安装技术交底
一、前置工作
1. 材料准备
- 承台:выбрать规格与要求相符的承台;
- 模板:量好尺寸并准备充足数量的模板;
- 钢筋:根据设计要求配置合适的钢筋;
- 石子、沙子、水泥等材料:准备相应的配备。
2. 现场检查
- 确认基础承台及配重的尺寸、高度、偏差是否正确;
- 现场查看模板、承台、钢筋的质量,是否存在变形、裂缝等情况。
二、具体步骤
1. 安装承台
- 在基础上铺设橡胶防水层;
- 将选择好的承台放入正确位置,确保符合要求并调整高度;
- 按照要求用膨胀螺栓固定承台。
2. 安装模板
- 将模板按照图纸要求放置在承台上,保持两侧水平,中间略呈弧形向下倾斜;
- 模板拼接处采用榫接,采用木钉进行固定,并在模板底部装设支撑器以支撑模板。
3. 布置钢筋
- 根据设计要求,将钢筋在模板中铺设;
- 具体铺设方式根据具体要求灵活调整。
4. 浇注混凝土
- 浇注前,将振捣器先行浸入混凝土中,泥浆先半与,慢慢地
往混凝土中加入;
- 浇注完混凝土后,保持混凝土表面平整,表面用木镘子及刮
板搓擦,达到表面水泥砂浆自然浸透。
- 模板撤板时间一般为28天,必须在建筑物具备一定载重力后
才能进行。
三、安全注意事项
- 工作人员需穿戴合适的安全防护用品;
- 吊装设备稳固可靠,不得超载;
- 在施工过程中,需时刻注意混凝土、石子等物品的存放位置,确保不影响工作安全。

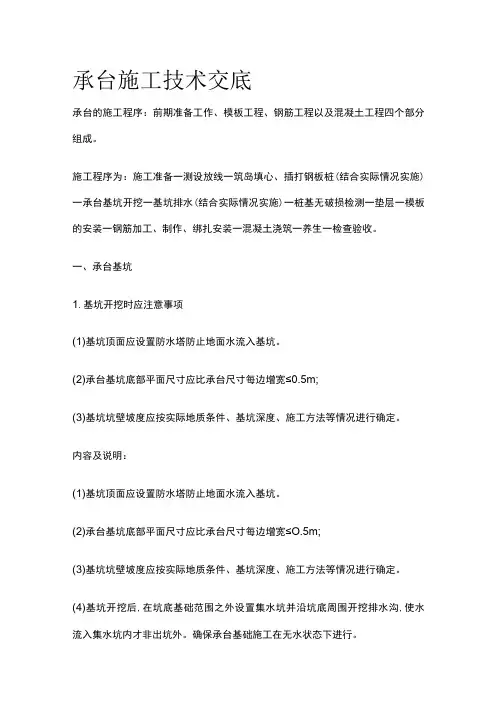

承台施工技术交底承台的施工程序:前期准备工作、模板工程、钢筋工程以及混凝土工程四个部分组成。
施工程序为:施工准备一测设放线一筑岛填心、插打钢板桩(结合实际情况实施)一承台基坑开挖一基坑排水(结合实际情况实施)一桩基无破损检测一垫层一模板的安装一钢筋加工、制作、绑扎安装一混凝土浇筑一养生一检查验收。
一、承台基坑1.基坑开挖时应注意事项(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤0.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
内容及说明:(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤O.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
(4)基坑开挖后,在坑底基础范围之外设置集水坑并沿坑底周围开挖排水沟,使水流入集水坑内才非出坑外。
确保承台基础施工在无水状态下进行。
(5)基坑四周围护采用方钢或钢管加工的成品可移动防护栏,涂刷红白相间颜色。
使用时直接成块拼装,简便美观。
二、基坑开挖(1)开挖前由测量人员利用布设的临时控制点,放样定出开挖边线以及开挖深度等。
(2)基坑采用挖掘机按放线分段分层开挖。
挖土时自上而下、分段分层、均匀对称进行。
挖土厚度要求一次不能过深,边挖边检查坑底宽度及坡度,不够时及时修整。
挖出的废土部分用做回填外,其余集中堆放,集中外运。
在承台施工完成并验收合格后及时进行基坑回填,确保安全。
(3)挖土过程中技术员测量标高,当基坑分层开挖要接近坑底时,应尽量避免对地基的扰动,且应预留设计高程面以上10~15cm的保护层,采用人工修整,防止对地基土层结构和桩产生破坏性影响。
(4)尽量减少雨期施工,在雨期施工时,基坑应分段开挖,并在基坑四周围上土堤宽50cm高度不小于20cm或排水沟,以防地面水流入基坑,同时,应经常检查边坡和支护情况,以防止坑壁受雨水浸泡造成塌方。
承台技术交底(模板工程)承台技术交底(模板工程)引言概述:承台技术交底是建筑施工中的重要环节,它涉及到承台的设计、施工、材料选用等方面的内容。
本文将从四个方面详细阐述承台技术交底的相关内容。
一、承台设计1.1 承台的功能:承台是建筑结构中的重要组成部分,它承载着上部结构的重量,并将荷载传递到地基上。
因此,在承台设计中,需要考虑承载能力、稳定性以及抗震性等因素。
1.2 承台的形式:承台的形式多种多样,常见的有矩形、圆形、梯形等。
在承台设计中,需要根据具体的工程要求和土质条件选择合适的承台形式。
1.3 承台的尺寸:承台的尺寸直接影响到承载能力和稳定性,因此在设计中需要根据荷载大小、土质条件、结构形式等因素进行合理的尺寸确定。
二、承台施工2.1 承台基坑开挖:在施工过程中,首先需要进行承台基坑的开挖工作。
开挖深度和宽度应符合设计要求,并采取相应的支护措施,确保施工安全。
2.2 承台模板安装:承台的施工需要使用模板进行支撑和定型。
在模板安装过程中,需要确保模板的平整度和垂直度,以保证承台的准确度和稳定性。
2.3 承台混凝土浇筑:在模板安装完成后,进行承台混凝土的浇筑工作。
浇筑过程中需要控制好混凝土的配合比例和浇筑速度,以确保承台的强度和质量。
三、承台材料选用3.1 混凝土材料:承台的主体材料是混凝土,需要选择合适的混凝土配合比例和材料强度等级。
同时,还需要考虑混凝土的抗渗性、抗冻性等性能指标。
3.2 钢筋材料:承台中的钢筋起到加固和增强混凝土的作用,因此需要选择合适的钢筋种类和规格。
同时,还需要进行钢筋的加工和安装,确保钢筋与混凝土的良好结合。
3.3 防水材料:为了增强承台的防水性能,可以在施工中使用防水材料进行处理。
常见的防水材料有防水涂料、防水卷材等,需要根据具体情况选择合适的材料。
四、承台验收与交底4.1 承台验收:在承台施工完成后,需要进行验收工作。
验收内容包括承台的尺寸、强度、平整度等方面的检查,以确保承台符合设计要求。
本工程为某桥梁墩台承台模板施工,承台模板施工是桥梁施工的重要组成部分,关系到桥梁的稳定性和安全性。
为确保施工顺利进行,现将承台模板施工安全技术交底如下:二、施工前准备1. 施工人员应熟悉图纸,了解施工要求,掌握施工工艺,确保施工质量。
2. 施工现场应配备足够的施工机械和材料,确保施工顺利进行。
3. 施工前,应对模板、支架进行验收,确保其符合设计要求。
4. 施工前,应对施工人员进行安全技术培训,提高安全意识。
三、安全技术措施1. 模板、支架安装:(1)模板、支架安装前,应检查其质量,确保无变形、裂纹等缺陷。
(2)模板、支架安装时,应按照设计要求进行,确保其稳定性。
(3)模板、支架连接部位应采用高强度螺栓连接,确保连接牢固。
2. 施工现场安全:(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场应设置安全警示标志,提醒施工人员注意安全。
(3)施工现场应设置安全通道,确保施工人员安全通行。
3. 高空作业安全:(1)高空作业人员必须佩戴安全带,并系好保险钩。
(2)高空作业时,应使用安全绳,确保施工人员安全。
(3)高空作业区域应设置安全网,防止坠落物伤人。
4. 起重作业安全:(1)起重作业人员必须持证上岗,严格遵守操作规程。
(2)起重设备应定期检查、保养,确保其安全可靠。
(3)起重作业时,应设置警戒区域,防止无关人员进入。
四、施工注意事项1. 施工过程中,应密切关注模板、支架的稳定性,发现异常情况,立即采取措施处理。
2. 施工过程中,应严格按照施工方案进行,不得擅自更改。
3. 施工过程中,应做好施工现场的清理工作,保持施工环境整洁。
4. 施工完成后,应对模板、支架进行拆除,确保其安全回收。
五、应急预案1. 发生模板、支架变形、开裂等情况,应立即停止施工,进行修复或更换。
2. 发生高空坠落事故,应立即组织救援,并报告相关部门。
3. 发生起重作业事故,应立即停止作业,进行事故调查和处理。
通过以上安全技术交底,希望施工人员提高安全意识,严格遵守操作规程,确保承台模板施工安全顺利进行。
一、交底对象1. 参与承台钢筋安装施工的全体人员;2. 项目部、监理单位等相关人员。
二、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴安全帽、安全带,穿戴合适的劳动保护用品。
(2)施工现场应设置安全警示标志,如警示牌、警戒线等。
(3)施工现场不得随意堆放杂物,保持通道畅通。
(4)施工期间,应保持施工现场的整洁,防止滑倒、摔伤等事故发生。
2. 承台钢筋安装施工安全要求(1)钢筋进场前,应检查钢筋的规格、型号、质量是否符合设计要求,严禁使用不合格钢筋。
(2)钢筋加工、绑扎、安装过程中,应严格按照施工图纸和规范要求进行。
(3)钢筋加工场地应平整、坚实,场地周边应设置防护栏,防止钢筋掉落伤人。
(4)钢筋绑扎时,应确保钢筋间距、保护层厚度等符合设计要求。
(5)绑扎钢筋时,应使用专用工具,如钢筋钩、扳手等,严禁用手直接抓握钢筋。
(6)钢筋安装过程中,应避免钢筋与模板、脚手架等发生碰撞,防止钢筋弯曲、变形。
(7)承台钢筋安装过程中,应确保钢筋位置准确,防止出现偏差。
(8)钢筋安装完成后,应及时进行隐蔽工程验收,确保钢筋质量。
3. 特殊情况下的安全措施(1)深基坑作业:施工前,应进行风险评估,制定相应的安全措施。
深基坑作业时,应使用安全绳、安全带等防护用品,确保施工人员安全。
(2)高空作业:高空作业人员应佩戴安全帽、安全带,使用安全绳、安全网等防护设施。
作业过程中,严禁酒后作业、疲劳作业。
(3)有限空间作业:有限空间作业前,应进行通风、检测,确保空气质量符合要求。
作业过程中,应佩戴防护用品,如防毒面具、防尘口罩等。
三、交底时间及方式1. 交底时间:在承台钢筋安装施工前,由项目负责人组织进行安全技术交底。
2. 交底方式:采用现场讲解、示范操作、发放安全技术交底资料等方式。
四、安全责任1. 施工单位应严格遵守国家有关安全生产的法律法规,确保施工现场安全。
2. 施工人员应提高安全意识,严格遵守操作规程,发现安全隐患及时报告。
基础地梁承台模板安装技术交底XXX技术交底记录工程名称交底部位交底提要:XXX万境潇湘1#~3#基础承台、基础梁施工单位工序名称XXX有限公司模板工程交底内容:一、施工准备1、材料:14mm厚木胶合模板、Ø14穿墙螺栓及Ø20塑料套管,隔离剂(脱模剂)、50×70mm木方、Ø48×3.0m钢管。
2、主要机具:锤子、斧子、打眼电钻、活动扳子、手锯、水平尺、线坠、撬棍、吊装索具等。
3、作业条件:3.1按工程结构设计图进行模板设计,确保强度、刚度及稳定性。
3.2清理好防水保护层,按弹好的基础承台边线、梁线及标高线进行施工。
3.3地梁钢筋绑扎终了,承台内柱插筋绑扎终了,检查保护层厚度应满足要求,办完隐蔽工程验收手续。
3.4为防止模板下口跑浆,安装模板漏孔处粘胶带,防止漏浆。
3.5安装模板前应把模板板面清理干净,刷好隔离剂(不允许在模板就位后刷隔离剂,防止污染钢筋及混凝土接触面,涂刷均匀,不得漏刷)。
二、施工工艺及操作要求:1、承台、地梁模板支法安装顺序复核轴线底标高及轴线位置→支承台、地梁底模→绑扎钢筋→支承台、地梁侧模→复核承台、地梁模尺寸及位置→与相邻承台、地梁连接固定→固定模板上口→预检2、施工操作2.1、承台、地梁模板采用12mm模板板,40×70的木方作背楞,将不符合模板模数的缝隙,留在跨中,并用小板拼合。
所有的模板接缝处须贴密封条和塑料胶带,保证接茬质量。
2.2、支设地梁模板前,应按尺寸将地梁侧模板加工好,将梁底模两侧清理干净,以便梁底模,侧模紧整齐,减少修补的工作量,绑好钢筋下垫保护层垫块,保证保护层厚度。
2.3、合模前检查钢筋、柱插筋是否遗漏,位置是否正确,安装是否牢固,合另一侧模板前将板内杂物清算洁净,两侧模板安装完后,检查角模与侧模,模板与底模间隙必需严密,防止有漏浆、错台征象。
检查每道梁上口是否平直,用扣件卡具或螺栓将两块模板上口拉结固定。
承台梁模板施工技术交底1. 施工准备1.1. 材料准备•按照设计图纸和规范要求,提前准备足够的模板、支撑材料、紧固件等。
•模板应平整、光滑、无破损,且有足够的强度和刚度。
1.2. 人员准备•组织技术交底,确保施工人员了解工程要求、施工工艺和质量标准。
•安排专业技术人员对施工人员进行培训,确保施工安全、顺利进行。
1.3. 施工设备•准备足够的施工设备,如电钻、扳手、螺丝刀等。
•检查设备是否正常,确保施工过程中设备稳定运行。
2. 施工工艺2.1. 模板安装•根据设计图纸和规范要求,放样并确定模板位置。
•安装模板,确保模板垂直、平整、严密,无扭曲现象。
•使用支撑材料和紧固件,确保模板稳定,防止变形和位移。
2.2. 钢筋加工与安装•根据设计图纸,加工钢筋,确保钢筋规格、长度、焊接质量符合要求。
•安装钢筋,按照规范要求布置钢筋,确保钢筋之间间距均匀、连接牢固。
2.3. 混凝土浇筑•混凝土浇筑前,检查模板、支撑和钢筋是否符合要求。
•按照设计要求和施工方案,进行混凝土浇筑。
•浇筑过程中,采取措施防止混凝土泄漏、漏振、欠振现象。
•浇筑完成后,及时覆盖养护,确保混凝土强度发展。
3. 质量控制3.1. 模板质量控制•检查模板材质、尺寸、形状等是否符合要求。
•验收模板安装质量,确保模板垂直、平整、严密。
3.2. 钢筋质量控制•检查钢筋材质、规格、长度等是否符合要求。
•验收钢筋安装质量,确保钢筋间距均匀、连接牢固。
3.3. 混凝土质量控制•检查混凝土配合比、坍落度等是否符合要求。
•验收混凝土浇筑质量,确保混凝土密实、均匀。
4. 安全施工4.1. 施工现场应设立安全警示标志,提醒施工人员注意安全。
4.2. 施工人员应按照规范要求,穿戴安全帽、安全带等防护用品。
4.3. 施工过程中,严禁擅自离岗、违反操作规程。
4.4. 定期对施工现场进行安全检查,发现问题及时整改。
5. 环境保护5.1. 施工现场应做好环境保护措施,减少施工对周边环境的影响。
承台施工安全技术交底承台施工安全技术交底一、前言在承台施工中,为了保障工人的安全和施工质量,必须进行安全技术交底。
本文档详细介绍了承台施工中的安全注意事项和技术要求,旨在提供指导和参考。
请施工人员严格按照本文档的要求进行施工,确保安全和质量。
二、施工前准备工作1. 确定施工人员名单,并进行安全培训;2. 检查所有施工设备和工具的完好性,并及时修复或更换损坏的设备;3. 确保施工区域周边的安全措施已经完善,包括围栏、防护网等;4. 清理施工区域,确保无杂物和障碍物。
三、承台施工安全技术要求1. 环境要求:(1) 承台施工区域应干燥、通风良好;(2) 禁止在施工区域内堆放易燃、易爆、有毒或腐蚀性物品;(3) 施工现场应保持整洁,防止滑倒和绊倒。
2. 施工设备要求:(1) 承台施工所使用的设备应经过检测合格,并定期进行维护保养;(2) 禁止在施工中使用损坏或失效的设备;(3) 操作人员必须熟悉设备的使用方法和安全操作规程。
3. 安全防护要求:(1) 所有施工人员应佩戴符合标准的个人防护装备;(2) 安全帽、安全鞋、防尘口罩等个人防护装备必须随时佩戴;(3) 施工现场应设置明显的警示标志,并划定安全区域。
4. 施工过程控制要求:(1) 承台施工过程中应严格按照工艺流程进行操作;(2) 定期检查施工现场的安全状况,及时处理安全隐患;(3) 施工过程中的危险源应得到有效的控制,如高空坠落、电击等。
5. 特殊情况处置要求:(1) 如发生紧急情况,施工人员应立即停止工作,并按照应急预案处理;(2) 施工单位应具备应急救援设备和人员,并参加相关的培训和演练。
四、本文档所涉及附件如下:1. 承台施工安全技术交底签订记录表;2. 承台施工安全操作规程;3. 承台施工现场示意图;4. 承台施工安全培训材料。
五、本文档所涉及的法律名词及注释:1. 建筑法:指中华人民共和国《中华人民共和国建筑法》;2. 建筑施工安全技术规程:指中华人民共和国《建筑施工安全技术规程》。
承台施工安全技术交底第一部分:工程概况与施工安全要求一、工程概况1.1 工程名称:XXX项目承台施工1.2 工程地点:XXX地区1.3 工程规模:本工程包括XXX个承台,承台尺寸分别为XXX米×XXX米,承台混凝土强度等级为CXXX。
1.4 施工单位:XXX公司1.5 施工期限:自XXXX年XX月XX日至XXXX年XX月XX日二、施工安全要求2.1 施工安全目标(1)杜绝重大安全事故,确保施工过程中人员、设备、环境安全;(2)严格遵守国家和地方有关安全生产的法律、法规、规范和标准;(3)建立健全安全生产责任制,明确各级管理人员、施工人员的安全职责;(4)提高全体员工的安全意识和安全技能,降低安全事故发生率。
2.2 施工安全措施(1)现场安全防护1. 设置符合国家标准的安全防护设施,如安全网、防护栏杆、警示标志等;2. 定期检查、维修、更换安全防护设施,确保其正常使用;3. 施工现场设置明显的安全警示标志,提醒施工人员注意安全;4. 施工现场禁止非施工人员进入,特殊情况需办理相关手续,并接受安全教育。
(2)施工人员管理1. 施工人员进场前需进行安全教育培训,考核合格后方可上岗;2. 施工人员应严格遵守施工现场的安全规定,服从管理,穿戴个人防护用品;3. 定期组织施工人员进行安全演练,提高应对突发事故的能力;4. 建立健全施工人员的安全档案,记录其安全教育培训、考核、奖惩等情况。
(3)施工设备管理1. 施工设备应定期检查、维修、保养,确保设备安全运行;2. 特种设备操作人员应持有相关证件,严格按照操作规程进行作业;3. 施工现场禁止使用不符合国家标准的设备;4. 施工设备应设置明显的安全警示标志,提醒操作人员注意安全。
(4)施工现场环境管理1. 施工现场应保持干净整洁,及时清理建筑垃圾;2. 现场严禁吸烟、饮酒,禁止使用明火;3. 做好施工现场的排水、防雷、防暑、防寒等措施,确保施工环境安全;4. 加强施工现场的消防设施配置,定期检查、维护、更换消防设施。
