火力发电厂基本建设工程启动及竣工验收规程
- 格式:pdf
- 大小:425.74 KB
- 文档页数:40
基建管理系统调试管理子系统火力发电厂基本建设工程启动及竣工验收规程实施管理规定GHDJ-09-01(M)目录第一章总则 ......................................... 错误!未定义书签。
第二章引用标准 ....................................... 错误!未定义书签。
第三章机构及职责 ..................................... 错误!未定义书签。
第四章分部试运阶段 ................................... 错误!未定义书签。
第五章整套启动试运阶段............................... 错误!未定义书签。
第六章机组的考核期 ................................... 错误!未定义书签。
第七章工程竣工验收 ................................... 错误!未定义书签。
第八章附则 .......................................... 错误!未定义书签。
附录A :分部试运后签证验收卡........................... 错误!未定义书签。
附录B:机组移交生产交接书............................. 错误!未定义书签。
附录C :分部试运技术措施编制计划表..................... 错误!未定义书签。
附录D:设备及系统代保管签证卡......................... 错误!未定义书签。
附录E :整套启动试运技术经济指标记录表................. 错误!未定义书签。
附录F:整套启动试运过程记录表......................... 错误!未定义书签。
附录F:汽轮发电机振动情况记录表....................... 错误!未定义书签。
DL ICS27-100F20备案号:J935-1009中华人民共和国电力行业标准P DL/T 5437-2009火力发电建设工程启动试运及验收规程Code for fossil power construction project from the unit commissioning to completed acceptance2009-07-22发布 2009-12-01实施中华人民共和国国家能源局发布目次前言 (Ⅱ)1范围 (1)2 总则 (2)3机组的试运和交接验收 (3)3.1 通则 (3)3.2 机组试运的组织与职责分工 (4)3.3 分部试运阶段 (14)3.4 整套启动试运阶段 (15)3.5 机组的交接验收 (21)3.6 特殊情况说明 (21)4 机组的考核期 (22)5 工程的竣工验收 (26)附录A(资料性附录)各阶段试运条件检查确认表 (27)附录B(资料性附录)设备或系统代保管交接签证表 (30)附录C(资料性附录)机组移交生产交接书 (31)条文说明 (37)I前言本标准是根据《国家发展改革委办公厅关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号)的要求安排制定的。
本标准在起草过程中参照原电力工业部颁发的《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》,结合我国电力体制改革的新形势和火力发电建设的发展及工程建设的成功经验和实际情况,旨在规范火力发电建设工程机组的试运、交接验收、达标考核及竣工验收工作,提高火力发电工程的建设质量,充分发挥火力发电建设投资的效益。
本标准中附录A、附录B、附录C均为资料性附录。
本标准由中国电力企业联合会提出。
本标准由电力行业火电建设标准化技术委员会归口并负责解释。
本标准主要起草单位:华北电力科学研究院有限责任公司、中国电力建设企业协会。
本标准参加起草单位:广东电网公司电力科学研究院、东北电力科学研究院有限责任公司、上海电力建设启动调整试验所、河南电力建设调试院。

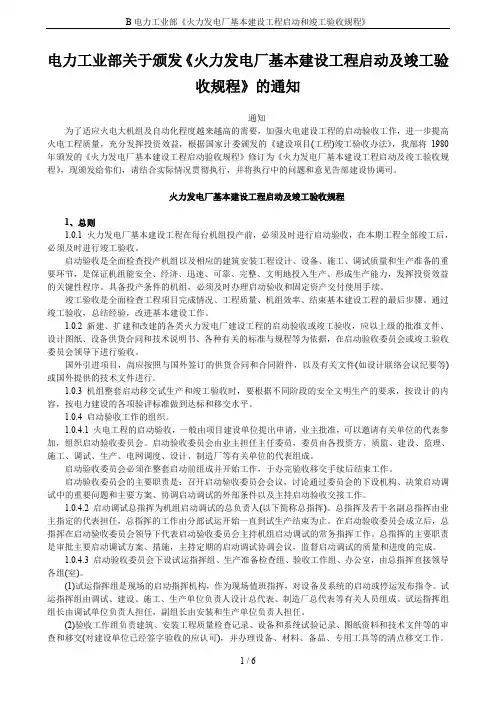

火力发电厂基本建设工程启动及竣工验收规程(1996年版)中华人民共和国电力工业部一九九六年三月十八日电力工业部文件电建[1996]159号关于颁发《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的通知各网、省(直辖市、自治区)电力公司,南方电力联营公司,华能集团公司,中电联,电规总院,上海电建局,西北电建总公司:为适应我国火电建设大机组发展的需要,规范火电机组的启动试运及交接验收工作,确保工程质量,充分发挥投资效益,我部将1993年颁布的《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》,颁发给你们,请贯彻执行,并将执行中的问题及时报部建设协调司。
附件:《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》中华人民共和国电力工业部一九九六年三月十八日目录1 总则2 机组启动试运2.1 通则2.2组织分工2.3分部试运阶段2.4 整套启动试运阶段2.5 试生产阶段3 工程竣工验收4 附则附表一分部试运后签证验收卡(参照式样)附表二机组启动验收交接书(参照式样)附表三机组移交生产交接书(参照式样)附表四工程竣工验收证书(参照式样)1总则1.1 为适应我国火电建设大机组发展的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量,充分发挥投资效益,根据国家计委颁发的“建设项目(工程)竣工验收办法”结合我国电力建设的成功经验和实际情况,特制定本规程。
1.2 本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电厂建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启动和验收。
1.3 机组移交生产前,必须进行启动试运及各阶段的交接验收。
每期工程全部竣工后,必须及时进行工程的竣工验收。
1.4 机组的启动试运及其各阶段的交接验收和工程的竣工验收,必须以批准文件、设计图纸、设备合同、电力部及国家颁发的有关火电建设的现行的标准、规程和法规等为依据。
火力发电厂基本建设工程启动及竣工验收规程1. 引言火力发电厂是一种重要的能源供应设施,为保障能源的持续供应,必须进行严格的建设和验收。
为此,制定本规程,规定了火力发电厂基本建设工程的启动和竣工验收程序,以确保工程的质量和安全。
2. 规程范围本规程适用于所有火力发电厂基本建设工程的启动和竣工验收。
3. 启动程序3.1 项目审批在启动火力发电厂基本建设工程之前,必须先进行项目审批。
项目审批流程包括: - 编制项目可行性研究报告; - 提交项目可行性研究报告并进行相关部门的评审; - 获得项目审批文件。
3.2 设计与方案评审项目审批后,需要进行火力发电厂的设计与方案评审。
设计与方案评审的内容包括: - 设计文件的编制,包括总工程设计、施工图设计等; - 设计文件的评审,确保设计文件符合法律法规和技术标准; - 设计方案的确定。
3.3 施工准备设计与方案评审通过后,进入施工准备阶段。
施工准备的内容包括: - 确定施工组织机构,包括建立项目管理团队、确定施工队伍等; - 编制详细的施工计划;- 确定施工所需材料和设备的供应计划。
3.4 施工检查与验收施工准备完成后,进行施工检查与验收。
施工检查与验收的内容包括: - 施工现场的安全检查; - 施工材料和设备的验收; - 施工进度的检查和评估。
4. 竣工验收程序4.1 竣工验收方案的编制火力发电厂基本建设工程完成后,需要编制竣工验收方案。
竣工验收方案的编制内容包括: - 竣工验收的对象和内容; - 竣工验收的程序和要求; - 竣工验收的组织与责任。
4.2 竣工验收的实施根据编制的竣工验收方案,进行竣工验收的实施。
竣工验收的实施包括: - 对火力发电厂基本建设工程进行全面的检查和评估; - 根据验收结果,提出改进意见和建议; - 编制竣工验收报告。
4.3 竣工验收的文件管理完成竣工验收后,需要对相关文件进行管理。
文件管理的内容包括: - 对竣工验收报告的归档; - 对竣工验收文件的存档; - 对竣工验收文件的使用和传递。
(建筑工程管理)火力发电厂基本建设工程启动及竣工验收规程电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进壹步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,且将执行中的问题和意见告部建设协调司。

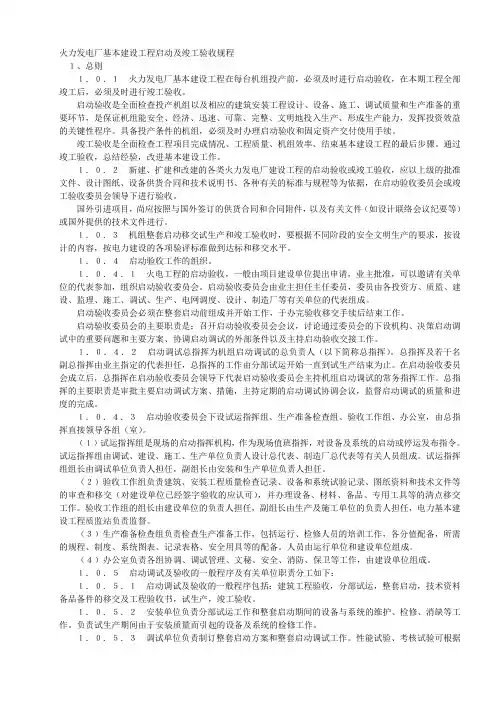

火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应之上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准和规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照和国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4启动验收工作的组织。
1.0.4.1火电工程的启动验收,壹般由项目建设单位提出申请,业主批准,能够邀请有关单位的代表参加,组织启动验收委员会。
电力工业部关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知通知为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1 火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2 新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3 机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4 启动验收工作的组织。
1.0.4.1 火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
启动验收委员会由业主担任主任委员,委员由各投资方、质监、建设、监理、施工、调试、生产、电网调度、设计、制造厂等有关单位的代表组成。
火力发电厂基本建设工程启动及竣工验收规程1、总则1.0.1火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4启动验收工作的组织。
1.0.4.1火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
启动验收委员会由业主担任主任委员,委员由各投资方、质监、建设、监理、施工、调试、生产、电网调度、设计、制造厂等有关单位的代表组成。
启动验收委员会必须在整套启动前组成并开始工作,于办完验收移交手续后结束工作。
启动验收委员会的主要职责是:召开启动验收委员会会议,讨论通过委员会的下设机构、决策启动调试中的重要问题和主要方案、协调启动调试的外部条件以及主持启动验收交接工作。
1.0.4.2启动调试总指挥为机组启动调试的总负责人(以下简称总指挥)。
总指挥及若干名副总指挥由业主指定的代表担任,总指挥的工作由分部试运开始一直到试生产结束为止。

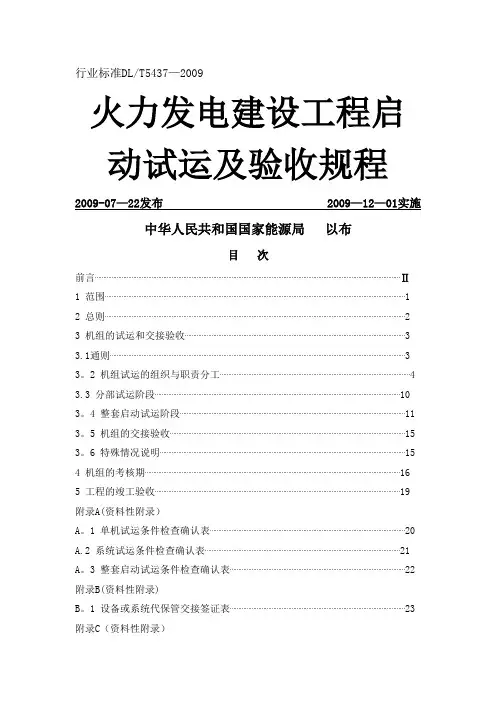

行业标准DL/T5437—2009火力发电建设工程启动试运及验收规程2009-07—22发布 2009—12—01实施中华人民共和国国家能源局以布目次前言⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯Ⅱ1 范围⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12 总则⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯23 机组的试运和交接验收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 3.1通则⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 3。
2 机组试运的组织与职责分工⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 3.3 分部试运阶段⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 3。
4 整套启动试运阶段⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11 3。
5 机组的交接验收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯15 3。
6 特殊情况说明⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯154 机组的考核期⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯165 工程的竣工验收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯19 附录A(资料性附录)A。
火力发电厂基本建设工程启动及竣工验收规程篇一:火力发电厂基本建设工程启动及竣工验收规程96火力发电厂基本建设工程启动及竣工验收规程(1996年版)及相关规定(合订本)一九九六年八月目录1.总则2.机组启动试运通则组织分工分部试运阶段整套启动试运阶段试生产阶段3.工程竣工验收4.附则附表一分部试运后签证验收卡(参照样式)附表二机组启动验收交接书(参照样式)附表三机组移交生产交接书(参照样式)附表四工程竣工验收证书(参照样式) 1)2)()()()()()()((()()()()()1.总则1. 1为适应我过火电建设机组发展的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量充分发挥投资效益根据国家计委颁发的“建设项目(工程)竣工验收办法”结合我国电力建设的成功经验和实际情况,特制定本规程。
1. 2本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电建设工程。
单机容量为100MW以下的机组可参照执行。
国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启动和验收。
1. 3机组移交生产前,必须进行启动试运及各阶段的交接验收,每期工程全部竣工后,必须及时进行工程的竣工验收。
1. 4机组的启动试运及各阶段的交接验收和工程的竣工验收,必须以批准的文件、设计图纸、设备合同、电力部及国家颁发的有关火电建设的现行的标准、规程和法规大呢感为依据。
1. 5每台机组都应按基建移交生产达标的标准进行考核。
1. 6未经电力建设质量监督认可的机组不能启动、不能并网。
1. 7具备移交生产条件的机组,必须及时办理固定资产交付使用手续。
1. 8各集团公司、省(直辖市、自治区)电力公司,应根据本规程的原则要求,结合本地区的实际情况,制定实施办法。
2. 机组启动试运通则机组的启动试运是全面检验主机及配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键程序。
火力发电厂基本建设工程启动及竣工验收规程关于颁发《火力发电厂基本建设工程启动及竣工验收规程》的通知电建[1993]571号为了适应火电大机组及自动化程度越来越高的需要,加强火电建设工程的启动验收工作,进一步提高火电工程质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》,我部将1980年颁发的《火力发电厂基本建设工程启动验收规程》修订为《火力发电厂基本建设工程启动及竣工验收规程》,现颁发给你们,请结合实际情况贯彻执行,并将执行中的问题和意见告部建设协调司。
中华人民共和国电力工业部一九九三年十二月二十四日1总则1.0.1火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收。
启动验收是全面检查投产机组以及相应的建筑安装工程的设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序。
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续。
竣工验收是全面检查工程项目完成情况、工程质量、机组效率,结束基本建设工程的最后步骤。
通过竣工验收,总结经验,改进基本建设工作。
1.0.2新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据。
在启动验收委员会或竣工验收委员会领导下进行验收。
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如设计联络会议纪要等)或国外提供的技术文件进行。
1.0.3机组整套启动移交试生产和竣工验收时,要根据不同阶段的安全文明生产的要求,按设计的内容,按电力建设的各项验评标准做到达标和移交水平。
1.0.4启动验收工作的组织。
1.0.4.1火电工程的启动验收,一般由项目建设单位提出申请,业主批准,可以邀请有关单位的代表参加,组织启动验收委员会。
《火力发电建设工程启动试运及验收规程》DLT 5437-2009ICSF备案号:DL中华人民共和国电力行业标准P DL/T 5437,2009火力发电建设工程启动试运及验收规程Code for fossil power construction projectfrom the unit commissioning to completed acceptance,培训教材,2009-07-22发布 2009-12-01实施国家能源局发布DL/T 5437,2009目次前言...............................................................................................................1 1 范围.........................................................................................................2 2 总则.........................................................................................................3 3 机组的试运和交接验收 (4)3.1 通则 (4)3.2 机组试运的组织与职责分工 (4)3.3 分部试运阶段 (11)3.4 整套启动试运阶段 (12)3.5 机组的交接验收 (16)3.6 特殊情况说明…………………………………………………………………………16 4 机组的考核期…………………………………………………………………………17 5 工程的竣工验收…………………………………………………………………………20 附录A(资料性附录)A.1 单机试运条件检查确认表…………………………………………………………………21 A.2 系统试运条件检查确认表…………………………………………………………………22 A.3 整套启动试运条件检查确认表……………………………………………………………23 附录B(资料性附录)B.1 设备或系统代保管交接签证表……………………………………………………………24 附录C(资料性附录)C.1 机组移交生产交接书.................................................................................25 条文说明 (30)IDL/T 5437,2009前言本标准是根据《国家发展改革委办公厅关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号)的要求安排制定的。
火力发电厂基本建设工程启动及竣工验收规程一、前言火力发电厂作为国家重要的能源产业,对于保障国家能源安全发挥着不可替代的作用。
基本建设工程的启动和竣工验收是保证火力发电厂能够顺利运营和发挥效益的关键环节。
为了规范火力发电厂基本建设工程的执行和竣工验收的运行,特制定此规程。
二、适用范围适用于火力发电厂基本建设工程的启动和竣工验收及相关人员。
三、启动程序3.1 确认项目需求在启动火力发电厂基本建设工程前,需对项目需求进行确认,包括项目的性质、范围、规模、技术要求、工期、投资额等。
确认后制定具体的项目方案。
3.2 工程设计制定项目方案后,需进行详细的工程设计。
设计单位应对土地、水利、环保、电网连接等进行论证,并制定详细可行性研究报告。
同时需要制定工程设计图纸和施工图纸,并进行安全评估。
3.3 施工许可在工程设计完成后,需向相关主管部门申请施工许可。
申请材料应包括项目方案、可行性研究报告、工程设计图纸、施工图纸等。
主管部门应当在15个工作日内审核完成。
3.4 施工现场的准备火力发电厂基本建设工程施工前,需对施工现场进行准备。
包括土地平整、场地标线、道路交通保障、场地围栏、设备就位等。
3.5 施工阶段的管理在施工阶段,需按照相关的管理制度进行管理,包括施工组织管理、安全生产管理、质量管理、物资管理、施工进度管理、施工质量监管等。
3.6 施工验收施工结束后,需对基本建设工程进行验收。
验收应当按照法律法规的规定进行,包括各相关部门的验收。
验收合格后,才可正式投入运营。
四、竣工验收程序4.1 申请验收基本建设工程完工后,需向主管部门申请竣工验收。
申请材料应包括工程设计变更申请书、工程竣工图纸、材料合格证明、工程竣工报告等资料。
申请材料需正式递交到主管部门。
4.2 主管部门的验收主管部门应当在15个工作日内对申请材料进行审核,如发现问题应当提出相应的意见并告知申请人。
4.3 专业部门的验收经过主管部门的审核后,需进行专业部门的验收。
基建管理系统调试管理子系统火力发电厂基本建设工程启动及竣工验收规程实施管理规定GHDJ-09-01(M)目录第一章总则 (1)第二章引用标准 (1)第三章机构及职责 (2)第四章分部试运阶段 (9)第五章整套启动试运阶段 (11)第六章机组的考核期 (13)第七章工程竣工验收 (14)第八章附则 (18)附录A :分部试运后签证验收卡 (19)附录B:机组移交生产交接书 (20)附录C :分部试运技术措施编制计划表 (25)附录D:设备及系统代保管签证卡 (26)附录E :整套启动试运技术经济指标记录表 (27)附录F:整套启动试运过程记录表 (28)附录F:汽轮发电机振动情况记录表 (29)附录H:热工自动控制投入情况统计表 (30)附录I:化学监督指标统计表 (31)附录J:满负荷主要运行参数记录表 (33)附录K:考核期主要技术经济指标考核表 (35)附录L:贯彻《启规(1996年版)》主要相关规程和文件汇总表 (37)附录M:竣工验收资料封面 (39)附录N:工程竣工验收证书 (40)第一章总则第一条为规范火电工程机组启动试运、交接验收、绩效考核及竣工验收工作,进一步提高工程建设质量,特制定本规定。
第二条机组移交生产前,必须完成单机试运、分系统试运和整套启动试运,并办理各阶段的交接验收手续;机组整套启动完成后,必须及时办理移交生产签字手续;每期工程建设全部竣工后,应及时进行工程竣工验收。
第三条机组的试运、各阶段的交接验收以及工程的竣工验收,必须以现行的国家法律、法规、强制性标准以及行业颁发的有关火力发电工程建设的法规、标准和规程以及本工程的批准文件、设计图纸、有效合同等为依据。
第四条项目公司应按电网要求进行并网安全性评价。
未经电力质量监督机构监督检查认可,不得进行机组整套启动试运。
第五条脱硫工程应与机组同步施工、同步试运、同步移交生产,未经电力质量监督机构监督检查认可的脱硫工程项目,不得启动试运。
DL ICS27-100F20备案号:J935-1009中华人民共和国电力行业标准P DL/T 5437-2009火力发电建设工程启动试运及验收规程Code for fossil power construction project from the unit commissioning to completed acceptance2009-07-22发布 2009-12-01实施中华人民共和国国家能源局发布目次前言 (Ⅱ)1范围 (1)2 总则 (2)3机组的试运和交接验收 (3)3.1 通则 (3)3.2 机组试运的组织与职责分工 (4)3.3 分部试运阶段 (14)3.4 整套启动试运阶段 (15)3.5 机组的交接验收 (21)3.6 特殊情况说明 (21)4 机组的考核期 (22)5 工程的竣工验收 (26)附录A(资料性附录)各阶段试运条件检查确认表 (27)附录B(资料性附录)设备或系统代保管交接签证表 (30)附录C(资料性附录)机组移交生产交接书 (31)条文说明 (37)I前言本标准是根据《国家发展改革委办公厅关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号)的要求安排制定的。
本标准在起草过程中参照原电力工业部颁发的《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》,结合我国电力体制改革的新形势和火力发电建设的发展及工程建设的成功经验和实际情况,旨在规范火力发电建设工程机组的试运、交接验收、达标考核及竣工验收工作,提高火力发电工程的建设质量,充分发挥火力发电建设投资的效益。
本标准中附录A、附录B、附录C均为资料性附录。
本标准由中国电力企业联合会提出。
本标准由电力行业火电建设标准化技术委员会归口并负责解释。
本标准主要起草单位:华北电力科学研究院有限责任公司、中国电力建设企业协会。
本标准参加起草单位:广东电网公司电力科学研究院、东北电力科学研究院有限责任公司、上海电力建设启动调整试验所、河南电力建设调试院。
