矩阵法计算流水施工工期
- 格式:pdf
- 大小:708.62 KB
- 文档页数:3

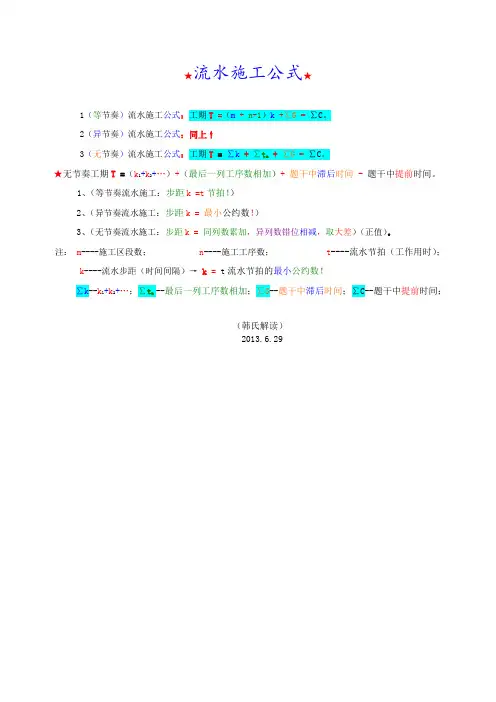

★流水施工公式★
1(等节奏)流水施工公式:工期T =(m+n-1)k +∑G-∑C。
2(异节奏)流水施工公式:同上↑
3(无节奏)流水施工公式:工期T = ∑k +∑t n+∑G-∑C。
★无节奏工期T =(k1+k2+…)+(最后一列工序数相加)+题干中滞后时间-题干中提前时间。
1、(等节奏流水施工:步距k =t节拍!)
2、(异节奏流水施工:步距k = 最小公约数!)
3、(无节奏流水施工:步距k = 同列数累加,异列数错位相减,取大差)(正值)。
注:m----施工区段数; n----施工工序数;t----流水节拍(工作用时); k----流水步距(时间间隔)→k= t流水节拍的最小公约数!
∑k--k1+k2+…;∑t n--最后一列工序数相加;∑G--题干中滞后时间;∑C--题干中提前时间;
(韩氏解读)
2013.6.29。

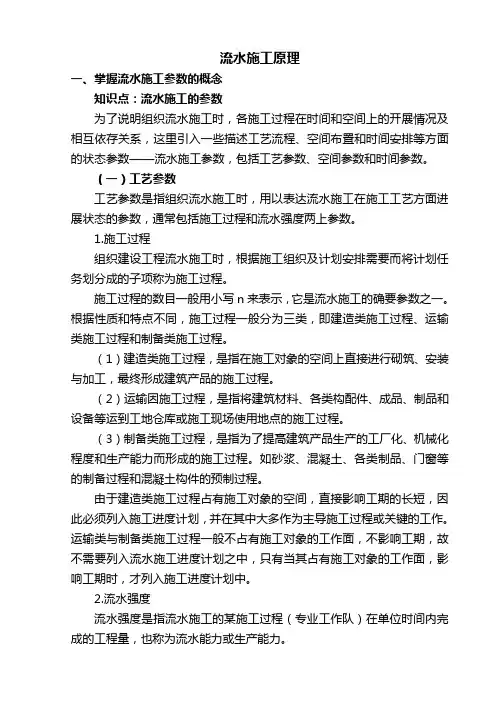

流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。
根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。
运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。
流水强度通常用大写V来表示。
表示:V——某施过程(队)的流水强度Ri——投入该施工过程的第i 种资源量(施工机械台数或工人数)Si——投入该施工过程的第i 种资源的产量定额X——投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
流水施工工期计算方法流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布z和时间安排等方面的状态参数――流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目通常用小写n去则表示,它就是流水施工的确必须参数之一。
根据性质和特点相同,施工过程通常分成三类,即为修建类施工过程、运输类施工过程和制取类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,就是所指将建筑材料、各类构配件、成品、制品和设备等运往工地仓库或施工现场采用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于修建类施工过程占据施工对象的空间,直接影响工期的长短,因此必须列为施工进度计划,并在其中大多做为主导施工过程或关键的工作。
运输类与制取类施工过程通常不占据施工对象的工作面,不影响工期,故不须要列为流水施工进度计划之中,只有当其占据施工对象的工作面,影响工期时,才列为施工进度计划中。
2.流水强度流水强度就是指流水施工的某施工过程(专业工作队)在单位时间内顺利完成的工程量,也称作流水能力或生产能力。
流水强度通常用大写v来表示。
则表示:v――某施过程(队)的流水强度ri――资金投入该施工过程的第i种资源量(施工机械台数或工人数)si――资金投入该施工过程的第i种资源的产量定额x――资金投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布z上开展状态的参数。

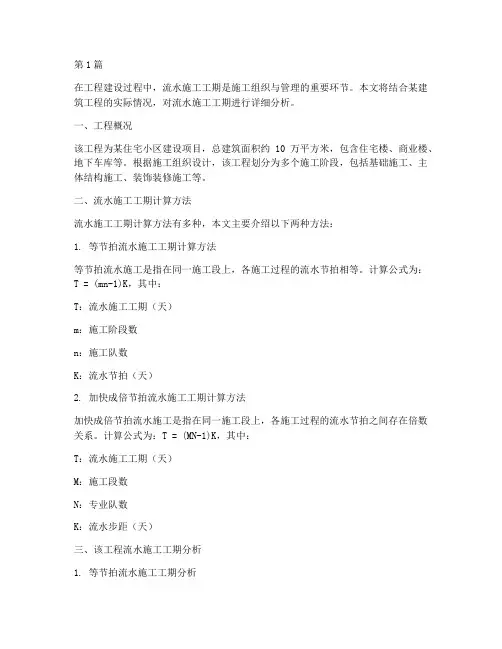

第1篇在工程建设过程中,流水施工工期是施工组织与管理的重要环节。
本文将结合某建筑工程的实际情况,对流水施工工期进行详细分析。
一、工程概况该工程为某住宅小区建设项目,总建筑面积约10万平方米,包含住宅楼、商业楼、地下车库等。
根据施工组织设计,该工程划分为多个施工阶段,包括基础施工、主体结构施工、装饰装修施工等。
二、流水施工工期计算方法流水施工工期计算方法有多种,本文主要介绍以下两种方法:1. 等节拍流水施工工期计算方法等节拍流水施工是指在同一施工段上,各施工过程的流水节拍相等。
计算公式为:T = (mn-1)K,其中:T:流水施工工期(天)m:施工阶段数n:施工队数K:流水节拍(天)2. 加快成倍节拍流水施工工期计算方法加快成倍节拍流水施工是指在同一施工段上,各施工过程的流水节拍之间存在倍数关系。
计算公式为:T = (MN-1)K,其中:T:流水施工工期(天)M:施工段数N:专业队数K:流水步距(天)三、该工程流水施工工期分析1. 等节拍流水施工工期分析根据施工组织设计,该工程共分为4个施工阶段,每个施工阶段由2个施工队负责施工。
假设每个施工队的流水节拍为3天,则等节拍流水施工工期计算如下:T = (4×2-1)×3 = 15天2. 加快成倍节拍流水施工工期分析该工程共分为10个施工段,每个施工段由3个专业队负责施工。
根据施工组织设计,各施工段的流水节拍分别为3天、6天、9天。
首先计算流水步距K:K = 最大公约数(3,6,9)= 3然后计算专业队数N:N = 各施工过程的流水节拍与流水步距的比值之和 = 3/3 + 6/3 + 9/3 = 6最后计算加快成倍节拍流水施工工期T:T = (10×6-1)×3 = 183天四、结论通过对该工程流水施工工期的分析,我们可以得出以下结论:1. 等节拍流水施工工期为15天,适用于施工阶段较少、施工队数较少的工程。
2. 加快成倍节拍流水施工工期为183天,适用于施工阶段较多、施工段数较多、施工队数较多的工程。
流水参数及工期的计算公式在工程项目中,流水参数及工期的计算是非常重要的一项工作。
通过合理的计算,可以有效地控制工程项目的进度和成本,提高工程施工效率。
本文将介绍流水参数及工期的计算公式,并通过实例分析来说明其应用。
一、流水参数的计算公式。
流水参数是指在工程施工中,各种施工资源(如人力、材料、机械等)的使用效率。
在计算流水参数时,需要考虑施工资源的投入和产出,以及施工过程中的各种因素。
一般来说,流水参数的计算公式如下:流水参数 = 施工产出 / 施工资源投入。
其中,施工产出可以是指工程项目的完成进度或产出量,施工资源投入可以是指人工、材料、机械等资源的投入量。
通过计算流水参数,可以评估施工效率的高低,为工程项目的进度控制提供依据。
二、工期的计算公式。
工期是指工程项目从开始施工到完工所需的时间。
在计算工期时,需要考虑各种施工资源的使用情况、工程项目的规模和复杂程度,以及施工过程中可能出现的各种问题。
一般来说,工期的计算公式如下:工期 = 施工量 / 施工效率。
其中,施工量可以是指工程项目的总量或各个施工阶段的量,施工效率可以是指施工资源的使用效率或流水参数。
通过计算工期,可以评估工程项目的完成时间,为项目进度的控制和安排提供依据。
三、实例分析。
为了更好地理解流水参数及工期的计算公式,我们以一个简单的施工项目为例进行分析。
假设某工程项目需要完成1000平方米的地面铺设工作,施工资源包括10名工人、1000平方米的砖瓦材料和一台铺砖机。
根据上述计算公式,我们可以进行如下计算:1. 计算流水参数。
假设该工程项目的完成进度为800平方米,施工资源的投入为8名工人、800平方米的砖瓦材料和一台铺砖机。
则流水参数可以计算如下:流水参数 = 800 / (8 + 800 + 1)= 0.89。
2. 计算工期。
假设该工程项目的总量为1000平方米,施工效率为0.89。
则工期可以计算如下:工期 = 1000 / 0.89 = 1123天。
第1篇一、施工工程工期计算的基本概念施工工程工期是指从工程开工到工程竣工所经历的时间。
它包括施工准备时间、施工时间、验收时间和保修时间等。
工期计算的主要目的是为了确定工程项目的完成时间,合理安排施工进度,确保工程按时交付。
二、施工工程工期计算的方法1. 依次施工法依次施工法是指按照施工顺序依次完成各个施工过程。
计算公式为:T=Σti,其中T为工期,ti为各个施工过程的施工时间。
2. 平行施工法平行施工法是指同时进行多个施工过程。
计算公式为:T=Σti/min,其中T为工期,ti为各个施工过程的施工时间,min表示取最小值。
3. 流水施工法流水施工法是指按照一定的规律,将施工过程划分为若干个施工段,各个施工段依次进行施工。
计算公式为:T=(m-1)×K+Σti,其中T为工期,m为施工段数,K为流水步距,ti为各个施工过程的施工时间。
4. 成倍节拍流水施工法成倍节拍流水施工法是指在流水施工的基础上,通过调整施工队伍数量和施工段数,使施工时间达到最小。
计算公式为:T=(m-1)×K+Σti,其中T为工期,m为施工段数,K为流水步距,ti为各个施工过程的施工时间。
三、施工工程工期计算的关键因素1. 施工图纸和设计文件施工图纸和设计文件是施工工程工期计算的基础,它提供了施工过程中各个施工过程的时间、工艺流程等信息。
2. 施工组织设计施工组织设计是施工工程工期计算的重要依据,它明确了施工过程中各个施工过程的时间、施工队伍、施工设备等。
3. 施工进度计划施工进度计划是施工工程工期计算的具体实施方案,它详细列出了各个施工过程的时间、施工队伍、施工设备等信息。
4. 施工现场条件施工现场条件包括地质、水文、气候等因素,这些因素会影响施工进度,因此在工期计算中应予以考虑。
5. 施工管理施工管理包括施工队伍的管理、施工设备的管理、施工材料的管理等,这些因素也会影响施工进度,因此在工期计算中应予以考虑。

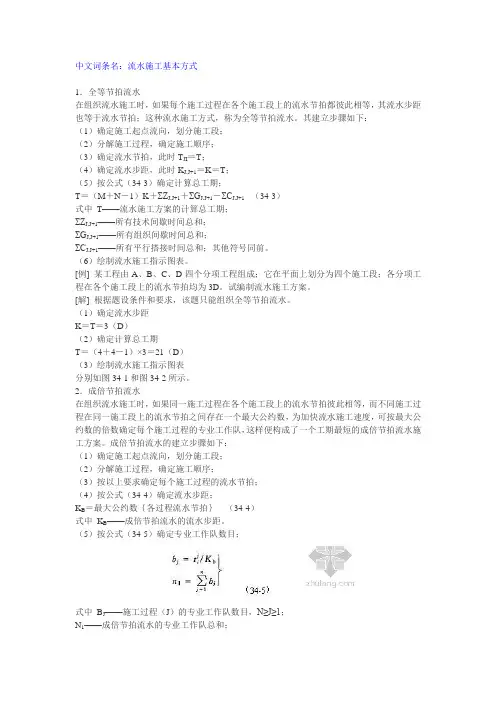

中文词条名:流水施工基本方式1.全等节拍流水在组织流水施工时,如果每个施工过程在各个施工段上的流水节拍都彼此相等,其流水步距也等于流水节拍;这种流水施工方式,称为全等节拍流水。
其建立步骤如下:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)确定流水节拍,此时T JI=T;(4)确定流水步距,此时K J,J+1=K=T;(5)按公式(34-3)确定计算总工期;T=(M+N-1)K+ΣZ J,J+1+ΣG J,J+1-ΣC J,J+1(34-3)式中 T——流水施工方案的计算总工期;ΣZ J,J+1——所有技术间歇时间总和;ΣG J,J+1——所有组织间歇时间总和;ΣC J,J+1——所有平行搭接时间总和;其他符号同前。
(6)绘制流水施工指示图表。
[例] 某工程由A、B、C、D四个分项工程组成;它在平面上划分为四个施工段;各分项工程在各个施工段上的流水节拍均为3D。
试编制流水施工方案。
[解] 根据题设条件和要求,该题只能组织全等节拍流水。
(1)确定流水步距K=T=3(D)(2)确定计算总工期T=(4+4-1)×3=21(D)(3)绘制流水施工指示图表分别如图34-1和图34-2所示。
2.成倍节拍流水在组织流水施工时,如果同一施工过程在各个施工段上的流水节拍彼此相等,而不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数,为加快流水施工速度,可按最大公约数的倍数确定每个施工过程的专业工作队,这样便构成了一个工期最短的成倍节拍流水施工方案。
成倍节拍流水的建立步骤如下:(1)确定施工起点流向,划分施工段;(2)分解施工过程,确定施工顺序;(3)按以上要求确定每个施工过程的流水节拍;(4)按公式(34-4)确定流水步距;K B=最大公约数{各过程流水节拍}(34-4)式中 K B——成倍节拍流水的流水步距。
(5)按公式(34-5)确定专业工作队数目;式中 B J——施工过程(J)的专业工作队数目,N≥J≥1;N1——成倍节拍流水的专业工作队总和;其他符号同前。
第1篇一、工程流水施工计算公式概述1. 流水节拍(t):指一个施工过程在一个施工段上完成所需的时间。
流水节拍是流水施工计算的核心,其计算公式如下:t = G / (S - 1)其中,G为施工过程所需的总工作量,S为施工段数。
2. 流水步距(K):指相邻两个施工过程在同一施工段上开始施工的时间间隔。
流水步距的计算公式如下:K = t / n其中,n为施工过程数。
3. 流水施工工期(T):指整个工程从开始到结束所需的时间。
流水施工工期的计算公式如下:T = (M + N - 1) K其中,M为施工段数,N为施工过程数。
二、工程流水施工计算公式的应用1. 确定施工顺序:根据施工过程的流水节拍和流水步距,合理安排施工顺序,确保各施工过程连续、有序地进行。
2. 划分施工段:根据施工过程的特点和工程量,合理划分施工段,以便于流水施工的实施。
3. 计算流水节拍和流水步距:通过计算流水节拍和流水步距,为施工组织提供依据,确保施工进度。
4. 计算流水施工工期:根据流水施工工期,合理安排施工计划,确保工程按期完成。
5. 优化施工方案:通过调整施工顺序、施工段划分、流水节拍和流水步距等参数,优化施工方案,提高施工效率。
三、案例分析以下以某住宅工程为例,说明工程流水施工计算公式的应用。
1. 施工过程:土方开挖、基础施工、主体结构施工、装饰装修。
2. 施工段划分:每层为一个施工段,共10层。
3. 施工过程数:4个。
4. 施工段数:10个。
5. 施工过程流水节拍:土方开挖2天/层,基础施工3天/层,主体结构施工4天/层,装饰装修5天/层。
根据上述信息,计算流水节拍和流水步距:流水节拍t = (2 + 3 + 4 + 5) / (10 - 1) = 14 / 9 ≈ 1.56天/层流水步距K = 1.56 / 4 = 0.39天/层根据流水施工工期计算公式:T = (10 + 4 - 1) 0.39 ≈ 15.6天综上所述,该住宅工程流水施工工期约为15.6天。
基于三种流水施工及横道图的知识点解析一、等节奏流水(一)特点:1.所有流水节拍都彼此相等;2.所有流水步距都彼此相等,而且等于流水节拍;3.每个专业工作队都能够连续作业,施工段没有间歇时间;4.专业工作队数等于施工过程数。
(二)工期计算公式T P=(M+N′-1)K-∑C+∑GT P=∑t zh+∑K-∑C+∑G(三)绘制横道图二、无节奏流水(一)特点:1.各个施工过程在各个施工段上的流水节拍通常不相等;2.流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;3.每个专业工作队都能够连续作业,施工段可能有间歇。
4.施工过程数等于工作队数(一个施工过程组织一个队)(二)工期计算公式:T P=∑t zh+∑K-∑C+∑G(三)绘制横道图三、成倍节拍流水(等步距异节奏流水施工)(一)特点:1.同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。
2.流水步距等于各个流水节拍的最大公约数。
3.每个专业工作队都能够连续作业,施工段没有间歇时间。
4.专业工作队数目大于施工过程数目。
(二)工期计算公式T P=(M+N′-1)K-∑C+∑G(三)绘制横道图案例一(等节奏流水)背景:某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。
【问题】1.试述等节奏流水施工的特点。
2.用等节奏流水施工方法组织施工并绘制流水施工横道图。
3.确定等节奏流水施工的流水步距、流水工期及工作队总数。
【答案】1.等节奏流水施工的特点是:①所有流水节拍都彼此相等;②所有流水步距都彼此相等,而且等于流水节拍;③每个专业工作队都能够连续作业,施工段没有间歇时间; ④专业工作队数等于施工过程数。

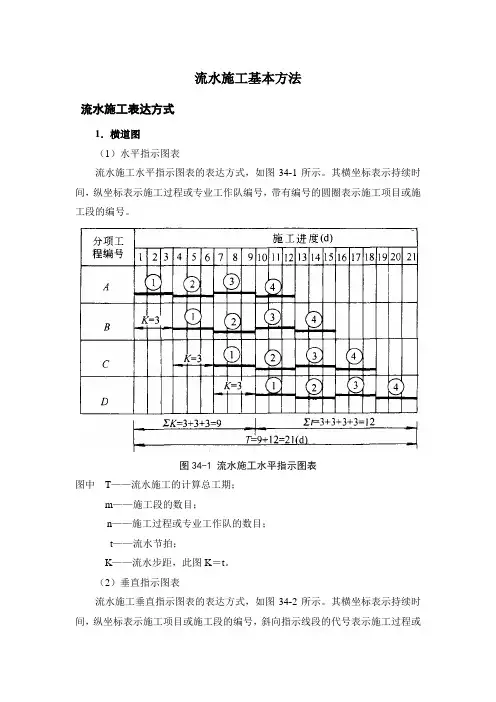

流水施工基本方法流水施工表达方式1.横道图(1)水平指示图表流水施工水平指示图表的表达方式,如图34-1所示。
其横坐标表示持续时间,纵坐标表示施工过程或专业工作队编号,带有编号的圆圈表示施工项目或施工段的编号。
图34-1 流水施工水平指示图表图中T——流水施工的计算总工期;m——施工段的数目;n——施工过程或专业工作队的数目;t——流水节拍;K——流水步距,此图K=t。
(2)垂直指示图表流水施工垂直指示图表的表达方式,如图34-2所示。
其横坐标表示持续时间,纵坐标表示施工项目或施工段的编号,斜向指示线段的代号表示施工过程或专业工作队编号,图中符号同前。
图34-2 流水施工垂直指示图表2.流水网络图(1)横道式流水网络图横道式流水网络图如图34-3所示。
图中粗黑错阶箭线表示施工过程进展状态,在箭线上面标有该过程编号和施工段编号,在箭线下面标有流水节拍,细黑箭线分别表示开始步距(K j,j+1)和结束步距(J j,j+1),带有编号的圆圈表示事件或结点。
图34-3 横道式流水网络图(2)流水步距式流水网络图11该类流水网络图的各项时间参数计算方法,可参照本章34-2-2-2普通双代号网络图。
流水步距式流水网络图如图34-4所示。
图中实箭线表示实工作,其上标有施工过程和施工段编号,其下标有流水节拍;虚箭线表示虚工作,即工作之间的制约关系,其持续时间为零,流水步距也由实箭线表示,并在其下面标出流水步距编号和数值。
图34-4 流水步距式流水网络图(3)搭接式流水网络图搭接式流水网络图如图34-5所示。
图中的大方框表示施工过程,其内标有:施工过程编号、流水节拍、施工段数目、过程开始和结束时间;方框上面的实箭线表示相邻两个施工过程结束到结束的搭接时距,即结束步距;方框下面的实箭线表示相邻两个施工过程开始到开始的搭接时距,即流水步距。
图34-5 搭接式流水网络图(4)三维流水网络图详见本章34-2-3-4三维双代号流水网络图和34-2-3-5三维单代号流水网络图,此处从略。
流水施工工期计算公式
1、等节拍(固定节拍)流水施工工期计算式
T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ
n:施工过程数(通俗讲几道工序)
K:流水步距,等节奏流水施工等于流水节拍t
t: 流水节拍,专业队在一个工作面上的施工时间
m:工作面(通俗讲就是划分了施工段)
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
2、异节奏流水施工工期计算式(通用计算式)
T=ΣK+Σt n+ΣG+ΣZ
ΣK:各项工作(施工过程或各专业队)之间流水步距之和。
t n: 最后一个施工过程(或专业队)在各施工段流水节拍之和
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
每项工作之间的K的计算方法为累加数列错位相减取大差。
第1篇一、流水施工工期的概念流水施工工期是指在一定条件下,完成一个工程项目所需的时间。
它包括施工准备时间、施工时间、间歇时间和施工结束时间等。
流水施工工期的计算方法主要有成倍节拍流水施工和无节奏流水施工两种。
二、成倍节拍流水施工工期计算1. 确定施工段数:根据工程实际情况,将工程划分为若干个施工段。
施工段数M 的确定应遵循以下原则:(1)施工段数应与施工过程数一致,即M=N;(2)施工段数应满足施工连续性和均衡性的要求;(3)施工段数应便于施工组织和管理。
2. 确定施工过程数:施工过程数N是指施工过程中所涉及的各个施工步骤。
施工过程数N的确定应遵循以下原则:(1)施工过程数应与施工内容一致;(2)施工过程数应便于施工组织和管理。
3. 确定流水步距:流水步距K是指相邻两个施工过程在各个施工段上的作业时间间隔。
流水步距K的计算公式为:K = 最大公约数(施工节拍)4. 确定专业施工队数:专业施工队数n是指参与流水施工的施工队数目。
专业施工队数的计算公式为:n = (N×M-1)/K5. 计算流水施工工期:流水施工工期T的计算公式为:T = (N×M-1)×K + G其中,G为混凝土养护间歇时间。
三、无节奏流水施工工期计算1. 确定施工段数:与成倍节拍流水施工相同。
2. 确定施工过程数:与成倍节拍流水施工相同。
3. 确定流水步距:流水步距K的计算公式为:K = 最大公约数(相邻两个施工过程在各施工段上的流水节拍之和)4. 确定专业施工队数:专业施工队数n的计算公式为:n = (N×M-1)/K5. 计算流水施工工期:流水施工工期T的计算公式为:T = (N×M-1)×K + G四、总结流水施工工期计算是工程管理中的重要环节。
通过对施工段数、施工过程数、流水步距、专业施工队数和间歇时间的合理确定,可以有效地计算出流水施工工期,为工程项目的进度控制提供有力保障。
流水施工的概念和特点目录1流水施工的组织方式有依次施工、平行施工和流水施工...................................................12流水施工的基本参数有工艺参数、空间参数和时间参数...................................................13流水施工工期的计算有三种情况:固定节拍流水施工,成倍节拍流水施工,分别流水施工。
................................................................................................................................. (3)1流水施工的组织方式有依次施工、平行施工和流水施工1.1依次施工往往是前一个施工过程完成后,下一个施工过程才开始,一个工程全部完成后,另一个工程才开始。
1.2平行施工时将同类的施工任务,组织几个施工队,在同一时间,不同空间上,完成同样的施工任务的施工组织方式1.3流水施工是将拟建工程的整个建造过程分解为若干个不同的施工过程,也就是划分为若干个工作性质不同的分布、分项工程或工序;同时将拟建工程在平面上划分成若干个劳动量大致相等的施工段,在竖向上划分成若干个施工层;按照施工过程成立相应的施工队;各专业施工队按照一定的顺序投入施工,在完成一个施工段上的施工任务后,在专业施工队的人数、使用的机具和材料不变的情况下,依次地、连续地投入到下一个施工段,在规定时间内完成同样的施工任务;不同的专业施工队在工作时间上最大限度地、合理地搭接起来;一个施工层的全部施工任务完成后,专业施工队依次地、连续地投入到下一个施工层,保证施工过程在时间上、空间上有节奏、连续、均衡地进行下去,直到完成全部施工任务。
2流水施工的基本参数有工艺参数、空间参数和时间参数2.1工艺参数是用以表达流水施工在施工工艺方面的进展状态的参数,一般包括施工过程和流水强度2.1.1一个建筑物的施工通常可以跨分为若干个施工过程。
第1篇一、日历工期日历工期是指从工程开工之日起至竣工之日止的全部日历天数,不扣除节假日、休息日等非施工日。
计算公式如下:日历工期 = 竣工日期 - 开工日期 + 1其中,+1 是因为包含开工当天。
二、实际工期实际工期是指从工程开工之日起至竣工之日止的全部实际施工天数,扣除节假日、休息日、因设计、材料、气候等原因停工的天数。
计算公式如下:实际工期 = 日历工期 - 节假日、休息日天数 - 因设计、材料、气候等原因停工的天数三、施工准备时间施工准备时间是指从工程开工前至正式开工之间所需的时间,包括施工现场的勘察、设计、施工图纸会审、施工组织设计、材料设备采购、施工人员培训等。
施工准备时间不计入日历工期和实际工期。
四、施工工期计算方法1. 成倍节拍流水施工工期计算公式:T = (M + N - 1) × K - G其中:T:施工工期M:施工段数N:专业工作队数K:流水步距G:组织间歇时间2. 累加数列相减取大差法:(1)无节奏流水施工工期计算公式:T = Σ(bi - ai)/(Σbi - Σai)其中:bi:第i个施工段的施工天数ai:第i个施工段的提前插入天数(2)等节奏流水施工工期计算公式:T = Σ(bi - ai)/(Σbi - Σai)其中:bi:第i个施工段的施工天数ai:第i个施工段的提前插入天数3. 工期分级控制:(1)按工程规模分级:大型工程:工期超过一年中型工程:工期6个月至一年小型工程:工期6个月以下(2)按工程特点分级:重点工程:工期紧张,要求尽快完成一般工程:工期正常,按计划完成五、注意事项1. 施工工期计算应充分考虑各种因素,如节假日、天气、材料供应等。
2. 施工工期计算应遵循实际情况,避免过于乐观或悲观。
3. 施工工期计算结果应与合同约定相符,如有差异,应及时协商解决。
4. 施工工期计算应定期进行跟踪和调整,确保工程按计划推进。
总之,施工工程工期计算公式是工程项目管理中的重要工具,合理运用该公式有助于提高施工效率,确保工程按时完成。
矩阵法计算流水施工工期一、前言流水施工工期的计算大家都很清楚,有代数法和图上法。
这两种方法都有不足之处。
代数法计算公式尤其复杂,而且施工过程较多时各施工过程进入工程的开始时间也不好确定。
图上法有两种作法,即分段趋近法和整体位移法。
他们最大的缺点是事先必须知道或计算流水的“滞量”此法不能一次成图,要花好几次才能成图。
笔者为了解决这些问题,加快计算速度提高施工管理科学化,提出了一个计算流水施工工期的新方法—矩阵法二、矩阵法原理经分析,代数法计算总工期是由总步距(第一流水的总节拍+总滞量)总间歇和最后一个施工过程的持续是间组成。
矩阵法是将这些时间列入表中求和。
达到计算简单、明了直观的目的。
下面从几个不同形式的流水施工说明矩阵法的原理与应用。
例1等节奏流水型有一等节奏流水,施工段M=4,每段由4个施工过程组织(分别为:挖土、垫层,钢筋及砼组成)流水节拍为t=2;无间歇;求总工期。
解:由全等节拍流水计算总工期的工式得T=(M+N-1)×K本例中K=t;因此总工期为T=(4+4-1)×2=14天用图上法计算如下图将此题用矩阵法计算如下:表示说明:1、横向为行,竖向为列。
2、第二、三、四、五行第一列为第一、二、三、四道工序,第二到五列为各工序各段的流水节拍。
3、一行的二、三、四、五列为四个流水段,第六列为滞量时间,第七列为各细部流水从开始到退出所需的工期。
每行的T表示从开始开工到本道工序退出所需的总工期。
右下角T=14天表示工程从开始到全部结束所用总工期为14天。
与公式计算结果相符。
例二:异节奏流水型(后部流水的流速小于或等于前一细部流水的流速) 有一异节奏流水,流水段为四段,每段有四道工序,备工序的流水节拍为t 1=2 t 2=3 t 3=4 t 4=4 求总工期 解:由公式计算得:∑∑∑-=+-=+-⨯-++=j N i i i N ti n Z t t m T t T 111111)]()1[(T=2+3+4+4×4+[(4-1)×(2-3)+(4-1)×(3-4)+(4-1)×(4-4)]+0=25天注:∑-=+≥-⨯-1110)}()1[(N i t itt m 当( m-1)×(ti-ti+1)<0 时取0异节奏流水流速图矩阵表总工期为:2+3+4+4+4+4+4=25天。
流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
如:n一二三四mA2222B2222C2222D2222某工程划分 A、B、C、D 四个施工过程,每个施工过程分四个施工段,流水节拍均为 2天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14 (天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)?? 一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。
n一 二三四mA3333B4444C5555D3333如:某工程划分为 A、B、C、D 四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3,tB=4,tC=5,tD=3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。
