膨胀聚苯板外墙外保温施工方案
- 格式:doc
- 大小:69.00 KB
- 文档页数:11
聚苯板外墙保温施工方案1.施工方法特点粘贴式取苯板外墙外保温具有节能保温,隔热﹑﹑隔声等性能,且能够满足节能50%的要求,粘贴式聚苯板操作简单,工效较高,施工质量容易控制,湿作减少,避免了抹灰层裂缝﹑空鼓等影响保温屋质量的问题.该施工方法对于粘贴胶和面层的聚合物砂浆要求较高.2.适用范围本施工方法适用于高层及多层建筑的清水混凝土墙﹑加气混凝土﹑砌块﹑烧结砖和非烧结砖等的水泥砂浆外墙保温工程,也适用于各类既有建筑的节能改造工程.3.工艺原理使用专用的粘结胶并辅助一定数量的膨胀螺栓将聚苯板固定在平整的墙面上,在聚苯板面上,使用聚合物砂浆刮贴防裂玻纤网形成保温板的保护层和外墙装饰面的基层.4.工艺流程及操作要点4.1工艺流程施工﹑施工机具进场外墙基层处理﹑技术交底外墙基层﹑门窗洞口﹑阴阳角验收放垂直水平控制线搅拌专用胶粘贴聚苯板打磨找平﹑安装锚固件粘贴网格布涂抹面层胶浆找平﹑修补验收4.1.1操作要点基层墙体必须干净﹑墙面没有油污﹑浮尘﹑脱膜剂﹑涂料﹑蜡﹑防水剂﹑泥土等,必要时用水清洗墙面,晾干后方可施工,2m范围内的平整度﹑垂直度均不得大于4mm.4.1.2施工前应将所有阴阳角﹑窗口及应顺直的部位拉通线以确定整体基层的平整度﹑垂直度,并进行控制,确保外墙外保温的施工条件.4.1.3搅拌专用胶,搅拌胶必须有专人负责.搅拌标准:25kg粉料加5.5升水直至搅拌均匀为止,搅拌时间不得小于10分钟且没有结块,稀稠度以施工操作简易和天气温度情况而定,第一次搅拌结束后,应静止5分钟后再搅拌一次,以达到最佳粘结效果.4.1.4粘贴聚苯板前,拉好垂直﹑水平控制线;聚苯板按照控制线由上往下随线粘贴,在保温系统断开处(如:阴角﹑阳角转角处等)将250mm宽的标准网格布与基层粘贴,粘贴宽度不小于62mm,以便对聚苯板进行反包,粘贴聚苯板时,要求在板背面的四周均匀抹一圈子(50厚宽﹑10厚)专用胶,板的中间部位用胶均匀抹8个点(直径为100mm﹑厚10mm),抹胶面积不小于聚苯板面积的40%,见图4.2.2.粘贴聚苯板后,应均匀轻轻轻拍实,上排与下排板应错缝1/2板长,阳角边应用靠尺找直找平,垂直度与平整度误差应小于3mm,见图4.2.3.4.25聚苯板粘贴并养护24小时,达到粘贴强度后,方可进行塞缝和打磨,部距大于1.6mm的缝实塞紧.聚苯板打磨应是轻柔的圆赂运动,不得沿板缝平行方向打磨.4.2.6聚苯板打磨后,用冲击钻按弹线位置打孔并放入膨胀螺栓(螺栓塑料帽部分尽量与板压紧),膨胀螺栓一般设在板的上﹑下﹑左﹑右接缝处.4.2.7聚合物砂浆网格布面层(1)铺设网格布,整个保温系统必须由网格布覆盖,网格布应自上而下沿外墙周圈铺设,以不露网格布为准,先在聚苯板上均匀涂抹一层面积略大于一张网格布的抹面胶浆,厚度为 1.6mm,立即将网格布压入湿的抹面胶浆中,标准网格布之间的搭接不少于65mm.拐角部位的标准网格布是连接的,,且两边搭接不少于200mm,门窗洞口处必须做护角网,以防止开裂,铺设过程,如果某处间隔时间过长(如吃饭﹑休息),应将搭接处的胶浆用抹子刮平,防止搭接处出现接茬痕迹.(2)第一遍聚合物砂浆达到七至八成干燥时,即可施工第二道聚合物砂浆,厚度不大于 1.6mm,施工阴阳角和门窗洞口时,应先靠角,再秣大面,大面随角走,以避免阴阳角不顺直或阴阳角过厚,在第二遍刮秣胶浆后,要求外观均匀平整,没有抹痕和明显的网格布痕迹.薄抹灰的厚度应不小于3mm并且不宜大于6mm.4.2.8特殊部位的处理,对下列终端部位应进行翻包:门窗洞口﹑管道或其他设备穿墙需穿墙的洞口处,勒角﹑阳台﹑雨蓬等系统的尽端部位,各种构造的阴阳角进行错缝搭接,对各种装饰线条的阴阳角用加强网进行加强保护;保温系统与结构部位交接处,采用聚合物砂浆铺设网格布将其连接,以防止开裂.特殊部位的处理构造见图4.2.4﹑4.2.5.4.2.9门窗洞口处要用100mm×10mm的聚苯板片进行填补,不得遗漏.4.2.10外保温工程施工工期间以及完工后24小时内,基层及环境气温度不应低于5ºC.夏季应避免阳光暴晒,在5级以上大风天气和雨天不得施工.5材料本施工方法涉及到的主要材料有:聚苯板.专用粘结剂及聚合物砂浆﹑玻璃纤维网格布.5.1聚苯板51.1聚苯板进场时应出具相应的合格证和试验报告,并符合保温系统设计的有关要求.5.1.2聚苯板的规格﹑尺寸﹑形状应与设计相符,棱角不得有破损现象.5.1.3阻燃自熄型聚苯板,容重18~22kg/m³.5.2专用胶,胶粘剂与水泥砂浆的拉伸粘结强度在干燥状态下不得小于0.6Mpa,浸水48小时后不得小于0.4Mpa,与聚苯板的拉伸粘结强度在干燥和浸水48小时后均不得小于0.1Mpa,,并且破坏应在聚苯板内.5.3玻璃纤维网格布,玻璃纤维板网格布径向和纬向耐碱拉伸断裂强力均不得小于50mm,耐碱拉伸断裂强力保留率均不得小于50%.5.4膨胀螺栓5.4.1膨胀螺栓的塑料部位为工程用硬质塑料.5.4.2螺栓采用镀锌螺栓.5.4.3螺栓的尺寸为Φ10,长115mm.6机具设备粘贴式聚苯板外墙外保温使用的机具设备主要有:抹子﹑角抹了﹑靠尺﹑700~1000r/min电动搅拌器﹑刷子﹑多用刀﹑灰浆托板﹑拉线﹑皮尺﹑毛辊﹑粘有﹥20粒度粗砂纸的打磨抹子等.7劳力组织及安全7.1劳动组织按照工程装饰阶段的总体进度要求组织分段流水施工,每个施工段根据面积的大站配备劳力,主要工种有:保温板安装工﹑抹灰工﹑外墙喷涂工,以及辅助工,以上工人必须经过专业培训方可上岗.7.2安全措施7.2.1工人必须戴好安全帽,高空作业系好安全带,工具及零配件要放在工具袋内.7.2.2穿防滑鞋,工作时袖口裤口要扎紧.7.2.3施工要做到”工完场清”施工完毕后将边角废料收集在一起,统一放在垃圾棚内,避免泡沫满天飞,造成”白色污染”.7.2.4聚苯板存放处附近要有防水措施.7.2.5严禁在聚苯板附近进行电气焊施工.7.2.6使用吊篮要有专项施工方案,并遵守相应的安全操作规程,吊篮必须使用正规厂家的产品,并出厂合格证﹑准用证﹑产品备案证等资料.7.2.7遇到6级以上大风停止操作.7.2.8其他未尽事项执行相关的操作规程.8质量要求8.1聚苯板安装8.1.1聚苯板安装完毕后要进行预检,预检内容包括拼缝是否严密,表面是否平整胀栓产安置是否符合要求,门窗洞口处的缝隙是否补齐等,待预检合格后方可进行下一道工序.8.1.2聚苯板的安装质量应符合表9.1.1的规定.8.2抗裂聚合物砂浆薄抹灰面层.8.2.1各层抹灰之间及抹灰层与基层之间必须粘结牢固,无胶层﹑空鼓现象,面层无爆灰和裂缝等缺陷.8.2.2抹灰要求表面光滑﹑接槎平整.线角顺直清晰.8.2.3洞处的尺寸要准确,边缘整齐,管道后面要平整.8.2.4门窗护角要求,护角材料要符合要求,抹灰后光滑平顺,门窗框与墙休间隙堵塞严密,表面平整.8.2.5分格缝的宽度﹑深度一致均匀,平整光滑,横平竖直.通顺.8.2.6滴水线面直,滴水槽﹑槽宽度深浅均匀且不小于10mm.8.2.7抗裂聚合物砂浆质量标准符合表9.2.1的要求.聚苯板安装允许偏差检查表8.1.110效益分析10.1粘贴式聚苯板外保温效果好,避免了局部热桥,不影响室内装饰,外墙不易产生裂缝和渗漏,工程采用外墙保温增加室内使用面积近2%,相当于降低了单位面积的造价.10.2操作简单,工效高,缩短了外墙装饰的工期,减少了外墙抹灰的湿作业和外脚手架的使用.ZL胶粉聚苯颗粒外保温施工方法摘要:外墙保温系统在现代建筑特别是高层建筑中起到了相当重要的作用作为一种新工艺,ZL胶粉聚苯颗粒外保温施工被越来越多的地方所采用,本文着中阐述了ZL胶粉聚苯颗粒外保温施工的工艺原理﹑工艺流程及操作要点﹑材料﹑劳动力组织及质量要求等,同时对其经济效益进行了分析.该施工方法被评为山东省级(国家二级)施工方法.1.特点ZL胶粉聚苯颗粒保温系统具有保温隔热﹑耐侯抗裂﹑憎水性能好现场操作方便等特点.2.适用范围适用于ZL胶粉聚苯颗粒外保温施工做法.3.工艺原理ZL胶粉聚苯颗粒外墙保温技术由界面层﹑抗裂防护层和饰面层组成.保温层由ZL胶粉料和聚苯颗粒轻骨料加水搅拌成浆料,抹于墙体表面,形成无空腔保温层,抗裂防护层增强了面层柔性变形﹑抗裂及防水性能,该体系适用于种类新建筑保温工程和既有建筑的节能改造工程.4.施工工艺流程结构基层处理吊垂直线﹑套方﹑弹控制线打点﹑冲筋﹑做口界面砂浆抹胶粉聚苯颗粒保温浆料保温层验收抹水泥抗裂砂浆随即抹压涂塑碉碱玻纤网格布抗裂防护层验收涂刷高分子乳液弹性底层涂料刮抗裂柔性耐水腻子面层装饰层施工与验收.5操作要点5.1施工准备5.1.1搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止聚苯颗粒飞散,影响现场文明施工.5.1.2聚苯颗粒轻骨料应有后好的保护,防止包装的破坏.5.1.3对在楼及搅拌棚周围露天存放的砂石料,用苫布或细止安全网覆盖.5.1.4对门框在小推车的高度内,包裹铁皮,防止门杠破坏.5.2保温施工作业的前提5.2.1外墙内侧面基层的垂直度和平整度应符合现行国家施工及验收规范要求.5.2.2外窗框已安装完毕,并经验收报告合格.5.2.3施工用脚手回必须搭设牢固方可施工.5.2.4主体结构的各种接缝应提前做好处理5.2.5作业时环境温度不应低于5ºC5.2.6施工时遗留在墙上的施工孔洞提前处理完毕.5.2.7墙面的暗埋管线﹑线盒﹑预埋件应提前安装完毕,并应考虑到保温层的厚度影响.5.3保温及其配套材料进入现场的复检要求.5.3.1材料的合格证﹑检测报告是否齐全,是否与所送材料配套.5.3.3检查包装有无破损.5.3.4检查材料是否在有效期内.5.4基层5.4.1墙面清理干净,清洗油渍﹑清扫浮灰等.5.5界面处理界面拉毛用磙子滚﹑笤帚拉﹑木抹子拔都可,但在配合比上应做调整.控制水泥与砂子的比为1:1,合理调整界面剂用量,拉毛不宜太厚,但必须保证所有的砼墙面都做到毛面处理.5.6吊垂直﹑套方﹑弹控制线﹑做灰饼5.6.1弹出厚度控制线,做厚度灰饼,间隔小于2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横﹑竖﹑斜向)小于2m根据垂直控制通线做垂直方向灰饼.5.6.2测量灰饼,并作记录,计算出厚面积工程量;5.6.3灰饼可用废聚苯板裁成5×5cm粘贴,有水泥或其他干缩变形量小的粘结材料粘结.5.7抹保温浆料在保温浆料和抗裂砂浆配制时,需专人专职搅拌,保证搅拌时间和加水量的准确,在施工现场搅拌质量可以通过观察其操作性﹑抗滑坠性﹑膏料状态以及其湿再现密度等方法判断.保温层分两遍施工,每遍抹灰厚度20mm左右时间间隔不小于24小时.5.8抹面层保温面层抹灰时.其平整度偏差不应大于4mm,不能抹太厚,以8~10mm为宜保温面层抹灰时,抹灰厚度应略高于灰饼的厚度,而后用杠尺刮平,用抹子局部修补平整.待抹完保温面层30min后,用抹子再赶抹墙面,用托线尺检测后彀验收标准.保温层施工的几个注意事项:1.搅拌棚的搭设:搅拌棚的地点应选择背风向,搅拌棚靠近垂直垂直运输机械;搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实;运离砂石料场子.处于砂石料场的下风向2.在施工保温前应清理干净楼地面,以利于落地灰的回收,落地灰应在4小时内重新搅拌使用.3.门窗边框与墙体连接应预留出保温层的厚度,缝隙分层填塞实密实,并做好了门窗框表面的保护,窗户经验收合格后方可进行保温抹灰施工保温抹灰厚度包裹住窗框宜为10mm,注意保温面层到窗框架内侧的距离一致.5.9划分门﹑窗口滴水槽在保温施工完成后,根据设计要求弹出滴水槽控制线,用壁纸志沿线划开设定粘结牢固,槽深15mm左右,用抗裂砂浆填表满凹槽,将滴水槽嵌入凹槽与抗裂砂浆粘结牢固,收去两侧沿口浮浆,滴水槽应镶嵌牢固,水平.抗裂层施工待保温施工完3~7天且保温层施工质量验收以后,即可进行抗裂层施工.5.10.1耐碱网格布长度不3m尺寸事先裁好,网格布包边应剪掉.5.10.2抹抗裂砂浆时,厚度应控制在3-4mm,抹完一定宽度应立即用铁抹子压入耐碱网格布,网布之间搭接宽度不应小于50mm,先压入一侧,再抹一些抗裂砂浆不规则压入另一侧,严禁干搭,阴角处耐碱网格布要压茬搭接,其宽度≧50mm;网布铺贴要平整,无褶皱,砂浆饱满度达到目100%,同时要抹平﹑找直,保持阴阳角处的方正和垂直度.5.10.3首层墙面应铺贴双层耐碱网格布,第一层应铺贴加强型网格鲁吉亚布,铺贴方法与上述方法相同,铺贴加强型网格布时,网布与网布之间采用对接方法,然后进行第二层普通网格布铺贴,铺贴方法如前所术述,两层网格布之间抗裂砂浆应饱满,网格布之间搭接不小于50mm,严禁干贴.5.10.4建筑物首层外保温应在阳角处双层网格布之间设专用金属护角,护角高度一般为2m,在第一层网格布铺贴发后,应放好金属护角,且抹子拍压出抗裂砂浆,抹第二遍抗裂砂浆包裹住护角.5.10.5在窗洞口等处应沿45º方向增贴一道网格布(200×300mm)5.10.6抗裂砂浆抹完后,严禁在此面层上抹普通水泥砂浆腰线处口套线或刮涂刚性腻子如:水泥腻子也石膏腻子等.5.10.7抗裂层施工注意事项:在抗裂层施工前,应在窗框与保温层之间放一预制长作薄板,其尺寸为厚3mm应宽5mm,待抗裂层施工完后取出,留做窗户注胶用.抗裂层的平整度控制首先要求保温层的平整度达到标准,达不到平整质量标准要求的应事先用保温浆料找平,窗角﹑阴角等部位的加强网格布应等先用ZL水泥抗裂砂浆贴好,接着施工大墙面,在耐碱网格布.施工作业面上应准备一些未拌和的抗裂剂,在耐碱网格布无法压入抗裂砂浆不粘抹子,随抛随抹.5.11涂刷高分子乳液弹性底层涂料在抗裂层施工完工后2小时后即可涂刷高分子乳液弹性底层涂料.刮抗裂层施工完后2小时后即或涂刷高分子乳液弹性底层涂料.5.12刮抗裂柔性耐水腻子饰面为平涂时,墙面满刮抗裂柔性耐水腻子.6工程材料6.1聚苯颗粒轻骨料主要技术性能及存运条件贮存:严禁烟火.聚苯颗粒包装应旋转在阴凉处,防止暴晒和雨淋.运输防止划损包装.交付注意与ZL保温胶粉料配套清点.6.2ZL水泥砂浆性能指标及存运条件5~30ºC条件下贮存,贮存6个月,防晒,可按非危险品贮运输,6.3ZL涂塑耐碱玻纤网格步主要性能指标及存运条件:存运条件:贮存应立码,不宜平堆,通风干燥条件下贮存期12个月,100m/卷.可按非危险品输运输,运输中防划﹑折﹑损坏.6.4水泥:强度等级42.5普通硅酸水泥,水泥性能存运符合«硅酸盐水泥﹑普通硅酸盐水泥»(GB1755-99)的要求.7施工机具7.1强制式砂浆搅拌机﹑垂直运输机械﹑水平运输手推车﹑手提式搅拌器﹑水桶﹑剪刀﹑滚刷﹑铁锹﹑扫帚﹑手锤﹑壁纸刀等.7.2常用的检测工具:经纬仪及放线工具﹑托线板﹑方尺﹑控针﹑钢尺等.7.3总包方为本工程提供:外脚手架﹑室外垂直运输设备,现场施工所需水﹑电﹑工人食宿所需临建设施,以上周转材料,分包方验收使用,分包方必须保证其使用功能,清理刷油,保证质量退还.8劳动力组织及安全要求劳动组织的配备应根据工程量和工期的要求而定,一般抹ZL胶粉聚苯颗粒保温材料为一个班组,其中配料﹑运输2人﹑抹灰4人;抹ZL抗裂砂浆时,配料﹑运输2人,抹灰2人;刮抗裂性耐水腻子时需4人,保温工程采用抹灰施工.安全要求:作业人员必须戴安全帽﹑安全带﹑穿防滑鞋,操作层满铺操作板,材料及时清理,不得乱堆乱放.9质量要求9.1施工检测控制点9.1.1基层处理:要求墙面清洗干净,无浮土,无油渍﹑空鼓及松动,风化部分剔掉,界面拉毛均匀,黏结牢靠;9.1.2ZL胶粉聚苯颗粒每遍的厚度控制(不大于20mm)与平整度控制;要求达到设计厚度,无空鼓﹑无开裂﹑无脱落,墙面平整阴阳角,门窗洞口垂直﹑方正.9.1.3抗裂砂浆的厚度控制:抗裂砂浆层厚度为3~5mm,墙面无明显接茬﹑无明显抹痕,墙面平整﹑门窗洞口﹑阴阳角垂直﹑方正.9.2质量验收标准9.2.1主控项目1.所用材料品种﹑品种性能﹑应符合设计要求和本规程规定性能(材料检测报告和出厂合格证).2.保温层厚与构造做法应符合建筑节能设计要求,保温层厚度不允许有负偏差.3.保温层与墙体以及各构造层之间必须黏结牢固,无脱层﹑空鼓及裂缝,面层无粉化﹑﹑起皮﹑爆灰.9.2.2一般项目1.表面平整﹑洁净,接茬平整﹑线角顺直﹑清晰,毛面纹路均匀一致.2.护角符合施工规定,表面光滑﹑平顺,门窗框与墙体间缝隙填密实,表面平整.3.孔洞﹑槽子﹑盒位置和尺寸正确﹑表面平整﹑洁净,管道后面平整.9.2.3允许偏差项目及检验方法10成品保护10.1门窗框架残存砂浆应及时清理干净严禁瞪踩窗台,防止损坏棱角.10.2拆除架子时应轻拆轻放,防止撞坏门窗﹑墙面和棱角.10.3应保护好墙睥埋件﹑电线槽﹑盒﹑水暖设备和预留孔洞等.10.4严禁使用过时灰,各构造层硬化前禁止水冲撞击和挤压.10.5严禁在地面上直接倒胶粉聚苯颗粒保温浆料和抗裂砂浆.11效益分析11.1经济效益:本工艺有施工层五层,每层部位使用专用的材料,按标准计50/m²,较高的材料和工艺要求可以保证外墙保温的质量,减少维修,避免浪费.11.2社会效益:本工艺可以大大提高外墙保温层的使用效果,改善居住环境,有效的节约能源工业.。

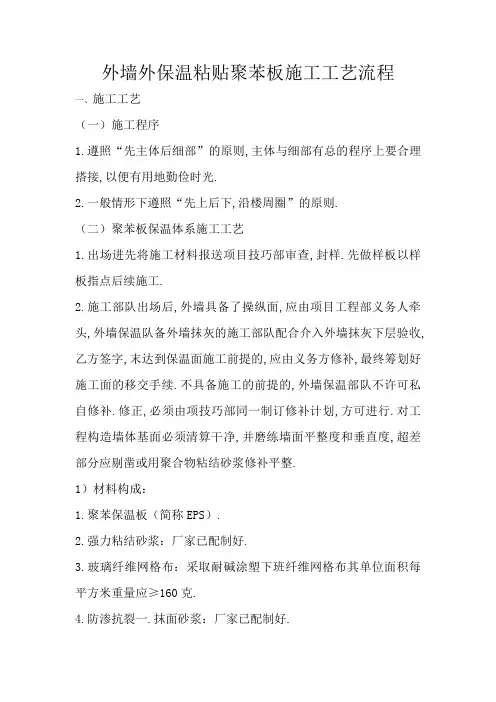

外墙外保温粘贴聚苯板施工工艺流程一、施工工艺(一)施工程序1.遵照“先主体后细部”的原则,主体与细部有总的程序上要合理搭接,以便有用地勤俭时光.2.一般情形下遵照“先上后下,沿楼周圈”的原则.(二)聚苯板保温体系施工工艺1.出场进先将施工材料报送项目技巧部审查,封样.先做样板以样板指点后续施工.2.施工部队出场后,外墙具备了操纵面,应由项目工程部义务人牵头,外墙保温队备外墙抹灰的施工部队配合介入外墙抹灰下层验收,乙方签字,末达到保温面施工前提的,应由义务方修补,最终筹划好施工面的移交手续.不具备施工的前提的,外墙保温部队不许可私自修补.修正,必须由项技巧部同一制订修补计划,方可进行.对工程构造墙体基面必须清算干净,并磨练墙面平整度和垂直度,超差部分应剔凿或用聚合物粘结砂浆修补平整.1)材料构成:1.聚苯保温板(简称EPS).2.强力粘结砂浆:厂家已配制好.3.玻璃纤维网格布:采取耐碱涂塑下班纤维网格布其单位面积每平方米重量应≥160克.4.防渗抗裂一.抹面砂浆:厂家已配制好.2)机具装备:磅秤.电动搅拌机.电锤(冲击钻)壁纸刀.螺丝刀.钢丝刷.墨斗.铁抹子.木抹子.2m靠尺.大量刮刀.托线板.线坠.钢尺等.3)施工请求及前提:1.经业主.监理.总包.外保温施工单位结合验收整体墙面垂直度.平整度,门窗框装配到位,飘窗.阳台栏板.挑檐等凸起墙面部位尺寸及格,筹划交代手续后即可进行施工.2.雨季施工时,须采取有用防雨措施,防止雨水冲刷刚施工完,但粘结砂浆或面层抹面砂浆尚感未初凝的墙面.3.施工现场情形温度及抹面层概况温度在施工中及施工后24h内均不成低于5℃,风力不大于5级.4)扼要施工流程:基面检讨(处理)——挂基准线——粘贴聚苯板——聚苯板打磨.找平.干净——第一遍抗裂抹面砂浆——铺贴玻纤网格布——第二遍抗裂抹面砂浆——饰面层施工补葺.清算.验收.1.基面检讨并处理:(1)清算混凝土培面上残留的浮灰.脱模剂.油污等杂物及抹灰空鼓部位等.(2)剔除砼接搓处劈裂的混凝土块.搀杂物.空鼓等着从新进行补修,外墙各类洞口填塞密实.(3)请求下层概况平整度误差不超出3mm,超差时对凸起墙面处进行打磨.对凹进部位需找补阴阳角朴直,高低顺通.2.挂基准线:在建筑外墙大角(阴角.阳角)及其它须要处挂垂直基准线,每个楼屋恰当置挂程度线,以掌握聚苯板粘贴上墙后的垂直度和平整度.3.粘贴聚苯板:(1)设置装备摆设粘结砂浆:依据产品解释设置装备摆设粘结砂浆,专人负责,严厉计量,机械搅拌,包管搅拌平均.拦好的浆料在静置10分钟后,还需再次搅拌才干运用.配好的料留意防晒避风,一次设置装备摆设量应在2小时内用完.(2)施工前,依据全部外墙立面的设计尺寸编制聚苯板的排板图,聚苯板以长向程度铺贴,包管持续结合,高低两排板竖向错缝不得小于200mm.(3)按事先排好的尺寸切割聚苯板,从拐角处垂直错缝贯穿连接,请求拐角处沿建筑物全高顺直.完全.(4)粘贴方法有点框法和条粘法.占框法实用于平整度较差的墙面,粘结面积不小于40%.具体粘结办法为;在每块聚苯板周边涂50mm宽的粘结砂浆,请求从边沿向中央逐渐加厚,最厚处达10mm;在聚苯板的阁下两侧留设50mm宽的槽口,以利于贴板时将关闭在板与墙体间的空气溢出.然后再在聚苯板上抹8个了10mm.直径100mm的圆形粘结砂浆灰饼.(5)聚苯板的粘贴应从细部节点(如飘窗.阳台.挑檐)及阴阳角部位向中央进行.板缝应挤压,相领板应奇平,施工时掌握板间裂缝不得大于2mm,板间高差不各大于1.5mm.当板间裂缝大于2mm时,须用聚苯板条将裂缝填满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm的部位应在施工面层前用木锉.粗砂纸或砂轮打磨平整.(6)在门窗洞口部位的聚苯板不许可用碎板拼集,需用整幅板裁切出门窗四角及洞口外形,其它接缝距洞口四边应大于200mm.(7)聚苯板按照上述要贴墙后,用2m靠尺重复压平,包管其平整度及粘结坚固,板与板间要挤紧,板缝间不得有粘结砂浆,不然该部位形成冷桥.每贴完一块,要实时消除板周围挤出的粘结砂浆,若因聚苯板切割不直形成裂缝,要用木锉锉直后再粘贴.4.锚固件固定(1)聚苯板粘结稳固后应在24h后装配固定锚固件,用冲击钻钻孔,请求钻孔深度进入下层墙体25mm,锚固件固定个数每平方许多于6个,任何面积大于0.1个平方的单块板必须加锚固件.(2)操纵时工程塑料膨胀钉的钉帽比聚苯板边概况略拧紧一些,如斯才可包管聚苯板概况平整,以利于面层施工.(3)下列部位需用锚固件加密:阳角.孔洞边沿及窗周围在程度.垂直偏向2m规模内需加密,间距不得大于300mm,固定处距下层边沿为60mm.5.聚苯板打磨.找平.干净:聚苯板概况需用砂纸打磨,打磨动作请求呈圆周偏向轻柔扭转,不许可沿着聚苯板接缝平行偏向打磨,打磨散落的泡沫碎屑应随时用刷子消除,操纵时应戴防护面具.6.第一遍抗裂抹面砂浆:(1)设置装备摆设抗裂抹面砂浆:依据产品解释设置装备摆设抹面砂浆,专人负责,严厉计量,机械搅拌,包管搅拌平均.拌好的浆料在静置10分钟后,还需再次搅拌才干运用.配好的料留意防晒避风,一次设置装备摆设量应在2小时内用完.(2)用抹子将抹面砂平均的涂抹在聚苯板上,厚度掌握在1-2mm 之间,不得漏抹,第一遍抹面砂浆抹到锚栓部位即可,带尾孔锚钉暂不抹砂浆.7.玻纤网格布:(1)待第一遍抹面砂浆湿润后即可进行网格布铺贴,施工办法如下:用抹面砂浆从中央固定网格布,按后用抹面砂浆向上向下将网格布抹平压实,使其紧贴底层抹面砂浆.(2)将网格布沿程度偏向绷直.绷平,应将网格布曲折的一面向里放置,开端大面积埋贴时,网格布阁下搭接宽度约为100mm,高低搭接宽度约为80mm.不得使网格布和粘褶皱.空鼓.翘边,请求砂浆饱满度100%,严禁消失干搭接.(3)在伸缩缝处需进行网格布翻包,网格布预粘贴在墙面上的尺寸为80mm;用网格布和粘结砂浆将聚苯板端头包住,此处许可聚苯板端边抹粘结砂浆,大墙面粘贴的网格布与翻包网格布搭策应在80mm以上.(4)在墙身阴阳角处必须从双方墙身埋贴的网格布双向绕角且互相搭接,各面搭接宽度不得小于200mm.8.第二遍抹面砂浆:(1)铺贴完网格布后,待砂将凝固至概况根本湿润.不粘手时,即可进行第二遍抹面砂浆施工.抹面厚度以盖住网格布且不消失网影为准.同时掌握抗裂抹面砂浆层总厚度在3-4mm之间.(2)所有阳角部位,面层抗裂抹面砂浆应做成尖角,不得形成圆弧.(3)面层砂浆施工应选择施工后24小时没有雨的气象进行,防止雨水冲刷造成返工.9.特别部位增强:建筑物首层外保温离地2米以下应铺贴双支玻纤网格布,其余各层阴阳角.门窗路吵嘴运用双层玻纤网格布包裹增强,包角网格布单边长度不该小于120mm.10.补葺.清算.验收:工作面所有工序完成后,要作最后的检讨,若有不完美.受污染.受损坏的地方应进行补葺并呵护,清算现场卫生.属于整体验收大面积落成的持续做好呵护工作;属于分部验收或全体落成的,预备交工验收.。
外墙保温施工方案外墙保温施工方案篇1基层处理→测量放线→粘贴EPS聚苯板→EPS聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→填嵌缝膏→涂面层腻子和涂料→验收。
EPS外墙保温施工前期准备:1、材料要求:EPS膨胀聚苯板、粘结胶浆、抹面胶浆、耐碱玻纤网格布、建筑密封胶(应采用聚氨酯、硅酮或丙烯酸类密封膏)、密封条、盖口条、锚栓、角钢、胀管等2、主要工具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m靠尺等。
一、基层墙体处理新建工程的结构墙体基面必须清理干净,外墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并检验墙面平整度和垂直度。
用2m靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用干粉砂浆修补平整。
对旧房节能改造,应彻底清理不利于粘贴聚苯板的原外墙面层,用水泥砂浆修补缺陷,加固找平,方能开展外墙保温施工。
二、测量放线1、根据建筑物立面设计和外墙外保温技术要求,在墙面弹出外门窗的水平线、垂直控制线及伸缩缝线、装饰线;2、在建筑物外墙大角(阴角、阳角)及其它必要处挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。
三、粘贴聚苯板1、EPS聚苯板切割:尽量使用1200*600mm或900*600mm 标准尺寸的聚苯板。
若使用非标准尺寸的聚苯板,应采用电热丝切割器或壁纸刀进行裁剪加工。
对角线误差±2mm,按实际需要的尺寸加工。
尺寸允许偏差为±2mm,大小面垂直。
2.粘结砂浆:使用成品粘结砂浆用于外墙保温施工。
配制好的粘结砂浆应在45分钟内用完。
3、变形缝线两侧的聚苯板上预贴250mm宽包底网格布。
4、粘结EPS聚苯板方法:1)在外墙阴阳角处挂垂直线,用水平仪找平。
每面墙至少要有2块,并且要确保和墙的尺寸一样。
采用分段粘贴时,在起始层上弹水平线,用经纬仪测出大角根部弹出的竖向控制线,根据竖向竖向垂直线挂水平线作为粘贴聚苯板的控制线。
聚苯板外墙保温施工组织方案一、编译依据1、青岛永达建筑设计有限公司设计的建筑施工图;2.《民用建筑热工设计规范》GB50176-93;3.《民用建筑(采暖住宅建筑)节能设计标准》JGJ26-95;4.《公共建筑节能设计标准》GB50189-2005;5.《夏热冬冷地区住宅建筑节能设计标准》JGJ134-2001;6、《住宅建筑节能、保温隔热工程质量验收规程》DB51/5033-2005;7.《外墙保温工程技术规程》JGJ144-2004;8.《膨胀聚苯板薄抹灰外墙外保温系统》JGJ149-2003;9、项目特点、施工现场环境、自然环境等。
二、项目概况三、施工准备1、主要施工工具:电动剪线钳、壁纸刀、十字螺丝刀、剪刀、钢锯片、墨斗、棕毛刷、粗砂纸、电动搅拌机、塑料搅拌桶、冲击钻、抹子、压力机、阴阳角子、灰板、2m尺子、油灰刀等2、施工前基础处理及环境条件要求:1)施工前必须彻底清除基层表面的浮灰、油渍、脱模剂、空心桶等影响粘结强度的物质。
用尺子检查4mm墙体结构的平整度。
最大偏差应小2m于此值,超差部分应用1:2.5水泥砂浆凿或修补。
3)基层表面应干燥并已通过验收,外物已安装到位。
4)施工现场环境温度和基层表面温度不得低于施工期间和施工后24小时内,5℃风力不得大于5级。
5)为保证施工质量,施工工作面应避免阳光直射。
必要时,使用防晒布覆盖工作台面。
3、项目由专业施工单位专业设计,同时负责施工。
四、施工工艺一、施工顺序:2、施工要点:1)基层清理验收:用油灰刀和铲子清理待施工2m的基层表面,用尺子检查基层表面。
2)滚动界面剂,用聚苯板内层专用聚合物砂浆粘贴聚苯板:A、本项目使用的标准板尺寸为:1200×600×(20,60,80) mm ,使用的聚苯板型号为:FM150。
非标板按实际尺寸加工,聚苯板用电热丝刀或美工刀切割。
尺寸公差为+ 2mm,尺寸平面垂直。
B、将界面剂滚在预切好的聚苯板上,晾干后再使用。
施工方案一、编制依据1 、《寒冷地区居住建筑节能设计标准》JGJ1342、《民用建筑热工设计规范》GB501763、《膨胀聚苯板薄抹灰外墙外保温系统》JG1494、《外墙外保温工程技术规程》JGJ1445、《建筑工程施工质量验收统一标准》GB50300&《建筑装饰装修工程质量验收规范》GB502107 、居住建筑保温构造详图(节能65% L06J1138、《外墙外保温构造详图三》L07J110-239、《外墙外保温应用技术规程》DBJ 14-035-2007二、工程概况1、工程名称:2、建设地点:3、工程做法:三、材料计划四、节点设计1、聚苯板系统基本构造(示意图)司定件5埠抹为我裟中司压入柯硕琉歸网林奋首届应再加一属玻纤网権布:涂料饰面保温系统截面示意图2、保温板排列布置示意图保温板应按顺砌方式粘贴,竖缝应逐行错缝。
保温板应粘贴牢固,不得有松动和空鼓。
墙角处保温板应交错互锁。
见下图保温板排列布置示意图:3、板缝构造粘板时注意清除板边溢出的胶粘剂,使板与板之宽超出2mm寸用相应厚度的保温板片填塞。
板缝高或专用打磨机具打磨平整。
4、门窗洞口上口构造鹰嘴做法:在做门窗洞口时,用保温板直接贴出鹰嘴造型,然后压网格布、罩面。
5、门窗洞口墙面网格布布置根据该工程的实际情况,门窗洞口侧设置翻包网。
6 空调板构造7、网子搭节点网格布横应横向铺设,压贴密实,不得有空鼓、皱褶、翘曲、外露等现象。
搭接宽度不得小于100mm阳角不小于200mm保温板贴至变形缝处时,网格布做翻包处理,搭接不小于100mm五、外墙外保温施工要求及方法(一)、施工条件1项目允许偏差,w,mm垂直度层咼w 5m8全高H/1000 且w 30表面平整2m长度82、外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5C。
在5 级以上大风天气和雨天不得施工。
3、水源、电源已接通,保证施工用水,用电。
4、施工人员、技术人员应认真熟悉图纸、相关规范及保温墙体施工工艺。
施工方案一、编制依据1、《寒冷地区居住建筑节能设计标准》JGJ1342、《民用建筑热工设计规范》GB501763、《膨胀聚苯板薄抹灰外墙外保温系统》JG1494、《外墙外保温工程技术规程》JGJ1445、《建筑工程施工质量验收统一标准》GB503006、《建筑装饰装修工程质量验收规范》GB502107、居住建筑保温构造详图(节能65%)L06J1138、《外墙外保温构造详图三》L07J110-239、《外墙外保温应用技术规程》DBJ 14-035-2007二、工程概况1、工程名称:2、建设地点:3、工程做法:三、材料计划四、节点设计1、聚苯板系统基本构造(示意图)涂料饰面保温系统截面示意图2、保温板排列布置示意图保温板应按顺砌方式粘贴,竖缝应逐行错缝。
保温板应粘贴牢固,不得有松动和空鼓。
墙角处保温板应交错互锁。
见下图保温板排列布置示意图:3、板缝构造粘板时注意清除板边溢出的胶粘剂,使板与板之间无碰头灰。
板缝拼严,缝宽超出2mm时用相应厚度的保温板片填塞。
板缝高差不大于1.5mm,否则应用砂纸或专用打磨机具打磨平整。
4、门窗洞口上口构造鹰嘴做法:在做门窗洞口时,用保温板直接贴出鹰嘴造型,然后压网格布、罩面。
5、门窗洞口墙面网格布布置根据该工程的实际情况,门窗洞口侧设置翻包网。
6、空调板构造7、网子搭节点网格布横应横向铺设,压贴密实,不得有空鼓、皱褶、翘曲、外露等现象。
搭接宽度不得小于100mm,阳角不小于200mm。
保温板贴至变形缝处时,网格布做翻包处理,搭接不小于100mm。
五、外墙外保温施工要求及方法(一)、施工条件1、墙体基面的允许尺寸偏差项目允许偏差,≤,mm层高≤5m 8垂直度全高H/1000且≤30 表面平整2m长度82、外保温工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃。
在5级以上大风天气和雨天不得施工。
3、水源、电源已接通,保证施工用水,用电。
4、施工人员、技术人员应认真熟悉图纸、相关规范及保温墙体施工工艺。
- 1 -外墙保温系统施工规范外墙保温系统施工规范一施工前的准备工作 1施工材料聚合物胶浆:标准耐碱玻纤网布;固定件:伸缩缝塑料条、聚笨板(EPS)或挤塑板(XPS)。
2施工工具电热丝切割器、开槽器、劈纸刀、螺丝刀、剪刀、钢锯条、墨斗、棕刷、粗沙纸、电动搅拌器、塑料搅拌桶、冲击钻、电锤、抹子、压子、阴阳角抿子、托线板、2M靠尺、操平水管等。
3施工准备3.1与施工有关的人员施工前必须认真阅览施工图纸,并与施工现场进行比对,及时检查现场和图纸变更的情况。
- 2 -3.2落实施工材料及施工工具存放地、施工人员住宿安排等相关事宜。
3.3检查吊篮或脚手架,不得有任何安全隐患。
3.4检查施工用水、电的情况。
4施工条件4.1按照GB50210-2001《建筑装饰装修工程施工质量验收规范》普通抹灰标准检查基层墙体。
立面垂直度、表面平整度、阴阳角方正、分格条(缝)直线度等项目的允许偏差均不得大于4mm。
4.2施工期间及完工后的24小时内,环境和基层表面温度均就高于5℃,风力不大于5级。
4.3严禁雨中施工,遇雨或雨季施工应有可靠的防雨措施。
4.4夏季施工应做好防晒措施,抹面层和饰面层应避免阳光直射。
三施工程序系统的安装施工程序如下图所示:基层处理-弹线-操平线-调制聚合物胶浆-铺设翻包网布-铺设保温-安装固定件-涂抹面层聚合物胶浆-铺设网布-涂抹面层聚合物胶浆-验收四施工要点1.1基层墙体应坚实平整,墙面应清洁,清除灰尘、油、脱模剂、涂料、空鼓及风化物等影响粘结强度的杂物。
1.2用2米靠尺检查墙体的平整度,最大偏差大于4mm时,应用1:3的水泥砂浆找平。
1.3若基层墙体不具备粘结条件,可采取直接用固定件固定的方法,固定件数量应视建筑物的高度及墙体性质决定。
2.弹线按照图纸规定弹好散水水平线,在设计伸缩缝处的墙面弹出伸缩缝宽度线等。
在阴阳角位置设置垂线,在两个墙面弹出垂直线,用此线检查保温板施工垂直度。
3.调制聚合物胶浆使用干净的塑料桶倒入5.5kg的净水,加入25kg的聚合物胶浆,并用低速搅拌器搅拌成稠度适中的胶浆,净置5分钟。
EPS ^温板外墙外保温系统施工方案在外墙体基糙已做好(抹平)采用膨胀聚苯板(EPS板)作为保温层,160g/m2耐碱玻纤网格布,由重庆聚源塑料有限公司生产的胶粘剂、抹面胶浆作保护层。
二、编制依据《膨胀聚苯板抹灰外墙外保温系统》JG 149-2003;《建筑节能工程施工质量验收规程》DGJ 32/J 19-2007;《外墙外保温工程技术规程》JGJ 144-2004;《建筑节能工程施工质量验收规范》GB 50411-2007;三、主要材料及性能指标1、膨胀聚苯保温板膨胀聚苯保温板(EPS),具优良的保温隔热、防水透气性能,与抹面层形成柔韧、牢固的外墙外保温系统。
厚度20mm,容重18~22 kg/m 3,粘结砂浆点粘法固定。
2、粘结砂浆/聚合物抗裂砂浆由粉料、水泥、石英砂、树脂和添加剂组成的干粉状混合剂,与洁净水搅拌成厚浆分别作为粘结胶浆和抹面抗裂胶浆使用。
粘结胶浆干凝后与常规材料墙面和聚苯板具有较高的粘结强度;抹面胶浆薄涂层与耐碱玻璃纤维网格布结合形成一道具有一定得柔韧性、防水性和透气性的保护层,对保温板形成牢固耐久有效的保护。
3、耐碱玻纤网格布采用插编式并经特殊耐碱涂敷的玻璃纤维网格布,插编网能缓冲由于墙体位移、开裂等原因引起的保温板的轻微位移,经耐碱涂敷后,网格布能抵抗水泥的碱性腐蚀。
将网格布完全埋入抹面胶浆内,能提高系统防护层的机械强度和抗裂性。
4、锚固件由带圆盘的塑料膨胀套管和塑料栓或具防腐性能的金属螺钉组成,用来把保温板固定于基层墙体,对系统起到辅助加固的作用。
5.1膨胀聚苯板性能指标1、本项目施工水、电、道路等条件已落实。
2、主体结构已封顶,且外墙找平粉刷已完成养护7天以上,同时通过单项验收。
3、基层墙体必须清理干净、平整、无污染及妨碍粘结的物质。
墙体平整度、垂直度不符合要求的应用1:3水泥砂浆抹平找平。
抹灰层与基层墙体之间必须粘结牢固,无空鼓、松动、脱层等不良现象。
外门窗框安装就绪,外墙面及窗洞口粉刷完毕。
拌器、刷子、多用刀、灰浆托板、拉线、涂料喷斗、空气压缩机、开槽器、皮尺、毛辊、粘有大于20粒粗砂纸打磨抹子。
对拟施工墙面清扫,使墙面无积尘、浮灰、松散颗粒物。
不平整的墙面先抹灰找平。
粘结前适当浇水湿润,不可过潮,施工前基层含水率不大于10%。
(避免冬、雨季施工)材料准备粘结胶浆的配制:将专用胶粘剂与425普通硅酸盐水泥按1:1重量配合比用搅拌器充分搅拌均匀,静置5分钟后,视其和易性,加入适量的水在搅拌一次。
聚苯板的切割:尽量使用标准尺寸的聚苯板,非标准尺寸的聚苯板用电热丝切割器进行切割加工。
网格布的准备:根据工作面的要求剪裁网格布,标准的网格布事先留出搭接长度。
抹面胶的配制和要求:同粘结胶浆。
面层涂料的准备:将涂料进行充分搅拌,使其具有均匀的稠度。
施工工艺流程基层墙体必须清理干净,使墙表面没有油、浮沉、污垢、脱模剂、风化物、涂料、蜡、防水剂、潮气、泥土等污染物或其他妨碍粘结的材料,并剔除表面的凸出物,使之清洁平整,必要时用水冲洗墙面。
经冲洗的墙面必须晾干后,方可进行下道工序施工。
基层墙体的平整度不符合要求时,采用1:3水泥砂浆找平。
底胶搅拌:首先用小刀或启盖器打开装料桶,用搅拌器进行搅拌,这是考虑到运输及贮存原因可能导致桶内配料完全产生分离现象。
然后将这桶搅拌好的预涂粘结剂的1/2倒入一只纯净的空桶内,按1∶1的重量比一小部分,一小部分地加入普通硅酸盐R42.5水泥,边加入水泥边搅拌,不能一次加入过多量的水泥,搅拌过程中可适当加入少量干净的水以调整其稠度。
充分搅拌后,须静置5分钟,再搅拌,从而打破胶体材料的初始组合,使粘结剂达到最佳的粘结状态。
操作时应注意以下几点:不要搅拌过度。
水泥要求须是硅酸盐水泥,纯净且无块状疙瘩。
加水不可过多,否则导致搅拌出来的粘结剂质量不稳定。
不能加入砂、防冻剂、聚合物、及一些影响粘结的添加剂。
反包网的粘贴:确定外墙底部标高,弹上线,然后按所需尺寸切割反包用标准网。
先在基质上涂一层粘合剂,把反包标准网埋入,保证无裸露部分,如有裸露须用粘合剂将裸露部分彻底埋入。

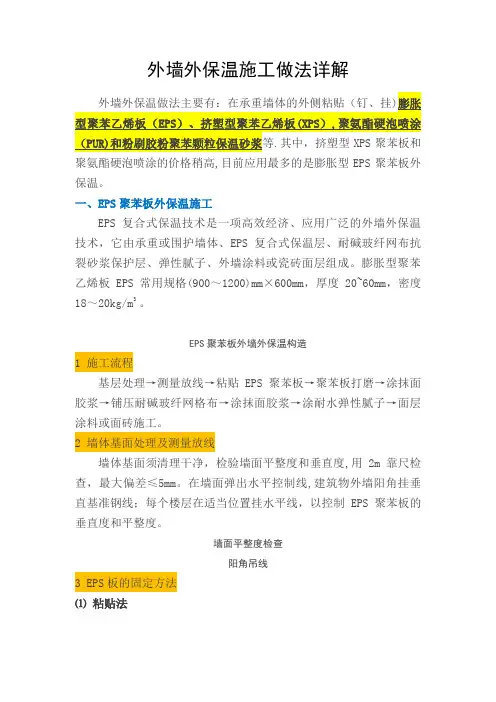

外墙外保温施工做法详解外墙外保温做法主要有:在承重墙体的外侧粘贴(钉、挂)膨胀型聚苯乙烯板(EPS)、挤塑型聚苯乙烯板(XPS),聚氨酯硬泡喷涂(PUR)和粉刷胶粉聚苯颗粒保温砂浆等.其中,挤塑型XPS聚苯板和聚氨酯硬泡喷涂的价格稍高,目前应用最多的是膨胀型EPS聚苯板外保温。
一、EPS聚苯板外保温施工EPS复合式保温技术是一项高效经济、应用广泛的外墙外保温技术,它由承重或围护墙体、EPS复合式保温层、耐碱玻纤网布抗裂砂浆保护层、弹性腻子、外墙涂料或瓷砖面层组成。
膨胀型聚苯乙烯板EPS常用规格(900~1200)mm×600mm,厚度20~60mm,密度18~20kg/m3 。
EPS聚苯板外墙外保温构造1 施工流程基层处理→测量放线→粘贴EPS聚苯板→聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→涂耐水弹性腻子→面层涂料或面砖施工。
2 墙体基面处理及测量放线墙体基面须清理干净,检验墙面平整度和垂直度,用2m靠尺检查,最大偏差≤5mm。
在墙面弹出水平控制线,建筑物外墙阳角挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直度和平整度。
墙面平整度检查阳角吊线3 EPS板的固定方法⑴粘贴法粘贴法有点框法、条粘法和满粘法,通常采用点框法。
用钢抹子沿EPS板的四周涂抹配制好的粘结剂,宽度为50mm,板的中间均匀设置8个直径100mm的粘结点,厚10mm,粘结剂的涂抹面积不得小于40%。
板应自下而上沿水平方向横向铺贴,错缝1/2板长。
粘贴法适用于外墙饰面采用涂料的外墙外保温层施工。
点框法粘结剂涂抹示意点框法涂抹粘结剂EPS聚苯板的排列及错缝⑵ EPS板粘贴与锚栓结合法该法是在粘贴法的基础上设置若干锚栓固定EPS保温板。
锚栓为高强超韧尼龙或塑料精制而成,尾部设有螺丝自攻性胀塞结构。
锚栓用量每平方米:10层以下约6个,10~18层8个,19~24层10个,24层以上12个.单个锚栓抗拉承载力极限值≥1.5kN。
聚苯板外墙保温施工方案各位读友大家好,此文档由网络收集而来,欢迎您下载,谢谢篇一:聚苯板外墙保温施工方案_secret外墙体保温施工方案一、编制依据1、建筑施工图;2、外墙保温构造及做法标准图集03J103;3、外墙保温构造及做法标准图集05J/T105;4、现行的外墙保温施工手册,公司体系运行文件;5、《外墙外保温施工技术规程》JGJ144-20046、《民用建筑外保温系统及外墙装饰防火暂行规定》公通字[2009]46号二、工程概况1、工程名称: 建设单位:设计单位:监理单位: 施工单位:工程概况:本工程为工程,总建筑面积约平方米。
设计采用聚苯板外墙外保温系统。
聚苯板厚100mm,B1级,表观密度20±2kg/m3。
防火隔离带安装符合《民用建筑外保温系统及外墙装饰防火暂行规定》公通字[2009]46号。
2 、材料组成 A 、EPS聚苯板保温体系规格为1200mm×600mm×100mm、1000mm×500mm×100mm平头式,B1级,表观密度20±2kg/m3。
B 、专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,可操作时间不大于2h。
C 、耐碱玻纤网格布用于增强保护层抗裂及整体性;标准网格布孔径4mm×4mm,加强网格布孔径㎜×㎜,宽度1000mm,每卷长度100000mm。
- 1 -四、施工准备1、经公司技术负责人、监理工程师审核施工方案,同意此方案后方可进场施工。
2、外墙结构基面处理:A、结构外墙经过工程验收达到标准的,方可进行外墙外保温施工。
B、进行外墙外保温施工的墙体基面的尺寸偏差还应符合下表之规定:主体结构墙体基面的允许偏差- 2 -3、施工机具准备:A.搅拌灰盘、灰斗,垂直运输机具,水平运输手推车,冲击钻等。
B.常用操作工具及检测工具,放线工具、线锤、水桶、剪子、铁锨、扫帚、托线板、方尺、钢板尺等。
外墙保温施工方案一、编制说明(一)、编制依据1、我公司与鄂尔多斯市xxxx房地产开发有限责任公司签订的xxxxx花园住宅小区1#、2#、3#楼工程《施工合同》;2、xxxx设计院关于xxxx花园住宅小区1#、2#、3#楼工程建筑、结构及水电安装专业施工图;3、内蒙古自治区05系列建筑标准设计图集 DBJT03-22-2005系列05J1、05J3-1;4、xxxxx花园住宅小区1#、2#、3#楼工程《施工组织设计》;5、《外墙外保温工程技术规程》(JGJ 144-2004);6、《民用建筑节能设计标准(采暖居住建筑部分)》7、《居住建筑节能保温隔热工程质量验收规程》DB51/5033-20058、《膨胀聚苯板薄抹灰外墙外保温系统》(JG149-2003)9、《建筑装饰装修工程质量验收规范》(GB50210-2001)(抹灰工程部分);10、建设工程强制性标准条文相关条款;11、《建筑施工手册》(建筑工业出版社出版 2003年9月第四版);12、乌海市建管部门相关文件。
(二)、工程概况xxxxx花园住宅小区1#、2#、3#楼,三栋均为钢筋混凝土剪力墙结构,层数分别为18层、15层、18层,建筑面积分别为9850.5m2、11650.5m2、9804.5 m2。
本工程高层楼体外墙采用聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统,外墙保温设计具体做法如下页表1-1。
(三)编制说明1、本方案中未注明的长度单位为毫米(mm),未注明的高度、标高单位为米(m)。
2、本工程结构7月份封顶,8-9月进行外墙保温的施工,不考虑冬季施工。
二、施工准备1、三栋主体结构(包括砌体结构)经过建设、监理、设计等单位验收达到合格要求。
2、外墙经过水泥砂浆抹灰处理后,垂直度、平整度满足规范要求,不出现空鼓等质量缺陷。
门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。
聚合聚苯板外墙外保温工程施工方案编制:日期:审核:日期:审批:日期:1.编制标准及依据(1)本工程外墙外保温设计说明及设计变更文件、施工图(2) 《聚合聚苯板》Q320412WPJ001-2013(3) 《建筑节能工程施工质量验收规范》GB50411—2007(4) 《建筑节能工程施工质量验收规程》(DGJ32/J19-2007)(5) 《建筑装饰装修工程质量验收规范》GB50201—2001(6)《外墙外保温工程技术规程》JGJ144-2004(7) 《外墙外保温建筑构造图集》10J121(8) 国家、地方、行业现行法律、法规(9) 工程合同等相关文件2.编制目的本施工方案是对该外墙外保温工程在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等工作详细而周全的设计,使该工程施工的全过程中,各环节始终处于受控状态,质量达到优良标准,使业主称心满意,工程管理合理而有效。
1 工程概况1.1工程名称:1.2建筑结构:剪力墙结构1.3施工范围:外墙1.4保温类型:聚合聚苯板外墙外保温系统1.5外墙饰面:涂料与面砖饰面2 材料组成2.1 聚合聚苯板生产厂家:规格为600*600(300)mm容重≤180Kg;燃烧性能A级。
2.2专用聚合物粘结、抹面(抗裂)砂浆出厂时已配制好,现场施工时加水用手持式电动搅拌机或专用滚筒搅拌机搅拌,重量比为水:聚合物砂浆=1: 5,可操作时间不小于2h。
2.3锚固件采用自攻螺丝配合工程塑料膨胀钉固定膨胀大金板,要求单个固定件的抗拉承载力标准值≥0.8KN,塑料锚固钉规格为8×80mm。
2.4耐碱玻纤网格布用于增强保护层抗裂及整体性,耐碱玻纤网格布孔径6×6,宽度1米,160g/㎡。
构造示意图基层墙体①基本构造构造示意图粘结层②绝热层③保护层④饰面层⑤墙体基层专用粘结胶浆聚合聚苯保温板锚固件+抹面胶浆压入玻纤网格布涂料外墙(或干挂石材)(1)胶粘剂:胶粘剂是由无机胶凝材料,高分子聚合物和填料等材料组成。
1 工程概况项目名称:天山怡景苑-幼儿园外墙保温工程以及涂料工程、商铺外墙保温工程工程概况:幼儿园外墙保温工程面积5000m2,外墙采用EPS板保温涂料饰面系统;商铺外墙保温工程面积3000m2,外墙采用EPS板保温干挂系统。
2 编制依据1)《民用建筑热工设计规范》GB50176—932)《夏热冬冷地区居住建筑节能设计标准》JGJ134-20013)《膨胀聚苯板薄抹灰外墙外保温系统》JG 149-20034)《住宅建筑围护结构节能应用技术规程》DG/TJ 08-206-20025)《外墙外保温工程技术规程》JGJ144-20046)《建筑工程施工质量验收统一标准》 GB50300-20017)《住宅建筑节能工程施工质量验收规程》DGJ 08-113-20058)《建筑节能工程施工质量验收规范》GB50411-20079)甲方的技术要求3 设计方案3.1 保温系统的构造3.1.1 EPS 板保温涂料饰面系统EPS 板保温涂料饰面系统由EPS 板、保温泡沫板粘结胶浆、保温泡沫板抹面胶浆、耐碱玻纤网格布、柔性耐水腻子以及涂料层组成,其构造图见下:EPS 板保温涂料饰面系统抹面胶浆层抹面胶浆层水泥砂浆粉刷层粘结胶浆层EPS板保温层网格布层弹性腻子层涂料层3.2节点大样图3.2.1 EPS涂料饰面系统阴阳角详图阴角构造阳角构造3.2.2 门窗洞口网格布加强示意图网格布加强,锚栓布置图附加网格布示意3.2.3 窗口节点图网格布加强网格布窗侧节点图窗下口节点图3.2.4 变形缝节点图变形缝构造详图变形缝构造详图3.2.5 勒脚节点图EPS 保温涂料饰面系统勒脚节点图213.2.6 穿墙管道、落水管节点图水落管卡子2穿墙管道穿墙管道13.2.7 装饰线节点图凹线1凹线23.3 材料性能1) EPS 板性能指标2)胶粘剂性能指标3)抹面胶浆4)耐碱玻璃纤维网格布性能指标5)塑料膨胀锚栓性能指标6)弹性光面腻子性能指标7)外墙涂料性能指标符合外墙涂料国家或行业相关标准,与相关的外墙涂料系统相匹配,建议用外墙弹性水性涂料。
膨胀聚苯板(EPS)薄抹灰外墙外保温系统施工及监理要点EPS薄抹灰外墙外保温系统是以聚合物砂浆为关键技术,与聚苯乙烯泡沫塑料板、耐碱玻璃纤维(下称“玻纤”)网格布共同组成的绝热保温系统。
该保温系统包括聚苯板胶粘剂粘结层、膨胀聚苯板保温层、抹面胶浆复合耐碱涂塑玻璃纤维网格布防护层以及饰面层等部分,集墙体保温、抗裂防护、装饰功能为一体。
通过对建筑物的外部围护结构进行保温隔热处理,可达到降低建筑能耗、改善居住环境等目的。
一、EPS薄抹灰外墙外保温系统特点1.1编制依据主要依据下列的规范、规程:《外墙外保温工程技术规程》(JGJl44—20040):《膨胀聚苯板薄抹灰外墙外保温系统》(JGl49—2003):《外墙外保温建筑构造(一)》(02J12-1):《住宅建筑构造》(03J930 1):《绝热用模塑聚苯乙烯泡沫塑料》(GBl0801.1—2002):《民用建筑热工设计规范》(6850176—93):《砌体工程施工质量验收规范》(GB50203—2002):《玻璃纤维制品试验方法》(JCl76—80):《聚氨酯建筑密封膏》(JC484—92):《耐碱玻璃纤维网格布》(JC/T841—1999):《民用建筑节能设计标准(采暖居住建筑部分)》(JGJ26—95):《建筑装饰装修工程质量验收规范》(68502l0—2001):《夏热冬冷地区居住建筑节能设计标准》(JGJl34—2001);《建筑涂料》(GB9153—88):《合成树脂乳液砂壁状建筑涂料》(JC/T24—2000);《住宅建筑节能工程施工质量验收规程》(DGJ08一113—2005)。
1.2外墙外保温系统组成如图1所示。
图1外墙外保温系统组成1.2.1聚苯板胶粘剂粘结层。
采用聚合物砂浆进行粘贴保温板,其高强、高粘结力的特点能够保证整个外保温系统的安全可靠。
1.2.2膨胀聚苯板保温层。
膨胀聚苯板具有容重轻、导热系数小的特点,其化学性能稳定,无有害物质的挥发,同时,在施工中运输方便,易于切割,是一种轻质、节能、环保的保温材料。
一、系统的优异性膨胀聚苯板薄抹灰外墙外保温系统具有优越的保温隔热性能,良好的抗水性能及抗压、抗冲击性能,能有效解决墙体的龟裂和渗漏水问题。
该系统冬季能避免产生热桥,大大减少室内热能通过外墙损失;夏季能大大减少由阳光辐射外墙而传导至室内的热能,进而使暖气、空调的能耗下降。
墙体重量轻、节能效果明显,可减少能源消耗、保护主结构,还能延长建筑物的寿命。
给建筑物披上了一件温暖、可靠、耐久的外衣。
是广大房地产开发商,保温节能建筑设计和建筑施工单位首选的保温隔热体系。
随着建筑节能的不断发展,其优异的性能逐渐被市场所接受,节能型建筑物将成为今后发展的方向。
二、系统结构1、基层墙体:混凝土墙,各种砌体墙。
2、粘结层:DF-01胶粘剂。
3、保温层:聚苯乙烯泡沫板或挤塑板。
4、必要时可加设机械锚固件。
5、底层防护层:DF-02胶粘剂。
6、增强材料:耐碱玻纤网格布。
7、罩面材料:DF-02胶粘剂。
8、外饰面:腻子,面层涂料。
三、施工前的准备基层预处理:经过工程验收达到质量标准的结构承重墙面或非承重墙面即可进行外墙保温施工,对既有建筑墙体进行保温改造时,需对外墙表面进行检查,空鼓处要彻底清除,开裂处应认真修补,墙面平整度超差部分应剔凿或修补。
如果基层墙体的附着力不能满足要求,应对基层墙体外表面作彻底清理,或增加粘结面积率,或考虑加设机械锚固件。
门窗洞口尺寸位置达到设计和质量要求,门窗框或辅框应已立完。
四、墙体基面尺寸偏差还应符合下表规定工程做法项目允许偏差,≤,mm砌体工程墙面垂直度每层5(2m托线板检查)全高≤10m 10 经纬仪或吊线检查>10m 20表面平整度5 2m直尺和楔形塞尺检查混凝土工程垂直度层高≤5mm 8>5mm 10全高H/1000且≤30表面平整2m长度8注意:新建建筑建议混凝土基层至少养护28天,每10mm厚的水泥砂浆基层至少养护7天。
工作条件:工作温度应高于5℃,而且施工完后,至少24小时内应维持环境温度高于5℃。
施工组织设计(方案)报审表
工程名称:********************************编号:
安徽鹰唛食品有限公司
**************楼
膨胀聚苯板外墙外保温
施
工
方
案
建设单位:安徽鹰唛食品有限公司
监理单位:马鞍山华诚建设工程咨询公司
施工单位:
编制:
审核:
批准:
二O一O年八月八日
一、工程概况
*********楼工程为框架结构,其中厂房为:一层框架结构,钢结构屋面;厂房附楼及办公楼为:二层框架结构。
建设单位为安徽鹰唛食品有限公司,设计单位为安徽华盛国际建筑设计工程咨询有限公司,施工单位为马鞍山市安民建安有限责任公司,为响应建筑节能工作,本工程采用膨胀聚苯板外墙外保温施工方案。
二、施工准备
1.材料准备
本工程采用膨胀聚苯板、胶粘剂、抹面胶浆、耐碱网格布、镀锌电焊网、锚栓等材料,按下述步骤准备:
1.1包装
1.1.1膨胀聚苯板采用塑料袋包装,在捆扎角处衬垫硬质材料。
1.1.2胶粘剂、抹面胶浆采用编织袋或塑料桶盛装,并注意密封,
严防受潮或外泄。
1.1.3耐碱网布、镀锌电焊网每卷紧密,整齐卷绕,用防水防潮
材料包装。
1.1.4锚栓采用纸箱包装。
1.2运输
1.2.1膨胀聚苯板侧立搬运,在运输过程中侧立贴实,并用包装
带运输设备固定好;严禁烟火;不得重压猛摔或与锋利物品碰撞,以避免破坏和变形。
1.2.2胶粘剂、抹面胶浆在运输设备上的摆放应根据其包装情况
而定,运输中应避免材料的挤压、碰撞、雨淋、日晒等,以免影响使用。
1.2.3耐碱网布、镀锌电焊网、锚栓在运输中应防止雨淋。
1.2.4其他系统组成材料在运输、装卸过程中应整齐码装,包装不得破损,不得使其爱到扔摔、冲击、日晒、雨淋。
1.3贮存
1.3.1所有系统组成材料应防止与腐蚀性介质接触,远离火源,不宜露天长期曝晒;存放场地应干燥、通风、防冻。
1.3.2所有材料应按型号、规格分类贮存,贮存期限不得超过材料保质期。
2.主要机具
(1)机械:电动搅拌器、冲击钻
(2)工具:橡皮锺、工具刀、腻刀、靠尺、粗砂纸、抹子、滚刷。
三、作业条件
1.一般性要求:
1.1施工环境,基底及使用的材料的温度不应低于+5℃。
1.2不应在大风环境中或夏天阳光直射的墙面上施工,以避免材料在施工过程中失水过快而出现毛细裂缝。
1.3应避免沿未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷。
必要时应对新施工的墙面加以保护。
2.对建筑物及基层墙体的基本要求:
2.1墙体的湿度不应高于其与环境的平衡温度,必要时应钻孔测试墙体内部的温度。
2.2墙体表面不得有污迹、灰尘、油污或脂肪类物质。
2.3墙体应具有足够的强度,特别是墙体表面应具有足够的附着力(≥0.3N/m2)。
2.4墙面应平整,平整度为:≤1cm/2m
2.5外墙面设置的各种安装构件、固定管道、空调等用的支架,必须在外保温体系施工之前安装完成。
2.6避免在外墙面上固定脚手架。
2.7所有水平方向的构件(如挑檐、窗台板、女儿墙盖顶板、固定外墙面构件用的支架等)都需预留外保温体系所需的施工厚度,并做必要的滴水处理或防锈处理。
2.8建筑物的门窗、外露柱等立面设计应预先考虑到外保温体系施工所需的厚度及施工所带来的外观变化。
2.9负责施工的单位应在开工前对建筑物及其墙面作认真的实地考察和检验。
四、施工工艺
1.施工规程
2.施工流程
2.1基层检查及处理
必须彻底清除基层浮灰、油污、脱模剂、空鼓及风化物等影响粘结强度的材料。
对结构墙体,采用2m靠尺检查,最大偏差小于10mm。
2.2配制胶粘剂砂浆或抹面胶浆
施工时按重量比1:5(水:干粉)的比例充分搅拌均匀,且稠
度适中,以维持刚粘上墙的保温板不滑落。
搅拌好的砂浆放置3-5分钟熟化使用。
调好的砂浆宜在两小时内完成。
2.3滚涂界面剂
为增加膨胀板与胶粘剂及抹面胶浆保护层的结合力,应在膨胀板表面涂满专用界面剂。
等晾干透明粘手时再用。
2.4排布保温板
在墙体阴阳角处,应先排也尺寸。
标准尺寸1200*600mm,阴阳角处按实际需要的尺寸加工。
2.5裁切保温板
用工具刀按所需尺寸切割,特殊开头或尺寸可仿线切割。
2.6涂抹胶粘剂(条粘法)
墙面平整度≤5mm/2m一般采用整面粘贴,采用齿型镘刀施工,按墙面平整度选择相应镘刀齿宽规格。
2.7涂抹胶粘剂(点边法)
墙面平整度≤10mm/2m,应该采用点边粘贴。
用抹刀每块保温板周边涂抹宽5mm胶粘剂,最厚达10mm,然后在保温板上抹6个以上厚10mmφ100mm圆形专用胶粘剂。
墙面整度越差胶粘剂涂抹越厚,确保保温板和墙面黏着面积≥40%。
2.8粘贴保温板
涂好胶粘剂后立即将保温板贴在墙上,动作要迅速,以防止胶粘剂剂结皮面失去粘性。
板与板之间要挤紧,碰头缝处不抹聚合物砂浆。
保温板应水平粘贴,而且上下两排保温板宜竖向错
缝板长1/2,保证最小错缝尺寸200 mm。
门窗四角应以整块保温板粘贴,粘贴前先在保温板上裁切出“L”形门窗开角。
2.9整平保温板
用靠尺敲打、压平保温板,保证其平整度(≤0.5cm/2m)和粘贴牢固。
以满足垂直和横向其准线的要求。
2.10打磨保温板
保温板接缝不平处,应用粗砂纸打磨,打磨动作宜为轻柔的圆周运动。
打磨后应将碎屑清除干净。
2.11钻孔
待膨胀板粘贴牢固,一般在8-24小内固定件安装完毕,按设计要求的位置用冲击钻钻孔,锚固深度为≥50mm,钻孔深度为60mm。
2.12安装锚栓固定件
按设计要求确定固定件数量及安装位置。
锚栓固定件在阳角、檐口下、孔洞边缘四周应加密,其间距不大于300 mm,距离基层边缘不小于60mm。
工程塑料膨胀钉的帽子与膨胀板表面平齐或略拧紧一些。
当墙面上饰面层为砖时,固定件数量需提高一个等级。
面砖饰面先铺设镀锌电焊网。
2.13批刮底层聚合物抹面胶浆均匀地涂抹在膨胀板上,厚度约2mm左右。
2.14嵌入网格布(涂料饰面)
抹聚合物砂浆后立即压入网格布,并把从网格布中挤出的抹灰
膏抹平。
网格布应按工作面的长度要求剪裁,并留出搭接宽度。
大面网格布沿水平方向拉直绷平,由中间向上、下两边抹平,使其紧贴底层抹面胶浆。
2.15搭接网格布(镀锌电焊网)
网格布(镀锌电焊网)上下、左右搭接宽度不小于100mm,不得使网格布皱褶、空鼓、翘边。
在墙身阴、阳角处两侧网格布双向绕角且相互搭接,各侧拱接宽度不小于200mm。
2.16翻包网格布(镀锌电焊网)
在门窗、孔洞边或墙体阳角处的保温板予粘贴窄幅网格布(镀锌电焊网),其宽度约200mm,翻包部分宽度约100mm,且与面层网格布(镀锌电焊网)搭接。
翻包网格布(镀锌电焊网)在面层主体网格布(镀锌电焊网)之下。
2.17批刮面层聚合物抹面胶浆
压入网格布后待砂浆至不粘手时,批刮面层聚合物砂浆,抹灰厚度以盖住网格布为准,约1mm左右。
当外装饰采用面砖时、贴面砖及勾缝砂浆必须采用专用瓷砖粘结剂。
2.18装饰外墙涂料
批刮柔性耐水腻了一遍。
滚涂外墙涂料底漆一遍。
滚涂外墙涂料面漆两遍。
五、质量标准及验收规范
(一)保温板粘贴
1.整面粘贴还是点边粘贴,点边粘贴时的涂抹面积。
2.板缝间有无粘结胶浆。
3.板缝是否错开(包括外转角)
4.门窗角处是否出现板缝。
5.板缝的处理。
6.打磨后整个保温板面的平整度。
7.打磨后整个保温板面及转角的垂直。
8.保温板粘贴后允许尺寸偏差,见下表
保温板粘贴后允许尺寸偏差
(二)锚固件布局
锚固件圆盘应与板面齐平,锚固结实牢固,塑料胀塞嵌入墙体不小于50±0.5mm。
(三)护面层
抹面胶浆与聚苯板必须粘结牢固,无明显脱层、空鼓;网布应压贴密实,不得有皱褶、翘曲、外露和印迹等现象;上下左右搭接宽度必须符合规定;外观表面干净,网布接槎平整。
(四)饰面层
保温工程外饰面质量应符合相应的外饰面材料施工质量及验收规范。
(五)整体质量
1.平整度、垂直度
2.边角质量
六、安全环保措施
(一)加强对作业人员的安全、环境意识教育,严格遵守公司关于《环境、职业健康、安全作业指导书》的有关规定。
(二)对易燃材料,必须贮存在专用仓库或专用场地,应设专人进行管理。
(三)库房及现场施工保温层时,严禁吸烟和使用明火,并配备消防器材和灭火设施。
(四)工完场清,避免材料碎沫飞扬。
