(完整)投资估算及资金筹措汇总,推荐文档
- 格式:doc
- 大小:186.02 KB
- 文档页数:7
可行性研究报告投资估算和资金筹措一、投资估算在项目可行性研究中,投资估算是非常重要的一部分。
投资估算的目的是科学合理地估计项目的投资成本,为项目决策、资金筹措和投资风险评估提供依据。
1.建设投资估算建设投资估算是项目实施过程中需要的全部资金。
它涉及到土地购置、建筑物修建和装修、设备和工艺引进、原材料采购等方面的费用。
在进行建设投资估算时,需要考虑以下几个方面:(1)土地购置费用:根据市场价格和项目地块的位置、用途等因素来确定土地的购置费用。
(2)建筑物修建和装修费用:根据项目的规模、建筑标准和装修要求等来估算修建和装修费用。
(3)设备和工艺引进费用:根据项目的生产工艺和设备需求,结合市场价格来估算设备和工艺引进费用。
(4)原材料采购费用:根据项目的产量和原材料价格来估算原材料的采购费用。
经过详细的分析和计算,我们预计该项目的建设投资为XX万元。
2.运营投资估算运营投资估算是项目运营过程中所需的资金,包括日常生产、人员管理、市场推广和设备维护等方面的费用。
在进行运营投资估算时,需要考虑以下几个方面:(1)生产费用:包括人工费用、能源费用、设备维护费用等。
(2)人员管理费用:包括工资、社保、福利等。
(3)市场推广费用:包括广告宣传、促销活动等。
(4)设备维护费用:包括设备检修、更换零部件等。
经过详细的分析和计算,我们预计该项目的运营投资为XX万元。
二、资金筹措1.自有资金自有资金是指项目方自身拥有的资产和收入,包括现金、银行存款、固定资产、持有的股权等。
自有资金的使用可以减少对外借贷和股权融资的需求,降低债务负担和股权稀释的风险。
2.借款借款是通过向银行、金融机构或个人借款的方式来筹措资金。
在选择借款方式时,需要考虑借款利率、借款周期、还款方式等因素,并评估借款对项目的经济效益和风险影响。
3.股权融资股权融资是指通过发行股票,向投资者筹集资金的方式。
股权融资可以为项目提供大额资金,但同时也会导致股权稀释和股东权益分散的问题。
某项目投资估算及资金筹措计划一、项目背景某项目是一个具有巨大市场潜力的新兴行业,为了实现项目的顺利推进,确保项目能够按时完成并取得预期的经济效益,本文将对项目的投资估算和资金筹措计划进行详细的阐述。
二、投资估算1. 建设投资根据项目的规模和建设内容,初步估算建设投资为X万元。
具体细化各项建设内容,并通过对市场价格的调研和相关经验的参考,制定出合理的项目投资预算清单。
2. 设备投资项目需要引进一批先进的设备和技术,为项目实施提供必要的技术保障。
设备投资预计为Y万元,具体明细见附表1。
3. 软件系统投资考虑到项目的信息化需求,需要引进一套完善的软件系统,以提高项目管理的效率和准确性。
软件系统投资预计为Z万元,具体明细见附表2。
4. 周转资金项目在建设过程中,需要支付一定的人力资源费用、采购费用、宣传费用等。
为确保项目的正常进行,在项目投资估算中应适当考虑一定的周转资金。
周转资金预计为W万元。
5. 风险准备金为了应对项目实施过程中可能出现的各类风险和意外情况,投资估算中应储备部分资金作为风险准备金。
风险准备金预计为V万元。
三、资金筹措计划1. 自筹资金根据项目的投资估算,项目发起方将通过自筹一部分资金作为项目的基础投资。
自筹资金预计为P万元,主要来源为公司储备资金和部分股东注资。
2. 银行贷款为了满足项目资金需求,项目发起方将与银行协商贷款事宜。
根据项目规模和资金需求,预计从银行融资的金额为Q万元,具体贷款方式和期限将根据实际情况与银行协商确定。
3. 合作投资通过与合作伙伴进行洽谈,项目发起方将争取到一定的合作投资。
合作投资预计为R万元,主要用于提供技术支持和市场拓展等方面。
4. 政府支持项目发起方将积极争取地方政府的支持和资金补贴,以降低项目的资金压力和风险。
政府支持资金预计为S万元,主要用于项目的土地出让费用和税收减免等方面。
5. 其他资金来源除了上述几种主要资金来源之外,项目发起方还将根据实际情况积极寻求其他可能的资金来源,如引入风险投资、发行债券等方式。
产业园投资估算与资金筹措产业园作为一种有效的产业发展模式,在推动区域经济发展、促进产业升级和创新方面发挥着重要作用。
通过提供土地、基础设施和政策支持等条件,产业园吸引相关企业和机构入驻,形成产业集聚效应,推动产业链的升级和转型。
产业园也面临着产业结构调整、创新能力提升和环境保护等挑战。
未来,产业园将更加融入城市发展,推动产业园国际化和服务升级,为经济发展注入新的动力。
产业园具有促进产业发展、推动区域经济发展和促进城市可持续发展的重要意义和必要性。
产业园不仅为企业提供了创新的环境和资源支持,还能够带动就业增长、促进产业升级和拉动消费增长。
产业园还可以优化城市空间布局、改善环境质量和推动城市智能化发展,为城市的可持续发展作出积极贡献。
因此,加强产业园建设,对于推动经济社会发展具有重要意义。
政府加大了对于科技创新和创业的支持力度,通过设立科技创新基金、创业孵化器等措施,为产业园提供了更多的资源和机会。
这将进一步激发企业的创新活力,推动产业园的快速发展。
本文内容信息来源于公开渠道,对文中内容的准确性、完整性、及时性或可靠性不作任何保证。
本文内容仅供参考与学习交流使用,不构成相关领域的建议和依据。
第一节背景概述一、产业园发展趋势(一)智能化发展趋势1、智能化设施与技术的应用:随着人工智能、物联网、大数据等技术的不断发展,产业园将越来越注重智能化设施的建设和应用。
智能化设施可以提高产业园的运行效率、降低成本,并且为企业提供更多的便利和支持。
2、智能制造与自动化生产:随着智能制造技术的不断进步,产业园将逐渐实现自动化生产。
通过引入机器人、自动化设备等智能制造技术,可以提高生产效率、降低劳动力成本,并且提升产品质量和可靠性。
3、智能交通与物流:智能交通和物流系统的发展将为产业园提供更加高效和便捷的交通和物流服务。
例如,无人驾驶技术的应用可以提高交通效率,智能物流系统可以实现物流信息的实时跟踪和管理,从而提高物流效率。

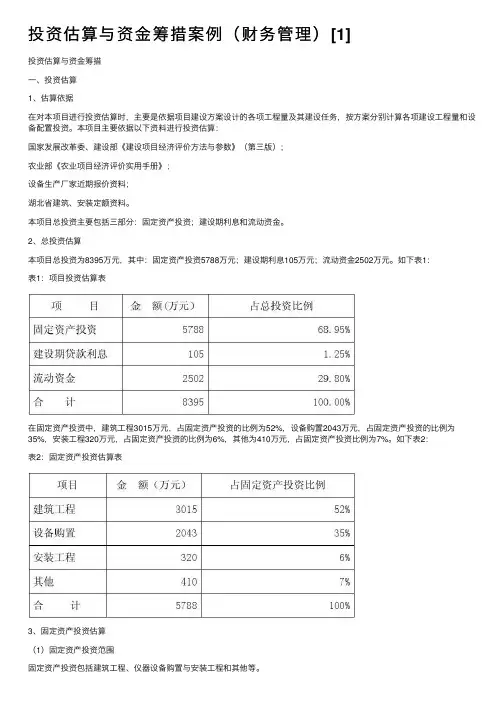

投资估算与资⾦筹措案例(财务管理)[1]投资估算与资⾦筹措⼀、投资估算1、估算依据在对本项⽬进⾏投资估算时,主要是依据项⽬建设⽅案设计的各项⼯程量及其建设任务,按⽅案分别计算各项建设⼯程量和设备配置投资。
本项⽬主要依据以下资料进⾏投资估算:国家发展改⾰委、建设部《建设项⽬经济评价⽅法与参数》(第三版);农业部《农业项⽬经济评价实⽤⼿册》;设备⽣产⼚家近期报价资料;湖北省建筑、安装定额资料。
本项⽬总投资主要包括三部分:固定资产投资;建设期利息和流动资⾦。
2、总投资估算本项⽬总投资为8395万元,其中:固定资产投资5788万元;建设期利息105万元;流动资⾦2502万元。
如下表1:表1:项⽬投资估算表在固定资产投资中,建筑⼯程3015万元,占固定资产投资的⽐例为52%,设备购置2043万元,占固定资产投资的⽐例为35%,安装⼯程320万元,占固定资产投资的⽐例为6%,其他为410万元,占固定资产投资⽐例为7%。
如下表2:表2:固定资产投资估算表3、固定资产投资估算(1)固定资产投资范围固定资产投资包括建筑⼯程、仪器设备购置与安装⼯程和其他等。
(2)固定资产投资估算①固定资产投资额估算⽅法固定资产投资中的建筑⼯程、仪器设备购置与安装⼯程等,分别根据项⽬涉及⽅案需要量和价格计算。
其他主要为基本预备费,根据⾏业的有关要求并结合项⽬地的实际情况,按固定资产投资额的⼀定⽐例进⾏估算。
本项⽬建设投资的估算依据国家农业综合开发办公室有关规定的标准,材料价格采⽤2011年的市场平均价格。
②固定资产投资额及构成经估算,本项⽬固定资产投资额为5788万元,固定资产具体分项投资见附表1。
(3)建设期利息估算项⽬在建设期期初发⽣银⾏借款1000万元,假定借款发⽣当年均在年中⽀付,按半年计息,其后年份按全年计算,还款当年按年末偿还,全年计息。
参照1年期贷款年利率,取7%计算利息。
即:本年应计利息=(年初借款本⾦累计+本年借款额/2)×年利率本年还本资⾦=可⽤于还款的利润+可⽤于还款的折旧银⾏借款利息按年⽀付,本⾦在营运期第5年年末⼀次性⽀付。
项目投资估算及资金筹措范本一、投资估算1、投资估算范围本项目为新产品开发项目,利用原有厂房和设备,进行适当的扩建,根据拟定的技术方案和建设内容,本项目的投资估算范围包括:基本建设、设备购置、安装费、利息等费用。
2、投资估算的依据及说明(1)土建工程费参照当地同类结构的建、构筑物的造价并经实地调查后,根据现行建材市场价格进行估算。
(2)设备按现行市场价格估算。
(3)预备费中不可预见费按基本建设和设备购置费之和的10%估算。
(5)建设期贷款利息按年利率7.6%计算。
(6)流动资金总额以周转期为90天按经营成本计算。
3、投资总额本项目投资总额为221.53万元,由建设投资、建设期利息和流动资金三大部分组成,其中: (1)建设投资57.97万元,估算情况详见附表1.项目固定资产投资估算表。
其中:建设费用:52.7万元预备费:5.27万元(2)建设期利息4.41万元,详见附表1。
(3)流动资金总额为159.15万元,详见附表4。
二、资金筹措本项目的资金筹方案分为建设投资和流动资金两部分。
1、建设投资筹措本项目建设投资额为57.97万元,根据建设单位意见,计划从自筹资金和科技开发计划经费中两种渠道进行筹集。
(1)企业自筹资金37.97万元。
(2)申请科技开发经费20万元。
2、流动资金筹措经估算,项目正常生产需流动资金为159.15万元,向银行申请贷款88.05万元,企业自筹71.1万元,其中铺底流动资金106.1万元。
流动资金筹措详见附表7。
三、项目经济寿命期分析本项目是以开发平板型太阳能热水器,随着人们生活水平的提高,环保意识的加强,太阳能热水器必将逐步普及,考虑到利用自制的专用设备生产热水器的板芯,其产品在广西具有较大的价格优势和售后服务优势,但要面对今后同类产品的竞争及加入WTO 后环保型新产品技术开发步伐的加快,经模拟估算,确定本项目生产的产品的经济寿命为8年。
第十二章项目投资估算与资金筹措12。
1 投资估算与资金筹措12.1。
1编制依据1.基础资料本估算根据设计工程和施工组织设计方案,参照国家现行有关规范、规定以及有关工程资料,以余庆县的价格为准。
(1)国家发展和改革委员会、建设部颁布的《建设项目经济评价方法与参数》(第三版);(2)原国家计委发布的《投资项目可行性研究指南(试用版)》;(3)设计单位提供的设计方案、设计要求、使用功能及建筑标准;(4)建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2013]44号文件);(5)住房和城乡建设部颁布的《建设工程工程量清单计价规范》(GB50500—2013);(6)结合建筑项目同类型结构及使用标准,结算实例,按单方造价指标测算列入;(7)国家发改委和建设部关于投资项目各项费用的取费标准的规定;(8)《贵州省建筑工程计价定额》(2004版)(9)材料价格参照近期《造价信息》并结合当地市场情况;(10)关于调整贵州省2004版五部计价定额人工费和机械使用费的通知—黔建建通〔2011〕564号(11)《贵州人工费调整的指导价文件 (黔建建通[2014]463号文)》(12)土建工程、设备及安装工程,参照同类工程投资结构比例结算;(13)工程其他费用按照有关文件规定计算;(14)项目拟建地点的地形地势条件;(15)项目单位提供的有关数据、资料.2、价格依据(1)设备价格参照生产厂家产品价格加计运杂费计算,其结果合并列入投资估算表的设备购置栏内,管材价格加计管材运杂费计入管材单价;(2)材料价格根据建筑专业提供的有关数据(含部分询价)及参照同类工程估算计入;(3)业主提供的相关的土建、设备价格资料。
3、投资估算范围本项目总投资估算包括:工程费用、装饰装修工程费、其他费用、预备费。
工程费用包括建筑工程费和安装工程费。
4、编制办法根据类似工程决算,并参考2015年地方建设工程造价指数信息进行调整,以单方指标计入。

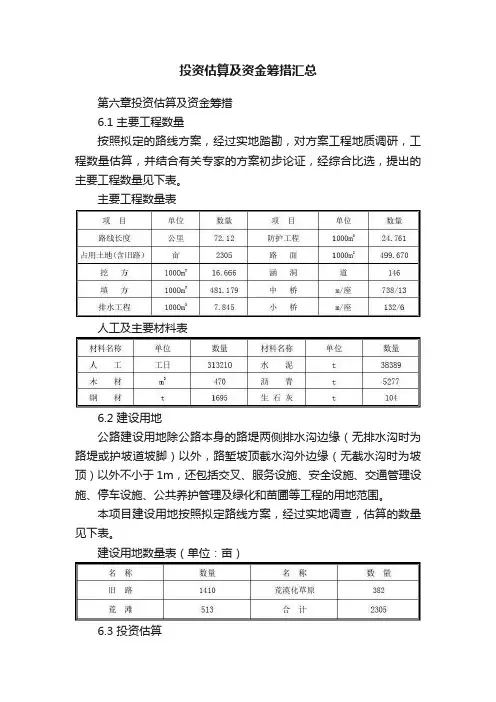

投资估算及资金筹措汇总第六章投资估算及资金筹措6.1 主要工程数量按照拟定的路线方案,经过实地踏勘,对方案工程地质调研,工程数量估算,并结合有关专家的方案初步论证,经综合比选,提出的主要工程数量见下表。
主要工程数量表人工及主要材料表6.2 建设用地公路建设用地除公路本身的路堤两侧排水沟边缘(无排水沟时为路堤或护坡道坡脚)以外,路堑坡顶截水沟外边缘(无截水沟时为坡顶)以外不小于1m,还包括交叉、服务设施、安全设施、交通管理设施、停车设施、公共养护管理及绿化和苗圃等工程的用地范围。
本项目建设用地按照拟定路线方案,经过实地调查,估算的数量见下表。
建设用地数量表(单位:亩)6.3 投资估算6.3.1 编制依据1.自二零一二年一月一日起实施的《公路工程基本建设项目投资估算编制办法》(JTG M20—2011),以下简称《估算办法》;2.自二零一二年九月一日起施行的【2012】62号文《关于印发<甘肃省执行交通运输部2011年公路工程基本建设项目投资估算编制办法的补充规定>的通知》,以下简称《补充规定》;3.自二零一二年一月一日起实施的《公路工程估算指标》(JTG/T M21—2011),以下简称《估算指标》;4.甘肃省公路工程定额管理站发布的《2016年5月份甘肃省公路工程主要外购材料指导价格》及《2016年一季度甘肃省公路工程综合外购材料指导价格》的通知,以下简称《价格通知》;5.自二零零四年八月八日起施行的《中华人民共和国土地管理法》,以下简称《土地法》;6.国家计委、国家经贸委文件,计价格【2002】98号二○○二年一月二十八日《国家计委、国家经贸委关于停止收取供(配)电工程贴费有关问题的通知》;7.其它有关文件、资料;8.本项目工可研提出的主要工程数量。
6.3.2 各项费率本估算的各项费率采用《估算办法》及《补充规定》规定的相应费率。
6.3.3 工资标准和材料单价1.人工费根据《补充规定》规定生产工人人工工日单价按65(元/工日)计算,机械(含工程船舶)台班定额中人工工日单价按照生产工人人工工日单价标准的130%执行。

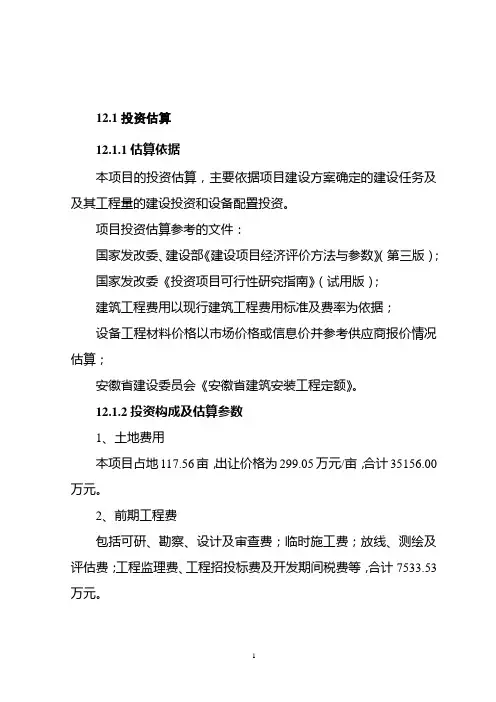

12.1投资估算12.1.1估算依据本项目的投资估算,主要依据项目建设方案确定的建设任务及及其工程量的建设投资和设备配置投资。
项目投资估算参考的文件:国家发改委、建设部《建设项目经济评价方法与参数》(第三版);国家发改委《投资项目可行性研究指南》(试用版);建筑工程费用以现行建筑工程费用标准及费率为依据;设备工程材料价格以市场价格或信息价并参考供应商报价情况估算;安徽省建设委员会《安徽省建筑安装工程定额》。
12.1.2投资构成及估算参数1、土地费用本项目占地117.56亩,出让价格为299.05万元/亩,合计35156.00万元。
2、前期工程费包括可研、勘察、设计及审查费;临时施工费;放线、测绘及评估费;工程监理费、工程招投标费及开发期间税费等,合计7533.53万元。
项目成本名称数量单价/费率总价备注工程前期费地质勘探费19 7900 元/栋150,100.00建筑规划方案设计费223214 9 元/㎡2,008,926.00景观设计费54460 21 元/㎡1,143,660.00施工图设计223214 11 元/㎡2,455,354.00施工图审查223214 1 元/㎡223,214.00人防设计费14000 40 元/㎡560,000.00监理费223214 8 元/㎡1,785,712.00小计8,326,966.00城市市政公用基础设施配套费196896 50元/㎡9,844,800.00 住宅50元/㎡、非住宅70元/㎡55122.6 70 3,858,582.00环评费223214 0.5 元/㎡111,607.00地名费19 1000 元/栋19,000.00城市污水处理220214 2.69 元/㎡600,435.663000㎡以内8086元、每超出1㎡加收2.69元散装水泥押金223214 1.5 元/㎡334,821.00 可退新型墙体基金223214 10 元/㎡2,232,140.00 可退80%人防异地建设费19770.59 1800 元/㎡35,587,062.00住宅30元/㎡、非住宅36元/㎡(1800元/㎡10层以上或基础深3M以上按首层面积计算)白蚁防治费223214 1.6 元/㎡357,142.40面积测绘费196896 1元/㎡196,896.00住宅1元/㎡、非住宅2元/㎡55122.6 2 110,245.20防雷办223214 1 元/㎡223,214.00测绘定位19 2500 元/栋47,500.00产权登记223214 6 元/㎡1,339,284.00小计54,862,729.26招投标代理费(含预算) 5 10000 次50,000.00综合服务费0档案费223214 1 元/㎡223,214.00小计273,214.00广告(营销)投入1596056000 0.007 元11,172,392.00售楼楼部装饰、租赁、水电费售楼员佣金活动、小计11,172,392.00三通一平土方平衡临时设施(临时围墙等)小计700,000.00工程前期费合计75,335,301.263、建筑工程费包括土建、水电、地下工程及沉降观测费,合计42422.04万元。
第六章投资估算及资金筹措
6.1 主要工程数量
按照拟定的路线方案,经过实地踏勘,对方案工程地质调研,工程数量估算,并结合有关专家的方案初步论证,经综合比选,提出的主要工程数量见下表。
主要工程数量表
人工及主要材料表
6.2 建设用地
公路建设用地除公路本身的路堤两侧排水沟边缘(无排水沟时为路堤或护坡道坡脚)以外,路堑坡顶截水沟外边缘(无截水沟时为坡顶)以外不小于1m,还包括交叉、服务设施、安全设施、交通管理设施、停车设施、公共养护管理及绿化和苗圃等工程的用地范围。
本项目建设用地按照拟定路线方案,经过实地调查,估算的数量见下表。
建设用地数量表(单位:亩)
6.3 投资估算
6.3.1 编制依据
1.自二零一二年一月一日起实施的《公路工程基本建设项目投资估算编制办法》(JTG M20—2011),以下简称《估算办法》;
2.自二零一二年九月一日起施行的【2012】62号文《关于印发<甘肃省执行交通运输部2011年公路工程基本建设项目投资估算编制办法的补充规定>的通知》,以下简称《补充规定》;
3.自二零一二年一月一日起实施的《公路工程估算指标》(JTG/T M21—2011),以下简称《估算指标》;
4.甘肃省公路工程定额管理站发布的《2016年5月份甘肃省公路工程主要外购材料指导价格》及《2016年一季度甘肃省公路工程综合外购材料指导价格》的通知,以下简称《价格通知》;
5.自二零零四年八月八日起施行的《中华人民共和国土地管理法》,以下简称《土地法》;
6.国家计委、国家经贸委文件,计价格【2002】98号二○○二年一月二十八日《国家计委、国家经贸委关于停止收取供(配)电工程贴费有关问题的通知》;
7.其它有关文件、资料;
8.本项目工可研提出的主要工程数量。
6.3.2 各项费率
本估算的各项费率采用《估算办法》及《补充规定》规定的相应费率。
6.3.3 工资标准和材料单价
1.人工费
根据《补充规定》规定生产工人人工工日单价按65(元/工日)计算,机械(含工程船舶)台班定额中人工工日单价按照生产工人人工工日单价标准的130%执行。
2.材料费
外购材料供应价格:外购材料以甘肃省公路定额站公布的2016年第1期《价格通知》中嘉峪关市的供应价格,并按有关规定计列运杂费,石油沥青料以克拉玛依为供料点,地方性材料按实际调查价格分析材料预算单价;
材料运输:材料计价除水以外,其余按《补充规定》计算。
由于本地区水资源极度匮乏,用水考虑采用大草滩水库拉水的方式。
运价及装卸费:按《价格通知》规定计算。
6.3.4 设备、工具、器具购置
1.设备及工具购置费
按《估算办法》的附录八“项目建议书投资估算各项费用取定表”规定的有关费率计列。
2.办公及生活用家具购置费
按《估算办法》的规定计列。
6.3.5 工程建设其它费用
1.土地、青苗补偿和安置补助费、耕地占用税及土地管理费
土地、青苗补偿和安置补助费按《中华人民共和国土地法》和参照项目所在地地方政府意见制定拆迁占地补偿标准。
2.建设单位管理费
建设单位管理费:按《估算办法》有关规定以累进办法计列;
工程监理费:按《估算办法》规定,以建安费的3%计列;
设计文件审查费:按《估算办法》规定以建安费的0.1%计列;
竣(交)工验收试验检测费:按《估算办法》规定,按5000元/公里计列。
3.建设项目前期工作费
按《估算办法》的附录八“项目建议书投资估算各项费用取定表”规定费率计列。
4.专项评估费
专项评估费主要包括环境影响评价费、水土保持评估费、地质灾害危险性评价费、压覆重要的矿床评估费、文物勘察费及用地预审报告编制费等。
按《估算办法》的附录“项目建议书投资估算各项费用取定表”及相关规定的有关费率计列。
5.施工标准化与安全措施费
按《估算办法》的规定计列。
6.联合试运转费
未计列。
6.3.6预备费
1.价差预备费
鉴于本项目计划本年度开工,故未计列价差预备费。
2.基本预备费
按5%计列。
6.3.7 投资估算结果
本项目推荐方案估算总金额为21323.00万元,平均每公里295.66万元。
详见本章总估算汇总表。
6.4 资金筹措
6.4.1 筹资方案
本项目是2015年3月《甘肃省省道网规划(2013-2030)》中的普通省道(S215线额济纳旗(内蒙)—二指哈拉(甘青界)公路)的组成部分,是嘉峪关至黑鹰山战备公路的二期工程,本项目已列入《丝绸之路经济带甘肃段“6873”交通突破行动实施方案》2017年开工项目,本项目的建设对完善国边防公路网、加快甘肃省干线公路网建设步伐、促进沿线地区的经济发展等具有重要作用。
根据我省经济发展水平,结合本项目的实际情况,本项目资金筹措存在的问题是:所需资金大,而项目所在区自然条件差、经济发展水平低、经济总量小、财力困难、基础设施建设薄弱、公路建设配套资金短缺、经济可持续发展能力不强,故资金筹措方案为:申请国家和省上补助,其余不足部分由地方政府多渠道解决。
6.4.2资金安排计划
本项目计划力争2016年9月开工建设,2017年9月年建成通车。
建设期资金安排见下表。
建设期资金安排表
总估算表
总估算表
总估算表
建设项目名称:S215线嘉峪关至黑鹰山战备公路(树窝井至南泉段)工可研第 3 页共3 页。
