JKM-2.8X4(Ⅲ)E多绳摩擦式提升机安装方案
- 格式:doc
- 大小:120.00 KB
- 文档页数:23
JKM-4×4型多绳摩擦式提升机设备安装施工安全组织措施一.工程概况JKM-4×4型多绳摩擦式提升机是矿石提升和物料下放、上下人员的主要提升系统。
1. 提升系统主要参数为:(1)提升方式:箕斗-罐笼提升系统;2.该工程主要施工内容:(1)JKM-4×4型多绳摩擦式提升机设备安装和电控配置;(2)设备调试及试运转;3.该设备为落地式多绳摩擦式提升机,机房内有50T行吊作为起吊设施。
二.施工方案及顺序1.施工顺序:⑴设备基础验收→⑵设备基础面铲制→⑶设备吊装就位→⑷摩擦轮操平找正及电气设备安装接线→⑸电动机转子的装配安装→⑹电动机定子的安装→⑺盘形制动装置安装及液压系统的配制→⑻导向轮安装→⑼车槽装置及附属设备的安装→⑽配合电气专业进行设备调试→⑾设备上绳及挂设罐笼及箕斗→⑿联合试运转。
2.施工方案:(1)设备的吊装就位:根据现场条件和设备(摩擦轮、电动机)重量及设备的外形尺寸,选用50t汽车吊对设备进行吊装放置在车房内。
(2)设备安装的吊装方式:①基础铲制研磨后,主轴用50t行吊吊装就位进行设备的操平找正。
②电动机中枢的装配和定子的组装利用两部三角架和15t手动葫芦,采用平抬移动法进行设备吊装。
③闸盘安装采用50t行吊,采用直接吊装法进行设备吊装。
④盘形闸安装采用三角架和3t手动葫芦,采用直接吊装法进行设备吊装。
⑤电控设备采用人工抬搬就位安装。
(3)设备的操平找正:①摩擦轮的位置采用中心十字线双垂线法进行位置控制,主轴和轴承座的水平度采用光学水平仪进行水平测量控制。
②电动机定子与转子间气隙调整采用500mm塞尺进行测量调整,垂直电动机轴方向采用框式水平仪对电动机底梁进行水平测量控制。
③盘形制动器采用双长条尺作为制动器支架平面的延长,利用支卡钳和游标卡尺对与制动盘间隙进行测量找正。
④提升机摩擦轮绳槽的车削:待提升机的首绳、尾绳和罐笼、箕斗悬挂、调整完毕后,对四根首绳采用线位移计算法,计算绳槽的车削量(车刀的进刀量)对摩擦轮进行车削。
JKMD-2.8×4I提升机更换尾绳施工组织方案批准:审核:编制:编制部门:年月提升机更换尾绳施工组织方案前言我公司JKMD-2.8×4I多绳摩擦式提升机尾绳运行时间已近两年,由于使用初期的各种工况条件不好及使用管理不当,现已发现其中一根尾绳断丝比较严重,根据情况,我公司决定对其进行更换。
为了保证尾绳更换过程的科学化、正规化、合理化,确保安装质量,最大限度地节省人力、物力,使换绳工程井然有序,特制定《提升机更换尾绳施工组织方案》(以下简称《方案》),以保证在最短时间安全顺利的完成尾绳更换工作。
本《方案》包括工程概况、施工方案、施工工具及材料准备、施工组织、安全措施等五部分组成。
要求参与尾绳更换的所有人员,在工作小组的指挥下,以本《方案》为指南,发扬艰苦奋斗、拼搏进取的精神,迅速全面、保质保量地完成公司交给我们的任务。
图二 一、 工程概况:JKMD-2.8×4I 多绳摩擦式提升机尾绳的更换工作是一项比较重要的工作,其中涉及多个部门的协调,同时属于高空作业,存在很大的危险性。
要求整个施工过程严格按照本方案进行,确切落实各项安全措施。
二、 施工方案:(一) 施工程序施工工艺流程测量钢丝绳准确长度→制作钢丝绳绳头→放料→拆除旧钢丝绳→更换新钢丝绳→检修方式试车→正常试车(二) 施工工艺1、由生产技术部及辅助生产部共同测量尾绳的准确长度(现已测出准确净尺寸为441m )。
2、制作钢丝绳的绳头①将卷在滚筒上的钢丝绳放开10m 左右(根据现场实际情况确定),将尾绳悬挂装置拆开,将钢丝绳穿过做绳头的容器。
②将穿过绳头容器的钢丝 绳头部钢丝全部解散0.5~1m 左右(见图一),选择合适的位置将每一根钢丝折回(见图二),做好一个比较图一图三 图四 图五图六 均匀的绳头,用12#铁丝绑牢,将多余的钢丝割去,保留一个合格的绳头。
(折钢丝的位置选择比较重要)(见图三)③用卡绳器和5T 千斤顶将做好的绳头拉入装绳头的容器内,保证绳头的最高点不超过容器端平面(见图四),再将锥形铁棒从绳端面的中心钉入,与绳的端面平齐(见图五、图六)。
目录多绳摩擦式提升机安装工程技术要求 (2)一、基本规定 (2)(一)安装工程基本规定 (2)(二)安装工程验收基本规定 (4)(三)设备基础、基础螺栓、垫铁及二次灌浆 (20)一)一般规定 (20)二)设备基础 (21)三)基础螺栓 (22)四)垫铁及二次灌浆 (22)(四)设备和材料进场 (24)4.1 一般规定 (24)4.2 设备及材料进场 (24)二、安装施工技术要求 (25)三、试运转 (33)附录A机械设备通用部分安装通用规定 (36)A.1垫铁 (36)A.2螺栓连接 (39)A.3基础灌浆 (41)A.4焊接 (45)A.5皮带传动、链传动 (50)A.6减速器安装 (51)A.7联轴器装配 (52)A.8齿轮装配 (61)A.9滑动轴承装配 (67)A.10滚动轴承装配 (70)A.11球面轴承 (72)A.12键、定位销的装配 (75)多绳摩擦式提升机安装工程技术要求一、基本规定(一)安装工程基本规定1.本规范适用于煤矿建设及生产系统设备安装工程的施工。
2.煤矿设备安装工程的施工除应符合本文要求外,尚应符合国家现行有关标准的规定。
3.煤矿机械设备安装工程施工前应有相应的技术标准、施工组织设计、施工方案、安全技术措施、技术安全交底等技术文件。
4.设备安装施工中使用的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度等级不得低于被检对象的精度等级。
注:为保证设备安装检测数据准确可靠,所使用的计量器具、检测设备必须由有资质的单位鉴定、校准合格,且在有效期限内使用。
5.煤矿机械设备安装应按规定的程序进行,相关各专业工种之间应交接检验,形成记录;本专业各工序应按施工技术标准进行质量控制,每道工序完成后应进行检查,形成施工原始记录。
上道工序未经检验认可,不得进行下一道工序施工。
6.设备安装前,应对下列设备进行详细的检查和验收:(1)设备随机技术文件:包括装箱单、产品合格证、产品使用和维护说明书、产品检测、检验报告、设备基础图及安装图等;(2)设备外形:包括防腐蚀、变形及破损情况等;(3)随机零部件:包括各种随机零件、部件、配件、专用工具等。
矿井液压提升机目录第1章矿井提升设备概述 (3)1.1提升机的定义 (3)1.2提升机的分类 (3)1.2.1 按用途分 (3)1.2.2 按拖动方式分 (3)1.2.3 按提升容器类型分 (3)1.2.4 按井筒的倾角分 (3)1.2.5 按提升机类型分 (3)1.3提升机的制动装置的功用、类型 (9)1.3.1 制动装置的功用 (9)1.3.2 制动装置的类型.................................................................................................. 错误!未定义书签。
1.4提升机型号的选用及制动器的设计类型 ............................................ 错误!未定义书签。
1.4.1提升机的选用........................................................................................................ 错误!未定义书签。
1.4.2制动器的设计类型 .............................................................................................. 错误!未定义书签。
2.1制动装置的有关规定和要求 ....................................................................... 错误!未定义书签。
2.2提升机制动器主要类型................................................................................... 错误!未定义书签。
JKM-4.5X6(Ⅲ)E多绳摩擦式提升机调试主要技术参数JKM-4.5X6(Ⅲ)E多绳摩擦式提升机:1.技术参数钢绳最大静张力1400Kn 钢绳最大静张力差400KN摩擦轮直径4500mm 导向轮直径4000mm钢绳最大直径44mm 钢绳根数6根钢绳间距300mm 最大提升速度12m/S主电机功率4800kw 主电机转速50r/min提升高度1150m 摩擦衬垫的摩擦系数0.25u机器变位重量30630 导向轮变位重量1060002.技术要求1 制动闸瓦与制动盘的接触面积不得小于闸瓦面积的60%2 各绳槽底径差不得大于0.5mm3 绳槽底径的径向跳动不大于2mmTP1-100盘形制动器装置:1.技术参数最大正压力100X8 KN 设计摩擦系数0.4油缸最大工作压力14Mpa 活塞有效面积94.2cm2闸瓦最大比压1.16Mpa 闸瓦允许最高温度80℃2.技术要求1制动系统装配前,管路系统必须清洗干净。
2 装配后,活塞和闸瓦在设计油压应同时动作,不应有爬行卡住现象。
3 在14Mpa油压下,盘形制动器闸瓦的行程不得小于14.2mm,不得大于16mm4 产品装配后在17.5Mpa油压下保持10min,各密封处不的渗油。
5 盘形制动器现场安装调整后,每对盘形制动器两侧面闸瓦间隙之差不得大于0.1mm6 双头螺栓M36的拧紧力矩不得小于1600N.m7 盘形制动器与支架的联接表面必须清洗干净,不得粘有油污和油漆。
8盘形制动器的闸瓦表面不准沾有任何油污,闸瓦的技术性能应符合JB3721.9 油压变化时制动器动作灵活可靠10 检验闸瓦间隙应在(0.8~1mm)11 检验松闸情况,如果松闸时充油慢需再次给液压管路放气。
12紧急制动时制动器空行程时间不得超过0.3秒。
导向轮装置技术要求:1装配后,五个游动轮相对于轴空转灵活,滚动轴承转动灵活。
2 装配两半轴瓦时,其内孔应涂上干净的锂基润滑脂,工作中,要每班注润滑脂,保证轴瓦润滑良好。
提升机安装方案井塔式多绳摩擦矿井提升机安装方案目录一、提升机主要技术参数及施工内容简介二、编制依据三、施工前的准备四、卷扬机的安装五、平衡锤、罐笼、首绳、尾绳的挂设六、电气部分安装七、吊装安全措施八、保护接地与雷电防护的施工九、施工临时用电措施及规范一、提升机主要技术参数及施工内容简介1、提升机主要技术参数规格型号为:JKM-2×4(Ⅰ)E2、其它各项参数详见图纸。
3、施工范围:提升机和导轮机械部分安装,电控系统安装,罐笼和平衡锤安装,挂绳和调绳,井上和井底防过卷安全装置安装,各水平信号系统、监控系统、安全门联锁装置及井筒内线路布置等工作,本次安装竖井内七个中段八个停车点。
二、编制依据1、GB/T10599-1998《多绳摩擦式提升机》。
2、AQ2021-2008《金属非金属矿山在用摩擦式提升机安全检测检验规范》。
3、GB 0181-2006《矿井提升机和矿用提升绞车安全要求》4、《多绳摩擦式提升机安装工程质量检验评定标准》5、各类设备随机技术文件。
6、建设单位施工要求和现场实际情况。
三、施工前的准备3.1.技术准备3.1.1熟悉和审查图纸,分专业做好图纸自审,并作好自审记录。
3.1.2准备施工中所需要的各种技术规范和标准图等资料。
3.1.3对建设场地情况及地方的各种资源、交通运输、能源状况等做充分调查,以满足工程需要。
3.1.4编制施工方案并交业主及监理工程师审批。
3.1.5打开工报告,报业主及监理工程师审批,以及时开工。
3.1.6核对安装与土建有关图纸尺寸.3.2.劳动组织准备3.2.1建立本专业详细的施工组织设机构。
3.2.2确定合理的劳动组织,建立适应本专业的作业队伍。
3.2.3组织施工队伍进场,做好职工入场教育,并作详细的工艺,施工规范等交底。
3.3.物资设备准备3.3.1编写材料计划,报监理工程师批准后方可用以工程。
3.3.2根据施工方案和施工进度计划的要求。
组织仪器及施工机器具及设备进施工现场。
安装工程施工方案工程名称:云南永昌铅锌股份有限公司20万t/a采矿项目提升机安装工程工程编号: _________ / _________________________________方案名称:多绳摩擦式提升机安装方案分公司主管: ______________________________________ 技术负责人: ________________________________________ 施工技术科: ______________________________________ 编制: __________________ 杨华年 __________________十四冶建设集团云南安装工程有限公司二0一三年一月四日目录一、工程概况 (1)二、主要工程内容简介 (2)三、本施工方案编制的依据及执行的规范和标准 (2)四、施工前的准备工作及检查项目 (3)五、下井作业须知 (4)六、施工工艺程序及施工方法 (6)(一)................................................................................................................ .施工工艺流程 6(二)................................................................................................................. .施工方法 6七、试车 (20)八、质量要求及质量技术保证措施 (23)九、安全管理保证制度 (25)十.施工进度计划和人力资源配置 (28)十一.主要施工机具及技措用料 (30)附图 ........................................................................................................... 31〜32、工程概况此项目为云南永昌铅锌股份有限公司勐糯铅锌矿矿山深部资源接替工程20万t/a采矿项目(电气、提升机、提升机基础及厂房)工程,同时也称之为 2#竖井安装工程,其是在原有采矿项目的基础上进行扩建,属于新的一条生产线,也是将来业主采矿用的主要生产线,工程位于860采矿区,设备基础及竖井工程基本完成,具备设备安装需求,为使提升机能够顺利安装完成,特编制此安装施工方案。

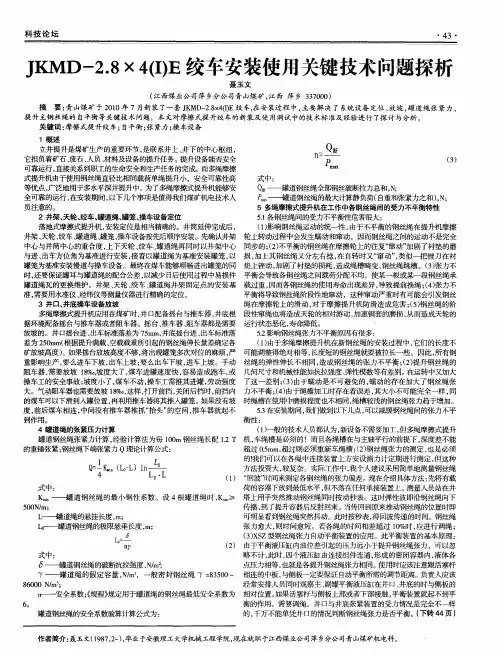

多绳摩擦式提升机尾绳更换工艺的探讨多绳摩擦式提升机提升载荷大,安全系数高,在矿井的生产中起着至关重要的作用,但是在带来便利的同时,其周期性维护工作量大,特别是在尾绳的更换上,工艺工序复杂,不同的单位、不同的环境可能有着不同的更换方法,给工程技术人员措施的编制带来了困难,本文就企业自身在更换尾绳过程中的得失及相关工艺与读者进行一些探讨。
标签:摩擦提升机;尾绳;更换《煤矿安全规程》规定:“平衡钢丝绳的使用期限应不超过4年”,也就是说4年左右时间就需要对尾绳进行更换,除了换绳工艺工序之外,人员的流动造成有经验的换绳人员的流失,现场环节把关不严,现场指挥不当,都会对换绳工期带来影响,甚至是整个工期的延期。
合理的工艺工序,充足的现场准备,显得尤为重要。
下面将我单位尾绳更换工艺向大家做简要介绍。
1 传统更换工艺我公司副井采用的为JKMD3.25×4(I)E型多绳摩擦式提升机,在罐笼底部东西侧悬挂有8×4×9-143×24ZBB型平衡尾绳各1根,悬长320米,自重3.11吨。
根据预排工期,先更换西侧尾绳再更换东侧尾绳,更换过程为:将需更换的新绳用绳辊缠好固定在平板车上,同时准备另外一辆平板车固定好空绳辊,提前将两辆平板车运输至下井口西侧,将新绳放至北股道上,将空车放至南股道上,便于利用提升机提升时放新绳和缠旧绳。
联系提升机将北罐下放至下井口附近位置,搭建施工平台,拆除北罐西侧尾绳夹板(图1,1号接头),用小绞车钢丝绳钩头牵引尾绳穿过井底护绳板导向孔送至井底,拆除小绞车钩头,提升至下井口水平,再从护绳板另一侧导向孔穿入,重新连接尾绳,利用小绞车将尾绳牵引至下井口水平,将牵引至下井口的尾绳,利用电机车牵出,在井下水平地面上铺开,然后缠在空绳辊子上。
抽出缠在新绳辊子上的尾绳穿过北罐西侧桃形环上,固定尾绳夹板。
联系提升机提升北罐,下放南罐,现场施工人员协助新绳的放绳和旧绳的缠绳工作。
一、工程概况本工程为XX工厂提升机安装工程,位于XX工厂内,主要目的是提高物料运输效率,减轻工人劳动强度。
提升机规格型号为JKMD2.8 4E落地直连式多绳摩擦提升机。
二、施工准备1. 技术准备:熟悉提升机安装施工图纸,了解提升机主要技术参数,掌握安装工艺流程。
2. 材料准备:准备提升机本体、钢丝绳、盘式制动器、电缆、地脚螺栓等安装所需的材料。
3. 工具准备:准备扳手、螺丝刀、电焊机、水平尺、钢卷尺、线坠等安装所需的工具。
4. 人员准备:组织具备安装经验的施工队伍,明确各工种人员职责。
三、施工工艺流程1. 施工现场布置:根据施工图纸,确定提升机安装位置,做好场地平整、排水等工作。
2. 基础施工:按照设计要求,浇筑C20混凝土基础,确保基础表面平整,水平偏差不大于10mm。
3. 提升机本体安装:(1)吊装提升机本体:使用起重机将提升机本体吊装至基础表面。
(2)调整水平:使用水平尺检查提升机本体水平,如有偏差,调整地脚螺栓高度,确保提升机本体水平。
(3)固定地脚螺栓:将地脚螺栓固定在基础上,拧紧螺母。
4. 主轴装置安装:(1)检查主轴与提升机本体的连接情况,确保连接牢固。
(2)安装主轴轴承,调整间隙,确保轴承运行顺畅。
5. 主电机安装:(1)检查主电机与提升机本体的连接情况,确保连接牢固。
(2)安装主电机轴承,调整间隙,确保轴承运行顺畅。
6. 钢丝绳安装:(1)检查钢丝绳质量,确保符合要求。
(2)将钢丝绳穿入提升机本体,调整钢丝绳长度,确保吊钩能够到达预定位置。
7. 盘式制动器安装:(1)检查盘式制动器质量,确保符合要求。
(2)将盘式制动器安装在提升机本体上,调整制动间隙,确保制动效果。
8. 电气局部安装:(1)检查电缆质量,确保符合要求。
(2)将电缆连接到提升机本体和电气控制柜。
9. 设备吊装措施及要求:(1)确保吊装设备安全可靠,防止吊装过程中发生意外。
(2)严格按照吊装方案进行吊装,确保吊装过程平稳、安全。
立井多绳摩擦式提升机提升钢丝绳更换安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.编订:__________________单位:__________________时间:__________________Word格式 / 完整 / 可编辑文件编号:KG-AO-8075-23 立井多绳摩擦式提升机提升钢丝绳更换安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
芦沟煤矿三水平立井为JKMD-2.25x4(I)E型落地式摩擦提升机,滚筒直径2.25m,提升高度543.4m,井架高度24m,提升容器采用1t双码单层单车四绳罐笼(南码为主罐,北码为副罐),提升容器自重6.5t,每根钢丝绳长度660m,钢丝绳单重2.33kg/m,尾绳单重4.90kg/m,最大绳速 5.4m/s,提升机许用最大静张力215kN,许用最大静张力差65kN,容器导向为刚性组合罐道。
根据《规程》规定,摩擦式提升机提升钢丝绳使用不超过两年,我矿三水平立井多绳摩擦式提升机提升钢丝绳(首绳)于20xx年11月15日挂绳,需更换新绳。
为使换绳施工能够安全顺利进行并取得圆满成功,特制定如下安全技术措施,望认真执行。
1、施工时间: 20xx年10月11、12、13日8:00-16:002 、施工地点:三水平立井3 、施工组织:施工单位:机电二队施工负责人:郑春迎(现场总指挥)现场负责人:陈春林技术负责人:芦斌4 、现场作业人员分工组织4.1、此次换绳作业任务由机电二队负责,从施工开始至新绳下放完毕为第一大工作阶段,从老绳回收开始至老绳回收完毕为第二大工作阶段,调绳试运行为第三大作业阶段。
多绳摩擦式提升机挂绳方案作者:宣海军来源:《科技风》2018年第35期摘要:随着科技的不断发展,企业的安全生产逐步转向自动化智能化,机械抱闸式单绳提升机已经列入淘汰设备,取而代之的是多绳摩擦式提升机,该提升机在生产过程中提高了提升系统的安全性及生产效率。
挂绳工作是一项非常繁琐并且危险性极高的工作,涉及到稳车的安装,罐笼、平衡锤竖井的挂设,首绳、尾绳罐道的挂设工作,通过每道工序总重量的计算,来确定稳车的悬吊吨位及型号,本次挂绳通过计算,选用2台JZ-10/800型凿井稳车,对首绳进行竖井下放,罐笼及尾绳竖井上提牵引,安装平衡装置,罐笼、平衡锤与首尾绳进行连接形成闭环结构,完成多绳摩擦提升机的挂绳工作。
下面就夹皮沟矿业有限公司北沟矿的多绳摩擦式提升机首、尾绳、罐笼的挂设过程进行简要的研究分析。
关键词:多绳摩擦式提升机;首绳;尾绳;罐笼;平衡锤;稳车夹皮沟矿业有限公司北沟矿180米中段,新改扩建直径4.5m的圆形竖井,井深285m,提升深度为225m,采用型号为JKMD2.25*4I多绳摩擦式提升机,首绳直径Ф22mm,尾绳直径Ф32mm,井口位于180m中段,井底位于405米中段(罐笼运行位置),采用1台4号摩擦式罐笼加平衡锤配重,主机部分已安装完毕,需要进行首、尾绳及罐笼、平衡锤的挂设工作,根据北沟矿实际情况编制如下施工方案及安全防护措施。
一、稳车安装及施工总体方案此次挂绳采用2台JZ-10/800稳车,1台5吨临时引绳稳车。
10吨稳车分别安装在前、后车场距离井口15米处,用于下放罐笼、4根首绳、安装平衡锤、上提尾绳。
采用井口前车场5吨临时稳车,从罐笼井口侧分别牵引4根首绳绳头至上天轮—卷筒—下天轮至平衡锤侧井口,锁固首绳绳头,安装平衡锤尾挂上半部、首挂连接至平衡锤上,采用后车场平衡锤侧10吨稳车起吊平衡锤架,下放首绳,每隔30米打一道板卡子,下放至405米中段井口1.8米高处,通过闭路及事先在钢梁上做的记号确定,停止下放锁固平衡锤。
JKMD多绳摩擦落地式提升绞车小资料一、有关多绳摩擦轮提升机简介1、概述摩擦式提升机的工作原理与缠绕式提升机不同,它的提升钢丝绳不象缠绕式提升机那样缠绕在滚筒上,而是依靠钢丝绳与主导轮上的衬垫之间摩擦力,使提升钢丝绳与主导轮一起运动,并带动钢丝绳端部悬挂的提升容器,作上行或下行运动。
摩擦式提升机的机械结构、技术性能和应用范围等都是根据上述特点确定的。
多绳摩擦式提升机,有井塔式和落地式两种,井塔式多绳提升机JKM系列和JKD系列以及落地式多绳提升机JKMD系列均已定型生产。
2、多绳摩擦式提升机的组成和构造特点多绳摩擦式提升机主要部件有主轴装置、减速机、盘形制动器、液压站、操作台、导绳轮、深度指示器、车绳槽装置、测速发电机等。
⑴主轴装置主轴装置由主导轮、主轴、两个主导轮轴承等组成。
为了减少轴的跨度,采用滚动轴承。
主轴与铸钢轮毂的连接为热压配合,而不用键。
制动盘和主导轮焊在一起。
多绳摩擦式提升机的钢丝绳是搭在主导轮的衬垫上,提升机容器是悬挂在钢丝绳的两端。
容器的底部还悬挂有平衡尾绳。
提升机工作时,拉紧的钢丝绳必须以一定的正压力紧压在主导轮的衬垫上,主导轮向某一个方向旋转时,提升钢丝绳与主导轮之间产生很大的摩擦力,钢丝绳在摩擦力的作用下,跟主导轮一起运动,从而实现提升容器的升降。
⑵减速器JKM型提升机配用的减速机分弹性基础或刚性基础两类,根据用户要求可选用行星轮减速器或平行轴全硬齿面减速机。
根据资料电机1000kw以上绞车也有直联无减速器的。
⑶制动系统提升机的制动系统包括液压站和盘形闸两大部分。
其中液压站系统,液压站原理如下:工作制动是通过电液调压装置控制溢流阀的溢流压力,改变盘式制动器的油缸内油压实现的。
确定最大的工作油压,并依靠调正溢流阀的定压弹簧压紧程度,在不超过的范围内变化。
安全制动时,安全制动阀断电,电液调压装置中的滑阀处于最上面的位置,切断了压力油的通路,并使所有盘形制动器油缸中的压力油分别经过“A”管和“B”管,与A管相连的制动器通过安全阀直接回油,很快的抱闸。
JKMD2.8×4(Ⅲ)E落地直连式多绳摩擦提升机安装方案建设单位:施工单位:编写日期:目录一、提升机主要技术参数及施工内容简介二、编制依据三、施工前的准备四、提升机基础建造五、设备安装前的检查六、主轴装置安装七、主电机安装八、钢丝绳安装九、盘式制动器安装十、其他机械设备的安装十一、电气部分安装十二、设备吊装措施及要求十三、保护接地与雷电防护的施工十四、施工临时用电措施及规范JKMD2.8×4(Ⅲ)E落地直连式多绳摩擦提升机安装方案一、提升机主要技术参数及施工内容简介1、提升机主要技术参数:规格型号为JKMD2.8×4(Ⅲ)E落地直连式多绳摩擦提升机;摩擦轮和天轮直径:2.8m;首绳钢丝绳型号:6V×37S+FC-28-1770三角股钢丝绳(左右互捻);首绳钢丝绳根数:4根;提升钢丝绳间距:300㎜;最大静张力:285KN;最大静张力差:54.2KN;最大提升速度:7.0m/s;提升高度:545.5m;加速度:a1=a3=0.7m/s², a5=0.1 m/s²;衬垫摩擦系数:μ=0.25;衬垫允许比压:≥2MP;提升容器型式及重量:多绳双层罐笼,自重12000Kg;(含悬挂和自动平衡装置)平衡锤重量:17520 Kg;(含悬挂和自动平衡装置)电动机功率:800KW;电动机转速:48r/min;电动机电压:660V;首绳实际使用长度:760m;首绳购买长度:790 m;首绳钢丝绳重量:3.33Kg/m;尾绳钢丝绳型号:P8×4×7-119×20扁钢丝绳;尾绳钢丝绳根数:2根;尾绳实际使用长度:610 m;尾绳购买长度:640 m;尾绳钢丝绳重量:6.81Kg/m;2、提升机施工内容简介包括提升机主轴装置、电机、液压系统、盘型制动器装置、电动机散热装置、电控系统、罐笼、平衡锤、天轮、钢丝绳及附属设施等设备的安装与调试。
提升信号、通讯、视频监控及机房照明的安装与调试。
提升机保护接地系统与雷电防护设施的施工。
二、编制依据1、GB/T10599-1998《多绳摩擦式提升机》。
2、AQ2021-2008《金属非金属矿山在用摩擦式提升机安全检测检验规范》。
3、GB 20181-2006《矿井提升机和矿用提升绞车安全要求》4、《多绳摩擦式提升机安装工程质量检验评定标准》5、各类设备随机技术文件。
6、建设单位施工要求和现场实际情况。
三、施工前的准备1、技术准备1.1由设备生产厂家提供全套施工图及设备合格证、说明书等随机技术资料;1.2组织工程技术人员熟悉和审查图纸、随机技术资料,根据现场图纸和设备清单,清点检查机械设备、零部件、电气设备、辅助材料等。
编制施工方案。
1.3组建施工项目部,进行安装方案和施工技术培训。
2、安装材料准备根据建设单位合同要求、以及提升机厂家提供的有关图纸和资料、机房及井筒布置状况,提出提升机安装材料计划,安排组织人员进行采购。
3、施工机具准备根据工程情况及施工特点配备施工机械、工器具、仪器仪表等:工器具类:起重机、手动葫芦、三角架、钢丝绳扣、千斤顶、电焊机、电动切割机、冲击电钻、液压钳、临时配电箱等仪器仪表类:水准仪、框架水平仪、千分表及表架、高低压摇表、万用表、接地摇表、高低压验电笔、高压试验仪器及工具等安装必要的耗材:安装需要的各类动力电缆、控制电缆以及屏蔽电缆,棉纱、砂布、煤油、润滑油、氧气、焊条、青稞纸、石棉板、薄铜皮、钢丝、红丹粉、防锈漆、垫木、水泥沙子、平/斜铁、白铅油四、提升机基础建造1、十字中心线的测量及定位1.1、提升中心线的测量——井筒提升中心线是提升轨道的对称中心线(不一定是井筒中心线),在测量时将此中心线用经纬仪延长至绞车房。
1.2、主轴中心线的测量——主轴中心线是在提升中心线的时当位置用经纬仪转90后测量得到的。
十字中心线的交点位置应符合图纸设计要求。
2、基坑挖掘与木模制作根据基础施工图和提升中心线,主轴中心线放线,挖土石方,夯实基础(若是软土,须做一层基础底)。
以基础施工图为依据,绘制出各类木模加工图,安排木工加工制作模板。
模板加工要求:a、模板形状、尺寸必须符合设计要求。
b、模板要便于装配和拆卸,但也须具备一定强度,以便在混凝土捣固作业时不致被破坏或变形。
3、支模3.1、在每个木模上画出十字中心线,卷筒坑木模的十字中心线应是提升中心线和主轴中心线在木模的位置线,地脚螺钉预留孔木模还应在留的固定长度处画出实际浇灌线(即基础表面水平线),以供木模固定时定位用。
3.2、用Ф0.5~1毫米的钢丝根据测量标记挂上十字中心线(挂法如前所述),并在两条中心线上共挂上4~5个铅垂线,作为各木模的定位基准。
按照基础施工图在基础坑壁上画上一次灌浆高度水平线的标记。
3.3、固定木模的顺序是从大到小,先下后上,先固定安全制动重锤、缓冲器坑、卷筒坑的木模、把这些木模的左右位置根据十字中心线调正,高低位置根据坑壁上所标的基准调平,主轴标高误差不超过±50毫米。
4、混凝土浇灌及拆模4.1、标号及配合比的选择:提升机的基础混凝土标号:C20。
二次灌浆的混凝土标号:1:1的水泥砂浆。
4.2、施工方法:4.2.1、混凝土的配制——采用PDL120型配料机自动配料,水泥、砂、石子配合比采用砼自动配料仪自动配料,水灰比采用微电脑控制,利用JS500型双卧轴强制式搅拌机强制性搅拌机搅拌混凝土。
4.2.2、捣固——采用插入式高频震动器捣固,以捣出水泥浆为止。
每倒入200~300毫米高的一层就捣固一次,以减少其中的空隙,使内部充实。
4.3、混凝土的养护和拆模期限:基础的养生期为7~10天,在这时期内应经常充分浇水,使模板湿润,并用草袋等物覆盖。
拆模一般是在混凝土强度达到设计强度的50%左右进行,地脚螺栓顶留孔应在浇灌后8小时左右拆除。
五、设备安装前的检查1、设备检查与清点根据设备装箱清单逐项清点设备数量,检查机电设备,零件是否齐全,是否符合装配图及基础图的尺寸;检查是否在运输及保管中有损伤。
检查附有说明书和部件名称、数量、规格等文件是否齐全。
设备及零部件要分类妥善摆放和保管,不得碰伤、划伤、弄脏或遗失。
做好检查记录。
2、设备基础检查与验收根据设计要求对设备基础、电缆沟、预埋件等部位进行检查和验收,验收合格后方可进行安装。
对二次灌浆面部位、斜铁处铲成毛面、清除表面油污。
效验标高、主轴中心线与提升中心线位置、检查基点是否完整准确。
3、设备零部件的清洗和除锈安装前要用丙酮或其它溶剂(如酒精、汽油、松节油、煤油等)清洗接缝的表面和摩擦面的防腐剂、油漆和锈垢,在清洗时应拆开零部件,清洗完后擦干清洗剂,加润滑油各摩擦面,并对无漆保护的地方抹润滑脂保护以防生锈。
对检查清洗后的零部件应动作可靠、灵活、无卡住及其它不正常的现象。
在拆开零部件前应检查制造厂所作的装配记号,如无或记号不清时应重新作上记号再与拆开,以保证设备原有性能。
主轴装置的清洗:检查轴颈,轴颈上有伤痕而不平时,用油石或细锉将其磨平,并用细沙布均匀砂去锈痕。
对所有的地脚螺栓应把丝扣下埋入混凝土的地方的油类、锈垢等除掉,油类不易查擦净可以用火烧掉。
在擦干净后应对丝扣加上黄油或凡士林以防生锈和浇灌混凝土时抹上水泥浆后不易除掉。
六、主轴装置安装JKMD2.8×4(Ⅲ)E落地直连式多绳摩擦提升机的主轴为单伸轴,不带减速器,采用低速直联电动机拖动,电动机转子与主轴采用双夹板联接形式。
1、垫铁安放时应符合下列要求:在合格的基础上,沿设备底座周围应按要求安放垫铁,相邻两垫铁组的间距不大于为500mm ;垫铁与基础面的接触面积不少于60%;垫铁总高度不少于60mm,允许偏差-10mm ;平垫铁露出设备底座底面边缘10-30mm,允许偏差±5mm;斜铁露出设备底座底面10-50mm,允许偏差±1mm;设备底座操平找正后,开始进行主轴装置的操平找正。
2、主轴装置清洗清洗滚动轴承,检查其质量情况及灵活性,涂油(二硫化钼);检查制动盘的质量情况,表面粗糙程度不低于3.2级,光滑均匀;制动盘内部涂了一层实锌漆,在安装时摩擦面应注意保护,不要沾油污,并清洗干净;制动盘表面无明显走刀痕迹,制动盘切削后厚度偏差不超过0.2mm,制动盘的端面跳动严禁超过0.5mm。
3、主轴装置的就位与找正利用起重机将主轴装置吊装就位,进行操平找正。
主轴装置与安装基准线的位置偏差应符合下列要求:主轴轴心线在水平面内的位置允许偏差:5mm;主轴轴心线与垂直于主轴的提升中心线在水平面内的垂直度不应超过0.5/1000;主轴水平度严禁超过0.1/1000;制动盘的端面跳动严禁大于0.5mm;轴承座沿主轴方向水平度允许偏差为:0.1/1000;垂直于主轴方向水平度允许偏差为:0.15/1000;按出厂技术文件要求紧固制动盘与主轴连接螺栓,摩擦衬垫的压块螺栓。
4、主轴装置的位置偏差主轴装置的安装要按安装规范的要求进行,其位置偏差必须符合下列规定:(1)主轴轴心线在水平面内位置偏差:落地式提升机5mm。
(2)摩擦轮中心线的位置偏差:落地式提升机5mm。
(3)主轴轴心线与垂直于主轴的提升中心线在水平面内的垂直度不应超过0.5/1000。
(4)主轴的水平度严禁超过0.1/1000。
(5)轴承座下的垫铁在基础上必须垫稳、垫实,放置垫铁的基础面必须经过研磨,垫铁与基础的接触面积应不小于60%,所用垫铁的表面粗糙度值必须达到Ra6.3μm。
(6)主轴的水平度不得以滚动轴承外圈为基准,必须以主轴外圆表面粗糙度值Ra3.2μm的表面为基准。
安装时,将主轴放在轴承座内,再以设计标高、提升中心线、主轴轴心线为基准,在绞车房内悬挂好十字线,达到主轴轴心线、提升中心线与十字线重合或在标准允许范围内,即为找正;找平时,用水平仪、深度游标尺及专用工具进行,待符合标准后,将轴承螺栓拧紧,然后重新复查主轴轴心线、提升中心线、水平度、标高,如有变化应重新调整,达到要求后,才算结束。
七、主电机安装研磨、安放垫铁及安放电机底座。
主轴装置安装调整后,才能安装电机转子。
电机转子装在主轴上,采用锥面过盈摩擦联接,组装时采用油压装配法(详见说明书)。
转子装配前必须将电机转子的锥孔和主轴的圆锥面部分清洗的非常干净,严禁有油污和任何其他杂质微粒及金属毛刺。
主轴装置及电机转子安装完毕后,安装和调整电机定子。
电动机的定子分为上半定子和下半定子,安装时先安下半定子,再安上半定子。
定子上有起吊孔利用桥式起重机进行起吊安装,上、下定子安装完毕后,接缝处用定位销及螺钉紧固。
调整时,应根据电机随机图纸资料中的规定要求调整转子与定子的间隙。
进行定、转子安装质量检查:检查电机定、转子各部分是否完好,线圈表面绝缘层是否有损伤,用兆欧表测量转子绕组绝缘,电阻值和绝缘吸收比是否符合规定,电阻值严禁小于0.5兆欧,绝缘吸收比R60/R15应大于1.33。
