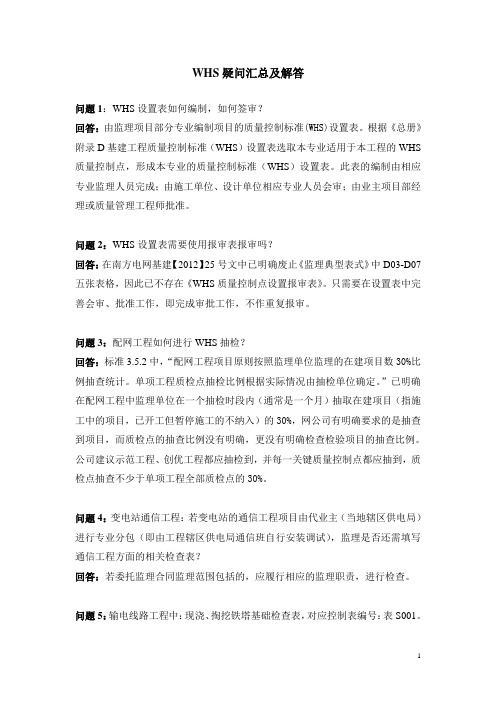

WHS疑问汇总及解答问题1:WHS设置表如何编制,如何签审?回答:由监理项目部分专业编制项目的质量控制标准(WHS)设置表。
根据《总册》附录D基建工程质量控制标准(WHS)设置表选取本专业适用于本工程的WHS 质量控制点,形成本专业的质量控制标准(WHS)设置表。
此表的编制由相应专业监理人员完成;由施工单位、设计单位相应专业人员会审;由业主项目部经理或质量管理工程师批准。
问题2:WHS设置表需要使用报审表报审吗?回答:在南方电网基建【2012】25号文中已明确废止《监理典型表式》中D03-D07五张表格,因此已不存在《WHS质量控制点设置报审表》。
只需要在设置表中完善会审、批准工作,即完成审批工作,不作重复报审。
问题3:配网工程如何进行WHS抽检?回答:标准3.5.2中,“配网工程项目原则按照监理单位监理的在建项目数30%比例抽查统计。
单项工程质检点抽检比例根据实际情况由抽检单位确定。
”已明确在配网工程中监理单位在一个抽检时段内(通常是一个月)抽取在建项目(指施工中的项目,已开工但暂停施工的不纳入)的30%,网公司有明确要求的是抽查到项目,而质检点的抽查比例没有明确,更没有明确检查检验项目的抽查比例。
公司建议示范工程、创优工程都应抽检到,并每一关键质量控制点都应抽到,质检点抽查不少于单项工程全部质检点的30%。
问题4:变电站通信工程:若变电站的通信工程项目由代业主(当地辖区供电局)进行专业分包(即由工程辖区供电局通信班自行安装调试),监理是否还需填写通信工程方面的相关检查表?回答:若委托监理合同监理范围包括的,应履行相应的监理职责,进行检查。
问题5:输电线路工程中:现浇、掏挖铁塔基础检查表,对应控制表编号:表S001。
该检查表中,第3项检查(检验)项目:混凝土强度,检查结果有试块强度:MPa。
一般情况下,试块强度需等试块养护28天后才出结果,因此,在每月的月度统计WHS合格率时,该检查表中的混凝土强度检查项目通常未有结果,无法评价该检查(检验)是否合格(该表其它检查项目都已有结果,对应项目已可以评价合格与不合格)。
1中国南方电网有限责任公司基建工程质量控制(WHS )标准ICS备案号: Q/CSG目录1 业务说明 (1)2 适用范围 (1)3 引用文件 (1)4 术语和定义 (5)5 管理要点 (6)6 流程步骤及说明 (17)7 附录 (19)附录A:基建工程质量控制(WHS)标准设置清单-架空线路工程 (19)附录B:基建工程质量控制(WHS)标准设置清单-电缆线路工程 (43)附录C:基建工程质量控制(WHS)标准设置清单-变电电气交流工程 (59)附录D:基建工程质量控制(WHS)标准设置清单-变电电气直流工程 (89)附录E:基建工程质量控制(WHS)标准设置清单-变电土建工程 (123)附录F:基建工程质量控制(WHS)标准设置清单-变电继电保护工程 (230)附录G:基建工程质量控制(WHS)标准设置清单-变电自动化工程 (234)附录H:基建工程质量控制(WHS)标准设置清单-通信工程 (238)附录I:基建工程质量控制(WHS)标准设置清单-配网工程 (250)附录J:基建工程质量控制(WHS)标准设置清单-物资开箱检查 (281)附录K:WHS质量控制点设置表 (285)前言为深入践行中国南方电网有限责任公司(以下简称公司)“诚信、服务、和谐、创新”企业理念,打造智能、高效、可靠、绿色的智能电网,同时为规范基建工程质量管理,提升基建工程实体质量水平,实现基建工程质量的精益管理,公司基建部在全面分析、研究多年基建工程质量管理工作的基础上,结合公司现有基建管理制度与标准,对基建工程WHS质量控制标准重新定位,组织修编了《基建工程质量控制(WHS)标准》(2017年版)。
《基建工程质量控制(WHS)标准》(2017年版)定位为:监理单位通过应用本标准,在规范监理自身质量管理行为的同时,更着力于对基建工程关键环节、关键工序、关键部位的施工过程质量进行控制,为基建工程实体质量的提升发挥检查监督和促进作用。
35kVXXX变T接XXX线线路(工程)WHS控制点设置批准:审核:编制:✠✠✠有限公司年 月☟控制点设置为贯彻“百年大计,质量第一”的方针,全面落实中国南方电网有限责任公司建设“智能、高效、可靠”绿色电网的战略目标,建设规范达标、绿色可靠、文档齐全的基建工程,根据本工程特点和施工内容,编制 ☟设置表,在施工过程中严格执行,分阶段提交 ☟执行情况汇总表并提供相关 ☟记录资料备查。
工程质量 ☟控制点的设置原则质量控制点的设置以现行国家或行业工程施工质量验收规范、工程施工及验收规范中规定应检查的项目为依据。
对产品的适用性(性能、精度、寿命、可靠性、安全性等)有严重影响的关键质量特性、关键部位和重要影响因素应设置质量控制点。
对工艺有严格要求、对下道工序的工作有严重影响的关键部位或工序应设置质量控制点。
所有隐蔽工程都是设置为质量控制点。
对质量不稳定、容易出现不合格品的环节,应设置质量控制点。
可能对生产安全有严重影响的关键项目设置质量控制点。
工程质量 ☟控制点的设置类型根据施工中各工序的质量控制点对工程最终质量影响的重要程度及不同的质量控制类型,将质量控制点的类型划分为见证点( )、停工待检点(☟)、旁站点( )三种类型。
工作程序要求工程质量 ☟控制点设置表审批工程开工前,由施工项目部编制工程质量检验及评定范围项目划分表提交监理项目部,各单位根据已审批的质量检验及评定项目划分范围,编制各单位工程质量 ☟控制点设置表。
设置表由监理项目部组织业主、勘察、设计、施工项目部有关人员会审,经业主项目部批准,作为工程项目质量 ☟控制点设置计划。
经审批的质量控制点设置表作为质量控制、工程验收、质量监督检查的依据文件之一,在工程质量控制全过程中实施。
业主、勘察、设计、监理项目部应依据各控制点内的工作内容制定质量控制措施。
☟质量控制点的发起单位均为施工单位。

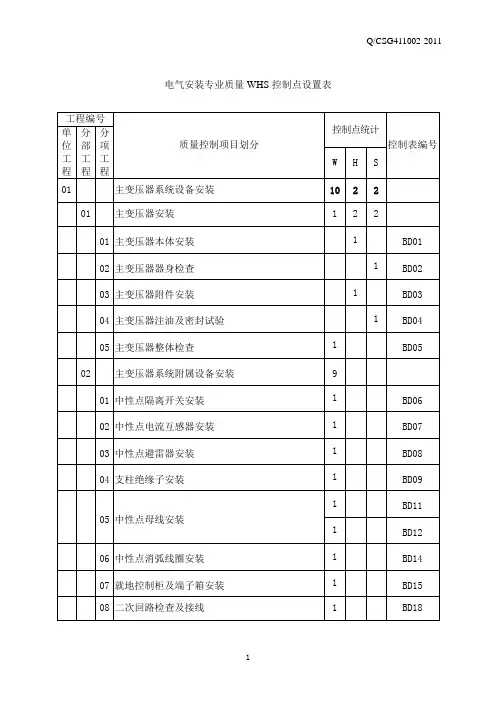

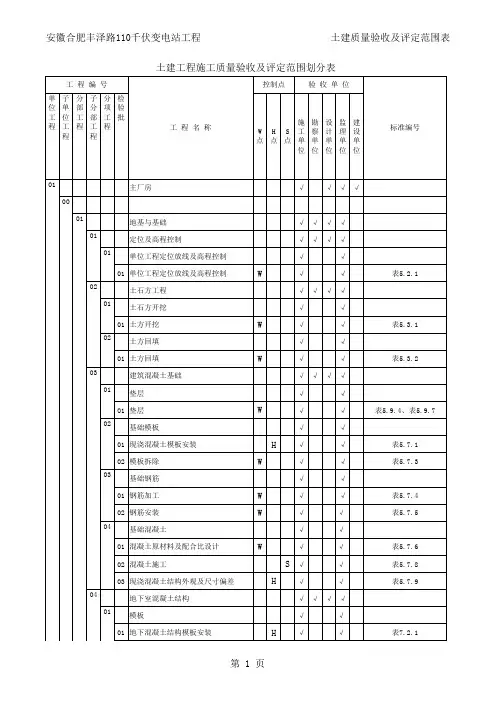

工程项目W、H、S质量控制点明细表编号:BTG001项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG002项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG003项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG004项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG005项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG006项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG007项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG008项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG009项目名称:110kV五大连池变电站专业:土建日期:工程项目W、H、S质量控制点明细表编号:BTG0010项目名称:110kV五大连池变电站专业:土建日期:编号:BTG011项目名称:110kV五大连池变电站专业:土建日期:编号:BDG001项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG002项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG003项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG004项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG005项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG006项目名称:110kV五大连池变电站专业:电气日期:工程项目W、H、S质量控制点明细表编号:BDG007项目名称:110kV五大连池变电站专业:电气日期:工程分层工程项目内容监理检验单位备注单位工程分部工程分项工程见证点W停止点H旁站点S班组施工队公司业主监理3附属设备1交流整流设备安装、调试√√√√√2逆变电源安装调试√√√√注:一式三份。
W H S质量控制点设置表公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]牟定县2014年农村电网改造升级10kV及以下工程 WHS质量控制点设置表牟定县2014年农村电网改造升级10kV及以下工程监理项目部(章)2014年05月审批:(总监理工程师)年月日编写:(专业监理工程师)年月日1、工程概况:牟定县包括6个乡镇,16个行政村、22个自然村;新建(改造)10kV 架空线路;架空线路;架空线路;安装变压器27台,容量2480kVA,完成户表改造842户。
安装JP柜27台预算投资万元。
2、编制目的:为贯彻执行中国南方电网有限公司《基建工程质量控制作业标准(WHS)》,强化工程建设全过程质量控制,提高工程施工质量管理水平,使工程施工全过程处于受控状态,最终实现达标投产的目标。
3、编制依据:国家和行业颁布的现行与电力建设工程项目有关的法律、法规、规章、规范及规程;《工程建设标准强制性条文》;中国南方电网有限公司《基建工程质量控制作业标准(WHS)》;本工程设计文件及相关技术资料。
4、WHS点设置计划:根据工程特点,按工程性质和检查方式设置WHS点,详见附表《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》。
5、控制措施:见证点(W):按《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》中设置的W点,施工实施过程中在规定时间内提前通知相关部门,在约定时间到现场进行见证检查并核查相关技术文件,直至该项目经检验合格并得到书面认可,再进行下道工序的施工。
停工待检点(H):按《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》中设置的H点,施工实施过程中在规定时间(12小时)内提前通知相关部门,在约定时间到现场进行检查并核查相关技术文件,直至该项目经检验合格并得到书面认可,再进行下道工序的施工,在约定时间内未经检查合格,不得进行下道工序(隐蔽)的施工,如果相关部门超过约定时间12小时都未到现场,视为默认,可以进行隐蔽和下道工序的施工。
WHS质量控制点在变电站工程中的应用WHS质量控制点是指基建工程中针对关键工序确定的关键质量控制点,分为:见证点W(WitnessPoint)、停工待检点H(HoldPoint)、旁站点S(Standby Point)其中,W点是指在规定的工序实施前,监理到现场进行见证检查或进行文件检查的控制点未经监理检查认可不得超越该点作业的控制点;H点是指作业过程中;S点是针对工程关键部位和关键工序的质量控制而设置的全过程连续监控点。
在变电站工程中,WHS点涵盖了输电线路、电气安装、变电土建、电气试验、继电保护、综合白动化、通、配网工程及物资到货验收等专业和内容,涵盖面较宽,保证了质量控制的全面性和专业性。
南网公司对WHS质量控制点的推行由监理单位负责落实,使监理成为质量控制的监控主体。
在近年来的工程应用中我们也根据现场实际情况进行了丰富和完善,本文将结合实例对WHS质量控制点的具体应用进行分析和总结。
由于变电站工程涉及的主要专业就是电气和土建,输电线路和配网实质上也由电气和土建专业组成,电气试验、保护及白动化等也归类为电气专业,因此本文仅以电气和土建专业为代表加以阐述。
1质量控制点的具体应用为更好地监控和评价变电站工程实体质量,在WHS质量掌握点的框架下又引入了质检点和抽检点的概念。
质检点是指WHS质量掌握点涉及的具备施工质量检查条件的土建工程的检验批、其他专业的分项工程;抽检点指抽样选取确定的质检点。
抽检点从质检点中抽取,接纳抽样统计方法确定,抽检比例一般为检查时段内质检点数量的10%〜30%,由此可得出某一检查时段内的WHS合格率=抽检合格点总数/抽检点总数X 100%,也就能根据合格率的高低大致确定变电站工程的施工质量程度品级。
具体应用如下。
1.1制订月(周)检查计划根据本月施工计划,制定WHS检查月度计划,重点为:把本月的施工内容细化到分部分项工程,找出对应的质量控制点,再根据施工内容的分项(电气)和检验批(土建)设定可能产生的质检点个数。

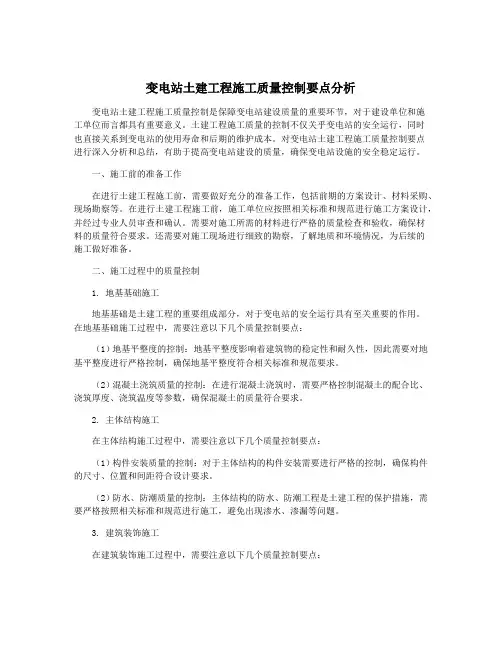

变电站土建工程施工质量控制要点分析变电站土建工程施工质量控制是保障变电站建设质量的重要环节,对于建设单位和施工单位而言都具有重要意义。
土建工程施工质量的控制不仅关乎变电站的安全运行,同时也直接关系到变电站的使用寿命和后期的维护成本。
对变电站土建工程施工质量控制要点进行深入分析和总结,有助于提高变电站建设的质量,确保变电站设施的安全稳定运行。
一、施工前的准备工作在进行土建工程施工前,需要做好充分的准备工作,包括前期的方案设计、材料采购、现场勘察等。
在进行土建工程施工前,施工单位应按照相关标准和规范进行施工方案设计,并经过专业人员审查和确认。
需要对施工所需的材料进行严格的质量检查和验收,确保材料的质量符合要求。
还需要对施工现场进行细致的勘察,了解地质和环境情况,为后续的施工做好准备。
二、施工过程中的质量控制1. 地基基础施工地基基础是土建工程的重要组成部分,对于变电站的安全运行具有至关重要的作用。
在地基基础施工过程中,需要注意以下几个质量控制要点:(1)地基平整度的控制:地基平整度影响着建筑物的稳定性和耐久性,因此需要对地基平整度进行严格控制,确保地基平整度符合相关标准和规范要求。
(2)混凝土浇筑质量的控制:在进行混凝土浇筑时,需要严格控制混凝土的配合比、浇筑厚度、浇筑温度等参数,确保混凝土的质量符合要求。
2. 主体结构施工在主体结构施工过程中,需要注意以下几个质量控制要点:(1)构件安装质量的控制:对于主体结构的构件安装需要进行严格的控制,确保构件的尺寸、位置和间距符合设计要求。
(2)防水、防潮质量的控制:主体结构的防水、防潮工程是土建工程的保护措施,需要严格按照相关标准和规范进行施工,避免出现渗水、渗漏等问题。
3. 建筑装饰施工在建筑装饰施工过程中,需要注意以下几个质量控制要点:(1)装饰材料的选择和施工质量控制:对于建筑装饰材料的选择和施工质量需要进行严格控制,确保装饰材料的品质和装饰效果符合要求。

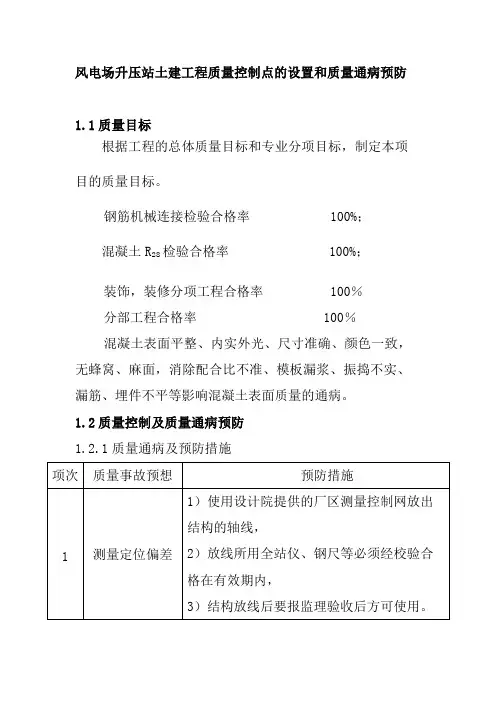

风电场升压站土建工程质量控制点的设置和质量通病预防1.1质量目标根据工程的总体质量目标和专业分项目标,制定本项目的质量目标。
钢筋机械连接检验合格率100%;混凝土R28检验合格率100%;装饰,装修分项工程合格率100%分部工程合格率100%混凝土表面平整、内实外光、尺寸准确、颜色一致,无蜂窝、麻面,消除配合比不准、模板漏浆、振捣不实、漏筋、埋件不平等影响混凝土表面质量的通病。
1.2质量控制及质量通病预防1.2.1 质量通病及预防措施1.3作业过程中控制点的设置R:记录确认点W:见证点H:停工待检点S: 连续监视监护1.4质量标准及要求1.4.1 钢筋工程1.4.1.1 钢筋的品种和质量必须符合设计要求和有关标准的规定。
1.4.1.2 钢筋的表面必须清洁。
带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用。
钢筋表面应保持清洁。
1.4.1.3 钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计要求和施工规范的规定。
1.4.1.4 箍筋的间距数量应符合设计要求,有抗震要求时,弯钩角度135,弯钩平直长度10d。
1.4.1.5 钢筋质量要求:同一构件内的接头宜相互错开,同一连接区域内,纵向受力钢筋的接头面积百分率应符合设计要求。
梁、板钢筋绑扎先根据施工图的钢筋间距划好线,然后再进行布筋、绑扎;绑扎的钢筋要求横平竖直,规格、数量、位置、间距正确,绑扎不得有缺扣、松扣现象;钢筋绑扣不可均朝一个方向,要成“八”字扣。
钢筋绑扎接头宜设置在受力较小处。
同一纵向受力钢筋不宜设置在两个或两个以上接头。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10 倍。
钢筋搭接长度需满足规范要求。
钢筋绑扎允许偏差(见下表)1.4.2 模板工程1.4.2.1 模板及其支架必须具有足够的强度、刚度和稳定性;支承部分应有足够的支承面积。
1.4.2.2 模板接缝不应漏浆。
模板与混凝土接触表面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
