电力工程造价指标汇总
- 格式:xls
- 大小:31.00 KB
- 文档页数:1
火电工程限额设计参考造价指标(20xx年水平)20xx年3月5日,由电力规划设计总院编制的20xx年《火电工程限额设计参考造价指标》和《电网工程限额设计控制指标》送审稿审查会在北京召开。
来自国家电网公司、南方电网公司、五大发电集团、有关网(省)电力公司以及部分电力设计院等单位的近70多名电力技术经济专家参加了会议。
与会专家认真听取了编制组对火电、电网“限额设计指标”编制工作的介绍,并分组进行了详细认真讨论,一致认为,“限额造价指标”是控制电力工程造价的有效手段,符合落实科学发展观,建设节约型社会,促进电力建设和谐发展的需要,对电力工程概算的编制以及工程造价管理具有重要指导意义,是国家核准电力工程项目及确定标杆电价的重要参考意见之一。
本年度“限额造价指标”编制依据充分,设备、材料价格符合市场实际,技术方案能够代表当前电力行业先进水平,工程量清单市场参考价格真实反映市场招投标成果,“限额设计指标”比去年略有降低符合市场预期,目前电力工程造价水平合理,同意两项指标通过审查。
据参与此次造价指标编制工作的电力规划设计总院技术经济中心副主任、教授级高级工程师宗孝磊介绍,自19xx年以来,电力规划设计总院已连续xxxx 价指标”编制工作,“限额造价指标”包括年度电力工程造价指标、结算性造价指数、装置性材料实际综合价格、设备参考价格、技术组合方案、调整模块等。
该指标的编制一直受到各界高度重视,在指标编制过程中给予了多方面指导和积极配合。
今年指标的主导思想依然是尽可能的采用市场招标价格,使设备材料价格更贴近市场,表现形式更加丰富,使指标更方便各投资主体、综合管理部门使用。
火电工程参考造价指标(20xx年版)20xx年—20xx年火电工程参考造价指标变化趋势图(单位:元/千瓦)20xx年—20xx年火电工程参考造价指标变化趋势表(单位:元/千瓦)。

电力典型工程造价及指标研究近年来,电力工程建设项目的造价及指标研究逐渐受到广泛关注。
电力工程的建设是一个复杂的系统工程,涉及到大量的设备、材料、劳动力以及各种管理费用等成本要素。
因此,深入研究电力工程的造价及指标对于项目投资决策、项目管理以及成本控制具有重要意义。
本文将对电力典型工程造价及指标进行综述,以期为相关研究提供参考。
电力工程的造价主要包括基本设备和其他费用两部分。
基本设备费用是指电力工程中所需的主要设备、材料以及主要施工费用,它在电力工程建设中占据了较大的比重。
主要设备包括发电机、变压器、开关设备等,材料包括电缆、导线、绝缘子等,主要施工费用包括土建工程、设备安装、线路敷设等。
其他费用包括设计费用、监理费用、施工图审查费用等,它们在电力工程建设中也是不可忽视的成本。
因此,准确估算电力工程的基本设备和其他费用对于控制工程成本非常关键。
电力工程造价指标的研究可以从多个角度进行。
一个常见的角度是按照工程规模进行划分。
通常,电力工程的规模可以分为大型、中型和小型三类。
大型电力工程的造价主要受到项目投资规模、电力需求、电力能源的选择等因素的影响。
而中型和小型电力工程的造价则更加侧重于工程的经济效益和可行性。
另外一个常见的角度是按照工程类型进行划分。
电力工程的类型有发电厂建设、输电线路建设、配电线路建设等。
不同类型的电力工程造价指标有所不同。
例如,在发电厂建设中,主要需要考虑的指标包括发电机设备费、生产辅助设备费、土建工程费等;而在输电线路建设中,主要需要考虑的指标包括导线费、杆塔费、绝缘子费等。
此外,电力工程造价指标还可以按照时间进行划分。
电力工程的建设周期较长,通常需要几年甚至十几年才能完工。
因此,针对电力工程建设周期的长短,可以将电力工程造价指标分为中期和长期。
其中,中期指标主要涉及到工程的投资规模、材料费用、劳动力成本等;长期指标则主要关注工程的经济效益、可持续发展和社会效益等。
总之,电力工程造价及指标的研究对于项目投资决策、项目管理和成本控制具有重要意义。

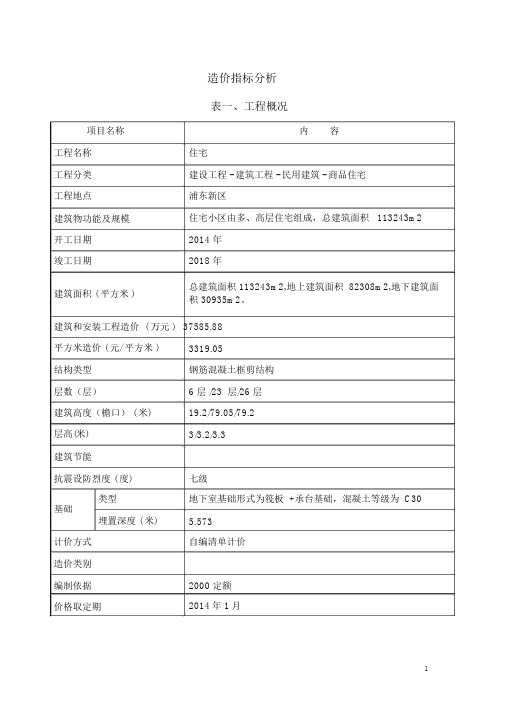

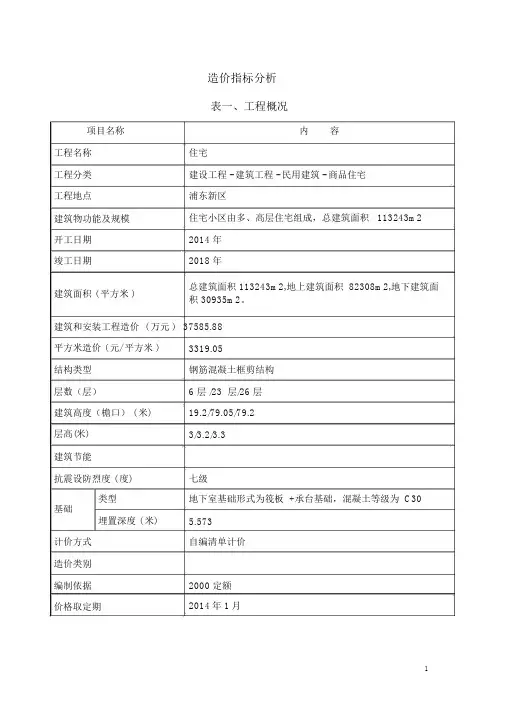

造价指标分析表一、工程概况项目名称内容工程名称住宅工程分类建设工程 - 建筑工程 - 民用建筑 - 商品住宅工程地点浦东新区建筑物功能及规模住宅小区由多、高层住宅组成,总建筑面积 113243m2开工日期2014 年竣工日期2018 年建筑面积 ( 平方米 )总建筑面积 113243m2,地上建筑面积 82308m2,地下建筑面积 30935m2。
建筑和安装工程造价 ( 万元 ) 37585.88平方米造价 ( 元/ 平方米 )3319.05结构类型钢筋混凝土框剪结构层数(层) 6 层 /23 层/26 层建筑高度(檐口) ( 米)19.2/79.05/79.2层高(米)3/3.2/3.3建筑节能抗震设防烈度 ( 度)七级类型地下室基础形式为筏板 +承台基础,混凝土等级为 C30基础埋置深度 ( 米) 5.573计价方式自编清单计价造价类别编制依据2000 定额价格取定期2014年 1月项目名称土(石)方工程地基处理和围护工程桩与地基基础工程外墙类型建砌筑工程内墙类型筑工程混凝土及钢筋混凝土工程金属结构工程屋面及防水工程防腐、隔热、保温工程其他工程楼地面工程装饰墙柱面工程装修工天棚工程程门窗工程(含幕墙)表二、工程特征特征描述项目地下室为 2 层,平均挖土深度为 5.573米左右,挖土量约 16 万 m3。
基坑支护为钻孔灌注桩 +双轴搅拌桩桩 +三轴水泥桩 +型钢柱 +混凝土支撑;其中钻孔桩直径700,桩长12m,双轴搅拌桩为坑内加固,有效桩长 4~6.5m,三轴水泥桩为直径650@900,深度为 11.3~16.3m。
桩基采用 PHC管桩,桩径涵盖 300/400/500 ,有效桩长 22~28 米,总长度 55310 米,部分采用钻孔灌注桩,管径 600,有效桩长 22 米。
剪力墙厚 200~400,混凝土等级由 C50 变化为C30砂加气混凝土砌块墙,砂加气砌块专用粘结砂浆,厚度包括 200/100 等主梁界面尺寸为300×800,次梁尺寸为 200×400。

电力典型工程造价及指标研究(四)典型工程造价及指标研究1典型工程技术和经济指标研究1.1变电站工程根据变电工程方案及造价特性研究的结果,对影响造价的关键指标进行分析,进行数据校验,进而分析出这些关键因素对变电站工程造价的影响大小,为典型工程造价及指标框架体系建立提供数据基础和依据。
目前电力工程行业内公认的变电工程造价主要技术经济指标为变电站总容量(简称为主变容量),容量单位为kVA,由此设计出传统变电工程造价评价指标,即单位容量指标“元/kVA”。
由于该传统造价评价指标设计中考虑因素单一,所以已不能准确全面反映现代变电工程造价水平。
如前文所述,变电工程影响造价的因素众多,且各因素的影响程度不同,相关性不强,仅以主变容量因素计算的单位容量造价指标(元/kVA、万元/MVA),受到其他众多弱相关性因素的影响,指标的离散性大,科学性、合理性不强,指标离散程度等情况如下图所示。
进一步分析,如下图所示,75个工程样本,单位容量造价均值为263.69元/kVA,算术平均值为485.80,标准差为282.08元/kVA,那么由方差系数=标准差/均值,计算得方差系数为0.581,方差系数较大。
单位容量造价最大值1450元/kVA,最小值137元/kVA,单位造价随主变容量增加总体趋势为下降,但在不同区间呈现反向不规律的趋势。
可见将其应用于不同条件工程间造价评价时,评价结果的离散性较大,精度低。
因此,研究变电工程造价指标,应对各影响因素分析后,进行科学合理的界定后,形成典型工程方案框架体系,以进一步对技术经济指标进行研究分析。
一、电压等级电网工程的电压等级对工程投资的影响是显著的,随电压等级的提高,工程投资明显增加。
电压等级对电网工程造价的影响是全方位的,随电压等级的提高,设备制造工艺、参数、容量、绝缘等各项要求均有较大提高,不仅参数提高,尺寸变大,容量变大,绝缘水平提高等量变,甚至制造工艺、设备型式都发生了质变,设备数量、设备价格水平也大幅提高;同时,随之带来的土建、安装工程量也相应增加,其他公共和辅助设施如消防系统、控制系统、直流系统等建设标准及规模也相应提高。
工程造价技术经济指标工程造价技术经济指标,是指在工程建设过程中,用于衡量工程项目的技术和经济水平的一系列指标。
这些指标主要包括施工工艺、材料利用、能耗、成本控制、质量和效益等方面,用于评估工程项目的可行性和经济效益。
以下是对工程造价技术经济指标的一些重要内容的详细介绍:1.施工工艺技术指标:施工工艺指标是指在施工过程中采用的各种工艺流程和方法。
这些指标包括施工工艺的合理性、施工操作的规范性、施工作业的效率和施工质量的控制等方面。
合理的施工工艺能够减少资源浪费、提高工作效率、降低工程质量风险。
2.材料利用技术指标:材料利用技术指标是指在工程建设过程中,对材料的使用效率和资源浪费程度的评估。
材料利用技术指标主要包括材料的节约使用、材料的循环利用和材料的质量控制等方面。
合理的材料利用技术能够降低工程建设成本、减少资源消耗、降低环境污染。
3.能耗技术指标:能耗技术指标是指在工程建设过程中对能源消耗的评估。
能耗技术指标主要包括工程建设过程中的电力消耗、燃油消耗和水资源的消耗等方面。
合理的能耗技术指标能够降低工程建设成本、减少能源消耗、减少环境污染。
4.成本控制技术指标:成本控制技术指标是指在工程建设过程中对成本控制的评估。
成本控制技术指标主要包括材料成本、人工成本、设备成本和管理费用等方面。
合理的成本控制技术指标能够保证工程质量的同时,降低工程的总体成本。
5.质量技术指标:质量技术指标是指在工程建设过程中对质量要求的评估。
质量技术指标主要包括施工工艺的合理性、施工工地的管理水平、产品的合格率和使用寿命等方面。
合理的质量技术指标能够提高工程质量、延长工程寿命、降低维修成本。
6.效益技术指标:效益技术指标是指在工程建设过程中对经济效益的评估。
效益技术指标主要包括投资回收率、资产负债率、盈利能力和现金流量等方面。
合理的效益技术指标能够评估工程项目的可行性,为投资决策提供依据。
综上所述,工程造价技术经济指标是对工程项目的技术和经济水平进行评估的一系列指标。
中国电力投资集团公司火电工程造价控制指标二〇〇八年九月目录说明 (1)一、《造价指标》的作用 (1)二、《造价指标》的适用范围 (1)三、使用《造价指标》的注意事项 (1)四、《造价指标》的主要内容 (2)五、《造价指标》的编制依据 (3)第一部分2×300MW供热机组造价控制指标 (4)一、2×300MW机组总指标及专项指标 (4)二、2×300MW机组总指标主要参考工程量及其他费用 (4)三、2×300MW机组总指标对应的技术方案及工程量描述 (6)1. 烟煤/湿冷/露天方案 (6)2. 烟煤/空冷/紧身方案 (14)3. 褐煤/湿冷/露天方案 (15)4. 褐煤/空冷/紧身方案 (16)四、2×300MW机组模块调整 (19)五、2×300MW机组单项指标 (25)1. 300MW机组建筑工程单项指标 (25)2. 300MW机组安装工程单项指标 (32)3. 300MW机组其他单项指标 (36)六、2×300MW机组设备价格 (36)第二部分2×600MW超临界机组造价参考指标 (42)一、2×600MW机组总指标及专项指标 (42)二、2×600MW机组总指标主要参考工程量及其他费用 (42)三、2×600MW机组总指标对应的技术方案及工程量描述 (44)1. 烟煤/湿冷/露天方案 (44)2. 烟煤/空冷/紧身方案 (52)3. 褐煤/湿冷/露天方案 (54)4. 褐煤/空冷/紧身方案 (55)四、2×600MW机组模块调整 (57)五、2×600MW机组单项指标 (63)1. 600MW机组建筑工程单项指标 (63)2. 600MW机组安装工程单项指标 (71)3. 600MW机组其他单项指标 (77)六、2×600MW机组设备价格 (77)第三部分2×660MW超超临界机组造价案例 (84)一、2×660MW超超临界机组案例有关指标 (84)二、对应的技术方案及工程量描述 (84)第四部分附件 (92)附件一基本方案的技术条件设定及部分费用计算依据 (92)附件二主要建筑材料价格表 (93)中国电力投资集团公司火电工程造价控制指标1说明为了进一步落实集团公司控制工程造价的措施,完善工程造价目标管理机制,健全造价控制指标体系和标准,更加有效地控制工程造价,提升集团公司火电建设项目市场竞争力,为集团公司又好又快地发展奠定坚实的基础,经过分析集团公司内已投产和在建的300MW 供热机组及600MW 超临界机组的造价情况,结合全国火电建设项目造价控制水平和2007年市场行情,编制形成了《中国电力投资集团公司火电工程造价控制指标》(以下简称《造价指标》)。
火电工程限额设计参考造价指标〔2007年水平〕电力规划设计总院二〇〇八年三月目录(请排版后补充页码)总说明一、2×300MW国产亚临界燃煤机组火电工程限额设计参考造价指标及调整模块(一)编制说明(二)2×300MW机组参考造价指标(三)各类费用占指标的比例(四)2×300MW机组新建工程其他费用汇总表(五)2×300MW机组新建工程要紧参考工程量(六)300MW机组部分工程量清单市场参考单价(七)建筑材料及征地价格(八)300MW机组装置性材料实际综合价格(九)300MW机组设备参考价格(十)2×300MW机组差不多技术组合方案(十一)2×300MW机组调整模块表(十二)〝烟塔合一〞工程案例二、2×600MW国产超临界燃煤机组火电工程限额设计参考造价指标及调整模块(一)编制说明(二)2×600MW机组参考造价指标(三)各类费用占指标的比例(四)2×600MW机组新建工程其他费用汇总表(五)2×600MW机组新建工程要紧参考工程量(六)600MW机组部分工程量清单市场参考单价(七)建筑材料及征地价格(八)600MW机组装置性材料实际综合价格(九)600MW机组设备参考价格(十)2×600MW机组差不多技术组合方案(十一)2×600MW机组调整模块表三、2×1000MW超超临界燃煤机组火电工程限额设计参考造价指标及调整模块(一)编制说明(二)2×1000MW机组参考造价指标(三)各类费用占指标的比例(四)2×1000MW机组新建工程其他费用汇总表(五)2×1000MW机组新建工程要紧参考工程量(六)600MW机组部分工程量清单市场参考单价(七)建筑材料及征地价格(八)1000MW机组装置性材料实际综合价格(九)1000MW机组设备参考价格(十)2×1000MW机组差不多技术组合方案(十一)2×1000MW机组调整模块表(十二)钢筋混凝土结构主厂房工程案例四、燃煤机组火电工程结算造价指数(一)编制说明(二)2006~2007结算性造价指数五、燃气-蒸汽联合循环机组工程参考造价指标(一)编制说明(二)燃气-蒸汽联合循环机组参考造价指标(三)各类费用占指标的比例(四)燃气-蒸汽联合循环机组差不多技术组合方案六、参考电价(一)限额设计参考电价运算条件(二)限额设计参考电价(三)参考电价构成七、附录与2006年水平限额设计参考造价指标的对比(一)2×300MW机组参考造价指标对比(二)2×600MW机组参考造价指标对比(三)2×1000MW机组参考造价指标对比(四)2006~2007年部分结算性参考造价指数总说明依照我国电力工程技术进展的需要,电力规划设计总院受国家进展和改革委员会托付在2006年水平限额设计参考造价指标基础上,依据2007年度发电工程初步设计及施工图资料,采纳2007年7月由国家进展改革委批准公布的«火力发电工程建设预算编制与运算标准»、中国电力企业联合会2007年11月公布的«电力工程建设概算定额»(2006年版)、2007年2月公布的«电力工程建设预算定额第六册调试»(2006年版)以及2007年设备、材料〔北京地区〕价格,编制了常规燃煤火力发电厂工程限额设计参考造价、调整指标(2007年水平)及2006~2007结算性造价指数和300MW等级及180MW等级的燃气—蒸汽联合循环发电机组的参考造价,它反映了2007年发电工程差不多建设的造价水平及2006至2007年造价变化情形,同时依照工程实际情形在2006年限额设计参考造价指标的基础上增加了部分调整模块,并对参考电价做了调整。
