变电站工程造价指标分析
- 格式:pdf
- 大小:365.24 KB
- 文档页数:12
现代110kv变电站工程造价分析1.110kv变电站工程造价控制的必要性110kv变电站的造价控制贯穿于项目的全过程,统计资料显示,在项目决策阶段及设计阶段,影响110kv变电站造价的可能性为30%-75%,而在实施阶段影响110kv变电站造价的可能性仅为5%-25%.显而易见,控制工程造价的关键就在于项目实施之前的项目决策和设计阶段,项目决策是决定因素,而设计则是关键因素。
2.110kv变电站工程造价的控制110kv变电站工程造价的有效控制就是在投资决策阶段、设计阶段、工程发包阶段、合同实施阶段,把建设工程造价的发生额控制在批准的工程造价限额以内,随时纠正发生的偏差,保证项目投资目标的实现,以求在各个110kv变电站中能够合理的使用人力、物力、财力取得较好的投资效益,最终实现使竣工决算控制在审定的概预算额内,避免“三超”现象的发生。
为了有效控制工程造价,应做好以下几方面工作:2.1决策阶段工程造价的控制110kv变电站工程造价的确定与控制贯穿于项目建设全过程,但决策阶段各项目技术经济决策,对该项目的工程造价有很大的影响,特别是建设标准的水平的确定、建设地点的选择、工艺的评选、设备选用等,直接关系到工程造价的高低.因此,决策阶段项目决策的内容是决定工程造价的基础,直接影响着决策阶段之后的各个建设阶段工程造价的确定与控制是否科学、合理的问题。
①编制投资估算的必要性。
投资估算是基本建设前期工作中的重要环节之一。
投资估算是决策性的文件,它是研究、分析110kv变电站的经济效果的重要依据.报告批准后,估算就作为设计任务下达的投资限额,对初步设计概算起控制作用。
因此,从估算开始就要正确完整地反映工程项目的建设。
②投资估算必须是设计的真实反映在投资估算中,应该实事求是的反映设计内容,这就要求设计人员从工程规模和项目内容上真实反映设计意图.主要工艺要进行多方案比较,设计方案不仅技术上可行,而且经济上更应合理。
现代110kV变电站工程造价分析概要引言变电站作为电力系统中的重要组成部分,起着承载、转换、分配电能的作用。
随着电力系统的不断发展,现代化110kV变电站已经成为电力系统中的主力军,对于降低送电损耗、提高电网质量稳定性和效率等方面具有重要意义。
而在建设现代化110kV变电站的过程中,工程造价分析概要是重要的一环,对于项目实施的成功与否有着重要关系。
因此,就现代110kV变电站工程造价分析概要进行研究和讨论,对工程建设和管理具有重要意义。
造价分析内容1.设计造价分析110kV变电站的设计是整个工程实施的起点,因此其设计造价会对实施后的工程造价产生很大影响。
在设计阶段应该注意以下几方面:•合理选取变压器和其他设备的规格和型号•确保确定的进线、出线的数目和容量是其实际所需•设计方案合理化,避免设计过度造成资源和资金浪费2.土地及设备采购造价分析土地及设备采购是110kV变电站建设过程中的重要环节之一,对于整个工程的实施和开展具有至关重要的作用。
在土地及设备采购的过程中需要注意以下几点:•选取合适的土地位置•及时进行土地评估及审批工作,避免因各种原因影响工程实施•引进先进的设备,降低后期出现的维修和更换费用3.工程建设及施工造价分析工程建设及施工是110kV变电站建设过程中的核心部分,涉及很多细节和难点,需要注意以下几点:•资金的合理配置和利用,保障工程的顺利进行•施工队伍的优化和管理,保障工程的质量和进度•现代化管理,整个过程的科学与规范化管理4.项目运营和维护造价分析110kV变电站建设完成后,如何保证长期稳定地运行和维护,也是其中一个关键问题。
在项目运营和维护造价分析中需注意以下几方面:•建立有效的设备保养和检修制度•加强安全管理,降低人员和设备安全事故的发生率•明确公共专业服务的位置、规模以及投入产出的显性和隐性成本造价控制和管理110kV变电站建设的工程造价分析是其成功实施的基础,如何控制和管理好工程造价,更是实现工程目标成功实施的保障。
变电站造价指标分析注:1施工损耗;2、水泥、黄砂、石子消耗量不包括商品砼、商品砂浆用量.表九、主要工程量指标2、工程量按《建设工程工程量清单计价规范》计算规则计算.2、工程量按《建设工程工程量清单计价规范》计算规则计算.版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理。
版权为张俭个人所有This article includes some parts, including text, pictures, and design. Copyright is Zhang Jian's personal ownership.用户可将本文的内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律的规定,不得侵犯本网站及相关权利人的合法权利。
除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人的书面许可,并支付报酬。
Users may use the contents or services of this article for personal study, research or appreciation, and othernon-commercial or non-profit purposes, but at the same time, they shall abide by the provisions of copyright law and other relevant laws, and shall not infringe upon the legitimate rights of this website and its relevant obligees. In addition, when any content or service of this article is used for other purposes, written permission and remuneration shall be obtained from the person concerned and the relevant obligee.个人收集整理勿做商业用途转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目的的合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任。
电力典型工程造价及指标研究(四)典型工程造价及指标研究1典型工程技术和经济指标研究1.1变电站工程根据变电工程方案及造价特性研究的结果,对影响造价的关键指标进行分析,进行数据校验,进而分析出这些关键因素对变电站工程造价的影响大小,为典型工程造价及指标框架体系建立提供数据基础和依据。
目前电力工程行业内公认的变电工程造价主要技术经济指标为变电站总容量(简称为主变容量),容量单位为kVA,由此设计出传统变电工程造价评价指标,即单位容量指标“元/kVA”。
由于该传统造价评价指标设计中考虑因素单一,所以已不能准确全面反映现代变电工程造价水平。
如前文所述,变电工程影响造价的因素众多,且各因素的影响程度不同,相关性不强,仅以主变容量因素计算的单位容量造价指标(元/kVA、万元/MVA),受到其他众多弱相关性因素的影响,指标的离散性大,科学性、合理性不强,指标离散程度等情况如下图所示。
进一步分析,如下图所示,75个工程样本,单位容量造价均值为263.69元/kVA,算术平均值为485.80,标准差为282.08元/kVA,那么由方差系数=标准差/均值,计算得方差系数为0.581,方差系数较大。
单位容量造价最大值1450元/kVA,最小值137元/kVA,单位造价随主变容量增加总体趋势为下降,但在不同区间呈现反向不规律的趋势。
可见将其应用于不同条件工程间造价评价时,评价结果的离散性较大,精度低。
因此,研究变电工程造价指标,应对各影响因素分析后,进行科学合理的界定后,形成典型工程方案框架体系,以进一步对技术经济指标进行研究分析。
一、电压等级电网工程的电压等级对工程投资的影响是显著的,随电压等级的提高,工程投资明显增加。
电压等级对电网工程造价的影响是全方位的,随电压等级的提高,设备制造工艺、参数、容量、绝缘等各项要求均有较大提高,不仅参数提高,尺寸变大,容量变大,绝缘水平提高等量变,甚至制造工艺、设备型式都发生了质变,设备数量、设备价格水平也大幅提高;同时,随之带来的土建、安装工程量也相应增加,其他公共和辅助设施如消防系统、控制系统、直流系统等建设标准及规模也相应提高。
220kV变电工程造价与控制分析目前我国变电站电压等级有35kV、110kV、220kV、330kV、500kV、750kV、1000kV。
220kV变电站作为城市电源点,充分发挥容量大、通道省、占地少、投资相对经济的优点,是解决城市供电矛盾的一个有效措施。
1、数据分析1.1数据概述为了了解220kV变电工程投资水平以及变化趋势,本文以云南电网公司各地区填报数据为依据进行造价分析。
本次收集到2006-2010年云南省投产的220kV变电工程共83个,概算总动态投资为537154.98万元,总容量为16710MVA,单位造价321.46元/kVA。
数据范围包括估算、概算、预算、决算动态投资以内的部分,不包括各工程的特殊项目。
1.2 2006-2010年总体变动趋势如表1所示,云南地区220kV变电工程单位造价整体水平除2007年略有下降外,其余各年均呈现逐步上涨趋势,主要原因是物价及人工费上涨,但总体造价水平在300kVA±30KVA范围内浮动。
变电工程静态投资由建筑工程费、安装工程费、设备购置费、其他费用组成,从上图可看出,每一类费用占静态投资的比重基本上维持在一个稳定的水平上,设备购置费所占比重最大,达到50%以上,建筑工程费和其他费用均达到18%以上,安装工程费所占比重最小,不到9%。
1.3不同阶段造价对比分析如表3所示,220kV变电工程有部分年份估概节约率为负,概算超估算最高达到14.94%。
预算和结算控制水平较好,概预结余率控制在5%-9%之间,预结结余率控制在4%-7%之间。
220kV新建变电站各项费用结余率见表4:建筑工程费、安装工程费、设备购置费、其他费用概结算结余率均在8%-19%之间,安装工程费结余率最高,达到18.23%,建筑工程费结余率最低,为8.20%。
静态投资和动态投资结余率均在11%-12%之间,符合正常水平。
1.3数据分析总结变电工程的费用主要由建筑工程费、设备购置费、安装工程费和其他费用组成。

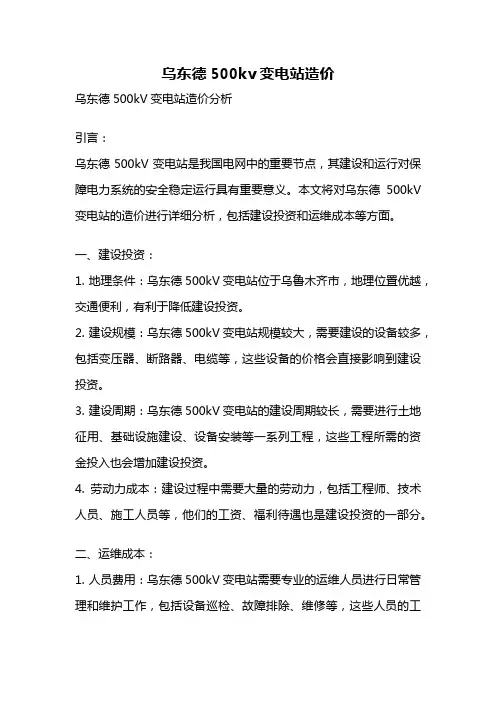

乌东德500kv变电站造价乌东德500kV变电站造价分析引言:乌东德500kV变电站是我国电网中的重要节点,其建设和运行对保障电力系统的安全稳定运行具有重要意义。
本文将对乌东德500kV 变电站的造价进行详细分析,包括建设投资和运维成本等方面。
一、建设投资:1. 地理条件:乌东德500kV变电站位于乌鲁木齐市,地理位置优越,交通便利,有利于降低建设投资。
2. 建设规模:乌东德500kV变电站规模较大,需要建设的设备较多,包括变压器、断路器、电缆等,这些设备的价格会直接影响到建设投资。
3. 建设周期:乌东德500kV变电站的建设周期较长,需要进行土地征用、基础设施建设、设备安装等一系列工程,这些工程所需的资金投入也会增加建设投资。
4. 劳动力成本:建设过程中需要大量的劳动力,包括工程师、技术人员、施工人员等,他们的工资、福利待遇也是建设投资的一部分。
二、运维成本:1. 人员费用:乌东德500kV变电站需要专业的运维人员进行日常管理和维护工作,包括设备巡检、故障排除、维修等,这些人员的工资、培训费用等都需要计入运维成本。
2. 设备维护费用:变电站的设备需要进行定期的维护和保养,包括润滑、清洁、检修等,这些费用也是运维成本的一部分。
3. 能耗费用:乌东德500kV变电站需要大量的电力供应,供电费用是运维成本的重要组成部分。
4. 安全防护费用:变电站安全防护措施的建设和维护需要一定的投入,包括安防设备、巡逻人员等,这些费用也需要计入运维成本。
三、存在问题及解决方案:1. 建设投资方面,乌东德500kV变电站建设规模较大,建设周期较长,需要大量的资金投入。
为了降低建设投资,可以加强与相关部门的合作,争取政府的支持和资金补助。
2. 运维成本方面,乌东德500kV变电站的设备维护和能耗费用较高。
可以采用先进的设备和技术,提高设备的可靠性和效率,降低维护成本;同时,推行节能措施,减少能耗费用。
3. 人员费用方面,乌东德500kV变电站需要专业的运维人员。

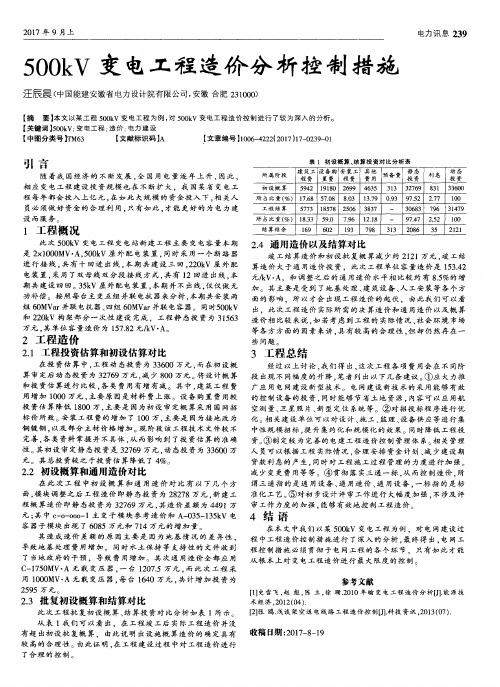

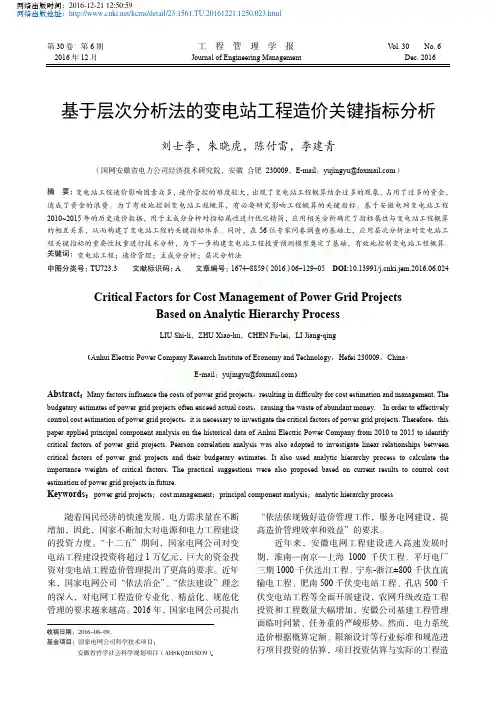

第30卷 第6期 工 程 管 理 学 报 V ol. 30 No. 6 2016年12月 Journal of Engineering Management Dec. 2016基于层次分析法的变电站工程造价关键指标分析刘士李,朱晓虎,陈付雷,李建青(国网安徽省电力公司经济技术研究院,安徽 合肥 230009,E-mail :yujingyu@ )摘 要:变电站工程造价影响因素众多,造价管控的难度较大,出现了变电站工程概算结余过多的现象,占用了过多的资金,造成了资金的浪费。
为了有效地控制变电站工程概算,有必要研究影响工程概算的关键指标。
基于安徽电网变电站工程2010~2015年的历史造价数据,用于主成分分析对指标属性进行优化精简,应用相关分析确定了指标属性与变电站工程概算的相互关系,从而构建了变电站工程的关键指标体系。
同时,在56位专家问卷调查的基础上,应用层次分析法对变电站工程关键指标的重要性权重进行技术分析,为下一步构建变电站工程投资预测模型奠定了基础,有效地控制变电站工程概算。
关键词:变电站工程;造价管理;主成分分析;层次分析法中图分类号:TU723.3 文献标识码:A 文章编号:1674-8859(2016)06-129-05 DOI:10.13991/ki.jem.2016.06.024Critical Factors for Cost Management of Power Grid ProjectsBased on Analytic Hierarchy ProcessLIU Shi-li ,ZHU Xiao-hu ,CHEN Fu-lei ,LI Jiang-qing(Anhui Electric Power Company Research Institute of Economy and Technology ,Hefei 230009,China ,E-mail :yujingyu@ )Abstract :Many factors influence the costs of power grid projects ,resulting in difficulty for cost estimation and management. Thebudgetary estimates of power grid projects often exceed actual costs ,causing the waste of abundant money. In order to effectively control cost estimation of power grid projects ,it is necessary to investigate the critical factors of power grid projects. Therefore ,this paper applied principal component analysis on the historical data of Anhui Electric Power Company from 2010 to 2015 to identify critical factors of power grid projects. Pearson correlation analysis was also adopted to investigate linear relationships between critical factors of power grid projects and their budgetary estimates. It also used analytic hierarchy process to calculate the importance weights of critical factors. The practical suggestions were also proposed based on current results to control cost estimation of power grid projects in future.Keywords :power grid projects ;cost management ;principal component analysis ;analytic hierarchy process随着国民经济的快速发展,电力需求量在不断增加,因此,国家不断加大对电源和电力工程建设的投资力度。
变电站造价分析110KV变电站工程估算:全户内式的占地约2500平米(含四周道路)造价与选用什么样的设备、出线回路数量有关,一般地上室内变电站GIS550万,主变2*300万,高压柜300万,无功补偿与谐波治理设备350万,二次设备250万,土建约700万,设计150万,安装调试费300总计约3150万。
外线要看距离上级变电站的距离,架空线大概350万/km,电缆差不多翻番。
66KV变电站工程估算费用设备购置费(按约占110KV变电站70%估算):GIS 385+主变压器420+高压柜210+无功补偿与谐波治理设备245+二次设备175=1435万建筑工程费:500万安装调试200万设计费150万总价=设备购置费+建筑工程费+安装调试费=500+200+1400 =2100万设备购置费(按约占110KV变电站50%估算):GIS 250+主变压器300+高压柜150+无功补偿与谐波治理设备175+二次设备125=1000万建筑工程费约500万安装调试约200 (调试费约20万)约1700万最低1500万建筑工程费=人工30%+材料30%+机械费15%+管理费20%+利润5%安装工程费及调试费=人工25%+材料20%+机械20%+管理费25%+利润10%一次系统和二次系统设备概念直接用于生产和使用电能,比控制回路(二次设备)电压高的电气设备称为一次设备主要组成:主要组成有:发电机(电动机)、变压器、断路器、隔离开关、自动开关、接触器、刀开关、母线、输电线路、电力电缆、电抗器等。
由一次设备相互连接,构成发电、输电、配电或直接用于生产的电气主回路称为一次回路或一次接线系统。
主要设备功能1、生产和转换电能的设备。
如将机械能转换成电能的发电机、变换电压、传输电能的变压器,将电能变成机械能的电动机等。
2、接通和断开电路的开关设备。
如高低压断路器、负荷开关、熔断器、隔离开关、接触器、磁力启动器等。
3、保护电气。
某0KV变电站主体工程造价指标分析110KV变电站主体工程是指变电站中的电气设备、建筑设备和辅助设备等。
对于110KV变电站主体工程的造价指标分析,我们可以从以下几个方面进行分析。
首先,电气设备的造价指标。
110KV变电站的电气设备包括变压器、断路器、隔离开关等。
其中,变压器是变电站的核心设备之一,其造价占据了较大比重。
因此,变压器的数量、容量和技术指标等将对主体工程的造价产生重要影响。
此外,断路器和隔离开关等设备的数量和技术指标也需要考虑。
其次,建筑设备的造价指标。
变电站的建筑设备包括变电站厂房、办公楼、生活设施等。
其中,变电站厂房的面积和高度等将直接决定建筑设备的造价。
此外,办公楼和生活设施的数量和设施水平也需要考虑。
第三,辅助设备的造价指标。
110KV变电站的辅助设备包括配电设备、通信设备、监控系统、消防设备等。
这些设备的数量、功能和技术指标等将对主体工程的造价产生影响。
比如,配电设备的功率和数量将影响主体工程的造价;通信设备和监控系统的水平和覆盖范围等也需要考虑;消防设备的种类和类型将影响主体工程的造价。
最后,施工工艺和材料的造价指标。
施工工艺和材料的选择将直接影响主体工程的质量和成本。
比如,施工工艺的选择将直接影响施工周期和费用;而材料的选择将直接影响主体工程的质量和耐久性。
因此,在进行造价指标分析时,需要充分考虑施工工艺和材料的因素。
总结起来,110KV变电站主体工程造价指标分析需要考虑电气设备、建筑设备、辅助设备以及施工工艺和材料等因素。
通过对这些因素的分析和综合考虑,可以得出一个较为准确的110KV变电站主体工程造价指标。

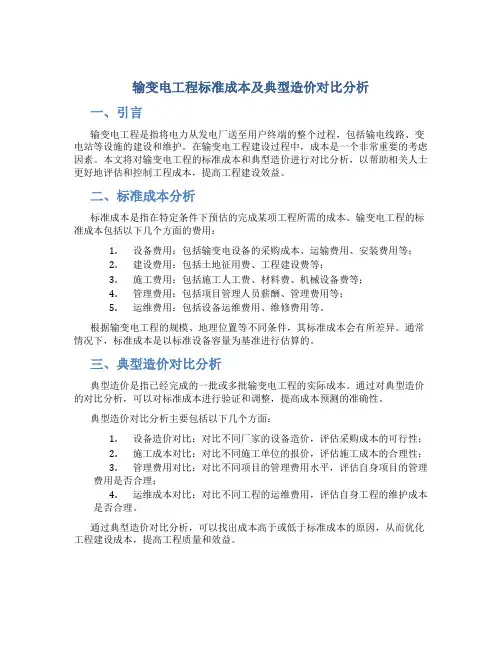

输变电工程标准成本及典型造价对比分析一、引言输变电工程是指将电力从发电厂送至用户终端的整个过程,包括输电线路、变电站等设施的建设和维护。
在输变电工程建设过程中,成本是一个非常重要的考虑因素。
本文将对输变电工程的标准成本和典型造价进行对比分析,以帮助相关人士更好地评估和控制工程成本,提高工程建设效益。
二、标准成本分析标准成本是指在特定条件下预估的完成某项工程所需的成本。
输变电工程的标准成本包括以下几个方面的费用:1.设备费用:包括输变电设备的采购成本、运输费用、安装费用等;2.建设费用:包括土地征用费、工程建设费等;3.施工费用:包括施工人工费、材料费、机械设备费等;4.管理费用:包括项目管理人员薪酬、管理费用等;5.运维费用:包括设备运维费用、维修费用等。
根据输变电工程的规模、地理位置等不同条件,其标准成本会有所差异。
通常情况下,标准成本是以标准设备容量为基准进行估算的。
三、典型造价对比分析典型造价是指已经完成的一批或多批输变电工程的实际成本。
通过对典型造价的对比分析,可以对标准成本进行验证和调整,提高成本预测的准确性。
典型造价对比分析主要包括以下几个方面:1.设备造价对比:对比不同厂家的设备造价,评估采购成本的可行性;2.施工成本对比:对比不同施工单位的报价,评估施工成本的合理性;3.管理费用对比:对比不同项目的管理费用水平,评估自身项目的管理费用是否合理;4.运维成本对比:对比不同工程的运维费用,评估自身工程的维护成本是否合理。
通过典型造价对比分析,可以找出成本高于或低于标准成本的原因,从而优化工程建设成本,提高工程质量和效益。
四、案例分析为了具体分析标准成本和典型造价之间的差异,我们选取了近年来完成的两个不同规模的输变电工程进行对比分析。
案例一:500kV变电站项目该项目是一座500千伏变电站的建设工程,总容量为1000兆瓦。
根据标准成本计算,该项目的标准成本为3000万元。
经过典型造价分析,该项目的实际造价为3500万元。
变电站造价分析110KV变电站工程估算:全户内式的占地约2500平米(含四周道路)造价与选用什么样的设备、出线回路数量有关,一般地上室内变电站GIS550万,主变2*300万,高压柜300万,无功补偿与谐波治理设备350万,二次设备250万,土建约700万,设计150万,安装调试费300总计约3150万。
外线要看距离上级变电站的距离,架空线大概350万/km,电缆差不多翻番。
66KV变电站工程估算费用设备购置费(按约占110KV变电站70%估算):GIS 385+主变压器420+高压柜210+无功补偿与谐波治理设备245+二次设备175=1435万建筑工程费:500万安装调试200万设计费150万总价=设备购置费+建筑工程费+安装调试费=500+200+1400 =2100万设备购置费(按约占110KV变电站50%估算):GIS 250+主变压器300+高压柜150+无功补偿与谐波治理设备175+二次设备125=1000万建筑工程费约500万安装调试约200 (调试费约20万)约1700万最低1500万建筑工程费=人工30%+材料30%+机械费15%+管理费20%+利润5%安装工程费及调试费=人工25%+材料20%+机械20%+管理费25%+利润10%一次系统和二次系统设备概念直接用于生产和使用电能,比控制回路(二次设备)电压高的电气设备称为一次设备主要组成:主要组成有:发电机(电动机)、变压器、断路器、隔离开关、自动开关、接触器、刀开关、母线、输电线路、电力电缆、电抗器等。
由一次设备相互连接,构成发电、输电、配电或直接用于生产的电气主回路称为一次回路或一次接线系统。
主要设备功能1、生产和转换电能的设备。
如将机械能转换成电能的发电机、变换电压、传输电能的变压器,将电能变成机械能的电动机等。
2、接通和断开电路的开关设备。
如高低压断路器、负荷开关、熔断器、隔离开关、接触器、磁力启动器等。
3、保护电气。
变电站设计阶段造价控制分析摘要:简要介绍了设计阶段造价管理在国内外的发展状况,在详细阐述了设计阶段造价管理基本原理的基础上,介绍了设计阶段造价管理目前在变电站建设方面的应用,探索了在设计阶段成本控制的有效途径,研究如何引入科学合理的控制方法,以提升电力设计部门变电站建设项目设计阶段成本控制能力,在减少国家电力变电站建设项目投资中的资金和资源的浪费的同时提高电力设计部门效益。
关键词:变电站设计阶段造价控制由于社会用电量的大幅度增长,电力工程的建设也在加快进行,目前在变电站建设过程中,造成投资浪费的现象时有发生。
近几年来,拟建和在建的变电站建设项目较多,由于时间紧和任务重,都或多或少存在着忽视工程造价控制和管理的现象,尤其是对于项目投资效益影响较大的设计阶段,在工程造价控制环节上还存在着不少的问题和不完善之处,甚至有些项目由于设计上的原因还出现了投资失控的现象。
特别是建设容量的确定、建设地点的选择、设备选型、建筑面积和装饰标准等,都直接关系到工程造价的高低。
对于存在的问题,如何有效采取措施,使设计阶段工程造价做到可控和在控是当务之急。
1 变电站设计阶段造价控制变电站工程建设项目涉及面广,工程投资大,施工周期长,政策性变化、设备和材料价格波动等不确定因素多,使得工程造价具有许多不确定性。
大量的资料分析表明,技术设计工作阶段对工程造价的影响最为突出。
至初步设计结束,影响工程造价的程度为75%;至技术设计阶段,影响工程造价的程度为35%;而至施工开始,通过技术组织措施节约工程造价的可能性只有5%~10%。
显而易见,控制工程造价的关键在于施工以前,投资决策和设计阶段,而在项目做出投资决策后,控制工程造价的关键应在设计。
实践证明,初步设计阶段对于工程项目建设工程、工程造价、工程质量以及建成后能否获得较好的经济效益,都起着决定性的作用。
因此,在满足项目使用功能的前提下,合理设计将使得工程造价大幅降低。
因此在限额设计的基础上,要求设计单位选择合理的设计方案及设备选型,在采用先进技术、工艺设备的同时,采取降低工程造价的多种手段或方案;通过对各项技术经济指标进行技术比较、经济分析及效果评价,在扩初阶段选择最优化的总图方案及单项设计方案。
变电站桩基单方造价指标一、引言在变电站的建设过程中,桩基是重要的基础工程之一。
桩基单方造价指标是评估桩基工程成本的重要指标之一。
本文将从桩基的定义、桩基单方造价的计算方法、影响桩基单方造价的因素等方面进行探讨。
二、桩基的定义桩基是指通过在地下进行打桩,使桩体与地基相连,以承受建筑物或其他工程的荷载,并将荷载传递到地基中去的一种基础形式。
桩基的设计和施工对于保证工程的安全和稳定起着至关重要的作用。
三、桩基单方造价的计算方法桩基单方造价是指单位长度或单位面积的桩基工程造价。
计算桩基单方造价时,需要考虑以下几个方面的因素:1. 桩基材料成本:包括桩基材料的采购成本、运输成本等。
2. 桩基施工成本:包括施工人工成本、机械设备使用费用等。
3. 桩基设计成本:包括桩基设计图纸的编制费用、设计人员的劳务费用等。
4. 桩基检测成本:包括桩基施工过程中的质量检测费用等。
5. 桩基管理成本:包括施工现场管理人员的工资、办公费用等。
桩基单方造价的计算公式如下:桩基单方造价 = 桩基材料成本 + 桩基施工成本 + 桩基设计成本 + 桩基检测成本 + 桩基管理成本四、影响桩基单方造价的因素影响桩基单方造价的因素很多,主要包括以下几个方面:1. 桩基类型:不同类型的桩基,其单方造价也会有所差异。
常见的桩基类型有灌注桩、钻孔灌注桩、预制桩等。
2. 桩基长度:桩基的长度越长,所需材料和施工时间越多,造价也会相应增加。
3. 桩基直径:桩基的直径越大,所需材料和施工难度都会增加,从而导致单方造价的增加。
4. 桩基施工条件:施工条件的好坏将直接影响桩基施工的难度和成本,例如地下水位、土质等。
5. 地理位置:不同地理位置的土质和地质条件不同,对桩基的设计和施工都会有一定的影响,从而影响桩基单方造价。
五、桩基单方造价的优化措施为了降低桩基单方造价,我们可以采取以下措施:1. 合理选择桩基类型:根据工程的实际需要和土质条件,选择适合的桩基类型,以减少不必要的成本。
35kv典型变电站工程造价标准一、引言35kv典型变电站工程是供配电系统中的重要组成部分,其建设与维护对于保障电力系统的正常运行至关重要。
在建设35kv典型变电站工程时,需要对相关的造价标准有充分的了解,才能有效控制工程成本,保质保量完成工程建设。
本文将对35kv典型变电站工程造价标准做一个详细的介绍,以便工程建设单位和相关从业者参考。
二、35kv典型变电站工程概况35kv典型变电站是中压配电系统的一种重要组成部分,其主要功能包括对输电线路的接入、变压器的升降压、开关设备的控制等。
根据变电站的规模和功率,35kv典型变电站可分为不同等级,包括35/10kv、35/20kv等变电站。
在建设35kv典型变电站工程时,通常需要考虑的因素包括土地选址、工程设计、设备选购、施工安装、调试运行等。
三、35kv典型变电站工程造价组成在35kv典型变电站工程中,造价主要包括土地费、工程设计费、设备采购费、施工安装费、调试运行费等。
下面将对这些造价组成分别进行介绍。
1.土地费土地费是指用于购置变电站用地的费用。
35kv典型变电站通常需要较大的用地面积,因此土地费通常占据整个工程造价的较大比例。
土地费的计算通常包括土地出让金、土地征收补偿费等。
2.工程设计费工程设计费是指用于变电站工程设计的费用,包括设计单位的设计费、勘察费、论证费等。
35kv典型变电站的设计需要考虑地形地貌、环境保护、运行安全等因素,因此设计费用通常较高。
3.设备采购费设备采购费是指用于购买变电站所需设备的费用,包括变压器、开关设备、配电设备、保护设备等。
35kv典型变电站的设备采购需要根据工程的实际需要进行选型和采购,费用相对较高。
4.施工安装费施工安装费是指用于变电站工程的施工和安装费用,包括土建工程、安装工程、调试工程等。
35kv典型变电站工程的施工需要考虑到施工条件、安全生产、质量管理等因素,因此施工安装费相对较高。
5.调试运行费调试运行费是指用于变电站工程的调试和运行费用,包括设备调试费、系统联调费、试运行费等。
