110kV变电站电气监理实施细则(变电) docx模板:110kV变电站电气监理实施细则(变电)1. 引言1.1 目的该文档的目的是制定110kV变电站电气监理的实施细则,旨在规范电气监理工作的流程、步骤和要求,确保变电站电气设备的质量和安全。
1.2 适用范围本文档适用于110kV变电站的电气监理工作。
2. 监理组织与人员2.1 监理组织设置2.1.1 监理组织人员的职责和权限2.1.2 监理组织的独立性2.1.3 监理组织与其他参与方的合作与协调3. 监理工作准备3.1 监理文件的编制与审批3.1.1 监理计划的编制3.1.2 监理书的编制与下达3.1.3 监理方案的编制与审核3.2 监理工作人员的培训与资质考核3.3 监理工具和设备的准备与检验4. 监理工作流程4.1 设计阶段的监理工作流程4.1.1 设计文件的审查与评审4.1.2 设计变更的控制与管理4.2 施工阶段的监理工作流程4.2.1 施工方案及施工组织设计的审查与评审4.2.2 施工现场的巡视与监督4.3 调试阶段的监理工作流程4.3.1 调试方案的审查与评审4.3.2 调试过程的监督与记录4.4 运行阶段的监理工作流程4.4.1 运行控制与管理4.4.2 运行记录与报告5. 监理工作的文件与记录5.1 监理报告的编制与提交5.2 监理记录的保存与管理6. 监理工作的质量控制6.1 监理工作的质量目标与要求6.2 监理工作的质量控制措施6.3 监理工作的质量评估与改进7. 监理工作的安全控制7.1 监理工作的安全目标与要求7.2 监理工作的安全控制措施7.3 监理工作的事故应急与处理8. 附录8.1 附件清单8.2 监理文件样本附件:1. 监理计划2. 监理书3. 监理方案4. 设计文件审查记录5. 设计变更控制记录6. 施工方案审查记录7. 施工现场巡视记录8. 调试方案审查记录9. 调试过程监督记录10. 运行记录11. 监理报告法律名词及注释:1. 电力法:指中国中华人民共和国电力法相关法律规定。
110kV变电所工程(电气安装部分)施工监理细则编写:审批:监理有限责任公司2023年6月30日1.监理工作目的:1.1工期:2023年04月01日至2023年06月25日。
1.2质量目的:优良级且达标投产。
1.3安全目的:不发生安全事故。
2.监理工作范围:本工程设计范围内电气安装工程的安装、调试全过程的监理工作,负责该工程的质量、进度、安全、投资的控制。
3.监理工作依据3.1监理协议3.2工程承包协议3.3设计文献:正式施工图及说明3.4施工图交底会审文献,设计变更告知单,工程联络单,协调会议纪要及其它有关协商条款等。
3.5国家及电力部颁发的现行设计技术规程、施工验收规范、质量验评标准和其他有关技术管理规定。
3.6上级机关颁发的有关政策和规定。
3.7电网建设公司及电力局有关单位对工程所发的文献。
3.8本工程监理规划。
4.监理单位与有关单位的关系。
4.1与业主的关系。
4.1.1业主与监理公司是委托和被委托的关系。
项目监理应按监理协议中明确授予监理单位的职权范围行使职责。
4.1.2业主项目负责人,要向现场监理人员,提供办公、住宿、通信和生活、工作方便。
4.1.3现场监理工作人员,应定期以监理月报和工作会议形式,向业主项目负责人报告工作情况。
4.1.4业主项目负责人,除应给监理提供一套完整施工图及相应的设备技术资料外,应及时全面的把工程有关情况告知现场监理人员知道。
如:4.1.4.1设备订货、到货期及协议。
4.1.4.2电缆等主材及其他材料订货、到货。
4.1.4.3设备供货单位调试人员进入现场时间。
4.1.4.4业主及上级有关单位对该工程有关会议、指示及规定。
4.1.4.5有关本工程项目的其他信息。
4.1.4.6现场监理人员应积极参与本工程有关活动,积极向业主代表提出有益的建议和意见。
4.2监理与施工单位的关系。
4.2.1监理公司与施工单位是属于监理被监理关系。
施工单位必须按受监理单位的监督和检查。
110kV输变电工程监理工作内容1.1 施工准备阶段的监理工作内容1.1.1组建监理项目部,熟悉监理合同,编制监理策划文件。
根据本工程应用的工艺标准,制定有针对性的监理控制措施及检查方法。
1.1.2根据公司质量/职业/健康安全/环境综合管理体系的标准,总监理工程师组织监理项目部的成员学习公司管理体系文件。
依据公司质量管理体系程序文件、作业文件、质量手册的要求,制定本工程的监理实施和控制计划,使监理工作实行动态管理和P.D.C.A循环,努力使监理成果超越顾客期望。
1.1.3总监理工程师组织专业监理工程师熟悉施工图纸,对施工图进行预检,核查设计承包商在工程施工图设计中是否严格执行审定的初设技术方案,落实质量通病防治设计措施、工程建设标准强制性条文、标准工艺应用等,汇总施工项目部施工图预检意见,形成监理预检记录,将审查意见提交业主项目部。
1.1.4参加由业主项目部组织的图纸会检、设计交底会议,起草图纸会检纪要,并报业主项目部签发,督促落实会议纪要的执行情况;由设计单位编写设计交底会议纪要,并报业主项目部签发。
1.1.5总监理工程师组织审查施工项目部报送的项目管理实施规划、施工安全管理及风险控制方案、质量验收及评定范围划分表(土建或电气)、质量通病防治措施、施工强制性条文执行计划、特殊施工技术方案(措施)等,填写文件审查记录表,报业主项目部审批。
(1)各类施工策划文件的编审批程序应符合《国家电网公司基建安全管理规定》五十三条至五十八条及其他相关文件的规定;(2)施工策划文件和项目管理制度能满足本工程施工与管理需要,具有较强的针对性;(3)审核有关标准工艺实施策划文件,并提出监理意见。
(4)审查方案中相关内容有无违反工程建设标准强制性条文的要求。
1.1.6开工前,总监理工程师审查施工项目部现场项目管理机构(质量管理体系、技术管理体系和质量保证体系),确能保证工程项目施工质量时予以确认。
对质量管理体系、技术管理体系、质量保证体系应审核以下内容:(1)质量管理、技术管理和质量保证的组织机构;(2)专职管理人员和特种作业人员的资格证、上岗证,检查工作人员上岗前的培训工作。
110kV变电站工程电气监理工作内容措施及方法1.1 作业人员控制1.1.1明确监理部组成人员职责(1)总监理工程师应履行以下职责:①确定项目监理机构人员的分工和岗位职责;②主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理③机构的日常工作;④审查分包单位的资质,并提出审查意见;⑤检查和监督监理人员的工作,根据工程项目的进展情况可进行监理人员⑥调配,对不称职的监理人员应调换其工作;⑦主持监理工作会议,签发项目监理机构的文件和指令;⑧审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;⑨审核签署承包单位的申请、支付证书和竣工结算;⑩审查和处理工程变更;○11主持或参与工程质量事故的调查;○12调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;○13组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;○14审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;○15主持整理工程项目的监理资料。
(2)专业监理工程职责:①负责编制本专业的监理实施细则;②负责本专业监理工作的具体实施;③组织、指导、检查和监督本专业监理员的工作,当人员需要调整时,向总监理工程师提出建议;④审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告;⑤负责本专业分项工程验收及隐蔽工程验收;⑥定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示;⑦根据本专业监理工作实施情况做好监理日记;⑧负责本专业监理资料的收集、汇总及整理,参与编写监理月报;⑨核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;⑩负责本专业的工程计量工作,审核工程计量的数据和原始凭证。

110kV变电站电气安装监理要点在我国各大变电站中,变压器都是其设备的核心装备。
在安装以及调试过程中保障好变压器这一核心设备的质量是我们工程以及变压器正常运行的基础,同时也是变电站稳定供电的基础。
在文章中我们重点介绍了110kV变电站中电气的安装工程以及安装之后的调试监理要点。
在文章中我们提出了问题并对提出的问题进行了分析和研究,给出了应对的意见和对策。
标签:110kV;变电站;电气安装;监理要点现以我国北方地区110kV变电站电氣安装的常规工序进行简要介绍与总结,受文章篇幅所限,本文主要以变压器、开关柜、电缆接线三大部分着重进行介绍,首先介绍了施工工序总体安排,这一部分是施工的前期准备,是必不可少的一点,之后介绍110kV变电站安装过程中的主要工序。
一般GIS系统为厂家安装,所以不在本文中赘述。
1 施工工序总体安排在变电站投入运行之前,首先是土建队伍对站内进行土地平整、土方开挖、打桩、制模、混凝土浇筑等一系列单位工程,然后生产综合楼已初见规模,楼内装修及室外道路开始进行,最后进行设备的安装与调试,安装与调试这一过程同时也是本文的重点。
在这一过程中,又分为设备入场、设备开箱、主变上台、开关柜安装,电缆敷设等工序。
2 110kV变电站安装过程中的主要工序2.1 设备入场设备是一个变电站未来运行良好的基础,因此设备入场检查尤为重要。
设备一般分为甲供材料和乙供材料,一般来说,甲供材料主要由业主招标采购的包括变压器、开关柜、GIS、互感器、补偿装置、避雷器、站用变压器等一系列主要电气设备,乙供材料是由安装方采购的部分电缆、泵等材料。
作为工程监理应首先检查到场设备是否与施工图和设备清单上的名称、型号、容量等相一致,然后着重检查以下方面。
(1)机容机貌:外观整洁,外壳、护罩无明显变形,开关、手柄完好无破损,电源线、控制线外皮无龟裂、老化,线路连接牢固,绝缘良好无裸露,机械统一编号字体整齐、美观。
(2)机体结构:各部位完好齐全,机体部分无明显变形,焊接部分无开焊、裂纹,各部位连接牢固,无铁丝代替紧固螺栓或开口销。

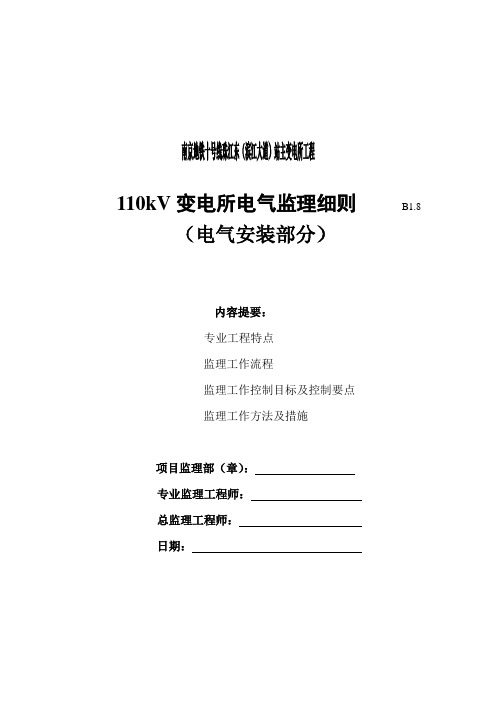

南京地铁十号线珠江东(滨江大道)站主变电所工程110kV变电所电气监理细则B1.8(电气安装部分)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理部(章):专业监理工程师:总监理工程师:日期:目录一、工程概况及专业特点 (2)二、监理工作控制依据、目标 (2)三、监理工作流程 (6)四、监理工作控制要点 (7)五、监理工作的方法及措施 (5)- -1一、工程概况及专业特点(一)概述:建设单位: 南京地铁建设有限责任公司设计单位: 南京苏逸实业有限公司设计院监理单位:上海天佑工程咨询有限公司施工单位:南京苏逸实业有限公司工程名称: 南京地铁十号线工程主变电所土建子单位工程建设地点: 南京市浦口区珠江路本子单位工程开工日期:于2013年10月20日——计划竣工日期:2013年12月30日。
本工程由城河南路市政电网和??铁塔T接110kv两路至本所。
110kv/35kv到地铁10号线临江路站、浦口大道站、。
(二)专业特点:110/35千伏40兆伏安有载调压变压器2台(1#、2#变);110kV进线2回;50kV出线28回;35kV无功补偿电容器:本期4组,每台变压器补偿2×4.8 MVAR为避免高次谐波引起的谐振过电压及限制电容器涌流,一回路串6%Xc电抗器,另一回路串12%Xc电抗器。
接地变容量确定为630kVA,消弧消弧线圈容量为500kVA,补偿接地电容电流变化范围15A ∽82A。
二、监理工作控制依据、目标(一)控制依据(1)合同文件(2)设计文件(3)法律法规(4)标准规范(5)南京地铁工程质量和安全管理办法(6)南京轨道站相关管理规章制度(7)南京地铁十号线工程主变电所土建工程设计图纸(13)《电气装置安装工程接地装置施工及验收规范》GB50169-20062(15)交流配电装置接地(60-B4631S-D0114)(16)交流滤波器场接地(60-B4631S-D0115)(17)换流变区域接地(60-B4631S-D0116)(18)施工过程中有关文件:设计变更通知单、施工图纸会审或设计交底纪要、技术核定单、工程例会纪要及工程过程中商定的实施条款。
110kV输变电工程监理工作方法及措施1.1监理工作方法工程建设监理的中心工作是进行目标控制。
做好“投入、转换、反馈、对比、纠偏、输出”,是控制过程中的基本环节。
安全、质量、投资、进度四大目标是一个相互关联的整体。
在确定目标时,需统筹兼顾,合理确定四大目标,并进行反复协调,力求统一。
明确目标系统,针对整个目标系统实施动态控制,防止发生盲目追求单一目标而冲击或干扰其它目标的现象。
通过将主动控制和被动控制紧密地结合起来,力求加大主动控制在控制过程中的比例,同时进行定期、连续的被动控制,完成目标控制任务。
扩大信息来源,不仅从被控系统内部获得工程信息,还要从外部环境获得有关信息。
掌握工程进展情况、环境变化情况及对未来工程预测的第一手资料,分析偏差原因,制定纠正措施,及时纠偏,求得目标和计划的实现。
1.2监理控制措施1.2.1组织控制措施:建立健全的监理组织,完善职责分工及有关的制度,落实质量、进度、投资、安全控制的责任。
(1)建立以总监理工程师为首的监理机构,落实各专业的监理工程师,配备必要的现场操作人员。
(2)审核施工项目部主要管理人员资格,并要求按投标承诺和国家电网公司施工项目部标准化工作手册的要求,配备管理人员。
1.2.2技术控制措施:(1)参与施工图交底和会检,对设计提出合理意见。
(2)结合工程实际情况对新技术、新材料在工程中的应用提出意见(或建议)。
(3)参与工程建设中重大技术、质量问题的处理,提出监理意见并监督处理。
(4)加强项目管理实施规划和施工技术方案审核。
(5)在实施阶段寻求节约造价、保证工期和质量的技术措施。
(6)要求施工项目部按会检后的图纸施工。
(7)组织质量现场会,及时分析、通报工程质量状况。
1.2.3经济控制措施:(1)对工程付款进行审核,复核通过验收的工程量,对其中虚报或未达到质量要求的部分应予以核减,付款由总监理工程师签证,专业监理工程师要为此做好核算工作。
(2)审核设计变更引起的工程量变更,若属必须,核算工程量的增、减。
建宁翔飞110kV变电站工程电气监理实施细则1 监理依据1.1 建宁翔飞110kV变电站工程监理规划。
1.2 国家、电力部门颁发的现行标准、规程、规范。
1.3 建宁翔飞110kV变电站工程电气施工图设计文件。
1.4 设备、材料生产厂产品说明书及安装工作指导书。
1.5 电力工程建设项目监理典型表式2010版。
2 设计规模(本期规模)2.1 工程名称: 建宁翔飞110kV变电站。
2.2 远景规模:40兆伏安主变电器3台,110千伏出线4回,分别接入220千伏新胜变、110千伏黄舟变个1回,备用2回;10千伏出线24远景回。
每台主变10千伏侧装设1组2.4兆乏的无功补偿电容器、1套消弧线圈接地装置。
本期规模:31.5兆弧安主变电器1台,110千伏出线2回,由新胜变-黄舟变110千伏线路开断接入;10千伏出线8回。
主变10千伏侧装设1组2.4兆乏和1组4.8兆乏的无功补偿电容器、1套35千伏安消弧线圈接地装置。
2.3 工程建设的有关单位建设单位:福建省电力有限公司建宁供电有限公司监理单位:福建闽能咨询有限公司设计单位: 三明亿源电力勘察设计有限公司施工单位: 福建省第一电力建设公司3 监理控制与协调3.1 质量控制本细则从监理的角度,叙述质量控制的内容和方法。
3.1.2 引用的文件《高压电器施工及验收规范》GBJ-147-90;《变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90;《母线装置施工及验收规范》GBJ-149-90;《电缆线路施工及验收规范》GB50168-2006;《接地装置施工及验收规范》GB50169-2006;《盘、柜及二次回路结线施工及验收规范》GB50171-92;《蓄电池施工及验收规范》GB50172-92;《电气装置安装工程电气设备交接试验标准》GB50150-2006;《建设工程质量管理条例》国务院279号令;《电力建设工程质量监督规定》;《电力工程建设监理规定》;《工程建设标准强制性条文》(电力工程部分2006)国网公司基建安全〔2007〕25号《关于利用数码照片资料加强输变电工程安全质量过程控制的通知》3.1.3 目标和原则3.1.3.1 施工质量目标施工质量按国家和部颁建设标准、规范进行验收。
110kV输变电工程监理工作方法及措施1.1监理工作方法工程建设监理的中心工作是进行目标控制。
做好“投入、转换、反馈、对比、纠偏、输出”,是控制过程中的基本环节。
安全、质量、投资、进度四大目标是一个相互关联的整体。
在确定目标时,需统筹兼顾,合理确定四大目标,并进行反复协调,力求统一。
明确目标系统,针对整个目标系统实施动态控制,防止发生盲目追求单一目标而冲击或干扰其它目标的现象。
通过将主动控制和被动控制紧密地结合起来,力求加大主动控制在控制过程中的比例,同时进行定期、连续的被动控制,完成目标控制任务。
扩大信息来源,不仅从被控系统内部获得工程信息,还要从外部环境获得有关信息。
掌握工程进展情况、环境变化情况及对未来工程预测的第一手资料,分析偏差原因,制定纠正措施,及时纠偏,求得目标和计划的实现。
1.2监理控制措施1.2.1组织控制措施:建立健全的监理组织,完善职责分工及有关的制度,落实质量、进度、投资、安全控制的责任。
(1)建立以总监理工程师为首的监理机构,落实各专业的监理工程师,配备必要的现场操作人员。
(2)审核施工项目部主要管理人员资格,并要求按投标承诺和国家电网公司施工项目部标准化工作手册的要求,配备管理人员。
1.2.2技术控制措施:(1)参与施工图交底和会检,对设计提出合理意见。
(2)结合工程实际情况对新技术、新材料在工程中的应用提出意见(或建议)。
(3)参与工程建设中重大技术、质量问题的处理,提出监理意见并监督处理。
(4)加强项目管理实施规划和施工技术方案审核。
(5)在实施阶段寻求节约造价、保证工期和质量的技术措施。
(6)要求施工项目部按会检后的图纸施工。
(7)组织质量现场会,及时分析、通报工程质量状况。
1.2.3经济控制措施:(1)对工程付款进行审核,复核通过验收的工程量,对其中虚报或未达到质量要求的部分应予以核减,付款由总监理工程师签证,专业监理工程师要为此做好核算工作。
(2)审核设计变更引起的工程量变更,若属必须,核算工程量的增、减。
110kV变电站工程电气监理工作流程及重点工作1.1 质量控制流程及重点工作监理项目部质量管理工作内容与方法续表续表1.质量管理工作总体流程(见图4-1)图4-1质量管理工作总体流程(一)图4-1质量管理工作总体流程(二)2.质量管理工作单项业务流程(1)质量缺陷处理流程(见图4-2)。
图4-2质量缺陷处理流程(2)一般质量事故处理流程(见图4-3)。
图4-3一般质量事故处理流程(3)重、特大质量事故处理流程(见图4-4)。
图4-4重、特大质量事故处理流程(4)材料、构配件及设备质量管理流程(见图4-5)。
图4-5材料、构配件及设备质量管理流程(5)隐蔽工程质量控制流程(见图4-6)。
图4-6隐蔽工程质量控制流程(6)旁站监理工作流程(见图4-7)。
图4-7旁站监理工作流程(7)工程质量验评工作流程(见图4-8)。
图4-8工程质量验评工作流程(一)图4-8工程质量验评工作流程(二)(8)监理初检工作流程(见图4-9)。
图4-9监理初检工作流程1.2 进度控制重点工作考虑工程建设过程中的其他因素,工期异常紧张,承包单位已对此做了相应的安排和相对充分的准备,故本工程在进度控制方面除按常规的进行控制外,还必须采取一些特殊措施,重点工作包括:1.2.1审查承包单位的施工总进度计划与工程工期目标是否一致,同时审查其他单位的工作进度计划如设计出图计划、钢构架供货计划、电气设备订货、供货计划等是否满足施工进度计划需求,会同建设单位进行协调。
1.2.2加大现场协调工作力度。
如本工程的工地例会周期定为××天,电气安装队伍进场后,每周组织一次工地例会。
工地例会中除协调工程质量、安全方面的问题外,还需重点协调各参建单位的进度计划、进度实施情况,满足工程整体协同推进的需要。
1.2.3加大现场进度信息收集力度,电气施工开展前,土建和道路专业监理工程师负责每周对工程进度信息做一次相对简单的收集,工地例会前由总监理工程师负责组织监理人员对各参建单位的进度信息做一次全面收集;电气施工开展后,其收集频率加倍,以满足工程进度控制所需。
